标准化铁塔、管塔地勘技术规范
标准化铁塔、三管塔、单管塔地勘技术规范通信铁塔地质勘探要求1、按照《岩土工程勘察规范》GB50021-2001国家标准执行。
2、本技术规范仅适用基本风压小于0.60 kN/㎡及采用标准化铁塔所用塔型的地区。
3、自立铁塔勘探钻孔数量为四孔(每个塔基一个钻孔),三管塔勘探钻孔数量为二孔(钻孔对角布置)、单管塔勘探钻孔数量均为一孔。
土层分布不均匀时应适当增加钻孔,查明场地范围内各地基土层的分布情况。

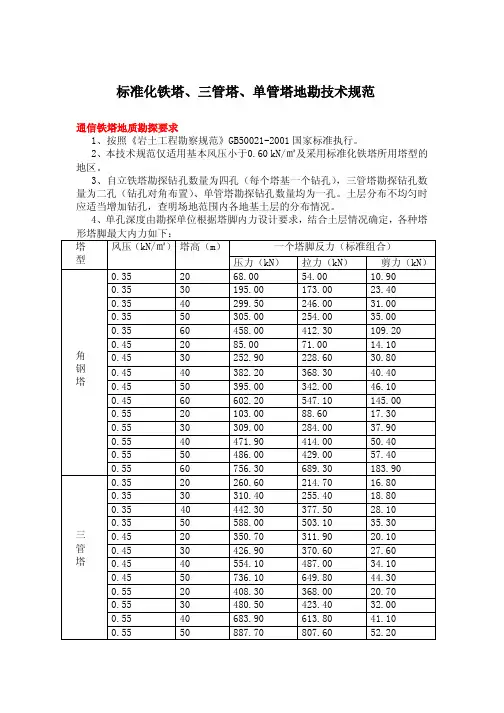

4、单孔深度由勘探单位根据塔脚内力设计要求,结合土层情况确定,各种塔形塔脚最大内力如下: 一个塔脚反力(标准组合) 塔 型 风压(kN/㎡) 塔高(m ) 压力(kN ) 拉力(kN ) 剪力(kN ) 0.35 20 68.00 54.00 10.90 0.35 30 195.00 173.00 23.40 0.35 40 299.50 246.00 31.00 0.35 50 305.00 254.00 35.00 0.35 60 458.00 412.30 109.20 0.45 20 85.00 71.00 14.10 0.45 30 252.90 228.60 30.80 0.45 40 382.20 368.30 40.40 0.45 50 395.00 342.00 46.10 0.45 60 602.20 547.10 145.00 0.55 20 103.00 88.60 17.30 0.55 30 309.00 284.00 37.90 0.55 40 471.90 414.00 50.40 0.55 50 486.00 429.00 57.40 角 钢 塔0.55 60 756.30 689.30 183.90 0.35 20 260.60 214.70 16.80 0.35 30 310.40 255.40 18.80 0.35 40 442.30 377.50 28.10 0.35 50 588.00 503.10 35.30 0.45 20 350.70 311.90 20.10 0.45 30 426.90 370.60 27.60 0.45 40 554.10 487.00 34.10 0.45 50 736.10 649.80 44.30 0.55 20 408.30 368.00 20.70 0.55 30 480.50 423.40 32.00 0.55 40 683.90 613.80 41.10 三 管 塔0.5550887.70807.6052.20底座反力标准组合风压(kN/m2) 塔高(m ) 压力(kN ) 弯矩(kN.m ) 剪力(kN ) 0.3520 104.00 269.10 20.00 0.35 30 110.00 568.00 27.00 0.35 40 157.00 1006.00 35.00 0.35 50 212.00 1610.00 45.00 0.45 20 104.00 352.00 26.20 0.45 30 115.00 743.00 35.00 0.4540174.001310.0045.000.45 50 244.00 2092.00 59.00 0.55 20 104.00 437.40 32.50 0.55 30 123.00 922.00 43.000.55 40 185.00 1526.00 53.40单 管 塔0.55 50 270.00 2609.00 73.00 5、查明拟建场地的土层分布特征,并提供各岩土层的物理力学指标值; 6、查明场地内有无影响建筑物稳定性的不良地质现象; 7、查明地下水的分布特征及其对砼的腐蚀影响;8、对抗震设防烈度大于和等于6度的场地,应划分场地土类型和场地类别,对抗震设防烈度大于和等于7度的场地,尚应分析预测地震效应,判定饱和砂土或饱和粉土的地震液化,并应计算液化指数;9、提供建筑场地的地形地貌图,提供建筑场地的绝对高程以及与周边平地的相对高差;10、提供基础设计的有关参数(包括各土层的承载力特征值和可供选择的桩基设计参数);11、对建筑场地各岩土层进行工程地质评价,并对基础形式和地基处理方案提出建议;12、钻孔深度自基础底面起,不应小于5m ,基础埋置深度一般不小于塔高的十二分之一,并选择合适的持力层;13、测试场地1、2、3、4、5、6、7m 深度内土层的电阻率。
通信塔铁塔基础施工组织设计施工组织设计
项目名称:丽江市古城区业务区基站铁塔基础工程建设单位:中国铁塔股分有限公司丽江市分公司施工单位:丽江金山建造有限公司目录一、编制依据: (3)二、工程概况: (3)三、施工方案: (3)1、技术准备 (3)2、施工方案 (4)四、施工安排: (14)五、施工安全措施: (15)六、安全注意事项: (15)中国铁塔股分有限公司云南省份公司丽江市古城区业务区基站铁塔基础工程施工组织计划(方案)(1)根据华信咨询设计研究院有限公司设计的 40 米(三平台) 三管塔基础设计图纸 (见铁塔基础图纸:《古城增明村基站 0.35 风压40 米 3 平台三管塔基础图》、《古城观音峡基站地下水 1.3m0.35 风压40 米 3 平台三管塔基础图》)。
(2)根据《铁塔及土建机房质量控制要点》。
(3)现场施工调查。
丽江铁塔公司 2022 年一批铁塔建设工程”古城区铁塔基础建设“单项工程共计 2 座铁塔基础,分别是:古城观音峡和古城增明村。
古城观音峡基站和古城增明村基站,铁塔设计高度均为40 米(三平台)三管塔,塔基为钢筋混凝土结构,垫层为C15 混凝土,基础及基础梁为 C25 混凝土。
准备铁塔基础图纸及技术资料,进行实地调查和勘测,以确认设计文件是否符合实际情况。
若需改动,施工人员即将与项目管理人员及时反馈,等项目管理人员与建设单位、设计单位、监理单位商议后给出处理意见,再进行相应的更改。
调查时应确认基础下无地下水和无湿陷、液化、孔穴、塌方等不良地质情况。
地基开挖后,经验槽持力层符合设计要求后方能施工基础,否则请及时通知,并同设计人员商议解决。
如经调查后确定设计文件内容符合相关标准后,可对现场施工人员及进行安全、技术交底,然后根据设计文件确定基础坑位置定位放线。
在铁塔基础的施工过程中,要严格遵守施工规范要求的相关规定,严格按照设计方案实施工程建设。
放线时,首先应进行建造定位和标高引测,然后根据基础的底面尺寸、埋置深度、土质好坏等不同情况,考虑施工需要,从而定出挖土边线和进行放灰线工作。
铁塔土建基础基本识图及三管塔桩基础的计算课件
动力分析
考虑地震、风等动态因素 的影响,计算三管塔桩基 础的动态响应和抗震性能。
基础设计
根据计算结果进行基础设 计,包括桩径、桩长、配 筋等参数的选择和优化。
三管塔桩基础的实例计算
工程实例
选择具体的三管塔桩基础 工程实例,进行详细的计 算和分析。
计算过程
展示计算过程,包括模型 建立、参数设定、结果分 析等步骤。
特点
铁塔土建基础具有承受铁塔及线路的 重量、风载、地震等作用力的功能, 同时需具备足够的稳定性和耐久性, 能够安全可靠地运行。
铁塔土建基础的重要性
保障铁塔安全稳定
铁塔土建基础能够提供足够的支 撑力,防止铁塔因外力作用而发 生倾覆或变形,保证铁塔的安全
稳定。
防止线路故障
稳固的铁塔土建基础可以防止因基 础下沉、滑移等因素引起的线路故 障,保障电力输送的可靠性。
案例二:某三管塔桩基础工程的计算与实施
总结词
计算准确、实施高效
详细描述
该案例重点介绍了某三管塔桩基础工程的计算方法和实施过 程。通过精确的力学分析和计算,确定了桩基的规格和数量。 实施阶段采用了先进的施工技术和设备,确保了工程进度和 施工质量。
案例三
总结词
问题明确、解决方案有效
VS
详细描述
该案例描述了某铁塔土建基础工程中出现 的质量问题及其解决方案。针对出现的问 题,进行了深入调查和分析,找出了原因 所在。在此基础上,采取了有效的解决方 案和技术措施,确保了工程质量。同时, 该案例也强调了质量监测和维护的重要性。
总结词
理解图纸中的信息含义
详细描述
能够准确解读铁塔土建基础图纸中的信息,包括基础形式、尺寸、材料、施工要 求等,为后续施工提供依据。
通信工程中铁塔基础的选择及设计方法

通信工程中铁塔基础的选择及设计方法摘要:铁塔作为通信工程中比较重要的一个组成要素,在通信工程项目建设中同样也需要重点加强关注力度,确保铁塔能够在未来长期运行中提供优质服务。
基于此,通信工程中注重铁塔基础的选择和设计至关重要,本文主要对通信工程中铁塔基础的选择及设计方法进行分析探讨。
关键词:通信工程;铁塔基础;选择;设计方法1、通信铁塔基础选择原则结构形式、外型的规划安排、外边荷载的作用分类、放置的场地、场地所在范围内的地理环境及地下的条件决定了通信铁塔基础的选择。
对基础的选型和规划设计要符合实际情况,同时要在确保外型安全稳定的条件下,尽最大的努力去降低工程的运行成本,同时工程的建设周期越短越好。
根据不同形式的信号塔,要对基础设计选取合理有效的荷载取值,选取那些对荷载组合标准值最没有帮助的方向进行巧妙的设计。
在选择信号塔的空间结构时,要优先考虑塔下顶面的受力程交变性的三角形或者四边形,要对基础抗拔计算准备,同时桁架结构的本身重量相对来说比较小,其在悬挂通信电缆的操作台的竖向荷载也很小,所以三角形或者四边形满足了以上要求。
2、通信工程铁塔基础选型在未来通信工程铁塔基础设计以及施工建设中,基础选型是比较关键的一环,只有确保铁塔基础选型较为适宜,进而才能够最终表现出较为理想的基础稳定性效益,并且符合各个方面的具体要求。
结合当前通信工程铁塔基础的构建状况进行分析,其中比较常用的铁塔基础型式有以下几种:2.1独立基础独立基础是当前很多铁塔建设中比较常用的一类基础型式,这种独立基础的构建主要就是针对铁塔的各个塔脚进行单独处理,促使其可以形成自身独立的基础结构,如此也就可以更好提升塔脚的稳定性和承载力,最终有助于整个铁塔的可靠构建。
在独立基础的选择和应用中,因为其是由各个塔脚的单独基础结构实现对于所有荷载的承担,如此也就必然需要加大对于垂直作用力的详细分析,确保相应垂直作用力更为协调,避免出现承载能力不足的问题。
通讯塔基础简介
通讯塔基础简介引言并保持通讯塔基础将上部结构的全部荷载安全可靠地传递到地基,通信铁塔基础是构成通讯塔结构的重要组成部分。
结构的整体稳定,选型与上部结构形式、结构布置、外部荷载作用类别、建筑场地以及,所在区域的地质条件等有着非常密切的关系。
合理的基础选型和设计保证结构安全可靠至关重要。
,对于降低工程造价,缩短工程建设周期独立基础一、基框架结构或单层排架结构承重时,独立基础建筑物上部结构采用这类基础称为独立式础常采用圆柱形和多边形等形式的独立式基础,杯形基础,也称单独基础。
独立基础分三种:阶形基础、坡形基础、基础。
独立基础通常在每一个塔脚下设置,此种基础形式适用于地基持力层承载力较好,一般基础持力土层承载力特征值要大于80 kPa,且土质比较均匀的情况下适用,塔体柱脚一般与基础柱墩铰接,同时连接在柱脚上的构件还有斜杆,柱内轴向力(压力或拉力)以及斜杆内轴向力(压力或拉力)通过柱脚构造传递给柱墩。
柱墩一方面将上部结构的竖向力传递至基底,同时柱墩和独立基础还共同承受上部结构传递下来的水平力。
独立基础之间要用连系梁连接起来,共同承受由塔上传过来的自重,弯矩和水平剪力。
设计时要考虑连梁俩个方向的长细比,长细比过大的连梁抗裂能力和耐久性能较差。
采用这种天然基础,受力明确,施工便利,经济适用。
图集中角钢塔多采用此基础,张家口.市区在铁塔公司的以前存量站里角钢塔比较多,但新建站很少使用角钢塔。
四角角钢塔独立基础示意图基础多数做方形板或者圆板式独立单管塔通信塔多为圆筒形结构,在风压弯矩作用下,因此基础尺寸也不大,基础。
单管塔的直径很小,为此需要扩展板式基础以增强基础底板边缘可能受拉而与地基脱开,基础底板抗弯能力,地基不好时,一般采用板式基础加桩。
单管塔独立基础示意图筏板基础二、基础由底板、梁等整体组成。
建筑物荷载较大,地基承载力较筏板弱,常采用砼底板,承受建筑物荷载,形成筏基,其整体性好,能很好的抵抗地基不均匀沉降,由于三角形钢管塔(三管塔)的跟开一般不会太大,塔重较小,但由于铁塔较高,所以塔体弯矩和水平力较大,因此,常采用筏板整体基础,筏板基础属于柔性基础,由于底板配置了钢筋,以承受由地基反力引起的弯矩和剪力,底板的悬挑部分任一截面均具有足够的强度,它可以不受刚性角的限制,所以底板厚度可以较小,而悬挑部分尺寸可以较大,以便于抵抗弯矩。

通信铁塔基础施工常见问题及处理探讨
通信铁塔基础施工常见问题及处理探讨发布时间:2021-06-17T02:39:37.778Z 来源:《中国科技人才》2021年第9期作者:李健[导读] 通信铁塔的常用类型是非常多的,比如多管塔、角钢塔、拉线塔,景观塔等,在基站当中进行工程必须将基站的场地环境,城市规划,基础造价等等多种因素进行综合考虑,最终将最适合的塔型确定下来。
中国铁塔股份有限公司盐城市分公司江苏盐城 224000摘要:本文主要结合移动通信基站的工程案例分析通信塔基础中心的偏位以及缺陷基础接地网不满足要求等等一些常见的工程质量问题,并且分析出现这些问题的原因,也提出了一些相对应的处理方案。
关键词:铁塔基础、施工问题、处理措施前言:通信铁塔作为移动通信天线的重要支撑物体,能够更好地保障移动通信工作顺利的进行,而铁塔基础是保证整个塔体不出现倾倒的重要结构构建,它对于通信塔的作用是非常重要的,所以我们必须加强对于通信铁塔的重视程度,将其工程质量有效保证。
在进行通信铁塔基础工程建设,是因为通信铁塔基础工程的体量比较小,工程的地点也是非常分散的,对于施工技术和水平有着非常高的要求等原因,而且在施工中也受到场地环境的影响非常大,受到人为因素的影响也非常严重,这些都会对于施工的质量产生非常多的影响。
本文主要针对移动通信基站工程的具体案例分析铁塔基础中常见的施工问题,并且将这些问题进行详细的分析,提出一些适当的解决方案。
一、通信铁塔常用塔型及基础形式通信铁塔的常用类型是非常多的,比如多管塔、角钢塔、拉线塔,景观塔等,在基站当中进行工程必须将基站的场地环境,城市规划,基础造价等等多种因素进行综合考虑,最终将最适合的塔型确定下来。
铁塔基础采用的形式非常多,比如采用桩基础、筏板基础等,都是铁塔基础中比较常用的形式,具体的设计必须根据基站场地的勘察情况来进行设计,同时也要结合具体的环境和地形地貌等因素,对于方案也要进行多方面的探讨,并最终进行决定使用方案。
通信铁塔设计基本知识资料
计算采用整体空间刚架法
➢ 塔体主材之间为刚接,主材与腹杆或横杆之间、腹 杆与腹杆之间可为刚接或铰接
分析软件采用空间钢结构分析系统软件3D3S
编号 123456塔段结构
简图
❖计算简图
P P =3.5kN PP
F 1
F 2
Fx1
1 Fx1 1-1(工况1)
2
Fy2
Fx2
Fx3
Fx3 2-2(工况1) Fy4
➢ 画出建设场地的大小和周围环境大致情况(如 村路等),用指北针标明朝向
➢ 确定机房大门朝向 ➢ 判断场地是否低洼,如属低洼场地则必须采用
吊脚机房以防机房浸水
根据查勘表要求填写各项数据
画查勘图
➢ 记录基站的经纬度或通过地图确定基站的大致 经纬度
➢ 画出建设场地的大小和周围环境大致情况(如 山脊走向等),用指北针标明朝向,需注意机 房不能太靠近边坡,太近则需做挡土墙护坡
计算微波天线的集中风荷载时,按微波天线实际投 影面积计算
长细比控制
连接螺栓计算时应考虑单剪或双剪,C级螺栓的抗 剪承载力应乘以0.7
应考虑杆件大小与连接螺栓直径大小的匹配
机房可用TBSA6.0或PKPM辅助计算
计算时将塔脚作用力输到机房模型相应的柱上,包 括塔脚压力、拔力和塔脚剪力(注意要将设计值换 成标准值)
计算一般以45度风为控制工况
塔脚尽量直接落在柱上,柱跨度太大时塔脚可落在 反梁上
计算反梁配筋时如果两个塔脚均在反梁上则需用两 种工况进行计算,如果只有一个塔脚落在反梁上则 可仅用45度风的工况进行计算
反梁一般要求距离楼面150mm以上
一般只对基础设计,杆体由厂家负责设计
一般采用单桩基础,桩顶位移一般要求不大于 10mm
7——(移动通信基站辐射检测培训)基站常见塔型辨别
电信基站常见塔型基础知识
一、通信塔结构分类
钢塔桅从型钢材料的类型上通常分为如下几类:
1、角钢塔
主材及腹杆主要采用角钢制作的铁塔。
根据截面变数不同有三角塔、四角塔、五角塔、六角塔、八角塔。
通信最常用的为四角塔和三角塔
2、钢管塔
主材采用钢管,斜材等采用角钢或者钢管制作的铁塔,根据截面形状分类同角钢塔,通信使用最多的是三管塔和四管塔
3、单管塔(独管塔)
整个塔身采用单根大直径钢管制作的悬臂式构筑物
4、桅杆或拉线塔
由中央立柱和纤绳(或拉索)构成的高耸钢结构。
二、常见塔型
1、塔型区分小窍门
a.角钢塔与钢管塔的区别:角钢塔是角钢(三角钢);管塔是管状钢,圆管钢b.桅杆与塔的区别:通常20m以下的为杆,20m以上的为塔;屋面的为杆,地面的为塔。
c.增高架为格构式的高耸钢结构,高度一般不是太高(10m—20m),截面一般为正多边形截面。
地面的为地面增高架,屋面的为屋面增高架。
2、塔型图解
具体塔形图解见下表:。
通信铁塔基础知识
铁塔部分
一、铁塔的组成和分类
铁塔的主要作用是支撑天线起到覆盖和网络优化的目的,铁塔可分为自立塔、拉线塔。
铁塔的典型结构
二、铁塔施工的质量控制点
1、铁塔基础
塔基高度及顶面水平度
塔靴中心间距
2、铁塔主体
铁塔总高度,平台位置及天线
加挂支架的高度和方位
铁塔主体中心轴线垂直度
螺栓紧固情况
铁塔的防腐处理
避雷针的安装位置及高度
防雷接地电阻值
3、天线
安装位置、高度及倾斜角
加固牢靠程度
防雷接地有效可靠
4、馈线
路由走向正确
加固牢靠、美观
弯曲半径符合要求
防水密封处理良好
接地处理符合设计要求
5、天线、馈线连接头接触良好
三、铁塔施工、验收技术规范。
通讯塔基础简介

通讯塔基础简介引言通讯塔基础将上部结构的全部荷载安全可靠地传递到地基,并保持结构的整体稳定,是构成通讯塔结构的重要组成部分。
通信铁塔基础选型与上部结构形式、结构布置、外部荷载作用类别、建筑场地以及所在区域的地质条件等有着非常密切的关系。
合理的基础选型和设计,对于降低工程造价,缩短工程建设周期,保证结构安全可靠至关重要。
一、独立基础独立基础建筑物上部结构采用框架结构或单层排架结构承重时,基础常采用圆柱形和多边形等形式的独立式基础,这类基础称为独立式基础,也称单独基础。
独立基础分三种:阶形基础、坡形基础、杯形基础。
独立基础通常在每一个塔脚下设置,此种基础形式适用于地基持力层承载力较好,一般基础持力土层承载力特征值要大于80 kPa,且土质比较均匀的情况下适用,塔体柱脚一般与基础柱墩铰接,同时连接在柱脚上的构件还有斜杆,柱内轴向力(压力或拉力)以及斜杆内轴向力(压力或拉力)通过柱脚构造传递给柱墩。
柱墩一方面将上部结构的竖向力传递至基底,同时柱墩和独立基础还共同承受上部结构传递下来的水平力。
独立基础之间要用连系梁连接起来,共同承受由塔上传过来的自重,弯矩和水平剪力。
设计时要考虑连梁俩个方向的长细比,长细比过大的连梁抗裂能力和耐久性能较差。
采用这种天然基础,受力明确,施工便利,经济适用。
图集中角钢塔多采用此基础,张家口市区在铁塔公司的以前存量站里角钢塔比较多,但新建站很少使用角钢塔。
四角角钢塔独立基础示意图单管塔通信塔多为圆筒形结构,基础多数做方形板或者圆板式独立基础。
单管塔的直径很小,因此基础尺寸也不大,在风压弯矩作用下,基础底板边缘可能受拉而与地基脱开,为此需要扩展板式基础以增强基础底板抗弯能力,地基不好时,一般采用板式基础加桩。
单管塔独立基础示意图二、筏板基础筏板基础由底板、梁等整体组成。
建筑物荷载较大,地基承载力较弱,常采用砼底板,承受建筑物荷载,形成筏基,其整体性好,能很好的抵抗地基不均匀沉降,由于三角形钢管塔(三管塔)的跟开一般不会太大,塔重较小,但由于铁塔较高,所以塔体弯矩和水平力较大,因此,常采用筏板整体基础,筏板基础属于柔性基础,由于底板配置了钢筋,以承受由地基反力引起的弯矩和剪力,底板的悬挑部分任一截面均具有足够的强度,它可以不受刚性角的限制,所以底板厚度可以较小,而悬挑部分尺寸可以较大,以便于抵抗弯矩。
通信铁塔基础施工方案
1. 背景随着通信技术的发展和智能手机的普及,对通信网络的需求越来越高。
为了保证通信网络的覆盖范围和信号质量,通信铁塔的建设变得尤为重要。
通信铁塔的基础施工是通信铁塔建设的重要环节,本文将针对通信铁塔基础施工方案进行详细说明。
2. 基础施工流程通信铁塔的基础施工由以下几个步骤组成:步骤1:土地准备在选择合适的土地用于通信铁塔的建设前,需要进行土地勘察和评估工作。
首先,需要对土地进行现场勘测,包括测量土地边界、地形地貌、土壤类型等。
然后,根据勘测结果,评估土地的可用性和适宜性。
步骤2:基础设计基础设计是通信铁塔基础施工的重要环节。
基础设计包括通信铁塔的承载能力计算、基础的尺寸和类型选择等。
根据通信铁塔的高度、类型和所处环境等因素,进行基础设计,并制定详细的施工方案。
步骤3:基础施工基础施工是通信铁塔基础施工的核心步骤。
基础施工包括以下几个步骤:3.1 地基开挖首先,根据基础设计的要求,在地面上进行标定,并进行地基开挖。
地基开挖的深度和尺寸需根据基础设计要求进行控制。
3.2 混凝土浇筑地基开挖完成后,进行混凝土浇筑。
混凝土的配方和浇筑方式需按照基础设计的要求进行控制。
浇筑完成后,需要进行养护工作。
3.3 基础验收混凝土养护完成后,进行基础验收。
基础验收包括基础的平整度、尺寸、强度等方面的检验。
基础验收合格后,方可进入下一步工作。
步骤4:铁塔组装在基础施工完成后,开始进行铁塔组装工作。
首先,根据通信铁塔的型号和规格,按照组装说明书进行组装。
组装完成的铁塔需要经过严格的质量检验,确保完好无损。
步骤5:设备安装铁塔组装完成后,开始进行设备安装。
设备安装包括天线、馈线、支撑杆等设备的安装。
安装时需按照设备的安装要求进行,保证安装质量。
步骤6:验收和调试设备安装完成后,进行验收和调试。
验收和调试包括对通信铁塔的信号强度、信号覆盖范围等进行测试,并进行必要的调整和优化。
3. 安全措施为保证施工过程的安全,需采取以下安全措施:•在施工现场设置警示标志,提示周围人员注意施工区域。
通信铁塔基础知识
铁塔部分
一、铁塔的组成和分类
铁塔的主要作用是支撑天线起到覆盖和网络优化的目的,铁塔可分为自立塔、拉线塔。
铁塔的典型结构
1 避雷针
2 天线支架
3 加强杆
4 定向天线
5 跳线避水弯
6 馈线避雷接地夹
7 馈线
8 室外走线架
9 馈线密封窗10 室外接地排11 铁塔接地体12 线扣
13 铁塔平台护栏
二、铁塔施工的质量控制点
1、铁塔基础
塔基高度及顶面水平度
塔靴中心间距
2、铁塔主体
铁塔总高度,平台位置及天线
加挂支架的高度和方位
铁塔主体中心轴线垂直度
螺栓紧固情况
铁塔的防腐处理
避雷针的安装位置及高度
防雷接地电阻值
3、天线
安装位置、高度及倾斜角
加固牢靠程度
防雷接地有效可靠
4、馈线
路由走向正确
加固牢靠、美观
弯曲半径符合要求
防水密封处理良好
接地处理符合设计要求
5、天线、馈线连接头接触良好
三、铁塔施工、验收技术规范
Love is not a maybe thing. You know when you love someone.。
40米三管塔基础安全施工方案
40米三管塔基础安全施工方案一、编制依据本专项安全方案是在《新建铁路成都至绵阳、乐山客运专线四电系统集成工程通信工程施工组织设计》的基础上,落实成绵乐铁路客运专线相关文件精神并结合本工程特点,根据设计院提供设计图纸《成绵乐客专施房-205》、《成绵乐客专施房-212》、《成绵乐客专施房-213》和我公司施工相关文件进行编制。
编制依据:1)《铁路通信施工规范》TB10205-99;2)《铁路通信设计规范》TB10006-99;3)《铁路运输通信工程施工质量验收标准》TB10418—2003;4)《铁路通信施工技术安全规则》TBJ406—87;5)《铁路GSM-R数字移动通信工程施工技术指南》TZ 341-20076)《高速铁路通信工程施工质量验收标准》TB10755-2010;7)《高速铁路通信工程施工技术指南》铁建设【2010】 241号;8)《建筑地基基础工程施工质量验收规范》 GB50202-2002;9)《混凝土结构工程施工质量验收规范》 GB50204-2002(2011 修正)10)《建筑基坑支护技术规程》JGJ120-99;11) 其它现行国家有关施工及验收规范;12) 我公司现有相关文件。
二、工程概况新建成绵乐铁路客运专线全线共有52座铁塔(区间基站D1K160+550和成都南站的GSM-R通信铁塔不属于成绵乐工程),其中2座铁塔(德阳站和新成都站)都是利用既有铁塔,故本次工程只需要建筑50座铁塔。
其中铁塔高度:50米2座、40米44座、35米1座、25米1座、20米1座。
按照设计图纸要求,基坑开挖基本在2.7m-4.6m,同时区间段内还有人工开挖的桩基,桩孔深度为6.5m,本安全方案包括深度超过3m的基坑和桩基开挖部分。
三、危险源、风险辨别与控制策划铁塔基础施工存在的危险源通信铁塔基础施工过程中危险源有很多,如没有设置安全警戒线、防护栏和标志牌,基坑开挖堆土情况,基坑内土质状况。
通信铁塔三管塔基础
地梁
Байду номын сангаас
基础说明: 1 基础采用人工挖孔灌注桩。 2 桩基础和地梁用C25砼浇注。地梁纵筋伸入桩内,并满足锚固长度要求。 3 桩基嵌入中风化岩层1100mm以上,基岩单轴饱和抗压强度不小于 3.0MPa。 4 地脚螺栓中心与桩基中心线重合。 5 基础深度根据开挖情况现场确定,但必须满足崁岩深度, 同时满足埋深大于2800mm。 6 若实际地质情况与设计不符,应通知设计单位另行设计。
地梁
基础说明: 1 基础采用人工挖孔灌注桩。 2 桩基础和地梁用C25砼浇注。地梁纵筋伸入桩内,并满足锚固长度要求。 3 桩基嵌入中风化岩层1000mm以上,基岩单轴饱和抗压强度不小于 3.0MPa。 4 地脚螺栓中心与桩基中心线重合。 5 基础深度根据开挖情况现场确定,但必须满足崁岩深度, 同时满足埋深大于2400mm。 6 若实际地质情况与设计不符,应通知设计单位另行设计。
通信铁塔三管塔基础通信铁塔塔基施工图通信铁塔基础通信铁塔基础施工方案通信铁塔类型通信铁塔通信铁塔设计通信基站铁塔规范通信铁塔改造方案通信铁塔安装
地梁
基础说明: 1 基础采用人工挖孔灌注桩。 2 桩基础和地梁用C25砼浇注。地梁纵筋伸入桩内,并满足锚固长度要求。 3 桩基嵌入中风化岩层900mm以上,基岩单轴饱和抗压强度不小于 3.0MPa。 4 地脚螺栓中心与桩基中心线重合。 5 基础深度根据开挖情况现场确定,但必须满足崁岩深度, 同时满足埋深大于2200mm。 6 若实际地质情况与设计不符,应通知设计单位另行设计。
地梁
基础说明: 1 基础采用人工挖孔灌注桩。 2 桩基础和地梁用C25砼浇注。地梁纵筋伸入桩内,并满足锚固长度要求。 3 桩基嵌入中风化岩层1000mm以上,基岩单轴饱和抗压强度不小于 3.0MPa。 4 地脚螺栓中心与桩基中心线重合。 5 基础深度根据开挖情况现场确定,但必须满足崁岩深度, 同时满足埋深大于2600mm。 6 若实际地质情况与设计不符,应通知设计单位另行设计。
三管通信塔
三管通信塔
三管通信塔
通信塔包括新型三管通信塔,传统类型的角钢塔和拉线塔等。
塔的设计针对国内传统角钢塔重量过重,占地面积大,造价高等问题,借鉴发达国家通信塔的设计和建设经验,采用无缝钢管做为塔柱材料,通过优化设计来最大限度的减轻塔的重量,减少土地占用,节省基础造价和施工进度,全面帮助运营商降低通信塔建设工程造价,节省国家土地和钢材资源,降低运营和维护成[1]本。
新型三管通信塔的特点采用无缝钢管作为塔柱材料,风荷载系数小,抗风能力强塔柱采用外法兰盘连接,螺栓受拉,不易破坏,降低维护成本塔柱正三角型布置,节约钢材跟开小,占地面积小,节约土地资源,选址便利塔身自重轻,新型三叶式伐板基础,降低基础造价桁架式结构设计,运输和安装便捷、建设工期短塔型随风荷载曲线变化设计,线条流畅,遇罕遇风灾不易倒塌,减少人畜伤亡设计符合国家钢结构设计规范和塔桅设计规程,结构安全可靠
新型三管塔主要参数:基本设计依据:钢结构设计规范(TJ17-74).
基本参数:设计风速:35米每秒
抗震: 8 级
裹冰:5-10毫米
垂直度:1/1000
适宜温度:-45C-+45C
防腐处理:热镀锌
使用寿命:30年。
通讯塔基础简介
通讯塔基础简介引言通讯塔基础将上部结构的全部荷载安全可靠地传递到地基,并保持结构的整体稳定,是构成通讯塔结构的重要组成部分。
通信铁塔基础选型与上部结构形式、结构布置、外部荷载作用类别、建筑场地以及所在区域的地质条件等有着非常密切的关系。
合理的基础选型和设计,对于降低工程造价,缩短工程建设周期,保证结构安全可靠至关重要。
一、独立基础独立基础建筑物上部结构采用框架结构或单层排架结构承重时,基础常采用圆柱形和多边形等形式的独立式基础,这类基础称为独立式基础,也称单独基础。
独立基础分三种:阶形基础、坡形基础、杯形基础。
独立基础通常在每一个塔脚下设置,此种基础形式适用于地基持力层承载力较好,一般基础持力土层承载力特征值要大于80 kPa,且土质比较均匀的情况下适用,塔体柱脚一般与基础柱墩铰接,同时连接在柱脚上的构件还有斜杆,柱内轴向力(压力或拉力)以及斜杆内轴向力(压力或拉力)通过柱脚构造传递给柱墩。
柱墩一方面将上部结构的竖向力传递至基底,同时柱墩和独立基础还共同承受上部结构传递下来的水平力。
独立基础之间要用连系梁连接起来,共同承受由塔上传过来的自重,弯矩和水平剪力。
设计时要考虑连梁俩个方向的长细比,长细比过大的连梁抗裂能力和耐久性能较差。
采用这种天然基础,受力明确,施工便利,经济适用。
图集中角钢塔多采用此基础,张家口市区在铁塔公司的以前存量站里角钢塔比较多,但新建站很少使用角钢塔。
四角角钢塔独立基础示意图单管塔通信塔多为圆筒形结构,基础多数做方形板或者圆板式独立基础。
单管塔的直径很小,因此基础尺寸也不大,在风压弯矩作用下,基础底板边缘可能受拉而与地基脱开,为此需要扩展板式基础以增强基础底板抗弯能力,地基不好时,一般采用板式基础加桩。
单管塔独立基础示意图二、筏板基础筏板基础由底板、梁等整体组成。
建筑物荷载较大,地基承载力较弱,常采用砼底板,承受建筑物荷载,形成筏基,其整体性好,能很好的抵抗地基不均匀沉降,由于三角形钢管塔(三管塔)的跟开一般不会太大,塔重较小,但由于铁塔较高,所以塔体弯矩和水平力较大,因此,常采用筏板整体基础,筏板基础属于柔性基础,由于底板配置了钢筋,以承受由地基反力引起的弯矩和剪力,底板的悬挑部分任一截面均具有足够的强度,它可以不受刚性角的限制,所以底板厚度可以较小,而悬挑部分尺寸可以较大,以便于抵抗弯矩。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地梁
基础说明: 1 基础采用人工挖孔灌注桩。 2 桩基础和地梁用C25砼浇注。地梁纵筋伸入桩内,并满足锚固长度要求。 3 桩基嵌入中风化岩层1100mm以上,基岩单轴饱和抗压强度不小于 3.0MPa。 4 地脚螺栓中心与桩基中心线重合。 5 基础深度根据开挖情况现场确定,但必须满足崁岩深度, 同时满足埋深大于2800mm。 6 若实际地质情况与设计不符,应通知设计单位另行设计。
地梁
基础说明: 1 基础采用人工挖孔灌注桩。 2 桩基础和地梁用C25砼浇注。地梁纵筋伸入桩内,并满足锚固长度要求。 3 桩基嵌入中风化岩层900mm以上,基岩单轴饱和抗压强度不小于 3.0MPa。 4 地脚螺栓中心与桩基中心线重合。 5 基础深度根据开挖情况现场确定,但必须满足崁岩深度, 同时满足埋深大于2200mm。 6 若实际地质情况与设计不符,应通知设计单位另行设计。
地梁
基础说明: 1 基础采用人工挖孔灌注桩。 2 桩基础和地梁用C25砼浇注。地梁纵筋伸入桩内,并满足锚固长度要求。 3 桩基嵌入中风化岩层1000mm以上,基岩单轴饱和抗压强度不小于 3.0MPa。 4 地脚螺栓中心与桩基中心线重合。 5 基础深度根据开挖情况现场确定,但必须满足崁岩深度, 同时满足埋深大于2400mm。 6 若实际地质情况与设计不符,应通知设计单位另行设计。
地梁Biblioteka 基础说明: 1 基础采用人工挖孔灌注桩。 2 桩基础和地梁用C25砼浇注。地梁纵筋伸入桩内,并满足锚固长度要求。 3 桩基嵌入中风化岩层1000mm以上,基岩单轴饱和抗压强度不小于 3.0MPa。 4 地脚螺栓中心与桩基中心线重合。 5 基础深度根据开挖情况现场确定,但必须满足崁岩深度, 同时满足埋深大于2600mm。 6 若实际地质情况与设计不符,应通知设计单位另行设计。
