售楼处工程施工组织设计方案X
售楼处施工组织设计
售楼处施工组织设计一、施工组织设计背景分析随着房地产行业的快速发展,售楼处作为房地产企业重要的宣传和销售场所,起到了重要的作用。
在售楼处施工过程中,需要科学合理地规划和组织施工,以确保工程质量和工期的同时,也要注意节约成本和竞争优势。
因此,本文将对售楼处施工组织设计进行详细的分析和设计。
二、施工组织设计目标和原则1.目标:确保售楼处工程质量,提高工程效率,控制成本,保证售楼处工程顺利完成。
2.原则:科学合理,安全优先,节约成本,高效管理。
三、施工组织设计内容1.项目概况:售楼处项目位于XX市XX区,占地面积为XX平方米,由主楼和附楼组成。
主楼包括展厅、销售办公室、会议室等;附楼包括储藏室、设备间等。
施工周期为XX个月。
2.组织机构:设立项目经理、施工团队、质量监督人员、安全监督人员、进度管理人员等组织机构,明确各岗位职责和权责,建立健全责任制度。
3.施工工艺:根据售楼处工程的实际需求,确定具体的施工工艺,包括基础施工、主体结构施工、建筑装饰施工、安装工程施工等各个环节的工艺要求。
4.资源调配:根据工程实际需求,合理调配施工人员、施工材料、机械设备等资源,确保施工进度和施工质量。
5.安全管理:在施工现场设置安全警示牌和安全提示标志,加强对施工人员的安全教育和培训,制定详细的安全操作规范,建立安全巡检制度,确保施工过程中的安全。
6.质量管理:建立合理的质量检测体系,对施工过程中的各个环节进行质量把控,定期进行质量检测和验收,确保售楼处工程质量。
7.进度管理:制定详细的施工进度计划,明确每个施工环节的时间节点,建立进度监控和反馈机制,及时调整和处理进度延误问题,确保工程按时完成。
8.成本控制:在施工过程中要严格控制成本,合理安排人员和材料的使用,减少浪费和返工,提高施工的效率。
四、施工组织设计实施步骤1.确定项目组织机构和人员配置;2.制定施工工艺方案和计划;3.调配施工人员、施工材料和机械设备;4.建立安全管理机制,落实施工安全措施;5.建立质量管理体系,进行质量把控;6.制定详细的施工进度计划,进行进度管理;7.控制施工成本,提高施工效率;8.监督施工进展,及时进行调整和处理;9.完成售楼处施工,并进行验收和交付。
售楼处精装修工程施工组织设计方案
目录第一章工程施工组织设计的编制依据 (6)(一)编制说明 (6)(二)编制依据 (6)第二章工程概况 (7)(一)工程概述 (7)(二)工作范围 (7)第三章施工总体项目部署 (8)(一)部署原则 (8)(二)施工部署 (8)(三)组织机构 (8)(四)项目施工管理体系 (10)(五)施工现场管理制度 (11)(六)进场条件及施工准备计划 (18)(七)临时设施及施工平面布置 (21)(八)劳动力配备计划、主要机械设备及保证措施 (25)(九)农民工工资支付保证措施 (28)第四章施工总体进度计划及保障措施 (30)(一)施工方案原则 (30)(二)施工方案安排与工序衔接 (30)(三)施工工序安排 (31)(四)施工总体进度计划及保证措施 (32)(五)关键工序的进度控制点 (39)第五章本工程重点、难点分析及对策 (42)第六章针对施工现场的专项施工方案 (52)(一)施工测量放线 (52)(二)聚氨酯防水 (52)(三)木作工程 (54)(四)窗帘盒的制作与安装工程 (55)(五)轻钢龙骨石膏板吊顶工程 (56)(六)壁纸裱糊工程 (59)(七)油漆工程 (64)(八)涂料工程 (66)(九)墙面瓷砖镶贴 (66)(十)大理石墙面柱面干挂工程 (70)(十一)木门安装工程 (73)(十二)石材楼地面镶贴工程 (74)(十三)地面地砖铺贴工程 (79)(十四)不锈钢踢脚安装工艺 (82)(十五)配电箱安装工程 (83)(十六)电缆桥架安装工程 (87)(十七)电气配管工程 (89)(十八)开关、插座安装工程 (90)(十九)灯具安装工程 (92)(二十)洁具安装工程 (94)第七章质量保证措施 (97)(一)质量方针及管理目标 (97)(二)质量要求 (97)(三)质量管理体系 (97)(四)质量管理控制 (97)(五)质量管理措施 (111)(六)质量通病及防治措施 (120)第八章确保安全生产的技术组织措施 (124)(一)总则 (124)(二)安全管理方针和目标 (124)(三)建立健全项目部施工安全体系 (124)(四)安全生产组织机构 (124)(五)安全责任制度 (124)(六)作业对象和涉及项目 (127)(七)交叉配合作业的安排 (127)(八)安全作业检查注意事项 (127)(九)安全保护他人和自我保护 (127)(十)安全宣传教育 (128)(十一)施工机具设备 (130)(十二)安全生产保护措施 (130)第九章文明施工保证措施 (145)(一)现场组织管理措施 (145)(二)现场制度管理措施 (145)(三)现场检查监督措施 (145)(四)现场场容管理措施 (145)(五)工地生活、卫生管理 (147)(六)施工现场化学危险品管理措施 (147)第十章季节性施工方案及应急措施 (150)一、季节性施工方案 (150)二、应急措施 (154)第十一章成品保护措施(包括其他专业已完工的材料的保护) (158)第十二章环境保护降低噪音污染的措施 (164)第十三章材料采购要求及管理 (167)第十四章施工界面的交接 (170)第十五章施工工艺及技术措施(对招标文件的响应) (173)第十六章保修期及维保措施 (183)第十七章附表 (185)第十八章项目管理机构及劳务情况......................... 错误!未定义书签。
某售楼处工程施工组织设计
都市温泉花园售楼处工程施工组织设计编制:审核:批准:石家庄一建建设集团有限公司二00六年二月九日目录第一章编制说明第二章工程概况第三章施工部署第四章工程投入的主要物资和施工机械设备情况第五章劳动力安排计划第六章施工总平面布置图第七章主要分部分项工程施工方法第八章施工进度计划及工期保证措施第九章季节性施工措施第十章保证工程质量的技术组织措施第十一章安全生产保证措施第十二章保证文明施工的组织措施第十三章扬尘治理措施及噪音控制措施第十四章地下管线及地上地下设施的保护加固措施第十五章工程回访与保修第十六章附后图表第一章编制依据1.1编制原则我公司在熟悉图纸和对现场认真勘察的基础上,以科学的态度编写了本施工组织设计。
本施工组织设计为本工程施工的纲领性文件,用以指导本工程的施工与管理,确保各项管理目标实现,体现业主至上、用户第一的企业精神。
1.2编制依据1.2.1都市温泉花园售楼处工程全套施工图纸。
1.2.2施工现场的具体情况。
1.2.3国家现行有关工程施工的政策、标准、施工验收规范及工程质量实施细则。
1.2.4招标文件及招标答疑。
1.3 国家现行的与本工程有关的法律、法规、标准、规范土建部分:1)中华人民共和国工程建设标准强制性条文房屋建筑部分2)《建筑工程施工质量验收统一标准》GB50300-20013)《工程测量规范》GB50026-934)《建筑地基基础工程施工质量验收规范》GB50202-20025)《建筑桩基技术规范》JGJ94-946)《建筑基坑支护技术规范》JGJ120-997)《建筑地基处理技术规范》JGJ79-918)《混凝土结构工程施工质量验收规范》GB50204-20029)《混凝土质量控制标准》GB50164-9210)《钢筋机械连接通用技术规程》JGJ107-9611)《砌体工程施工质量验收规范》GB50203-200212)《建筑地面工程施工质量验收规范》GB50209-200213)《建筑装饰装修工程质量验收规范》GB50210-200114)《屋面工程质量验收规范》GB50207-2002给排水暖通部分:1)《建筑给水排水及采暖工程施工质量验收规范》GB50242-20022)《建筑排水用硬聚乙烯管道施工及验收规范》CJJ30-893)《通风与空调工程施工及验收规范》GB50243-2002电气部分:1)《建筑电气安装工程施工质量验收规范》GB50303-20022)《电气装置安装工程接地装置施工及验收规范》GB50169-92 1.4 公司《质量、环境、职业健康安全管理手册》。
售楼部及样板间装饰工程施工组织设计
售楼部及样板间装饰工程施工组织设计一、项目概况该项目为售楼部及样板间装饰工程施工组织设计,施工范围包括售楼部和样板间的室内装饰工程。
本次施工组织设计的目标是在规定的时间内,按照设计要求完成售楼部和样板间的装饰工程,确保施工质量,保证工期进度。
二、施工目标与原则1.施工目标:按照设计图纸和施工要求,完成售楼部和样板间的装饰工程,保证施工质量,确保工期进度,使售楼部和样板间成为吸引客户的展示展示空间。
2.施工原则:(1)安全第一:施工人员要严格遵守安全操作规程,佩戴好安全防护用品,确保施工过程中无任何安全事故发生。
(2)质量为本:严格按照设计图纸、施工要求和规范进行施工,确保装饰工程质量达到设计要求。
(3)效率优先:合理安排工人数量和施工顺序,确保施工过程高效、有序、流程紧凑,以确保工期进度快速推进。
三、施工组织设计步骤1.施工前准备:(1)编制详细施工计划,包括施工工艺、施工顺序、工程量计算、施工材料预算等,制定合理的工期计划。
(2)组织人员:根据施工计划,确定各个施工环节所需的人员数量及职责分工,确保施工队伍完整。
(3)采购材料:根据设计图纸和施工要求,确定所需材料清单,及时采购材料,确保施工过程不会因为材料缺乏而延误工期。
(4)制定安全方案:根据工程实际情况,制定安全施工措施,确保施工过程中安全无事故。
2.施工流程:(1)场地准备:清理施工现场,搭建施工围挡,确保施工区域干净整洁,方便施工。
(2)土木工程:包括水电布线、墙面处理、地面处理等工程。
(3)木工工程:根据设计要求,进行吊顶、隔断、家具、木质地板等的施工。
(4)油漆工程:包括刷墙、喷漆、涂料等涂装工程。
(5)铁艺、玻璃工程:根据设计要求进行铁艺和玻璃的安装。
(6)电器工程:安装照明灯具、开关插座、中央空调等设施。
(7)最后装饰工程:包括饰品摆放、布艺安装等。
3.施工注意事项:(1)安全施工:确保施工现场的安全,采取防火、防盗措施,严禁违章用电、乱堆乱放等不安全行为。

售楼部施工组织设计
售楼部施工组织设计一、工程概述本售楼部工程位于具体地点,总建筑面积为X平方米。
建筑结构形式为结构形式,设计使用年限为X年。
该售楼部的建设旨在为客户提供一个舒适、便捷、具有吸引力的购房咨询和展示场所。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题。
2、编制施工组织设计、施工方案及技术交底。
3、做好测量放线工作,设置好控制点和水准点。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公、生活设施。
3、接通施工用水、用电。
(三)材料准备1、根据施工进度计划,编制材料采购计划。
2、对原材料进行检验和试验,确保材料质量合格。
(四)劳动力准备1、根据工程规模和施工进度计划,确定劳动力数量。
2、组织劳动力进行培训,提高操作技能和质量意识。
三、施工部署(一)施工顺序遵循“先地下,后地上;先结构,后装修;先土建,后安装”的原则,合理安排施工顺序。
(二)施工段划分根据工程特点和结构形式,将工程划分为X个施工段,组织流水施工。
(三)施工进度计划制定详细的施工进度计划,明确各分项工程的开始时间和完成时间,确保工程按时竣工。
四、主要分部分项工程施工方法(一)基础工程1、土方开挖采用机械开挖为主,人工开挖为辅的方式,严格控制开挖深度和坡度。
2、基础钢筋工程钢筋在现场加工制作,严格按照设计和规范要求进行绑扎和焊接。
3、基础混凝土工程采用商品混凝土,混凝土浇筑过程中要振捣密实,防止出现蜂窝、麻面等质量问题。
(二)主体结构工程1、模板工程采用组合钢模板和木模板相结合的方式,确保模板的强度、刚度和稳定性。
2、钢筋工程钢筋的加工、连接和安装要符合设计和规范要求,保证钢筋的位置和保护层厚度。
3、混凝土工程混凝土采用泵送方式浇筑,要控制好混凝土的配合比和坍落度,加强混凝土的养护。
(三)砌体工程1、砖砌体选用符合要求的砖块,砌筑时要保证灰缝饱满,横平竖直。
2、加气混凝土砌块砌体按照规范要求设置拉结筋,控制砌块的含水率。

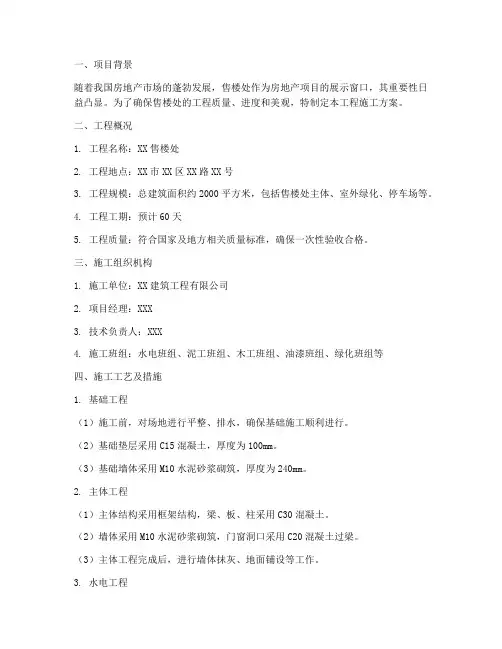

售楼处工程施工方案
一、项目背景随着我国房地产市场的蓬勃发展,售楼处作为房地产项目的展示窗口,其重要性日益凸显。
为了确保售楼处的工程质量、进度和美观,特制定本工程施工方案。
二、工程概况1. 工程名称:XX售楼处2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积约2000平方米,包括售楼处主体、室外绿化、停车场等。
4. 工程工期:预计60天5. 工程质量:符合国家及地方相关质量标准,确保一次性验收合格。
三、施工组织机构1. 施工单位:XX建筑工程有限公司2. 项目经理:XXX3. 技术负责人:XXX4. 施工班组:水电班组、泥工班组、木工班组、油漆班组、绿化班组等四、施工工艺及措施1. 基础工程(1)施工前,对场地进行平整、排水,确保基础施工顺利进行。
(2)基础垫层采用C15混凝土,厚度为100mm。
(3)基础墙体采用M10水泥砂浆砌筑,厚度为240mm。
2. 主体工程(1)主体结构采用框架结构,梁、板、柱采用C30混凝土。
(2)墙体采用M10水泥砂浆砌筑,门窗洞口采用C20混凝土过梁。
(3)主体工程完成后,进行墙体抹灰、地面铺设等工作。
3. 水电工程(1)水电线路按照规范要求布置,强弱电分开布线。
(2)水电设备选用合格产品,确保施工质量和使用安全。
(3)水电安装完成后,进行打压测试,确保无泄漏。
4. 装饰工程(1)墙面采用乳胶漆、壁纸等装饰材料。
(2)地面采用瓷砖、木地板等装饰材料。
(3)吊顶采用石膏板、铝扣板等装饰材料。
5. 绿化工程(1)室外绿化采用乔、灌、草相结合的方式,营造良好的生态环境。
(2)绿化植物选择耐寒、耐旱、易养护的品种。
(3)绿化工程完成后,进行浇水、修剪等工作。
五、施工进度安排1. 施工准备阶段(第1-5天)(1)组织施工人员进场,进行安全教育和技术交底。
(2)准备施工材料、设备。
2. 基础工程阶段(第6-15天)(1)基础垫层施工。
(2)基础墙体砌筑。
3. 主体工程阶段(第16-30天)(1)主体结构施工。
售楼部及样板间装饰工程施工组织设计
第一章工程概况第一节工程概况装饰面积为XXXX m^, 一共两层,一层为3C 生活体验馆部 分;二层主要为VIP 客户接待区及样板房区域。
6、施工主要内容:地面石材(大理石和花岗石)铺贴;地面地砖铺贴;地面地毯铺设;实 木复合地板铺设;实木踢脚线、 不锈钢踢脚线制安;轻钢龙骨石膏板吊顶;木作装饰门制安;墙面墙纸裱糊;金箔饰面;肌理漆墙面;软包墙面;装饰 水电安装;地面水泥砂浆找平层;墙面木作装饰;天棚木作饰面吊顶制作;木作油漆涂饰;木作门套制安;木作窗帘盒;木作柜俱;墙面墙布贴饰;地 面强化木地板铺设;木扶手制作与安装;不锈钢扶手玻璃栏杆;钢结构旋转 楼梯;木作装饰门制安。
7、计划工期:招标工期要求为 XXX 个日历天,我司拟定施工总工期为XX 天,质量标准(要求):符合国家现行强制性标准和验收性规范。
第二节工程特点1、本工程为XXXX 置业有限公司开发的精品工程,受到我公司领导及绵 阳市政府高度重视,该工程设计风格现代、新颖、引领时代潮流,同时使用 材料高档,层高较高,要求施工工艺较高,同时要求测量定位精度高。
2、施工中交叉作业较集中,要求各专业工种配合默契,步调一致并注意 施工中的安全施工和成品保护。
3、对施工现场的有关信息反馈以及工地同设计师及相关部门的沟通要及 时、准确。
1、 工程名称:XXXXX 销售中心及样板房室内装饰工程 2、 工程地址:XXXXX 3、 建设单位: XXXXX 股份有限公司4、施工范围: XXXX 销售中心及A D 户型样板房室内装饰工程 5、工程规模:4、本工程为全钢筋混凝土框架结构,另含一部钢结构旋转楼梯,该工程由于大部分隔墙是由装饰施工单位完成,所以现场装饰材料复杂多样,干作业与湿作业混合施工,而原本该工程又是精致的艺术工程,在技术工人的选择上应着重选择江南、浙江一带工人,为达到建设单位满意的效果而努力。
二、编制本投标文件适用的相关规范和验收标准1、国家施工标准《项目法施工管理实用手册》2、国家施工标准《现行建筑施工规范大全》3、国家施工标准《建筑工程施工质量验收规范》第三节编制说明我公司在详细研究《XXXXXX生活体验馆室内装修工程》设计图纸和现场情况的基础上,对本工程的施工组织设计进行了精心编制。
售楼部施工组织设计方案
目录1、编制依据1.1概述 (5)1.2工程施工图纸 (5)1.3工程应用的主要图集 (5)1.4工程应用的主要法规 (6)1.5其他 (6)2、工程概况2.1总体简介 (6)2.2建筑设计概况 (7)2.3工程特点与难点 (8)3、施工部署3.1施工组织(工程管理结构体系及措施) (9)3.2工程任务划分 (10)3.3施工部署原则 (10)3.4施工组织协调 (11)3.5主要项目工程量 (12)3.6主要劳动力计划 (12)3.7施工流水段划分 (12)3.8主要分部、分项工程施工顺序 (12)4、施工准备4.1技术准备 (13)4.2生产准备 (16)4.3施工机具准备 (19)5、施工现场平面布置5.1现场施工条件 (19)5.2施工现场平面布置 (20)6、施工进度计划6.1施工阶段目标控制计划 (20)6.2施工进度计划 (21)7、施工方案(技术和施工力量组织)7.1测量放线 (21)7.2土方工程 (26)7.3地基钎探 (28)7.4钢筋工程 (29)7.5模板工程 (31)7.7砼工程 (35)7.8防水工程 (37)7.10脚手架工程 (41)7.11幕墙工程 (43)7.12楼地面工程 (45)7.13装饰工程 (49)7.14屋面、卫生间防水工程 (55)7.15安装工程施工 (59)8、经济技术指标8.1工期指标 (67)8.2工程质量指标 (67)8.3安全目标 (67)8.4文明施工目标 (67)8.5消防目标 (67)8.6环保目标 (68)8.7竣工回访和质量保证计划 (68)9、工期保证措施9.1制定分级控制保证计划 (68)9.2劳动力及设备保证 (68)9.3提高施工一次成活率 (68)9.4加强关系协调 (68)10、质量体系和质量保证措施10.1质量体系 (69)10.2质量保证措施 (69)11、安全保证措施11.1安全管理方针 (73)11.2安全组织保证体系 (73)11.3安全管理 (73)11.4分析安全难点,确立安全管理难点 (74)11.5临边与洞口的安全防护 (74)12、消防保卫措施12.1建立完善的保障措施 (76)12.2消防保证措施 (76)12.3保卫措施 (76)13、文明施工、环保措施13.1环境卫生保护措施 (77)13.2成品保护措施 (78)14、现场料具管理14.1材料存放 (79)14.2材料节约措施 (80)15、附图表1、编制依据1.1概述名称:中晟卡莱顿国际大酒店售楼处工程招标单位:信阳市中坤置业有限公司1.2工程施工图纸工程施工图1.3工程应用的主要图集1.4工程应用的主要法规主要法规1.5其他其他文件2、工程概况简介2.2建筑设计概况建筑设计概况2.3工程特点与难点2.3.1工程的重要性该工程为中晟卡莱顿国际大酒店售楼处工程,建成后将成为信阳市中坤置业有限公司售楼处,我单位要以最先进的管理模式,建成当代建筑精品工程。
售楼部精装修工程施工组织设计
售楼部精装修工程施工组织设计目录第一章、工程概况31.1、工程概况:31.2、编制依据:41.3、施工技术、质量及验收标准:4第二章、本工程的重点、难点及采取的相应措施6第三章、施工总体部署83.1、对本工程的总体分析83.2、施工准备和安排83.3、拟投入的主要施工机具设备配备及进场计划113.4 、劳动力计划113.5、设备、人员、材料运至施工现场的方法12第四章、主要工程项目的施工方案、施工方法134.1、测量放线134.2、轻钢龙骨石膏板吊顶144.3、墙面木饰面板施工194.4、装饰线条安装214.5、玻璃墙面施工214.6、墙面瓷砖工程施工224.7、墙、柱、顶面乳胶漆工程施工274.8、壁纸墙面施工294.9、地面瓷砖工程324.10、地毯楼地面施工344.11、门窗安装工程364.12、管内穿线安装工程414.13、开关、插座安装454.14、灯具安装工程474.15、夹层钢结构施工方案51第六章、成品和半成品保护措施551售楼部精装修工程施工组织设计6.1、成品保护措施556.2、成品保护指导书55第七章、确保工程质量的施工措施59第八章、季节性施工保障措施778.1 、雨季施工要点778.2、雨季施工措施778.3、雨季施工环保注意事项78第九章、安全生产、环境保护及文明施工措施等799.1、现场施工安全保证措施799.2、文明施工措施819.3、环境保护措施84第十章、工程竣工资料的整理及管理措施90第十一章、售后服务措施9111.1、质量保修期9111.2、质量保修期内的服务措施9111.3、保修期满后的服务措施91附表一、劳动力需求计划表93附表二、质检的仪器、设备表94附表三、主要施工机械表95附表四、项目部管理班子配备表96附表五、施工总平面布置图- 97 -附表六、施工进度计划网络图- 97 -附表七、施工进度计划横道图..- 99 -2**售楼部精装修工程施工组织设计第一章、工程概况1.1、工程概况:序名 称内 容号1工程 售楼部精装修工程名称2建设 房地产开发有限公司单位3设计 设计工程有限公司单位4监理 工程监理有限公司单位5总包 局有限公司单位6施工 股份有限公司单位工地主出入口工地次出入口首层售楼部工程项目所 7在地A 栋B 栋C 栋本项目位于**口处,交通极为便利。
版售楼处及样板房精装修工程施工组织设计方案
版售楼处及样板房精装修工程施工组织设计方案一、项目概述本项目位于市中心区域,是一个集办公、展示、销售为一体的楼盘销售中心。
施工范围包括售楼处和样板房的精装修工程。
本方案旨在确保施工工期的紧凑、质量的可控、安全的可靠以及对环境的保护。
二、施工组织机构1.项目经理:负责全面组织、协调、管理项目施工工作,对工程质量和安全负总责。
3.现场经理:负责实施全面施工的协调与管理工作,包括工人管理、材料配送与进度控制等。
三、施工流程1.准备阶段(1)明确工程分包单位及合作方,签署分包合同。
(2)成立施工组织机构,明确各个岗位的职责。
(3)开展安全教育培训,确保所有人员具备必要的安全意识和操作技能。
2.建设准备阶段(1)进行仓库、车间、施工现场的准备与布置。
(2)编制施工组织设计方案和施工图,确保施工按设计要求进行。
(3)采购施工所需材料和设备,并进行验收、入库。
3.施工阶段(1)分批次、分部位进行拆除、修整和清理工作。
(2)配送、安装、调试各项设备设施。
(3)进行装修施工,包括墙面涂料、地面铺装、天花吊顶、门窗安装等。
(4)进行基础设施工程,如供水、排水、安装消防设备等。
(5)进行配电、弱电、照明等工程。
4.竣工阶段(1)完成竣工验收,包括质量检查、功能测试和安全评估等。
(2)清理施工现场,恢复环境卫生。
(3)编制竣工资料,包括验收报告、竣工图纸、施工记录等。
四、安全管理措施1.安全教育培训:组织开展全员安全教育和培训活动,确保每位工作人员掌握安全操作规程,提高安全意识。
2.安全设施:在施工现场设置安全警示标志和安全警戒线,合理设置消防器材和应急设备,并进行定期检查和维护。
3.施工现场管理:设置专门的安全管理岗位,负责现场安全检查和隐患整改,并配备专业安全员进行安全巡视。
4.材料管理:严格按照施工流程进行材料验收、入库和使用,杜绝使用过期或者不合格材料。
5.施工工艺控制:对关键工序进行技术交底,确保施工合理、科学,避免质量问题的发生。
某售楼处工程施工组织设计
某售楼处工程施工组织设计1. 引言本文档是对某售楼处工程进行施工组织设计的详细说明和规划。
施工组织设计是为了确保工程顺利进行,按时完成,达到质量要求,并最大限度地减少工程风险和安全隐患。
本文档包含了施工组织设计的任务、原则、方法和步骤等内容。
2. 项目概述本项目是某售楼处的施工工程,包括地基处理、结构施工、装饰装修、设备安装等工作。
施工组织设计是为了合理安排施工队伍、工程进度和施工方法,从而保证整个施工过程的顺利进行。
3. 施工组织设计的任务施工组织设计的主要任务包括:•确定施工队伍的构成和人员配备•制定施工进度计划和工期安排•确定施工方法和工艺•制定质量控制措施和标准•制定安全管理措施和防护措施4. 施工组织设计的原则施工组织设计应遵循以下原则:•合理性原则:合理安排施工队伍,合理安排施工工序和工序间的关联关系,合理安排工人的作业任务和责任。
•安全性原则:保证施工过程中的安全,从而最大限度地减少工伤事故的发生。
•经济性原则:优化施工进度和工艺,减少施工成本和资源浪费。
•环境友好原则:采取环保措施,减少对环境的影响。
5. 施工组织设计的方法和步骤5.1 调查研究在施工组织设计前,需要对工程现场进行调查研究,包括有关地质条件、环境影响、工程量和质量要求等方面的信息,以便为后续的施工组织设计提供依据。
5.2 工程规划在施工组织设计前,需要进行工程规划,包括确定工程进度计划、工期安排和工程量总结等,以便为施工组织设计提供依据。
5.3 施工队伍组织根据工程规模和施工进度计划,确定施工队伍的组成和人员配备。
需要考虑人员的技术水平、工作经验和专业能力等因素。
5.4 施工方法和工艺选择根据工程特点和施工要求,选择合适的施工方法和工艺。
需要考虑施工质量、施工进度和经济效益等因素。
5.5 质量控制措施和标准制定制定施工质量控制措施和标准,确保工程质量符合要求。
需要制定检验检测计划、质量验收标准和质量控制流程等。
5.6 安全管理措施和防护措施制定制定安全管理措施和防护措施,确保工程施工过程的安全。
售楼部工程施工设计方案范本
第一章总说明一、编制目的绿地公馆项目的其他单位工程尚在设计中,1#楼(售楼部)的设计图纸也不完善,不具备编制施工组织设计的条件。
但该楼工期紧,为按时完成施工任务,保证施工质量,必须编制可行的施工方案为工程提供准确的施工技术文件,用以指导工程施工,同时也为建设单位和监理单位对工程施工质量等的监督检查提供技术文件。
故先行编制基础、主体部分的施工方案。
在施工过程中随着施工进度与图纸的完善将做出相应调整。
二、编制依据1、公司预算部门根据施工图提供的工程量数据资料;2、公司技术装备、技术水平、现有机械设备与经验成果等综合实力水平;3、公司技术部门对拟建工程现场进行的实地勘察、丈量等提供的详细现场资料,以与建设单位有关负责同志对施工现场的介绍;4、有关国家与市工程建设法规和工程施工标准、规(如下):三、工程概况工程名称:绿地公馆售楼部工程地点:海湖新区L03地块建设单位:绿地集团置业设计单位:机械工业勘察设计研究院勘测单位:机械工业勘察设计研究院监理单位:大通工程监理施工单位:绿地建设(集团)分公司设计概况:1、建筑面积3623.75平方米。
2、施工容包括该建筑围的建筑、结构、给排水、强电、弱电预埋等。
其他容待定。
3、±0.00高程为2288.81。
建筑为一个防火分区,屋面防水等级I级,主楼为三级抗震设防,塔楼为二级抗震设防,主要结构类型为框架结构,建筑结构使用年限50年。
(1)墙:采用KF1型非承重空心砖、强度MU7.5,混合砂浆M5,卫生间等为M5水泥砂浆。
外墙采用KF1型非承重空心砖,强度MU10,混合砂浆M7.5。
(2)屋面有上人屋面、非上人屋面、坡屋面。
坡屋面为油毡瓦。
屋面防水层为聚合物水泥防水涂膜两道。
保温层为65厚XPS保温板。
(3)门窗为铝合金门窗。
4、结构为框架结构。
5、基础为1.5米厚素土垫层加0.9米厚3:7灰土垫层。
其余部分见设计图。
第二章项目组织机构与职责一、项目组织机构我们将按照项目法施工管理要求,以对政府、对人民高度负责的精神,组织精干、高效、运作规、指挥果断的工程项目经理部,确保施工任务高标准、高质量地圆满完成。
售楼部精装修工程施工组织设计方案
目录第一章编制依据 (3)第二章工程概况 (5)第一节工程概况表 (5)第二节工程总体情况分析 (8)第三章本工程主要关键点、难点分析及主要应对措施 (8)第一节工程重点、难点的控制程序 (8)第四章施工部署及现场组织机构 (9)第一节工程施工部署 (9)第二节施工总体安排及施工段划分 (12)第三节施工平面布置原则 (12)第四节项目管理组织机构 (13)第五节有效协调质量、工期、成本三大目标 (22)第五章施工准备工作 (24)第一节施工准备工作 (24)第六章施工方案 (27)第一节施工方案制定原则 (27)第二节工序的安排和工期的保证问题 (28)第三节总体施工顺序安排 (29)第四节本工程主要施工工艺要求 (29)第七章主要分部分项工程的专项施工方案和技术措施 (31)第一节土建装饰工程专项施工方案 (31)第二节给排水工程专项施工方案 (64)第三节电气安装工程施工方案 (71)第八章质量保证措施 (89)第一节工程质量总目标 (89)第二节质量保证体系 (90)第三节质量管理责任制 (92)第四节质量保证措施 (94)第九章成品保护和冬期施工措施 (107)第一节成品保护制度 (107)第二节成品保护具体措施 (108)第十章安全保证措施 (112)第一节安全施工管理的方针、目标和特点 (112)第二节施工安全技术措施的实施 (113)第三节安全检查 (118)第四节施工安全管理制度 (121)第十一章确保消防、用电、明火、保卫工作的管理措施 (123)第一节消防安全管理制度 (123)第三节现场消防管理措施 (124)第四节电气设备管理措施 (125)第六节现场保卫工作管理措施 (125)第十二章文明施工及环保措施 (127)第一节文明施工的概念 (127)第二节施工现场伤亡事故预防方案及处理预案 (131)第三节食物中毒预防方案及处理预案 (133)第十三章工程竣工档案资料的整理及管理措施 (135)第十四章竣工验收、交接、保修 (136)第一节工程竣工交付、交接 (136)第二节工程保修 (137)第十五章合理化建议 (139)第一节关于工期的合理化建议 (139)第二节关于工程质量的合理化建议 (140)第三节关于降低成本的合理化建议 (1416)附件 (1437)附件一、施工网络图计划 (1437)附件二、临时用地表 (1437)第一章编制依据编制依据如下:5、企业文件:1)我公司编制并经复审完善的ISO9001《质量管理手册》及质量保证体系的相关程序文件;2)我公司编制并经复审完善的ISO14001《环境管理手册》及环境保证体系的相关程序文件;3)我公司编制并经复审完善的OHSMS18000职业安全卫生认证体系的相关程序文件;4)我公司制定、颁发的《施工现场管理工作实施细则》。
售楼处施工方案X
恒大售楼部及样板房工程施工方案一、工程概况长春恒大雅苑售楼处位于长春市超强街与创意路交汇处,钢结构,基础类型为承台基础。
建设单位长春京高房地产开发有限公司,由江苏启安建设集团有限公司总承包施工,晶艺玻璃工程有限公司设计。
二、主体结构施工总流程1、售楼部施工总流程:定位放线承台及地沟土方开挖承台及地沟垫层浇筑承台柱放线承台钢筋绑扎及支模承台砼浇筑承台柱绑扎及支模柱砼浇筑至梁底地沟底板筋绑扎及墙插筋地沟底板砼浇筑地沟墙钢筋绑扎地沟墙支模地沟墙砼浇筑(空开梁口位置)墙板拆模地沟顶梁板支模及地沟外部分回填土至板底往下10cm地沟外部分放线梁位置人工开挖梁梁底及板底垫层浇筑梁两侧砖胎膜砌筑及内抹灰绑扎梁板钢筋钢结构预埋梁板砼浇筑钢结构施工2、样板区施工总流程:定位放线外轮廓线大开挖放线砌筑墙位置底地梁绑扎支模及浇筑样板房内回填土及夯实地梁上部墙体砌筑及顶板支模顶板梁板筋绑扎顶板砼浇筑2层墙体砌筑及顶板支模二层顶板梁板绑扎二层顶梁板浇筑三、主要施工方法1、土方工程由于本工程开挖较浅,故一般开挖程序即可,承台平均深度约为1.9m,样板间深度约为0.8m;承台单独开挖,放坡为上口承台边向外0.8m,下口向外0.2m;如相邻承台无法放坡时,相邻承台间挖通。
由于前期下发图纸中未包含地沟部分,且承台及柱已施工完成,故现地沟开挖时先把原堆放售楼处旁土方外运再开挖地沟,否则无法堆土;地沟及样板间采用大开挖,地沟土方场内运输,样板间土方条件允许的话现场堆放。
售楼处地沟外部分承台施工完之后即回填土至板底往下10cm,再人工开挖梁位置砌砖胎膜;样板间条基砌筑完成后即开始土方回填,回填需夯实。
2、模板工程2.1承台模板本工程承台截面为正方形,承台边模采用模板木方加固。
2.2承台柱子模板本工程柱子断面为矩形,采用15mm厚木胶合板配制,竖向采用5080木方背楞间距≤200mm,横向采用Φ48*3.5钢管加固,Φ14对拉螺杆紧固,加固间距400mm。
售楼部施工组织设计
装饰部分施工组织设计第一章施工组织设计编制综合说明(一)工程概述我公司投标工程项目是中大·君悦金沙花园南区1号地块销售中心装修工程,根据装饰工程招标文件各项目的要求,功能的需要,进行装修。
(二)工程概况工程名称:中大·君悦金沙花园南区1号地块销售中心装修工程工程地点:成都市中大君悦金沙花园工程项目及范围:中大·君悦金沙花园南区1号地块销售中心装修工程(销售中心地面、墙面、天花等装饰及安装部分)。
工程总造价:(具体说明详见预算书)第二章企业参与投标的竞争优势企业的竞争优势1、我司是四川省建设厅批准的二级施工的装饰公司。
四川省金河装饰工程有限责任公司是从事专业装饰设计与施工的企业。
具有从事工程设计到施工一体化的全面资质能力,公司具有四川省建设厅颁发贰级装饰施工资质的雄厚实力。
2、我公司的主要工程业绩。
四川省金泰大酒店、自贡双溪翠湖大酒店、西藏远联保龄球馆、农行凉山州分行雷波支行、农行凉山州分行营业网点、和兴证券西昌分部、阿坝州检察院办公楼、交行成都分行住宅楼、自贡市民政局办公楼、中国兵器装备集团(成都)火控技术中心(二期)学术交流中心(三星级宾馆)、飞天珠宝(琴台)专卖店、招商证券成都分公司营业部、自贡市林业局科技办公大楼、农行自贡分行富顺营业部、农行遂宁遂州支行网点、农行洪雅县支行办公楼装修、农行眉山分行营业部装修、西部鞋都鞋材市场装饰。
第三章编制本施工组织设计方案的依据一、四川思源科技开发有限公司工程部二、中华人民共和国行业标准《建筑装饰工程施工及验收规范》(JGJ73-91)三、中华人民共和国国家标准《建筑内部装修设计防火规范》(GB50222-95)第四章施工组织配备(一)施工准备与劳动力配备情况1、施工准备A、勘察现场,临时设施布置。
B、材料及其机具进场。
C、劳动力进场。
D、各班组技术交底与安全文明教育。
2、施工安排计划1、根据我公司劳动力定额水平,进行工人安排,开工前五天,工程指挥部首先组织技术管理干部进场,作好施工前的准备工作,联系好施工临时工时用水、用电的接驳,选好仓库及办公室指挥部的地方。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
恒大售楼部及样板房工程施工方案一、工程概况恒大雅苑售楼处位于市超强街与创意路交汇处,钢结构,基础类型为承台基础。
建设单位京高房地产开发,由启安建设集团总承包施工,晶艺玻璃工程设计。
二、主体结构施工总流程1、售楼部施工总流程:定位放线承台及地沟土方开挖承台及地沟垫层浇筑承台柱放线承台钢筋绑扎及支模承台砼浇筑承台柱绑扎及支模柱砼浇筑至梁底地沟底板筋绑扎及墙插筋地沟底板砼浇筑地沟墙钢筋绑扎地沟墙支模地沟墙砼浇筑(空开梁口位置)墙板拆模地沟顶梁板支模及地沟外部分回填土至板底往下10cm地沟外部分放线梁位置人工开挖梁梁底及板底垫层浇筑梁两侧砖胎膜砌筑及抹灰绑扎梁板钢筋钢结构预埋梁板砼浇筑钢结构施工2、样板区施工总流程:定位放线外轮廓线大开挖放线砌筑墙位置底地梁绑扎支模及浇筑样板房回填土及夯实地梁上部墙体砌筑及顶板支模顶板梁板筋绑扎顶板砼浇筑 2层墙体砌筑及顶板支模二层顶板梁板绑扎二层顶梁板浇筑三、主要施工方法1、土方工程由于本工程开挖较浅,故一般开挖程序即可,承台平均深度约为1.9m,样板间深度约为0.8m;承台单独开挖,放坡为上口承台边向外0.8m,下口向外0.2m;如相邻承台无法放坡时,相邻承台间挖通。
由于前期下发图纸中未包含地沟部分,且承台及柱已施工完成,故现地沟开挖时先把原堆放售楼处旁土方外运再开挖地沟,否则无法堆土;地沟及样板间采用大开挖,地沟土方场运输,样板间土方条件允许的话现场堆放。
售楼处地沟外部分承台施工完之后即回填土至板底往下10cm,再人工开挖梁位置砌砖胎膜;样板间条基砌筑完成后即开始土方回填,回填需夯实。
2、模板工程2.1承台模板本工程承台截面为正方形,承台边模采用模板木方加固。
2.2承台柱子模板本工程柱子断面为矩形,采用15mm厚木胶合板配制,竖向采用50 80木方背楞间距≤200mm,横向采用Φ48*3.5钢管加固,Φ14对拉螺杆紧固,加固间距400mm。
2.3基础梁板模板由于原始地貌的特殊情况,售楼处基础梁板标高位于自然地坪往上约 1.2m 处,如地沟以外部分采用钢管体系支模完成后无法拆模,故采用砖胎膜体系,砖采用普通红砖砌筑,砂浆等级M5.0,厚度120mm。
针对本工程砖胎膜体系具体流程:①承台柱砼首次浇筑至梁底,柱拆模后开始地沟部分墙体制作及砼浇筑,砼浇筑至梁底标高,地沟墙拆模后开始地沟外部分回填土,回填需夯实,注意保护好墙柱端清洁。
②售楼处地沟外部分回填土标高至板底以下10cm处,测量定位梁边线,人工开挖梁部分土方,梁边两侧各预留15cm。
③售楼处梁、板底部回填土上浇筑10cm厚C15垫层,放线精确定位梁位置,在梁边线外1cm处砌筑12cm厚砖胎膜,高度至板底,砖胎膜侧采用1:3水泥砂浆罩面,厚度1cm。
④地沟弧墙顶端部分由于2次浇筑,梁底高度以上部分靠砖胎膜一侧模板不拆除。
2.4墙、梁、板地沟部分墙、顶梁、顶板采用Φ48*3.5钢管满堂架支撑加固木模板体系,售楼处地沟外部分采用回填土上浇筑垫层后砌筑砖胎膜体系。
样板房首层顶板及设备房顶板采用Φ48*3.5钢管满堂架支撑加固木模体系。
3、钢筋工程3.1、钢筋绑扎与安装3.1.1钢筋保护层控制:根据钢筋混凝土规及设计要求确定混凝土的保护层。
钢筋保护层控制采用马凳筋和与砼垫块;框架柱钢筋保护层控制采用塑料圆形垫块;墙筋保护层采用梯形定位筋或塑料垫块;梁钢筋保护层采用水泥垫块,板马凳示意图如下图,纵横向间距1000mm。
注:马凳高度h=板厚减上层钢筋直径(纵向和横向)减下层下排钢筋直径减上下保护层3.1.2基础钢筋绑扎(1)待承台、柱墩、墙体放线完毕,并办好预检送监理检验合格后,将查对好的成型钢筋运到基槽,分部位按规格型号堆放。
(2)钢筋绑扎,绑扎时由一端向另一端依次绑扎的顺序进行,操作时要按图纸要求的间距划线、铺铁、绑扎、最后成型。
(3)钢筋的弯勾不要倒向一边,底板下层钢筋弯勾朝上,上层钢筋弯勾朝下;墙体的钢筋弯勾应朝向砼且水平筋与立筋的位置按图施工。
(4)各层钢筋间应加设马凳,以保证钢筋的位置正确。
(5)承台底板下铁钢筋采用石垫块,间距1m垫于钢筋下,来控制钢筋保护层厚度,侧面的垫块与钢筋绑牢,不应遗漏。
3.1.3.墙柱筋绑扎施工要点:①放线:放出墙柱位置线,并在竖筋上抄测“50cm”线,作为钢筋竖向及分档标志。
②矫正钢筋:如出现钢筋位移采用1:6矫正方案处理。
③按图纸要求间距计算每根柱箍筋数量及墙体水平筋数量,在竖筋上画好箍筋分挡线然后逐个箍筋由上而下绑扎,采用缠扣绑扎,箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋的非转角部分的相交点要梅花交错绑扎,箍筋的接头沿柱子竖筋交错布置,拉筋要钩住箍筋,垫块采用塑料垫块,绑扎在竖筋外皮上1000,确保保护层厚度符合设计及规要求。
墙体水平筋绑扎同柱箍筋相同,先画出分档线,绑扎水平筋,再挂上拉钩,拉钩按照Φ6600梅花布置,保护层采用同柱相同的塑料垫块保护层。
3.1.4.梁、板钢筋安装(1)工艺流程:画位置线—→安装主筋—→安装分布筋(箍筋)。
(2)清扫杂物。
用粉笔在模板上划好主筋、分布筋(箍筋)位置。
(3)按画好的位置,先摆受力主筋,后放分布筋、预埋件、电线管、预留孔等及时配合安装。
(4)钢筋搭接长度、位置按规规定要求。
(5)安装一般用顺扣或八字扣,除外围两根筋的相交点全部绑扎外,其余各点可交错绑扎(双向板相交点须全部绑扎),如板为双层钢筋,两层筋之间须加钢筋马凳,以确保上部钢筋的位置。
(6)安装负弯矩钢筋,每个扣均要绑扎。
最后在主筋下垫砼垫块。
4、混凝土工程4.1垫层混凝土采用汽车泵浇筑,承台垫层采用C15,100mm厚;地沟垫层采用C15,80mm厚;砖胎膜垫层采用C15,100mm厚;售楼处基础梁板根据业主要求改为C35早强。
4.2承台混凝土浇筑采用汽车泵连续浇筑。
在浇筑混凝土前,对模的杂物和钢筋上的油污等清理干净;对模板的缝隙和孔洞予以堵严。
4.3每次浇筑高度根据现场使用振捣棒(50棒或30棒)而定,为其有效长度的1.25倍(50棒应为43.75cm,取40cm;30棒应为33.75cm,取30cm),下灰厚度采用尺杆配手把灯控制。
4.4梁、板混凝土浇筑采用泵送方式。
5、砌筑施工:承重外墙样板间地梁以下部分采用标准红砖砌筑,地梁以上部分采用200厚煤矸石多孔砖(设备用房区采用200厚炉渣混凝土空心砌块),孔灌M5.0砂浆,用M5混合砂浆砌筑。
墙样板间采用100/200厚煤矸石多孔砖(设备用房区采用100/200厚炉渣混凝土空心砌块)MU5煤矸石承重砌块,用M5混合砂浆砌筑。
过梁:过梁预制大小及尺寸根据图集G322-1~4(2013合订本)要求施工;安装过梁时,其标高、位置型号必须准确,坐灰饱满。
如坐灰厚度超过2 ㎝时,要用细石混凝土铺垫,过梁安装时,两端支承点的长度应一致。
构造柱做法:在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。
砌砖墙时,与构造柱连接处砌成马牙槎。
每一个马牙槎沿高度方向的尺寸不宜超过30 ㎝。
马牙槎应先退后进。
拉结筋按设计要求放置,沿墙高50 ㎝设置2 根ф6 水平拉结筋,每边深入墙不应小于1m。
另由于地沟部分开挖涉及放坡,且样板房条基底标高比地沟底标高高60cm,故涉及放坡部分砌体条基从地沟底标高开始砌筑。
6、抹灰工程:6.1作业条件6.1.1主体结构须经过结构验收后,方可进行抹灰工程。
6.1.2检查门窗框及需要埋设的配电管、接线盒、管道套管是否固定牢固。
连接缝隙应用1:3水泥砂浆分层嵌塞密实,并事先将门窗框包好或用粘贴塑料薄膜进行保护。
6.1.3将结构表面凸出部分凿平。
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(掺801胶),然后用1:2.5水泥砂浆分层补平压实,把外露的钢筋头剔除清掉;脚手眼、窗台砖、隔墙与楼板、梁底等处应堵严实和补砌整齐。
6.1.4混凝土及砖结构表面的灰尘、污垢和油渍等应清除干净,对混凝土结构表面、砌体墙表面应在抹灰前一天浇水湿透,抹灰时再喷水湿润。
6.1.5抹灰前熟悉图纸,制定抹灰方案,做好抹灰的样板间,经检查鉴定达到优良标准后,正式抹灰施工。
6.1.6墙面抄出建筑1m水平线。
6.2操作工艺工艺流程:墙面浇水→吊直、套方、找规矩→贴灰饼→做护脚→抹底灰→修抹预留孔洞、电气箱、槽盒→抹罩面灰→浇水养护。
6.2.1基层处理:喷浆、前一天晚上将混凝土墙面浇水湿透,并于抹灰前再浇水湿润。
6.2.2吊直、套方、找规矩、贴灰饼:根据基层表面平整、垂直情况,经检查后确定抹灰层厚度(按图纸要求分普通、中级、高级),但最少不应小于7mm。
墙面凹度较大时要分层操作。
用线坠、方尺、拉通线等方法贴灰饼,用托线板找好垂直,下灰饼也作为踢脚板依据。
灰饼宜用1﹕3水泥砂浆做成5cm见方,水平距离约为1.2~1.5m左右。
6.2.3根据业主要求,混凝土结构和砌体结构整体满贴耐碱网格布。
6.2.4做护角:根据灰饼和冲筋,首先应把门窗口角和墙面、柱面阳角抹出水泥护角;6.2.5抹底灰:一般应在抹灰前一天用水把墙面浇透,然后在混凝土墙面湿润的情况下,先刷108胶素水泥浆一道(掺用水量10%的108胶),随刷随打底;底灰采用6厚1:1:8水泥石灰砂浆打底扫毛或划出纹道,第二遍采用5厚1:1:6水泥石灰砂浆划出纹道,分层分遍与所冲筋抹平,用大杠刮平找直,木抹子搓平搓毛。
6.2.6抹水泥砂浆罩面灰:底层砂浆抹好后第二天,先将墙面湿润后,即可进行抹罩面灰工作。
罩面灰采用5厚1:0.3:2.5水泥石灰砂浆罩面压实赶光,抹灰时先薄薄地刮一道使其与底层灰抓牢,紧跟抹第二遍,用大杠刮平找直,用铁抹子压实压光。
6.2.7抹完灰后注意喷水养护,防止空鼓裂缝。
7、防水工程7.1作业条件7.1.l找平层施工完毕,并经监理检查验收通过。
7.1.2防水层施工应由专业的防水施工队伍,作业人员应持有当地建设行政主管部门颁发的上岗证。
7.1.3找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。
7.1.4各种阴阳角、管根等部位抹50mm的圆弧已施工完。
7.1.5防水涂料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求,并经抽样复试合格。
7.1.6做好挑沿、女儿墙、人孔、沉降缝等防腐木砖,沉降缝顶要做坡以利于铁皮封盖工作。
7.1.7下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
7.1.8安全防护到位并经安全员验收合格,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
7.1.9出屋面的各种管、避雷设施施工完毕,会同相关工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否则不可施工。
