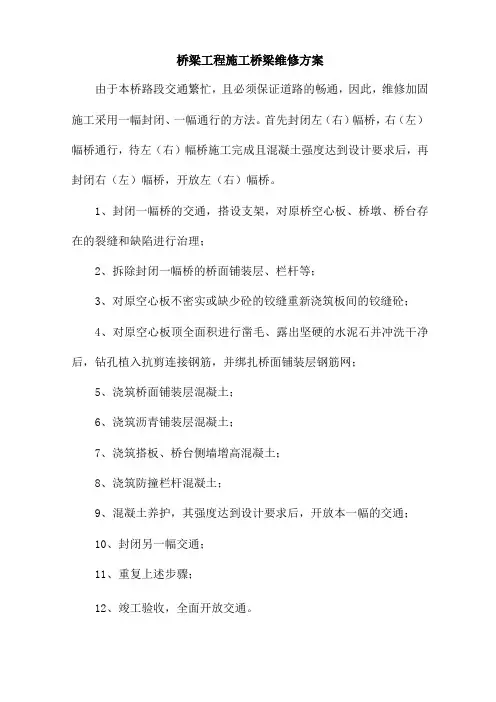

小桥施工维修技术方案一、工程概况
小桥,桥梁全长25m,单跨桥,跨径18m,桥面宽度,该桥上部结构采用钢筋混凝土空心板。2017年12月某项目部在进行某高速公路全线桥梁经常性检查中发现支座位置处存在较严重的病害情况。检查出该处的主要病害有:空心板板底砼掉块脱落形成严重空洞;受力钢筋露筋、锈蚀严重;支座老化开裂,支座上下钢板锈蚀严重,支座垫石砼脱落等。此外,还有部分支座老化较严重,需要进行维修更换处理。。我部在认真阅读本工程设计图纸和相关资料并进行现场勘踏的基础上,结合以往桥梁维修施工经验,提出科学合理的施工维修技术方案来满足其安全使用要求。
二、总体施工组织布置
(一)管理机构设置
此维修工程由某项目经理部组织,成立桥梁支座病害维修专业队伍,由项目经理部负责管理。
(二)主要施工任务
本次桥梁维修工程的主要施工内容有:①梁板顶升;②支座处理;③空心板板底混凝土缺陷处理;④钢筋除锈等处理。
(三)工期计划
计划工期:3天,预计开工日期为2017年11月27日,如遇不可抗力和交通管制等可能会延期。
(四)工程目标
1、质量目标:工程质量合格率100%。
2、安全目标:死亡率0%,重大安全事故率0%,工伤事故率0% 。
3、工期目标:按工期要求天数保证完成。
(五)施工部署
1、确保人力、物力、资金、技术等方面全力支持,使工程顺利进行;
2、提前联系好厂家采购所需板式橡胶支座、环氧树脂砂浆等。
3、组建有施工技术和经验的桥梁维修加固施工队伍,配置齐全所需的材料和机械设备。
4、施工前踏勘现场查看施工条件,根据现场实际情况制定合理的施工计划。
5、施工时安排专职人员现场监督,严格按照桥梁维修加固施工规范的要求进行,保证施工质量,如有隐蔽工程量临时发生变化的情况,第一时间联系业主现场确认。
三、主要施工方案和施工方法
1、梁板顶升支座处理
本工程采用半幅单墩、台同步顶升法更换支座,将以电子百分表配合低高度串联油泵千斤顶完成桥梁同步顶升工作。结合本工程特点,可以直接在盖梁顶面布置顶升设备,利用原桥墩、台作为顶升反力基础。根据桥梁上部的顶升重量布置相应数量的顶升千斤顶,顶升安全储备系数按不低于倍考虑。本工程所涉桥梁上部结构形式为空心板梁,千斤顶的具体布置形式见下图。
梁板顶升的主要施工工艺包括:施工准备→搭设支架及工作平台→检查支座→安装千斤顶→安装百分表→布置监控位移观测测点→台帽、盖梁顶面清理→试顶→正式同步顶升→支座更换、纠偏复位→现场验收→回油卸顶→拆除支架。
具体施工如下:
A、施工前做好各项准备工作,对桥梁基础、墩台、主梁、桥面系的技术状况检查。先行处治基础、墩台及上部承重结构的缺陷。
B、搭设支架及工作平台,支架工作面距梁底高度要确保操作人员施工方便。
C、检查支座:顶升前,详细检查各支座情况,选择适当厚度和形状的钢板,保证更换后,梁体与支座密贴。
D、安装千斤顶、百分表:千斤顶底座附近处理平整,并在上下都垫上钢垫板,且放置位置不能影响支座的更换。
E、布置监控位移观测测点:在顶升梁体更换支座过程中,为了保证梁体主要断面的应力和变形处在安全的范围内,同时保证在起顶过程中各千斤顶的顶升量同步,防止由于千斤顶顶升量的不一致,引起梁间变形的不一致,而导致的桥面剪切损坏;为了对比梁体更换支座后的标高变化,在千斤顶起顶的截面位置均布设一个观测点
(安装一个百分表),用于进行起顶过程及起顶量的最终控制。
F、台帽、盖梁顶面清理:先清理台帽或盖梁顶面沉积的土石块及混凝土等垃圾,然后用钢丝刷或毛刷对台帽或盖梁顶面进行清洁,保证支座更换时作业面干净整洁。
G、试顶:顶升前,检查各千斤顶的同步性、稳定性和梁板的完好性。顶升总行程以让所有支座松动来控制,每次顶升2mm,稳定10分钟,用百分表测梁体位移,各位移差不得超过1mm,再进行下一级顶升。否则,停止顶升,对千斤顶进行各项检查,重新试顶。
H、正式同步顶升:顶升时讲同一桥墩上的全部千斤顶并联起来,通过一台油泵进行加压,保证每台千斤顶出力一致。严格控制油压和千斤顶行程,确保整体顶升。控制起梁速度在1mm/1min左右。达到设计高度后,持荷、稳压、更换支座。最高顶升高度不得超过15mm。
顶升注意事项:
1、顶升过程中,非施工人员不得擅自进入施工现场,避免施工过程发生意外。
2、顶升关系到主体结构的安全,各方要密切配合;
3、整体顶升过程中,认真做好记录工作;
4、顶升过程中,应加强巡视工作,应指定专人观察整体系统的工作情况。若有异常,立即通知指挥人员;
5、结构顶升空间内不得有障碍物,在施工过程中,要密切观察结构的变形情况;
6、整个顶升过程应保持电子百分表的位置同步误差小于1mm,一旦位置误差大于1 mm或任何一缸的压力误差大于5%,控制系统立即关闭液控单向阀,以确保梁体安全。
I、支座更换、纠偏复位:
1、顶升到位后,用铁钩或人工取出旧支座,如旧支座已与垫石粘结而难以取出则可用钢钎、铁锤敲击松动后取出,取出旧支座前应拍照记录其缺陷状况。
2、用人工配合钢丝刷清洁支座垫石表面,如果支座垫块混凝土破损、钢板严重锈蚀,应进行清除重新浇筑或更换。支座垫石清理干净后方可安装新的橡胶支座。
3、测量垫石顶面标高,如果顶面不平整则用环氧砂浆抹平。垫石顶面如需加高,则应采用环氧砂浆加高至设计标高并抹平;垫石顶面如需降低,则应凿除部分砼
至设计标高并用环氧砂浆抹平。支座垫石顶面高程允许偏差不超过±2mm,顶面四角高差不超过1mm,轴线偏位不超过5mm。
4、安装时,应按照设计图纸要求,在支承垫石和支座上均标出支座位置中心线,以保证支座准确就位。支座上钢板一般采用螺栓与梁体联接,必要时也可采用焊接方式:即支座上钢板与梁底预埋钢板直接分段焊接固定。
5、支座安装时,应防止支座出现偏压或产生过大的初始剪切变形。安装完成后,必须保证支座与上、下部结构紧密接触,不得出现脱空现象。对未形成整体的梁板结构,应避免重型车辆通过。对于四氟板式橡胶支座,应将支座顶板的不锈钢板清洁干净,支座安装前应在新支座的四氟板表面均涂上专用的5201-2硅脂润滑油,使其具有良好的抗臭氧、防腐蚀和防水性能;对于梁底钢板不平的位置,用环氧树脂胶将其找平。
6、支座安装后,应全面检查是否有支座漏放,支座安装方向、支座型式是否有错,临时固定设施是否拆除,四氟滑板支座是否注入硅脂油(严禁使用润滑油代替硅脂油)等现象,一经发现,应及时调整和处理,确保支座安装后的正常工作,并记录支座安装后出现的各项偏差及异常情况。
J、现场验收
每个支座安装后均应进行现场检查,并按下表要求进行控制:
K、落梁
支座更换完毕主梁下落就位时,也应分步进行,卸载施工工艺与顶升施工顺序正好相反,注意要同时均匀缓慢放松千斤顶,以防桥面附属物损坏或压坏千斤顶。
1、落梁前在梁体两侧的桥台或桥墩挡块与梁体间加塞木板,放置落梁时梁体发生水平位移;
2、开启同步顶升系统,平稳降落梁体;
3、梁体就位后检查支座上下钢板与垫石、梁底之间的密贴情况,应尽量保证支座上下面全部密贴。如果支座出现偏心受压、不均匀支承或脱空的现象,则应重新顶
