某小区住宅楼工程总体施工网络进度计划图

合集下载

(完整版)施工进度计划网络图及横道图

(完整版)施工进度计划网络图及横道图
基础施工进度计划网络图
说明:
1、基础工程75天,(其中包括分中弹线1天、柱筋安装、和技术间歇在内);
2、框架结构43天,(其中包括水电暗管预埋时间在内);
3、主体结构24天,(其中包括水电暗管预埋时间在内);
4、装修装饰92天,(其中包括与其他水电等工程同步穿插施工);
5、独立基础第一流水施工段总工期234天。(其中±0以下75天,±0以上159天)
6、本工程施工分桩基础施工和独立基础施工二块;桩基础施工范围48栋,独立基础施工范围59栋,详见施工组织设计。
7、独立基础施工分两个流水施工段,一个施工流水段施工范围30栋。本网络计划图为第一施工流水段的施工进度计划,
独立基础±0第一施工流水段施工完成后人员、设备转入第二施工流水段继续施工,第一流水施工段另有班组继续±0以上施工
阳台、露台、楼梯等栏杆制安圈过梁门窗框安装
5天3天3天
6月21日
框架结构一层柱一层梁板混凝土养护屋面层柱屋面层梁板混凝土养护
43天3天5天1天3天天7天
5月9日
基础工程挖独立基础土方独立基础垫层支模、砼浇筑独立基础支模独立基础钢筋制安独立基础砼浇筑砼养护、砖基础土方回填
73天30天6天6天5天3天7天16天
2月25日
施工放线挡土墙土方开挖挡土墙基础垫层、基础钢筋制安、墙身钢筋制安、支模、砼浇筑
2天2天10天
xx工程施工进度计划网络图
说明:
1、开工日期:2012年2月20日,竣工日期:2012年7月9日。
2、总工期140天。
完工清理、竣工验收
10天
室内装修、电气设备安装
50天
围护结构施工
20天
框架结构施工屋面工程施工
30天5天15天

整套完整的施工进度网络图

整套完整的施工进度网络图

五、主要劳力需用量计划表六、基础分部工程施工进度计划表七、主体分部工程施工进度计划表注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。

特此说明!八、轮廓总进度计划表计划施工工期:300天注:①填充墙砌筑可在主体封顶之前插入施工。

②水卫、电气的预埋应在绑扎钢筋时插入施工。

③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。

施工进度计划网络图说明:1、楼板砼浇筑3天,其中包括分中弹线0.5天、柱筋安装0.5天和技术间歇1天在内。

2、钢筋安装2天,其中包括水电暗管预埋时间在内(水电应穿插施工)。

3、砖墙砌筑10天,其中包括模板拆除2天、门窗框安装2天的时间在内。

4、室内粉刷15天,其中包括卫生间、厨房的防水施工4天的时间在内。

5、屋面装修30天,其中包括屋面防水工程施工时间在内。

6、外墙装修80天,其中包括水电安装时间在内(水电安装应穿插进行施工)。

7、室外工程20天,其中包括现场打扫卫生、修修补补2天的时间在内。

8、总工期300天,其中基础占40天,至主体封顶用110天。

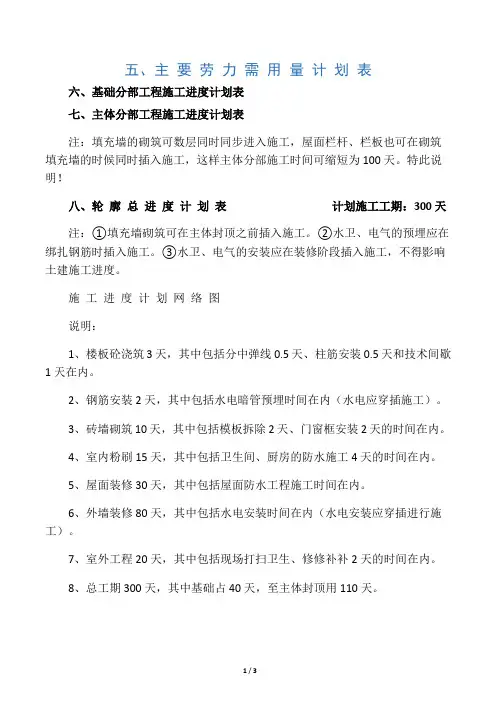

1 / 3屋面水箱梯盖结构外墙装修屋面装修涂料油漆玻璃灯具20天80天30天30天10天室外竣工七层模板七层钢筋七层板砼七层砖墙七层粉刷七层地板工程验收5天2天3天10天15天8天20天1天六层模板六层钢筋六层板砼六层砖墙六层粉刷六层地板5天2天3天10天15天8天五层模板五层钢筋五层板砼五层砖墙五层粉刷五层地板5天2天3天10天15天8天四层模板四层钢筋四层板砼四层砖墙四层粉刷四层地板5天2天3天10天15天8天三层模板三层钢筋三层板砼三层砖墙三层粉刷三层地板5天2天3天10天15天8天2 / 3二层模板二层钢筋二层板砼二层砖墙二层粉刷二层地板5天2天3天10天15天8天一层模板一层钢筋一层板砼一层砖墙一层粉刷一层地板5天2天3天10天15天8天基础40天十、基础、主体阶段施工平面布置图一、装修阶段施工平面布置图二、施工机械需用量计划表三、主要材料械需用量计划表四、预制构件及半成品进场计划表五、主要施工工具需用量计划表六、安全设施料具需用量计划表注:用于安全设施、料具购置的开支为工程造价的2%左右。

(完整版)施工进度计划网络图及横道图

(完整版)施工进度计划网络图及横道图
30天5天15天
基础施工窗框安装外墙保温、饰面工程施工
20天15天10天30天15天
施工准备
10天
XX工程施工进度计划横道图
日期
2月
3月
4月

20
25
1
6
11
16
21
26
31
5
10
15
20
25
30
5
10
15
20
25
30
4
9
14
19
24
29
4
9
14
19
24
29
施工准备
基础施工
框架施工
2月25日
施工放线挡土墙土方开挖挡土墙基础垫层、基础钢筋制安、墙身钢筋制安、支模、砼浇筑
2天2天10天
xx工程施工进度计划网络图
说明:
1、开工日期:2012年2月20日,竣工日期:2012年7月9日。
2、总工期140天。
完工清理、竣工验收
10天
室内装修、电气设备安装
50天
围护结构施工
20天
框架结构施工屋面工程施工
阳台、露台、楼梯等栏杆制安圈过梁门窗框安装
5天3天3天
6月21日
框架结构一层柱一层梁板混凝土养护屋面层柱屋面层梁板混凝土养护
43天3天5天1天3天24天7天
5月9日
基础工程挖独立基础土方独立基础垫层支模、砼浇筑独立基础支模独立基础钢筋制安独立基础砼浇筑砼养护、砖基础土方回填
73天30天6天6天5天3天7天16天
基础施工进度计划网络图
说明:
1、基础工程75天,(其中包括分中弹线1天、柱筋安装、和技术间歇在内);

售楼部工程施工进度计划网络图

售楼部工程施工进度计划网络图

降水
回填土
台阶、散水、坡道施工
主体工程
准 土方工程 基础
一层
二层
三层
四层
屋面工程
交 工 验 收 外装饰基层施工 外装饰面层施工
清 总工期 360 日历天
马 鞍 山 领 袖 国 际 售 楼 部
砌体工程
一层
二层
三层
施工
三层至四层施工
内墙装修及油漆工程
内粉工程
一层至二层施工

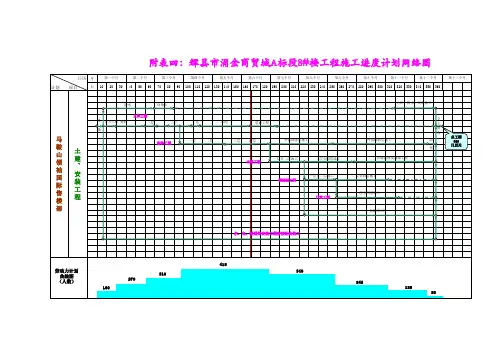

附表四:辉县市涌金商贸城A标段8#楼工程施工进度计划网络图
日历 月 计划 项目

10 第一个月 20 30 40 第二个月 50 60 70 第三个月 80 90 100 第四个月 110 120 130 第五个月 140 150 160 第六个月 170 180 190 第七个月 200 210 220 第八个月 230 240 250 第九个月 260 270 280 第十个月 290 300 第十一个月 310 320 330 第十二个月 340 350 360 第十三个月
三层至四层施工
楼地面工程
一层至四层施工 门窗工程
精装修工程
水、电、暖通等安装工程穿插配合施工
劳动力计划曲 415 劳动力计划 曲线图 (人数) 310 270 160 340 245 125 50

施工进度计划网络图及横道图(1)

施工进度计划网络图及横道图(1)
任务。每个流水施工段始终保持流水施工状态。
8、第二施工流水段5月10日开始施工,基础工程75天工期,7月24日完工;框架结构43天工期,9月5日完工;主体结构24天
工期,9月29日完工;装修装饰92天工期,12月30日完工;
9、桩基础施工另见桩基础进度计划网络图;
10月16日
竣工验收
1天
10月15日
基础施工进度计划网络图
说明:
1、基础工程75天,(其中包括分中弹线1天、柱筋安装、和技术间歇在内);
2、框架结构43天,(其中包括水电暗管预埋时间在内);
3、主体结构24天,(其中包括水电暗管预埋时间在内);
4、装修装饰92天,(其中包括与其他水电等工程同步穿插施工);
5、独立基础第一流水施工段总工期234天。(其中±0以下75天,±0以上159天)
6、本工程施工分桩基础施工和独立基础施工二块;桩基础施工范围48栋,独立基础施工范围59栋,详见施工组织设计。
7、独立基础施工分两个流水施工段,一个施工流水段施工范围30栋。本网络计划图为第一施工流水段的施工进度计划,
独立基础±0第一施工流水段施工完成后人员、设备转入第二施工流水段继续施工,第一流水施工段另有班组继续±0以上施工
装饰装修屋面找平防水保温层屋面挂瓦条、铺水泥瓦外墙保温板外墙抹灰外墙涂料文化石散水台阶坡道
92天21天12天7天17天25天10天
内外墙贴饼挂钢丝网天棚抹灰内墙抹灰门窗扇制安楼地面细石混凝土
10天12天16天10天18天
7月15日
主体结构内外墙体砌筑GRC装饰线条、花架等制安墙体封顶
24天12天10天2天
围护结构施工
屋面工程施工
窗框安装
外墙保温、饰面工程

某高层住宅楼施工进度计划(横道图 excel版本)

某高层住宅楼施工进度计划(横道图 excel版本)
375
徐州工程学院州工程学院毕业设计(论文)
湖西雅园A区2#住宅楼施工进度横道图 湖西雅园A 住宅楼施工进度横道图
项目
序号 1 施工准备 2 桩基础 3 地下室结构 4 1层结构 5 2层-7层结构 6 地下室防水 7 土方回填 8 8层-11层结构 9 墙体砌筑、抹灰 10 屋面工程 11 外墙装修 12 外架拆除 13 给排水系统预留 14 给排水系统安装 15 零星工程 16 竣工验收 17 总工期
012年 2012年 工期 (天 6月 7月 8月 9月 10月 11月 12月 1月 2月 3月 4月 5月 ) 中旬下旬上旬 中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬
10 25 45 15 50 20 15 30 75 30 80 25 50 70 60 20

总体施工进度计划网络图

总体施工进度计划网络图
b.安全保障措施:加强重大节日或活动期间的安全管理,制定专门的安全保障措施。
c.施工噪声控制:针对活动期间对噪声的特殊要求,制定施工噪声控制措施。
详细说明:在重大节日或活动期间施工,需要考虑活动的影响,确保施工顺利进行,同时尽量减少对活动的干扰。
实际问题及解决办法:
1.问题:进度计划调整频繁,导致资源浪费。
5.风险防范:针对可能影响施工进度的风险因素,制定应急预案,降低风险影响。
五、进度计划调整
1.项目实施过程中,如遇到特殊情况影响施工进度,应及时对进度计划进行调整;
2.进度计划调整需遵循以下原则:
(1)确保工程质量、安全、环保等要求;
(2)尽量减少对后续工程的影响;
(3)综合考虑人力、物力、财力等资源状况;
详细说明:在紧急情况下,原有的进度计划可能无法正常执行,需要快速做出调整。增加上述条款可以保证项目在遇到突发事件时,能够有序、高效地进行应对。
2.特殊应用场合:环保要求极高的项目
-增加条款:
a.环保标准:明确项目的环保标准,确保施工过程中的环保措施得到有效执行。
b.环保监测:规定环保监测的频率和责任人,对施工现场进行定期检查。
(3)装饰装修阶段(第25-36个月):完成室内外装饰装修、设备调试、竣工验收等工作。
2.关键线路及重点控制节点
(1)关键线路:主体施工阶段为核心关键线路,主要包括地下室、主体结构、砌体工程、屋面工程等;
(2)重点控制节点:主要包括地下室封顶、主体结构封顶、砌体工程完成、屋面工程完成等。
3.施工进度计划网络图
(4)加强与各参建单位的沟通协调。
3.进度计划调整后,需报项目部审批,并通知各参建单位。
六、总结
总体施工进度计划网络图是本项目施工管理的重要依据,各参建单位应严格按照计划执行,确保工程按期完成。在实际施工过程中,要注重沟通协调,及时解决影响施工进度的问题,共同为项目的顺利推进贡献力量。

施工进度计划网络图

施工进度计划网络图

施工进度计划网络图施工进度计划网络图及横道图下面是本工程的施工进度计划网络图,其中包括基础施工进度计划网络图和横道图。

基础施工进度计划网络图本工程的基础施工进度计划网络图如下:1.基础工程共需要75天时间,其中包括分中弹线1天、柱筋安装和技术间歇等。

2.框架结构需要43天时间,其中包括水电暗管预埋时间等。

3.主体结构需要24天时间,其中包括水电暗管预埋时间等。

4.装修装饰需要92天时间,其中包括与其他水电等工程同步穿插施工等。

5.独立基础第一流水施工段总工期为234天,其中±以下75天,±以上159天。

6.本工程施工分桩基础施工和独立基础施工两块;桩基础施工范围为48栋,独立基础施工范围为59栋,详见施工组织设计。

7.独立基础施工分两个流水施工段,一个施工流水段施工范围为30栋。

本网络计划图为第一施工流水段的施工进度计划,独立基础±第一施工流水段施工完成后人员、设备转入第二施工流水段继续施工,第一流水施工段另有班组继续±以上施工任务。

每个流水施工段始终保持流水施工状态。

8.第二施工流水段于5月10日开始施工,基础工程需要75天工期,7月24日完工;框架结构需要43天工期,9月5日完工;主体结构需要24天工期,9月29日完工;装修装饰需要92天工期,12月30日完工。

9.桩基础施工的进度计划网络图请参见其他文件。

10.竣工验收需要1天时间,时间为10月16日。

横道图下面是本工程的横道图:1.7月15日,主体结构内外墙体砌筑、GRC装饰线条、花架等制安、墙体封顶共需要24天时间,其中内外墙贴饼挂钢丝网需要2天时间,内墙抹灰需要11天时间,门窗扇制安需要2天时间,楼地面细石混凝土需要2天时间,天棚抹灰需要10天时间,外墙保温板需要7天时间。

2.5月9日,基础工程需要75天时间,其中挖独立基础土方需要4天时间,独立基础垫层支模、砼浇筑需要5天时间,独立基础支模需要6天时间,独立基础钢筋制安需要7天时间,独立基础砼浇筑需要12天时间,砼养护、砖基础土方回填需要13天时间。

某小区住宅楼施工进度计划网络图

某小区住宅楼施工进度计划网络图

1。

工程概况
本工程由***设计研究院设计的“和平小区”。

本工程设计为框剪七层,建筑面积为7378平方米,其中一号楼为3598平方米,二号楼为3780平方米,建筑物层高一层为2。

70米,二至七层均为3米,总沿高为20。

70米,抗震设防6度,安全等级四级.
2。

本工程基础采用C25有梁式带形基础,MU10标准砖M7.5砂浆砌砖基础,C20砼地圈梁,±0.00以上采用C25砼现浇框架柱、剪力墙、梁、板、楼梯.墙体采用多孔砖砌筑,地面为水泥楼地面,内墙为混合砂浆粉刷,外墙为面砖饰面,屋面为现浇坡屋面,盖英红彩瓦,门为铝合金半玻门及全玻门,铝合金窗、雨水管、水斗均为Φ100PVC管材。

3。

施工进度计划网络图如下:。

房建工程施工进度网络计划图

房建工程施工进度网络计划图

工程施工进度网络计划图5第1第2黄河交通学院工程造价本科《招投标与合同管理》课程教学大纲课程中英文名称:招投标与合同管理Project Bidding and Contract Management课程编码:03011121课程性质:学科必修课适用专业:工程造价学时数:52;其中:理论学时: 42 ;实践学时:0;学分数: 3 ;编写人:韩露;审定人:;一、课程简介1. 课程教学目的与任务本课程是工程造价专业学科必修课程之一。

通过本课程教学,使学生系统了解工程建设项目招投标管理的过程和应注意的环节,掌握建设工程合同管理的基本要求;具备从事招投标与合同管理的初步能力;成为既懂工程技术又懂管理的复合型人才。

2. 课程教学的总体要求通过本课程的教学和学习,要求学生建立工程合同的整体课程结构体系,掌握合同法及其相关法律的基本理论和方法,工程招标投标的制度和基本方法,专业合同(包括工程监理合同、勘察设计合同、施工合同以及FIDIC合同等)及其示范文本的主要内容、工程索赔与反索赔等。

具备独立编制工程项目招标文件、资格预审文件、投标文件以及编制主要专业合同文件的能力。

第33. 课程教学内容本书根据《中华人民共和国招标投标法》、《中华人民共和国合同法》等法律、法规,吸收了近年来建筑工程招投标与合同管理方面研究和实践的新成果编写而成。

本书共分为七章,内容包括建筑市场相关法规、工程招标投标概论、工程施工投票、国际工程承包、施工合同管理、建设工程相关合同管理、工程施工索赔管理。

(四)先修课程及后续课程先修课程:《工程估价》、《建筑企业管理》、《建设工程法规及相关知识》等。

二、课程教学总体安排第4。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

115 80
35 15
26 7 27 7 28 7 29 7 30
水、电、暧、通安装结合土建工程进展适时插入。内外脚手架搭拆随工程进度
3 号楼
基础地下室
35
31
回填土
15
主体砌筑(含铭构件)
75 35
屋面
33
内装修
10
172
外墙贴面砖
34
52
36
室外散水等及清理
40
室外散水等及清理
40
5 号楼
7 号楼 9 号楼
水、电、暧、通安装结合土建工程进展适时插入。内外脚手架搭拆随工程进度
五层内粉
17 20 18 20 19
外墙贴面砖
52
二层楼面
三层楼面
四层楼面 五层楼面 一层地面 地下室地面
15
20 15 21 15 22 15 23 15 24 15
二层厨卫瓷片 三层厨卫瓷片 四层厨卫瓷片 五层厨卫瓷片 一层厨卫瓷片 门窗套修边
各门窗制安工程适时插入各分项工程施工过程中进行 7
25 7
1 号楼
1、3、5、7、9 号楼总体施工网络进度计划
机械土方 垫层 铭基础 地下室
1 7
23
3 10
4 15
一层砌体 二层砌体 三层砌体 四层砌体 五层砌体
屋面
5 15 7 15
回填土
9 15
10 地下15室内粉11
15 12
一层内粉
10
二层内粉
15
13 20
14 20
15 20
三层内粉
1通安装结合土建工程进展适时插入。内外脚手架搭拆随工程进度
外墙贴面砖
49 27
人数
1 号楼劳动力动态曲线图
200
(3、7、9 号楼同此)
180
150
室外散水及清理
51
20
1.
表示技术. 组织及工艺间歇时间.
2. 1 号楼 1
10
12 15 19
工线路. 3.7.9 号楼同此.
30 为关键施
水、电、暧、通安装结合土建工程进展适时插入。内外脚手架搭拆随工程进度
39
内装修
172
外墙贴面砖
52
外墙贴面砖
44
内装修
52
172
1、3、7、9 群 室外散水 体工程验收
41 40 52 23 53
室外散水
46 40
基础及地下室
20
47
主体砌筑(含钢筋砼构件)
屋面
35
48
7
回填土
内装修
7
50 各门窗制安工程适时插入各分项工程施工过程中60进行
基础及地下室
35
主体砌筑(含铭构件)
37
75
回填土
15
40
屋面
38
10
各门窗制安工程适时插入各分项工程施工过程中进行
水、电、暧、通安装结合土建工程进展适时插入。内外脚手架搭拆随工程进度
基础及地下室
35
主体砌筑(含铭构件)
42 75
屋面
43
10
回填土
45
15
各门窗制安工程适时插入各分项工程施工过程中进行
3. 1 号楼开工日期拟定为 2016 年 6 月 30 日. 竣工日期拟定为 2017
年 4 月 27 日. 3,7,9 号楼同此.即:工期均为 297 天. 5 号楼工期为
121 天. 总工期为:365 天.
165
4. 工序名称 数字
分母数字表示该工序实际施工日期
100
115
80
55
50
35
15
