水泥稳定碎石基层施工总结报告

合集下载

水泥稳定碎石基层试验段施工总结2000字

水泥稳定碎石基层试验段施工总结2000字

水泥稳定碎石基层试验段施工总结2000字水泥稳定碎石基层是一种常用的路面基层,其具有强度高、耐久性好、抗水蚀性强等优点。

为了验证水泥稳定碎石基层的性能,进行了一段试验段的施工,并在施工过程中总结了一些经验和教训。

一、试验段的位置和条件试验段位于某省某市的某条高速公路上,原路面基层为碎石路基,路面结构为水泥砼路面。

试验段的总长为300米,宽度为12米,其中交通区域宽度为6.5米,两侧宽度为2.75米。

路基土为中风化粘土。

试验段的设计路用寿命为20年。

二、试验段的施工工艺1.基础处理由于原路面基层为碎石路基,需要对其进行加固处理。

首先,在路基表面铺设一层厚度为20厘米的粉石基层,并进行压实处理。

然后,在粉石基层上铺设一层厚度为20厘米的碎石基层,进行压实处理。

2.碎石稳定在碎石基层表面洒布水泥,与碎石基层均匀混合。

混合后适当加水,使其达到适宜的工作性能。

然后使用机械器材将水泥稳定碎石均匀铺设在碎石基层表面,并进行压实处理。

3.面层处理面层采用3厘米厚的水泥砂浆面层,按照施工规范进行施工处理。

三、试验段的质量控制1.原材料的质量水泥、碎石、砂,作为试验段施工的主要原材料,其质量直接影响到施工质量和使用寿命。

因此,在采购时应严格按照建设标准进行审查,确保其性能符合标准。

在实际施工过程中,对原材料是进行有效的管理和控制,以确保施工质量。

2.施工工艺的控制为确保试验段的施工质量,应严格按照施工规范进行操作,并进行实时监控。

对计量设备要定期检查和督促,防止偏差出现。

如有质量问题及时找出原因,并进行改正。

3.工程质量验收为了保证工程的质量,需要进行专业的质量验收。

验收包括施工过程的监控和末次验收。

通过验收,可以检验试验段的强度、角度和平整度是否符合规范要求。

四、试验段结论通过试验段施工,可以得出如下结论:1.水泥稳定碎石基层具有高强度、抗水蚀性强的优点,能满足路面使用需求。

2.在施工过程中,需要严格按照施工规范进行操作,确保施工质量。

水泥稳定碎石底基层开工报告

水泥稳定碎石底基层开工报告

水泥稳定碎石底基层开工报告一、项目概况本项目位于XX地区,总投资XX万元,项目施工面积约XX平方米。

主要包括XX工程和XX工程,其中XX工程为本次报告的主要内容。

二、工程说明1.工程内容本次水泥稳定碎石底基层工程主要包括:(1)地面平整(2)基底处理(3)水泥稳定碎石施工2.基底处理为保证基底的牢固性和稳定性,我们对原有地面进行了彻底清理,清除了所有杂物和灰尘。

随后,利用挖掘机将基底进行了挖深,确保基底达到设计要求的厚度。

3.水泥稳定碎石施工在基底处理完毕后,我们对水泥稳定碎石进行了施工。

首先,我们将水泥均匀撒布在基底表面,然后利用碾压机将水泥与碎石均匀混合,并将碾压机多次进行碾压,确保碎石与水泥充分混合并紧实。

三、施工进展经过XX人的努力,项目已经取得了以下进展:1.基底处理基底处理工作已完成80%,挖掘机已将基底挖深至设计要求的厚度,并进行了一次彻底清理。

还剩下20%的工作需要进一步清理和处理。

2.水泥稳定碎石施工四、存在问题及解决措施1.存在问题(1)基底处理环节中,部分杂物清理不彻底,影响了基底的处理质量。

(2)水泥稳定碎石施工环节中,碾压工作不够均匀,影响了水泥和碎石的混合质量。

2.解决措施(1)加强对基底处理工作中的细节把控,确保清理彻底。

(2)增加碾压机在施工过程中的碾压次数,加强对水泥和碎石的混合质量的掌握。

五、下一步工作计划1.基底处理完成基底处理工作的剩余20%,彻底清理杂物,并严格把控处理质量。

2.水泥稳定碎石施工继续进行水泥稳定碎石施工工作,确保水泥和碎石充分混合并紧实,达到设计要求。

六、安全生产情况在施工过程中,我们高度重视安全生产工作。

严格遵守相关安全规定和操作规程,确保人员安全和施工质量。

目前,尚未发生任何安全事故。

七、项目进度计划请参见附件中的项目进度计划表。

八、总结经过初期施工工作,水泥稳定碎石底基层项目已顺利开工,工程进展良好。

我们将继续努力,按计划高质量完成工程。

水泥稳定碎石基层总结材料报告材料

水泥稳定碎石基层总结材料报告材料

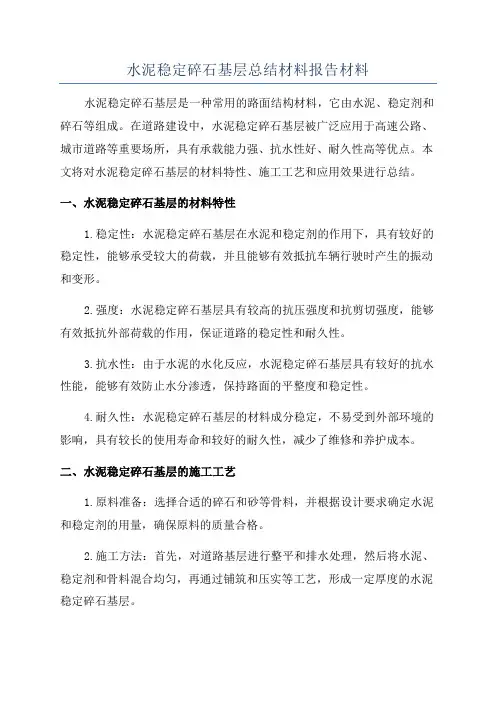

水泥稳定碎石基层总结材料报告材料水泥稳定碎石基层是一种常用的路面结构材料,它由水泥、稳定剂和碎石等组成。

在道路建设中,水泥稳定碎石基层被广泛应用于高速公路、城市道路等重要场所,具有承载能力强、抗水性好、耐久性高等优点。

本文将对水泥稳定碎石基层的材料特性、施工工艺和应用效果进行总结。

一、水泥稳定碎石基层的材料特性1.稳定性:水泥稳定碎石基层在水泥和稳定剂的作用下,具有较好的稳定性,能够承受较大的荷载,并且能够有效抵抗车辆行驶时产生的振动和变形。

2.强度:水泥稳定碎石基层具有较高的抗压强度和抗剪切强度,能够有效抵抗外部荷载的作用,保证道路的稳定性和耐久性。

3.抗水性:由于水泥的水化反应,水泥稳定碎石基层具有较好的抗水性能,能够有效防止水分渗透,保持路面的平整度和稳定性。

4.耐久性:水泥稳定碎石基层的材料成分稳定,不易受到外部环境的影响,具有较长的使用寿命和较好的耐久性,减少了维修和养护成本。

二、水泥稳定碎石基层的施工工艺1.原料准备:选择合适的碎石和砂等骨料,并根据设计要求确定水泥和稳定剂的用量,确保原料的质量合格。

2.施工方法:首先,对道路基层进行整平和排水处理,然后将水泥、稳定剂和骨料混合均匀,再通过铺筑和压实等工艺,形成一定厚度的水泥稳定碎石基层。

3.养护工艺:水泥稳定碎石基层施工完毕后,需要进行养护。

一般采用保水养护的方式,确保水泥的充分水化反应,提高基层的强度和稳定性。

三、水泥稳定碎石基层的应用效果1.承载能力:水泥稳定碎石基层能够有效分散车辆行驶时产生的荷载,保证路面的承载能力,提高道路的使用寿命。

2.抗水性:水泥稳定碎石基层具有较好的抗水性能,能够有效防止雨水渗透,减少路面塌陷和龟裂的风险。

3.耐久性:水泥稳定碎石基层的材料成分稳定,能够长期保持较好的物理性能,减少维修和养护的次数和费用。

综上所述,水泥稳定碎石基层作为一种优秀的路面结构材料,在道路建设中起到了重要的作用。

它具有较好的稳定性、强度和抗水性能,能够承受较大的荷载和防止水分渗透,延长道路的使用寿命。

4%水稳底基层试验段总结

4%水稳底基层试验段总结

水泥稳定碎石底基层试验段首件总结报告审批审核编制总承包部二〇二一年九月一、首件工程概况按照设计施工图纸及相关规范要求水泥稳定碎石底基层正式开工之前,先进行试验段施工。

根据施工情况试验段选在松毛山桩号K0+640-K1+040段,底基层为4%水泥稳定碎石基层,厚度20cm,计算宽度11-14 米。

1、试铺时间:2021年9月9日9:00-15:452、天气情况:多云,气温20~25℃,具备施工条件。

3、试铺段桩号:施工桩号为松毛山桩号K0+640-K1+040段,底基层为4%水泥稳定碎石基层,厚度20cm,计算宽度11-14 米。

4、摊铺起止桩号为松毛山桩号K0+640-K1+040段左幅,长度400m,开始摊铺时9:00,摊铺机以1.7m/min的速度均匀、连续不断摊铺;第一段碾压长度为50m,初压开始时间为9:50,初压结束时间为10:00,初压速度控制在1.6km/h;复压开始时间为10:10,复压结束时间为10:25,复压速度控制在2.2km/h;终压开始时间为10:35,终压结束时间为10:40,终压速度控制在2.2km/h。

二、试验段的目的(1)用于施工的原材料、集料级配和混合料配合比。

(2)主要参数:机械组合及性能(机械的技术性能、工作效率、工作质量、可靠性,以及安全、环保等要求);摊铺机行走速度、振幅、频率;压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水率及碾压时含水率允许偏差等。

(3)摊铺过程质量控制标准、方法。

①原材料用量的控制;②拌和方法和拌和时间;③混合料含水率的调整与控制;④控制水泥剂量和拌和均匀性的方法;⑤混合料摊铺方法和适用机具;⑥压实机械的选择和组合,压实的顺序、速度和遍数;⑦拌和、运输、摊铺和碾压机械的协调和配合调整。

(4)根据试验路段确定的机械组合、进场设备数量和施工工期安排,进一步调整优化施工组织方案,调配机械设备,布设施工工点。

(5)优化后的施工工艺。

水泥稳定碎石基层施工技术总结

水泥稳定碎石基层施工技术总结

验段验证 , 自卸车能够满 足试 验段施工 要求 。考 虑到 以后施 8辆 使用经批复 的配 合 比:0—3 2 O碎 石 : 0—2 1 O碎 石 : m 一 工运距增加 , 5m 再增加 4辆运输 车 , 以保证现场摊铺 的连续性 。 1 l 0mi碎石: l 石粉 = 6 3 : 8 2 , 泥含量 :. % ( 工 中增加 5 摊 铺机行 驶速 度和顺序 的确 定 2:1 1:5 水 4O 施 拌 和站产 量 6 0th 有效 率按 8 %计 算 , 5 , / 0 故拌 和 站产 量 为 50th 即 2 6I / , 验段 验证拌 和站能够保证此 产量 , 2 , 2 I h 经试 / T 将摊 . / i, 施工前 对下 承层按质量检验评定标 准进行验 收之后 , 复 中 铺机行驶速度控制为 12m m n 能够保证混合料摊铺 的连续性 。 恢 施工 中采用两台 kT50 l70 B型摊铺机成梯 队摊铺 , 摊铺机组 装 线、 边线 , 直线段每 1 l 0n 设一桩 , 曲线段每 5n设一桩 。基层 的 平 l
05 . %的剂量 ) 最大干密度 :.3gc 最佳含水量 :.% 。 , 2 3 /m , 52
2 2 测量放 样 .
.51+ 1 1 7I n的摊铺机在左侧 ,.5m 62 压实厚度 ( 每层 ) 1 e 。标高 和厚度采用与 中轴线平行的 3 为 8m 条 宽度为 62 ' 7m。铺筑下基层时, 6 2 a的摊铺 机在 纵断面线 ( 分别距 中桩 1 5m, l1.5i, . 6n,3 2 即路缘带与超车道间 的摊铺 机在 中央分隔带一侧 。铺筑上基 层时 ,.5n n 7 n的摊铺机在 中央分 隔带一侧 , 以保证 上 、 下两 层纵 向接 1 , 条 超车道与行车道问 1 , 条 硬路肩与土路肩间 1 ) 行控制 , 左侧 , I 条 进 缝错开 5 l, 0c 避免造 成纵 向上下通缝 。7 1 的摊铺 机在 左侧 先 n 1 1 各条纵断面的标高 由路面路拱 标准 断面进行推算 。 走, 外侧采用钢丝线 , 内侧 ( 接缝 处 ) 采用 铝合 金导梁代 替钢 丝线 2 3 培路 肩及 支模 板 .

水稳碎石基层试验段总结报告

水稳碎石基层试验段总结报告

水泥稳定碎石基层首件样品总结报告为全面展开水泥稳定碎石基层的施工,我标段于2016年11月14日在K12+700-K13+000段左幅进行了水泥稳定碎石基层首件样品施工,水泥稳定碎石基层首件样品长300米。

根据水泥稳定碎石基层首件样品施工方案,我部成功完成了该水泥稳定碎石基层首件样品的施工工作,获得了宝贵的试验数据,为大面积的水泥稳定碎石基层施工提供了依据。

施工总结如下:在本标段水泥稳定碎石基层首件样品施工期间,得到了项目办和总监办的大力协助及现场指导。

水泥稳定碎石基层首件样品在施工过程中,严格遵守公路交通工程施工规范要求施工,按照施工监理实施办法的有关程序,进行了水泥稳定碎石基层首件样品的整体施工,并获得了宝贵的水泥稳定碎石基层施工试验数据。

一、人员、机械配备总结1、人员总结。

民工30人2、施工机械总结。

3、本首件样品试制投入试验仪器4、铺筑方案总结水泥稳定碎石基层混合料首件样品铺筑采用了集中厂拌、汽车运输、逐车过秤、现场查核、总量控制的铺筑方案。

水泥稳定碎石基层铺筑厚度36cm,分两层每层18cm由两台摊铺机半幅全宽铺筑,两边采用基准钢丝调平,下基层铺筑完成后立即铺筑上基层。

为了取得较准确的技术数据,水泥稳定碎石基层混合料采用总量控制的方法,即先计算首件样品需用水泥稳定碎石基层混合料总重量,水泥稳定碎石在拌和场装车后,逐车过秤,秤出每车料的净重。

根据现场测得的实际含水量,算出相当干混合料的总重量,再折算成最佳含水量状态下的混合料重量,按照规定的压实度及铺筑厚度,确定每车混合料应铺筑的长度,直至运够总重量为止。

计算松铺系数:碾压前测定下承层高程,铺筑后测定松方时高程,计算出松方厚度,压实后再测定高程,计算出压实厚度,得出松铺系数。

二、施工工艺总结1、下承层的准备铺筑好的水泥稳定碎石底基层表面平整、坚实、具有规定路拱,水泥稳定碎石底基层的高程、宽度、压实度、平整度等符合规范要求。

水泥稳定碎石底基层上的杂物进行彻底清理和清扫,使其表面平整无杂物。

水泥稳定碎石基层试验段总结报告

水泥稳定碎石基层试验段总结报告

水泥稳定碎石基层试验段总结报告一、试验目的:二、试验方法:1.材料选择:本次试验采用的水泥、碎石材料符合相关标准,其中水泥采用42.5级普通硅酸盐水泥,碎石材料采用规格符合要求的再生混凝土碎石。

2.施工工艺:试验段的基层施工采用机械铺设,碎石经过预处理后均匀铺设,然后在碎石表面喷洒水泥浆料,并进行辊压。

压实完成后,进行养护,并观察试验段的变形和破坏情况。

3.监测指标:对试验段进行力学性能和工程效果的监测,包括试验段的强度、变形、抗裂性能等指标的测试和分析。

三、试验结果与分析:1.力学性能:试验段经过养护后,试验结果表明其力学性能良好。

经抗压试验得知,试验段的抗压强度达到了设计要求,满足道路使用的承载力要求。

同时,试验段的抗折强度和抗冻性能也符合相关标准,能够在负荷和恶劣环境下保持稳定。

2.变形观测:试验段在加载过程中,变形主要集中在表面和边缘部分,中心位置变形相对较小。

经测量得知,变形值符合设计要求,且变形速率较慢,表明水泥稳定碎石基层具有较好的稳定性和变形控制能力。

3.抗裂性能:试验段经过加载后,表面未出现明显的裂缝,说明水泥稳定碎石基层具有较好的抗裂性能。

然而,部分观察到试验段边缘处出现少量的裂缝,可能是边缘约束条件不足导致的,需要进一步改进。

四、工程效果评价:本次试验的水泥稳定碎石基层在力学性能、变形特性和抗裂性能方面表现良好,满足了道路基层的要求。

基于试验结果,可以推断该材料在实际工程中具有较高的使用价值。

然而,在实际应用中仍需注意边缘约束和养护等细节,以进一步优化材料性能和延长使用寿命。

五、总结与建议:水泥稳定碎石基层是一种经济、环保且可行的基层材料,具有良好的力学性能和耐久性。

本次试验结果表明,水泥稳定碎石基层可以满足道路基层的要求,并具有较高的工程效果。

但在实际应用中,应注意边缘约束和养护等细节,以进一步优化材料的性能并延长使用寿命。

建议今后可以对水泥稳定碎石基层在更广泛范围内进行试验和观测,以便更好地评估其性能和效果。

水泥稳定碎石基层试验段总结报告

水泥稳定碎石基层试验段总结报告

水泥稳定碎石基层试验段总结报告水泥稳定碎石基层试验段施工总结:我项目部选K0+000-K0+150段全幅底基层上,铺筑长150 长的水泥稳定碎石基层试验段,水稳基层厚54cm,分三层施工。

通过试验室试验资料和现场各工序记录资料,特编制水泥稳定碎石基层18cm厚试验段施工总结。

一、施工准备1. 技术准备1) 测量准备:导线点、水准点联测完成,底基层已通过验收。

2) 水泥稳定碎石所用水泥、碎石等原材料经过复试合格,且配合比满足设计及规范要求。

2. 材料准备1) 水泥、碎石、石屑等原材料拌合站准备充足。

储存量满足施工需求。

水泥采用安阳湖波水泥、碎石产地为淇县。

混合料用水,来自于日常生活饮用水。

3. 机械准备1) 现场准备摊铺机 2 台、单钢轮压路机 2 台、胶轮压路机 1 台、洒水车 1 台、自卸车10 台。

4. 人员准备施工机械操作人员10人,辅助工20人,测量人员5人,试验人员4人。

二、施工工艺水泥稳定碎石基层采用的施工工艺流程:清理下承层→施工放样→水稳拌和机拌和→自卸汽车运输→摊铺机械铺筑→压路机碾压→接缝处理→洒水养生。

三、施工过程(一)准备工作1、在铺筑前进行施工放样,恢复中线。

中线、边线测量,用石灰划出铺筑宽度,并标出两边边线位置,用水准仪测量基层高程。

2、清除石灰土底基层表面浮土、杂物等,并使表面湿润。

3、安装自动找平钢丝,测设钢线位置,每次安装长度应在100m 以上,钢钎间距10m,并用细钢丝绑扎牢固,钢丝采用紧线拉紧,不能下垂,其次,根据摊铺速度陆续拆除和安装。

4、将钢轮压路机、胶轮压路机、摊铺机,洒水车调到现场,并调试结束。

(二)水稳混合料的拌和拌和场位于双山路,距施工现场约 1.8公里。

混合料拌和采用电脑控制拌和机,试铺时采用5%水泥剂量,最佳含水量为 5.4%,各种碎石材料的比例采用16.-31.5:10-20:5-10:石屑=13:22:27:38。

6月30日,试验段实际拌和从上午开始生产,至下午15:30分结束,共生产混合料约1500吨,按生产能力450t/h进行拌制。

关于道路水泥稳定碎石基层施工分析

关于道路水泥稳定碎石基层施工分析

关于道路水泥稳定碎石基层施工分析道路水泥稳定碎石基层施工是道路建设中非常重要的一部分,它对道路的稳定性和耐久性有着非常关键的影响。

本文将从施工原理、施工工艺、施工要求以及施工注意事项等方面进行分析,以期能够为相关从业人员提供一些参考和帮助。

一、施工原理水泥稳定碎石基层是指利用水泥来稳定碎石,形成一种混凝土状的路基层,以提高碎石基层的承载力和抗渗性,并提高整体的稳定性和耐久性。

其主要原理包括以下几点:1. 水泥与碎石的粘结作用:水泥与碎石在混合的过程中,水泥颗粒与碎石颗粒之间会发生化学反应和物理吸附,从而形成一种牢固的结合力,增强碎石基层的整体性能。

2. 水泥的胶凝作用:水泥在潮湿的环境下会发生水化反应,形成水泥石,填充碎石间隙,提高碎石基层的密实性和强度。

3. 水泥的抗渗性:水泥稳定碎石基层中的水泥石具有一定的抗渗性,尤其适合在潮湿环境下使用,能够有效抵抗水的渗透和破坏。

二、施工工艺水泥稳定碎石基层的施工工艺一般包括以下几个步骤:1. 碎石的选用:选择适宜的碎石作为原料,要求碎石的颗粒大小均匀,硬度适中,无过多的细粉和杂质,以保证后续的施工质量。

2. 水泥的添加:将适量的水泥均匀撒播在碎石表面,通过搅拌机或者摊铺机对碎石和水泥进行混合,确保每一块碎石都能够受到水泥的包裹和渗透。

3. 滚压和固化:采用滚压机对水泥稳定碎石进行滚压和夯实,使水泥和碎石充分结合,并在潮湿环境下进行一定时间的固化,以确保水泥充分水化。

4. 表面修整:对水泥稳定碎石基层进行表面修整,使其表面平整、坚实,满足道路使用和后续铺面施工的要求。

三、施工要求1. 碎石和水泥的比例要合理:碎石和水泥的比例对水泥稳定碎石基层的性能有着重要的影响,在施工前要根据实际情况进行合理的配比,保证水泥能够充分渗透到碎石中,形成均匀的水泥石骨架。

2. 施工厚度要符合设计要求:水泥稳定碎石基层的设计厚度一般在10-20cm之间,不同的道路等级和交通量要求都有相应的厚度要求,施工时要严格按照设计要求进行厚度控制。

水泥稳定碎石试验段总结

水泥稳定碎石试验段总结

水泥稳定碎石试验段总结1. 前言嘿,大家好!今天咱们来聊聊水泥稳定碎石的试验段。

这可不是一件轻松的事儿,但说实话,这其中的乐趣和收获,简直让人忍不住想要跟大家分享。

首先,我们得明白,什么是水泥稳定碎石。

简单来说,它就是把水泥和碎石混在一起,形成一种既坚固又耐用的材料,主要用在道路建设中。

想象一下,咱们走的每一条路,其实都和这玩意儿有千丝万缕的关系呢!2. 水泥稳定碎石的特性2.1 强度和耐久性说到强度,这玩意儿可真是出类拔萃,仿佛一个“抗打击”冠军。

水泥的加入,让碎石不再是那种脆弱的小家伙,而是变成了一个硬汉。

不信你看,经过水泥处理的碎石,能抵抗很多外部的压力和冲击,甚至能在恶劣天气下也稳如泰山。

真是个百战百胜的家伙啊!2.2 施工便捷再说说施工,嘿,这可真是个好消息。

以前咱们要修路,可得费不少周折。

但是有了水泥稳定碎石,施工简直像是在玩儿乐高,简单又省事。

只需要把水泥和碎石混合,随后铺开,压实,最后养护,就大功告成了。

真是“捷径”中的“捷径”,工人们心里那个美呀,想必会直呼“太简单了”!3. 试验段的实施3.1 准备工作不过,虽然看起来简单,但在实施之前,咱们可得做足功课。

首先,得选好材料。

碎石的粒径、质量可不能马虎,稍有不慎,就可能出现问题。

就像做饭一样,材料选得好,才能做出美味的菜肴嘛。

然后,就是场地的准备,得保证平整和干燥,绝不能让水泥和碎石搅和成一团糟。

这个过程可谓是“磨刀不误砍柴工”,越仔细,结果就越好。

3.2 实施过程到了实际操作的时候,大家可得齐心协力。

这可不是一个人的战斗,施工队的配合简直就像是一场华丽的舞蹈。

先将水泥和碎石按比例搅拌均匀,再用机械设备进行铺设和压实。

压得越实,未来的路面就越稳,仿佛为它打上了“金牌”标签,谁敢不服?而在养护阶段,保持适当的湿润,耐心等待,就像是在等一个熟透的水果,心里美滋滋的,想想就让人期待。

4. 总结与展望最后,试验段的总结可是关键环节。

这不仅是对整个过程的回顾,也是为未来的工作指明方向。

水泥稳定碎石施工方案-(总结)

水泥稳定碎石施工方案-(总结)

水泥稳定碎石施工方案-(总结)水泥稳定碎石是一种常用的路基工程材料,通过将水泥与碎石混合,形成一种稳定的路面结构,提高路面的承载能力和耐久性。

本文将对水泥稳定碎石的施工方案进行总结,包括施工前的准备工作、混合比例、施工过程、养护等方面的内容。

施工前准备在进行水泥稳定碎石施工之前,需要做好充分的准备工作。

首先要对施工路段进行勘察,了解路基情况和设计要求,确保施工符合规范要求。

其次,需要清理路面及周围杂物,将碎石均匀铺设在路面上,为后续的施工工作做好准备。

另外,要检查施工材料的质量,确保水泥和碎石符合相关标准。

混合比例水泥稳定碎石的混合比例是影响施工质量的重要因素。

一般来说,水泥与碎石的混合比例应根据所处环境、设计要求和路面承载能力进行合理调整。

过少的水泥会导致碎石不牢固,承载能力差,而过多的水泥则会增加成本,影响碎石的透水性。

因此,在施工过程中应根据实际情况进行调整,确保混合比例合理。

施工过程水泥稳定碎石的施工过程主要包括拌和、铺设、压实和养护几个步骤。

首先要将水泥和碎石进行充分混合,确保均匀分布。

然后将混合物铺设在路面上,利用压路机进行压实,使其均匀密实。

最后进行养护工作,保持路面湿润,确保水泥的充分硬化。

在整个施工过程中要注意施工质量和安全,确保施工的顺利进行。

养护水泥稳定碎石施工完成后,还需要进行一定的养护工作,以确保路面的稳定性。

养护期间应定期对路面进行检查,及时修补裂缝和损坏部位,保持路面的平整。

另外,要注意路面的排水情况,避免积水影响路面质量。

在养护期间要限制车辆通行,避免对路面的影响。

综上所述,水泥稳定碎石施工是一项重要的路基工程,需要做好施工前的准备工作,合理调整混合比例,严格控制施工过程,及时进行养护工作。

只有这样才能确保路面的质量和使用寿命,提高道路的安全性和舒适性。

希望本文对水泥稳定碎石施工方案的总结能够对相关工程实践提供一定的帮助。

水稳实验报告

水稳实验报告

目录一、施工准备 (2)1、材料准备 (2)2、设备准备 (2)3、检测方案 (2)二、施工过程 (3)三、试验段成果 (3)1、施工成果分析 (3)2、试验段确定的参数 (4)3、施工中存在的问题 (4)四、施工总结 (5)东太湖吴江段苏震桃以北堤线加固帮宽工程一标段水泥稳定碎石基层试验段施工总结一、施工准备1、材料准备水泥稳定碎石基层碎石选用拌和场内堆放的成品碎石料,按9.5-31.5mm、4.75-9.5mm、2.36-4.75mm、0-2.36mm四档规格料分类堆放,0-2.36四号料采用玄武岩。

根据设计图纸的要求,碎石所选用的石料的压碎值<35%,其颗粒级配组成、针片状等技术指标均符合设计及规范要求。

基层所用的水泥选用苏州天山PO42.5普通硅酸盐水泥(缓凝)。

水泥安定性和抗压强度等技术指标均符合规范要求。

2、设备准备项目部配备了水稳摊铺机1台,震动压路机1台、胶轮压路机1台、洒水车1辆、自卸车等施工机械;拌和楼每小时能拌出混合料约400~500吨,完全能满足基层试验段施工需要。

3、检测方案1.试验:在拌合楼出料时检测混合料含水量、水泥剂量(每单元每层检测1组)。

现场试验段碾压完成后根据试验室的结果:最佳含水量为4.6%,最大干密度为2.407g/cm3采用灌砂法进行压实度检测(每单元每层检测4组),在7天养生期结束后进行水稳取芯检测,查看芯样成型情况和厚度(每单元每层检测4处)。

2.测量:测量员进行施工测量,每10米定出中桩和左右边桩,然后插杆挂线控制每层的松铺厚度。

松铺系数试铺时暂定 1.35,在碾压结束后,测量计算出实际松铺系数。

二、施工过程8月13日,在新建大堤堤顶桩号:AK0+060~AK0+777段进行了水稳基层试验路段的施工。

上午6点,拌合楼开始搅拌水泥稳定碎石混合料,6点半运至施工现场后用摊铺机摊铺,摊铺时摊铺机保持每分钟1.2米的恒速前进,摊铺出来的混合料表面平整、光滑。

路面水泥稳定碎石基层试验段总结

路面水泥稳定碎石基层试验段总结

路面水泥稳定碎石基层试验段总结一、试验目的路面水泥稳定碎石基层试验段的建设是为了探索一种新型的路面结构,以提高路面的承载能力、防水性能和使用寿命。

本试验段旨在验证水泥稳定碎石作为基层材料的可行性,并比较其与传统路面结构的差异。

通过试验段的长期观察和评估,得出结论,为今后的路面工程提供参考。

二、试验设计本试验段采用了两组对比试验,一组为水泥稳定碎石基层,另一组为传统砾石基层。

试验段总长度为100米,宽度为5米,基层厚度为20厘米。

每组设立50米长的试验段,以保证试验数据的准确性。

试验数据包括水泥稳定碎石的强度、抗压性能、抗渗性能等指标。

三、试验方法1.材料准备:水泥稳定碎石材料采用本地现有碎石加工厂生产的碎石,并添加适量的水泥进行稳定处理。

传统砾石基层材料为以砾石为主的碎石,没有添加水泥。

2.施工工艺:两组试验段在施工过程中采用相同的施工工艺,包括碎石铺设、碾压、均布水泥等工序。

3.监测与评估:在试验段施工完工后,进行试验段的长期监测与评估,对水泥稳定碎石基层和传统砾石基层进行性能比较。

四、试验结果经过长时间的观察与评估,得出以下试验结果:1.强度:水泥稳定碎石基层的强度明显高于传统砾石基层,其抗压性能较好。

在大量车辆通行后,水泥稳定碎石基层无明显变形和裂缝。

2.抗渗性能:水泥稳定碎石基层在雨水冲刷下,比传统砾石基层更能保持路面的平整,不易发生积水问题。

3.使用寿命:水泥稳定碎石基层的使用寿命较传统砾石基层长,能够减少长期维修和养护成本。

五、结论与建议根据试验结果,可以得出以下结论和建议:1.水泥稳定碎石基层具有较好的强度和抗渗性能,可以替代传统砾石基层,提高路面的承载能力和使用寿命。

2.未来应进一步研究水泥稳定碎石基层的材料比例和施工工艺,以优化其性能表现。

3.在实际工程中,应根据具体情况选择合适的基层材料,综合考虑性能和经济性。

综上所述,水泥稳定碎石基层试验段的建设和长期观察评估给我们提供了宝贵的经验和数据,为今后的路面工程提供了新思路和技术支持。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水泥稳定碎石试验段总结报告
施工单位:中国航空港建设
第十工程总队承德机场项目部 2015年 09月16日
水泥稳定碎石层试验段总结报告
我部于2015年9月7日~9月9日进行了水泥稳定碎石底基层试验段的铺筑施工,试验段面积4600m2。

铺筑试验段的主要目的是:掌握虚铺系数、确定机械设备组合、劳力组合,确定工艺流程,提高设备运转安全性、可靠性,通过对试验段产品的检测,获取平整度、高程、压实度、强度等数据,为下一步大面积施工提供可靠的依据和指导。

一、试验段概况
1、试验段位置的选取
通过停机坪和跑道位置的比较,最终选择跑道作为试验段铺筑地点,桩号定为A4577~A4623/B4400~B4500,面积为4600m2,成型厚度18cm。

2、主要施工机械、设备及人员配置
a.劳力组合
根据试验段施工经验,在大面积施工过程中,安排一个施工作业队进行施工,施工人数为28人,其中后台机组人员7人,前台21人(其中配备项目部管理人员3名,负责整个水稳施工期间的施工管理)。

b.机械配备
试验段共投入施工机械14台,其中WC800型灰土拌和站1台,鼎盛天工-95型摊铺机1台,25T振动压路机2台,ZL-50装载机3台,自卸车5辆,平地机1台,洒水车2辆。

劳力组合及机械车辆配备详见下表:
水稳摊铺机械车辆配备表
前后台劳力组合
3、施工配合比
a.水泥稳定碎石混合料配合比试验方案
配合比为:水泥5.5%、大石36%、小石26%、石粉38%,混合料的最佳含水量为5.5%,最大干密度2.41g/cm3。

b.材料准备
水泥选用金隅P·S·B32.5矿渣硅酸盐水泥,初凝时间不宜小于
3h,终凝时间宜小于6h。

碎石选用承德天达生产的粒径为0-31.5mm 的规格料。

二、施工工艺
1、施工放样
中心线:施工中每10m设标桩一处,桩上划出底基层设计高和底基层松铺的厚度。

松铺厚度=压实厚度×松铺系数
设置边桩:中心线两侧按混凝土道面板分块图设计标桩,测出底基层设计高,在标桩上划出底基层设计高和松铺高度,这样做是为了使底基层的高度、厚度和平整度达到质量标准。

2、混合料拌和
采用WC800稳定土拌和站拌和,该拌和站质量控制准确、机械化程度高、电脑监控、产量稳定。

混合料采用装载机上料,集中拌和,电子称计量,机组人员每天对机组进行维修保养,确保正常运行和计量的准确性。

试验人员每日测定原材料含水量,根据含水量的变化调整当天的施工配合比,拌和时严格按配合比配料。

3、混合料运输
采用8T以上自卸汽车运输。

装料不能过满,以免沿途洒落。

车辆进入施工区域后,低速行使,严禁急转弯和急刹车,防止对垫层的损害。

保持运输道路路况良好,避免运料车剧烈颠簸导致混合料离析。

夜间施工要保证道路及场地良好照明,道路转弯处用指示牌示意。

4、摊铺
采用鼎盛天工-95型摊铺机摊铺。

摊铺机前进过程中送料螺旋两端混合料要保持充足,否则应及时停止行走,等混合料充足后继续行走摊铺。

在摊铺机后面设专人检查铺质量,消除粗细集料离析现象,特别是局部粗集料窝应该铲除,并用新混合料填补。

开始摊铺1-2m
时,应立即检查摊铺面高程,不符合设计要求时应适当调整传感器,直至合格再继续摊铺,同时人工应立即进行填补或铲除;正常施工时,检测人员应跟踪检测铺面高程。

5、碾压
在混合料含水量略大于最佳含水量时,立即进行碾压作业,做到摊铺一段、碾压密实一段。

先用25T压路机稳压2遍,然后振动压实4遍,最后再稳压2遍。

碾压过程中应注意搭接,避免漏压。

碾压过程中,如发现“弹簧”、松散、起皮或高低不平之处,应及时挖除并填补,填补处可根据含水量适当洒水,禁止贴薄层找平。

碾压时,禁止压路机掉头或急刹车。

6、养生
水泥稳定碎石混合料碾压成型后,应及时用土工布覆盖洒水养生。

养生时禁止用水管直接冲水。

养生期不得少于7天,养生期禁止车辆通行。

每天洒水次数视天气情况而定,以保持表面湿润为准。

基层7天养生期结束但不及时浇筑水泥混凝土面层时,视天气情况也应适当洒水,不得让其长时间曝晒开裂。

7、施工中应注意的事项
1)混合料拌和:开始搅拌前,应检查场内各处集料的含水量,计算当天的配合比,混合料拌和含水量要比最佳含水量略高(增加0.5~1个百分点);要调试所有设备,使混合料的颗粒组成和含水量都达到规定的要求,集料的颗粒组成发生变化时,应重新调试设备。

开始搅拌之后,出料时要取样检查是否符合给定的配合比,进行正式生产之后,每1~2小时检查1次拌和情况,抽检其配合比、含水量是否变化,发现干湿不均,有严重离析的混合料要废弃换改作它用。

2)混合料运输
①运输车辆在开工前,要检验其完好情况,装料前要将车厢清洗干净,而且每装一车,要清扫一次,运输车辆一定要满足拌和出料与摊铺数量需要,并略有富余。

②应尽快将拌成的混合料运送到铺筑现场。

车上的混合料应覆盖,减少水份的损失。

如运输车辆中途出现故障,必须立即以最短的时间排除,当有困难时,车内混合料不能在初凝时间内运到工地时,必须予以转车或废弃。

③运料司机必须严守纪律,各方面密切配合,按要求装料、卸料。

3)混合料的摊铺
①摊铺前,应将下承层适当洒水润湿,宜使用装有喷雾式洒水管的洒水车洒一层水。

②摊铺前检查机器各部运转情况,将摊铺机的熨平板的振动频率和振幅调整到混合料的摊铺密实度达到75%以上。

③调整好传感器臂与导向控制线的关系
④基层施工时,严禁用薄层贴补进行找平。

⑤摊铺机后面应设专人消除粗、细集料离析现象,特别应该铲除局部粗集料“窝”,并用新拌混合料填补。

4)混合料碾压
①压路机进行碾压时,每一碾压段的长度应与摊铺速度相匹配,并保持大体稳定,压路机每次由两端折回的位置应呈阶梯式地紧随摊铺机向前推进,折回处不得在同一断面上,应错开,并应同已碾压段纵向重叠1~1.5米,一次碾压长度一般以40~80米为宜。

②碾压过程中,稳定层表面应始终保持湿润,若有蒸发,应及时补洒适量的水,严禁洒大水冲刷,若有“弹簧”、松散、起皮现象,
应及时翻松重新拌和,或采取其他相应方法,使其达到质量要求。

③碾压应遵循确定的程序与工艺。

注意碾压时不要过振,稳压要充分,振压不起浪、不推移。

压至无轮迹为止,不合格时,重复再压。

④压路机碾压时应重叠1/2~1/3轮宽。

⑤压路机倒车换挡要轻且平顺,倒车后尽量原路返回,换挡位置应在已压好的段面上,在未碾压的一头换挡倒车位置错开,要成齿状,出现个别拥包时,应专配工人进行铲平处理。

⑥压路机碾压时的行驶速度,第1~2遍为1~1.5km/h,以后各遍应为2~2.5km/h。

⑦碾压应在水泥终凝前及试验确定的延迟时间内完成,并达到要求的压实度,同时没有明显的轮迹。

⑧碾压起步、刹车要缓慢,在行驶中起振,先停振后停车,严禁在新铺层上及未压实的面上转向、调头、停机。

⑨凡压实机械不能作业的部位(与构筑物的结合部,以及基层侧边等压路机碾压不到的地方),应采用小型电动夯夯实,使之达到规定的压实度。

8、水泥稳定碎石基层施工工艺流程图
三、施工技术措施总结
1、加强碾压成型后的养护。

采用土工布覆盖养护,养护期不少于3天。

洒水养护不少于7天。

2、平整度控制
摊铺过程中应加强人工找面,消除轮迹及搭接引起的表面凹凸,提高表面平整度。

高出部位应进行翻松,铲除高出部分,人工配合找平,并用25T压路机进行振动碾压,直至达到要求,而低处部位将表面翻松后,用混合料填补,人工找平,并用25T压路机碾压,确保该部位的平整度及压实度达到设计要求。

3、压实度控制
压路机碾压应及时,碾压要在摊铺后3小时内结束,做到摊铺一段、碾压密实一段。

先用25T压路机静压,然后振动碾压4遍,最后静压收光。

四、其它施工措施
水泥稳定碎石底基层在雨季施工时,应注意天气的变化情况,防止施工过程中混合料受雨淋后含水量过大,应做到随拌、随铺、随碾压,并要做好表面排水措施。

铺好后的混合料遇雨时应赶快普压一遍。

雷雨期施工,工作面不宜过大,如遇暴雨,铺好未压的面要及时覆盖土工布。

对铺好未压受过分潮湿的混合料应晾晒至合适的含水量再进行碾压。

若时间超过水泥的终凝时间,则将混合料铲除。

雨季要进行石料、石粉实际含水量测定,及时调整拌和用水量。

五、试验段结论
通过试验段的施工,我们认为:
1、虚铺系数
采用鼎盛天工-95型摊铺机摊铺的虚铺系数为1.30。

2、劳力组合、机械车辆配备
经过试验段的施工,明确了单机组施工人数28人及各类机械设备总台数为14台套,施工期间机械操作手得到了锻炼。

3、设备生产能力
通过试验段的试打推算,两台搅拌机组日产量能够达到6000方。

4、各类现场检测数据统计
①水泥稳定碎石底基层现场高程检查记录:共检测点数121点,合格点数118点,合格率97.5%;
②水泥稳定碎石底基层现场平整度检查记录:共检测点数4处,合格点数4处,合格率100%;
③灌砂法检测压实度记录:共检测7点,合格点数7点,合格率100%;
④水泥稳定碎石底基层无侧限抗压强度检测记录:共取样检测3组,合格3组,平均值 5.3Mpa,合格率100%。

六、附件
各类检测记录表。
