忠路35kV变电站综自设备改造及主变增容
工程施工方案
工程概况
忠路35kV变电站于2002年10月建成投运,变电容量1×2000kVA,变电站综自采用深圳振华CDD-2000B系统。经过近十年连续运行,变电站多套微机保护装置损坏,监控系统、远动系统基本瘫痪,安全隐患突出,加之近期主变严重过载,影响忠路供区安全可靠供电。为保证该站安全稳定运行,公司决定改造变电站综合自动化系统1套,更换S11-4000/35型变压器1台,为优化改造施工作业方案,减少停电施工作业时间,确保改造施工作业安全、施工进度和作业质量,现根据3月26日根据现场勘察情况,制定本方案。
二、施工任务
(一)变电站综自设备改造
(1)35/10kV双卷变压器微机保护装置1套。
(2)10-35kV线路微机保护及测控装置11套(35kV线路保护装置3套,10kV线路保护装置8套),集中组屏。
(3)综合测控装置1套
(4)24路小电流选线装置1套
(5)变电站后台监控系统1套
(6)远动系统1套
(7)更换蓄电池18只12V100AH
2、主变增容规模
退出目前运行主变,将建南变电站S9-4000/35主变安装至忠路变电站现有主变位置。
3、全站一次设备防腐及水泥杆架加固补强
4、微机防误系统改造
全站增加网络微机防误系统一套。
(三)工程安装范围
1、35kV出线间隔3个(35KV户外真空开关3台)、35kV母线TV间隔1个及相应间隔保护自动装置。
2、10kV出线间隔6个(10KV户外真空开关6台)、10kV母线TV间隔1个(10kV母线TV 一台)及相应间隔保护自动装置。
3、35kV主变间隔1个(主变1台、35kV户外真空开关1台、10kV户外真空开关1台)及主变保护自动装置。
(四)工程特点
1、本工程属改造工程,时间紧、任务重,点多面广,涉及部门多,人员复杂,必须合理安排,紧密配合。
2、施工现场与出线构架带电部位隔离,所有35kV线路继续运行,10kV忠后线、忠镇线继续运行,确保文斗、玉河变电站及忠路集镇供电。
3、35kV、10kV线路改线必须停电才能完成,应办理好停电申请经调度批准,停电计划必须统筹安排。
三、工作任务
(一)设备安装、调整
1、拆除原2000kVA主变一台,新安装调整4000kVA主变一台。
2、拆除原主变保护屏一面,原35kV、10kV线路保护屏各一面。
3、新安装调整保护屏三面,公共屏一面。
(二)主要工程量
1、35kV线路出线改线接线。
2、10kV线路出线改线接线。
3、拆除原2000kVA主变一台,吊装运输至大塘变电站。
4、新安装4000kVA主变一台,将建南#2主变吊装运输至忠路变电站,安装在原主变位置。
5、拆除原主变保护屏、35kV、10kV线路保护屏各一面。
6、新安装主变保护屏、35kV、10kV线路保护屏各一面,安装在原主变保护屏、35kV、10kV 线路保护屏位置。
7、调整组屏位置,新安装公共屏一面。
8、拆除原有二次电缆,全站所有二次电缆重新敷设。
9、主变保护屏与主变及俩侧开关连接二次电缆剖线、对线、接线。
10、35kV线路保护屏与相应开关、刀闸连接二次电缆剖线、对线、接线。
11、10kV线路保护屏与相应开关、刀闸连接二次电缆剖线、对线、接线。
12、公共屏二次电缆敷设、剖线、对线、接线。
13、直流屏二次电缆敷设、剖线、对线、接线。
14、计量屏二次电缆敷设、剖线、对线、接线。
15、综合自动化后台监控系统安装调试。
16、微机五防系统安装调试。
17、全站综合自动化设备交接性试验。
18、全站一次设备及构架防腐。
三、施工措施

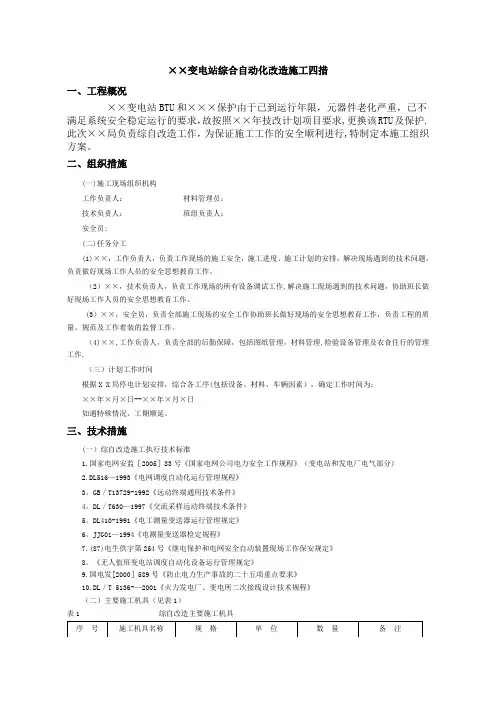

施工技术措施、组织措施、安全措施、文明施工及环境保护管理措施见《忠路35kV变电站综自设备改造及主变增容工程电气安装施工四措》
四、人员分工及施工进度安排
(一)人员分工
1、工程总负责人:赵明涛
2、现场安全总负责人:吴先富
3、设备安装总负责人:唐常东
4、一次设备安装工作负责人:李进
5、二次设备安装工作负责人:吴红健
6、35kV线路出线改线接线工作负责人:覃小波
7、10kV线路出线改线接线工作负责人:王道华
8、拆除原2000kVA主变一台,吊装运输至大塘变电站:叶翔、朱华波。
9、新安装4000kVA主变一台,将建南#2主变吊装运输至忠路变电站,安装在原主变位置:李进朱华波叶翔、覃小波。
10、拆除原主变保护屏、35kV、10kV线路保护屏各一面:朱华波叶翔、覃小波、王道华。
11、新安装主变保护屏、35kV、10kV线路保护屏各一面,安装在原主变保护屏、35kV、10kV 线路保护屏位置:吴红健、叶翔、覃小波、王道华
12、调整组屏位置,新安装公共屏一面:吴红健、叶翔、覃小波、王道华
13、拆除原有二次电缆,全站所有二次电缆重新敷设:吴红健、李进朱华波叶翔覃小波王道华程涛魏朝林郎俊优肖杰
14、主变保护屏与主变及两侧开关连接二次电缆剖线、对线、接线:李进、朱华波、叶翔
15、35kV线路保护屏与相应开关、刀闸连接二次电缆剖线、对线、接线:吴红健、覃小波王成军
16、10kV线路保护屏与相应开关、刀闸连接二次电缆剖线、对线、接线:程涛、王道华
17、公共屏二次电缆敷设、剖线、对线、接线:程涛、王道华
18、直流屏二次电缆敷设、剖线、对线、接线:朱华波、叶翔
19、计量屏二次电缆敷设、剖线、对线、接线:吴红健、覃小波
20、综合自动化后台监控系统安装调试:东方电子调试人员、程涛
21、微机五防系统安装调试:五防厂家调试人员、程涛
22、全站综合自动化设备交接性试验:试验所
23、全站一次设备及构架防腐工作负责人:朱华波
(二)施工进度安排
计划工期7天,2011年4月9日至4月15日。计划全站停电改造时间3天,即2011年4月13日8:00时至4月15日18:00时。停电范围:忠路变电站35kV清忠线忠36开关及两侧刀闸、35kV忠文线忠35开关及两侧刀闸、35kV忠玉线忠34开关及两侧刀闸,35kV母线,忠#1主变,10kV母线,10kV所有出线开关及两侧刀闸。4月7日前必须做好施工前相关准备工作,4月8日工程所用装置性材料、施工工器具到现场。
1、4月9日,揭开全站所有电缆沟盖板,清理沟内原有二次电缆,将二次电缆全部清除沟外(注意不能损伤电缆);新保护屏开箱检查,
做好开箱记录。
2、4月10日至11日完成全站所有二次电缆敷设;完成10kV就近台区至变电站三相电源电缆敷设;试验所完成保护装置功能试验;完成综自、微机五防后台数据库。
3、4月12日完成所有间隔二次电缆穿管、剖线、对线、电缆头制作;完成建南站#2主变吊装运输至忠路变电站;完成五防附件安装。
4、4月13日8:00时至18:00时,忠路变电站所涉及35kV、10kV线路全停,完成以下工作:
(1)改接35kV出线连接方式。完成35kV清忠线、忠文线、忠玉线在忠路变电站站外终端塔上用LGJ-120型钢芯铝绞线直接连接。
(2)改接10kV出线连接方式。在10kV出线构架上用10kV高压电缆将10kV忠后线与10kV 忠镇线直接连接,由后江河电站供忠路集镇用电,计量结算方式由公司和民源公司协商解决。10kV忠屋线、忠庆线、忠杨线、忠小线均不供电。
(3)完成2000kVA主变拆除,安装4000kVA主变。
(4)完成10kV就近变台至变电站三相电源搭火接线,确保站内施工及照明电源用电。(5)根据改线施工进度,3月13日18:00前必须恢复35kV清忠线、忠文线、忠玉线和10kV忠后线、忠镇线运行,变电站内一次设备(除35kV忠346、356、366刀闸,10kV忠846、916刀闸靠线路侧带电外)均不带电。
(6)完成旧屏拆除,新屏安装,原二次电缆拆除;新放二次电缆穿入新屏,整理绑扎就位。
5、3月14日完成35kV所有出线间隔及35kV母线TV二次接线,完成保护整组试验、调度主站和集控联调,具备送电条件;申请停35kV所有出线,拆除35kV临时接线,恢复35kV 母线运行;拆除临时施工电源,恢复35kV站变运行。
6、3月15日完成主变及10kV所有出线二次接线;完成主变保护及10kV线路保护整组试验,调度主站和集控联调,具备送电条件;申请停10kV忠后线,拆除忠后线与忠镇线连接电缆;主变充电,恢复主变及10kV所有线路运行。
7、3月9日至12日完成杆构架防腐。
8、3月13日至15日完成所有设备防腐(除35kV、10kV出线构架及靠线路侧刀闸除外,
