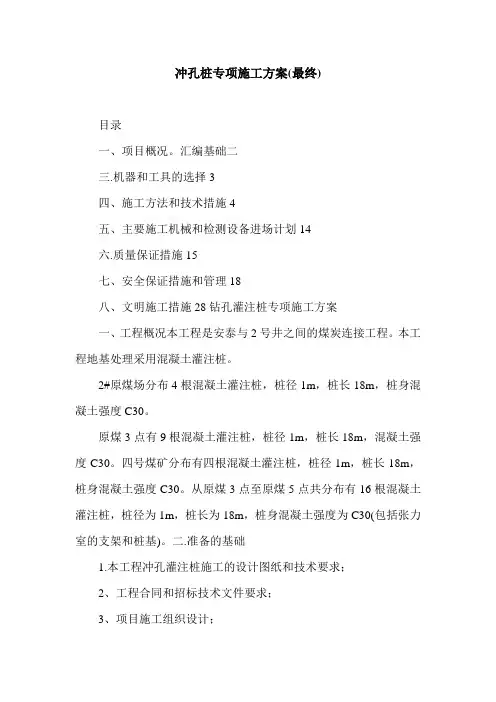

冲孔灌注桩专项施工方案汇总

合集下载
相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

南川区南涪铁路林堡安置还房工程

机械成孔灌注桩专项施工方案

一、工程概况

1、工程简介

南川区南涪铁路林堡安置还房工程建筑面积约18000m2,基础形式原设计为人工挖孔灌注桩,孔桩总数为255 个,其中有63 个孔桩采用人工挖孔已经钎探合格,其余孔桩因地质原因,变更为机械冲桩钻孔桩,其中扁孔有31 个,圆孔有161个。

2、工程地质概述:

拟建场地内无基岩出露,据邻近场地出露的基岩露头观察实测资料:岩层以单斜产出,产状为3450∠ 12 0。场地内无断层、挤压构造带通过,也不存在外来孤石,基岩连续稳定。出露地层为三叠系下统嘉陵江组

(T1J ),岩性主要为灰岩。

根据场地周围地表调查,场区裂隙发育明显,但钻孔岩芯较完整,一般在6~25cm,最长可达80cm,根据本次钻探,并结合区域环境与原地貌分析,场地在原鱼塘区域以及现拟建7#和8#楼之间裂隙和溶洞发育明显,场地北部原鱼塘区域淤泥质粘土较深,经钻探揭露,场地存在基岩破碎带和溶洞空洞,但基岩裂隙和空洞多被淤泥质粘土和少量灰岩碎块石填充。综合分析,场地基岩溶裂较发育,场地的区域部分区域地质环境较差地形总体坡度5~29o。

灌注桩成孔时,穿越淤泥层将成为本工程施工的难点,要克

服塌孔、缩径、串浆、漏浆等现象。

3、场地概述

场地地处水田,场地平整,但淤泥、软土较厚。施工时,机械易发生下陷现象。场地交通方便,施工范围非常狭窄。

二、施工工程目标

1、工程质量:保证桩基分项工程合格。

2、建设周期:以合同工期为依据,落实措施;确保工期,力争提前。

3、施工现场:强化施工现场科学管理,文明施工。

三、主要施工方案及技术措施

1、冲孔施工工艺流程

施工工艺框图

2、场地准备

由于所有孔桩均采用人工开挖至约6 米位置,为保证钻机就位及对中,在入场前必须对已开挖孔桩进行处理:对圆孔已开挖部分,采用片石将该部分孔桩回填至井圈标高;对扁孔部分,采用M15砂浆将孔桩填至井圈标高。

场地处理:将场地平整后,满铺片石厚30cm。

3、泥浆制备及外运

原材料:选用粘性土造浆,泥浆的比重、粘度、含砂率、胶体率、失水量、静切力、酸碱度等指标符合该地层护壁要求,泥浆试验完成后,填写泥浆试验记录表。取土地点在距工程现场3KM处。

泥浆外运:采用红砖砌筑泥浆池,数量及体积按现场实际情况确定。泥浆排至泥浆池后,再用泵抽到特制密闭车内运至约7KM处的北固弃土场。

泥浆性能指标表

4 、埋设护筒

孔口护筒采用钢板制作,内径比桩径大200~400mm,根据桩位现场情况决定护筒长度,护筒顶端高度,应高出地下水位1.0 ~2.0m,当护筒处于旱地时,还应高于地面0.3m。护筒底端埋置深度也应根据不同情况分别对待。护筒采用人工开挖埋设,入土较深时,辅以锤击、压重振动、筒内

除土等方法沉入。护筒底部与土层相接处用粘土夯实,护筒外面与原土之间也要用粘土填满、夯实,严防地表水顺该处渗入。埋设护筒要求准确竖直,护筒顶面中心和护筒底面中心位置与设计偏差应小于50mm,护筒竖向的倾斜度不得大于1%。

5、钻机就位

钻机就位时用方木垫平,将钻头中心线对准桩孔中心,误差控制在

20mm以内。

6、冲孔采用冲击钻机成孔,开钻时先在孔内灌注泥浆,孔内有水时,可直接投入粘土,用冲击锥以小冲程反复冲击造浆。钻机冲程应根据土层情况分别确定,坚硬基岩采用高冲程(1000mm),卵石夹土层采用中冲程(750mm)。钻进过程中,始终保持孔内水位高出地下水位1.5 ~2.0m并低于护筒顶面0.3m以防溢出, 同时要按时掏渣,掏渣后应及时向孔内添加泥浆或补水,以维持水头高度。钻进中用检孔器检孔,据此调整钻机位置,保证成孔质量。

7、第一次清孔终孔检查后,应迅速清孔,清孔的目的是使孔底沉碴、泥浆相对密度、泥浆中含钻渣量和孔壁厚度等指标符合规范要求,为灌注砼创造良好的条件。清孔方法采用抽浆清孔法,初步清孔可采用掏渣法。钻孔至设计高程后,经过孔深、孔径、钻孔倾斜度检查,符合要求后,用离心吸泥泵将孔底泥浆和钻渣抽出,清孔排渣时注意保持孔内水头,防止坍孔。达到规范要求的清孔标准后,即可停止清孔。

检测孔深、倾斜度、直径和清孔的方法:钻孔完成后,必须检测孔深、直径和倾斜度,其中孔径和孔深须

达到设计要求,倾斜度不得大于1%。清孔就是在吊放钢筋笼之前,对孔内的石碴、泥浆进行必要的清理,做到孔内含泥量、含碴量和孔底沉渣符合设计及图纸要求。

孔深可根据地面标高和孔底设计标高,利用测量绳实际测量,但

在使用测量绳之前,测量绳必须是经过校验合格的测量绳。

孔位由测量进行复核。

8、桩基钢筋笼制作安装

钢筋笼安装在桩基成孔检查合格后进行,钢筋笼的各种钢筋在钢筋加工场按设计和规范要求加工成型,在场外绑扎完成后,再吊入孔桩内定位。

a.竖向钢筋的接长采用剥肋滚轧螺纹连接,定位箍筋采用单面搭接焊10d,并与主筋焊牢,螺旋箍筋调直后用绞盘绞成环状,绑扎时稍作调整。

b.钢筋套丝

钢筋套丝机必须是直螺纹钢筋接头的专用套丝机;钢筋套丝时,须用水溶性切削冷却润滑液冷却,不得用机油润滑或不加润滑液套丝。用于套丝的钢筋应满足以下要

求:

①断面应与钢筋轴线垂直;

②不得有结疤,端头不得翘曲;

③端部400mm 范围内应保持平直;④不得用气割切断钢筋。

⑤钢筋下料时,应根据接头在构件中的位置计算其下料长度,以确保构件中钢筋接头的位置准确。

⑥钢筋锥螺纹的基本尺寸和允许公差应符合下表的规定。施工时在自检的基础上,由质检员从同一台班内完成的同一类型接头按3%

抽检,并作好检验记录,如发现一个不合格接头,则应对该批接头复检,直至全部合格为止。

钢筋接头的安装,应根据详细计划的高程位置和排列方法进行安装。安装时应架设临
