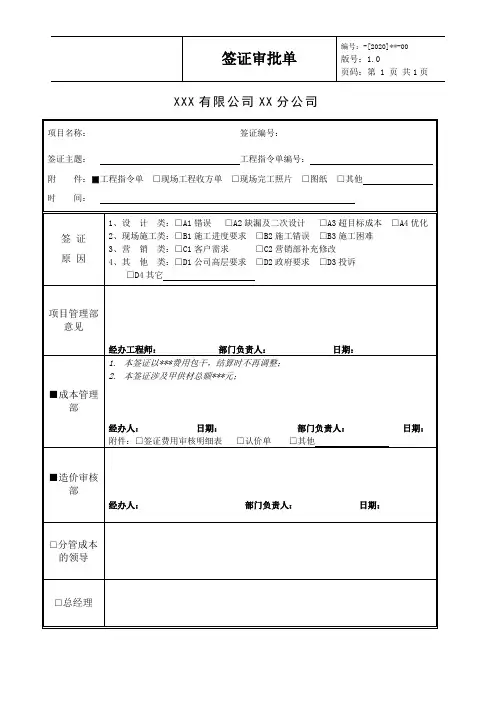

签证费用审核明细表【XX公司2020年版】
变更签证审批表
变更签证审批表
附表一:
工程变更审批表
变更编号:金额单位:万元
变更类型:□前期阶段类,□政策规范因素(场地环境),□设计施工图缺陷及优化,
—1—
附表二:
工程现场签证记录单
签证编号:日期:
—2—
附表三:
工程变更、签字汇总表
年月
审前(不包含图纸会审过程中产生的),因各类审图机构审查、设计优化、业主要求等因素引起的变更。施工阶段设计变更按类型分为以下四类:A、政策规范因素(场地环境);B、设计施工图缺陷及优化;C、业主要求;D、现场各参建方合理化建议(含合同及编标缺陷)。
—3—
签证梳理的工作联系函
工作联系函
致:各合作施工单位
依据公司签证专项清理的通知,为保证各工程项目竣工结算的顺利推进,要求各合作单位对已产生的工程指令单、设计变更单、经济签证单进行梳理,并将梳理清单签字(项目经理)盖章后20XX年6月12日前报到成本管理部,逾期未报送的视为放弃签证,纸面资料20XX年6月15日前报到成本管理部,对施工单位漏报、少报的工程指令和设计变更情况,视为自动放弃,由各施工单位自行负责。20XX年6月8日以后施工单位提出工程款支付申请时,必须上报《承诺函》(附件后附),《承诺函》附件1适用第一次申请进度款支付,《承诺函》附件2适用第一次以后申请进度款支付,成本部在审核签证单时必须核实是否在《承诺函》中报送,并在签证单上注明《承诺函》的编号和日期。工程竣工验收后的工程款支付必须完成前期所有工程指令、设计变更和已完工程的签证清理上报工作。未上报或上报的《承诺函》中未包含的内容在结算时将不给予认可。
20XX年10月1日前发生的签证执行旧的签证审批流程【由《工程委托审批单》、《工程委托指令单(含验收)》、《工程经济签证申请单》、《工程经济签证审批单》组成】;20XX年10月1日以后发生的签证执行新的签证审批流程《商务签证审批单》,应将《设计变更单》或《工程指令单》及《工程完工确认单》等做为有效附件。具体表格详见附件
XXXX开发有限公司
20XX年6月8日
附件1、旧流程签证所附表格
工程委托审批单
50
XX);
说明:
2、超50万须签补充协议。
附件1、新流程签证所附表格
商务签证审批单
1.签证费用审核结果<5仟元的由合约部经理审批;
现 场 签 证 审 批 单
现场签证审批单
工程名称:中国移动浙东信息产业园110kV输变配工程编号:
2. 一般签证执行现场签证审批单,重大签证执行重大签证审批单。
3. 本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)
现场签证审批单
工程名称:中国移动浙东信息产业园110kV输变配工程编号:
2. 一般签证执行现场签证审批单,重大签证执行重大签证审批单。
3. 本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)
现场签证审批单
工程名称:中国移动浙东信息产业园110kV输变配工程编号:
2. 一般签证执行现场签证审批单,重大签证执行重大签证审批单。
3. 本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)
现场签证审批单
工程名称:中国移动浙东信息产业园110kV输变配工程编号:
2. 一般签证执行现场签证审批单,重大签证执行重大签证审批单。
3. 本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)
清单结算表格(2020年整理).pptx
1
学海无 涯
工程
竣工结算总 价
中标价(小写): 结算价(小写):
发 包 人:(章)
法定代表人或 其 授权人:(章)
(大写): (大写):
承 包 人:(章)
法定代表人或 其 授权人:(章)
工 程 造价 (资质专用章)
咨 询 人:
法定代表人或 其授权人:(章)
编 制 人:(签字盖章)
核 对 人:(造价工程师签字盖章)
编 制 时 间:
年月日
核 对 时 间:
年月日
工程名称:
总说明
第 页共 页
2
学海无 涯
工程项目竣工结算汇总表
工 程 名 称 :单 位 :元 第 页 共 页
序号
单项工程名称
金额
3
结算表 1.4-01 其中
学海无 涯
安全文明施工费
规费
合计
结算表 1.4-02
单项工程竣工结算汇总表
序号
工 程 名 称 :单 位 :元 第 页 共 页
4 安全文明施工费 4.1 环境保护等五项费用 4.2 脚手架费
5 规费 6 税金
合计
结算表 1.4-03 金 额(元)
结算表 1.4-04
4
工程名称: 标段 第页共页
序号 项目编码
项目名称
学海无涯
分部分项工程量清单与计价表
工程签证单表格范本完整版完整
工程签证单表格范本完整版(可以直接使用,可编辑实用优秀文档,欢迎下载)
NO.
工程现场签证单(监理)
注:1、本签证单需三方签字、加盖各单位印章后方为有效。
2、签证内容如无法用文字表述清楚的需附图。
工程现场签证单(分包)
(项目部月)
注:1.分包单位作业任务(段)完成经施工质量人员验收通过后,项目经理即可签发;2.签证内容如无法用文字表述清楚的需附图;3.本签证单一式三份,项目部、经营部、分包方各执一份。
现场签证单(范本)
注:本签证单一式六份,建设单位、监理单位、施工单位各二份。
现场签证原始记录建设单位:XXXXXXXXX公司
现场工程量确认单
工程签证核价单
第页共页
消防检查
记
录
簿
寿光市侯镇全福元文化艺术培训学校
寿光市侯镇全福元文化艺术培训学校
防火检查记录
灭火及疏散预案演练
记
录
簿
寿光市侯镇全福元文化艺术培训学校
寿光市侯镇全福元文化艺术培训学校灭火及疏散预案演练记录
消防安全培训
记
录
簿
寿光市侯镇全福元文化艺术培训学校
寿光市侯镇全福元文化艺术培训学校
消防安全培训记录
消防设施设备月检查
记
录
簿
寿光市侯镇全福元文化艺术培训学校
寿光市侯镇全福元文化艺术培训学校
消防设施设备月检查记录表
检测人员:年月日
每日防火巡查
记
录
簿
寿光市侯镇全福元文化艺术培训学校
寿光市侯镇全福元文化艺术培训学校
防火巡查记录表
燃气电气设备检测
记
录
簿
寿光市侯镇全福元文化艺术培训学校
寿光市侯镇全福元文化艺术培训学校
燃气、电气设备(防雷、防静电)检测记录
注:检测结果若在火灾隐患的应具体填明;防雷防静电等由国家有
关职能部门检测的测试报告应附后。
火灾隐患整改
4竣工结算资料要求模板
XX工程竣工结算资料要求
必须提供(但不限于)的结算资料清单及要求如下:
备注:1、所有资料装订成一册,如果较厚需要分成两册及以上的,需在每册封面写清各册编号。
3各类资料之间加入彩色隔页(彩色隔页上写明资料类别(上表中的“资料名称”))。
4、招标文件及附件、商务投标书及附件、完整的竣工图(蓝图)可单独装订。
附表二
附表
XXXX工程
工
结
算
资
料
单位名称(章):_____________________________
时间: __________________________
附表二
工程结算申请表
说明:本表流向,各责任部门一相关部门审核一工程总监
附表三
结算通知书
贵单位与我司签订的合同编号为_______________ 的________________ 工程,开工日期为_______________ ,合同竣工时间为_________________ ,实际竣工时间为_________________ ,目前工程竣工验收已办理完成,可予以办
理结算。
请贵公司在收到上述通知后注意以下事项:
1、结算办理完成前,我司将按合同不再支付工程款项;
2、请在接到此结算通知书后20天内(建安总包工程30天内)向我司申报结算资料一套。结算资
料要齐全,以A4型纸打印、装订成册。(具体要求详见【竣工结算资料要求-模板】);
3、结算申报要客观,否则将影响贵公司的评级及以后的工程投标;
4、其他说明事项:
签发人:
: __________ 部门经理:
年月日
签收人:
签收单位:
附表四:
工程竣工验收报告
合同编号: ____________________________________ 工程名称: ____________________________________ 施工单位: ____________________________________ 开工时间: ____________________________________
大唐签证费用计算书格式
大唐签证费用计算书格式
全文共四篇示例,供读者参考
第一篇示例:
大唐签证费用计算书格式
第一部分:签证费用计算
申请人信息:
姓名:_________________________
国籍:_________________________
签证类型:______________________
入境时间:_____________________
出境时间:_____________________
签证费用明细:
合计费用:_____________ 元
第二部分:费用说明
1. 签证申请费:根据申请人的国籍和签证类型不同,签证申请费用也会有所不同。费用标准请咨询相关领事馆或签证中心。
2. 服务费:签证中心或代办服务机构可能会收取一定的服务费用,用于协助申请人提交申请材料和办理签证手续。
3. 快递费:申请人如选择快递邮寄签证材料或领取签证结果,需
要支付相应的快递费用。
4. 保险费:某些国家或地区要求申请人购买旅行保险才能申请签证,保险费用不包括在签证费用中。
5. 材料费:有些签证申请需要提供特定的材料或进行一定的手续,可能需要支付一定的材料费用。
6. 其他费用:如有其他费用情况,根据具体情况填写费用金额。
第三部分:费用支付方式
1. 现金支付:申请人可以在签证中心或代办服务机构现场支付费用。
2. 银行转账:申请人可以通过银行转账的方式支付签证费用。
3. 在线支付:申请人可以通过签证中心网站或第三方支付平台在
线支付签证费用。
第四部分:费用注意事项
1. 签证费用一般不可退还,申请人在确认提交申请前请务必核对
费用明细。
工程应办理的签证明细
工程应办理的签证明细
按制度要求应办理签证的内容;凡是设计图纸之外增加造价的工程都应办理签证,按签;一、大型土石方工程需要签证的内容:;1、大型土石方原始地貌标高及成型后的完成面测量标;始测量资料;与其他原始地貌数据资料符合,例如:未平场前就开挖;地堪资料中的钻孔记录标高等);2、成型地貌标高(;场后的标高控制图符合);
3、施工区域边界点(应在;筑用地红线范围之内);数据绘制原始
按制度要求应办理签证的内容
凡是设计图纸之外增加造价的工程都应办理签证,按签证形式不同大致分为确认类签证和其它类签证,确认类签证可以联体楼栋、分段施工或合同为单位合并办理(以相关部门的共同确认单或原始收方记录为附件),其它类签证应一事一签。按施工工序和分部大致归纳如下:
一、大型土石方工程需要签证的内容:
1、大型土石方原始地貌标高及成型后的完成面测量标高需签证并附原
始测量资料。算量需具备三个要数:1、原始地貌标高(此表数据要
与其他原始地貌数据资料符合,例如:未平场前就开挖的孔口标高、
地堪资料中的钻孔记录标高等);2、成型地貌标高(数据应与设计平
场后的标高控制图符合);3、施工区域边界点(应在规划部门所绘建
筑用地红线范围之内)。注明数据测量时间并现场签字确认,按表中
数据绘制原始地貌土石方方格网(可按5m×5m或10m×10m等,视
实际情况或合同规定选择)。详见附件一
2、大型土石方开挖的土石比、松坚比、挖湿土、淤泥或孤石等应以现场
签证的形式确认,签证单以工程部、技术部、预算部(或审计部)、
共同的确认单或原始收方记录单为附件。
签证表格范本
签证表格范本
1.电子签证申请表怎么填写
一、新的网上签证申请表为了节约签证申请人以及签证处职员的时间,美国启用新的网上申请表(只限于英文ds-156表)。
新的网上申请表含有条形码而这些条形码将可以允许我们电子传输
信息从而减少了签证申请过程中的等候时间。对于那些在签证材料中提交新的印有条形码的申请表的申请人,他们的签证申请和面试预约将优先处理。
新的网上签证申请表可以从领事馆的网站上下载。一旦申请表格在网上填写完毕,请在签证面试的当天递交打印出的已完整填写的网上申请表。
目前其他申请表格(DS-157表和DS158表)以及所有的中文表格仍
必须人工填写。为了节约签证申请人以及签证处职员的时间,美国启用新的网上申请表(只限于英文DS-156表)。
新的网上申请表含有条形码而这些条形码将可以允许我们电子传输
信息从而减少了签证申请过程中的等候时间。对于那些在签证材料中提交新的印有条形码的申请表的申请人,他们的签证申请和面试预约将优先处理。
新的网上签证申请表可以从领事馆的网站上下载。一旦申请表格在网上填写完毕,请在签证面试的当天递交打印出的已完整填写的网上申请表。
目前其他申请表格(DS-157表和DS158表)以及所有的中文表格仍必须人工填写。二、DS表的填写方法1、Passportnumber护照号码2、PlaceofIssuance护照的签发地点,City城市,Country国家(国内的,选择CHINA-MAINLAND),State/Province省份(直辖市可以不填)
3、Issuringcountry护照签发国家(国内的,选择CHINA-MAINLAND)
现场签证格式
现场签证审批单(甲转已)
工程名称:xxxxxxX程编号:QZ-
2 •本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)
现场签证审批单(赶工)
工程名称:XXXXXXX程编号:QZ-
注:1 •编号由监理项目部统一编制,作为审批现场签证的唯一通用表单;
2 •本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)。
现场签证审批单(窝工)
工程名称:xxxxxxX程编号:QZ-
2 •本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)
现场签证审批单(智能站)
工程名称:XXXXXXX程编号:QZ-
2 •本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)
现场签证审批单(安措费)
工程名称:XXXXXXX程编号:QZ-
2 •本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)
现场签证审批单(高峰期)
工程名称:xxxxxxX程编号:QZ-
致__________ (监理项目部)___________ :
签证事由:本变电站工程主控楼封顶为XX年XX月;线路基础施工2/3时期为XX年XX月,
按建设【2014】52号文,高峰期月份为XX年XX月。兹提出高峰期价差费用XX万元。
签证费用:XX万元
附件:1.高峰期价差预算书。
项目经理:(签字并盖项目部章)日期:
___________________ 年—月—日
2 •本表一式五份(施工、设计、监理、业主项目部各一份,建设管理单位存档一份)
设计变更审批单
监理单位意见
日期:___________ 年_月_日施工单位意见
工程签证现场操作手册
xx发展集团项目管理《现场签证操作手册》
工程管理部
2010年10月
目录
一、《现场签证》签批流程
1
、项目单位《现场签证》审批流程
2、超4
万元《现场签证》签批流程
二、每份《现场签证》资料构成
1、《工作联系单》
2、《现场签证单》
3、《现场签证费用表》(4万元以内,4万元以外)
4、应附资料
三、《现场签证》的编号原则及台帐统计
1、编号原则
2、台帐统计
四、《现场签证》的类别(分别附操作要领、罚责、应附资料内容等)
1、清工借工类
2、机械台班类
3、工期顺延类
【最新资料Word版可自由编辑!】
4、重新加工类
5、地基处理类
6、特殊冬施措施类
7、二次倒运类
8、空间狭窄类
9、沟槽开挖类
10、零星拆除、砌筑类
11、桩头凿除类
12、材料代换类
《现场签证》是指在施工过程中发生、属非承包人原因、但由承包人完成实施的工程内容。《现场签证》的内容由发包人、监理单位、承包人共同确认,是施工合同承包范围(含后续增项工程)以外所发生的工作内容的书面资料。
现场签证工作是工程造价管理中非常重要的一个环节,由于它内容较广,发生原因比较复杂,规律性较差,延续时间较长,其价格难以确定。所以,规范和重视现场签证工作是发包人有效控制工程造价、节约建设投资的关键环节。
目前在我公司的建设项目已结算工程中,因现场签证而调整的工程造价占整个工程竣工结算的比例,多则超过8%,少则也在2%左右,尤其在技改、技措工程中所占比例会更大。同时,“现场签证”各个签批环节容易存在漏洞,管理难度大、人为因素较多,可能引发的争议也大,尤其是基础处理方面的现场签证管理更加困难。
签证单费用汇总表
ຫໍສະໝຸດ Baidu工程名称:
序号 签证编号
签证内容
单位
数量
金额(元)
备注:
合
计
合计金额小写¥ 合计金额大写 经办人: 年
月
日
工程结算单模板
工程结算单模板单位工程竣工结算
单位工程名称:
发包方:(盖章)审核人:负责人:
承包方:(盖章)审核人:负责人:
单位工程竣工结算表
填报单位:
序号项目名称含税价格(万元)备注
1
2
3
4
合计
发包方:审核人:承包方:审核人:
单位名称
项目名称
工程竣工结算明细单
发包方:分包方:
项目名称:
工程地点:
发包方:
分包方:
工程结算内容:
1.承包费用:万元。明细如下: 收费类别税种含税价格(万元) A(钻机动员费(RMB元/次)
B(钻机复员费(RMB元/次)
D(钻井服务总包费用(RMB/井) F(下套管费用
G(常规取芯费用
E(已支付的部分动员费用
合计
共计金额:元整。
甲方(公章):乙方(公章):
上海风野通风设备有限公司分包
工程进度款审定表金额单位:6.3万元工程合同名称:金大元。御
珑公馆合同编号合同价款6.3
我方于本月完成工程进度款(不含暂列金额和劳保基金)6.3万元,根据施工合同约定,本月实际应支付工程款6.3万元,请贵方予以审核并支付。
附件:1、编制说明;2、20年月份工程进度报表。
承包人:(盖章)项目经理:填报日期:序至上月累计本月申报工本
月审定工至本月底累计累计审定进度本月实际应项目名称本月应预留(扣)款项号完成进度款程进度款程进度款审定进度款款占合同
价(%)支付工程款
1234567=4-88
其中:11)本月应扣预付款:万元;承包单位报送合计2)月进度款20%预留金:万元;
3)其它扣款(水电费及其他):万元;监理单位审核合计扣款合计: 万元。建设单位审核合计
监理单位意见:
监理单位:(盖章)总监理工程师:造价工程师:
工程经济签证单模板
工程签证管理办法
第一章总则
第一条为了加强设计变更及现场签证管理,规范工作流程,有效地控制成本和保证工程质量和工程进度,制定本管理制度。
第二条工程签证要严格执行以下原则:
1.权力限制原则:公司对工程签证管理实行严格的权限规定,如越权签字对公司造成损失,追究越权签字人及印章管理等相关人员的经济与法律责任。
2.时间限制原则:对工程签证实行严格的时间限制,禁止事后补办。
3.一单一签原则:一份工程签证应锁定工程量,确定造价或结算方式,且对应一个工程合同。
4.标准表格原则:所有的工程签证都必须使用规定的制式表格。
5.原件结算原则:工程签证的结算必须要有齐备的、有效的原件作为结算的依据。
6.多级审核原则:所有工程签证至少要经过二级以上的审核
7.表述规范原则:所有工程签证表述用语应精确规范,利于结算,杜绝歧义为原则。杜绝签署类似“情况属实”或“工程量属实”等模糊性内容,而必须实际度量后签字确认完成或未完成的事实或者工程量、材料材质和规格、工日数、机械台班等。按工日和机械台班计量的须说明所施工工作内容和工作量。
8.禁止涂改原则:所有工程签证内容应保证内容无涂改,涂改的签证单不允许作为结算依据。
9.统一归档原则:所有工程签证均一式肆份原件,合同部及财务部原件各一份、施工单位原件两份,工程部和监理各一份复印件。
第二章签证管理及流程
第三条工程签证类别:
工程签证分为以下两类,一类为甲方和设计单位对施工图等进行变更(包含技术核定单)而产生的签证;另一类为增加合同范围外的工作内容及零星工程等产生的签证。
第四条工程签证办理规定
2020施工现场签证明细单(详细)
2020施工现场签证明细单(详细)
一、前期工作
1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。见第十项第20条
3、施工前现场垃圾外运及运距需签证
二、土石方工程
1、“三通一平”中的场地平整需签证方格网图
2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法
3、土方支护施工图并签证单价
4、土方运距及采用什么机械装运土方,斗容量
5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证
6、机械破碎冻土需签证
7、土壤的类别签证(指除一、二类土)
8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等
9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)
10、基底不满足施工要求如需换填,需签部位、深度及土质。如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签
证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.签证完成公司内部审批, 本单由项目部签字目章作为 签证附件一起发施工单位。
第2页总2页
双方 确认
第1页总2页
双方 确认
项目经理签字:
年
月日
项目经理签章: 发出前项目部盖章签字
年 月日
说 明:
1.签证费用构成的项超出3条以上需使用此表;此表由成本部经办人填写;
2.成本部审核签证后,双方经办人无意见后,经办人签字后,施工单位保留一份,由施工单位项目经 理签字确认后返回成本部;成本部附在签证后面送审;
项目 名称
序号
项目名称
文件编号:-[2020]**-BD07
签证费用审核明细表
计量 单位
工程量
签证单编号:
金额(元)
综合单价
合计
备注
施工单位:
建设单位:
经办人: 若签证单价涉及到新增或商议价或本张签证专用等 比较特殊的在签证审核完成后,可以要求施工单位 经办人在此签字
成本管理部经办人和负责人签字Βιβλιοθήκη Baidu 签证内部审核完成后签字
