施工组织设计(蔬菜大棚)
温室大棚施工组织项目设计方案
温室大棚施工组织项目设计方案温室大棚施工组织项目设计方案1、编制说明针对生态农业科技园项目钢结构蔬菜大棚建设工作,根据招标文件及该工程的特点,结合我公司的施工经验及技术设备情况,编制本施工组织设计,其容主要从施工组织、施工进度、土建、施工方案以及保证工期、质量、安全文明施工的具体措施等方面阐述。
2、编制依据佳境建筑规划设计设计的施工图纸。
国家现行有关技术、质量标准和施工验收规。
根据《中华人民国建筑法》。
根据国务院《建筑工程质量管理条例》。
现场条件及同类型工程施工经验。
有关国家现行设计、施工规的标准:《工程测量规》(GBJ50026---93);《建筑地基基础工程施工质量验收规》(GB50202----2002);国家建筑水利、农用道路及农田基本建设施工验收规标准;《混凝土结构工程施工质量验收规》(GB50204---2002);《建筑工程施工质量验收统一标准》(GB50300---2001);根据建设部发布的《工程建设强制性条文》;《施工现场临时用电安全技术规程》(JGJ46-88)《钢筋焊接及验收规程》(JGJ18-2003)《公路路基设计规》(JTG D30-2004)二、工程概况本工程为生态农业科技园项目钢结构蔬菜大棚,建设地点位于咸安区堡桥村。
本工程包含4栋智能蔬菜大棚工程。
本工程地基采用钢筋混凝土独立基础。
墙体±0.000以下采用240厚MU10水泥实心砖,M5.0水泥砂浆砌筑,±0.000以上均采用玻璃幕墙局部外贴铝塑板。
外墙面采用局部外贴铝塑板。
砖墙基础于标高-0.060米处设防潮层(除注明外)均采用20厚1:2水泥防水砂浆。
三、施工总体部署1、工期本工程计划于2015年月日开工,2015年月日竣工。
计320个工作日。
2、进度计划详细进度计划详见附表:施工进度计划表。
3、质量标准工程质量按省建设质量验收标准执行(合格)。
4、施工工序钢结构蔬菜大棚施工工序:放线→验收→平整土地→土方开挖→回填土→墙体砌筑→外墙苯板保温→钢架安装→装饰装修。
蔬菜大棚综合项目施工组织设计
蔬菜大棚施工组织设计目录一、编制说明和依据 11.编制说明 12.编制依据 1二、工程概况 2三、施工总体布署 21.工期 22.进度计划 23.质量 34.施工工序 35.施工资料准备 36.施工现场准备 3四、关键项目施工方案 41.测量放线 42.土方工程 43.基础工程 64.墙体砌筑 85.钢筋工程 106.混凝土工程 117、模板工程 128、钢结构工程 13五、工程质量管理及确保 181.工程质量目标 182.施工现场管理人员质量责任 183.工程质量承诺及违约经济处罚 214.工程质量确保方法 225.实施建筑工程施工强制性条文和消除质量通病方法 236.质量管理控制方法 267、技术管理方法 31六、施工进度确保方法 33七、安全文明施工管理 341.安全施工管理 342.文明施工管理 433.防噪声污染管理制度 484.降低扰民、降低环境污染和噪声方法 49八、降低成本、缩短工期技术方法 501.降低成本方法 502.“新工艺、新技术、新设备、新材料”技术采取 51九、工程回访及维修 521.工程回访 522.工程保修 533.保修承诺及违约经济处罚 54一、编制说明和依据1、编制说明针对武警宁夏总队后勤基地蔬菜温棚二期工程投标工作, 依据招标文件及该工程特点, 结合我企业施工经验及技术设备情况, 编制本施工组织设计, 其内容关键从施工组织、施工进度、土建、施工方案和确保工期、质量、安全文明施工具体方法等方面叙述。
2、编制依据武警宁夏总队后勤禁地蔬菜温棚二期工程招标文件。
宁夏工业设计院有限责任企业设计施工图纸。
现行建设工程标准、规范、验评标准。
依据《中国建筑法》。
依据国务院《建筑工程质量管理条例》。
现场条件及同类型工程施工经验。
我企业技术、机械设备情况及管理制度。
相关国家现行设计、施工规范标准:《工程测量规范》(GB50026---93);《建筑地基处理技术规范》(JGJ79---);《建筑地基基础工程施工质量验收规范》(GB50202----);《混凝土结构工程施工质量验收规范》(GB50204---);《钢筋焊接及验收规程》(JGJ18---96);《建筑工程施工质量验收统一标准》(GB50300---);依据建设部公布《工程建设强制性条文》。
大棚施工组织设计(一)2024
大棚施工组织设计(一)引言概述:大棚施工组织设计是指在大棚建设过程中,根据工程实际情况和施工要求制定的组织施工方案。
该方案包括施工工序、施工顺序、施工方法等内容,旨在确保大棚施工的顺利进行,并达到设计要求。
本文将从五个方面详细阐述大棚施工组织设计的相关内容。
正文:一、选址与准备工作1.调研大棚选址的地理环境、气候条件等因素;2.确定大棚选址的土壤质量、地形特点等因素;3.做好选址前的土地整理工作,清理废弃物、平整地面等;4.准备施工所需材料和设备,确保施工顺利进行;5.制定选址与准备工作的施工计划,明确各项任务的时间节点。
二、大棚基础施工1.确定大棚基础的类型和结构形式;2.进行地基开挖,按设计要求进行土方开挖和回填;3.进行地基处理,包括地基加固、排水处理等;4.进行基础混凝土浇筑,按设计要求进行混凝土配合比和浇注工艺;5.进行基础工程验收,核查基础质量和尺寸是否符合设计要求。
三、大棚骨架施工1.分析大棚骨架的主要组成材料和结构形式;2.制定骨架安装顺序和安装方法,确保施工安全;3.按照施工方案进行骨架安装,包括立柱、梁、横梁等;4.进行骨架连接和加固,确保骨架的稳定性和牢固性;5.验收大棚骨架施工,检查是否满足设计要求和施工标准。
四、大棚覆盖材料安装1.选择适合的大棚覆盖材料,如塑料薄膜、玻璃等;2.制定覆盖材料安装顺序和安装方法;3.进行大棚骨架的覆盖材料的安装,确保覆盖紧密;4.修整覆盖材料边缘,确保没有漏风漏雨的情况;5.验收大棚覆盖材料安装质量,检查是否满足设计要求和施工标准。
五、大棚配套设施安装1.根据大棚功能和需要,选取适当的配套设施;2.制定设施的安装顺序和安装方法;3.进行配套设施的安装,如排水系统、通风设备等;4.连接设施与大棚主体结构,确保设施的正常工作;5.验收配套设施安装质量,检查是否满足设计要求和施工标准。
总结:大棚施工组织设计是大棚建设中的重要环节,通过合理编制施工方案,可以确保施工的顺利进行,并达到设计要求。
大棚施工组织设计
大棚施工组织设计大棚施工是指在农田或者农园中建设一定规模的大棚,以供农业生产使用。
为了确保大棚的施工质量和工期,需要进行组织设计。
下面是大棚施工组织设计的一些建议:一、施工人员组织设计1.项目经理:负责大棚施工的整体协调和统筹工作,监督施工进度和质量。
需要具备相关大棚施工经验和管理能力。
2.技术人员:包括设计师、工程师和质检人员,协助项目经理对施工过程进行技术指导和质量检查。
3.施工人员:包括钢架安装工、地基施工工、覆膜工和灌水工等,负责具体的大棚施工工作。
二、施工进度计划设计1.编制详细的施工进度表,按照不同工序和施工阶段进行时间安排,确保施工进度紧凑有序。
2.在施工过程中及时总结经验,调整施工计划,避免出现拖延工期和超期交付的情况。
三、施工质量控制设计1.制定施工质量控制方案,明确各个工序的质量要求和验收标准。
2.定期进行质量检查和验收,发现质量问题及时整改,确保施工质量符合要求。
四、材料采购和配送设计1.根据施工进度计划,提前确定所需材料的品种和数量,并与供应商进行预定。
2.安排专人负责材料的采购和配送,确保材料能够按时到达施工现场。
3.材料的存放和保管要做好防护工作,避免损坏或者污染。
五、安全管理设计1.制定详细的安全管理方案,明确施工期间的安全责任和安全措施。
2.对施工人员进行安全培训,提高他们的安全意识和自我保护能力。
3.严格落实安全措施,如戴好安全帽、使用安全绳等,确保施工期间的安全。
六、文档管理设计1.建立施工的档案和信息管理系统,及时记录施工过程中的关键信息和重要问题。
2.编制施工日志和工作报告,与相关部门进行沟通和汇报。
七、沟通协调设计1.施工期间需要与监理单位、农户和各相关部门保持良好的沟通协调,及时解决问题和统筹安排。
2.定期组织施工例会,收集各方意见和建议,及时调整施工计划和解决问题。
总之,大棚施工组织设计需要从人员、进度、质量、材料、安全、文档和沟通等多个方面进行考虑和安排,确保施工质量、工期和安全。
新建蔬菜大棚施工组织设计

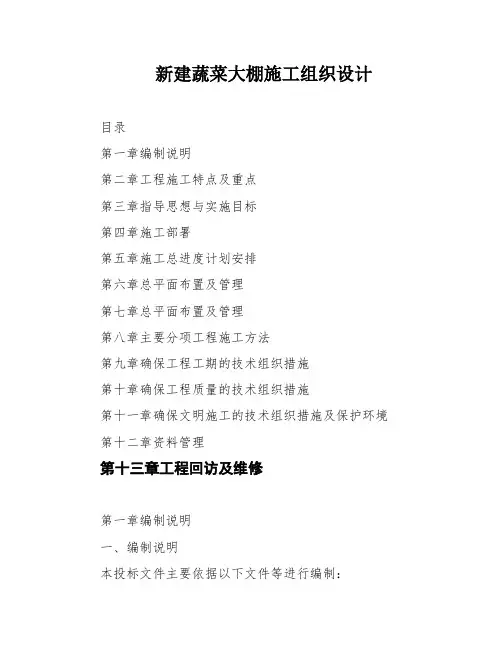

新建蔬菜大棚施工组织设计目录第一章编制说明第二章工程施工特点及重点第三章指导思想与实施目标第四章施工部署第五章施工总进度计划安排第六章总平面布置及管理第七章总平面布置及管理第八章主要分项工程施工方法第九章确保工程工期的技术组织措施第十章确保工程质量的技术组织措施第十一章确保文明施工的技术组织措施及保护环境第十二章资料管理第十三章工程回访及维修第一章编制说明一、编制说明本投标文件主要依据以下文件等进行编制:1、《碛口镇樊家沟村新建蔬菜大棚采购项目招标文件》;2、与本标工程相关的国家、行业现行的技术规范、验收评定标准及有关规定等;3、我单位已承建的类似工程的施工经验。
二、编制原则1、严格遵守现行的技术规范、施工规程和质量评定与验收标准。
2、坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
三、工程概况1、建设单位:临县扶贫开发办公室;2、建设地址:碛口镇樊家沟村;3、工程名称:碛口镇樊家沟村新建蔬菜大棚采购项目;四、工程项目、内容1、工程范围:碛口镇樊家沟村新建蔬菜大棚采购项目;2、建设规格:8米棚42个,长1596.2米;6米棚54个,长2284.9米五、交货时间按照招标文件,本工程工期要求如下:1、开工日期:以开工令为准2、交货时间:日历总工期30天。
五、质量要求到达国家现行有关施工质量验收规范要求,并到达合格标准。
第二章工程施工特点及重点1、本工程充分利用现有地形设计,根据施工现场的实际情况合理布置和堆放现场材料很重要。
2、可采取分段流水施工,有利于缩短工期。
3、文明施工尤为重要,各种钢构件、机具、材料必须按施工进度计划要求分批进场,现场不能有积压,所以运输必须成立专门领导小组。
4、钢结构连续安装时,事先向建设行政主管部门和环保部门申请施工噪声许可证,我们采取场外制作加工,安装时集中人力抢白天的方法,按时完成进度。
6、本项目将专门成立QC小组进行攻关。
第三章指导思想与实施目标第一节指导思想以质量为中心,建立、健全工程质量包管体系,积极推广和运用新技术、新工艺、经心组织,科学管理,创建山西一流水平的工程质量。
(完整版)蔬菜大棚施工组织设计
目录第一章编制说明 ------------------------------------- 2第二章工程概况 ------------------------------------- 2第三章施工部署 ------------------------------------- 2第四章施工准备 ------------------------------------- 4第五章主要施工方案 --------------------------------- 7第六章安全保证措施 -------------------------------- 23第七章工期承诺及保证措施---------------------------- 28第八章现场文明施工及环保消防措施 ------------------- 31第九章季节性施工措施 ------------------------------ 33第十章关于提高质量、保证工期、降低造价的合理化建议34第十一章本工程拟采用的新技术、新工艺---------------- 35劳动力需用量计划表施工机械需用量计划表施工平面图施工网络图长治县韩店镇桥沟村温棚育苗工程施工方案第一章编制说明本施工组织设计的编制是依据建设单位提供的图纸与施工验收规范、规定,国家有关的技术文件、资料和有关定额,同类工程施工经验以及有关的施工规程,结合本地的气象,水文和现场情况编制。
施工组织设计未考虑现场的其它不利因素,地基开挖后出现的异常情况的处理等,待根据实际进行补充修订。
第二章工程概况本工程为长治县韩店镇桥沟村温棚育苗工程结构与建筑面积:该工程为砖混结构。
本工程为温室大棚工程。
施工地点:长治县韩店镇。
第三章施工部署一、工程进度安排本工程根据建设单位要求,工期为60天。
二、经理部管理机构图项目经理部管理机构设置:项目经理负责制,项目付经理、项目技术负责人、工长、质量员、安全员、材料员、计划员、技术员、预算员、施工员、资料员。
蔬菜水果种植温室施工组织设计
蔬菜水果种植温室施工组织设计1. 引言本文档旨在设计蔬菜水果种植温室的施工组织,确保施工过程高效有序,使温室能够提供良好的种植环境。
2. 施工组织设计步骤2.1 温室选址和准备- 根据蔬菜水果种植的需求,选择合适的温室选址。
- 清理选址区域,确保无障碍物,并进行必要的土地准备工作。
2.2 施工队伍组织- 确定所需施工人员数量和技能要求。
- 招募合适的施工队伍,并安排他们的任务和责任。
2.3 材料采购和准备- 根据温室设计和施工需求,制定材料采购清单。
- 确保采购的材料符合质量标准,并按时送达施工现场。
2.4 施工流程安排- 制定详细的施工计划,包括基础施工、结构搭建、设备安装等各个阶段的时间安排。
- 确保施工过程中的协调和沟通,以保证施工顺利进行。
2.5 施工现场安全管理- 制定施工现场安全规程,包括安全防护设施、施工人员培训等。
- 定期进行安全检查,及时处理发现的问题,确保施工现场安全。
3. 施工组织设计的注意事项3.1 合理利用资源- 优化施工流程,充分利用施工队伍和材料资源,提高效率。
3.2 质量控制- 对施工过程进行监督和检查,确保施工质量符合要求。
3.3 环境保护- 减少对环境的负面影响,采用可持续的温室设计和施工方式。
4. 总结通过合理的蔬菜水果种植温室施工组织设计,可以确保施工过程高效有序,为种植提供良好的环境和条件。
重点关注温室选址和准备、施工队伍组织、材料采购和准备、施工流程安排以及施工现场安全管理等方面的问题,并注意合理利用资源、质量控制和环境保护等注意事项。
果蔬大棚施工组织设计
果蔬大棚施工组织设计1. 引言果蔬大棚作为一种常见的农业设施,用于种植蔬菜和水果,已经成为现代农业生产中的重要组成部分。
为了确保大棚施工的高效和顺利进行,需要进行合理的组织设计。
本文将对果蔬大棚施工组织设计进行详细的介绍。
2. 施工组织结构果蔬大棚施工组织结构包括施工团队和施工管理部门两部分。
2.1 施工团队施工团队是果蔬大棚施工的核心部分,包括项目经理、工程师、技术人员和施工工人等。
项目经理负责整个大棚施工的组织和协调工作,工程师负责设计和监督施工过程,技术人员负责技术指导和质量控制,施工工人负责具体的施工任务。
2.2 施工管理部门施工管理部门负责对施工团队进行统一管理和协调,包括人力资源管理、物资采购管理、进度控制和质量检查等工作。
部门的核心人员包括施工项目经理、采购经理、进度控制经理和质量检查经理等。
3. 施工流程果蔬大棚施工的一般流程包括前期准备、基础施工、主体结构施工、设备安装和细节施工等阶段。
3.1 前期准备前期准备阶段主要包括勘察设计、环境评估、安全评估和物资采购等工作。
在这个阶段,需要对施工地点进行勘察,制定详细的施工方案和施工计划,并进行物资采购准备。
3.2 基础施工基础施工阶段是确保大棚稳定性和承重力的重要阶段。
包括地基开挖、基础浇筑和地面平整等工作。
在这个阶段,需要对地基进行开挖和浇筑混凝土,以确保大棚的稳定性。
3.3 主体结构施工主体结构施工是搭建大棚主体结构的关键阶段。
包括搭建钢架结构、安装大棚材料和搭建遮阳网等工作。
在这个阶段,需要按照施工方案逐步进行搭建,确保大棚结构的牢固性和稳定性。
3.4 设备安装设备安装阶段是将大棚所需的设备和系统进行安装和调试的阶段。
包括水源系统、灌溉系统和温度控制系统等设备的安装和调试。
在这个阶段,需要确保设备安装正确并能正常运行。
3.5 细节施工细节施工阶段是对大棚进行完善和装饰的阶段。
包括大棚内部的道路、照明、排水和通风系统的安装和调试。
蔬菜大棚施工组织设计1
施工组织设计目录一、编制说明与依据 (1)1、编制说明 (1)2、编制依据 (1)二、工程概况 (2)三、施工总体部署 (2)1、工期 (2)2、进度计划 (2)3、质量 (2)4、施工工序 (2)5、施工资料准备 (2)6、施工现场准备 (3)四、主要项目施工方案 (3)1、测量放线 (3)2、土方工程 (4)3、基础工程 (5)4、墙体砌筑 (8)5、钢筋工程 (9)6、混凝土工程 (10)7、模板工程 (12)8、钢结构工程 (13)五、工程质量管理及保证 (17)1、工程质量目标 (17)2、施工现场管理人员质量责任 (17)3、工程质量承诺及违约经济处罚 (21)4、工程质量保证措施 (21)5、实施建筑工程施工强制性条文和消除质量通病措施 (23)6、质量管理控制措施 (26)7、技术管理措施 (30)六、施工进度保证措施 (32)七、安全文明施工管理 (33)1、安全施工管理 (33)2、文明施工管理 (42)3、防噪声污染管理制度 (48)4、减少扰民、降低环境污染和噪声的措施 (48)八、降低成本、缩短工期的技术措施 (49)1、降低成本措施 (49)2、“新工艺、新技术、新设备、新材料”技术采用 (50)九、工程回访及维修 (51)1、工程回访 (51)2、工程保修 (52)3、保修承诺及违约经济处罚 (54)一、编制说明与依据1、编制说明根据我公司的施工经验及技术设备情况,编制本施工组织设计,其内容主要从施工组织、施工进度、土建、施工方案以及保证工期、质量、安全文明施工的具体措施等方面阐述。
2、编制依据现行建设工程标准、规范、验评标准。
根据《中华人民共和国建筑法》。
根据国务院《建筑工程质量管理条例》。
现场条件及同类型工程施工经验。
我公司的技术、机械设备情况及管理制度。
有关国家现行设计、施工规范的标准:《工程测量规范》(GB50026---93);《建筑地基处理技术规范》(JGJ79---2002);《建筑地基基础工程施工质量验收规范》(GB50202----2002);《混凝土结构工程施工质量验收规范》(GB50204---2002);《钢筋焊接及验收规程》(JGJ18---96);《建筑工程施工质量验收统一标准》(GB50300---2001);根据建设部发布的《工程建设强制性条文》。
温室蔬菜棚钢结构施工组织设计
温室蔬菜棚钢结构施工组织设计一、引言随着现代农业的发展,温室蔬菜棚已成为农业生产中不可或缺的一部分。
钢结构温室蔬菜棚因其结构稳定、使用寿命长、易于控制温度和湿度等优点,逐渐得到了广泛的应用。
本文将围绕温室蔬菜棚钢结构的施工组织设计进行阐述。
二、施工组织设计的目的和意义施工组织设计是钢结构温室蔬菜棚施工的关键环节,其主要目的是合理安排施工流程,确保施工质量和进度,同时降低施工成本。
通过施工组织设计,可以明确各阶段的任务和时间节点,为现场施工提供指导和依据,确保项目按时完成。
三、施工流程及方法1、施工准备在施工前,需要进行充分的准备工作,包括技术准备、物资准备和现场准备。
技术准备包括熟悉图纸、编制施工方案、进行技术交底等;物资准备包括购买钢材、螺丝、焊条等材料;现场准备包括清理现场、安排临时设施等。
2、基础工程基础工程包括地基处理、基础开挖、钢筋绑扎等。
在施工过程中,要确保地基处理牢固,基础开挖准确,钢筋绑扎牢固。
3、钢架安装钢架安装是温室蔬菜棚钢结构施工的关键环节。
在安装过程中,要确保钢架的稳定性和垂直度,同时要合理安排焊接顺序,确保焊接质量。
4、覆盖材料安装覆盖材料包括玻璃、塑料布等。
在安装过程中,要确保覆盖材料的平整度和密封性,同时要合理安排固定方式,确保覆盖材料不会脱落。
5、电气设备安装电气设备包括照明设备、控制设备等。
在安装过程中,要确保电气设备的安全性和可靠性,同时要合理安排线路布局,确保用电安全。
四、施工进度及成本控制1、施工进度控制在施工过程中,需要对各阶段的任务和时间节点进行严格把控,确保项目按时完成。
可以采用甘特图等工具对施工进度进行可视化展示和控制。
2、成本控制在钢结构温室蔬菜棚施工过程中,需要对成本进行严格控制,以降低项目成本。
可以采用成本估算和预算等方法对成本进行控制和管理。
五、结论与建议钢结构温室蔬菜棚是一种现代化的农业设施,其施工组织设计是保证施工质量、进度和成本的关键环节。
冬暖蔬菜大棚工程施工方案
冬暖蔬菜大棚工程施工方案一、土地选址1. 土地选址要求冬暖蔬菜大棚需要充足的阳光照射和良好的排水条件,因此土地选址要求平整、朝阳、避风,且土壤肥沃,排水良好。
2. 土地整理对于已有的土地,需要进行整地处理,清除杂草、石头等障碍物,平整土地。
3. 土壤改良如发现土壤质量较差,需要进行土壤改良,添加有机肥料等材料,改善土壤结构和肥力。
二、大棚设计1. 大棚类型冬暖蔬菜大棚一般采用塑料大棚或玻璃大棚,塑料大棚具有便捷、简易、经济等特点,是目前最常用的大棚类型。
2. 大棚尺寸大棚尺寸应根据实际种植需求确定,一般要考虑到种植面积、通风需求、光照需求等因素。
3. 大棚结构大棚结构可以采用金属框架或者混凝土框架,选择材料应确保结构牢固,能够承受风雨、积雪等自然灾害。
4. 大棚布局大棚布局应根据地形和周围环境确定,要保证大棚之间的通风和采光良好,并便于管理和维护。
三、材料选购1. 大棚材料主要包括大棚框架、塑料薄膜、绝缘材料、通风设备等,需要选择质量可靠、耐用的材料。
2. 种植材料除了大棚建设所需的材料外,还需要采购种子、肥料、农具等种植所需各类材料。
四、施工技术1. 大棚基础首先需要进行大棚基础的施工,确定大棚的稳固和平整,保证大棚的整体结构牢固可靠。
2. 大棚组装按照设计要求,进行大棚框架的组装,确保每个零部件的位置准确,牢固连接。
3. 大棚覆盖将塑料薄膜或玻璃板覆盖在大棚框架上,注意材料的张紧和固定,确保大棚内外温差不大。
4. 大棚设施安装根据实际需要安装通风设备、灯具、喷灌设备等大棚设施,保证种植环境的稳定和便利管理。
五、保养管理1. 大棚内外清洁定期清洁大棚内外,清除积雪、杂草、树叶等,保持通风和采光效果。
2. 土壤养护定期施加有机肥料、微量元素等,保证土壤的肥力和透气性。
3. 病虫害防治定期巡视检查,注意发现病虫害情况,及时进行防治,保证作物健康生长。
以上是关于冬暖蔬菜大棚工程施工方案的详细内容,希望能够为您的工程建设提供一些参考和帮助。
农业设施蔬菜大棚施工方案设计
农业设施蔬菜大棚施工方案设计一、项目概述蔬菜大棚是一种农业生产设施,通过利用大棚内的温室效应,为蔬菜的生长提供适宜的环境条件,从而增加产量、改善品质。
本项目旨在建设一座高效、节能、环保的蔬菜大棚,为农业生产提供可持续发展的解决方案。
二、设计方案1.基础条件本项目选址具备以下基础条件:-土地:选择坡度适中、土壤肥沃、排水条件良好的土地。
-光照:选择光照充足且没有阻挡的地点。
-水源:确保水源充足且水质合适。
2.结构设计本项目大棚采用金属骨架和保温材料构建,结构稳定、耐用、隔热性能好。
-骨架结构:选用优质镀锌钢管作为主要骨架,保证抗腐蚀性能和结构强度。
-保温材料:选择高效保温材料,如聚乙烯薄膜、聚碳酸酯板等,具有良好的隔热效果。
3.灌溉系统为了保证蔬菜的正常生长,本项目需要建设一套完整的灌溉系统。
-灌溉方式:采用滴灌、喷灌等节水型灌溉方式,减少水源浪费。
-自动控制:利用现代化的水肥一体化控制系统,实现自动灌溉、施肥、调温等功能。
4.温度控制为了提供一个适宜的生长环境,本项目需要进行温度控制。
-通风系统:设置通风窗和通风设备,调节温湿度、氧气浓度等参数。
-保温设施:采用保温材料对大棚进行隔热,减少热量损失。
5.光照补充为了解决大棚内阳光不足的问题,本项目需要进行光照补充。
-人工光源:利用LED光源等人工光源进行补光,提高蔬菜的产量和品质。
-自然光线利用:合理设计大棚结构,利用光线反射、透过等方式最大限度地利用自然光线。
三、施工步骤1.土地准备:清理选址地,进行地表平整,并进行土壤改良。
2.骨架安装:按照设计要求,进行金属骨架的组装和安装。
3.保温材料安装:根据设计要求,将保温材料固定在骨架上。
4.灌溉系统安装:根据设计要求,进行灌溉系统的安装、连接和调试。
5.温度控制设备安装:根据设计要求,安装通风窗、通风设备等温度控制设备。
6.光照补充设备安装:根据设计要求,安装LED光源等人工光源和光线利用设备。
7.系统调试:对整个大棚系统进行综合调试,确保各项功能正常运行。
大棚施工组织设计
大棚施工组织设计摘要:大棚施工是农业生产中常见的建设项目,合理的施工组织设计对于提高施工效率和质量具有重要意义。
本文从工程背景、施工组织设计原则、施工组织设计步骤以及施工组织设计的实际案例等方面,对大棚施工组织设计进行了详细讨论和分析。
一、引言大棚作为现代农业生产的重要设施之一,其建设十分常见。
大棚施工的组织设计是保证施工顺利进行和高效完成的关键环节,同时也直接关系到大棚的使用寿命和产出品质。
因此,合理的施工组织设计对于大棚的建设具有重要意义。
二、工程背景大棚施工是一个工期紧张、过程复杂的工程项目。
根据大棚施工的特点和要求,需要制定出一个科学合理的施工组织设计方案。
施工组织设计方案旨在对施工过程进行合理规划和安排,以确保施工进展顺利、质量可控。
三、施工组织设计原则1. 合理性原则:施工组织设计应根据大棚项目的实际情况和特点,合理确定施工工序,避免不必要的重复和浪费。
2. 经济性原则:施工组织设计应合理安排施工人员和施工设备的使用,以最大限度地节约资源和时间成本。
3. 安全性原则:施工组织设计应注重施工安全,确保施工过程中没有人员伤亡和财产损失。
四、施工组织设计步骤1. 分析施工项目:对大棚施工项目的技术要求、设计文件和施工图纸进行详细分析,明确施工范围和施工任务。
2. 制定施工计划:根据施工项目的时间和资源限制,制定出一个合理的施工计划,包括工期安排、施工队伍组织和施工设备调配等内容。
3. 组织施工队伍:根据施工计划确定所需的施工人员和工种,并及时组织施工队伍,确保人员配备和分工合理。
4. 安排施工设备:根据施工计划确定所需的施工设备和材料,并及时安排供应和调配,确保施工进度不受限制。
5. 指导施工作业:根据施工计划和施工图纸,制定详细的施工作业指导书,并进行现场指导和监督,确保施工质量和效率。
6. 进行施工记录和汇报:及时记录施工过程中的关键节点和重要数据,并及时向项目负责人和业主报告施工进展情况。
蔬菜大棚施工组织设计
目录一、编制说明与依据.....................................................................................1、编制说明...........................................................................................2、编制依据...........................................................................................二、工程概况..................................................................................................三、施工总体部署 .........................................................................................1、工期 ...................................................................................................2、进度计划...........................................................................................3、质量 ...................................................................................................4、施工工序...........................................................................................5、施工资料准备...................................................................................6、施工现场准备...................................................................................四、主要项目施工方案.................................................................................1、测量放线...........................................................................................2、土方工程...........................................................................................3、墙体砌筑...........................................................................................五、工程质量管理及保证.............................................................................1、工程质量目标...................................................................................2、施工现场管理人员质量责任..........................................................3、工程质量承诺及违约经济处罚......................................................4、工程质量保证措施 ..........................................................................5、实施建筑工程施工强制性条文和消除质量通病措施................6、质量管理控制措施 ..........................................................................7、技术管理措施...................................................................................六、施工进度保证措施.................................................................................七、安全文明施工管理.................................................................................1、安全施工管理...................................................................................2、文明施工管理...................................................................................3、防噪声污染管理制度 ......................................................................4、减少扰民、降低环境污染和噪声的措施.....................................八、降低成本、缩短工期的技术措施........................................................1、降低成本措施...................................................................................九、工程回访及维修.....................................................................................1、工程回访...........................................................................................2、工程保修...........................................................................................3、保修承诺及违约经济处罚..............................................................一、编制说明与依据1、编制说明针对包头市无公害蔬菜基地项目的投标工作,根据招标文件及该工程的特点,结合我公司的施工经验及技术设备情况,编制本施工组织设计,其内容主要从施工组织、施工进度、土建、施工方案以及保证工期、质量、安全文明施工的具体措施等方面阐述。
蔬菜大棚施工组织设计1
施工组织设计目录一、编制说明与依据 (1)1、编制说明 (1)2、编制依据 (1)二、工程概况 (2)三、施工总体部署 (2)1、工期 (2)2、进度计划 (2)3、质量 (2)4、施工工序 (2)5、施工资料准备 (2)6、施工现场准备 (3)四、主要项目施工方案 (3)1、测量放线 (3)2、土方工程 (4)3、基础工程 (5)4、墙体砌筑 (8)5、钢筋工程 (9)6、混凝土工程 (10)7、模板工程 (12)8、钢结构工程 (13)五、工程质量管理及保证 (17)1、工程质量目标 (17)2、施工现场管理人员质量责任 (17)3、工程质量承诺及违约经济处罚 (21)4、工程质量保证措施 (21)5、实施建筑工程施工强制性条文和消除质量通病措施 (23)6、质量管理控制措施 (26)7、技术管理措施 (30)六、施工进度保证措施 (32)七、安全文明施工管理 (33)1、安全施工管理 (33)2、文明施工管理 (42)3、防噪声污染管理制度 (48)4、减少扰民、降低环境污染和噪声的措施 (48)八、降低成本、缩短工期的技术措施 (49)1、降低成本措施 (49)2、“新工艺、新技术、新设备、新材料”技术采用 (50)九、工程回访及维修 (51)1、工程回访 (51)2、工程保修 (52)3、保修承诺及违约经济处罚 (54)一、编制说明与依据1、编制说明根据我公司的施工经验及技术设备情况,编制本施工组织设计,其内容主要从施工组织、施工进度、土建、施工方案以及保证工期、质量、安全文明施工的具体措施等方面阐述。
2、编制依据现行建设工程标准、规范、验评标准。
根据《中华人民共和国建筑法》。
根据国务院《建筑工程质量管理条例》。
现场条件及同类型工程施工经验。
我公司的技术、机械设备情况及管理制度。
有关国家现行设计、施工规范的标准:《工程测量规范》(GB50026---93);《建筑地基处理技术规范》(JGJ79---2002);《建筑地基基础工程施工质量验收规范》(GB50202----2002);《混凝土结构工程施工质量验收规范》(GB50204---2002);《钢筋焊接及验收规程》(JGJ18---96);《建筑工程施工质量验收统一标准》(GB50300---2001);根据建设部发布的《工程建设强制性条文》。
蔬菜大棚施工方案
蔬菜大棚施工方案蔬菜大棚施工方案(精选7篇)为了确保事情或工作安全顺利进行,时常需要预先制定一份周密的方案,方案的内容和形式都要围绕着主题来展开,最终达到预期的效果和意义。
我们应该怎么制定方案呢?下面是小编帮大家整理的蔬菜大棚施工方案(精选7篇),仅供参考,欢迎大家阅读。
蔬菜大棚施工方案(精选7篇)1按照《江西省人民政府办公厅关于推动我省蔬菜产业高质量发展的实施意见》(赣府厅发〔20xx〕11号)文件和《江西省农业农村厅关于印发20xx年江西省优质稻产业发展(稻米区域品牌)等项目实施方案的通知》(赣农规计字[20xx]10号)文件要求,为推进我县设施蔬菜发展,制定本方案。
一、指导思想和发展目标1.指导思想。
以党的十九大及十九届二中、三中、四中、五中全会精神为指导,以省政府、市政府发展蔬菜产业为契机,以我县蔬菜产业高质量发展为重点,强力推进“菜篮子”建设。
通过加强蔬菜生产能力建设、扩大蔬菜产业规模、调优蔬菜品种结构、提高蔬菜产品质量和加工水平、加快蔬菜品牌创建,完善蔬菜市场流通体系,实现蔬菜产业向“生产发展稳定、产销衔接顺畅,质量安全可靠,农民稳定增收、市民得到实惠”的可持续发展轨道迈进,更好地满足人们对美好生活日益增长的需要。
2.发展目标。
自20xx年开始,力争用3年时间完成新增设施蔬菜面积7500亩的目标任务,全县设施蔬菜总面积达10000亩以上。
其中20xx年新增设施蔬菜2500亩、20xx年新增设施蔬菜2500亩、20xx年新增设施蔬菜2500亩。
二、工作重点(一)加快蔬菜基地建设1.制定发展规划。
建设以芙蓉墩镇、芙蓉农场、太泊湖综合开发区、黄花镇、棉船镇的露地和设施蔬菜为主,龙城镇、杨梓镇、定山镇、东升镇、马当镇、太平关乡等乡镇设施蔬菜为补充的蔬菜生产基地,上述11个乡(场、区)镇要制定本地蔬菜基地建设的详规性实施计划,其它各乡(场、区)镇也要做好本地的蔬菜生产基地建设,保障本集镇常规蔬菜的市场供应。
蔬菜交易市场大棚施工组织设计
蔬菜交易市场大棚施工组织设计一、前期准备工作1.项目背景2.项目目标b)提供先进的设施和设备,包括自动灌溉、自动温控系统、和高效能源利用。
c)以有机蔬菜种植为主导,提供无农药、无污染的蔬菜给市民。
d)定期组织专业人员进行蔬菜质量检测,确保产品符合食品安全标准。
e)建立与当地超市和酒店等销售商的合作关系,确保产品畅销。
3.项目过程a)前期准备:确定项目目标、编制项目计划、筹集资金、购买土地等。
b)设计规划:确定大棚蔬菜种植的具体要求和设备配置。
c)施工组织设计:确定施工组织结构、制定施工计划、组织施工队伍。
d)设备安装:购买并安装必要的设备,包括灌溉系统、温控设备等。
e)种植管理:培训种植人员,确保蔬菜种植和管理符合专业标准。
f)运营管理:建立销售渠道、提供市场推广、定期检测蔬菜质量等。
1.施工组织结构a)项目经理:负责整体监督和管理工程施工。
b)工程师:负责施工图纸的审批和现场的监督。
c)施工队长:负责具体施工现场的管理和指导。
d)施工人员:根据任务分工负责具体施工工作。
e)安全员:负责现场安全管理工作。
2.施工计划根据项目目标和进度需求,制定详细的施工计划,包括大棚基础施工、构架搭建、设备安装、灌溉系统搭建、温控系统安装等。
确保施工过程中的流程和时间安排合理,提前解决可能出现的问题,确保项目按时完工。
3.施工队伍根据项目需求,从专业的施工队伍中选派有经验的工人进行施工工作。
施工队伍应具备良好的沟通协作能力,能够配合项目经理的管理,并及时反馈工作进展和存在的问题。
4.质量控制制定质量控制计划,并监督施工过程中的材料使用和工艺操作,确保施工质量符合设计要求和标准。
5.安全管理制定安全管理计划,确保施工现场的安全生产和人员的安全。
同时提供必要的安全培训,提高工人的安全意识和自我保护能力。
6.设备采购和安装根据设计要求,购买合适的设备,并按照制定的施工计划进行设备安装。
设备安装过程中,应严格按照安装说明进行操作,确保设备安装正确和稳定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制说明与依据 (3)1、编制说明 (3)2、编制依据 (3)二、工程概况 (4)三、施工总体部署 (4)1、工期 (4)2、进度计划 (4)4、质量 (7)5、施工工序 (7)6、施工资料准备 (7)7、施工现场准备 (8)四、主要项目施工方案 (9)1、测量放线 (9)2、土方工程 (9)3、基础工程 (10)4、墙体砌筑 (11)5、钢筋工程 (12)6、混凝土工程 (13)7、模板工程 (14)8、钢骨架工程 (14)9、滴灌工程 (17)五、工程质量管理及保证 (20)1、工程质量目标 (20)2、施工现场管理人员质量责任 (20)3、工程质量承诺及违约经济处罚 (22)4、工程质量保证措施 (23)5、实施建筑工程施工强制性条文和消除质量通病措施 (24)6、质量管理控制措施 (26)7、技术管理措施 (29)六、施工进度保证措施 (30)七、安全文明施工管理 (31)1、安全施工管理 (31)2、文明施工管理 (38)3、防噪声污染管理制度 (41)4、减少扰民、降低环境污染和噪声的措施 (41)八、降低成本、缩短工期的技术措施 (42)一、编制说明与依据1、编制说明本工程系集宁区泉玉岭水库移民安置区白海子镇翟家村、设施农业项目,工作范围包括:翟家村新建大棚18座,其中采用悬挂式喷灌大棚9座,采用滴灌大棚9座,计划投资额181万元,结合我公司的施工经验及技术设备情况,编制本工程施工组织设计。
2、编制依据(1)集宁区泉玉岭水库移民安置区白海子镇翟家村、设施农业项目工程招标文件、施工图纸。
(2)现行建设工程标准、规范、验评标准。
(3)《中华人民共和国建筑法》。
(4)《建筑工程质量管理条例》。
(5)现场条件及同类型工程施工经验。
(6)有关国家现行设计、施工规范的标准:《工程测量规范》(GB50026---93);《建筑地基处理技术规范》(JGJ79---2002);《建筑地基基础工程施工质量验收规范》(GB50202----2002);《混凝土结构工程施工质量验收规范》(GB50204---2002);《钢筋焊接及验收规程》(JGJ18---96);《砌体工程施工及验收规范》(GB50203-98);《采暖与卫生工程施工及验收规范》(GBJ242-82);《建筑装饰工程施工及验收规范》(JBJ73-91)《建筑工程施工质量验收统二标准》(GB50300---2001);《建筑机械安全技术规程》(JGJ33-86)《压型钢板、夹芯板屋面及墙体建筑构造图集》(根据建设部发布的《工程建设强制性条文》。
《施工现场临时用电安全技术规程》(JGJ46-88)《钢筋焊接及验收规程》(JGJ18-2003)二、工程概况本工程系集宁区泉玉岭水库移民安置区白海子镇翟家村、设施农业项目,工作范围包括:翟家村新建大棚18座,其中采用悬挂式喷灌大棚9座,采用滴灌大棚9座,计划投资额181万元。
三、施工总体部署1、工期本工程自2013年6月20日至2013年10月20日共123日历天。
2、进度计划详细进度计划详见附表:施工进度计划表。
3、项目部组织机构项目经理部由公司直接领导和统筹安排,并委任一名施工经验丰富的同志担任项目经理,全面组织管理本工程施工,常驻现场,统一协调指挥,负责实施项目责任承包职能,项目经理部组织机构设置图如下:附图1项目组织机构图附图2质量保证体系框图附图3安全保证体系框图工工料队组组安安安全全全员员员4、质量工程质量达到国家验评标准。
根据建设单位合同规定及我公司内部质量管理体系,建立项目部质量体系,对各分部分项工程实行目标管理,做到组织落实,建立岗位责任制,以保证实现总的质量目标。
5、施工工序定位放线→土方开挖→土墙堆坡、碾压→机械整形、人工整平→种植土回填→钢架制作→3:7灰土换填→砖基础砌筑、基础圈梁→墙体砌筑→屋面彩钢板安装→大棚钢架安装→滴灌设施安装、调试→装饰装修。
6、施工资料准备(1)做好调查研究工作,收集需要的各种技术资料,包括现场地形、地质、水文以及现场周围房屋供水、供电、通讯情况,现场地上地下障碍物等资料,了解掌握建材资源,供应及市场行情为施工组织的制定提供可靠的资料和依据。
(2)熟悉和掌握施工图纸,审查施工图和资料是否齐全,图纸本身及相互之间有无矛盾和错误,掌握设计内容及技术条件,审查建筑物与地下是否有障碍物。
7、施工现场准备根据图纸座标,及规划所给的红线做好放线工作,并设置永久性控制桩和标高控制点。
(1)临时设施搭设:根据施工现场平面布置图以及临时设施计划搭设。
(2)组织设备及材料进场:按计划组织进场。
(3)施工用电。
现场供电状况,根据JGJ46-88。
《施工现场临地用电安全技术规范》要示,为保障施工现场用电合理、安全,防止触电事故发生,特编制工程临时供电方案。
(4)施工用水本工程施工地点偏远,施工人员多,施工用水及生活用水、消防用水量大,因此,有必要对临时供水编制详细方案,以保证工程顺利进行,临时供水设施应满足施工用水,施工人员用水及现场消防用水的要求。
临时用水计划:临时用水计算应包涵三个方面,一是施工期间生活用水,二是随工程进度施工用水,三是施工消防用水。
(5)劳动力及主要机具设备的配备四、主要项目施工方案1、测量放线(1)检查校核经纬仪和水准仪并检定钢尺。
(2)了解设计意图,学习与校核图纸。
(3)校核红线桩与水准点。
(4)根据国家GB50026-93工程测量规范、图纸和现场实际情况,制定切实可行的测量放线方案。
使测量工作处于自我校核条件,保证测量结果的正确性。
2、土方工程2.1土方开挖土方的开挖采用机械与人工相结合的方式进行开挖,土方的开挖放坡均按基础垫层底边缘加0.3米工作面,边坡四周禁止停放大型设备或机械,同时也禁止堆放土方、材料。
开挖时要随时观察土方边坡稳定,如有问题,应及时采取措施,土方开挖前要注意四周排水沟的设置和天气预报,防止开挖后地表水和雨水流入基坑,影响基坑坑底土质。
根据规划设计指定的座标点,引测定位控制点,定位放线必须复测检查,并绘测量放线记录图,经建设单位、监理单位签字后方可施工。
要先把控制桩设置好并用混凝土固定保护好,用白灰撒出开挖土方的灰线。
现场负责人要随时进行观测,保证基础底标高符合设计要求。
土方开挖结束后,要及时会同建设单位、监理单位、勘察单位、设计单位一起进行地验槽。
并做好验槽记录,签字同意后,方可进行下道工序的施工。
2.2 土墙堆土碾压、整形修平土墙按1:1坡度堆坡,防止土墙碾压时边坡塌方,严禁回填土中掺有大的块粒与有机物。
分层虚辅厚度不得超过350mm,采用20吨液压振动式压路机压实回填土,边角处用蛙夯夯实,严禁采用水浇湿土下沉的所谓“水夯法”,每层压实后,按规范规定采用环刀取样测定压实系数,送试验室检验其干密度;回填土达到要求密实度(>0.93),方可进行下道工序施工。
3、基础工程3.1 浆砌石基础本工程采用浆砌石基础。
1)铺设垫层前应验槽,将基底表面浮土、淤泥、杂物清除干净,基坑两侧按1:1放坡系数放坡,防止打夯时振荡边坡土体导致塌方。
2)回填土体中不得含有有机杂物,粒径不大于15mm,含水量应符合规定。
石灰应使用块灰或生石灰,使用前必须充分熟化,不得含有粒径大于5mm的生石灰,也不得含有过多的水分,使用前应先过筛。
灰土配合比应采用体积比,施工时在拌合场地机械拌合后用装载机倒运至基坑回填夯实,拌合时必须均匀一致,至少翻拌两次,拌合好的灰土应均匀一致。
3)3:7灰土采用蛙夯夯实,每层灰土的虚铺厚度不得大于250mm。
施工时应适当控制含水量,检验方法使用手将灰土紧握成团,两指轻捏即碎为宜。
4)灰土的夯打遍数应根据设计要求的密实度经实验确定,一般不少于四遍,灰土回填每层夯实后,应根据规范规定进行环刀取样测出灰土的密实度保证达到设计要求。
5)灰土最上一层完成后,应挂工程线或用靠尺检查标高和平整度。
6)垫层铺设完毕,应即进行下道工序施工,严禁小车及人在砂层上面行走,必要时应在垫层上铺板行走。
3.2 砌石基础砌筑工艺流程;基坑验槽,基底抄平、放线——材料验收,配制砂浆——砌石——立杆挂线——抹防潮层——基础验收——办理隐蔽工程施工记录1)清理基础垫层,洒水湿润。
2)放基础轴线、边线,抄平,立皮数杆,划出分层高度,并标出台阶收分尺寸。
3)摆石撂底,基础大放脚的撂地尺寸及收退方法必须符合设计图纸规定。
4)盘角挂线,砌筑基础时应先在盘角。
基础应两面挂线。
先盘墙角,随盘随靠平。
5)砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%。
6)砖砌体上下错缝,每间无四皮砖通缝,外墙的转角处严禁留直槎,其它临时间断处,留槎的做法必须符合施工规范要求。
7)预埋拉结筋的数量、长度均符合设计要求和施工规范要求13)基础砌筑至设计地面—0.1m处,进行防潮层施工。
4、墙体砌筑本工程墙体材料采用MU10粘土实心砖,M5水泥砂浆砌筑。
大棚转角处设置2φ6@500连接钢筋,长度为沿墙体通长。
1)墙体施工时,严格按照设计要求,砂浆配合比配制砌体浆,不得任意降低砖和砂浆的强度等级,特别是不能在使用混合砂浆的地方使用水泥砂浆。
砂浆宜采用机械搅拌,搅拌时间不得少于1.5分钟,砂浆配合比采用重量比,计量精度水泥人±2%,砂、石控制在±5%以内。
2)砌筑用粘土砖必须在砌筑前一天,浇水湿润,一般的以浸入砖四边1.5cm为宜,含水率为10-15%,常温施工不得干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙。
3)砌墙前,根据弹好的墙体等位置,认真核对墙垛等长度尺寸是否符合排砖模数,一般外墙一层砖底时,两山墙排丁砖,纵墙排条砖,如有不合模数时,七分头或丁砖应排在窗口中间,附墙垛或地基不明显部位。
4)砌墙时应选砖,选择棱角整齐,无弯曲裂纹,颜色均匀,规格基本一致的砖,变形的砖一律不得上墙。
5)砌墙时应先立好皮数杆盘角,每次盘角不要超过五皮砖,新盘的大角及时进行吊靠,如有偏差要及时修整,盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平缝均匀一致,大角盘好后,再复查一次,平整和垂直完全符合要求才可以挂线砌墙。
6)砌筑一砖半墙必须双面挂线,如果长墙几个一根线,中间应设几个支撑点,小线要拉紧,每层砖都要穿线看齐,使水平缝均匀一致,平直搭顺,砖一砖厚墙应外手挂线,可以顾及到砖墙面两面平整,为控制抹灰厚度奠定基础。
7)砌砖宜采用一铲灰、一专砖、一挤揉的“三一”砖砌法,即满辅、满挤操作法,砌砖时要放平,里手同或里手低都会影响墙体夹缝均匀,砌砖一定要“上跟线,下跟棱,左右相邻要对平”,水平灰缝厚度和竖向灰缝宽度一般为10mm,不得小于8mm,大于12mm,在操作过程中,要认真进行自检。
互检,如出现偏差立即纠正,需返工时,绝不悯惜迁就,直到推倒重来。
