煤炭建设井巷工程辅助费综合定额(2007基价)

煤炭建设井巷工程辅助费综合预算定额(2007基价)
![煤炭建设井巷工程辅助费综合预算定额(2007基价)](https://img.taocdn.com/s3/m/0883eb19ff00bed5b9f31d5e.png)
【书名】《煤炭建设工程定额(2007基价) 》【日期】2008年1月【作者】中国煤炭建设协会【册数】全套十种共13册【价格】1080优惠价:680元简要目录:一、《煤炭建设井巷工程概算定额》(2007基价)上下册定价:180元二、《煤炭建设井巷工程消耗定额》(2007基价)定价:120元三、《煤炭建设井巷工程辅助基础定额》(2007基价)定价:50元四、《煤炭建设井巷工程辅助费综合定额》(2007基价)定价:100元五、《煤炭建地面建筑工程消耗定额》(2007基价)上下册定价:170元六、《煤炭建设机电安装工程消耗定额》(2007基价)上下册定价:170元七、《煤炭建工程施工机械台班费用定额》(2007基价)定价:60元八、《煤炭建设特殊凿井工程消耗量定额》(2007基价)定价:130元九、《煤炭建工程费用定额及造价管理有关规定》(2007基价)定价:40元十、《煤炭建设工程量清单项目及计算规则》(2007基价)定价:60元详细介绍:一、《煤炭建设井巷工程概算定额》2007基价上下册上册第一章立井井筒第三章平硐及平巷下册第四章斜巷第六章铺轨第八章其他第二章斜井井筒第五章硐室第七章注浆第九章平巷及斜巷机械化掘进附录工、料、机及半成品预算价格取定表二、《煤炭建设井巷工程消耗定额2007基价》第一章立井井筒第二章斜井井筒第三章斜巷第四章平硐及平巷第五章硐室第六章铺轨第七章注浆第八章其他第九章平巷及斜巷机械化掘进第十章成品及半成品制作附录1 工程量计算规则附录2 材料及半成品损耗率附录3 工、料、机及半成品预算价格取定表附录4 石料品种、质量要求和用途参考表附录5 岩石分类表三、《煤炭建设井巷工程辅助基础定额2007基价第一章辅助工人配备第二章施工周转材料第三章施工设备第一节施工设备、设施单台(单位)月费用第二节动力消耗四、《煤炭建设井巷工程辅助费综合定额2007基价》立井开拓第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)斜井开拓第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)平硐开拓第一期硐身第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)附录井巷工程各辅助系统费用比例五、《煤炭建设地面建筑工程消耗定额2007基价》上下册上册实体工程第一章土、石方工程第二章地基处理工程第三章砌筑及轻型材料围护工程第四章混凝土及钢筋混凝土工程第五章金属结构制作工程第六章门窗及木结构工程第七章构件运输及安装工程第八章楼地面工程第九章屋面及防水工程下册实体工程第十章防腐、保温隔热及耐磨层工程第十一章装饰工程第十二章地面窄轨铁路、场区道路工程施工技术措施工程第十三章支护及排水降水工程第十四章脚手架工程第十五章模板工程第十六章建筑工程垂直运输定额第十七章建筑物超高增加人工、机械定额第十八章特大型机械安拆及场外运输费用附录六、《煤炭建设机电安装工程消耗定额2007基价》上下册上册第一章凿井设备、设施安装第二章采掘设备、设施安装第三章矿井提升设备、设施安装第四章立井井简装备工程第五章矿山金属井架安装第六章矿井通风设备、设施安装第七章煤矿压风设备、设施安装第八章矿井工业泵安装第九章井下工业管道安装第十章煤矿起重输送设备、设施和起重器具安装第十一章输煤架空索道安装第十二章井口(底)、贮煤场、矸石山及机修设备安装第十三章选(洗)煤设备、设施安装第十四章洗煤工艺管道安装下册第十五章煤矿变配电、控制设备及信号通讯、储电装置安装第十六章电动机安装、检查接线、干燥及电机车组装与滑触线网架设第十七章煤矿电缆(线)敷设及工广照明器具安装第十八章避雷装置安装及电气(器)调整试验第十九章架空输电线路工程第二十章自控仪表及安全检测装置第二十一章运、搬、防腐、注油、灌第二十二章煤炭工业非标准设备(件加工产品计价定额第二十三章煤炭机电安装工程辅助费用定定额附录七、《煤炭建设工程施工机械台班费月定额2007基价》说明一、井巷工程机械二、特殊凿井工程机械三、土石方及筑路机械四、桩工机械五、起重机械六、水平运输机械七、垂直运输机械八、混凝土及沙浆机械九、加工机械十、泵类机械十一、焊接机械十二、动力机械十三、单独计算的费用附录:台班人工调整系数八、《煤炭建设特殊凿井工程消耗量定额》煤炭建设特殊凿井工程综合定额2007基价煤炭建设特殊凿井工程消耗量定额总说明第一章冻结工程第二章钻井工程第三章地面预注浆工程定额附录煤炭建特特殊凿井工程综合定额总说明第一章立井冻结定额第二章钻井工程第三章地面预注浆工程综合定额附录九、《煤炭建设工程费用定额及造价管理有关规定》煤炭建设工程费用定额煤炭工程建设其他费用规定煤炭建设凿井措施工程费概算指标风、水、电预算价格计算办法煤炭建设工程造价编制与管理办法煤炭建设项目单位工程统一名称表十、《煤炭建设工程量清单项目及计算规则》1、总则2、工程量清单编制3、工程量清单计价4、工程量清单及其计价格式5、分部分项工程量清单项目及计算规则矿山工程工程量清单项目及计算规则煤炭地面建筑工程工程量清单项目万计算规则煤炭地面装饰装修工程工程量清单项目及计算规则煤炭建设机电安装工程分部分项工程量清单项目及计算规则。
辅助费计算方法
![辅助费计算方法](https://img.taocdn.com/s3/m/3794b740b307e87101f696bf.png)
第十一条本定额凡注明“<×.×”者,均包括××本身在内,<××区间内的定额不做调整。“>××”者,均不包括××。.
第十二条本定额由中国煤炭建设协会归口管理,各煤炭工业工程造价管理站负责解释。
第一章
一、辅助工人人工消耗定额是按工种、岗位、实物工程量及合理的劳动组织制定的,实际劳动力配
第二条当《煤炭建设井巷工程辅助费综合定额》(2007基价)不能满足需要时,本定额可作为编制补充定额或补充预算、工程结算、编制招标标底的依据。也可作为制定企业定额、投标报价的参考。
第三条本定额的工作内容、施工期划分、各辅助系统包括的费用范围、费用项目划分、硐室分类等等,与《煤炭建设井巷工程辅助费综合定额》完全一致。
斜井井筒在煤层中施工时,砌碹及锚喷井筒月成井指标分别以1.26,1.21系数调整;在煤层中采用支架支护时,选用基岩段锚喷支护月成井指标,以1.61系数调整。基岩段支架支护时,选用锚喷支户指标,以1.13系数调整。
平硐平巷
4.斜巷
平硐、平巷及斜巷月进度指标未出现素喷岩巷、砌碹半煤岩巷、支架半煤岩巷、砌碹带底拱岩巷月进度,使用时按下表系数调整:
第四条一个矿井或一个施工区内由多个施工单位承包工程时。各施工单位可按各自承担的辅助系
充分别编制辅助费预算,但施工总承包和建设单位应予以监督协调,使实际发生全部井巷工程辅助费造
介控制在批准的辅助费总造价之内。.
第五条涌水量的确定及排水电耗调整:
一、井筒期涌水量及巷道期主排水量按《煤炭 建设井巷工程辅助费综合定额》(2007基价)说明每二十七条确定的办法执行。
1.折旧费。
煤炭建设工程费用定额 2007基价

![煤炭建设工程费用定额 2007基价](https://img.taocdn.com/s3/m/403f7e26a5e9856a56126004.png)
中国煤炭建设协会中煤建协字[2007]90号关于发布《煤炭建设工程工程量清单项目及计算规则》、各类工程消耗量定额和工程造价管理有关规定的通知各有关单位:为适应社会主义市场经济体制下工程造价计价的需要,规范煤炭建设工程造价计价行为,合理确定并有效控制工程造价,提高投资效益,根据建设部《建设工程工程量清单计价规范》(GB50500-2003)、建设部第313号公告《矿山工程工程量清单项目及计算规则》要求(国家标准《建设工程工程量清单计价规范》2005年局部修订部分),中国煤炭建设协会组织煤炭工业五个工程造价管理站编制完成了《煤炭建设工程工程量清单项目及计算规则》、《煤炭建设井巷工程消耗量定额》(2007基价《煤炭建设井巷工程概算定额》(2007基价)、《煤炭建设井巷工程辅助费基础定额》(2007基价)、《煤炭建设井巷工程辅助费综合定额》(2007基价)、《煤炭建设特殊凿井工程消耗量定额》(2007基价)、《煤炭建设特殊凿井工程综合定额》(2007基价)、《煤炭建设机电安装工程消耗量定额》(2007基价)、《煤炭建设地面建.筑工程消耗量定额》(2007基价)、《煤炭建设工程施工机械台班费用定额》(2007基价)、《煤炭建设工程费用定额及造价管理有关规定》,经组织有关方面多次审查,现予以发布。
上述计算规则、消耗量定额、取费标准及管理规定适用于煤炭工业新建、改建和扩建工程,自2008年1月1日起施行. 2000年颁发的相关定额、指标、取费标准、管理规定同时停止使用。
本次发布的计算规则、消耗量定额、取费标准、管理规定由中国煤炭建设协会归口管理,各煤炭工业工程造价管理站负责解释,在实施中出现的问题请及时反映,以便总结完善。
中国煤炭建设协会二00七年十一月十六日抄报:国家发展和改革委员会能源局、建设部标准定额司、中国国际工程咨询公司煤炭建设工程费用定额第一章总说明一、为规范煤炭建设工程造价计价行为,统一煤炭建筑安装工程费用项目、内容和取费标准及计价方法。
《煤炭建设井巷工程辅助费综合定额》(2007基价)笔记整理
![《煤炭建设井巷工程辅助费综合定额》(2007基价)笔记整理](https://img.taocdn.com/s3/m/00f1c52155270722182ef72e.png)
井巷工程学习笔记(辅助费综合定额)说明第一条《煤炭建设井巷工程辅助费综合定额》(2007基价)(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法为依据制定的每10m井筒、巷道和每100m3硐室的费用定额。
(说明:定额单位:井筒及巷道10m、硐室100m3、尾工期铺轨100m。
)第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平筒硐身)、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水,淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;3小时以内的临时停水、停电和其他非主观原因造成的较少时间的影响。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平筒硐身及硐室)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水,停电。
五、发生上述二,三,四种情况不能继续掘进,支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中F——辅助费补偿费:D——停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T——停工天数;(关于补偿费计算问题说明:定额说明规定施工过程中处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶;工作面预注浆、探放沼气、探放水;3小时以上停水、停电三种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费。
《煤炭建设井巷工程消耗量定额》(2007基价)学习笔记
![《煤炭建设井巷工程消耗量定额》(2007基价)学习笔记](https://img.taocdn.com/s3/m/4fff431090c69ec3d5bb755d.png)

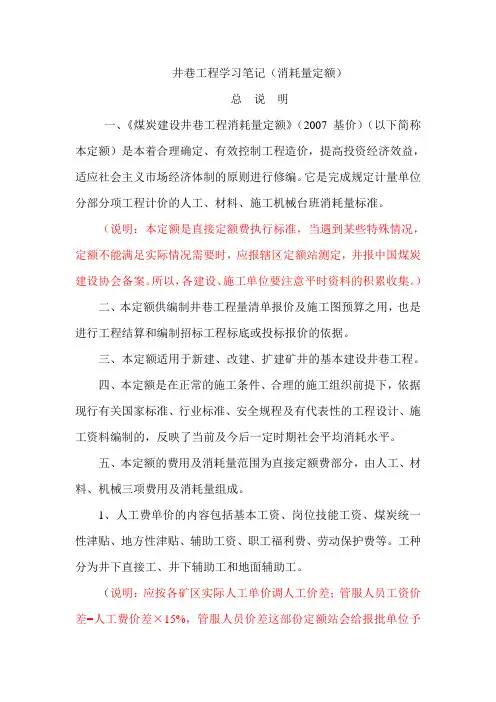

井巷工程学习笔记(消耗量定额)总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
(说明:本定额是直接定额费执行标准,当遇到某些特殊情况,定额不能满足实际情况需要时,应报辖区定额站测定,并报中国煤炭建设协会备案。
所以,各建设、施工单位要注意平时资料的积累收集。
)二、本定额供编制井巷工程量清单报价及施工图预算之用,也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
(说明:应按各矿区实际人工单价调人工价差;管服人员工资价差=人工费价差×15%,管服人员价差这部份定额站会给报批单位予以批复的。
)2、材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
(说明:材料费是按北京地区2005年材料预算价格编制的,现在的材料价格发生很大变化,应予调差。
)3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
《煤炭建设井巷工程辅助费综合定额》(2007基价)笔记整理(一类建筑)
![《煤炭建设井巷工程辅助费综合定额》(2007基价)笔记整理(一类建筑)](https://img.taocdn.com/s3/m/d4f5c00ea1c7aa00b42acb49.png)

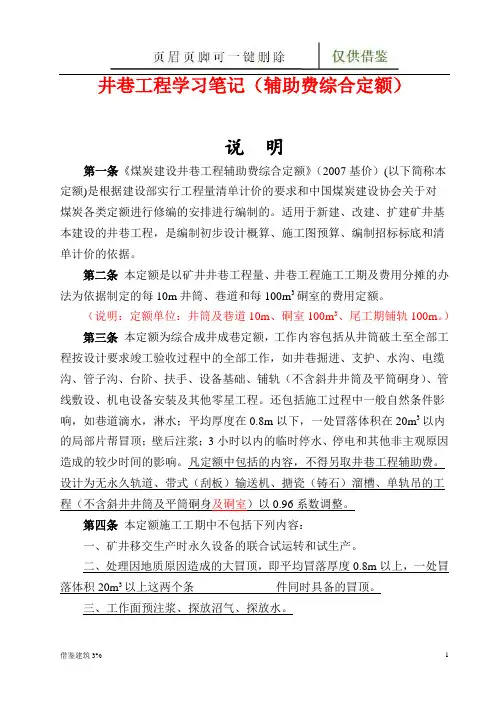

井巷工程学习笔记(辅助费综合定额)说明第一条《煤炭建设井巷工程辅助费综合定额》(2007基价)(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法为依据制定的每10m井筒、巷道和每100m3硐室的费用定额。
(说明:定额单位:井筒及巷道10m、硐室100m3、尾工期铺轨100m。
)第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平筒硐身)、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水,淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;3小时以内的临时停水、停电和其他非主观原因造成的较少时间的影响。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平筒硐身及硐室)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水,停电。
五、发生上述二,三,四种情况不能继续掘进,支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中F——辅助费补偿费:D——停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T——停工天数;K——下表所列进度折算系数:(关于补偿费计算问题说明:定额说明规定施工过程中处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶;工作面预注浆、探放沼气、探放水;3小时以上停水、停电三种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费。
煤炭工程预算定额
![煤炭工程预算定额](https://img.taocdn.com/s3/m/63da7b7201f69e31433294e4.png)
《煤炭建设工程定额(2007基价)》煤炭建设工程定额(2007基价)详细目录一、《煤炭建设井巷工程概算定额》 (2007基价)上下册定价:180.00元二、《煤炭建设井巷工程消耗定额 (2007基价)》定价:120.00元三、《煤炭建设井巷工程辅助基础定额 (2007基价)》定价:50.00元四、《煤炭建设井巷工程辅助费综合定额(2007基价)》定价:100.00元五、《煤炭建设地面建筑工程消耗定额 (2007基价)》上下册定价:170.00元六、《煤炭建设机电安装工程消耗定额 (2007基价)》上下册定价:170.00元七、《煤炭建设工程施工机械台班费月定额(2007基价)》定价:60.00j八、《煤炭建设特殊凿井工程消耗量定额》(2007基价)定价:130元九、《煤炭建设工程费用定额及造价管理有关规定》定价:40.00元十、《煤炭建设工程量清单项目及计算规则》定价:60.00元出版社:煤炭工业出版社 2008年1月出版定价:1080.00元优惠价:680元(全套十种共13本)《煤炭建设工程定额(2007基价)》由煤炭工业出版社出版,授权我网站在网上销售,定价:1080元,多购有优详细目录详细目录一《煤炭建设井巷工程概算定额》上册第一章立井井筒第三章平硐及平巷下册.第四章斜巷第六章铺轨第八章其他第二章斜井井筒第五章硐室第七章注浆第九章平巷及斜巷机械化掘进附录工、料、机及半成品预算价格取定表二、《煤炭建设井巷工程消耗定额第一章立井井筒第二章斜井井筒第三章斜巷第四章平硐及平巷第五章硐室第六章铺轨第七章注浆第八章其他第九章平巷及斜巷机械化掘进第十章成品及半成品制作附录1工程量计算规则附录2材料及半成品损耗率附录3工、料、机及半成品预算价格取定表附录4石料品种、质量要求和用途参考表附录5岩石分类表三、《煤炭建设井巷工程辅助基础定额第一章辅助工人配备第二章施工周转材料第三章施工设备第一节施工设备、设施单台(单位)月费用第二节动力消耗四、《煤炭建设井巷工程辅助费综合立井开拓·第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)斜井开拓第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)平硐开拓第一期硐身第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)附录井巷工程各辅助系统费用比例五、《煤炭建设地面建筑工程消耗定上册实体工程第一章土、石方工程第二章地基处理工程第三章砌筑及轻型材料围护工程第四章混凝土及钢筋混凝土工程第五章金属结构制作工程第六章门窗及木结构工程第七章构件运输及安装工程第八章楼地面工程第九章屋面及防水工程下’册实体工程第十章防腐、保温隔热及耐磨层工程第十一章装饰工程第十二章地面窄轨铁路、场区道路工程施:工技术措施工程第十三章支护及排水降水工程第十四章脚手架工程第十五章模板工程第十六章建筑工程垂直运输定额第十七章建筑物超高增加人工、机械定额附录六、《煤炭建设机电安装工程消耗定额上册第一章凿井设备、设施安装第二章采掘设备、设施安装第三章矿井提升设备、设施安装第四章立井井简装备工程第五章矿山金属井架安装第六章矿井通风设备、设施安装第七章煤矿压风设备、设施安装第八章矿井工业泵安装第九章井下工业管道安装第十章煤矿起重输送设备、设施和起重器具安装第十一章输煤架空索道安装第十二章井口(底)、贮煤场、矸石山及机修设备安装第十三章选(洗)煤设备、设施安装第十四章洗煤工艺管道安装下册第十五章煤矿变配电、控制设备及信号通讯、储电装置安装第十六章电动机安装、检查接线、干燥及电机车组装与滑触线网架设第十七章煤矿电缆(线)敷设及工广照明器具安装第十八章避雷装置安装及电气(器)调整试验第十九章架空输电线路工程第二十章自控仪表及安全检测装置第二十一章运、搬、防腐、注油、灌第二十二章煤炭工业非标准设备(件加工产品计价定额第二十三章煤炭机电安装工程辅助费用定定额附录七、《煤炭建设工程施工机械台班费月说明一、井巷工程机械二、特殊凿井工程机械三、土石方及筑路机械总说明第一章冻结工程第第三章地面预注浆工程定额附录章钻井工煤炭建特特殊凿井工程综合定额总说明第一章立井冻结定额第第三章地面预注浆工程综合定额附录章钻井工九、《煤炭建设工程费用定额及造价管煤炭建设工程费用定额煤炭工程建设其他费用规定煤炭建设凿井措施工程费概算指标风、水、电预算价格计算办法煤炭建设工程造价编制与管理办法煤炭建设项目单位工程统一名称表十、《煤炭建设工程量清单项目及计算1、总则2、工程量清单编制3、工程量清单计价4、工程量清单及其计价格式5、分部分项工程量清单项目及计算规贝矿山工程工程量清单项目及计算规贝煤炭地面建筑工程工程量清单项目万计算规则。
煤炭建设井巷工程“辅助费”综合定额说明doc
![煤炭建设井巷工程“辅助费”综合定额说明doc](https://img.taocdn.com/s3/m/60dba47289eb172dec63b7a2.png)
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
煤炭建设井巷工程消耗量定额(2007基价)
![煤炭建设井巷工程消耗量定额(2007基价)](https://img.taocdn.com/s3/m/cb18665bbcd126fff6050b15.png)
煤炭建设井巷工程消耗量定额总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
二、本定额供编制井巷工程量清单报价及施工图预算之用,也是进行工程计算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭同一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2、材料费事按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,以包括材料、成品及半成品加工、场内运输和施工操作损耗。
3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,按《煤炭建设工程施工机械台班费用定额(2007基价)》计算。
六定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进于砌筑部分已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
但由于自然因素一处冒落厚度超过150mm、连续冒落体积3m3以上时,经核实验收后作为隐蔽工程处理,冒落出矸或充填套用相应定额。
《煤炭建设井巷工程辅助费综合定额》(2007基价)笔记整理
![《煤炭建设井巷工程辅助费综合定额》(2007基价)笔记整理](https://img.taocdn.com/s3/m/1a27e3d9bb4cf7ec4afed037.png)
井巷工程学习笔记(辅助费综合定额)说明第一条《煤炭建设井巷工程辅助费综合定额》(2007基价)(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法为依据制定的每10m井筒、巷道和每100m3硐室的费用定额。
(说明:定额单位:井筒及巷道10m、硐室100m3、尾工期铺轨100m。
)第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平筒硐身)、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水,淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;3小时以内的临时停水、停电和其他非主观原因造成的较少时间的影响。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平筒硐身及硐室)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水,停电。
五、发生上述二,三,四种情况不能继续掘进,支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中F——辅助费补偿费:D——停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T——停工天数;K——下表所列进度折算系数:(关于补偿费计算问题说明:定额说明规定施工过程中处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶;工作面预注浆、探放沼气、探放水;3小时以上停水、停电三种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费。
《煤炭建设井巷工程消耗量定额》(2007基价)学习笔记
![《煤炭建设井巷工程消耗量定额》(2007基价)学习笔记](https://img.taocdn.com/s3/m/19cb32081711cc7930b7164b.png)
井巷工程学习笔记(消耗量定额)总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
(说明:本定额是直接定额费执行标准,当遇到某些特殊情况,定额不能满足实际情况需要时,应报辖区定额站测定,并报中国煤炭建设协会备案。
所以,各建设、施工单位要注意平时资料的积累收集。
)二、本定额供编制井巷工程量清单报价及施工图预算之用,也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
(说明:应按各矿区实际人工单价调人工价差;管服人员工资价差=人工费价差×15%,管服人员价差这部份定额站会给报批单位予以批复的。
)2、材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
(说明:材料费是按北京地区2005年材料预算价格编制的,现在的材料价格发生很大变化,应予调差。
)3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
(2007基价)井巷工程消耗量定额说明.
![(2007基价)井巷工程消耗量定额说明.](https://img.taocdn.com/s3/m/72783632e87101f69e319576.png)
煤炭建设井巷工程消耗量定额总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
二、本定额供编制井巷工程量清单报价及施工图预算之用;也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1.人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2.材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3.机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量,施工中使用的机械型号与定额不同时不允许调整。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,可按新颁发的《煤炭建设工程施工机械台班费用定额》中的数量计算。
六、定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进与砌筑部分已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
《煤炭建设井巷工程辅助费综合定额》(2007基价)笔记整理
![《煤炭建设井巷工程辅助费综合定额》(2007基价)笔记整理](https://img.taocdn.com/s3/m/78d795450066f5335a81217c.png)
井巷工程学习笔记(辅助费综合定额)说明第一条《煤炭建设井巷工程辅助费综合定额》(2007基价)(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法为依据制定的每10m井筒、巷道和每100m3硐室的费用定额。
(说明:定额单位:井筒及巷道10m、硐室100m3、尾工期铺轨100m。
)第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平筒硐身)、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水,淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;3小时以内的临时停水、停电和其他非主观原因造成的较少时间的影响。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平筒硐身及硐室)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水,停电。
五、发生上述二,三,四种情况不能继续掘进,支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中F——辅助费补偿费:D——停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T——停工天数;K——下表所列进度折算系数:(关于补偿费计算问题说明:定额说明规定施工过程中处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶;工作面预注浆、探放沼气、探放水;3小时以上停水、停电三种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费。
煤炭建设井巷工程辅助费综合定额(2007基价)综述
![煤炭建设井巷工程辅助费综合定额(2007基价)综述](https://img.taocdn.com/s3/m/bf15c7f3c1c708a1284a4492.png)
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
110012_煤炭建设井巷工程辅助费基础定额(2007基价)说明
![110012_煤炭建设井巷工程辅助费基础定额(2007基价)说明](https://img.taocdn.com/s3/m/dd3a4f601eb91a37f1115c81.png)
煤炭建设井巷工程辅助费基础定额(2007基价)说明总说明第一条《煤炭建设井巷工程辅助费基础定额》(2007基价)(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的,力求实事求是地科学地反映当前和今后一个时期煤炭施工技术状况、劳动效率和管理水平,适应社会主义市场经济需要。
第二条当《煤炭建设井巷工程辅助费综合定额》(2007基价)不能满足需要时,本定额可作为编制补充定额或补充预算、工程结算、编制招标标底的依据。
也可作为制定企业定额、投标报价的参考。
第三条本定额的工作内容、施工期划分、各辅助系统包括的费用范围、费用项目划分、硐室分类等等,与《煤炭建设井巷工程辅助费综合定额》完全一致。
第四条一个矿井或一个施工区内由多个施工单位承包工程时。
各施工单位可按各自承担的辅助系充分别编制辅助费预算,但施工总承包和建设单位应予以监督协调,使实际发生全部井巷工程辅助费造介控制在批准的辅助费总造价之内。
.第五条涌水量的确定及排水电耗调整:一、井筒期涌水量及巷道期主排水量按《煤炭建设井巷工程辅助费综合定额》(2007基价)说明每二十七条确定的办法执行。
二、编制补充预算时,巷道期区域排水、其他工作面排水无法确定,可先按下列办法取定,结算时按实测涌水量调整。
1.下山采区区域预算涌水量按下式计算:式中Q下——下山采区区域预算涌水量,m3/h;EQ主——各施工区主排水涌水量之和,m3/h;EQ水——各井底水窝涌水量之和,m3/h;Q斜——水仓斜巷涌水量,m3/h;Q清——清理斜巷涌水量,m3/h;n --一设计矿井采区个数。
2.总回风巷(.反坡区域排水)预算涌水量按10m3/h计算。
3.斜巷下行施工工作面及平巷反坡施工工作面预算涌水量按5m3/h 计算。
三、结算排水电耗按下式调整:Dj=Ds(Qj/Qs)式中Dj——结算排水电耗,kW·h;Ds——预算排水电耗,kW·h;Qj——结算实测平均涌水量,m3/h;Qs——预算采用涌水量,m3/h.第六条随井巷工作面逐渐延伸的管线(包括管路、风筒、钢轨、电机车架线等)长度、运输距离;延煤层底板掘进的工作面巷道施工小绞车、小水泵台数等,在选用定额时必须按平均长度(运距)、平均台数计算费用。
煤炭建设井巷工程消耗量定额(2007基价).
![煤炭建设井巷工程消耗量定额(2007基价).](https://img.taocdn.com/s3/m/53e1dce1960590c69fc3762d.png)
煤炭建设井巷工程消耗量定额总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
二、本定额供编制井巷工程量清单报价及施工图预算之用,也是进行工程计算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭同一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2、材料费事按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,以包括材料、成品及半成品加工、场内运输和施工操作损耗。
3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,按《煤炭建设工程施工机械台班费用定额(2007基价)》计算。
六定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进于砌筑部分已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
但由于自然因素一处冒落厚度超过150mm、连续冒落体积3m³以上时,经核实验收后作为隐蔽工程处理,冒落出矸或充填套用相应定额。
煤炭建设井巷工程辅助费综合定额
![煤炭建设井巷工程辅助费综合定额](https://img.taocdn.com/s3/m/b83ba760852458fb760b5618.png)
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
煤矿井巷工程预算定额2007基价 井巷工程预算定额2007基价
![煤矿井巷工程预算定额2007基价 井巷工程预算定额2007基价](https://img.taocdn.com/s3/m/fd8a71ff700abb68a982fb89.png)
第五章金属结构制作工程 第六章门窗及木结构工程
第七章构件运输及安装工程 第八章楼地面工程 第九章屋面及防水工程 下册 实体工程
第十章防腐、保温隔热及耐磨层工程 第十一章装饰工程 第十二章地面窄轨铁路、场区道路工程 施:工技术措施工程 第十三章支护及排水降水工程 第十四章脚手架工程 第十五章模板工程
额 第二十三章煤炭机电安装工程辅助费用定 定额附录 七、 《煤炭建设工程施工机械台班费月定额(2007 基价)》 说明 一、井巷工程机械 二、特殊凿井工程机械 三、土石 方及筑路机械 总说明 第一章冻结工程 第三章地面预注浆工程 定额附录 章钻井工 煤炭建特特殊凿井工程综合定额总说明 第一章立井冻结定额第 第三章地面预注浆工程 综合定额附录 章钻井工 九、 《煤炭建设工程费用定额及造价管理有关规 定》 《煤炭建设井巷工程概算定额》(2007 基价) 上册
第九章平巷及斜巷机械化掘进
附 录工、料、机及半成品预算价格取定表 二、《煤炭建设井巷工程消耗定额(2007 基价)》 第一章立井井筒 第二章斜井井筒 第三章斜 巷 第四章平硐及平巷 第五章硐 室 第六章铺 轨 第七章注 浆 第八章其他 第九章平巷及斜巷机械化掘进 第十章成品及半成品制作 附录 1 工程量计算规则 附录 2 材料及半成品损耗 率 附录 3 工、料、机及半成品预算价格取定表 附录 4 石料品种、质量要求和用途参考表 附录 5 岩 石分类表 三、《煤炭建设井巷工程辅助基础定额(2007 基价)》 第一章辅助工人配备 第二章施工周转材料 第三 章施工设备 第一节施工设备、设施单台(单位)月费用 第二节 动力消耗
装与滑触线网架设 第十七章煤矿电缆(线)敷设及工广照明器具安装 第十八章避雷装置安装及电气(器)调整试验 第十九章架空输电线路工程 第二十章自控仪表及安全检测装置 第二十一章运、搬、防腐、注油、灌 第二十二章煤炭工业非标准设备( 加工产品计价定 额 第二十三章煤炭机电安装工程辅助费用定 定额附录 七、 《煤炭建设工程施工机械台班费月定额(2007 基价)》 说明 一、井巷工程机械 二、特殊凿井工程机械 三、土石方及筑路机械 总说明 第一章冻结工程 第 第三章地面预注浆工程 定额附录 章钻井工 煤炭建特特殊凿井工程综合定额总说明 第一章立井冻结定额第
《煤炭建设井巷工程消耗量定额》(2007基价)学习笔记
![《煤炭建设井巷工程消耗量定额》(2007基价)学习笔记](https://img.taocdn.com/s3/m/085eeb923c1ec5da51e2701c.png)
井巷工程学习笔记(消耗量定额)总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
(说明:本定额是直接定额费执行标准,当遇到某些特殊情况,定额不能满足实际情况需要时,应报辖区定额站测定,并报中国煤炭建设协会备案。
所以,各建设、施工单位要注意平时资料的积累收集。
)二、本定额供编制井巷工程量清单报价及施工图预算之用,也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
(说明:应按各矿区实际人工单价调人工价差;管服人员工资价差=人工费价差×15%,管服人员价差这部份定额站会给报批单位予以批复的。
)2、材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
(说明:材料费是按北京地区2005年材料预算价格编制的,现在的材料价格发生很大变化,应予调差。
)3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
按开拓方式分为:1、立井:指立井(暗立井)井筒、井筒与井底车场连接处、井底水窝及位于井筒中的硐室工程。
2、斜井:指斜井(暗斜井)井筒、斜井横川、井底水窝及位于井筒中的硐室、交岔点、铺轨工程。
3、平硐:指平硐硐身、平硐横川及位于硐身中的硐室、交岔点、铺轨工程。
第二期—主要巷道期,按施工区分为:1、主副井施工区:指主副井井底车场巷道、主要运输石门、运输大巷以及由本施工区施工的采区上下山、火药库回风巷、横川、硐室及交岔点等工程。
2、风井施工区:指风井井底车场巷道、总回风石门、总回风巷以及由本施工区施工的采区上下山、横川、硐室及交岔点等工程。
第三期—采区巷道期。
指第一、二期以外的全部巷道、硐室、交岔点等工程。
第四期—尾工期。
指全矿井井巷工程竣工后,剩余的设备安装、管线敷设及其它收尾工作期间所发生的辅助费用。
第六条本定额未出现辅助系统的细目,但费用是按各系统编制的。
各辅助系统费用包括的范围如下:一、提升系统。
指立井(暗立井)、斜井(暗斜井)由井底或井筒工作面至井口之间为提升矸石(煤)和运送人员、设备、器材所发生的费用。
其中立井包括井筒提升设备、设施,井口井底设备、设施,以及井筒施工期间工作面伞钻、抓岩机、大模板等设备、设施的悬吊,吊盘、安全梯、混凝土输送管、放炮电缆等设施及其悬吊;巷道期钢丝绳罐道及拉紧装置等所发生的费用。
斜井包括井筒及井口提升设备、设施,箕斗卸载装置以及井筒临时铺轨等所发生的费用。
二、给排水系统。
1、给水系统。
指为井下工作面施工及环境保护而设置的供水和洒水管网所发生的费用。
其中工作面施工用水及洒水耗水量包括在《煤炭建设井巷工程消耗量定额》内,水幕及巷道洒水耗水量包括在本定额内。
2、排水系统。
指为排出井筒、斜巷、平巷反坡施工、顺槽施工和全矿井涌水而设置的主排水、区域排水、工作面排水设备、设施所发生的费用。
三、通风安全系统。
指为保证井下新鲜空气的正常供应和降低井下有害气体浓度、排除粉尘、为监测有害气体浓度而设置的通风、安全、监测设备、设施及入井人员配备的自救器所发生的费用。
四、运输系统。
指为井巷施工服务的地面工业广场运输、矸石山运输、及井下平巷(平硐)、斜巷运输和顺槽及反坡掘进工作面小绞车所发生的费用。
五、供电照明系统。
1、供电系统。
指主副井、风井工业广场临时变电所引出线至地面动照网、井口配电点及井下各掘进工作面配电点的输、变、配电所发生的费用。
而不包括掘进工作面配电点至施工设备的供电电缆、主副井、风井工业广场临时变电所、场外输电线路、临时变电所至绞车房、压风机房的供电电缆。
2、照明系统。
指为井巷工程施工服务的地面工业广场、排矸场、辅助系统厂房和井下设置的照明设备、设施(包括固定照明、移动照明、灯房设备、设施)所发生的费用。
六、其它系统。
指为井巷施工服务但不属上列各辅助系统的辅助工作所发生的费用。
其中包括井口及井下调度通讯、电钳工、火药发放工、施工地质测量、安全质量检查、送班中餐、井下卫生和维修木工等所发生的费用。
另外,本定额还制定了供热系统、汽车排矸附加定额,包括的内容是:一、供热系统。
指为井口防冻加热及各辅助系统厂房取暖而设置的人工、设备设施及动力、燃料所发生的费用。
二、汽车排矸。
指地面采用汽车排矸而配备的汽车、推土机所发生的费用。
第七条费用项目划分:一、人工费。
指各辅助系统配备的井上、下辅助工人的工资。
二、材料费。
指施工中辅助系统使用的周转材料所发生的费用。
1、摊销费:指钢轨、管路、钢丝绳、电缆、机车架线、风筒等周转材料的摊销费用。
2、经修辅材费:指以上周转材料使用中发生修理及修理所使用的辅材费用。
3.安装拆卸费:指以上周转材料(含连接件)所发生的安装拆卸费用。
三、机械费:指辅助系统施工设备设施所发生的费用。
1、折旧费。
指施工设备、设施等固定资产在规定耐用期限内陆续回收其原值及支付设备贷款利息的费用。
2、大修理费。
指施工设备、设施等固定资产在规定耐用期限、大修间隔期限必须进行的大修理,以恢复机械的正常功能所需的费用。
3、经修辅材费。
经修费指施工设备、设施除大修理以外必须进行的各级保养(包括一、二、三级保养)和临时故障排除所需费用;为保证机械正常运转所需随机使用工具、附具摊销和维护的费用。
辅材是指设备、设施正常运转和日常保养所需润滑油脂、擦洗材料费及机械停置期间的维护保养费。
4、安装拆卸费。
指凿井措施费未包括的施工设备、设施的安装和拆除所发生的费用。
5、动力费。
指各施工设备运转时消耗的电力、燃料等费用。
第八条本定额是按单一开拓方式制定的,当设计为联合开拓时,选用定额的原则和方法是:1、主、副井分别为立井、斜井时,第一期分别选用立井井筒、斜井井筒定额;第二期主副井施工区按立井井筒技术条件选用定额;第三、四期按副井井筒技术条件选用定额。
2、主、副井为同一开拓方式,风井为另一种开拓方式时,第一、二期按主副井、风井各自技术条件分别选用定额;第三、四期按副井井筒技术条件选用定额。
3、平硐与暗立(暗斜)井联合开拓时,第一期分别选用平硐和立井(斜井)井筒定额;第二、三、四期按暗立(暗斜)井井筒技术条件选用定额,并以下列系数调整:暗立(斜)井调整系数第九条硐室工程分为特殊硐室和一般硐室,其划分原则是:特殊硐室:指结构复杂、施工难度大的硐室。
如立井井筒与井底车场连接处、交岔点、箕斗装载硐室、火药库及发放硐室、煤仓(溜煤眼)、清理撒煤硐室、绞车房、中央水泵房、胶带输送机接头(转向立体交叉)硐室、防火门硐室、防水闸门硐室等。
一般硐室:指结构类似普通水平巷道的硐室。
如井下调度室、等候室、消防材料库、医疗硐室、区域水泵房、转水站、小绞车硐室、变电所等。
第十条本定额第二、三、四期巷道工程量是指除第一期以外的全部巷道工程量,硐室、交岔点等工程应按设计长度加入巷道工程量内。
第十一条编制概预算时,按本说明第五条各施工期规定的工程项目选用定额。
工程结算时,第二、三期按主要贯通线工程贯通点划分,分别编制结算:一、主副井井底车场、风井井底车场分别至贯通点的主贯通线工程及与其平行施工的工程,分别执行第二期主副井施工区、风井施工区定额;二、风井位于主副井广场时,该风井第二期工程选用相应条件主副井施工区定额。
其工程量包括井底车场及采区上(下)山的上(下)部贯通点的主贯通线工程及与主贯通线工程平行施工的工程。
三、主贯通线工程贯通后施工的工程,执行第三期定额;四、同一单位工程在贯通前后均有施工时,按贯通前后实际完成工程量分别编制结算。
第十二条编制概预算时按以下原则确定的井深、斜长、硐身长选用定额。
一、表土段普通法施工时,不分井深、斜长、硐身长。
二、冻结法施工的立井井筒表土段和立井井筒基岩段按井筒全深计算(含井底水窝)。
三、斜井井筒基岩段按井口变坡点至井底竖曲线终点的长度计算。
四、平硐硐身长:单翼开采时,指平硐口至第一个采区上(下)山口的长度;两翼开采时,指平硐口至两翼分叉处(三角交岔点前)的长度。
五、立(斜)井第二期定额的井深(斜长),分别按主副井区、风井区各自的提升深度(斜长)选用定额。
主副井提升深度(斜长)不同时,按平均值选用定额;第三、四期定额的井深(斜长),按副井的提升深度(斜长)选用定额。
提升深度(斜长)不包括井底水窝的深(长)度。
立井井深超出本定额范围时,可用外延法调整。
第十三条片盘斜井开拓时,斜井井筒及位于井筒中的硐室、交岔点、联络巷为第一期,井筒斜长算至移交生产时最后一个工作面的下部车场交岔点。
其余工程均为第三期。
第十四条由地面直接提升和施工的采区上山及位于上山中的硐室、交岔点、联络巷按斜井井筒第一期定额执行。
第十五条第一期定额是按一个广场双井筒制定的,单井筒或三井筒时按下表系数调整:第十六条本定额是按低沼气矿井编制的,用于高沼气矿井时分别按第二期1.09,第一、三、四期1.07系数调整。
瓦斯突出、煤尘突出及煤油气共生矿井根据施工组织设计的设备配备及要求进度,按基础定额编制补充预算。
第十七条大钻机钻进法施工的立井井筒,在钻进期间不计取井巷工程辅助费。
竣工交接期间发生的提升、给排水、通风、照明供电等、以及破锅底、破井壁等所发生的辅助费用按每10m井筒7100元,由矿建施工单位计取。
第十八条表土段冻结法施工的立井井筒,选用涌水量<5m3/h的基岩段相应条件定额,并按下表系数调整:转入基岩段后,其定额排水电耗以下表系数调整。
第十九条倾角调整。
斜井开拓定额是按井筒倾角<18°制定的,倾角不同时按下表系数调整:第二十条斜长调整。
斜井斜长>1200m时,选用<1200m定额,并以下表系数调整:第二十一条断面调整。
一、斜井井筒、平硐硐身掘进断面<6m2时,按相应条件<10m2定额以0.92系数调整。
二、硐室掘进断面<10m2时,立方米定额以1.22系数调整。
三、掘进断面>30m2时,按相应条件<30m2定额以1.07系数调整。
