外墙纸皮砖施工方案一、概述外墙纸皮砖施工方案是一种常见的建筑外墙装饰方式,通过将砖块贴于墙体表面,形成美观、耐用的外观。

本文将详细介绍外墙纸皮砖施工的步骤、材料、工具以及注意事项。

二、施工步骤外墙纸皮砖施工可分为以下步骤:1. 准备工作在开始施工之前,需要进行一些准备工作:•检查墙体结构和平整度,确保墙体表面平整。

如有不平整处,需进行修补。

•准备施工所需的材料和工具,包括纸皮砖、瓷胶、砂浆、抹灰工具等。

2. 墙体处理在施工之前,需要对墙体进行处理,以确保纸皮砖能够牢固地附着在墙体上:•清洁墙体表面,除去灰尘、油污等杂物。

•如墙体表面有明显的凹凸不平,可使用抹灰工具进行修补,使墙体表面平整。

•如墙体有裂缝,应先进行修补,以防止裂缝扩大。

3. 砖块划线在墙体处理完成后,需要进行砖块划线,标记出砖块的安装位置:•使用墙体划线工具,根据设计要求,标记出砖块的水平线和垂直线。

•确保砖块的间距和排列方式符合设计要求,同时考虑砖缝的大小。

4. 砖块铺贴按照划线标记的位置,开始进行砖块的铺贴:•使用瓷胶将砖块粘贴在墙体上,确保砖块与墙体之间的粘合牢固。

•确保砖块的水平和垂直度,在铺贴过程中及时调整。

•砖块与砖块之间的间距应保持一致,并且注意砖缝的宽度符合设计要求。

5. 砖缝填充在砖块铺贴完成后,需要对砖缝进行填充:•使用砂浆填充砖缝,填充时应注意不要使砂浆弄脏砖块表面。

•使用抹灰工具将砂浆填充均匀,并将多余的砂浆清除。

6. 砖面清理和保养施工完成后,需要对砖面进行清理和保养,以保证纸皮砖的美观和耐久性:•清理砖表面的灰尘、污渍等杂质,可使用湿布擦拭。

•定期对纸皮砖进行保养,如使用卫生纸擦拭、避免重物碰撞等。

三、材料与工具在外墙纸皮砖施工过程中,需要准备以下材料与工具:材料:•纸皮砖:根据设计要求选择合适的纸皮砖材料。

•瓷胶:用于粘贴纸皮砖和墙体的粘合剂。

•砂浆:用于填充纸皮砖之间的砖缝。

•防水剂:可选,用于提高纸皮砖的防水效果。

外墙纸皮砖施工方案

外墙纸皮砖施工方案

外墙纸皮砖施工方案概述外墙纸皮砖是一种常用于装饰外墙的材料,具有耐候性好、施工简便等优点。

本文档将介绍外墙纸皮砖的施工方案,包括施工准备、施工步骤和注意事项。

施工准备在开始外墙纸皮砖的施工前,需要进行一些准备工作。

以下是施工准备的步骤:1.了解设计要求:在施工前,需要仔细阅读设计图纸和规格要求,了解外墙纸皮砖的尺寸、颜色和施工要求等信息。

2.准备工具和材料:根据施工需要,准备好必要的工具和材料,如墙布、砖粘剂、刮板、测量工具等。

3.清理外墙表面:将外墙表面清理干净,确保表面没有灰尘、油污或其它杂质,以保证施工的质量和粘结。

施工步骤本节将介绍外墙纸皮砖的施工步骤,包括以下几个关键步骤:1.刷墙布:在外墙表面刷上一层墙布,墙布的作用是增强基层的粘结力和抗裂性能。

根据墙面面积,选择合适的墙布规格,并按照施工要求进行铺贴和修整。

2.划定基准线:根据设计要求,在外墙上划定水平和垂直的基准线。

通过基准线,可以确保砖块的摆放整齐和平衡,提高施工的效率和质量。

3.涂抹砖粘剂:将砖粘剂均匀地涂抹在外墙表面和砖块的背面。

注意,涂抹过程中要保证砖粘剂的厚度均匀,并且完全覆盖砖块背面的整个面积。

4.砖块粘贴:将砖块按照基准线的位置粘贴在外墙上。

在粘贴过程中,需要保持砖块之间的间距均匀,同时使用水平仪和垂直仪来确保砖块的水平和垂直度。

5.修整砖缝:在砖块粘贴完毕后,使用刮板来修整砖缝。

刮板可以将砖缝的多余砖粘剂刮除,并且使砖缝的宽度均匀一致。

6.清洁和保护:在施工完成后,清洁外墙表面,将施工过程中的砖砂和尘土清理干净。

然后,根据施工要求选择适当的防水和保护涂料对外墙进行处理,以保持外墙纸皮砖的美观和耐久性。

注意事项在进行外墙纸皮砖的施工过程中,需要注意以下事项:1.施工环境:施工前确保施工环境干燥、通风和安全。

避免在雨天或者是刮风强的情况下进行施工,以免影响施工质量。

2.施工质量:严格按照设计要求和施工规范进行施工,确保外墙纸皮砖的质量、尺寸和颜色与设计一致,并且保证砖缝的宽度和间距均匀一致。

外墙纸皮砖施工方案

外墙纸皮砖施工方案

外墙纸皮砖施工方案一、材料准备1.外墙纸皮砖:选择质量可靠、坚固耐用的纸皮砖材料,确保其符合国家相关标准要求。

2.胶水:使用适合纸皮砖的胶水,具有粘接力强、粘结牢固和防水性好的特点。

3.外墙基层处理材料:根据实际情况选择合适的基层处理材料,如基层防水涂料、基层抹平砂浆等。

4.防水材料:使用防水材料,确保外墙纸皮砖的防水效果。

5.用于施工的工具:包括抹刀、铲子、刷子、海绵、擦布等。

二、施工步骤1.基层处理:首先对外墙基层进行处理,清理墙面上的灰尘、油污等杂物,然后用基层防水涂料进行涂刷,确保墙面的防水性。

2.砂浆抹灰:等待基层防水涂料干燥后,进行砂浆抹灰。

将砂浆涂抹在墙面上,通过铲子进行抹平,保证墙面平整。

3.外墙纸皮砖铺贴:等待砂浆抹灰干燥后,开始进行外墙纸皮砖的铺贴。

先将胶水均匀涂抹在纸皮砖背面,然后按照预定位置贴在墙面上,用手轻轻压实,确保牢固粘结。

在贴砖的过程中,需要注意砖与砖之间的缝隙要保持一致,且整体效果要达到平整、美观的要求。

4.砖缝填充:等待纸皮砖干燥后,用专用的填缝胶或者砂浆进行砖缝填充,确保砖与砖之间的缝隙密实,防止水分侵入。

5.防水处理:等待砖缝填充干燥后,对纸皮砖进行防水处理。

在纸皮砖表面均匀地喷涂防水材料,增强其防水效果。

6.整体清理:等待防水材料干燥后,进行整体的清理工作,包括清理施工过程中的垃圾、墙面的灰尘等。

7.验收和维护:完成施工后,进行外墙纸皮砖的验收工作,确保质量合格。

同时,定期进行维护,如清洗、修补等,确保外墙纸皮砖的使用寿命和外观效果。

以上是一种外墙纸皮砖的施工方案,可以根据实际情况进行调整。

在施工过程中,要严格按照相关技术规范和施工流程进行操作,确保施工质量和安全。

另外,施工人员要具备相关的专业知识和技能,做好自身的防护工作,确保施工过程中的安全。

外墙纸皮砖施工方案

外墙纸皮砖施工方案

外墙纸皮砖施工方案外墙纸皮砖是一种常见的外墙装饰材料,它不仅可以提升建筑物的外观,还能起到保温和防水的作用。

下面是一种外墙纸皮砖的施工方案。

材料准备:1. 外墙纸皮砖:选用质量好、外观美观的纸皮砖材料,根据施工需要购买足够的数量。

2. 胶粘剂:选择高强度、耐候性和粘附性好的外墙胶粘剂,确保纸皮砖能够牢固地粘贴在墙面上。

3. 保护层:在施工前,先在墙面涂刷一层防水、防潮的保护层,以保护墙面免受水分和潮气的侵蚀。

4. 工具:准备好切割刀、胶刮、绘笔等施工工具,并根据需要准备好梯子或脚手架等辅助设备。

施工步骤:1. 清洁墙面:首先,清洁墙面上的尘土和污渍,确保墙面干净无尘。

如果墙面有凹凸不平或损坏的地方,需要进行修补处理。

2. 涂刷保护层:在墙面上涂刷一层防水、防潮的保护层,等待完全干燥。

3. 计算定位:根据纸皮砖的大小和墙面的尺寸,计算出砖块的布置位置,并在墙面上做好标记。

4. 切割纸皮砖:根据标记的位置,使用切割刀将纸皮砖切割成需要的尺寸和形状,注意保持切割面平整。

5. 涂胶粘剂:将胶粘剂均匀地涂抹在墙面上,注意不要涂得太厚,以免影响纸皮砖的粘贴效果。

6. 粘贴纸皮砖:将切割好的纸皮砖粘贴到涂有胶粘剂的墙面上,按照之前标记的位置逐个粘贴,用手轻轻按压,确保纸皮砖与墙面充分接触并牢固粘贴。

7. 整理砖缝:粘贴完毕后,使用绘笔或橡皮刮等工具整理砖缝,确保砖缝整齐、平整。

8. 清理完工:等待粘贴的纸皮砖完全干燥后,清理现场,将施工过程中产生的垃圾和工具收拾整理好。

总结:以上是一种外墙纸皮砖的施工方案,该方案注重表面处理、粘贴质量和砖缝整齐度,能够有效地提高施工效率和装饰效果。

在施工过程中,要注意安全和细节,选择质量优良的材料和工具,以确保施工质量和工程效果。

外墙纸皮砖施工方案

外墙纸皮砖施工方案

外墙纸皮砖施工方案
本工程外墙装修为纸皮砖饰面。

其施工方法如下:

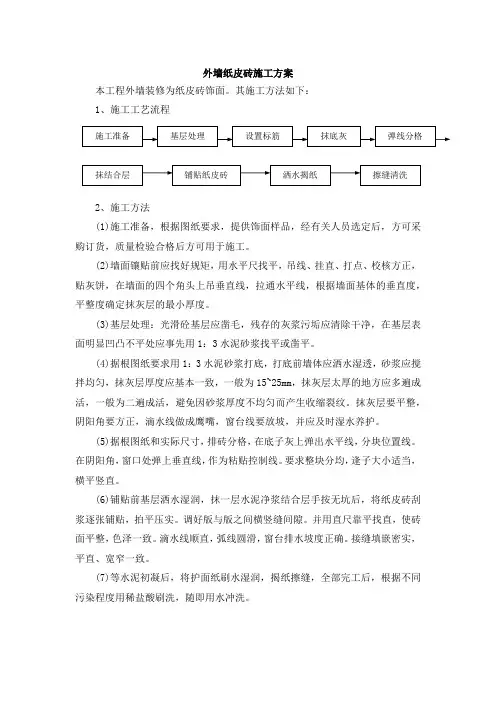

1、施工工艺流程
2、施工方法
(1)施工准备,根据图纸要求,提供饰面样品,经有关人员选定后,方可采购订货,质量检验合格后方可用于施工。

(2)墙面镶贴前应找好规矩,用水平尺找平,吊线、挂直、打点、校核方正,贴灰饼,在墙面的四个角头上吊垂直线,拉通水平线,根据墙面基体的垂直度,平整度确定抹灰层的最小厚度。

(3)基层处理:光滑砼基层应凿毛,残存的灰浆污垢应清除干净,在基层表面明显凹凸不平处应事先用1:3水泥砂浆找平或凿平。

(4)据根图纸要求用1:3水泥砂浆打底,打底前墙体应洒水湿透,砂浆应搅拌均匀,抹灰层厚度应基本一致,一般为15~25mm,抹灰层太厚的地方应多遍成活,一般为二遍成活,避免因砂浆厚度不均匀而产生收缩裂纹。

抹灰层要平整,阴阳角要方正,滴水线做成鹰嘴,窗台线要放坡,并应及时湿水养护。

(5)据根图纸和实际尺寸,排砖分格,在底子灰上弹出水平线,分块位置线。

在阴阳角,窗口处弹上垂直线,作为粘贴控制线。

要求整块分均,逢子大小适当,横平竖直。

(6)铺贴前基层洒水湿润,抹一层水泥净浆结合层手按无坑后,将纸皮砖刮浆逐张铺贴,拍平压实。

调好版与版之间横竖缝间隙。

并用直尺靠平找直,使砖面平整,色泽一致。

滴水线顺直,弧线圆滑,窗台排水坡度正确。

接缝填嵌密实,平直、宽窄一致。

(7)等水泥初凝后,将护面纸刷水湿润,揭纸擦缝,全部完工后,根据不同污染程度用稀盐酸刷洗,随即用水冲洗。

外墙纸皮砖施工方案

外墙纸皮砖施工方案

外墙纸皮砖施工方案
在建筑装饰中,外墙装饰一直是一个备受关注的话题。

而外墙纸皮砖作为一种新型装饰材料,具有贴合、环保、耐用等优点,越来越受到人们的青睐。

下面将介绍外墙纸皮砖的施工方案,希望对您有所帮助。

材料准备
在进行外墙纸皮砖施工前,需要准备以下材料:
•外墙纸皮砖
•墙面找平砂浆
•砖瓦胶
•砖砂浆
•外墙腻子
•外墙底漆
•外墙面漆
施工步骤
步骤一:墙面预处理
1.对施工墙面进行清洁,确保干净无尘。

2.进行墙面找平处理,确保墙面平整。

步骤二:固定外墙纸皮砖
1.使用砖瓦胶在纸皮砖背面均匀涂抹,注意胶层不要太厚。

2.将纸皮砖按照设计要求固定在墙面上,保持间距均匀。

步骤三:填缝
1.用砖砂浆填补纸皮砖之间的缝隙,注意填缝过程要仔细。

2.等待砖砂浆干透后,用抹刀将多余的浆料刮平,使表面平整。

步骤四:表面处理
1.使用外墙腻子对纸皮砖表面进行修补,填补砂浆间的缝隙。

2.待腻子干透后,进行外墙底漆的刷涂,增加墙面的附着力。

步骤五:涂装
1.选择合适的外墙面漆,根据设计要求进行涂装。

2.保证外墙面漆均匀、干透,增加外墙纸皮砖的耐候性。

注意事项
1.施工过程中要保持清洁,避免污染纸皮砖表面。

2.施工过程中需按照制定方案操作,不得擅自更改。

3.在施工过程中如有问题及时沟通解决,确保施工质量。

通过以上施工方案,相信您已经了解了外墙纸皮砖的施工步骤及注意事项。

希望这个方案能够帮助您顺利完成外墙纸皮砖的施工工作,为建筑增添美观与独特的装饰效果。

外墙粘贴纸皮砖施工方案

外墙粘贴纸皮砖施工方案

外墙粘贴纸皮砖施工方案
在工程时间紧逼的时间且要粘贴马赛克、纸皮砖的时候有什么好方法解决呢?可以使用锦砖玻马胶粘填二合一不仅可以把粘贴和填缝的时间大大节省下来,还可以节省人工的成本。

一、外墙粘贴纸皮砖施工流程图
1.层为锦砖玻马胶(粘填二合一)JA-204:施工时粘贴和填缝可同时进行,省料、省时又省工;粘结力强,具有良好的抗渗性和抗裂性。

2.层为瓷砖。

二、外墙粘贴纸皮砖施工工艺
1、基面处理:基面必须要坚实,平整、洁净等。

2、先放入所需要的水放到搅拌桶再加入锦砖玻马胶(粘填二合一)JA-204用电钻或搅拌器充分搅拌至均匀无颗粒、无沉淀的膏糊状静置5-10分钟后再次搅拌方可上墙施工,粘贴完纸联瓷砖后用刮刀轻拍瓷砖纸面并压实。

3、粘贴试工完成后,揭开用毛刷浸湿的纸联,对有缺陷的地方进行修补,干固后用干净的湿毛巾清洁整个的瓷砖表面。

友情提示:外墙粘贴纸皮砖施工方案所使用的材料一定是家德士公司的产品型号。

否则其它品牌产品不适合使在此方案上。

佛山市家德士环保建材有限公司
更多参考资料:/peitaofangan/2013/0306/86.html。

外墙纸皮砖专项施工组织方案

外墙纸皮砖专项施工组织方案

外墙纸皮砖专项施工组织方案一、施工概述本项目是针对建筑外墙装修工程进行施工的专项组织方案。

主要工作内容包括外墙纸皮砖的安装、固定和护墙板的安装等。

施工地点位于住宅区,总工期为30天,施工面积为5000平方米。

二、施工准备1.所有施工人员必须具备相关资质和经验,并进行安全培训。

2.确保所有材料及设备齐全,并进行质量检查。

3.安排现场施工团队,确保施工进度。

三、安全措施1.安全教育和培训,确保所有施工人员了解相关安全规范和操作流程。

2.检查和维护施工设备,确保其安全可靠。

3.设置安全警示标志,指示施工区域和安全通道。

4.安排专人进行施工现场巡查,确保施工过程中无安全隐患。

四、施工流程1.材料准备:a.采购和运输外墙纸皮砖材料,并进行质检。

b.准备所需工具和设备,包括搭建脚手架,电动工具等。

2.脚手架搭建:a.根据施工面积和高度要求,搭建安全稳定的脚手架。

b.在搭建脚手架前,对场地进行检查,确保地基平整结实,无明显障碍物。

3.外墙纸皮砖安装:a.根据设计要求和施工图纸,进行外墙纸皮砖的定位。

b.使用合适的工具和材料,将纸皮砖粘贴到外墙上。

c.保证纸皮砖的平整度和垂直度。

4.护墙板安装:a.根据设计要求和施工图纸,进行护墙板的定位。

b.使用合适的工具和材料,将护墙板固定到外墙纸皮砖上。

c.保证护墙板的平整度和稳固性。

五、质量控制1.严格按照施工图纸和设计要求进行施工。

2.定期进行质量检查,确保施工质量符合要求。

3.设立质量抽查小组,随机抽查施工质量,加强质量管理。

六、施工总结1.施工过程中,及时记录施工进度和质量问题,并及时解决。

2.在施工结束前,进行最终验收,并移除安全警示标志。

3.进行施工总结和评估,总结经验教训,并提出改进措施,以提高施工效率和质量。

以上为外墙纸皮砖专项施工组织方案,根据实际情况进行调整和补充。

外墙多颜色纸皮砖施工方案

外墙多颜色纸皮砖施工方案

外墙纸皮砖施工方案一、工程概况:新景·未来城一期有6栋住宅楼。

1、2、3、5、6号楼为18层,4号楼为24层,建筑面积为53047.6平方米。

外墙采用深灰色、浅灰色、白色和橘黄色纸皮砖装饰,纸皮砖规格为45mm×145mm。

要求灰缝与纸皮砖同色。

二、编制依据:1、设计施工图纸2、《外墙饰面砖工程施工验收规范》(JGG126-2000)3、《建筑施工高空作业安全技术规程》(JGJ80-91)三、施工部署:外墙纸皮砖按外架悬挑钢梁自然分段,先上而下;在整体进度上,按先内墙后外墙的施工程序;外墙纸皮砖铺贴设找平层、防水层、粘结层、饰面层。

四、施工准备:一)材料1、水泥:采用同一厂家、同一品种、强度等级不低于32.5级的复合水泥或普通水泥。

2、砂:采用河砂类粗砂或中砂,使用前过5mm方孔筛,含泥量不大于3%。

3、填缝剂:按纸皮砖颜色配备到位。

4、钢丝网:采用30mmⅹ30mm方孔钢丝网。

5、纸皮砖:通体材料,品种、规格、颜色符合设计要求。

二)主要机具砂浆搅拌机、手推双轮车、钢丝刷、电锤、手锤、毛刷、扫帚、水桶、铁抹子、木抹子、铁铲、筛子、木杠、靠尺、水平尺、线坠、钢卷尺、墨线盒、水泥钉、铁丝、铅笔等。

三)作业条件(1)主体外架改搭成装饰架,架板边缘距墙外边距离在100mm内。

(2)完成外墙基层处理,窗洞立边位置上下对齐。

(3)外墙找平层完成。

(4)窗间墙长度满度纸皮砖模数要求。

(5)贴好样板块,组织相关人验收,决定好相关事项。

四、施工方法工艺流程:混凝土墙柱面基层处理→吊垂直线→套方、找规矩、贴灰饼→挂钢丝网→防水砂浆层分层打底找平→分格弹线→防水水泥胶浆→纸皮砖面上上二合一填缝剂→粘贴纸皮砖→纸皮砖揭纸→修补纸皮砖缝隙。

1)、基层处理:将凸出墙面的混凝土剔平,用钢丝刷满刷一遍,浇水湿润后,用钢丝网拍将水泥胶浆在混凝土墙面上作水泥胶坨,搞好养护,把混凝土表面毛化处理。

混凝土外墙装模孔内的PVC管子全部凿除后,浇水湿润,在孔内墙边填干硬化水泥砂浆,硬化后在孔内外墙边向孔内灌微膨胀砂浆,砂浆硬化后再人工清理孔外灌注砂浆,使孔洞砂浆面凹进外墙面3mm,浇水养护7天后,待孔洞干燥,再用结构胶将孔洞外侧凹面填平,结构胶外面喷小许砂子。

外墙纸皮砖专项施工方案

外墙纸皮砖专项施工方案

外墙纸皮砖专项施工方案1.施工前准备a.检查和修补外墙,确保外墙平整、无裂缝和松动的部分。

b.清洁外墙表面,去除尘土和污垢。

c.对于已有涂料或油漆的墙面,需要刮掉旧涂层并进行打磨,以便更好地粘贴纸皮砖。

2.纸皮砖准备a.购买合适的纸皮砖,根据施工面积计算所需的数量。

b.将纸皮砖室内放置一段时间,以适应室内温度和湿度,避免施工中的变形。

c.根据需求,将纸皮砖裁剪成所需的尺寸和形状。

3.砂浆准备和粘贴a.选择合适的砂浆,根据纸皮砖厚度和外墙状况来确定砂浆的配比。

b.将砂浆与适量的水搅拌均匀,达到适宜施工的浓度。

c.使用批刀或瓦楞板刮起一定量的砂浆,并在纸皮砖背面涂抹一层薄薄的砂浆。

d.将涂有砂浆的纸皮砖放置在墙面上,并用手轻压,确保与墙面充分接触并平整。

4.纸皮砖粘贴a.从墙角开始,逐渐向外延伸贴纸皮砖。

b.使用墙砖刀或者批刀,在纸皮砖边缘涂抹一层砂浆,并将下一块纸皮砖与上一块纸皮砖的边缘对齐。

c.用水平仪检查纸皮砖是否水平和垂直,如果不平则进行调整。

d.粘贴完整块纸皮砖后,需要等待砂浆干燥,通常为24小时。

5.砂浆填缝a.砂浆干燥后,使用批刀涂抹砂浆填充纸皮砖之间的缝隙。

b.使用指缝刀将砂浆填入缝隙,并将多余的砂浆刮平。

c.等待砂浆干燥后,使用湿海绵擦拭纸皮砖表面,以去除多余的砂浆。

6.最后涂层处理a.根据需求,可以选择对纸皮砖涂上防水和防尘涂料,以增加其耐用性和易清洁性。

b.涂层处理完成后,外墙纸皮砖专项施工完成。

以上是外墙纸皮砖专项施工方案的基本步骤。

在实际施工中,应根据具体情况进行调整和改进,并确保施工过程安全可靠,保证施工质量。

外墙纸皮砖施工方案

外墙纸皮砖施工方案

外墙饰面砖施工方案一、编制依据:1、 9#楼工程设计图纸2 、《建筑装饰装修工程质量验收规范》3 、《外墙饰面砖工程施工验收规程》4 、《9#楼工程施工组织设计》5 、山东省安全生产、文明施工、环保及消防有关规定6 、《建筑施工高空作业安全技术规程》二、工程概况9#住宅楼是由德润房地产开发有限公司开发,由潍坊市设计研究院设计。

该工程为十八层框支剪力墙结构,建筑总高度57米。

为使墙面美观、整体性强,本工程一至三层外墙全部干挂石材,三层以上采用饰面砖与高级外墙涂料交错施工。

三、施工总体安排施工进度计划:根据施工进度要求,在外墙外保温施工完成后,经有关部门验收合格,外墙面砖施工。

外墙面砖施工顺序: 自上而下施工。

四、主要施工方法1、材料要求(1)粘结材料:粘结材料采用甲基纤维素胶粘剂,且按照《建筑工程饰面砖粘结强度检验标准》(JGJ110)的规定。

(2)饰面砖:应符合陶瓷砖(JC/T457.3-2000)标准,进货时按照排砖图准确计算饰面砖使用量和损耗量,要求厂家同批生产,并一次购进,妥善存放。

2、主要机具主要机具包括:钢丝刷、錾子、铁锤、毛刷、笤帚、水桶、铁抹子、木抹子、铁锹、筛子、木杠、靠尺、水平尺、游标卡尺、自制(选砖)套板、线坠、盒尺、墨线盒、水泥钉、铅丝、铅笔、方尺、成品塑料卡具、手推车等。

3、作业条件(1)饰面砖、粘结材料等按要求进场存放,其中饰面砖、粘结材料应有生产厂家的出厂检验报告和产品合格证,并应对饰面砖几何尺寸、表面质量等指标进行复检。

(2)外墙施工脚手架,经安全部门验收,符合使用要求和安全规定;阳台、护栏、突出墙面的造型以及墙面各种预留洞口、预埋件已处理完毕;高层建筑金属门窗防雷接地验收完。

4、操作工艺(1)工艺流程:吊垂直、找方整→打底灰抹找平层→排砖→粘贴饰面砖→勾缝→清理表面(2)操作工艺:1、吊垂直、找方整:在建筑物大角、门窗口边、处用经纬仪(或吊线坠)打垂直线找直,并将其作为竖向控制线,把楼层水平线引到外墙作为横向控制线。

外墙纸皮砖粘贴方案

外墙纸皮砖粘贴方案

***********外墙砖粘贴施工方案一、工程概况本工程外墙大面采用陶瓷纸皮砖面层,纸皮砖规格为45mm×95mm,竖贴。

瓷砖粘贴后砖缝勾缝均采用黑色勾缝剂,缝宽4~5mm;阳台梁、飘窗板、线条、屋面檐口等部位均设置滴水线,位置为距外侧抹灰完成面30mm。

二、施工准备1.材料要求(1)粘贴剂、勾缝剂:均有出厂证明及检验报告。

(2)面砖:面砖的品种、规格、颜色应均匀,必须符合设计规定,砖表面平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。

2.主要机具铁板、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺毛刷、扫帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动切割机、勾缝托灰板、托线板、线锤、盒尺、钉子、红铅笔、工具袋等。

3.作业条件(1)外架应提前支搭和安设好,其横竖杆等应离开墙面和门窗口角250~300mm,架子的步高要符合施工要求。

(2)外墙预留孔洞及排水管等应处理完毕,(3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

(4)大面积施工前应先放样并做样板,确定施工工艺及操作要点,并向施工人员交好底再做。

样板完成后必须经质检部门鉴定合格后方可组织班组按样板要求施工。

4.技术准备本工程外墙为大面积纸皮砖面砖,阴阳角水平缝不得错缝,因此要分层进行排砖分格,确保局部与整体的协调与统一,分线时每层要独立分线。

三、面砖施工1.基层为混凝土墙面时1)基层处理:首先将凸出墙面的混凝土剔平,将基层混凝土墙面及加气块墙表面采取“毛化处理”办法,即先将表面尘土清扫干净,墙面浇水湿润,然后用1:1水泥细砂浆内掺水重20%的801胶水,喷或用扫帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至浆面有较高的强度(用手掰不动)为止。

2)梁、柱与砌体墙交接处处理:墙面粉刷前接缝处先钉300mm宽钢丝网,用水泥钢钉固定,间距300mm。

外墙纸皮砖施工方案

外墙纸皮砖施工方案

外墙纸皮砖施工方案1. 简介外墙纸皮砖是一种装饰性较高的外墙材料,具有耐候性强、耐老化、易于清洗等特点。

本文档将介绍外墙纸皮砖的施工方案,包括施工准备、施工工艺和注意事项等内容。

2. 施工准备在进行外墙纸皮砖施工之前,需要进行一系列的准备工作,以确保施工质量和效果。

2.1 材料准备•外墙纸皮砖•砂浆•墙体防水材料•手工具(刮刀、刷子等)•施工设备(搅拌机、砌筑工具等)2.2 工程准备•清理墙面灰尘和污物•检查墙面是否平整、干燥,并进行修补和处理3. 施工工艺3.1 外墙处理在施工开始之前,需要对外墙进行处理,确保其平整、干燥并具备良好的附着力。

具体的处理步骤如下:1.清理墙面。

使用刮刀清除墙面上的灰尘、污物和松散的砂浆等。

2.检查墙面。

检查墙面是否存在鼓包、裂缝或较大的凹凸,如果存在,则需要进行修补。

3.处理墙体防水。

在墙体表面涂刷一层墙体防水材料,以增加防水性能。

3.2 砂浆施工砂浆将用于黏贴外墙纸皮砖和填缝。

下面是砂浆施工的步骤:1.搅拌砂浆。

根据砂浆包装上的说明,将适量的砂浆与水搅拌均匀,直到形成均匀的糊状物。

2.基层处理。

在墙面上涂刷一层砂浆,作为外墙纸皮砖的基层。

3.砂浆抹灰。

将搅拌好的砂浆用刮刀均匀地抹在墙面上,注意保持水平和垂直度。

4.砂浆填缝。

待砂浆稍干后,使用刮刀对墙面上的缝隙进行填缝,以保证外墙纸皮砖之间的连接牢固。

3.3 外墙纸皮砖施工外墙纸皮砖施工是整个施工过程的重中之重,下面是具体的施工步骤:1.砖块调整。

先将外墙纸皮砖依照尺寸需要进行调整,以确保每块砖的尺寸一致。

2.砖块预铺。

用砂浆将外墙纸皮砖按照预铺的设计样式粘贴在墙面上,注意保持砖与墙面之间的间距。

3.压实固定。

使用砖砌工具将外墙纸皮砖块均匀地压实,确保其与墙面紧密贴合。

4.缝隙处理。

外墙纸皮砖固定后,使用刮刀对砖与砖之间的缝隙进行修整,保证整体效果。

4. 注意事项在进行外墙纸皮砖施工时,需要注意以下事项:1.施工环境:避免在极端天气条件下施工,如大雨、大风等。

纸皮砖施工方案

纸皮砖施工方案

纸皮砖施工方案1. 引言纸皮砖又称为环保纸筋砖,是一种以纸浆和水泥为主要原料制成的砖块。

相比传统的砖块,纸皮砖具有节能环保、保温隔热、吸音隔音等优点,因此在建筑施工中得到了广泛的应用。

本文档将介绍纸皮砖施工的步骤和要点。

2. 材料准备在进行纸皮砖施工之前,需要准备以下材料:•纸浆:可使用纸浆制作机制造或购买现成的纸浆。

•水泥:选用品质优良的水泥,按照比例与纸浆混合。

•墙体支撑:用于支撑纸皮砖墙体的脚手架或钢模板。

•作业工具:包括搅拌器、抹子、批刀、水平仪等。

3. 施工步骤3.1 准备施工场地在开始施工之前,需要确保施工场地的平整和清洁。

清理垃圾和杂物,并做好必要的防护措施,确保施工安全。

3.2 制备纸皮砖砂浆将纸浆与水泥按照一定的比例混合制备成纸皮砖砂浆。

一般来说,纸浆和水泥的比例控制在1:3左右,具体比例可根据实际需要进行调整。

使用搅拌器将纸浆和水泥充分搅拌均匀,确保砂浆的质地均匀细腻。

3.3 砌筑纸皮砖墙体•使用批刀将纸皮砖砂浆抹在脚手架或钢模板上,厚度一般控制在10-15毫米之间。

•用水平仪检查墙体的水平度和垂直度,根据需要做出调整。

•将纸皮砖按照一定的规律依次码放在砂浆上,注意保持砖与砖之间的间隙均匀。

•使用批刀将多余的砂浆刮平。

确保墙体的平整度和垂直度。

3.4 拆除脚手架和钢模板待纸皮砖砂浆干燥固化后,可拆除脚手架和钢模板。

拆除时应小心谨慎,避免损坏已施工好的纸皮砖墙体。

3.5 补充砂浆和修整如有需要,可以在纸皮砖墙体表面进行修整和补充砂浆。

可以使用抹子将砂浆均匀地抹在墙体表面,并使用抹子刮平。

4. 注意事项在纸皮砖的施工过程中,需要注意以下事项:•砂浆的配比要合理,严禁过多或过少的添加水泥和纸浆。

•墙体的平整度和垂直度要保持良好,可以使用水平仪进行检查和调整。

•在施工过程中,要避免纸皮砖的碰撞和挤压,以免影响墙体的质量。

•在纸皮砖施工过程中,要注意施工人员的安全防护,确保施工安全。

5. 结论纸皮砖作为一种环保、节能的建材,逐渐受到建筑行业的广泛关注和应用。

外墙纸皮砖砖施工方案

外墙纸皮砖砖施工方案

外墙纸皮砖砖施工方案XXX货量区五标段(311#~316#楼及配套车库)的外墙纸皮砖施工方案由XXX编制,经审核和审批后,现在进行公示。

一、编制依据本施工方案的编制依据包括相关的法律法规、技术标准和项目要求等。

二、工程概况XXX货量区五标段包括311#~316#楼及配套车库,总建筑面积为xxxx平方米,外墙采用纸皮砖材料。

三、施工准备施工前,应进行现场勘测和技术交底,确保施工方案的准确性和可行性。

同时,应准备好所需的施工材料、设备和人力资源等。

四、作业条件施工过程中,应确保现场的安全和整洁。

同时,应注意气温、湿度等气象因素对施工的影响,并采取相应的措施。

五、施工工艺施工过程中,应按照设计方案进行施工,确保墙体平整、垂直和牢固。

同时,应注意施工过程中的细节问题,如拼缝处的处理等。

六、质量通病及防治措施在施工过程中,可能会出现一些质量问题,如开裂、空鼓等。

为了防止这些问题的出现,应采取相应的防治措施,如加强基层处理、控制施工质量等。

七、成品保护施工完成后,应对成品进行保护,防止损坏和污染。

同时,应进行清洁和验收,确保成品符合要求。

八、安全文明施工在施工过程中,应注意安全文明施工,确保施工人员的安全和健康。

同时,应遵守相关的法律法规和规章制度,保护环境和资源。

XXX编制了XXX货量区五标段(311#~316#楼及配套车库)外墙纸皮砖施工方案,以建设单位提供的建筑施工图纸、《建筑工程施工质量验收统一标准》GB-2013、《建筑装修工程施工质量验收规范》GB-2001、《外墙饰面砖工程施工验收规程》和已批准的施工组织设计为依据。

该工程位于河北省邢台市桥西区百泉大道以南,滨江路以西。

建设单位为XXX,设计单位为XXX,施工单位为XXX。

本方案是指导性文件,用于指导XXX货量区五标段(311#~316#楼及配套车库)外墙纸皮砖施工。

在施工准备阶段,要求使用有出厂证明及检验报告的专用粘贴剂和勾缝剂,面砖的品种、规格、颜色应均匀,必须符合图纸设计规定,砖表面平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。

外墙纸皮砖粘贴方案

外墙纸皮砖粘贴方案

***********外墙砖粘贴施工方案一、工程概况本工程外墙大面采用陶瓷纸皮砖面层,纸皮砖规格为45mm×95mm,横贴。

瓷砖粘贴后砖缝勾缝均采用黑色勾缝剂,缝宽4~5mm;阳台梁、飘窗板、线条、屋面檐口等部位均设置滴水线,位置为距外侧抹灰完成面40mm。

二、施工准备1.材料要求(1)粘贴剂、勾缝防水剂:均有出厂证明及检验报告。

(2)面砖:面砖的品种、规格、颜色应均匀,必须符合设计规定,砖表面平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。

2.主要机具铁板、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺毛刷、扫帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动切割机、勾缝托灰板、托线板、线锤、盒尺、钉子、红铅笔、工具袋等。

3.作业条件(1)外架应提前支搭和安设好,其横竖杆等应离开墙面和门窗口角250~300mm,架子的步高要符合施工要求。

(2)外墙预留孔洞及排水管等应处理完毕,(3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

(4)大面积施工前应先放样并做样板,确定施工工艺及操作要点,并向施工人员交好底再做。

样板完成后必须经质检部门鉴定合格后方可组织班组按样板要求施工。

4.技术准备本工程外墙为大面积纸皮砖面砖,阴阳角水平缝不得错缝,因此要分层进行排砖分格,确保局部与整体的协调与统一,分线时每层要独立分线。

三、面砖施工1.基层为混凝土墙面时1)基层处理:首先将砼墙螺杆打发泡剂堵塞,凸出墙面的混凝土剔平,将基层混凝土墙面及加气块墙表面采取“毛化处理”办法,即先将表面尘土清扫干净,墙面浇水湿润,然后用1:1水泥细砂浆内掺水重20%的801胶水,喷或用扫帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至浆面有较高的强度(用手掰不动)为止。

2)梁、柱与砌体墙交接处处理:墙面粉刷前接缝处先钉300mm宽12*12mm,镀锌钢丝网,丝径0.7用水泥钢钉固定,间距300mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙纸皮砖施工方案
一、工程概况:
新景·未来城一期有6栋住宅楼。

1、2、3、5、6号楼为18层,4号楼为24层,建筑面积为53047.6平方米。

外墙采用深灰色、浅灰色、白色和橘黄色纸皮砖装饰,纸皮砖规格为45mm×145mm。

要求灰缝与纸皮砖同色。

二、编制依据:
1、设计施工图纸
2、《外墙饰面砖工程施工验收规范》(JGG126-2000)
3、《建筑施工高空作业安全技术规程》(JGJ80-91)
三、施工部署:
外墙纸皮砖按外架悬挑钢梁自然分段,先上而下;在整体进度上,按先内墙后外墙的施工程序;外墙纸皮砖铺贴设找平层、防水层、粘结层、饰面层。

四、施工准备:
一)材料
1、水泥:采用同一厂家、同一品种、强度等级不低于32.5级的复合水泥
或普通水泥。

2、砂:采用河砂类粗砂或中砂,使用前过5mm方孔筛,含泥量不大于3%。

3、填缝剂:按纸皮砖颜色配备到位。

4、钢丝网:采用30mmⅹ30mm方孔钢丝网。

5、纸皮砖:通体材料,品种、规格、颜色符合设计要求。

二)主要机具
砂浆搅拌机、手推双轮车、钢丝刷、电锤、手锤、毛刷、扫帚、水桶、铁抹子、木抹子、铁铲、筛子、木杠、靠尺、水平尺、线坠、钢卷尺、墨线
盒、水泥钉、铁丝、铅笔等。

三)作业条件
(1)主体外架改搭成装饰架,架板边缘距墙外边距离在100mm内。

(2)完成外墙基层处理,窗洞立边位置上下对齐。

(3)外墙找平层完成。

(4)窗间墙长度满度纸皮砖模数要求。

(5)贴好样板块,组织相关人验收,决定好相关事项。

四、施工方法
工艺流程:混凝土墙柱面基层处理→吊垂直线→套方、找规矩、贴灰饼→挂钢丝网→防水砂浆层分层打底找平→分格弹线→防水水泥胶浆→纸皮砖面上上二合一填缝剂→粘贴纸皮砖→纸皮砖揭纸→修补纸皮砖缝隙。

1)、基层处理:将凸出墙面的混凝土剔平,用钢丝刷满刷一遍,浇水湿润后,用钢丝网拍将水泥胶浆在混凝土墙面上作水泥胶坨,搞好养护,把混凝土表面毛化处理。

混凝土外墙装模孔内的PVC管子全部凿除后,浇水湿润,在孔内墙边填干硬化水泥砂浆,硬化后在孔内外墙边向孔内灌微膨胀砂浆,砂浆硬化后再人工清理孔外灌注砂浆,使孔洞砂浆面凹进外墙面3mm,浇水养护7天后,待孔洞干燥,再用结构胶将孔洞外侧凹面填平,结构胶外面喷小许砂子。

2)、钢丝网铺在混凝土与填充墙的交接位置。

3)、吊垂直、套方、找规矩、贴灰饼:
房屋大角、窗洞立边用重锤吊垂线。

根据面砖模数计算好墙身长度,分层设点、做灰饼,控制点间距控制在2m内,阴阳角处双面挂线找直,窗洞、檐口、腰线作15mm高滴水线。

4)、铺钢丝网、找平层:水泥胶浆拍布点养护4天硬化后,在混凝土与
填充墙相交面沿结合缝均布300mm宽钢丝网,在拍浆液强度达到70%时,按灰饼高度进行找平层施工。

找平层一次铺设厚度不得大于12mm,超过标准的应分层操作,找平层总厚度大于30mm的采取植Ф6钢筋网加固。

5)、防水砂浆:采用1:2水泥防水砂浆(掺3%防水粉)。

6)、排样砖:阳角、窗间墙上的纸皮砖要满足模数要求,横缝水平且与窗台平齐。

防水砂浆养护至六七成干时,按照设计图及施工样板分段分格弹控制线、做好标记。

7)、纸皮砖粘贴和揭纸:
贴纸皮砖粘贴以三人为一小组,分工配合进行,先将底灰浇水湿润,在弹好的水平线下口上,支上垫尺,上恩德希防水原浆配制的水泥胶浆2mm厚作纸皮砖的结合浆,抹子抹平;纸皮砖放在木托板上,纸皮砖麻面上薄薄地上一层二合一填缝剂,从已支好的垫尺上由下往上一张一张的铺贴,木抹子拍实,缝子对齐。

纸皮砖整理和修补工序控制在30分钟内完成,砂浆收水后进行的整改,会扰动结合粘结浆,影响粘结强度造成空鼓。

8)、纸皮砖揭纸在纸皮砖铺贴后进行,在纸面砖纸湿透后揭纸,清除面砖表面和缝内的纸屑杂物。

9)、突出墙面的管箍卡件,在纸皮砖清洗完成后在缝内设置。

10)、外墙空调孔,采用整块纸皮砖套贴后开孔,圆孔周围的纸皮砖,在外墙清洗后,采用手锤和钳刀进行加工,面砖不要溢出孔边,孔洞下口纸皮砖比墙孔外底低10mm,孔四周用水泥砂浆粉好圆角。

11)、纸皮砖勾缝在纸皮砖揭纸干净后进行,把近似纸皮砖颜色的填缝剂调制好补缝浆,用海绵将缝子拖平拖实,宽缝用勾缝工具勾严勾光滑。

12)、表面清洗在勾缝材料硬化后进行,先用棉纱线擦拭面砖表面,再用磁砖清洗剂清洗,压力水冲洗。

五、质量要求
1、面砖的品种、规格、颜色应符合设计要求。

2、找平层分层验收后再进行面砖铺贴,粘结及施工方法应符合设计要求。

3、纸皮砖粘贴牢固,无空鼓、烂缝、断缝现象。

4、突出墙面周围的饰面套割吻合,空调出墙孔边缘整齐,顺畅。

5、滴水线顺直、平整、突出高度符合要求。

6、立面垂直度允许偏差3mm内,表面平整度允许偏差4mm内,阴阳角方正允许偏差3mm内,接缝直线度允许偏差3mm内,接缝高低允许偏差1mm内。

7、纸皮砖粘贴过程中,一次成活,不宜移动纠偏。

8、填缝剂,色彩与纸皮砖颜色接近,缝子勾成凹缝,凹进面砖深度约3mm。

及时清除擦缝溅在面砖上的残浆,不留痕迹。

9、纸皮砖铺贴在填缝剂泛白后,第一天用喷雾器喷水养护,第二天用胶皮水管发水养护,持续养护八天。

10、纸皮砖持续养护八天后再进行面砖清洗。

七、质量保证措施
1、溅在面砖上残浆及时清除。

2、外架拆除专人指挥,避免碰撞墙柱面饰面。

3、找平层、防水层分项工程进行专项验收,合格后再进入纸皮砖铺贴工序。

4、找平层分段从下往上进行,搞好接槎面的处理。

5、找平层完成后,委派专人负责,控制浇水时间,搞好养护。

6、外墙纸皮砖铺贴和清洗按立面分段进行,上段立面清洗合格后再铺贴下段立面。

八、安全生产措施
1、坚持“安全第一,预防为主”的方针,由各方面管理人员组成安全管理保证体系。

2、各级管理人员逐级进行安全交底,不得酒后作业,施工人员必须带好安全帽,上外架作业前检查脚手架和跳板的牢固状况,发现隐患及时整改。

3、禁止工作人员穿硬地鞋、拖鞋、高跟鞋作业。

4、叉开立体作业面,必须在同一垂直面上作业时,设置可靠的隔离设施。

5、不准抛掷物体,防止坠物伤人。

6、机械操作人员持证上岗,禁止非机械操作人员操作。

7、脚手架和机械设备安装实行验收制度,不经验收不准投入使用。

8、每周召开安全会议,指出上周安全方面存在的问题,提出本周安全工作重点注意事项,使广大员工绷紧安全生产这根弦。

9、实行安全生产奖罚制度。

九、文明施工措施
1、正确使用劳动防护用品:上班不准裸背和穿三角裤,不准嬉戏和乱抛物品。

2、严禁打架斗殴,酗酒闹事,停工罢工,杜绝小偷小摸。

3、材料按项目部统一规划位置,分类堆放,整齐有序。

4、机械设备按施工现场平面布置图定位,搞好日常保养,确保良好工作状态。

5、搞好材料使用计划和场地清理,做到活完料净,人走场地清。

6、严禁在施工现场随意大小便。

7、施工的临时水电专职人负责,规范管理,安全用电。

8、安排专人负责生产区、办公区、生活区及周边的环境卫生,每天打扫,保持清洁。

9、纸皮砖按日需要量限额领料,剩余材料及时回收。

湘潭新景建筑公司
2013年7月15日
