砂卵石回填施工方案及关键性技术措施

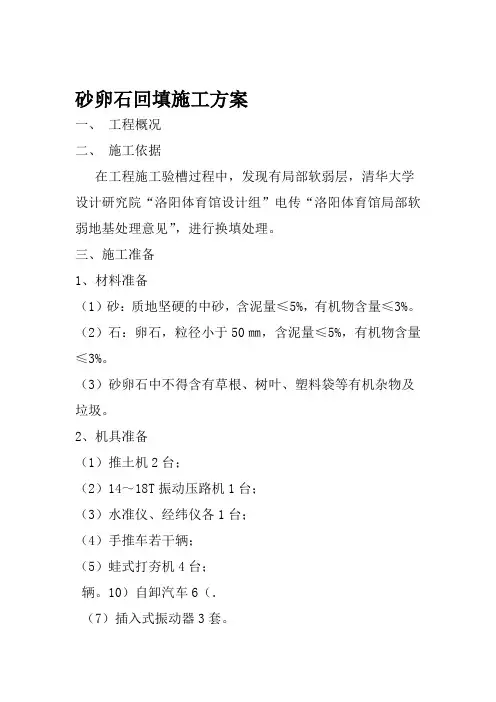

砂卵石回填施工方案
砂卵石回填施工方案一、工程概况二、施工依据在工程施工验槽过程中,发现有局部软弱层,清华大学设计研究院“洛阳体育馆设计组”电传“洛阳体育馆局部软弱地基处理意见”,进行换填处理。
三、施工准备1、材料准备(1)砂:质地坚硬的中砂,含泥量≤5%,有机物含量≤3%。
(2)石:卵石,粒径小于50㎜,含泥量≤5%,有机物含量≤3%。
(3)砂卵石中不得含有草根、树叶、塑料袋等有机杂物及垃圾。
2、机具准备(1)推土机2台;(2)14~18T振动压路机1台;(3)水准仪、经纬仪各1台;(4)手推车若干辆;(5)蛙式打夯机4台;辆。
10)自卸汽车6(.(7)插入式振动器3套。
四、施工部署1、质量目标一次交验合格,达到“省优质工程”。
2、工期目标砂卵石回填计划10天完成,2004年4月30日~2004年5月10日。
3、劳动组织(采用三班工作制)普工60人,20人/班。
五、施工方法○1-根据土质报告勘察单位、设计院提出对1、○,经各方确认间地基进行二次放坡开挖,挖至-8.31m12地基土与岩土工程勘察报告相符,换填级配砂石垫层,分层回填碾压到-6.81m。
2、开挖换填范围及放坡,见下图:○○剖面3-1.○○方向根据挖掘情况向外延伸。
说明:321向○○-12 剖面3○○13 说明:方向根据挖掘情况向外延伸。
12-)-2002《建筑地基处理技术规范》3、要求严格遵循(JGJ79垫层的承载力通过现场载0.97,进行施工,压实系数不低于300Kpa。
荷试验确定,承载力特征值不低于时,经勘探、设计、业主、监理等有关单-8.31、开挖至4 方可进行下道工序施工。
位部门验槽,并办理完隐检手续,最优级配由实验室确定出报告。
5、操作工艺6、分层铺填级配砂石拌合洒水验槽试验验收找平、碾压下一层施工载荷试验1级配砂石根据岩土报告,建议砂石中石子采用卵○石,含量占总重的70%,卵石最大粒径小于50mm,砂石含泥量小于3%,粒径小于2mm的部分不应超过总重的45%,应级配良好,不含植物残体、垃圾等杂质。
砂卵石回填施工方案样本
砂卵石回填施工方案一、工程概况二、施工依据在工程施工验槽过程中, 发现有局部软弱层, 清华大学设计研究院”洛阳体育馆设计组”电传”洛阳体育馆局部软弱地基处理意见”, 进行换填处理。
三、施工准备1、材料准备( 1) 砂: 质地坚硬的中砂, 含泥量≤5%, 有机物含量≤3%。
( 2) 石: 卵石, 粒径小于50㎜, 含泥量≤5%, 有机物含量≤3%。
( 3) 砂卵石中不得含有草根、树叶、塑料袋等有机杂物及垃圾。
2、机具准备( 1) 推土机2台;( 2) 14~18T振动压路机1台;( 3) 水准仪、经纬仪各1台;( 4) 手推车若干辆;( 5) 蛙式打夯机4台;( 6) 自卸汽车10辆。
( 7) 插入式振动器3套。
四、施工部署1、质量目标一次交验合格, 达到”省优质工程”。
2、工期目标砂卵石回填计划10天完成, 4月30日~ 5月10日。
3、劳动组织( 采用三班工作制)普工60人, 20人/班。
五、施工方法1、根据土质报告勘察单位、设计院提出对○1-○12间地基进行二次放坡开挖, 挖至-8.31m, 经各方确认地基土与岩土工程勘察报告相符, 换填级配砂石垫层, 分层回填碾压到-6.81m。
2、开挖换填范围及放坡, 见下图:○1-○3剖面32方向根据挖掘情况向外延伸。
说明: ○1向○12剖面○3-○说明: ○12-○13方向根据挖掘情况向外延伸。
3、 要求严格遵循《建筑地基处理技术规范》( JGJ79- ) 进行施工, 压实系数不低于0.97, 垫层的承载力经过现场载荷试验确定, 承载力特征值不低于300Kpa 。
4、 开挖至-8.31时, 经勘探、 设计、 业主、 监理等有关单位部门验槽, 并办理完隐检手续, 方可进行下道工序施工。
5、 最优级配由实验室确定出报告。
6、操作工艺○1级配砂石根据岩土报告, 建议砂石中石子采用卵石, 含量占总重的70%, 卵石最大粒径小于50mm, 砂石含泥量小于3%, 粒径小于2mm 的部分不应超过总重的45%, 应级配良好, 不含植物残体、 垃圾等杂质。
掺水泥砂卵石填筑施工方案
掺水泥砂卵石填筑施工方案一、施工前的准备工作1.确定施工区域:根据工程需要,确定需要填筑的区域,并清除该区域上的草地、树木、杂物等。
2.土地平整:对施工区域进行必要的平整,清除掉突出的地面,确保填筑层的均匀。
3.配置材料:准备好所需的水泥、砂子、卵石,并按照一定比例配置好。
4.安全措施:安排好施工现场的安全警示标志,并做好相关的安全防护工作,包括佩戴好安全帽、手套等。
二、施工步骤1.水泥砂子的配置:按照所需比例将水泥、砂子放入搅拌机中,加入适量的水进行搅拌,直至形成均匀的砂浆。
2.卵石的清洗:将所采购的卵石放入清洗机中,通过高压水清洗,除去表面的泥沙和杂物。
3.开始填筑:将配置好的砂浆倒入施工区域,并用镘刀将其均匀地铺到需要填筑的位置上,厚度一般为5-10厘米。
4.整平和压实:用平板夯实工具对已铺好的砂浆层进行整平和压实,确保填筑层均匀、紧密。
5.铺卵石:在已铺好的砂浆层上均匀地铺上清洗过的卵石,厚度一般为10-15厘米。
6.整平和压实:用平板夯实工具对铺好的卵石层进行整平和压实,确保卵石层均匀、紧密。
7.等待固化:让填筑层自然固化,一般需要等待2-3天。
三、施工注意事项1.配置比例:水泥、砂子、卵石的配比关系直接影响填筑层的质量,应按照施工方案要求进行准确的配比。
2.均匀铺设:水泥砂浆和卵石均需要均匀地铺设,否则容易造成填筑层不均匀、不紧密。
3.压实效果:在压实填筑层时,要确保平板夯实工具的重量、频率合适,以达到理想的压实效果。
4.固化时间:填筑层需要一定的固化时间,不能过早进行后续的施工工作,以免影响填筑层的质量。
5.施工安全:在施工过程中要加强安全管理,确保工人的人身安全,避免发生意外事故。
以上就是掺水泥砂卵石填筑施工方案的内容,通过合理的准备工作和施工步骤,可以保证填筑层的质量和稳定性。
在实际施工中,需要根据具体情况进行适当调整和改进。
回填砂卵石施工方案
回填砂卵石施工方案
回填砂卵石施工方案
工艺流程:
1.检验砂石质量
2.分层铺筑砂石
3.洒水
4.夯实
5.找平验收
对级配砂石进行技术鉴定,如果是人工级配砂石,应将砂石拌合均匀,其质量应达到设计要求或规范的规定。
分层铺筑砂石:
a。
铺筑砂石的每层厚度一般为15~20cm,不宜超过
30cm,分层厚度可用样桩控制。
视不同条件,可选用夯实或压实的方法。
b。
砂和砂石地基底面宜铺设在同一标高上。
如深度不同,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。
施工应按先深后浅的顺序进行。
c。
分段施工时,接槎处应做成斜坡,每层接岔处的水平
距离应错开0.5~1.0m,并应充分压(夯)实。
d。
铺筑的砂石应级配均匀。
如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。
洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为
8%~12%。
砂卵石回填施工方案.doc
砂卵石回填施工方案.doc范本一:砂卵石回填施工方案1. 简介本施工方案旨在提供砂卵石回填工程的详细步骤和工艺流程,确保施工过程的安全和质量。
2. 工程概述本工程为某XXX工地的基础回填工程,回填材料为砂卵石。
3. 施工准备3.1 施工前的材料准备3.2 设备和工具准备3.3 现场环境和安全措施准备4. 施工流程4.1 标定回填区域4.2 打桩和回填区域围栏4.3 清理和平整回填区域4.4 砂卵石运输和堆放4.5 砂卵石回填4.6 回填区域的压实和平整4.7 清理施工现场5. 质量控制5.1 回填材料的质量要求5.2 回填厚度和均匀性的控制5.3 压实质量的控制5.4 监督检查和记录6. 安全措施6.1 施工现场的安全警示标识6.2 施工人员的安全防护措施6.3 施工现场的紧急事故应急预案7. 环境保护7.1 土地资源保护7.2 水资源保护7.3 噪音和粉尘控制8. 施工进度和报告8.1 施工进度计划8.2 施工过程中的发展记录8.3 施工结束后的报告和总结9. 附件本施工方案涉及的附件一览10. 法律名词及注释1) 工程:指具体的建设项目。
2) 施工:指根据施工方案进行现场实施工程建设的活动。
---范本二:砂卵石回填施工方案1. 引言本施工方案旨在规范砂卵石回填工程的施工过程,确保施工安全、质量合格。
2. 工程概述2.1 工程背景及目标2.2 施工地点及土壤状况2.3 施工规模及工期3. 施工准备3.1 前期工作3.1.1 资料采集3.1.2 施工方案编制3.2 材料准备3.3 设备调配4. 施工工艺4.1 标定回填范围4.2 施工设备布置4.3 地面清理与整平4.4 砂卵石运输和堆放4.5 回填施工4.6 土壤压实与整平5. 质量控制5.1 回填砂卵石质量要求5.2 回填厚度控制5.3 土壤压实质量控制5.4 监督检查和记录6. 安全措施6.1 施工现场安全管理6.2 施工人员安全培训6.3 危(wei)险源识别和风险评估7. 环境保护7.1 土地资源保护7.2 水资源保护7.3 噪声和粉尘控制8. 施工进度和报告8.1 施工进度计划8.2 施工记录与报告8.3 竣工验收9. 附件本施工方案涉及的附件清单10. 法律名词及注释1) 施工方案:根据工程特点和要求编制的施工工序和工艺的详细说明。
砂卵石回填方法
砂卵石回填方法集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-3、砂卵石回填施工方案3.3、主要施工方案(1)准备工作回填施工表面平整、坚实,没有任何松散材料和软弱地点,凡不符合设计和规范要求的回填面,必须分别采用补充碾压、换填好的材料、挖开晾晒等措施,直至达到标准,报监理工程师验收签认后方可进行下一道工序施工。
(2)施工放样在施工工作面上再测量后恢复中线,中线15-20M设一桩,并在两侧路肩边缘外设定指示桩。
进行水平测量,在两侧指示桩上用明显标记标出砂卵石回填的边缘的设计高程。
(3)运输和摊铺混合料拌和均匀后要尽快将其运送至铺筑现场,若运距远,车上的混合料需覆盖,以防水份过分蒸发。
砂卵石混合料采用摊铺机进行摊铺。
在摊铺机后面设专人消除粗细集料离析现象,特别是局部粗集料窝要铲除,并用新混合料填补。
(4)整形和碾压混合料拌和均匀后,用人工辅以机械进行摊铺,混合料摊铺成型后,用振动压路机或三轮压路机初压后,采用现场快速法测定混合料的含水量,在接近最佳含水量1%时,即可进行碾压,碾压采用摊铺一段,碾压密实一段。
碾压时采用先轻后重,先慢后快,自两边向中间,由低处向高处逐步碾压。
用压路机稳压后,测量人员及时检查高程,若有高低不平处,高处铲除,低处填平补平,填补处应翻开重新拌合或换填新的混合料,使其达到质量要求。
禁止贴薄层找平。
碾压时,配合人员跟班作业,碾压轮横向错半轮。
达到规定遍数后,由试验人员检测密实度,不合格时,继续碾压直到合格,压实度合格后,静压一遍成活。
全部碾压操作在混合料运送到工地2-3小时内完成。
碾压过程中要求满幅碾压,不得漏压,各部位碾压次数应相同,路幅两边应适当增加碾压遍数。
严禁压路机在已成型的或正在碾压的路段上调头、急刹车,防止破坏成品。
在各施工段端头4-5M范围内,压路机沿底基层横坡由低向高适当横向碾压,以防止纵向碾压。
端头时使混合料向端头方向,形成裂缝或松散现象。
砂卵石回填方案
3、砂卵石回填施工方案3.3、主要施工方案(1)准备工作回填施工表面平整、坚实,没有任何松散材料和软弱地点,凡不符合设计和规范要求的回填面,必须分别采用补充碾压、换填好的材料、挖开晾晒等措施,直至达到标准,报监理工程师验收签认后方可进行下一道工序施工。
(2)施工放样在施工工作面上再测量后恢复中线,中线15-20M设一桩,并在两侧路肩边缘外设定指示桩。
进行水平测量,在两侧指示桩上用明显标记标出砂卵石回填的边缘的设计高程。
(3)运输和摊铺混合料拌和均匀后要尽快将其运送至铺筑现场,若运距远,车上的混合料需覆盖,以防水份过分蒸发。
砂卵石混合料采用摊铺机进行摊铺。
在摊铺机后面设专人消除粗细集料离析现象,特别是局部粗集料窝要铲除,并用新混合料填补。
(4)整形和碾压混合料拌和均匀后,用人工辅以机械进行摊铺,混合料摊铺成型后,用振动压路机或三轮压路机初压后,采用现场快速法测定混合料的含水量,在接近最佳含水量1%时,即可进行碾压,碾压采用摊铺一段,碾压密实一段。
碾压时采用先轻后重,先慢后快,自两边向中间,由低处向高处逐步碾压。
用压路机稳压后,测量人员及时检查高程,若有高低不平处,高处铲除,低处填平补平,填补处应翻开重新拌合或换填新的混合料,使其达到质量要求。
禁止贴薄层找平。
碾压时,配合人员跟班作业,碾压轮横向错半轮。
达到规定遍数后,由试验人员检测密实度,不合格时,继续碾压直到合格,压实度合格后,静压一遍成活。
全部碾压操作在混合料运送到工地2-3小时内完成。
碾压过程中要求满幅碾压,不得漏压,各部位碾压次数应相同,路幅两边应适当增加碾压遍数。
严禁压路机在已成型的或正在碾压的路段上调头、急刹车,防止破坏成品。
在各施工段端头4-5M范围内,压路机沿底基层横坡由低向高适当横向碾压,以防止纵向碾压。
端头时使混合料向端头方向,形成裂缝或松散现象。
3.4、砂卵料填筑质量控制在砂卵料填筑施工过程中,主要控制如下项目:①采料方式:料场区域地下水位较高,料源大部分是位于水下,故开采方式均采用立面混合开采,一次到位。
砂卵石回填方案
3、砂卵石回挖动工规划之阳早格格创做3.1、砂卵料挖筑央供砂卵料是坝体揭破挖筑料中使用量最大,央供最为庄重的一种坝料.上坝砂卵料央供具备优良级配、砂卵料的最大粒径不大于150mm(用做代替料时搁宽到250mm),央供无片状、无针状颗粒、而且脆固、抗冻,含泥量(粘粉粒)不大于5%,压真后渗透系数不小于1×10-3cm/s,压真尺度采与相对于稀度(Dr)统造,央供Dr≥0.7.3.2、砂卵料场品量统造砂卵料场品量统造,主假如分离天量勘察报告查看:①覆盖层及树根、纯物的浑理情况;②砂卵料含泥量,有无泥土夹层或者纯土块等;③砂卵料中不大于60mm的砂石是可过于集结,普遍应统造正在30%以内.正在现场主要以“目测法”为主,可与具备代表性的试样举止室内考查.3.3、主要动工规划(1)准备处事回挖动工表面仄坦、脆真,不所有紧集资料战硬强天面,凡是不切合安排战典型央供的回挖里,必须分别采与补充碾压、换挖好的资料、掘启晾晒等步伐,曲至达到尺度,报监理工程师查支签认后圆可举止下一讲工序动工.(2)动工搁样正在动工处事里上再丈量后回复中线,中线15-20M设一桩,并正在二侧路肩边沿中设定指示桩.举止火仄丈量,正在二侧指示桩上用明隐标记表记标帜标出砂卵石回挖的边沿的安排下程.(3)输支战摊铺混同料拌战匀称后要尽管将其运支至铺筑现场,若运距近,车上的混同料需覆盖,以防火份太过挥收.砂卵石混同料采与摊铺机举止摊铺.正在摊铺机后里设博人与消细细集料离析局里,特天是局部细集料窝要革除,并用新混同料挖补.(4)整形战碾压混同料拌战匀称后,用人为辅以板滞举止摊铺,混同料摊铺成型后,用振荡压路机或者三轮压路机初压后,采与现场赶快法测定混同料的含火量,正在靠近最佳含火量1%时,即可举止碾压,碾压采与摊铺一段,碾压稀真一段.碾压时采与先沉后沉,先缓后快,自二边背中间,由矮处背下处逐步碾压.用压路机稳压后,丈量人员即时查看下程,若有下矮不仄处,下处革除,矮处挖仄补仄,挖补处应翻启沉新拌合或者换挖新的混同料,使其达到品量央供.克制揭薄层找仄.碾压时,协共人员跟从做业,碾压轮横背错半轮.达到确定遍数后,由考查人员检测稀真度,分歧格时,继承碾压曲到合格,压真度合格后,静压一遍成活.局部碾压支配正在混同料运支到工天2-3小时内完毕.碾压历程中央供谦幅碾压,不得漏压,各部位碾压次数应相共,路幅二边应适合减少碾压遍数.宽禁压路机正在已成型的或者正正在碾压的路段上调头、慢刹车,预防损害废品.正在各动工段端头4-5M范畴内,压路机沿底基层横坡由矮背下适合横背碾压,以预防纵背碾压.端头时使混同料背端头目标,产生缝隙或者紧集局里.3.4、砂卵料挖筑品量统造正在砂卵料挖筑动工历程中,主要统造如下名目:①采料办法:料场天区天下火位较下,料源大部分是位于火下,故启采办法均采与坐里混同启采,一次到位.共时现场品量统造人员注意不要使砂卵料中大于60mm的卵石含量过小或者过大(普遍统造正在5%~20%较相宜)、以期达到较好的碾压效验.②铺料薄度:根据碾压考查决定的铺料薄度为50cm,铺料是应注意的问题是,果砂卵料无黏散性,退却法卸料不可预防天使已压真部分表面紧集,那样正在统造铺料薄度历程中应予思量,经多次考查决定铺料薄度核减10cm,以保证碾压品量.③洒火碾压:总加火量根据碾压考查决定应统造正在砂卵料体积的30%安排,含火量统造正在8%安排较相宜,碾压效验较好.碾压采与YZ-14B光轮振荡压路机碾压8遍,即可使砂卵料的压真谦脚安排央供的Dr≥0.7.碾压历程中闭键是统造好止驶速度及加火量,且搞到边加火边碾压,目测碾压里有明火(基原达到鼓战)时,碾压效验最佳,碾压历程中应分段碾压,相邻二段接接戴碾压相互拆接,逆碾压目标拆接少度不小于0.3~0.5m,笔曲碾压圆形啊拆接宽度为1.0~1.5m.④相对于稀度统造:根据料场勘察资料、将料场分成二个区.东区砂卵料颗粒较细、西区砂卵料颗粒较细,依照安排央供分区挖筑.庄重按动工典型央供与样,检测压时效验,正在坝料挖筑历程中压真指标Dr的统造皆是依照砂卵料的颗粒组成,换算成搞容沉统造的.对于所与的每一个试样皆举止颗粒分解,测出大于60mm的卵石含量,并按碾压考查率定的建正值决定搞容沉.搞容沉测定采与灌火法,简曲支配步调是;①将挖筑里用铁锨小心铲仄,并用火仄尺考验(需要时加套环找仄);②按预先设定的试坑大小(试坑曲径普遍为土样最大粒径的3~5倍,与样数量普遍不小于50~150kg)将坑内挖筑料小心掘出,称其局部沉量即为干土沉.而后举止筛分,供出曲径大于60mm卵石含量的百分数,将大于60mm的卵石晒搞,其余干料用大锅炒搞、干料、搞料沉量好即为含火量;③将整弛塑料膜铺于坑内,且尽管预防其沉叠;④背坑内灌火至充谦为止,记录总加火量,火的容量除以局部火量,即可供得试坑体积,进而供得干容沉.搞容沉=干容沉/(1+含火量).考查截止,原工程共与样300个(合合每700m3与样一个),仄衡搞容沉为安排搞容沉的112%,与样合格率100% .砂卵料挖筑动工品量统造应着沉注意如下问题:①天然砂卵料的产生历程决断了其级配、卵石含量的不匀称性、而级配的连绝性,卵石含量的下矮皆是做用其搞容沉的要害果素,故正在量控历程中要根据本量情况辨别对于待,机动掌握;②砂卵料正在碾压历程中加火量对于压真度做用相称明隐,惟有当砂卵料加火量正在基原鼓战状态下,碾压效验最佳,那一面与普遍土料截然分歧.。
砂卵石回填工程施工方案
砂卵石回填工程施工方案一、工程概述砂卵石回填工程是为了填充和加固地基而进行的一种工程,主要应用于土石坝、岩石消力坝、沉降柱、悬索桥锚块、挖掘加固、填埋场等工程项目。
砂卵石是由天然砂砾或碎石经过筛分、清洗、分类等工艺处理而成的一种建筑材料,具有良好的排水性能、稳定性和耐久性,被广泛应用于工程填筑、路基工程、渗透排水等方面。
二、工程前期准备1. 勘察设计:施工单位应在施工前对施工现场进行详细的勘察,了解地质情况、土质状况、地下水情况、邻近建筑结构等情况,为后续施工工作提供准确的数据支持。
2. 施工方案设计:根据勘察情况和工程要求,制定合理的施工方案,包括砂卵石的种类、规格、用量、施工工艺、施工步骤等内容。
3. 现场布置:选择施工现场,对施工区域进行布置,包括搭建施工场地、设备调试、材料堆放等工作。
三、施工工艺1. 地表准备:清理施工现场,清除杂物、平整地表,做好基础工作,为后续施工提供良好的施工条件。
2. 基础处理:对基础进行处理,包括加固、填实、夯实等工作,提高基础的稳定性和承载力。
3. 材料准备:准备好所需的砂卵石材料,按照设计要求进行筛分、清洗、分类等工艺处理,确保材料的质量和性能符合施工要求。
4. 施工步骤:(1)首先进行底部填料,将砂卵石均匀铺设在基础面上,夯实、压实,保持地面平整、结实。
(2)其次进行中间填料,将砂卵石逐层铺设,夯实、压实,保持填料的均匀、稳定。
(3)最后进行表层填料,将砂卵石铺设在填料层表面,夯实、压实,保持填料表面平整、坚固。
5. 河堤回填:在河堤工程中,砂卵石回填工程的施工步骤相似,但需根据河流水位、流速、流量等情况进行特殊处理,确保施工安全、质量。
四、施工设备1. 大型挖掘机:用于开挖施工现场、填土、搅拌等工作。
2. 压路机:用于对填料层进行夯实、压实,提高填料的密实度和稳定性。
3. 洗砂机:用于清洗砂卵石材料,去除泥土、杂质等不良物质,提高材料的质量和性能。
4. 输送设备:用于将砂卵石材料输送至施工现场,保证施工的连续性和高效性。
回填砂石施工方案
回填砂石施工方案一、施工目的与要求回填砂石是在施工过程中进行的一项重要工程,目的是为了填充土方工程后,保证地基的稳定性和整体的坚固性,以满足建筑物或道路的要求。
本施工方案的主要目标如下:1.确保回填砂石的质量合格,符合相关规范和技术要求。
2.保证施工过程中的安全性。
3.合理控制施工进度,确保工期的顺利进行。
二、施工准备1.制定详细的施工方案,并由相关部门进行审核和批准。
2.施工前进行现场踏勘,了解地形地貌和地质条件,制定适宜的施工措施。
3.准备相关材料和设备,包括砂石、渗透水道、振动轮等。
4.组织人员,包括负责施工的技术人员、工人和安全监管人员等。
5.确保施工现场的安全和交通秩序,设置必要的警示标志和施工围栏。
三、施工工艺与方法1.清理施工区域:首先清理施工区域,包括清除杂物、石块以及不符合要求的土方等。
2.铺设垫层:在回填区域铺设适当厚度的垫层,以防止砂石和地基之间的直接接触,减少沉降。
3.选择合适的砂石:根据施工地点的需求和地基的特点,选择合适的砂石进行回填。
砂石应符合相关规范,具有一定的粒径和均匀性。
4.分层回填:采用分层回填的方法,每层回填砂石的厚度不宜超过30cm,保证每层的厚度均匀并进行适当的压实。
5.振动轮压实:使用振动轮进行砂石的压实,通过振动和轮胎的重压,使砂石充分填实,并提高其密实性和稳定性。
6.控制湿度:对于一些特殊地方,如陡坡、坑洞等,可以在砂石回填过程中进行湿润控制,以增加砂石与地基之间的相互粘结力,提高整体的稳定性。
7.进行必要的平整和修正:进行砂石回填后,应及时进行必要的平整和修正,确保地表面平整,并满足相关要求。
四、施工安全与质量控制1.施工过程中,要加强对施工人员的安全教育和管理,并保证施工现场的通风良好,防止尘肺病的发生。
2.施工人员必须配备必要的个人防护设备,并按照规定进行操作。
3.施工过程中要严格按照相关技术规范和要求进行操作,保证回填砂石的质量和稳定性。
砂卵石回填施工方案20241015
砂卵石回填施工方案20241015一、施工前准备1.确定回填区域:根据工程设计图纸和相关要求确定回填区域的范围和高程要求。
2.清理回填区域:清除回填区域内的杂物、可燃物和有害物质等,并将其妥善处理。
3.测量回填区域高程:使用水准仪等测量工具对回填区域进行高程测量,确保回填的均匀性和高程要求的准确性。
二、回填材料的准备1.砂卵石的选择:选择粒径适中、成分稳定的砂卵石作为回填材料,确保回填的稳定性和坚固性。
2.筛分回填材料:使用筛网对砂卵石进行筛分,将过大和过小的颗粒筛掉,保证回填材料质量的一致性。
三、施工过程1.回填区域的分块:根据回填区域的大小和形状,将其划分为几个相对独立的区块,方便施工和控制回填材料的均匀性。
2. 按层回填:从回填区的底部开始,逐层回填砂卵石,每层厚度一般为20cm左右。
回填时要均匀地铺设砂卵石,确保每一处都有足够的支撑和填充。
3.紧实回填材料:每回填一层材料后,使用压路机等机械设备对其进行紧实,提高回填材料的密实度,并确保回填层与地基的紧密结合。
4.控制回填高度:根据设计要求,控制回填的高度和厚度,确保回填后地面的高程平整和稳定。
5.调整回填材料湿度:根据实际情况,调整回填材料的湿度,确保回填材料的密实度和稳定性。
四、施工质量控制1.进行质量检查:在回填施工过程中,定期进行质量检查,检查回填材料的质量和密实度等,确保施工质量和回填稳定性。
2.做好施工记录:对施工过程中的关键环节和重要数据进行记录,包括回填区域的位置、高程数据、回填材料的质量等,方便后期的验收和施工管理。
五、施工安全措施1.强化安全培训:对施工人员进行砂卵石回填施工的安全培训,提高其安全意识和操作技能,做好施工现场的安全管理。
2.设置安全标志:在施工现场周围设置明显的安全标志,并设立警示线,提醒人员注意施工现场的危险性。
3.使用安全防护装备:对施工人员进行必要的安全防护装备的配备,如安全帽、防护眼镜、手套等,确保施工人员的身体安全。
砂卵石回填施工方案
砂卵石回填施工方案一、工程概况二、施工依据在工程施工验槽过程中,发现有局部软弱层,清华大学设计研究院“洛阳体育馆设计组”电传“洛阳体育馆局部软弱地基处理意见”,进行换填处理。
三、施工准备1、材料准备(1)砂:质地坚硬的中砂,含泥量≤5%,有机物含量≤3%。
(2)石:卵石,粒径小于50㎜,含泥量≤5%,有机物含量≤3%。
(3)砂卵石中不得含有草根、树叶、塑料袋等有机杂物及垃圾。
2、机具准备(1)推土机2台;(2)14~18T振动压路机1台;(3)水准仪、经纬仪各1台;(4)手推车若干辆;(5)蛙式打夯机4台;(6)自卸汽车10辆。
(7)插入式振动器3套。
四、施工部署1、质量目标一次交验合格,达到“省优质工程”。
2、工期目标砂卵石回填计划10天完成,2004年4月30日~2004年5月10日。
3、劳动组织(采用三班工作制)普工60人,20人/班。
五、施工方法1、根据土质报告勘察单位、设计院提出对○1-○12间地基进行二次放坡开挖,挖至-8.31m,经各方确认地基土与岩土工程勘察报告相符,换填级配砂石垫层,分层回填碾压到-6.81m。
2、开挖换填范围及放坡,见下图:○1-○3剖面说明:○1向○32方向根据挖掘情况向外延伸。
○3-○12剖面说明:○12-○13方向根据挖掘情况向外延伸。
3、要求严格遵循《建筑地基处理技术规范》(JGJ79-2002)进行施工,压实系数不低于0.97,垫层的承载力通过现场载荷试验确定,承载力特征值不低于300Kpa。
4、开挖至-8.31时,经勘探、设计、业主、监理等有关单位部门验槽,并办理完隐检手续,方可进行下道工序施工。
5、最优级配由实验室确定出报告。
6、操作工艺○1级配砂石根据岩土报告,建议砂石中石子采用卵石,含量占总重的70%,卵石最大粒径小于50mm,砂石含泥量小于3%,粒径小于2mm的部分不应超过总重的45%,应级配良好,不含植物残体、垃圾等杂质。
○2垫层施工宜采用振动压路机(14-18T),分层铺填厚度,每层压实遍数等宜通过试验确定。
砂卵石施工方案
砂卵石施工方案1. 简介砂卵石是一种常用的路面铺装材料,主要由砂子和卵石混合而成。
在施工过程中,砂卵石可以通过适当的工艺和方法进行铺设,以达到美观、耐久和稳定的效果。
本文将介绍砂卵石施工方案的具体步骤和注意事项。
2. 施工步骤2.1 机械设备准备在开始施工之前,需要准备好所需的机械设备,如挖掘机、铺设机、压路机等。
这些设备将在后续的施工过程中发挥重要作用。
2.2 地面准备在施工之前,需要对待铺设的区域进行地面准备。
首先,清除地面上的杂物和垃圾。
然后,使用挖掘机挖掘地面,确保地面平整,并依据设计要求进行必要的坡度调整。
为了增加砂卵石铺设的稳定性和耐久性,需要进行基础处理。
首先,将铺设区域的土壤进行压实处理,确保地面的稳定性。
然后,在地面上铺设一层厚度为10-15厘米的砂子层,使用铺设机将其均匀地铺平。
2.4 砂卵石铺设完成基础处理后,开始进行砂卵石的铺设。
首先,将砂卵石从堆料区运输到施工现场。
然后,使用挖掘机将砂卵石均匀地倒入铺设区域。
铺设时,注意保持均匀的厚度和水平度,确保整个铺设区域的一致性。
2.5 压实处理铺设完成后,使用压路机对砂卵石进行压实处理。
通过多次的反复压实,可以增加砂卵石的密实度和稳定性。
在压实过程中,要注意控制压路机的速度和轮胎的气压,以避免对砂卵石产生不必要的损坏。
在完成砂卵石的铺设和压实后,需要进行一些完善处理工作。
首先,检查整个铺设区域是否均匀平整,若有不平整的地方,则需要进行修整。
然后,使用喷水洗刷铺设区域,将砂卵石表面的杂物冲洗干净。
3. 注意事项在进行砂卵石施工时,需要注意以下几点:3.1 施工环境施工环境应具备良好的排水条件,以免造成积水影响施工质量。
同时,施工时要避免在雨天或湿度较大的情况下进行,以免影响砂卵石的压实效果。
3.2 施工质量控制在施工过程中,要严格进行质量控制,保证砂卵石的铺设厚度和水平度符合设计要求。
可使用检测工具,如石板、水平仪等对铺设质量进行检查,确保施工质量达标。
砂卵石回填施工方案
砂卵石回填施工方案一、施工前准备在进行砂卵石回填之前,需要进行充分的准备工作,以确保施工的顺利进行。
具体准备工作包括:1.土地清理:清理施工区域内的大块杂物、垃圾等,确保施工区域整洁。
2.挖掘土方:根据设计要求,进行土方的挖掘和整理,确保施工区域的平整度和土方的适宜性。
3.检查基础:对施工区域的基础进行检查,确保基础稳固、无裂缝等质量问题,必要时进行修补。
4.准备工艺材料:准备好所需的砂卵石材料,确保数量充足,质量符合要求。
二、施工步骤1. 垫层铺筑首先,在基础表面铺设一层垫层,以减轻砂卵石的压力,并有利于排水。
垫层材料可选用碎石或碎砂岩,厚度一般为5-10厘米。
2. 砂卵石回填将准备好的砂卵石均匀地回填到施工区域内,可以采用机械设备进行铺设,也可以手工进行,但需注意均匀性和厚度控制。
回填厚度一般为15-20厘米。
3. 压实处理砂卵石回填完成后,进行压实处理,以提高回填层的稳定性和承载力。
可采用振动压路机等设备进行压实,直至达到设计要求的密实度。
4. 表面处理最后,对回填层表面进行修整和清理,确保表面平整、无积水和杂物等。
如有需要,可进行表面覆盖层的铺设。
三、施工质量检验施工完成后,应及时进行施工质量检验,包括回填厚度、压实度、表面平整度等指标的检测。
如发现问题,应及时整改,确保施工质量达标。
四、施工安全注意事项1.在施工过程中,严格遵守安全操作规程,保障施工人员的人身安全。
2.注意施工现场的通风透气,防止因尘土等造成污染。
3.建立施工现场的警示标识,提醒人员注意施工区域和危险区域。
4.注意施工设备的安全操作,定期检查维护设备,确保运行正常。
砂卵石回填施工是基础工程中常见的一项工作,正确的施工方案和严格的质量控制是保障工程质量的关键。
希望上述施工方案能够对相关施工人员提供一定的参考和指导。
砂石回填方案
一、编制依据1、《工程测量规范》GB50026-20072、《土方与爆破工程施工及验收规范》GB50201-20123、《建筑地基处理技术规范》JGJ79-20124、《建筑地基基础施工质量验收规范》GB50202-2013二、工程概况本工程为星河尚品5#、6#楼及地下车库工程,位于运城市岳南街以南,槐东路以西,西面为幸福里高层建筑,北面与院内住宅群相邻,场地非常狭小。
本工程地下室二层,基坑开挖深度为-8.35m。
为防止基坑坍塌,基坑经地勘及设计公司进行设计,南面、西面采用喷锚支护加固基坑边坡。
基坑四面坡度较陡,地下室结构外墙与支护结构之间的设计距离为1.2m,但施工时的实际最小距离只有0.2m。
本工程5#、6#楼桩顶垫300厚人工级配砂石,要求砂石粒径>0.5mm的颗粒超过全重50%,碎石最大粒径30mm,夯填度<0.90,砂石垫层上做100mm厚C15素混凝土垫层。
地下车库部分在开挖至设计标高经验槽合格厚作300厚3:7灰土垫层(经设计变更后,现变更为300厚人工级配砂石),垫层为100mm厚C15素混凝土垫层。
室外回填按《地下工程防水技术规范》GB50108-2008标准图及设计图纸的要求。
三、级配砂石回填施工(一)、材料要求人工级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料,颗粒级配应经实验室出配比。
不得含有草根、树叶、塑料袋等有机杂物及垃圾。
含泥量不宜超过5%。
碎石或卵石最大粒径不得大于30mm。
(二)、主要机具压路机、铲车、手推车、平头铁锹、2m靠尺、小线等。
(三)、作业条件1、CFG桩施工完毕,办理验收手续。
CFG桩检测已完成,《地基与基础验槽记录》经各参建单位签章确认;2、检查基坑边坡是否稳定,并将基底上的积水、浮土、杂物等清理干净。
3、施工前设置铺筑厚度标志,在边坡上弹上水平标高线或在外墙防水保护层上弹上每层回填的高度。
4、天然级配砂石要做击实试验,合格后再回填。
砂卵石施工方案
砂卵石施工方案砂卵石施工方案一、施工准备:1. 装备:砂卵石施工所需的设备和材料,包括挖掘机、平板车、卵石、河沙、水泥等。
2. 勘测:对施工区进行勘测,确定施工范围、工程量和施工要求。
3. 施工图纸:制定详细的施工图纸,包括卵石分布、施工层数等。
二、施工步骤:1. 清理施工区:对施工区进行清理,清除杂物和障碍物,确保施工区平整。
2. 挖掘基底:使用挖掘机对基底进行挖掘,以达到设计要求的深度和宽度。
3. 基底处理:将基底表面进行夯实,使其坚固平整。
4. 铺设防草膜:在基底上铺设防草膜,以防止杂草的生长。
5. 铺设砂层:在防草膜上铺设一层厚度约为10厘米的河沙,使其表面平整。
6. 压实砂层:使用压路机对砂层进行压实,使其牢固坚实。
7. 铺设卵石:将卵石按照设计要求的布置方式进行铺设,注意保持卵石之间的缝隙均匀。
8. 确认层数:根据施工要求,确认卵石的铺设层数,以达到设计要求的高度。
9. 固定卵石:使用水泥浆将卵石固定,使其牢固不易松动。
10. 清理施工区:对施工区进行清理,清除多余的材料和工具,保持施工区整洁。
三、施工注意事项:1. 环境保护:施工过程中注意环境保护,确保不对周围环境造成污染。
2. 安全施工:施工人员需佩戴好安全帽和工作服,严格遵守施工安全规范。
3. 施工质量:施工过程中严格按照设计要求施工,保证施工质量。
4. 现场管理:施工现场需保持整洁有序,设立警示标识,确保施工区域安全。
四、施工时间及成本估算:1. 施工时间:根据施工范围和工程量的不同,施工时间会有所变化,一般需要2-5天。
2. 施工成本:根据工程量和材料价格的不同,施工成本会有所变化,一般在5000-10000元。
以上是砂卵石的施工方案,通过合理的施工步骤和注意事项,能够确保砂卵石施工的质量和安全。
在施工过程中需严格按照要求进行操作,确保每一步都符合施工标准,最终使施工效果达到预期。
卵石回填施工方案
卵石回填施工方案1. 引言卵石回填是一种常见的施工技术,广泛应用于土木工程、园林绿化等领域。
本文将详细介绍卵石回填施工方案的流程和注意事项。
2. 施工准备在进行卵石回填施工前,需要进行以下准备工作:2.1 施工图纸的准备在施工前,需要根据工程要求和设计意图,准备详细的施工图纸。
施工图纸应包括回填区域的尺寸、施工层数、卵石种类和规格等信息。
2.2 卵石的准备根据设计要求,选择合适的卵石种类和规格。
卵石应具有坚固、耐磨、不易变形等特点,以保证回填后的稳定性和美观性。
2.3 土壤处理在进行卵石回填前,需要对回填区域的土壤进行处理。
如果土壤质量较差,可以考虑进行加固或更换土壤。
确保土壤的稳定性和承载力。
2.4 施工设备和工具准备必要的施工设备和工具,例如挖掘机、铲车、平板车、铲斗等。
选择适当的工具可以提高施工效率和质量。
3. 施工流程卵石回填施工的流程主要包括以下几个步骤:3.1 清理施工区域在施工前,需要先将回填区域清理干净,清除杂物、垃圾和植被等,确保施工区域的整洁。
根据施工图纸的要求,使用挖掘机等设备开挖回填区域。
挖掘的深度和尺寸应根据设计要求来确定。
3.3 土壤处理在挖掘回填区域后,对土壤进行处理。
可以根据需要进行土壤加固、压实或更换。
3.4 卵石回填将预先准备好的卵石运送到施工现场。
按照设计要求,将卵石平铺在回填区域内,逐层回填。
注意卵石应均匀分布,保持平整。
3.5 压实和修整在卵石回填完成后,使用振动压路机等设备进行卵石的压实。
通过振动压实可以提高卵石之间的紧密度和稳固性。
然后对卵石表面进行修整,使其平整美观。
施工完成后,清理施工区域,清除杂物和施工时产生的垃圾,确保施工区域的清洁整齐。
4. 注意事项在卵石回填施工过程中,需要注意以下事项:4.1 安全在施工过程中,必须保证施工人员的安全。
使用适当的个人防护装备,遵守施工现场安全规定,严禁超负荷作业和乱堆乱放。
4.2 质量管理严格按照设计要求和施工规范进行施工,确保卵石回填的质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砂卵石回填施工方案及关键性技术措施
1.1施工方法
M7.5浆砌石防洪堤后的回填料按照设计要求为砂卵
石,施工所用砂卵石,由汽车从堆料场运输至堤顶。
堆放前对场地要进行清理干净,并做好排水及防污措施。
所选用的
砂卵石必须是级配良好、具有透水性和质地坚硬。
施工前由
试验人员测定砂卵石的物理性能,确保砂卵石的质量符合设计及规范要求。
施工时从堤顶架设溜槽至施工面,砂卵石由溜槽回填
至墙背,回填后的砂卵石用碾压机进行压实。
1.2堤防质量标准与控制
堤顶高程应达到设计高程加预留沉降量,堤顶宽度达到
设计要求,坡面平整,堤顶面呈微拱形(拱高15cm), 堤坡
脚线、堤顶线整齐顺直。
具体的质量检查内容和标准如下。
1堤轴线偏差+15每200延米测四点用经纬仪测
2高程堤顶0〜+15每200延米测四点用水准仪测
平台顶・10〜+15
3宽度堤顶・5〜+15每200延米测四处用皮尺量
平台顶〜+15
4边坡坡度不陡于设计值每200延米测四处用水准
仪测和用皮尺量。
