外墙弹性涂料(平涂)施工工艺为了便于施工过程中的管理工作,确保外墙装饰工程的施工质量,根据工程实际情况,制定如下施工工艺流程:基层处理→批刮腻子→刷封闭底漆→刷弹性面漆→刷罩光漆→局部修补、清除污染基层处理1、新上墙的水泥至少让其熟化一个月以上,以使墙面碱性适当降低并使墙面干透,墙面含水率须低于10%;若环境温度低,墙面的待干时间也相应延长。

2、清除基层表面尘土和其它粘附物。

墙面泛碱起霜时用硫酸锌溶液或稀盐酸溶液刷洗,油污用洗涤剂清洗,最后再用清水洗净。

3、检查底材有无空鼓迹象空鼓如不处理将会造成涂膜最终随底材空鼓部位一起脱落。

因此发现空鼓后应立即予以清除,并予以修补。

空鼓部位修补结束后需按规定保养,达到要求后方可施工,以免造成涂膜弊病,切忌当天修补,隔日涂装。

4、检查底材有无裂缝关于裂缝的处理方法,一般采用清理后用腻子填补;批嵌裂缝应使用弹性腻子,以确保当外力使裂缝进一步扩大时,腻子在一定程度上阻止裂缝的出现。

B.腻子批刮如果墙面平整,能达到施工要求,可不必批刮腻子。

如果必须用腻子找平,则可用晨阳外墙专用腻子,批刮腻子时,要尽量刮得少、刮得薄,批刮两道腻子之间的间隔不可太短,要待前一道底层腻子膜彻底干燥并修整后再批刮下一道面层腻子。

最后打磨平整。

C、刷底漆在清理完毕的基层上用辊筒均匀地涂刷一遍专用抗碱封闭底漆,不可漏涂,也不能涂刷过多造成流淌或堆积。

底漆施工前请按以下要求确认底材是否符合涂装要求:1、平整度:侧对强光检查,应无明显凹凸可见。

2、致密不疏松:用手指夹抠挖墙面,应坚硬无松动物若底材过于疏松将会引起无气喷涂施工时涂膜起泡、脱落等弊病。

3、耐水性:用手指蘸水擦拭墙面,腻子应无溶胀现象。

4、检查底材无空鼓、裂缝、砂眼、颗粒等弊病5、清洁表面清洁无污物。

D、涂料准备检查面漆的型号、规格是否与要求相符,数量是否与需要涂装的面积相符,尽可能的略多些。

施工前需将涂料充分搅匀,按施工说明稀释涂料备用。

外墙弹性涂料施工工艺设计

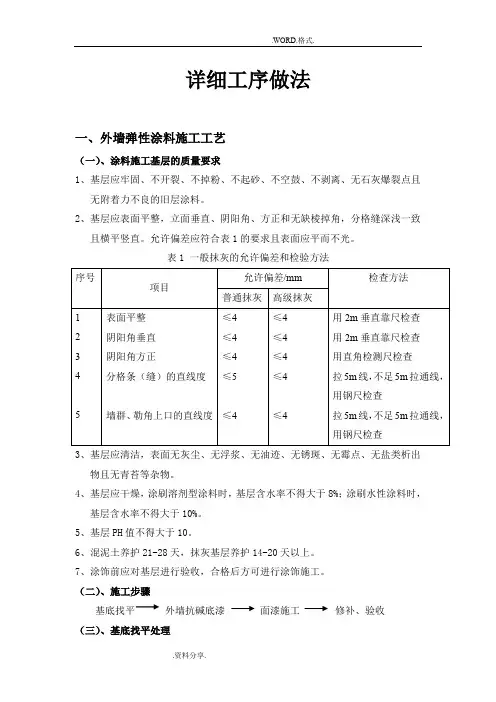

外墙弹性涂料施工工艺设计

详细工序做法一、外墙弹性涂料施工工艺(一)、涂料施工基层的质量要求1、基层应牢固、不开裂、不掉粉、不起砂、不空鼓、不剥离、无石灰爆裂点且无附着力不良的旧层涂料。

2、基层应表面平整,立面垂直、阴阳角、方正和无缺棱掉角,分格缝深浅一致且横平竖直。

允许偏差应符合表1的要求且表面应平而不光。

表1 一般抹灰的允许偏差和检验方法3、基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物且无青苔等杂物。

4、基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于8%;涂刷水性涂料时,基层含水率不得大于10%。

5、基层PH值不得大于10。

6、混泥土养护21-28天,抹灰基层养护14-20天以上。

7、涂饰前应对基层进行验收,合格后方可进行涂饰施工。

(二)、施工步骤基底找平外墙抗碱底漆面漆施工修补、验收(三)、基底找平处理1、批刮外墙专用腻子一道,厚度1-1.5mm为宜,2、干燥24小时后用260#砂纸打磨平整。

3、用水保养一道,待干燥后施工底漆。

(四)、外墙抗碱底漆施工1、涂刷工具:涂料滚筒及油漆刷子。

2、外墙抗碱底漆可兑水30%,均匀涂刷一道,不得有漏刷现象。

3.、干燥24小时后施工面漆。

(五)、面漆施工工艺采用面漆涂刷2遍。

1、涂刷工具:涂料滚筒及油漆刷子。

2、面漆施工两道,每道兑水不超过20%,每道施工时间间隔不低于2小时。

3、局部修补,准备验收。

二、重要节点部位的施工做法施工人员必须作好施工前的准备工作:根据设计施工要求选好涂料品种、颜色。

为避免产生色差,应根据使用要求一次备足料量、调配完成,并充分搅拌均匀,这样才能保障其技术指标一致稳定。

由于抗碱封闭底漆只有:a、封闭外墙面的碱性作用。

b、提高面涂料与墙面的附着力。

c、增强面涂料的遮盖力,防止面涂层发花。

d、节约面涂料。

因此在涂刷涂料之前外墙必须经过合理养护时期再用刷或辊涂进行封闭底漆处理。

采用滚涂施工时:将蘸取漆液的毛辊先按W方式运动将涂料大致涂在基层上,然后用不蘸取漆液的毛辊紧贴基层上下左右来回滚动,使漆液在基层上均匀展开,最后用蘸取漆液的毛辊按一定方向满滚一遍。

外墙弹性涂层(平涂)施工工艺

外墙弹性涂层(平涂)施工工艺

外墙弹性涂层(平涂)施工工艺简介外墙弹性涂层是一种用于保护建筑外墙并提供美观效果的涂料。

本文档介绍了外墙弹性涂层的施工工艺,包括准备工作、涂料选择、施工步骤和注意事项,希望对施工人员有所帮助。

准备工作在进行外墙弹性涂层施工前,需要进行以下准备工作:1. 清洁墙体表面:清除墙体表面的尘土、油污等杂质,使用高压水枪或刷子进行清洗。

2. 检查墙体状况:检查墙体是否有裂缝、空鼓等问题,必要时进行修复。

3. 做好防护措施:将周围的门窗、地面等进行覆盖保护,避免涂料污染。

涂料选择选择合适的外墙弹性涂料非常重要,应考虑以下因素:1. 材料质量:选择质量好、经久耐用的涂料,以确保外墙的保护效果和使用寿命。

2. 弹性特性:涂料应具有良好的弹性,能够适应外墙的自然膨胀和收缩变形。

3. 耐候性:涂料应具有良好的耐候性能,能够抵抗紫外线辐射、风雨侵蚀等自然环境的影响。

施工步骤1. 打底处理:先涂刷一层底漆,提高涂料与墙体表面的附着力。

2. 基层处理:根据墙体材料的不同,采用合适的基层处理方法,如刮腻子、补平、打磨等,确保墙体表面平整。

3. 涂料施工:使用专业的刷子或喷枪将涂料均匀涂抹在墙体表面上,注意避免漏刷和滴漏。

4. 等干处理:根据涂料的干燥时间等待一定时间,使涂料完全干燥。

注意事项在进行外墙弹性涂层施工时,需要注意以下事项:1. 涂料的存放:在施工过程中,注意存放涂料的环境温度和湿度,避免过高或过低的温度对涂料造成影响。

2. 施工环境:施工时应选择无风或微风的天气,避免涂料被风吹散或污染。

3. 涂料搅拌:在施工前必须充分搅拌涂料,以保证涂料中颜料的均匀分布。

4. 施工厚度:根据涂料的要求,掌握适当的施工厚度,避免施工过厚或过薄导致涂料效果不理想。

总结外墙弹性涂层的施工工艺是一个综合性的过程,需要仔细准备、选择合适的材料、掌握正确的施工步骤和注意事项。

只有确保施工质量,才能达到保护外墙、提供美观效果的目标。

希望本文档可以帮助施工人员更好地理解和实施外墙弹性涂层的施工工艺。

弹性外墙涂料工程施工

弹性外墙涂料工程施工

弹性外墙涂料工程施工一、施工准备1. 施工前,要对外墙涂料进行检查,确保外墙表面平整、无裂缝、无起泡、无脱落等问题。

2. 准备好涂料和相关工具,确保施工顺利进行。

3. 对施工现场进行清理,保证施工环境整洁。

二、基层处理1. 外墙基层处理是外墙涂料工程成功的关键。

首先要对基层进行清洁,去除油污、灰尘等杂物。

2. 对墙面进行修补,填补裂缝和凹洞,确保墙面平整光滑。

3. 针对不同的基层材质,采用不同的处理方法,以保证涂料的附着力和持久性。

三、涂料施工1. 在施工前需将涂料搅拌均匀,确保涂料质地均匀。

2. 使用专用滚刷或喷涂机进行涂料施工,确保涂料均匀、充分覆盖。

3. 首先进行面层的底漆涂抹,以增加涂料的附着力和耐久性。

4. 待底漆干燥后,进行面层的涂料施工,一般需要进行两遍涂抹,确保墙面色泽均匀、光滑。

5. 在涂料施工过程中,需注意施工温度和湿度,确保涂料干燥均匀。

四、涂后处理1. 完成涂料施工后,对墙面进行检查,确保墙面色泽均匀、无漏刷、无起泡等问题。

2. 涂料干燥后,进行清理工作,清除墙面上的涂料杂物,确保墙面整洁。

3. 完成施工后,对施工现场进行清理、归档,保持施工现场整洁。

五、质量验收1. 完成施工后,需要进行质量验收。

验收人员需对外墙涂料的平整度、色泽、附着力等方面进行检查。

2. 对涂料施工存在的问题,及时进行整改和修复,确保涂料工程质量符合要求。

3. 完成质量验收并合格后,方可交付使用。

六、施工注意事项1. 施工现场要保持干燥、通风良好,避免在雨天或湿度大的情况下进行施工。

2. 施工前要对涂料进行充分了解,确保选用适合的涂料种类和施工方法。

3. 施工人员需佩戴个人防护装备,保护好皮肤和呼吸系统。

4. 涂料施工时要注意施工顺序和涂抹厚度,确保涂料的平整度和附着力。

5. 在施工过程中遇到困难或问题,应及时与专业人员沟通,保证施工质量。

总结:弹性外墙涂料工程施工需要细致认真的态度,从基层处理到涂料施工再到涂后处理,每个环节都需要注意细节,确保涂料工程质量和持久性。

弹性外墙涂料施工工艺

弹性外墙涂料施工工艺

弹性外墙涂料施工工艺1.1 基面处理1.1.1基面达到《建筑装饰工程施工及验收规范》规定。

1. 1.2对原有建筑进行涂料涂刷时,对外饰面进行粘结强度测试,粘结强度≥1.0Mpa。

基面如果出现空鼓、脱层等现象,应将原有外墙饰面层清除,露出基层墙体重新抹灰,若被油污或浮灰污染需清除,满涂界面剂。

1. 1. 3 基层含水率<10%,PH值<9.5。

3.1 施工方法3.1.1 对基面进行全面检查,如抹刀痕迹,粗糙的拐角和边沿,露网等现象,进行修补;墙面不平,应刮补找平腻子。

3.1.2 待腻子干透后方可施工。

3.1.3 施工方法:滚涂、刷涂、喷涂均可。

3.1.4 施工时所使用工具要保持清洁干燥,施工完毕要及时清洗干净,浸入水中,以待第二天再用。

3.1.5 涂料使用前,用电动手提搅拌器适度搅拌至稳定均匀状态,不能过度搅拌。

3.1.6 利用墙面拐角、变形缝、分格缝、水落管背后或独立装饰线进行分区,一个分区内的墙面或一个独立墙体一次施涂完毕。

3.1.7 同一墙应用同一批号的涂料,每遍涂料不宜施涂过厚,涂层应均匀,颜色一致。

3.1.8 主料施工前将基面全部涂刷一道KL-Td-1无色底涂。

用量为0.1-0.15Kg/m2。

3. 1. 9主料需二遍成活:涂刷第一遍主料时需加5%-10%的水稀释,涂刷第二遍主料时不用稀释。

两遍主料间隔时间大于24小时。

如有露底,须在2小时内修补。

用量:0.3-0.4 kg/m2 。

3. 1. 10 KL-Tws-6主料施工完成后,放置24小时后,喷涂一道KL-Tm-1罩面漆。

用量为0.1-0.15Kg/m2。

3.1.11水为生活饮用水。

3.1.12根据墙面湿度、空气温度、主料稠稀度以及风速加水量可适度调整。

3.1.13应使用相同涂刷工具,涂抹的纹路要左右前后相同,颜色一致,施工涂层墙面应有防雨,防污染措施。

3.1.14 一种颜色涂料用一套涂刷工具,界面变动要横平竖直,不要将两种主料穿插在一起。

外墙弹性涂料施工工艺流程(两篇)2024

外墙弹性涂料施工工艺流程(两篇)2024

外墙弹性涂料施工工艺流程(二)引言概述:外墙弹性涂料是一种常用的建筑涂料,具有良好的防水、防裂和耐候性能,在建筑行业中广泛应用。

本文将详细介绍外墙弹性涂料施工的工艺流程,包括前期准备、基层处理、涂料施工、涂层养护等各个环节,旨在帮助读者了解外墙弹性涂料施工流程,提高施工质量。

正文内容:一、前期准备阶段:1.客户需求收集与分析:与客户充分沟通,了解客户的涂料需求、预算以及预期效果,制定合理的施工方案。

2.施工文件准备:准备施工方案、施工图纸以及所需施工材料的清单,并确保所使用的材料符合相关标准。

二、基层处理阶段:1.清洁基层表面:清除墙面上的油污、污渍和附着物,以确保涂料能够良好地附着在墙面上。

2.破损修补:修补墙面上的裂缝、砂眼和凹陷等破损部位,保证墙面平整。

3.基层处理剂涂布:在墙面上涂布基层处理剂,提升涂料的附着力和耐久性。

三、涂料施工阶段:1.基础涂料施工:在基层处理完成后,施工第一遍基础涂料。

通常使用辊涂法进行涂布,确保涂料均匀覆盖整个墙面。

2.纤维布粘贴:在基础涂料未干透之前,将纤维布贴附在墙面上,增强墙面的抗裂性能。

3.中间涂料施工:待纤维布干燥后,施工第二遍中间涂料,用辊涂法涂布,保证涂层的厚度均匀。

4.面层涂料施工:中间涂料干燥后,施工最后一遍面层涂料。

通常采用辊涂法或喷涂法进行施工,确保涂层的光滑度和美观度。

四、涂层养护阶段:1.涂层养护时间:根据涂料的性质和环境条件,确定涂层的养护时间,一般为24小时至48小时。

2.避免日晒和雨淋:在涂料养护期间,避免日晒和雨淋,以免影响涂料的固化效果。

3.涂层检查与修补:养护期结束后,对涂层进行检查,如发现破损或缺陷,及时进行修补,确保涂层的完好性。

五、安全施工措施:1.使用个人防护装备:施工人员应佩戴头盔、口罩、手套等个人防护装备,确保施工安全。

2.安全操作:施工人员应按照操作规程进行施工,不得违章操作,确保施工过程中的安全。

总结:本文详细介绍了外墙弹性涂料施工的工艺流程,包括前期准备、基层处理、涂料施工、涂层养护等各个环节。

外墙弹性涂料施工方案

外墙弹性涂料施工方案

外墙弹性涂料施工方案一、施工材料准备1.外墙弹性涂料:根据设计要求选择合适的外墙弹性涂料,确保质量优良,颜色鲜艳。

2.开槽机:用于清理墙体表面的杂物和老旧涂层。

3.抹灰工具:包括砂浆斧、刮板、刷子等。

4.电动或手动喷涂机:用于施工涂料。

二、施工准备工作1.安全措施:确保施工现场的安全,做好防护措施,如戴好安全帽、手套等。

2.施工前的准备:清理墙体表面,去除墙面的老旧附着物,保证墙面干净无尘。

3.防水措施:如有需要,先对墙面进行防水处理,确保墙体表面干燥。

三、施工步骤1.打底处理:在干净的墙面上进行打底处理,使用适当的底漆涂料,提高涂料的附着力和耐久性。

2.涂刷底漆:选用刷子或辊筒将底漆均匀地涂刷在墙面上,保证整个墙面都被覆盖,并且厚薄均匀。

3.第一次涂刷:待底漆干燥后,使用涂料喷枪或刷子均匀地涂刷第一遍涂料,在涂刷时要注意涂料的厚度均匀,确保涂层的一致性。

4.第二次涂刷:待第一遍涂料干燥后,再次均匀涂刷第二遍涂料,确保整个墙面的涂层厚度均匀一致。

5.养护处理:涂刷完成后,根据涂料的要求进行养护处理,一般要求养护时间为7-10天。

四、质量控制1.墙面平整度:涂料施工后,应仔细检查墙面的平整度,排除出现的凹凸不平现象。

2.颜色一致性:涂料施工后,应仔细检查涂层的颜色是否一致,无明显色差。

3.耐久性:施工完成后,应对涂层进行抗老化、耐久性等测试,确保涂料质量达到设计要求。

五、安全措施1.施工时要注意工人的人身安全,尤其是在高处施工时要确保工人有必要的安全防护装备。

2.施工现场要保持整洁有序,杂物要及时清理,防止摔倒等事故发生。

3.施工时要按照产品说明书和相关施工规范进行操作,确保施工质量和安全。

六、施工注意事项1.施工过程中应注意天气条件,严禁在风雨天气下施工。

2.施工时要均匀涂刷,不得出现涂料厚薄不一的现象。

3.施工过程中要注意涂料的干燥时间和养护时间,不能过早进行下一道工序。

4.施工完毕后要检查涂层的质量,查看是否有起泡、开裂等现象。

外墙弹性涂料施工工艺及验收要求

外墙弹性涂料施工工艺及验收要求

外墙弹性涂料施工工艺及验收要求第一篇:外墙弹性涂料施工工艺及验收要求弹性底涂:柔性外墙外保温基层,既要求对起保温功能的柔性基层有良好的封闭性,又要求对起装饰保护作用的外饰体系有足够的粘结性和配套性的封闭底漆。

要求外保温复合墙体要含有一层强度较低、密度较小、含气量高、导热系数小、允许变形量大的保温材料,形成柔韧性基层。

1、基层要求清除污垢、松散物:将砂浆表面的污垢,包括油污及其它脏物清除干净,松散物及水泥浆铲除,要求目测无污垢、松散物和其它障碍物。

2、批刮外墙专用腻子外墙专用的腻子必须具有优异的耐水性,附着力强、粘结力高及易刮涂等特点。

1)搅拌方法:在容器中先注入量好的清水,后再按比例慢慢加入干粉料,用电动搅拌器低速充分搅拌,边倒边搅拌至均匀无结块、无沉淀物,成浓稠浆状即可。

2)施工要点:用批刮工具满刮腻子,每次厚度控制在1mm左右。

由于基层的不同腻子的用量也不同,一般第一遍腻子的用量约为1.3㎏/m²,第二遍递减。

待腻子实干后方可进行下一道腻子的批刮,批嵌最后一道腻子时要避免接茬。

根据墙面平整度,腻子批刮次数为一般为一遍或两遍为宜。

3、打磨最后一遍腻子干燥后即可进行打磨。

要求阴阳角横平竖直,墙面平整、无砂眼、无刮刀痕等。

4、涂刷水性抗碱底漆辊涂封闭底漆必须待腻子实干后,方能上底漆。

涂刷应使用滚涂,并力求均匀涂布,采用交叉滚涂方法,保证施工无遗漏,涂膜均匀。

5、底漆干透后,涂刷分隔所需不同颜色的底涂。

6、批涂批砂质感涂料底涂干透后,用分色纸粘贴所要装饰部位的边界,用抹刀把质感涂料批到墙上,厚度以粗砂径大小为宜,让粗砂稍突出,尽量批平整、均匀,尽量做到一次成功。

做完后将分色纸撕掉。

二、施工条件基底:合格的基底有五个基本特性:坚固、平整、干燥、中性、清洁。

1、基底需达到不掉粉、不起砂、无空鼓、起层、开裂和剥离现象。

2、基底干燥后PH值要求小于等于10。

3、基底为抹灰面,平整度误差3㎜以下。

外墙弹性涂料报价及工艺第二篇:外墙弹性涂料施工工艺外墙弹性涂料施工工艺一、适用范围本工艺适用于在水泥砂浆、混合砂浆、混凝土板、现浇混凝土、砌块、砖墙面以及聚合物水泥砂浆基底的外墙体,新、旧建筑大面积基层上进行外墙的施工。

外墙弹性涂覆(平涂)施工工艺

外墙弹性涂覆(平涂)施工工艺

外墙弹性涂覆(平涂)施工工艺外墙弹性涂覆(平涂)施工工艺
1. 引言
外墙弹性涂覆(平涂)是一种常用的外墙装饰施工工艺,通过涂覆弹性材料,可以有效地改善外墙的防水、保温、隔音等性能,提高建筑物的使用寿命和舒适性。

2. 工艺步骤
外墙弹性涂覆(平涂)施工包括以下几个步骤:
2.1 准备工作
- 清除外墙表面的杂物和附着物;
-修复墙面裂缝和破损部分;
-清洁墙面,确保表面干燥、平整。

2.2 底层处理
- 在外墙表面涂覆底涂材料,起到增强粘结力和防水效果的作用。

2.3 材料涂覆
- 选择合适的外墙弹性涂料,根据施工要求,均匀涂覆在底涂材料上;
- 可以使用刮板、滚筒或喷涂等工具,确保涂料均匀粘附在墙面上。

2.4 表面处理
- 在涂覆完成后,使用抹平工具将表面进行整平,确保外墙表面的平整性和美观度。

2.5 后续处理
- 施工结束后,进行检查和清洁,确保施工质量;
- 根据需要,可以进行二次涂覆或其他装饰处理。

3. 注意事项
- 施工时应遵守相关安全操作规范,佩戴好个人防护装备;
- 严格按照施工工艺要求进行操作,确保施工质量;
- 对于特殊情况和复杂的墙面处理,可以咨询专业技术人员。

4. 结论
外墙弹性涂覆(平涂)施工工艺是一种优秀的外墙装饰方法,能够提升建筑外墙的性能和美观度。

通过严格按照施工步骤进行操作,并注意施工前后的准备和细节处理,可以确保施工质量的高水平。

外墙弹性涂料施工工艺

外墙弹性涂料施工工艺

详细工序做法一、外墙弹性涂料施工工艺(一)、涂料施工基层的质量要求1、基层应牢固、不开裂、不掉粉、不起砂、不空鼓、不剥离、无石灰爆裂点且无附着力不良的旧层涂料。

2、基层应表面平整,立面垂直、阴阳角、方正和无缺棱掉角,分格缝深浅一致且横平竖直。

允许偏差应符合表1的要求且表面应平而不光。

表1一般抹灰的允许偏差和检验方法3、基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物且无青苔等杂物。

4、基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于8%;涂刷水性涂料时,基层含水率不得大于10%。

5、基层PH值不得大于10。

6、混泥土养护21-28天,抹灰基层养护14-20天以上。

7、涂饰前应对基层进行验收,合格后方可进行涂饰施工。

(二)、施工步骤基底找平一k外墙抗碱底漆一面漆施工一修补、验收(三)、基底找平处理1、批刮外墙专用腻子一道,厚度1-1.5mm为宜,2、干燥24小时后用260#砂纸打磨平整。

3、用水保养一道,待干燥后施工底漆。

(四)、外墙抗碱底漆施工1、涂刷工具:涂料滚筒及油漆刷子。

2、外墙抗碱底漆可兑水30%,均匀涂刷一道,不得有漏刷现象。

3.、干燥24小时后施工面漆。

(五)、面漆施工工艺采用面漆涂刷2遍。

1、涂刷工具:涂料滚筒及油漆刷子。

2、面漆施工两道,每道兑水不超过20%,每道施工时间间隔不低于2小时。

3、局部修补,准备验收。

二、重要节点部位的施工做法施工人员必须作好施工前的准备工作:根据设计施工要求选好涂料品种、颜色。

为避免产生色差,应根据使用要求一次备足料量、调配完成,并充分搅拌均匀,这样才能保障其技术指标一致稳定。

由于抗碱封闭底漆只有:a、封闭外墙面的碱性作用。

b、提高面涂料与墙面的附着力。

c、增强面涂料的遮盖力,防止面涂层发花。

d、节约面涂料。

因此在涂刷涂料之前外墙必须经过合理养护时期再用刷或辊涂进行封闭底漆处理。

采用滚涂施工时:将蘸取漆液的毛辊先按W方式运动将涂料大致涂在基层上,然后用不蘸取漆液的毛辊紧贴基层上下左右来回滚动,使漆液在基层上均匀展开,最后用蘸取漆液的毛辊按一定方向满滚一遍。

外墙弹性涂料施工工艺

外墙弹性涂料施工工艺

(一)外墙弹性涂料施工工艺1、涂料施工基层的质量要求<1>基层应牢固、不开裂、不掉粉、不起砂、不空鼓、不剥离、无石灰爆裂点且无附着力不良的旧层涂料。

<2>基层应表面平整,立面垂直、阴阳角、方正和无缺棱掉角,分格缝深浅一致且横平竖直。

允许偏差应符合表1的要求且表面应平而不光。

表1 一般抹灰的允许偏差和检验方法<3>基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物且无青苔等杂物。

<4>基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于8%;涂刷水性涂料时,基层含水率不得大于10%。

<5>基层PH值不得大于10。

<6>混泥土养护21-28天,抹灰基层养护14-20天以上。

<7>涂饰前应对基层进行验收,合格后方可进行涂饰施工。

2、施工步骤基底找平→外墙抗碱底漆→面漆施工→补、验收3、基底找平处理1、批刮外墙专用腻子一道,厚度1-1.5mm为宜,2、干燥24小时后用260#砂纸打磨平整。

3、用水保养一道,待干燥后施工底漆。

4、外墙抗碱底漆施工1、涂刷工具:涂料滚筒及油漆刷子。

2、外墙抗碱底漆可兑水30%,均匀涂刷一道,不得有漏刷现象。

3.、干燥24小时后施工面漆。

5、面漆施工工艺采用面漆涂刷2遍。

1、涂刷工具:涂料滚筒及油漆刷子。

2、面漆施工两道,每道兑水不超过20%,每道施工时间间隔不低于2小时。

3、局部修补,准备验收。

二、质量保证体系一、工程质量目标保证建设工程施工合同质量承诺和投标承诺;确保本工程质量达到验收规范“合格”标准。

分项工程合格率100%;质量保证资料齐全;观感质量得分率达到90%以上。

二、质量管理体系项目部在企业授权下履行本工程的施工合同,严格执行国家和各级有关部门颁的技术质量法规,以ISO9002标准为管理标准,依据企业制订的质量体系程序文件进行文件,把工程项目各环节的质量职能部门组织起来,建立健全质量管理监督机构,精心制订质量管理监督制度,充分调动施工人员的质量意识,使工程项目质量管理形成一个互相协调的有机整体,不断地改善质量体系,确保质量的适宜性和有效性,对本工程从开工到竣工的全过程进行有效的控制和管理,对最终的产品和建设单位全面负责。

外墙弹性涂料平涂施工工艺及花岗岩仿石涂料施工课件

外墙弹性涂料平涂施工工艺及花岗岩仿石涂料施工课件

涂刷罩面漆
在面漆干燥后,涂刷一层罩面漆,提高涂 层的防水、防污性能和耐候性。
涂刷底漆
涂刷专用的外墙底漆,增强墙面与涂料的 粘结力,同时封闭毛细孔,防止涂料渗透 。
特殊效果处理
根据需要,可以在涂刷面漆后使用砂纸打 磨出纹理效果,增强仿石质感。
涂刷面漆
将花岗岩仿石涂料按照比例混合搅拌均匀 后,使用涂刷工具均匀涂刷在墙面上,确 保涂层厚度一致,无色差。
成功案例二
案例概述
某住宅小区外墙采用花岗岩仿石涂料施工,实现 了天然石材的外观效果,且成本较低。
施工细节
预先设计好分格缝,采用专用的喷枪进行喷涂, 控制涂料厚度和颜色,同时加强成品保护。
效果评估
完工后外观逼真,色泽自然,整体效果和谐统一, 提高了住宅小区的品质。
失败案例分析
案例概述
某旧建筑改造项目外墙采用某低端品牌涂料,导致短时间内出现 褪色、剥落等问题。
对外墙涂料行业的启示
1 2
创新驱动发展
外墙涂料企业应加大研发投入,不断推出具有自 主知识产权的创新产品,以应对市场的变化和挑 战。
品质铸就品牌
外墙涂料企业应注重产品质量和涂层质量的提升, 以高品质的产品赢得市场和客户的信任。
3
服务赢得市场
外墙涂料企业应提供全方位的服务支持,包括技 术支持、售后服务等,以满足客户的个性化需求, 提升客户满意度。
弹性涂料需要定期进行维修和保养,维护成本相对较高。
04
实际案例分析
成功案例一
案例概述
某商业大厦外墙采用弹性涂料平 涂施工工艺,成功提升了建筑外
观的质感和耐久性。
施工细节
选用高品质弹性涂料,严格控制基 层处理、腻子批嵌、打磨等环节, 确保涂料与基层的粘结力。

外墙弹性涂料施工方案3篇

外墙弹性涂料施工方案3篇

外墙弹性涂料施工方案外墙弹性涂料施工方案精选3篇(一)外墙弹性涂料施工方案分为以下步骤:1. 准备工作:确认外墙的基础情况,包括墙面材料、维修需求等。

清理墙面上的灰尘、污垢和附着物,确保墙面干燥清洁。

2. 处理破损部分:修补墙面上的破损部分,如裂缝、凹陷等。

使用适当的修补材料进行修复,并确保修补部分与原墙面平齐。

3. 上底漆:选用适合外墙弹性涂料底漆进行施工。

底漆的作用是增强涂料的附着力和抗碱性,提高涂料的光泽度和耐候性。

4. 涂刷弹性涂料:选择合适的外墙弹性涂料进行涂刷。

根据涂料的说明书,按照施工要求进行搅拌和稀释。

使用刷子、滚筒等工具进行涂刷,确保涂料均匀覆盖整个墙面。

涂刷方向应与墙面纹理一致,避免重复涂刷。

5. 干燥和固化:根据涂料的干燥时间,等待涂料完全干燥和固化。

这通常需要几个小时到几天的时间,具体取决于所选择的涂料和施工环境。

6. 验收和保养:检查涂料表面是否均匀、光滑,并修复可能存在的瑕疵。

同时,定期清洁和保养外墙涂料,以延长其使用寿命。

需要注意的是,在施工过程中要注意安全措施,如佩戴防护手套、口罩等,避免接触到涂料或吸入有害气体。

此外,根据具体情况选择合适的弹性涂料,以保证施工效果和涂料的使用寿命。

外墙弹性涂料施工方案精选3篇(二)外墙涂料工程施工方案一般包括以下几个步骤:1. 准备工作:清洁墙面。

首先需要清洁墙面,可以使用清水和刷子清洁墙面,去除墙面上的污垢、灰尘和老旧涂层。

清洁后要等待墙面完全干燥。

2. 基层处理:修补墙面。

处理墙面上的裂缝、凹洞和孔洞,使用墙面修补材料进行填补,使墙面表面平整。

3. 底漆处理:施工底漆。

使用底漆来增强墙面的附着力和抗碱性能,提高涂料的附着力和耐久性。

根据涂料的要求,选择合适的底漆进行施工,一般需要涂刷两遍,并等待干燥。

4. 中涂处理:施工中涂。

根据所选择的涂料种类和要求,选择合适的中涂进行施工。

一般需涂刷两遍,涂刷时要注意均匀、连续和垂直方向进行。

外墙弹性涂料施工方案

外墙弹性涂料施工方案

一、工具准备:1、乳胶漆滚筒、刷子或喷枪、空压机、搅拌机(搅拌腻子)二台、水平尺、弯尺、卷尺、自动调平激光水平仪、墨斗、分色纸、抹布等。

二、施工流程图三、施工工艺1、基层要求(1)抹灰墙体:在进行外墙乳胶漆施工前,要求墙面要达到《建筑涂饰工程施工及验收规程JGJ/T29-2003》的相关要求。

要求平整牢固洁净,无油脂,盐碱析出物,尘污和松散水泥砂浆物质。

若发现上述附着物,应使用铲刀、钢丝刷、砂纸、洗涤剂等除去。

(2)保温墙体:要求保温工程在粘贴EPS保温板时即应确保大面平整,以确保抹面层、饰面层完工后外观平整。

一般要求外保温工程完工后平整度偏差小于4mm,若超过此范围则需进行EPS保温板打磨使之平滑。

外墙保温工程符合《外墙外保温工程技术规程JGJ144-2004》的相关要求。

2、腻子找补:施涂前应将基体或基层的孔洞、缺棱掉角处使用抹面胶浆或外墙专用腻子修补好;表面麻面、起泡、鼓包和裂缝等需清理后使用外墙专用腻子填补修平。

所用腻子必须具备好的耐水性,耐久性和柔韧性(抗裂性)。

待腻子干燥后,应打磨平整光滑,并清理干净。

3、弹性底漆弹性底漆的涂刷:均匀涂刷弹性底漆一遍,提高墙体的附着力,是下一道工序顺利进行。

4、弹分格线:施工前须要按要求弹出分格线,将大面积的墙面分成小块,以便于多组工人同时进行作业,和达到想要的美观效果。

为加快放线速度和提高放线的精确度,我们可以选择采用便携式自动调平激光水平仪辅助放线。

见下图:自动调平激光水平仪辅助放线5、滚涂、刷涂或喷涂乳胶漆待以上所有工序完毕后,开始进行喷涂或滚刷乳胶漆,要求喷涂均匀,无露面,各部位的厚度保持一致。

底层涂料可用辊涂,刷涂或喷涂工艺进行。

喷涂主层材料时应按装饰设计要求,通过试喷确定乳胶漆黏度、喷嘴口径、空气压力及喷涂尺寸。

主层涂料喷涂和套色喷涂时操作人员宜以二人一组,施工时一人操作喷涂,一人在相应位置配合,确保喷涂均匀。

6、修复分格条缝隙:喷涂或滚刷过后,按次序依次启下分格条,分色纸取下后,修正分格条之间的缝隙,使缝隙宽窄一致,线条清晰。

外墙弹性涂料工艺流程

外墙弹性涂料工艺流程

外墙弹性涂料工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!外墙弹性涂料的工艺流程详解外墙弹性涂料,因其良好的抗裂性、耐候性和装饰性,被广泛应用在各类建筑的外墙装修中。

外墙弹性拉毛涂料施工工艺5篇[修改版]

外墙弹性拉毛涂料施工工艺5篇[修改版]

第一篇:外墙弹性拉毛涂料施工工艺外墙弹性拉毛涂料施工工艺一、施工准备:1、主要的材料:E100封底漆、325水泥、E1662弹性漆、胶带、砂布、791胶;2、主要机具:简便水平器、线包、毛滚、喷枪、小拉毛专用滚、涮子、开刀等。

二、作业条件:1、门窗按设计要求安装好,并堵抹洞口四周的缝隙。

2、墙面基层处理完毕,并符合设计工艺要求,按抹灰面标准验收,满足喷涂条件,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。

3、双排架子或活动吊蓝,要符合国家安全规范要求,外架排木距墙面320cm。

4、所有的成品门窗要提前保护。

三、操作工艺:1、工艺流程:墙面基层处理、验收→弹线、分格、粘条→刷封闭底漆→粘贴分割线→使用专用毛滚进行拉毛→刷弹性漆二道→刷面漆一道→局部修补2、基层处理:基层验收合格后,做局部的修补。

要求:平整、光滑、无油污、无裂纹、无空洞、无砂眼、角平整、顺直。

3、刷封底漆:将封闭底漆滚刷基层上,要求涂刷均匀、无漏刷。

4、粘贴分割线:(建议)为保证进行拉毛效果的均匀,建议使用胶条进行分割线粘贴。

5、专用毛滚进行拉毛:要求:使用专用毛滚进行拉毛,应保证花式均匀,无节块、无连片。

拉毛完成后,应让其自然干燥4小时左右,保证表干的基础上进行弹性漆涂刷。

6、刷弹性漆两道:要求:可按需要加入清水5%(体积比)涂刷均匀,无透底现象。

在刷漆之前,要求基面达到平整、光滑,线条平直。

然后刷弹性漆。

7、刷面漆一道:要求:可按需要加入清水5%(体积比)。

均匀、无漏刷现象,分色线要线条清晰、平直、顺直。

8、检查施工质量,对局部污染或其他环节进行修补。

四、质量标准:1、保证项目:产品的品种、颜色、质量必须符合设计要求,并按技术交底施工。

2、要求成品表面无明显接槎、漏涂、透底、流坠等现象。

五、成品保护:1、在施工中,将门窗及不施工部位遮挡保护。

2、严禁从下往上的施工顺序,以免造成颜色污染。

3、拆架子或落吊蓝时,严禁碰损墙面涂层。

外墙弹性涂料施工方案

外墙弹性涂料施工方案

外墙弹性涂料施工方案(一)1、表面处理:对墙体进行检查,有浮砂、空鼓、开裂等现象进行处理,检测墙体DH值,保证墙体DH值符合要求。

2、外墙专用腻子:具有超高强度的附着力,同时兼具良好的硬度和韧性。

3、铺贴抗碱玻璃纤维网:在外墙专用腻子中间铺贴抗碱玻璃纤维网,以增强其抗拉强度(抗碱玻璃纤维网是一种经改性后,用化学纤维精制而成的粗细为0.28cm左右的高强度、抗碱、类似玻璃丝的网状物,其主要作用是防止涂层开裂、剥落、增强拉力稳固力)。

4、外墙打磨:对腻子面进行打磨至表面平整。

5、外墙底漆一遍:具有良好的抗碱功能,从而使腻子层最大限度杜绝返碱、发花的现象。

6、弹性外墙涂料二遍:具有极佳的弹性,可抵抗和覆盖墙体细微裂纹,对墙体提供有效的保护。

7、此方案涂料厂家可提供五年的质量保证。

进口高弹性硅树脂外墙涂料方案(二)1、表面处理:对墙体进行检查,有浮砂、空鼓、开裂等现象进行处理,检测墙体DH值,保证墙体DH值符合要求。

2、 2.1柔性渗透抗裂找平腻子二遍:采用高标号水泥配合高性能的粉末树脂、填料和直径为0.8mm左右的石英砂等合成,其温度热涨系数与水泥砂浆基面接近,能相互渗透,从而杜绝由于两种不同材料交合而造成的界面成膜,又因具有一定的柔性,与水泥基面的粘接强度高(可达到3.6mpa),故可防止基面龟裂,永不脱落,同时具有优异的防水性能。

2.2打磨并养护:每施工完一遍腻子进行养护,并且打磨平整。

3、铺贴抗碱玻璃纤维网:在柔性渗透抗裂找平腻子中间铺贴抗碱玻璃纤维网,以增强其抗拉强度(抗碱玻璃纤维网是一种经改性后,用化学纤维精制而成的粗细为0.28cm左右的高强度、抗碱、类似玻璃丝的网状物,其主要作用是防止涂层开裂、剥落、增强拉力稳固力)。

4、 4.1柔性修补找平腻子:其结构组成原理与柔性渗透抗裂找平腻子相同,只是对石英砂的颗粒进行了必要的调整,即直径系数与柔性渗透抗裂找平腻子相近,柔性稍有增强,粘结强度为5mpa,可将基层平整度调整到可将基层平整度调整到≤0.1cm/2m左右的误差。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

详细工序做法一、外墙弹性涂料施工工艺一、涂料施工基层的质量要求1、基层应牢固、不开裂、不掉粉、不起砂、不空鼓、不剥离、无石灰爆裂点且无附着力不良的旧层涂料;2、基层应表面平整,立面垂直、阴阳角、方正和无缺棱掉角,分格缝深浅一致且横平竖直;允许偏差应符合表1的要求且表面应平而不光;表1 一般抹灰的允许偏差和检验方法3、基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物且无青苔等杂物;4、基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于8%;涂刷水性涂料时,基层含水率不得大于10%;5、基层PH值不得大于10;6、混泥土养护21-28天,抹灰基层养护14-20天以上;7、涂饰前应对基层进行验收,合格后方可进行涂饰施工;二、施工步骤基底找平外墙抗碱底漆面漆施工修补、验收三、基底找平处理1、批刮外墙专用腻子一道,厚度1-1.5mm为宜,2、干燥24小时后用260砂纸打磨平整;3、用水保养一道,待干燥后施工底漆;四、外墙抗碱底漆施工1、涂刷工具:涂料滚筒及油漆刷子;2、外墙抗碱底漆可兑水30%,均匀涂刷一道,不得有漏刷现象;3.、干燥24小时后施工面漆;五、面漆施工工艺采用面漆涂刷2遍;1、涂刷工具:涂料滚筒及油漆刷子;2、面漆施工两道,每道兑水不超过20%,每道施工时间间隔不低于2小时;3、局部修补,准备验收;二、重要节点部位的施工做法施工人员必须作好施工前的准备工作:根据设计施工要求选好涂料品种、颜色;为避免产生色差,应根据使用要求一次备足料量、调配完成,并充分搅拌均匀,这样才能保障其技术指标一致稳定;由于抗碱封闭底漆只有:a、封闭外墙面的碱性作用;b、提高面涂料与墙面的附着力;c、增强面涂料的遮盖力,防止面涂层发花;d、节约面涂料;因此在涂刷涂料之前外墙必须经过合理养护时期再用刷或辊涂进行封闭底漆处理;采用滚涂施工时:将蘸取漆液的毛辊先按W方式运动将涂料大致涂在基层上,然后用不蘸取漆液的毛辊紧贴基层上下左右来回滚动,使漆液在基层上均匀展开,最后用蘸取漆液的毛辊按一定方向满滚一遍;阴角及上下口宜采用排刷涂找剂;采用刷涂法时:宜按先左后右,先上后下,先难后易,先边后面的顺序进行;待第一道腻子干燥24小时后,批刮第二道腻子,干燥24小时后用260砂纸打磨平整,用水保养一道,待干燥后施工抗碱底漆,干燥24小时后施工面漆两遍,面漆每遍施工时间间隔不低于4小时;涂料的接槎必须留在分格逢和阴阳角处,不能任意留槎以至于影响美观,并注意成品的保护,防止二次污染和人为的碰、划、刮、擦;在气温很高,湿度小的盛夏施工时,应将墙面用清水适当润湿,待水基本吸干后即可施涂,否则容易出现涂层成膜不好易脱皮,开裂,再者,阴雨天则因防涂膜未形成前遭雨水冲“花”也不宜施工,这一点在施工中尤为注意;三、涂料弊病及处理可能出现的弊病a)返碱:涂料涂于水泥墙面上,漆膜遇水后,表面出现白色结晶物的现象为返碱;强碱对漆膜有一定的破坏作用,返碱后的漆膜有发花、颜色不一致、失光等不良现象的发生;返碱是因为基层中含有的活性离子Ca2+、Mg2+等含量大,碱性太强,随着水份的挥发被带到漆膜的表面,和空气中的二氧化碳和水反应生成碳酸钙白色结晶物,附着在漆膜上,而使漆膜的颜色变白,且不是均匀的变白,用水润湿后漆膜仍恢复成原来的颜色,随着时间的延长,盐离子逐渐地析出,经过风吹雨打后,漆膜慢慢会恢复成原有的颜色;解决方案:公司采用高渗透封闭底漆,封闭毛细孔有效阻止Ca2+、Mg2+离子氧化;b)褪色:涂料涂刷一定时间后,漆膜本身颜色变浅的现象,不会恢复成原来的颜色;褪色是由颜料的保色性差,涂料的档次低所致;解决方案:公司均采用进口颜料巴斯夫、克莱恩等,有效降低紫外线对色料的氧化;c)浮色发花:涂料涂刷后,漆膜整体的颜色不一致;施工中兑水过多或涂料中色浆的混容性差;解决方案:公司对涂料加水浠释有严格的控制,涂料加水比例统一控制在10%以内;另外,进口色浆也能很好的回避兼容问题;d)不盖底:涂料涂刷后,漆膜未能完全遮盖住底材的颜色,是涂刷深色漆经常出现的问题;目前深色漆没有国家标准,考虑到特殊颜色加价问题,常常降低加价而牺牲遮盖力;解决方案:公司不以牺牲价格而降低质量,对于钛白的使用有严格限制;均采用美国杜邦钛白粉,只有及少数非重点涂料使用国产钛白;以此有效保证涂料的遮盖力和色衰年限;e)雨痕:涂料涂刷过后,遇到雨水冲洗,漆膜出现通道道类似眼泪般的条纹痕迹;水性漆干燥较慢,有一些助剂并未挥发完毕,遇到水后易出现水痕现象;f)起皮、剥落:漆膜从基材上翘起、脱落的现象;一般基层的腻子强度不够,耐水性差,遇到水后会膨胀而使漆膜起皮;漆膜易出现此种现象,因为弹性漆的漆膜较坚实,内聚力较强,附着力没有非弹性漆好;如果基层强度差或油污或灰尘等,易出现成张皮脱落现象;解决方案:公司在一般情况下腻子层均采用弹性腻子,弹性腻子因其性能特殊性能增加涂料与墙体的附着力;四、外墙质量通病的形成与危害以及如何克服我们所指的外墙质量通病,主要是指外墙墙体表面所采用的装饰覆盖层的基层与面层的质量通病;它们既是外墙体的保护层,又是外墙建筑物的装饰层;外墙涂饰材料基层和面层的龟裂以及其他一系列的质量问题的形成主要有以下几个方面的原因:第一,基层、面层所用材料本身原因:选用的原材料质量不合格;例如,材料的孔隙率比较大,容易含水,属于亲水性材料,抗渗、抗冻性能差,导致外墙基面层材料的强度降低、体积膨胀,不能抵抗大气的风化,降低了外墙材料使用的耐久性;第二,施工原因:外墙在施工时,新墙体或基层水分未干透,就立即覆盖涂饰,待基层风干时,产生收缩缝隙,或是外墙施工基层抹灰厚薄不均,产生不均匀收缩,贴块料有空鼓,缝隙未填实,施工形成空洞等;例如:泛水、雨篷以及门窗临边处未做防水处理等因施工问题造成的外墙质量通病,是不可忽视的原因;第三,环境因素的原因:外墙材料在使用过程中,长期受到自然因素和使用因素的破坏;天然的石材、陶瓷砂浆与砼都属于亲水性材料,长期暴露在外,受到空气中潮湿水分和有害物质的物理与化学作用;温度和干湿的交替变化引起外墙基层、面层材料的膨胀和收缩,长期反复的交替作用,会使基面层材料逐渐被破坏,产生裂缝、起壳、小块脱落;在材料遭到破坏后又不及时加以保护处理,侵蚀会顺着裂缝深入,使外墙内粉刷遭到破坏,导致外墙体色彩变色、发黑,在湿度高的地区会发生霉变,失去光泽,从而失去装饰性和使用功能;第四,使用因素的原因:人为的机械作用,同样对外墙造成伤害;例如:在外墙表面凿洞、打孔安装空调,在门窗临边安装防盗铁栅金属网,在外墙与屋顶墙上安装广告牌等;防水处理不好,会渗漏;对金属的保护不好产生锈蚀,污染了外墙表面,造成人为的侵害;上述这些因素对外墙的伤害不仅使建筑物失去外观形象,且大大缩短了建筑物的使用年限;针对外墙涂饰质量问题产生的原因,我们对外墙进行涂饰与出新处理时,应克服这些不利因素,注意以下几点;1. 在外墙涂饰材料的选用上应尽量考虑材料的耐久性,注重涂饰材料在各方面技术指标的优良性,选用弹性、抗裂、防水好的材料作为外墙涂饰材料;2. 外墙在施工时,应严格按照施工规范和设计图纸的要求进行,同时要将外墙防水项目逐步列入施工要求,在建筑物上设置广告牌应慎重考虑统一规划安排,减少人为破坏;3. 可根据外墙的使用情况和材料的特点,采取相应的措施,设法减轻大气或周围介质对装饰材料的破坏,提高材料本身对外界环境的抵抗作用;4. 及时做好已遭到侵蚀破坏外墙表面的保护修复工作;采用先进的材料进行保护处理;5. 在对新旧建筑物进行外墙处理时应注意处理方案的先进性、可行性以及材料价格性能比,减少重复投资与劳动;五、施工工程管理基本程序及施工管理要点一、施工管理程序1、施工管理人员要向业务员了解工程各方面的情况,会同业务员填写现场施工工程状况一览表;2、进入施工工地后,同施工队长共同负责安排好施工人员的生活问题;检查施工所需的工具、设施如水源、电源、脚手架等及材料的堆放场所;3、会同施工队长检查施工墙面粉刷质量;如墙面粉刷不合格,应写一份书面报告,交给甲方单位审阅,共同协商处理;目的是为了避免以后工程质量问题所引起的纠纷,并及时向公司汇报情况;了解施工面积、材料大概用量、施工质量标准、工期等;4、安排好工程施工计划,排好工程施工进度表,合理安排施工人员,确保工期按时完工;按施工面积合理发放用料,并做好材料保管、防止失窃;5、在施工当中的每一道工序都要严格检查,并写出书面报告;验收后方可进行下一道工序施工,以确保施工质量;6、每天要记录天气情况如阴、晴、雨、温度、湿度、一天降雨量…及施工区域;施工面积及施工材料的用量多少都要记录一目了然;7、要注意施工安全,要做到防患于未然,对不安全因素要及时采取整改措施;8、要妥善处理与施工队伍及工程方之间的关系,切实加强人、设备、材料、程序法规、环境卫生的管理力度;9、工程完工后,要会同业务员、施工队负责人及工程单位承办人,做好施工面积丈量、质量验收等工作,并编写好工程完工整套资料;10、从每一个施工工地回到公司后,要及时向领导汇报工地的施工情况,填写工程总结表,对施工队伍作出评价;二、施工管理要点1、检查墙体是否符合要求,填写工程状况表;1、有多少空鼓;2、墙面裂缝情况;3、阴阳角及分割缝线条情况;4、墙面平整度能否达到施工及验收要求5、老化时间是否符合要求15天以上局部有无粉刷6、脚手架离墙体间距是否足够是双排架吗7、有无施工洞什么时候粉刷8、女儿墙压顶是否符合要求向内倾斜9、雨棚及窗台滴水线是否符合要求10、屋顶防水情况;11、落水管有无问题12、房屋结构属哪一类2、工程施工要求:1、记录天气情况及降雨量单独体;2、明确工序工艺通知单;3、联络图甲、乙施工名单及联系电话、职务;4、每道工序用粉笔记号法红、黄、兰、白法;5、上漆前检查表;6、上漆操作认真检查天气及一次性涂刷完整性;7、上漆后禁止补灰,若补灰,填写补灰记录8、修补要用同批号漆;9、材料的记录及预核算;10、最后施工评价意见对工程质量、施工队伍水平、回访单;3、基础管理:1、材料不被窃;2、安全生产,文明施工;3、墙面清理工艺;4、不交叉重复污染涂料交叉污染;打砂皮掉粉污染;5、甲、乙方整改包括口头意见记录、落实及反馈;6、配合施工队管理,妥善安排员工生活问题;六、涂装方案与工艺要求一、施工准备1)检查登高设备;2)对施工人员进行安全、文明、防火、治安教育,落实安全、文明措施;3)落实施工现场物料、机具堆放处,安全警戒措施;4)现场墙面试做成品一块,由业主确认;5)技术人员就作业面对施工人员确认技术交底;二、施工条件1登高设备符合安全要求;2施工时,操作人员应穿好工作服,带好安全头盔和防护用具,系好安全带,落实所有安全措施,严格按照操作程序施工;3施工现场保持良好通风和配备必要的照明,确保施工安全;4物料、机具堆放整齐,绿化、门窗、其他建筑附属物保护措施落实到位,做到文明施工;5选用滚筒和漆刷涂刷时,每次蘸料后应在齿状板上来回滚动一周或在桶边舔料,以减少浪费和避免环境污染;6涂装施工必须由建筑物自上而下进行,每次涂刷以自然分割缝、阴阳角交接处或落水管等为界;三、基层处理要求1)墙面应平整、清洁、牢固、无接缝和修补痕迹;2)灰浆应使用同一厂家、同一品牌、同一标号、有质保书、合格证的水泥,灰浆掺配比例一致,抹灰时气温不低于0℃;3)抹最后一道灰时,黄沙应用筛网选过,筛掉较粗的沙子,以保证墙面美观,便于涂料施工;4)抹最后一道灰打木蟹时,应上下打出均匀的线条,线条应垂直,纹路疏密有致、深浅均匀;5)抹最后一道灰后至少十五天的墙面保养是必要的;6)墙面平整度应在两米的距离上,不平整度不超过±2mm;墙面含水率不高于10%,PH值不高于8,如有泛碱应延长养护期和采取人工淋雨清除泛碱;7)涂料施工前,检查平整度、空鼓、结构性裂缝情况,并及时安排修补;8)涂料施工前,抹灰施工方、业主、监理方、涂料施工方及相关单位共同验收合格,书面交工;四、成品保护与线条处理1)保护的对象:所有与施工工作面相接的其他成品,包括门、窗及门窗框和玻璃;户外落水管;其他外墙装饰物;2)保护目的:避免污染,同时减少清理工作量、避免清理破坏和清理残留;3)保护方法:a)门窗:使用报纸、挡板、塑料布等,以双面胶或化学胶水附贴于要保护的表面;b)门窗框:使用美纹胶带和报纸覆盖;c)户外落水管:使用彩条布包裹;d)其他外墙装饰物,如大理石等,基本采用挡板防护;e)后备措施:后期清理,恢复原样;4)线条处理:使用要求宽度的美纹纸覆盖后,在施工工序结束后的恰当时间内撤去;或者在墙面抹灰时按设计要求打上木条或塑料嵌条;七、涂料施工要领及涂装工艺每一栋建筑物从土建工程到表面装饰工程要经过很多阶段,但优良的装饰工程往往会成为建筑物最终评价的主要因素;涂料从生产车间出来后,只是一个“半成品”,需要经过施工人员的涂饰,最后形成符合要求的涂层,并发挥其装饰和保护的功能,成为真正的涂料;因此涂装质量的好坏不仅取决于涂料产品本身质量,而更需要有好的施工技术队伍;一、施工准备1、施工计划涂料施工前应根据涂料施工规程、涂饰品种式样,检查基层是否开裂、空壳、表面平整度、表面粗细均匀度、碱性、湿度等情况,然后进行修理;检查施工脚手架或吊篮的安全及安装情况、施工工具等条件;制定出相应的施工计划;2、施工管理1确定建筑装饰涂料在确定选用某种涂料产品之前,必须充分了解该涂料的性能、特点、操作要求及注意事项,并根据图纸要求的纹理、颜色和效果施工;根据基层表面的粗糙程度确定涂料的实际用量,争取一次性订足货物数量,以免分次订货会出现色差;2了解涂料的储存稳定性漆的允许储存时间为12个月,要求储存在干燥、清洁和阴凉处;如储存不当,在炎热的夏天会发生粘度的变化、结皮结块、甚至发霉,冬天则会发生冰冻、增稠、破乳等问题,应设法予以防止;3涂料的稀释与搅拌涂料在施工前必须根据产品的说明加以稀释,并充分搅拌均匀才能使用;一般乳液涂料都有触变性,看起来很稠,一经搅拌稠度即变稀,所以稀释量应严格按照要求进行;如稀释量过大或搅拌不彻底会造成涂料附着性降低、成膜不良、遮盖力下降、施工时飞溅滴落等不良后果;4检查脚手架或吊篮检查脚手架或吊篮安全,注意施工脚手架或吊篮安装与施工基面的间距是否合适,脚手架的支持点是否妥善移位;5产品保护工作为了建筑的外形美观,产品保护工作要及时进行特别是门窗及地面,在施工时充分注意不要粘上涂料;必须用一次性保护膜进行保护,粘贴时注意不要贴歪了,粘贴要结实;6注意职业道德进入现场时要遵守施工现场的规章制度、禁止在规定禁烟区吸烟、注意不要给施工场所的近邻增添麻烦、遵守施工有关的法律和条例;二、施工气候条件涂料的干燥成膜需要在一定的气温和湿度下进行,影响涂层正常成膜的因素主要有风、雨、低温和夏天阳光直射下施工,所以施工前后一段时间里一定要注意天气的变化,合理组织施工;1、风的影响建筑物外墙涂装避不开风的影响,尤其是高层建筑的涂装;一般高度超高,风速就越大,强风会降低涂膜的强度,使流平、正常成膜受到影响,同时空气中、工地上的灰尘会粘附在未干的涂层表面造成污染;一般涂料施工时风速超过6米/秒就不宜继续施工;2、雨水的影响下雨和潮湿环境对涂料的附着性、成膜性等会产生一定的影响;一般涂料适应的施工温度为65%左右,如遇雨天、雾天或环境湿度大于85%时应及时停止施工;等待天晴,基层含水率降到10%以下再施工;雨季施工注意事项:1指定专门气象预报员,每天开工和次日开工时,向有关人员通报天气情况;2准备好挡雨工具:如塑料布、蓬布、夹板等;3雨后施工前检查墙体湿度;3、温度的影响施工时被涂面的温度过高或过低会影响涂料的施工质量,一般来说:5℃以下会防碍涂料的正常成膜硬化甚至于冻结,而超过40℃则会使涂料过快干燥,亦影响涂膜质量;所以不管是水溶型或溶剂型涂料,适合在5-35℃气温条件下施工;如温度不适宜,应及时调整施工时间,避免影响施工质量;三、施工的基面条件建筑外墙装饰涂料的选择和应用,对建筑物的形象起着至关重要的作用,经过多年的研究发展,在造型、材质、功能多样化方面有长足进展的新型建筑涂料正凭借其安全性好,色彩丰富、施工和翻新简便,适应性强等优点逐步成为建筑材料的主力军;为了更好地体现建筑物的装饰效果,我们必须很好地注意混凝土基层的处理;1、基层的特性用于建筑物基面大多是矿物质,如混凝土、水泥砂浆等,可以从其外观、物理、化学特征上来认识和区分它们;这些矿物质基面一般具有以下特性:①表面状态基层的表面状态如处理不均匀会出现光滑面和粗糙面,通常是粗糙面结构对涂层提供了额外的附着力;而光滑面虽然能减少涂料的用量,但也会降低涂层的附着力;不均匀的基面结构也会影响涂层色彩的均匀度;基层表面处理时必须注意表面和均匀状态;②表面强度基层的表面强度取决于凝胶材料,当表面强度较低,可能会由于涂料干燥固化时产生的应力而导致基层表面的凝聚破坏并造成剥离;另外,基层表面强度低时,不能给涂层提供足够的承载力,很容易破损;表面强度;③吸水性基层材料往往通过表面的毛细孔吸水,其吸水性的大小取决于胶凝材料的种类和配比量;基层吸水性过强不仅会使材料在成膜过程中失水过快,造成涂层流平性差,成膜不良,而且还会明显出现色差;基层吸水性是否适应,可以通过基面预先处理底面处理剂底漆进行调整;④碱性大多数基层材料都有碱性,尤其新做的混凝土或水泥砂浆基层,其碱性PH值大于13;一般可以随着水份的扩散蒸发,并通过空气中的CO2、SO2等气体的中和,其碱性会随着时间的推移而慢慢降低;基层碱性强弱往往与基层含水量有关,所以涂料施工时要密切注意这个关系,否则施工后会对涂层的性能造成影响;2、基层施工的表面要求①要有良好的干燥表面,含水量在10%以下,PH值在10以下;②表面要平整、粗细均匀、明显凹凸处、表面不开裂、不起砂、无起粉剥落、无空壳、无油污、要坚固;③根据不同楼层的结构在结构梁柱与砖墙之间布置钢丝网、预防不同的季节基层缩涨;影响基面开裂;④涂料施工前,将施工脚手架的支掌拔离基面,要平整的修复支撑孔;⑤修整基面时,必须细心注意修补,修整处接头绝对平整,与原基面胶接要坚固;⑥涂料施工前,施工操作脚手架层次间的层高为1.8米,与基面间距40-50厘米,低层10米以下的建筑可以使用脚手架;高层10米以上的建筑建议使用施工吊篮;使用施工吊篮不会出现纵横向喷涂接差色彩不匀,施工快、降低成本、效果更好;3、基面处理清洁墙体,表面有油污的用铲刀将其铲除,再用烧碱水冲洗,然后用清水反复冲洗,知道表面干净无油迹为止;①平整、有水泥疙瘩、浮水泥渣的表面,用锉刀、钢丝刷、毛刷等将其铲除干净;②用外墙腻子将墙体缺少部分刮平修补;特别是有小孔、明显裂缝地方要反复多刮几遍,以保证腻子与基层具有良好的粘附力;③基面清除干净后,腻子层已干硬,基层表面处理完成,就可进行涂料施工;④基层干燥时间标准如下所示:四、施工管理1、施工管理:加强技术培训,进行质量教育,确保技术优良,作风过硬,设立一名专职的工程质量督导、及时发现施工中的问题,并及时解决问题,如出现大的不能解决的问题,应及时上报,并积极协助甲方代表和现场技术服务代表共同解决、确保工程施工正常进行;2、质量检查:项目经理部工程质量督导员要严格检查验收每一道工序,必须是请甲方代表和现场技术服务代表检每道工序重点检查项目:①漆面是否有异物,涂饰是否均匀,颜色是否一致;②边涂是否有漏涂或超出范围,边角分线是否平直;③漆有无漏涂的地方;④漆面是否起泡;⑤漆膜附着力如何,是否成片撕脱;发现上述方面的质量问题是,及时分格找出原因,积极采取措施,尽快解决问题,确保质量合格;五、施工方法涂料施工方法一般有刷涂、滚涂、喷涂和抹涂等方法;1、刷涂:是传统的施工方法,常用的工具有各类型的漆刷和排笔;刷涂一般使用在勾线、卡边及空间小的地方涂刷时,由于有刷痕而降低装饰效果;大部位空间不可采用;2、滚涂:是应用最广的一种涂刷方法,常用的工具是用羊毛或化纤材料制造的滚筒并且使用不同的滚刷可以达到不同的装饰效果;滚涂操作应先上后下、先左后右、先难后易,由亮处往暗处的规律进行,操作时起滚要轻,运滚要重,走滚要平,同时材料要分布均匀,达到纹理均匀的目的;3、喷涂:是利用压缩空气或其它方法做动力,将材料从喷枪的喷嘴中喷出,形成均匀的涂膜或达到自然造型的一种施工工艺;使用喷涂设备施工,它的施工效率较高,可获。

相关文档
最新文档
