土方体积换算系数

合集下载

土石方松实系数换算表

土石方松实系数换算表

2003定额:土石方松实系数换算表项目自然方松方实方码方土方 1 1.33 0.85石方 1 1.53 1.31砂方 1 1.07 0.94混合料 1 1.19 0.88块石 1 1.75 1.43 1.67注:1.松实系数是指土石料体积的比例关系,供一般土石方工程换算时参考;2. 块石实方指堆石坝坝体方,块石松方即块石堆方。

土方体积应按挖掘前的天然密实体积计算。

如需按天然密实体积折算时,应按下表系数计算。

土壤及岩石(普氏)分类表土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/m3)用轻钻孔机钻进1m耗时?(min)开挖方法及工具紧固系数f一、二类土I砂砂土壤腐植土泥炭150016001200600用尖锹开挖0.5~0.6 II 轻壤和黄土类土1600 用锹开0.6~0.8 虚方体积天然密实体积夯实后体积松填体积1.000.77 0.67 0.831.30 1.000.87 1.081.50 1.15 1.00 1.251.20 0.92 0.80 1.00土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/m3)用轻钻孔机钻进1m耗时?(min)开挖方法及工具紧固系数f壤潮湿而松散的黄土,软的盐渍土和碱土平均直径≤15mm的松散而软的砾石含有草根的密实腐植土含有直径≤30mm根类的泥炭和腐植土掺有卵石、碎石和石屑的砂和腐植土含有卵石或碎石杂质的胶结成块的填土含有卵石、碎石和建筑杂质的砂壤土1600170014001100165017501900挖,少数用镐开挖三类土壤III肥黏土,其中包括石炭纪、侏罗纪的黏土和冰黏土重壤土、粗砾石,粒径为15~40mm的碎石和卵石干黄土和掺有碎石或卵石的自然含水黄土含有直径>30mm根类的腐植土或泥炭掺有碎石或卵石和建筑碎料的土壤18001750179014001900用尖锹并同时用镐开挖(30%)0.8~1.0四类土壤IV含碎石重黏土,其中包括侏罗纪和石炭纪的硬黏土含有碎石、卵石、建筑碎料和重达≤25kg的顽石(总体积≤10%)等杂质的肥黏土和重壤土冰渍黏土,含有重量≤50kg的巨砾其含量为总体积≤10%泥板岩不含或含有重量达10kg的顽石19501950200020001950 用尖锹并同时用镐和撬棍开挖(30%)1.0~1.5土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/cm2)用轻钻孔机钻进1m耗时(min)开挖方法及工具紧固系数f土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/m3)用轻钻孔机钻进1m耗时?(min)开挖方法及工具紧固系数f松石V含有重量≤50kg的巨砾(占体积>10%)的冰渍石、矽藻岩和软白垩岩胶结力弱的砾石各种坚实的片岩石膏21001800190026002200<200 <3.5部分用手凿工具,部分用爆破开挖1.5~2.0次坚石VI凝灰岩和浮石松软多孔和裂隙严重的石灰和介质石灰岩中等硬变的片岩中等硬变的泥灰岩1100120027002300200~400 3.5用风镐和爆破开挖2~4 VII石灰石胶结的带有卵石和沉积岩的砾石风化的和有大裂缝的粘土质砂岩坚实的泥板岩坚实的泥灰岩2200200028002500400~600 6.0用爆破方法开挖4~6 VIII砾质花岗石泥灰质石灰岩粘土质砂岩砂质云母片岩硬石膏23002300220023002900600~800 8.5用爆破方法开挖6~8特坚石IX严重风化的软弱的花岗石、片麻岩和正长岩滑石化的蛇纹岩致密的石灰岩含有卵石、沉积岩的碴质胶结的砾石砂岩砂质石灰片岩菱镁矿2500240025002500250025003000800~1000 11.5用爆破方法开挖8~10 X白云石坚固的石灰岩大理石石灰胶结的致密砾石坚固的砂质片岩粗花岗岩2700270027002600260028001000~2000 15.0用爆破方法开挖10~12土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/m3)用轻钻孔机钻进1m耗时?(min)开挖方法及工具紧固系数f XI非常坚硬的白云岩蛇纹岩石灰质胶结的含有火成岩之卵石的砾岩石英胶结的坚固砂岩粗粒正长岩290026002800270027001200~1400 18.5用爆破方法开挖12~14特坚石XII具有风化痕迹的安山岩和玄武岩片麻岩非常坚固的石灰岩硅质胶结的含有火成岩之卵石的砾岩粗石岩270026002900290026001400~1600 22.0用爆破方法开挖14~16 XIII中粒花岗石坚固的片麻岩辉绿岩玢岩坚固的粗面岩中粒正长岩3100280027002500280028001600~1800 27.5用爆破方法开挖16~18 XIV非常坚硬的细粒花岗岩花岗岩、麻岩闪长岩高硬度的石灰岩坚固的玢岩330029002900310027001800~2000 32.5用爆破方法开挖18~20土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/cm2)用轻钻孔机钻进1m耗时(min)开挖方法及工具紧固系数f特坚石XV安山岩、玄武岩、坚固的角页岩高硬度的辉绿岩和闪长岩坚固的辉长岩和石英岩3100290028002000~2500 46.0用爆破方法开挖20~25 XVI拉长玄武岩和橄榄玄武岩特别坚固的辉长岩、辉绿岩、石英岩和玢岩33003000 >2500 >60用爆破方法开挖>25。

土石方工程量计算规则

土石方工程量计算规则

工程量计算规则一、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。

土方回填,按回填后的竣工体积,以立方米计算。

不同状态的土方体积,按下表计算:土方体积换算系数表二、自然地坪与设计室外地坪之间的土石方,依据设计土方平衡竖向布置图,以立方米计算。

三、基础土石方、沟槽、地坑的划分。

(一)沟槽:槽底宽度(设计图示的基础或垫层的宽度,下同)3m以内,且槽长大于3倍槽宽的为沟槽。

(二)地坑:底面积20m2以内,且底长边小于3倍短边的为地坑。

(三)一般土石方:不属沟槽、地坑、或场地平整的为一般土石方。

四、基础土石方开挖深度,自设计室外地坪计算至基础底面,有垫层时计算至垫层底面(如遇爆破岩石,其深度应包括岩石的允许超挖深度)。

五、基础施工所需的工作面,按下表计算:混凝土垫层工作面宽度按支挡土板计算。

六、土方开挖的放坡深度和放坡系数,按设计规定计算。

设计无规定时,按下表计算:(一)土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,允许放坡。

(二)土类为混合土质时,开挖深度大于1.5m,允许放坡。

放坡坡度按不同土类厚度加权平均计算综合放坡系数。

(三)计算土方放坡深度时,不计算基础垫层的厚度。

(四)放坡坡度按不同土类厚度加权平均计算综合放坡系数。

(五)计算放坡时,放坡交叉处的重复工程量,不予扣除。

七、爆破岩石允许超挖量分别为:松石0.20m,坚石0.15m。

八、挖沟槽(一)外墙沟槽,按外墙中心线长度计算:内墙沟槽,按图示基础(含垫层)底面之间井长度计算;外、内墙突出部份的沟槽体积,并入相应工程量内计算。

(二)管道沟槽的长度,按图示的中心线长度(不扣除井池所占的长度)计算。

管道宽度、深度按设计规定计算;设计无规定时,其宽度按下表计算:管道沟槽底宽度表单位:m(三)各种检查井和排水管道接口等处,因加宽而增加的工程量均不计算(底面积大于20m2的井类除外),但铸铁给水管道接口处的土方工程量,应按铸铁管道沟槽全部土方工程量增加2.5%计算。

土石方松实系数换算表Word版

土石方松实系数换算表Word版

土石方松实系数换算表
项目自然方松方实方码方
土方1 1.330.85
石方1 1.53 1.31
砂方1 1.070.94
混合料1 1.190.88
块石1 1.75 1.43 1.67
2. 块石实方指堆石坝坝体方,块石松方即块石堆
二、土方体积应按挖掘前的天然密实体积计算。

虚方体积天然密实体积夯实后体积松填体积
1.000.770.670.83
1.30 1.000.87 1.08
1.50 1.15 1.00 1.25
1.200.920.80 1.00
成为1.1立方松散土.
压实系数指单位体积内的原状土经压实后体积会减少,1立方原状土压实后成为0.9立方压实土.
由于土壤的可松性,天然密实土挖出来后体积将扩大,称为最初松散系数(一般取值1.2~1.3)
将这部分土转到填方区压实时,压实后的体积也比最初天然密实土的体积要大,称为最后松散系数(一般取值(1.03~1.04)
我在计算土方的时候,松散系数一般是取值挖方1.2 和1.04 也就是说挖1方天然密实土最后大概有1.2方;将1方天然密实土用去填,压实大概能填1.04方。

而中间过程中,用堆积的自然土压实去进行填方,其填体会变小,也就是压实系数。

压实系数的计算方式K=最后松散系数/最初松散系数(想要知道推到过程请详Q)
例:如最后松散系数、最初松散系数分别取值1.04和1.2 ,则K=0.87 也就是说1方的自然土压实后能填0.87方,如果要填1方,也就是1/0.87=1.15方,即需要1.15方自然土
结论:即压实要得到一方的所需要的自然土=1/K=最初松散系数/最后松散系数。

土方换算

土方换算

所谓“天然密实方”,就是未经任何人工、机械操作过的土方,不同土质都有着其特有的天然的密实度。

所谓“压实方”,就是将天然密实方经人工或机械挖掘后,再经人工或机械夯实后的土方。

路基石方自然方与压实方的换算系数是0.92,石方压实后体积会变大,因为本来是完整的一体,经过挖方处理后,孔隙率变大,所以体积变大
公路上根据土石软硬程度,把岩土分成6级,分别是松土、普通土、硬土、软石、次坚石、坚石,移挖为填时,根据填方压实度不同分别给预高等级公路1.23(松土),1.16(普通土),1.09(硬土),0.92(石方)的松方系数;给予三、四级公路1.11(松土),1.05(普通土),1(硬土),0.84(石方)的松方系数。

(压实方转自然方)。

土石方密实松散换算系数

土石方密实松散换算系数

土石方密实松散换算系数在土方工程量计算时,不仅要计算出土的天然挖方体积、所需的天然填方体积,还需要进行土方量平衡,将挖出来的土弥补填方。

由于土壤的可松性,天然密实土挖出来后体积将扩大(称为最初松散),将这部分土转到填方区压实时,压实后的体积也比最初天然密实土的体积要大(称为最后松散),因此挖方体积=填方体积并不意味着土方平衡,考虑到外运弃土量以及内运埋土量(包括建筑基槽开挖土方量等),土方平衡计算更加复杂。

1、松散系数:最初松散系数 K1 = V2 / V1 (可从有关规范中查询到,对于普通土,取值1.2—1.3)最后松散系数 K2 = V3 / V1 (可从有关规范中查询到,对于普通土,取值1.03—1.04)V1 ——土在天然密实状态下的体积;V2 ——土经开挖后的松散体积(虚方);V3 ——土经回填压实后的体积;一般K1和K2都大于1,且K1 〉K22、压实系数:目前在许多设计规范中,已没有压实系数,只有上述两个松散系数;但仍有不少单位在使用松散系数(相当于最初松散系数),以及压实系数(土方压实后体积与压实前体积之比)。

根据压实概念,压实系数可以由最初松散系数与最终松散系数求出:压实系数 Ky = V3 / V2 = K2 / K1 (一般Ky 都小于1)。

因此:K2= Ky*K1K1=K2/Ky3、土方平衡:假设场地需要外运抛弃土体积为Qt (松散状态的体积,即虚方)假设场地已有或内运的埋土体积为Mt (松散状态的体积,即虚方)场地内开挖的天然密实状态土方体积为(土方计算获得):Vw因此场地内挖方松散后的体积: Vw * K1场地内可用的松散状态土方体积总量:Vs = Vw*K1 – Qt + Mt换算成压实后的土方体积:Vs’ = (Vs / K1) * K2 (或:Vs’ = Vs * Ky )场地内需要的填方体积(计算获得): Vt土方平衡的条件为:Vt= Vs’即: Vt = [ (Vw *K1 – Qt + Mt) / K1 ]* K2 = Vw*K1*Ky + (Mt – Qt) * Ky注:在以上公式中,土方体积均按正值考虑。

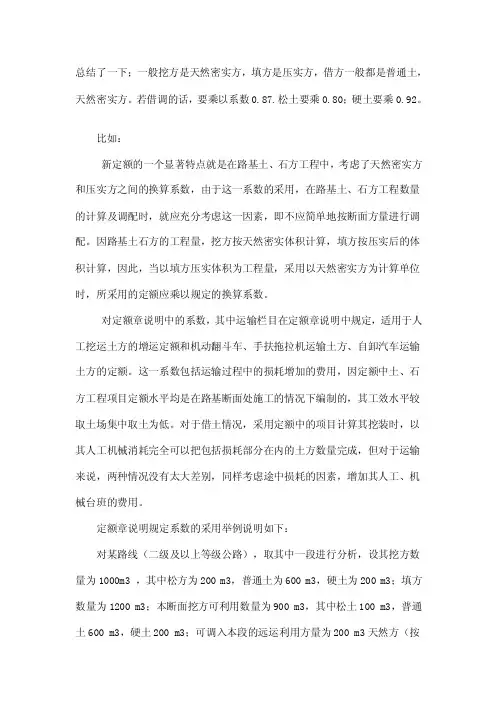

土石方换算[概述]

土石方换算[概述]

总结了一下;一般挖方是天然密实方,填方是压实方,借方一般都是普通土,天然密实方。

若借调的话,要乘以系数0.87.松土要乘0.80;硬土要乘0.92。

比如:新定额的一个显著特点就是在路基土、石方工程中,考虑了天然密实方和压实方之间的换算系数,由于这一系数的采用,在路基土、石方工程数量的计算及调配时,就应充分考虑这一因素,即不应简单地按断面方量进行调配。

因路基土石方的工程量,挖方按天然密实体积计算,填方按压实后的体积计算,因此,当以填方压实体积为工程量,采用以天然密实方为计算单位时,所采用的定额应乘以规定的换算系数。

对定额章说明中的系数,其中运输栏目在定额章说明中规定,适用于人工挖运土方的增运定额和机动翻斗车、手扶拖拉机运输土方、自卸汽车运输土方的定额。

这一系数包括运输过程中的损耗增加的费用,因定额中土、石方工程项目定额水平均是在路基断面处施工的情况下编制的,其工效水平较取土场集中取土为低。

对于借土情况,采用定额中的项目计算其挖装时,以其人工机械消耗完全可以把包括损耗部分在内的土方数量完成,但对于运输来说,两种情况没有太大差别,同样考虑途中损耗的因素,增加其人工、机械台班的费用。

定额章说明规定系数的采用举例说明如下:对某路线(二级及以上等级公路),取其中一段进行分析,设其挖方数量为1000m3 ,其中松方为200 m3,普通土为600 m3,硬土为200 m3;填方数量为1200 m3;本断面挖方可利用数量为900 m3,其中松土100 m3,普通土600 m3,硬土200 m3;可调入本段的远运利用方量为200 m3天然方(按普通土计)。

对上面的数量,可做如下分析:本桩利用方:100/1.23+600/1.16+200/1.09=782 m3(压实方)远运利用方:200/1.16=172 m3(压实方)借方:1200-782-172=246 m3(压实方)弃方:100 m3(天然方)上面这些数量套用定额的情况如下:挖方:按土质分类,分别套用相应的挖方定额,定额单位为天然密实方。

土石方松实系数换算表00739

土石方松实系数换算表00739
含有草根的密实腐植土
含有直径≤30mm根类的泥炭和腐植土
掺有卵石、碎石和石屑的砂和腐植土
含有卵石或碎石杂质的胶结成块的填土
含有卵石、碎石和建筑杂质的砂壤土
1600
1600
1700
1400
1100
1650
1750
1900
用锹开挖,
少数
用镐开挖
0.6~0。8




III
肥黏土,其中包括石炭纪、侏罗纪的黏土和冰黏土
中等硬变的泥灰岩
1100
1200
2700
2300
200~400
3.5
用风镐和
爆破开挖
2~4
VII
石灰石胶结的带有卵石和沉积岩的砾石
风化的和有大裂缝的粘土质砂岩
坚实的泥板岩
坚实的泥灰岩
2200
2000
2800
2500
400~600
6.0
用爆破方法
开挖
4~6
VIII
砾质花岗石
泥灰质石灰岩
粘土质砂岩
砂质云母片岩
土方体积应按挖掘前的天然密实体积计算。如需按天然密实体积折算时,应按下表系数计算。
虚 方 体 积
天然密实体积
夯实后体积
松 填 体 积
1。00
0.77
0。67
0。83
1.30
1.00
0.87
1.08
1.50
1。15
1。00
1。25
1。20
0.92
0.80
1。00
土壤及岩石(普氏)分类表
土石
分类
普氏
分类
1200~1400

土石方松实系数换算表32292

土石方松实系数换算表32292

土石方松实系数换算表一、土石方松实系数换算表项目自然方松方实方码方土方 1 1。

33 0。

85石方 1 1。

53 1.31砂方 1 1.07 0。

94混合料 1 1.19 0.88块石 1 1.75 1。

43 1.67注:1。

松实系数是指土石料体积的比例关系,供一般土石方工程换算时参考;2。

块石实方指堆石坝坝体方,块石松方即块石堆二、土方体积应按挖掘前的天然密实体积计算。

虚方体积天然密实体积夯实后体积松填体积1。

00 0。

77 0.67 0。

831。

30 1.00 0.87 1。

081.50 1.15 1.00 1.251。

20 0.92 0。

80 1。

00成为1。

1立方松散土。

压实系数指单位体积内的原状土经压实后体积会减少,1立方原状土压实后成为0.9立方压实土。

由于土壤的可松性,天然密实土挖出来后体积将扩大,称为最初松散系数(一般取值1。

2~1。

3)将这部分土转到填方区压实时,压实后的体积也比最初天然密实土的体积要大,称为最后松散系数(一般取值(1。

03~1.04)我在计算土方的时候,松散系数一般是取值挖方1.2 和1。

04 也就是说挖1方天然密实土最后大概有1。

2方;将1方天然密实土用去填,压实大概能填1.04方.而中间过程中,用堆积的自然土压实去进行填方,其填体会变小,也就是压实系数.压实系数的计算方式K=最后松散系数/最初松散系数(想要知道推到过程请详Q)例:如最后松散系数、最初松散系数分别取值1。

04和1。

2 ,则K=0.87 也就是说1方的自然土压实后能填0.87方,如果要填1方,也就是1/0。

87=1.15方,即需要1。

15方自然土结论:即压实要得到一方的所需要的自然土=1/K=最初松散系数/最后松散系数。

土方系数计算

土方系数计算
对定额章说明中的系数,其中运输栏目在定额章说明中规定,适用于人工挖运土方的增运定额和机动翻斗车、手扶拖拉机运输土方、自卸汽车运输土方的定额。这一系数包括运输过程中的损耗增加的费用,因定额中土、石方工程项目定额水平均是在路基断面处施工的情况下编制的,其工效水平较取土场集中取土为低。对于借土情况,采用定额中的项目计算其挖装时,以其人工机械消耗完全可以把包括损耗部分在内的土方数量完成,但对于运输来说,两种情况没有太大差别,同样考虑途中损耗的因素,增加其人工、机械台班的费用。
土石方换算(2008-01-10 20:23:47)转载标签: 杂谈
总结了一下;Βιβλιοθήκη 般挖方是天然密实方,填方是压实方,借方一般都是普通土,天然密实方。若借调的话,要乘以系数0.87.松土要乘0.80;硬土要乘0.92。
比如:
新定额的一个显著特点就是在路基土、石方工程中,考虑了天然密实方和压实方之间的换算系数,由于这一系数的采用,在路基土、石方工程数量的计算及调配时,就应充分考虑这一因素,即不应简单地按断面方量进行调配。因路基土石方的工程量,挖方按天然密实体积计算,填方按压实后的体积计算,因此,当以填方压实体积为工程量,采用以天然密实方为计算单位时,所采用的定额应乘以规定的换算系数。
设计断面方=挖方(天然密实方)+填方(压实方)
计价方=挖方(天然密实方)+填方(压实方)+利用方(压实方)
=挖方(天然密实方)+借方(压实方)
借方=填方(压实方)-利用方(压实方)
弃方=挖方(天然密实方)-利用方(天然密实方)
答案:
1、路基设计断面方数量:
定额章说明规定系数的采用举例说明如下:
对某路线(二级及以上等级公路),取其中一段进行分析,设其挖方数量为1000m3 ,其中松方为200 m3,普通土为600 m3,硬土为200 m3;填方数量为1200 m3;本断面挖方可利用数量为900 m3,其中松土100 m3,普通土600 m3,硬土200 m3;可调入本段的远运利用方量为200 m3天然方(按普通土计)。

(完整版)土方体积折算系数表运用

(完整版)土方体积折算系数表运用

定额中的虚方土是指松散土;天然密实土是指未经扰动的自然土;夯实土是指按规范要求经过分层碾压夯实的土;松填土是指自然土挖出后用于回填但未经夯实自然堆放的土。

定额中挖土、运土工程量均自然方计算;夯填工程量按夯实土体积计算;松填工程量按松填土体积计算;一般情况下出现以下几种情况:
1、当只发生挖、运、填其中的一种情况,或者只发生挖、运这两种情况时,工
程量均不需考虑折算系数。

2、当只发生运一种情况时,即另外一家施工单位已经把土方挖出,现只需把已
经挖出的松土运走,这时土方外运的工程量如果是松方,则工程量要乘以松方转自然方系数0.77,若土方外运的工程量如果是自然方则不用乘系数。

3、当发生同时挖、填、运三种情况时,挖、填的工程量均不用乘以系数,但运
的工程量应=挖-夯填*1.15(松填*0.92)
4、当现场回填需要场外取土的情况时,应按回填工程量乘以“土方体积折算表”
中夯填土或松填土与天然土折算系数计算内运土工程量和场外挖方工程量。

即场外挖方工程量和运土工程量=夯填回填工程量*1.15(松填回填工程量*0.92)。

土石方虚方实方换算

土石方虚方实方换算

土石方虚方实方换算
1、石的实方和虚方的转换系数
只有片石的表观密度与堆积密度的系数。

(表观密度:材料在自然状态下,单位体积所具有的质量。

堆积密度:散粒材料在自然堆积状态下单位体积的重量称为堆积密度。

)我们取定片石的表观密度为2700kg/m3,堆积密度为1500kg/m3,则空隙率为%,转换系数为.仅供参考。

2、土方转换关系
土方分为天然密实体积、夯实后体积、松填体积、虚方体积等各种状态。

其相互间的关系见下表所示:
砌筑砂浆配合比表单位:立方米
抹灰砂浆配合比表单位:立方米。

土石方松实系数换算表

土石方松实系数换算表

辉哥,以下是我在网上下载到的关于虚实方换算系数的表格和观点,一个颜色就是出自一个网站的,供你参考.
土石方松实系数换算表
注:1。

松实系数是指土石料体积的比例关系,供一般土石方工程换算时参考; 2。

块石实方指堆石坝坝体方,块石松方即块石堆方。

浙江2003定额:
土石方体积除松填外,均按照天然密实体积计算;每立方松方折合实方:土方为0。

8立方,石方为0.7立方。

土方体积应按挖掘前的天然密实体积计算。

如需按天然密实体积折算时,应按下表(表1—3)系数计算。

工程量计算规则
土方分为天然密实体积、夯实后体积、松填体积、虚方体积等各种状态。

其相互间的关系见
下表所示:
应按自然方计算,既天然密实体积。

市政、土建土方工程系数为1.3,水利土方工程为1.23-1.25之间。

土石方计算规则

土石方计算规则

A 土石方工程说明一、一般说明〔一〕土石方体积应按挖掘前的天然密实体积计算。

如需按天然密实体积折算时,应按表A-1、表A-2系数计算。

表A-1 土方体积折算系数表表A-2 石方体积折算系数表〔二〕挖土石方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。

根底土石方开挖深度应按根底垫层底外表标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。

〔三〕沟槽、基坑、一般土石方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2为基坑;超出上述范围那么为一般土石方。

〔四〕挖土方如需截桩头时,应按本定额“C桩基工程〞相关工程列项。

〔五〕土石方外运超过10公里时,应按市场运输费计算。

〔六〕桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。

〔七〕挖土石方均未包括在地下水位以下施工的排水、降水费用。

〔八〕本分部不包括地下障碍物清理,发生时按本定额“R撤除工程〞分部相应定额计算。

二、土石方工程〔一〕“平整场地〞工程适用于建筑场地厚度≤±30cm的挖、填、运、找平。

1.不管机械或人工平整场地,均按本工程计算。

2.厚度>±30cm的竖向布置挖土或山坡切土,应按A.1中挖土方工程计算,按竖向布置〔超过30cm的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方〕进展挖填土方时,不得再计算平整场地的工程量。

〔二〕土方大开挖、沟槽、基坑定额均按干湿土综合编制。

〔三〕土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。

〔四〕土方大开挖深度超过6m时,按相应定额工程乘以系数1.3。

〔五〕机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。

〔六〕挖沟槽、基坑土方,不管开挖方式均执行本定额。

〔七〕管沟土石方工程适用于管道〔给排水、工业、电力、通信〕、光〔电〕缆沟[包括:人〔手〕孔、接口坑]及连接井〔检查井〕等。

土石方松实系数换算表【模板范本】

土石方松实系数换算表【模板范本】

土石方松实系数换算表一、土石方松实系数换算表项目自然方松方实方码方土方1 1.33 0.85石方1 1.53 1.31砂方1 1.070。

94混合料11。

190.88块石11。

75 1。

43 1。

67注:1。

松实系数是指土石料体积的比例关系,供一般土石方工程换算时参考;2. 块石实方指堆石坝坝体方,块石松方即块石堆二、土方体积应按挖掘前的天然密实体积计算。

如需按天然密实体积折算时,应按下表系数计算。

松土系数指单位体积内的原状土经松动后体积会增大,1立方原状土松散后成为1。

1立方松散土.压实系数指单位体积内的原状土经压实后体积会减少,1立方原状土压实后成为0。

9立方压实土。

由于土壤的可松性,天然密实土挖出来后体积将扩大,称为最初松散系数(一般取值1。

2~1。

3)将这部分土转到填方区压实时,压实后的体积也比最初天然密实土的体积要大,称为最后松散系数(一般取值(1.03~1。

04)我在计算土方的时候,松散系数一般是取值挖方1.2 和1.04 也就是说挖1方天然密实土最后大概有1.2方;将1方天然密实土用去填,压实大概能填1.04方。

而中间过程中,用堆积的自然土压实去进行填方,其填体会变小,也就是压实系数。

压实系数的计算方式K=最后松散系数/最初松散系数(想要知道推到过程请详Q)例:如最后松散系数、最初松散系数分别取值1.04和1.2 ,则K=0。

87 也就是说1方的自然土压实后能填0。

87方,如果要填1方,也就是1/0。

87=1。

15方,即需要1.15方自然土结论:即压实要得到一方的所需要的自然土=1/K=最初松散系数/最后松散系数。
