土方体积折算系数表运用
土、石方工程量计价规则
土、石方工程量计价规则一、人工土、石方1.计算土、石方工程量前,应确定下列各项资料:(1)土壤及岩石类别的确定。
土壤及岩石类别的划分,应依工程地质勘察资料与前面所述“土壤分类表及岩石分类表”对照后确定。
(2)地下水位标高;(3)土方、沟槽、基坑挖(填)起止标高、施工方法及运距;(4)岩石开凿、爆破方法、石碴清运方法及运距;(5)其它有关资料。
2.一般规则:(1)土方体积,以挖凿前的天然密实体积(m3)为准,若虚方计算,按下表进行折算。
注:虚方指未经碾压、堆积时间不长于1年的土壤。
(2)挖土以设计室外地坪标高为起点,深度按图示尺寸计算。
(3)按不同的土壤类别、挖土深度、干湿土分别计算工程量。
(4)在同一槽、坑内或沟内有干、湿土时,应分别计算,但使用定额时,按槽、坑或沟的全深计算。
(5)桩间挖土不扣除桩的体积。
3.平整场地工程量按下列规定计算:(1)平整场地是指建筑物场地挖、填土方厚度在±300mm以内及找平。
(2)平整场地工程量按建筑物外墙外边线每边各加2m,以面积计算。
4.沟槽、基坑土石方工程量,按下列规定计算:(1)沟槽、基坑划分:底宽≤7m且底长>3倍底宽的为沟槽。
套用定额计价时,应根据底宽的不同,分别按底宽3~7m间、3m以内,套用对应的定额子目。
底长≤3倍底宽且底面积≤150m2的为基坑。
套用定额计价时,应根据底面积的不同,分别按底面积20~150m2间、20m2以内,套用对应的定额子目。
凡沟槽底宽7m以上,基坑底面积150m2以上,按挖一般土方或挖一般石方计算。
(2)沟槽工程量按沟槽长度乘以沟槽截面积计算。
沟槽长度:外墙按图示基础中心线长度计算,内墙按图示基础底宽加工作面宽度之间净长度计算。
沟槽宽按设计宽度加基础施工所需工作面宽度计算。
突出墙面的附墙烟囱、垛等体积并入沟槽土方工程量内。
(3)挖沟槽、基坑、一般土方需放坡时,以施工组织设计规定计算。
施工组织设计无明确规定时,放坡高度、比例按下表计算。
土石方松实系数换算表 (2)(2020年7月整理).pdf
2003 定额:

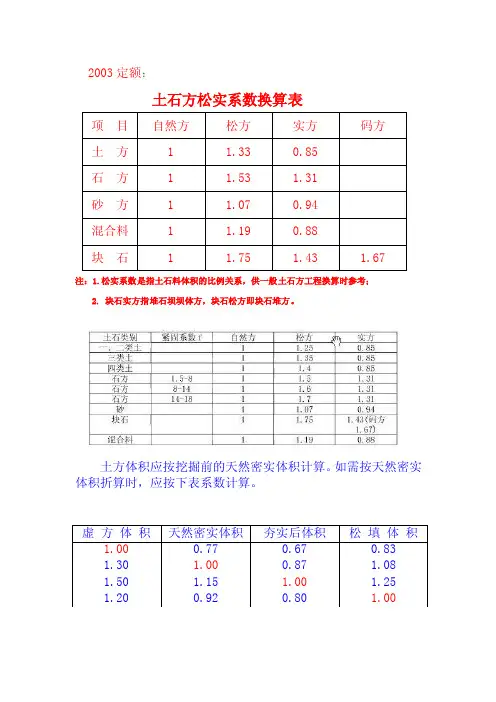

土石方松实系数换算表
项 目 自然方
松方
实方
码方
土方
1
1.33
0.85
石方
1
1.53
1.31
砂方
1
1.07
0.94
混合料
1
1.19
0.88
块石
1
1.75
1.43
1.67
注:1.松实系数是指土石料体积的比例关系,供一般土石方工程换算时参考; 2. 块石实方指堆石坝坝体方,块石松方即块石堆方。
平均容量
强度 钻进 1m 耗时 及工具
f
(kg/m3)
(kg/cm2)
(min)
安山岩、玄武岩、坚固的 角页岩 XV 高硬度的辉绿岩和闪长岩 坚固的辉长岩和石英岩
拉长玄武岩和橄榄玄武岩 XVI 特别坚固的辉长岩、辉绿
岩、石英岩和玢岩
3100 2900 2800
3300 3000
2000~2500 >2500
5
用爆破方法 开挖
>25
5
1100
松软多孔和裂隙严重的 石灰和介质石灰岩 中等硬变的片岩
1200 2700 2300
200~400
3.5
用风镐和 爆破开挖
2~4
次
中等硬变的泥灰岩
坚
石灰石胶结的带有卵石 2200
石
和沉积岩的砾石
2000
风化的和有大裂缝的粘 VII 土质砂岩
2800 2500
400~600
坚实的泥板岩
6.0
用爆破方 法 开挖
2
学海无涯
土石 普氏 分类 分类
土壤及岩石名称
天然湿度下 平均容量 (kg/m3)
土石方松实系数换算表
2. 块石实方指堆石坝坝体方,块石松方即块石堆
二、土方体积应按挖掘前的天然密实体积计算。
成为1.1立方松散土.
压实系数指单位体积内的原状土经压实后体积会减少,1立方原状土压实后成为0.9立方压实土.
由于土壤的可松性,天然密实土挖出来后体积将扩大,称为最初松散系数(一般取值1.2~1.3)
将这部分土转到填方区压实时,压实后的体积也比最初天然密实土的体积要大,称为最后松散系数(一般取值(1.03~1.04)
我在计算土方的时候,松散系数一般是取值挖方1.2 和1.04 也就是说挖1方天然密实土最后大概有1.2方;将1方天然密实土用去填,压实大概能填1.04方。
而中间过程中,用堆积的自然土压实去进行填方,其填体会变小,也就是压实系数。
压实系数的计算方式K=最后松散系数/最初松散系数(想要知道推到过程请
详Q)
例:如最后松散系数、最初松散系数分别取值1.04和1.2 ,则K=0.87 也就是说1方的自然土压实后能填0.87方,如果要填1方,也就是1/0.87=1.15方,即需要1.15方自然土
结论:即压实要得到一方的所需要的自然土=1/K=最初松散系数/最后松散系数。
土石方松实系数换算表
土石方松实系数换算表
一、土石方松实系数换算表
项目自然方松方实方码方
土方1
石方1
砂方1
混合料1
块石1
注:1.松实系数是指土石料体积的比例关系,供一般土石方工程换算时参考;
2. 块石实方指堆石坝坝体方,块石松方即块石堆
二、土方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按下表系数计算。
虚方体积天然密实体积夯实后体积松填体积
松土系数指单位体积内的原状土经松动后体积会增大,1立方原状土松散后成为1.1立方松散土.
压实系数指单位体积内的原状土经压实后体积会减少,1立方原状土压实后成为0.9立方压实土.
由于土壤的可松性,天然密实土挖出来后体积将扩大,称为最初松散系数〔一般取值1.2~1.3〕
将这局部土转到填方区压实时,压实后的体积也比最初天然密实土的体积要大,称为最后松散系数〔一般取值〔1.03~1.04〕
我在计算土方的时候,松散系数一般是取值挖方1.2 和1.04 也就是说挖1方天然密实土最后大概有1.2方;将1方天然密实土用去填,压实大概能填1.04方。
而中间过程中,用堆积的自然土压实去进展填方,其填体会变小,也就是压实系数。
压实系数的计算方式K=最后松散系数/最初松散系数〔想要知道推到过程请详Q〕
例:如最后松散系数、最初松散系数分别取值1.04和1.2 ,那么K=0.87 也就是说1方的自然土压实后能填0.87方,如果要填1方,也就是1/0.87=1.15方,即需要1.15方自然土
结论:即压实要得到一方的所需要的自然土=1/K=最初松散系数/最后松散系数。
土石方松实系数换算表【最新】
2003定额:土石方松实系数换算表项目自然方松方实方码方土方 1 1.33 0.85石方 1 1.53 1.31砂方 1 1.07 0.94混合料 1 1.19 0.88块石 1 1.75 1.43 1.67注:1.松实系数是指土石料体积的比例关系,供一般土石方工程换算时参考;2. 块石实方指堆石坝坝体方,块石松方即块石堆方。
土方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按下表系数计算。
虚方体积天然密实体积夯实后体积松填体积1.000.77 0.67 0.831.30 1.000.87 1.081.50 1.15 1.00 1.251.20 0.92 0.80 1.00土壤及岩石(普氏)分类表土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/m3)用轻钻孔机钻进1m耗时(min)开挖方法及工具紧固系数f一、二类土壤I砂砂土壤腐植土泥炭150016001200600用尖锹开挖0.5~0.6 II轻壤和黄土类土潮湿而松散的黄土,软的盐渍土和碱土平均直径≤15mm的松散而软的砾石含有草根的密实腐植土含有直径≤30mm根类的泥炭和腐植土掺有卵石、碎石和石屑的砂和腐植土含有卵石或碎石杂质的胶结成块的填土含有卵石、碎石和建筑杂质的砂壤土16001600170014001100165017501900用锹开挖,少数用镐开挖0.6~0.8三类土壤III肥黏土,其中包括石炭纪、侏罗纪的黏土和冰黏土重壤土、粗砾石,粒径为15~40mm的碎石和卵石干黄土和掺有碎石或卵石的自然含水黄土含有直径>30mm根类的腐植土或泥炭掺有碎石或卵石和建筑碎料的土壤18001750179014001900用尖锹并同时用镐开挖(30%)0.8~1.0四类土壤IV含碎石重黏土,其中包括侏罗纪和石炭纪的硬黏土含有碎石、卵石、建筑碎料和重达≤25kg的顽石(总体积≤10%)等杂质的肥黏土和重壤土1950195020002000用尖锹并同时用镐和撬棍开挖(30%)1.0~1.5土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/m3)用轻钻孔机钻进1m耗时(min)开挖方法及工具紧固系数f冰渍黏土,含有重量≤50kg的巨砾其含量为总体积≤10%泥板岩不含或含有重量达10kg的顽石1950土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/cm2)用轻钻孔机钻进1m耗时(min)开挖方法及工具紧固系数f松石V含有重量≤50kg的巨砾(占体积>10%)的冰渍石、矽藻岩和软白垩岩胶结力弱的砾石各种坚实的片岩石膏21001800190026002200<200 <3.5部分用手凿工具,部分用爆破开挖1.5~2.0次坚石VI凝灰岩和浮石松软多孔和裂隙严重的石灰和介质石灰岩中等硬变的片岩中等硬变的泥灰岩1100120027002300200~400 3.5用风镐和爆破开挖2~4 VII石灰石胶结的带有卵石和沉积岩的砾石风化的和有大裂缝的粘土质砂岩坚实的泥板岩坚实的泥灰岩2200200028002500400~600 6.0用爆破方法开挖4~6 VIII砾质花岗石泥灰质石灰岩粘土质砂岩砂质云母片岩硬石膏23002300220023002900600~800 8.5用爆破方法开挖6~8土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/cm2)用轻钻孔机钻进1m耗时(min)开挖方法及工具紧固系数f特坚石IX严重风化的软弱的花岗石、片麻岩和正长岩滑石化的蛇纹岩致密的石灰岩含有卵石、沉积岩的碴质胶结的砾石砂岩砂质石灰片岩菱镁矿2500240025002500250025003000800~1000 11.5用爆破方法开挖8~10 X白云石坚固的石灰岩大理石石灰胶结的致密砾石坚固的砂质片岩粗花岗岩2700270027002600260028001000~2000 15.0用爆破方法开挖10~12 XI非常坚硬的白云岩蛇纹岩石灰质胶结的含有火成岩之卵石的砾岩石英胶结的坚固砂岩粗粒正长岩290026002800270027001200~1400 18.5用爆破方法开挖12~14特坚石XII具有风化痕迹的安山岩和玄武岩片麻岩非常坚固的石灰岩硅质胶结的含有火成岩之卵石的砾岩粗石岩270026002900290026001400~1600 22.0用爆破方法开挖14~16 XIII中粒花岗石坚固的片麻岩辉绿岩玢岩坚固的粗面岩中粒正长岩3100280027002500280028001600~1800 27.5用爆破方法开挖16~18 XIV非常坚硬的细粒花岗岩花岗岩、麻岩闪长岩高硬度的石灰岩坚固的玢岩330029002900310027001800~2000 32.5用爆破方法开挖18~20土石分类普氏分类土壤及岩石名称天然湿度下平均容量(kg/m3)极度压碎强度(kg/cm2)用轻钻孔机钻进1m耗时(min)开挖方法及工具紧固系数f特坚石XV安山岩、玄武岩、坚固的角页岩高硬度的辉绿岩和闪长岩坚固的辉长岩和石英岩3100290028002000~2500 46.0用爆破方法开挖20~25 XVI拉长玄武岩和橄榄玄武岩特别坚固的辉长岩、辉绿岩、石英岩和玢岩33003000 >2500 >60用爆破方法开挖>25附加工作总结一篇,不需要的朋友下载后可以编辑删除,谢谢安全生产监管执法工作方案5篇第一篇一、指导思想2014年,全区安全生产监管执法工作要以科学发展观为指导,全面贯彻落实《国务院关于进一步加强企业安全生产工作的通知》和《省政府关于进一步加强企业安全生产工作的意见》文件精神,进一步规范安全生产监管执法行为,落实行政执法责任制,提高依法行政水平,严厉打击安全生产领域的非法违法行为,及时消除事故隐患,促进全区安全生产形势进一步稳定好转。
土石方松实系数换算表
土石方松实系数换算表
项目自然方松方实方码方
土方 1 1.33 0.85
石方 1 1.53 1.31
砂方 1 1.07 0.94
混合料 1 1.19 0.88
块石 1 1.75 1.43 1.67
2. 块石实方指堆石坝坝体方,块石松方即块石堆
二、土方体积应按挖掘前的天然密实体积计算。
虚方体积天然密实体积夯实后体积松填体积
1.00 0.77 0.67 0.83
1.30 1.00 0.87 1.08
1.50 1.15 1.00 1.25
1.20 0.92 0.80 1.00
成为1.1立方松散土.
压实系数指单位体积内的原状土经压实后体积会减少,1立方原状土压实后成为0.9立方压实土.
由于土壤的可松性,天然密实土挖出来后体积将扩大,称为最初松散系数(一般取值1.2~1.3)
将这部分土转到填方区压实时,压实后的体积也比最初天然密实土的体积要大,称为最后松散系数(一般取值(1.03~1.04)
我在计算土方的时候,松散系数一般是取值挖方1.2 和1.04 也就是说挖1方天然密实土最后大概有1.2方;将1方天然密实土用去填,压实大概能填1.04方。
而中间过程中,用堆积的自然土压实去进行填方,其填体会变小,也就是压实系数。
压实系数的计算方式K=最后松散系数/最初松散系数(想要知道推到过程请详Q)
例:如最后松散系数、最初松散系数分别取值1.04和1.2 ,则K=0.87 也就是说1方的自然土压实后能填0.87方,如果要填1方,也就是1/0.87=1.15方,即需要1.15方自然土
结论:即压实要得到一方的所需要的自然土=1/K=最初松散系数/最后松散系数。
土方计算方法
5.项目中土壤含水率按天然含水率为准制定,当含水率大于25%时,子目中人工、机械乘以系数1.15,若含水率大于40%时另行计算。
6.机械挖沟槽、基坑(包括底宽3m外的沟槽、底面积20m2内的基坑)土方工程量,可按设计图纸及施工组织设计要求计算,如无施工组织设计要求时,按机械挖土方100%计,另按机械挖土方量的6%附加人工挖土,以增加人工清理土方、机械降效等费用。但机械超挖换填土不涉及人工辅助清理,不附加6%人工挖土费用。
200 150 300 300 800(防水面层)
注:基础施工如选用砖胎膜时,不增加工作面。
5.挖基础沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
6.挖管道沟槽长度,按图示管道中心线长度计算;沟底宽度,设计有规定的,按设计尺寸计算;设计无规定时,可按表1-6管沟底部每侧增加工作面宽度规定计算:
2.石方爆破子目是按炮眼法松动爆破编制的,不分明炮、闷炮方式,均按子目执行;但闷炮的覆盖材料应另行计算。
3.石方爆破子目是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管材料可换算,数量不变,同时扣除子目中的胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。
4.子目中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。项目内未计爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。
次坚石:200mm。
特坚石:150mm。
超爆量部分岩石并入岩石挖方量之内计算。
4.人工摊座、人工修整石方边坡按面积以m2计算。凡已计算人工摊座或人工修整石方边坡的,不能再计算超深爆破量。
土方体积折算系数表运用
(WORD)-生产企业质量管理制度范本760
定额中的虚方土是指松散土;天然密实土是指未经扰动的自然土;夯实土是指按规范要求经过分层碾压夯实的土;松填土是指自然土挖出后用于回填但未经夯实自然堆放的土。
定额中挖土、运土工程量均自然方计算;夯填工程量按夯实土体积计算;松填工程量按松填土体积计算;一般情况下出现以下几种情况:
1、当只发生挖、运、填其中的一种情况,或者只发生挖、运这两种情
况时,工程量均不需考虑折算系数。
2、当只发生运一种情况时,即另外一家施工单位已经把土方挖出,现
只需把已经挖出的松土运走,这时土方外运的工程量如果是松方,则工程量要乘以松方转自然方系数0.77,若土方外运的工程量如果是自然方则不用乘系数。
3、当发生同时挖、填、运三种情况时,挖、填的工程量均不用乘以系
数,但运的工程量应=挖-夯填*1.15(松填*0.92)
4、当现场回填需要场外取土的情况时,应按回填工程量乘以“土方体积
折算表”中夯填土或松填土与天然土折算系数计算内运土工程量和场外挖方工程量。
即场外挖方工程量和运土工程量=夯填回填工程量*1.15(松填回填工程量*0.92)
青山埋白骨,绿水吊忠魂。
1。
土石方计算规则
⼟⽯⽅计算规则A ⼟⽯⽅⼯程说明⼀、⼀般说明(⼀)⼟⽯⽅体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按表A-1、表A-2系数计算。
表A-1 ⼟⽅体积折算系数表表A-2 ⽯⽅体积折算系数表(⼆)挖⼟⽯⽅平均厚度应按⾃然地⾯测量标⾼⾄设计地坪标⾼间的平均厚度确定。
基础⼟⽯⽅开挖深度应按基础垫层底表⾯标⾼⾄交付施⼯场地标⾼确定,⽆交付施⼯场地标⾼时,应按⾃然地⾯标⾼确定。
(三)沟槽、基坑、⼀般⼟⽯⽅的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底⾯积≤150m2 为基坑;超出上述范围则为⼀般⼟⽯⽅。
(四)挖⼟⽅如需截桩头时,应按本定额“C桩基⼯程”相关项⽬列项。
(五)⼟⽯⽅外运超过10公⾥时,应按市场运输费计算。
(六)桩间挖⼟⽅⼯程量不扣除桩所占体积,按每根桩增加普⼯0.6⼯⽇计算。
(七)挖⼟⽯⽅均未包括在地下⽔位以下施⼯的排⽔、降⽔费⽤。
(⼋)本分部不包括地下障碍物清理,发⽣时按本定额“R拆除⼯程”分部相应定额计算。
⼆、⼟⽯⽅⼯程(⼀)“平整场地”项⽬适⽤于建筑场地厚度≤±30cm的挖、填、运、找平。
1.不论机械或⼈⼯平整场地,均按本项⽬计算。
2.厚度>±30cm的竖向布置挖⼟或⼭坡切⼟,应按A.1中挖⼟⽅项⽬计算,按竖向布置(超过30cm的挖、填⼟⽅,⽤⽅格⽹控制挖填⾄设计标⾼就叫按竖向布置挖填⼟⽅)进⾏挖填⼟⽅时,不得再计算平整场地的⼯程量。
(⼆)⼟⽅⼤开挖、沟槽、基坑定额均按⼲湿⼟综合编制。
(三)⼟⽅⼯程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。
(四)⼟⽅⼤开挖深度超过6m时,按相应定额项⽬乘以系数1.3。
(五)机械挖运淤泥时,按机械挖运⼟⽅定额乘以系数1.5。
(六)挖沟槽、基坑⼟⽅,不论开挖⽅式均执⾏本定额。
(七)管沟⼟⽯⽅项⽬适⽤于管道(给排⽔、⼯业、电⼒、通信)、光(电)缆沟[包括:⼈(⼿)孔、接⼝坑]及连接井(检查井)等。
土方体积折算表表1-3
土石方工程-工程量计算规则一、人工土、石方:1.计算土石方工程量前,应确定下列各项资料:(1)土壤及岩石类别的确定。
土壤及岩石类别的划分,依工程地质勘察资料《土壤及岩石分类表》对照后确定。
(2)地下水位标高及排(降)水方法。
(3)土方、沟槽、基坑挖(填)起止标高,施工方法及运距。
(4)岩石开凿,爆破方法,石渣清运方法及运距。
(5)其他有关资料。
2.工程量计算一般规则:(1)土方体积,均以挖掘的天然密实体积为准计算,如遇有必须以天然密实体积折算时,可按表1-3折算:土方体积折算表表1-3______________________________________________虚方体积然密实体积夯实后体积松填体积__________________________________________________________________1.00 0.77 0.67 0.83__________________________________________________________________1.30 1.00 0.87 1.08__________________________________________________________________1.50 1.15 1.00 1.25__________________________________________________________________1.2 0.92 0.80 1.00__________________________________________________________________(2)挖土一律以设计室外地坪标高为准计算。
(3)按不同的土壤类别,挖土深度,干、湿分别以体积计算。
3.平整场地及辗压工程量按下列规定计算。
(1)人工平整场地是指建筑物场地,挖,填土方厚度在±30CM以内及找平。
(完整版)土方体积折算系数表运用
定额中的虚方土是指松散土;天然密实土是指未经扰动的自然土;夯实土是指按规范要求经过分层碾压夯实的土;松填土是指自然土挖出后用于回填但未经夯实自然堆放的土。
定额中挖土、运土工程量均自然方计算;夯填工程量按夯实土体积计算;松填工程量按松填土体积计算;一般情况下出现以下几种情况:
1、当只发生挖、运、填其中的一种情况,或者只发生挖、运这两种情况时,工
程量均不需考虑折算系数。
2、当只发生运一种情况时,即另外一家施工单位已经把土方挖出,现只需把已
经挖出的松土运走,这时土方外运的工程量如果是松方,则工程量要乘以松方转自然方系数0.77,若土方外运的工程量如果是自然方则不用乘系数。
3、当发生同时挖、填、运三种情况时,挖、填的工程量均不用乘以系数,但运
的工程量应=挖-夯填*1.15(松填*0.92)
4、当现场回填需要场外取土的情况时,应按回填工程量乘以“土方体积折算表”
中夯填土或松填土与天然土折算系数计算内运土工程量和场外挖方工程量。
即场外挖方工程量和运土工程量=夯填回填工程量*1.15(松填回填工程量*0.92)。
土的可松性系数与工程造价土方折算系数的探讨与应用
土的可松性系数与工程造价土方折算系数的探讨与应用摘要:土的可松性系数分最初可松性系数和最终可松性系数,这两个系数均大于1,松实原理与工程造价土方折算系数出现了原则上的矛盾,在工程施工、工程造价的应用出现了偏差。
关键词:土;可松性系数;土方折算系数土木工程专业课程“土木工程施工”在土方工程章节中有一个专业名词“土的可松性系数”,工程造价清单计价规范及定额里未出现这个名词,但均给出了土方折算系数,土方折算系数在工程造价土方整体平衡时经常用到,本文对土的可松性系数与工程造价土方折算系数的关系进行探讨,确定其应用范围。
一、土方折算系数根据工程造价计量规范,土方开挖及运输体积应按挖掘前的天然密实体积计算,土方回填的工程量按照压实后体积计算。
国家2013清单计价规范、2008清单计价规范及陕西省2009清单计价规范、陕西省消耗量定额在这方面的规定是一致的,只是在土方折算系数数值上略有差异。
表1 GB50500-2013建设工程工程量清单计价规范土方体积折算系数表天然密实度体虚方体积夯实后体积松填体积积0.77 1.000.670.831.00 1.300.87 1.081.15 1.50 1.00 1.250.92 1.200.80 1.00(注:数据来源于GB50500-2013建设工程工程量清单计价规范)表2 2009陕西省建设工程工程量清单计价规则附录A土方体积折算系数表天然密实度体虚方体积夯实后体积松填体积积0.77 1.000.670.831.00 1.300.87 1.081.15 1.49 1.00 1.240.93 1.200.81 1.00(注:数据来源于2009陕西省建设工程工程量清单计价规则附录A)陕西省建筑装饰工程消耗量定额及计价解释(二)中规定“方外购、外运应以自然方为计量单位,虚方不能做为计量单位,无法按自然方计算时可按压实方乘1.22系数计算,消耗量定额中粘土含量不能作为计算依据”。
土方体积折算系数表
※挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
※推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其
※人工挖土方深度超过1.5m时,按下表增加工日。
※地下室人工挖土深度超过1.5m时,按下表增加工日。
挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。
设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。
表一:基础施工所需工作面宽度计算表
注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。
2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。
表二:放坡系数表
注:1挖沟槽、基坑需支挡土板时,不得计算放坡。
2计算放坡时,在交接处的重复工程量不予扣除。
1 土方开挖深度,按基础垫层底至交付施工场地标高确定。
2 土方开挖宽度,按基础垫层底宽度加工作面宽度确定。
3 挖沟槽长度按下列情况分别确定:
1)墙基沟槽:外墙按设计图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
2)管道沟槽:按设计图示中心线长度计算。
※各种井类及管道接口等处需加宽增加的土方量,区分不同类别管道按折算系数
单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗量按相应子目乘以系数1.25。
(注:本资料素材和资料部分来自网络,仅供参考。
请预览后才下载,期待你的好评与关注!)。
土石方松实系数换算表讲课稿
土石方松实系数换算表土石方松实系数换算表一、土石方松实系数换算表项目自然方松方实方码方土方 1 1.33 0.85石方 1 1.53 1.31砂方 1 1.07 0.94混合料 1 1.19 0.88块石 1 1.75 1.43 1.67 注:1.松实系数是指土石料体积的比例关系,供一般土石方工程换算时参考;2. 块石实方指堆石坝坝体方,块石松方即块石堆二、土方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按下表系数计算。
虚方体积天然密实体积夯实后体积松填体积1.00 0.77 0.67 0.831.30 1.00 0.87 1.081.50 1.15 1.00 1.251.20 0.92 0.80 1.00松土系数指单位体积内的原状土经松动后体积会增大,1立方原状土松散后成为1.1立方松散土.压实系数指单位体积内的原状土经压实后体积会减少,1立方原状土压实后成为0.9立方压实土.由于土壤的可松性,天然密实土挖出来后体积将扩大,称为最初松散系数(一般取值1.2~1.3)将这部分土转到填方区压实时,压实后的体积也比最初天然密实土的体积要大,称为最后松散系数(一般取值(1.03~1.04)我在计算土方的时候,松散系数一般是取值挖方1.2 和1.04 也就是说挖1方天然密实土最后大概有1.2方;将1方天然密实土用去填,压实大概能填1.04方。
而中间过程中,用堆积的自然土压实去进行填方,其填体会变小,也就是压实系数。
压实系数的计算方式K=最后松散系数/最初松散系数(想要知道推到过程请详Q)例:如最后松散系数、最初松散系数分别取值1.04和1.2 ,则K=0.87 也就是说1方的自然土压实后能填0.87方,如果要填1方,也就是1/0.87=1.15方,即需要1.15方自然土结论:即压实要得到一方的所需要的自然土=1/K=最初松散系数/最后松散系数。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
即场外挖方工程量和运土工程量=夯填回填工程量*1.15(松填回填工程量*0.92)
土方体积折算系数表
虚方
松填
天Hale Waihona Puke 密实夯填1.000.83
0.77
0.67
1.20
1.00
0.92
0.80
1.30
1.08
1.00
0.87
1.50
1.25
1.15
1.00
定额中的虚方土是指松散土;天然密实土是指未经扰动的自然土;夯实土是指按规范要求经过分层碾压夯实的土;松填土是指自然土挖出后用于回填但未经夯实自然堆放的土。定额中挖土、运土工程量均自然方计算;夯填工程量按夯实土体积计算;松填工程量按松填土体积计算;一般情况下出现以下几种情况:
1、当只发生挖、运、填其中的一种情况,或者只发生挖、运这两种情况时,工程量均不需考虑折算系数。
2、当只发生运一种情况时,即另外一家施工单位已经把土方挖出,现只需把已经挖出的松土运走,这时土方外运的工程量如果是松方,则工程量要乘以松方转自然方系数0.77,若土方外运的工程量如果是自然方则不用乘系数。
3、当发生同时挖、填、运三种情况时,挖、填的工程量均不用乘以系数,但运的工程量应=挖-夯填*1.15(松填*0.92)
