加气站审批流程

合集下载

CNG加气加油站审批手续及全套流程

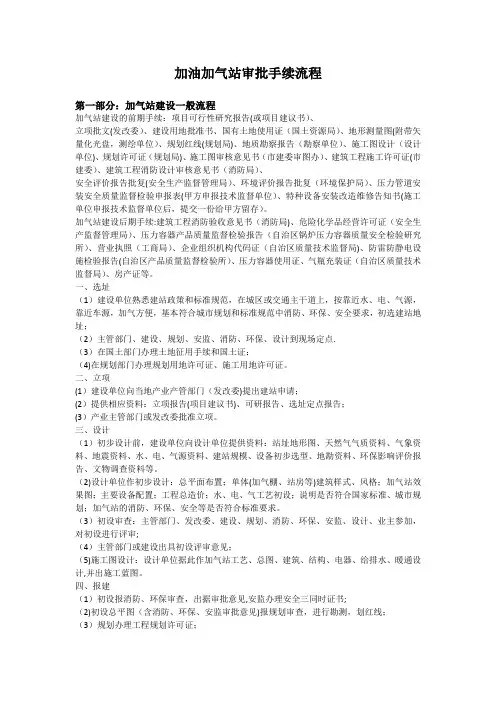

CNG加气加油站审批手续及全套流程

加油加气站审批手续流程第一部分:加气站建设一般流程加气站建设的前期手续:项目可行性研究报告(或项目建议书)、立项批文(发改委)、建设用地批准书、国有土地使用证(国土资源局)、地形测量图(附带矢量化光盘,测绘单位)、规划红线(规划局)、地质勘察报告(勘察单位)、施工图设计(设计单位)、规划许可证(规划局)、施工图审核意见书(市建委审图办)、建筑工程施工许可证(市建委)、建筑工程消防设计审核意见书(消防局)、安全评价报告批复(安全生产监督管理局)、环境评价报告批复(环境保护局)、压力管道安装安全质量监督检验申报表(甲方申报技术监督单位)、特种设备安装改造维修告知书(施工单位申报技术监督单位后,提交一份给甲方留存)。

加气站建设后期手续:建筑工程消防验收意见书(消防局)、危险化学品经营许可证(安全生产监督管理局)、压力容器产品质量监督检验报告(自治区锅炉压力容器质量安全检验研究所)、营业执照(工商局)、企业组织机构代码证(自治区质量技术监督局)、防雷防静电设施检验报告(自治区产品质量监督检验所)、压力容器使用证、气瓶充装证(自治区质量技术监督局)、房产证等。

一、选址(1)建设单位熟悉建站政策和标准规范,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全要求,初选建站地址;(2)主管部门、建设、规划、安监、消防、环保、设计到现场定点.(3)在国土部门办理土地征用手续和国土证:(4)在规划部门办理规划用地许可证、施工用地许可证。

二、立项(1)建设单位向当地产业产管部门(发改委)提出建站申请;(2)提供相应资料:立项报告(项目建议书)、可研报告、选址定点报告;(3)产业主管部门或发改委批准立项。

三、设计(1)初步设计前,建设单位向设计单位提供资料:站址地形图、天然气气质资料、气象资料、地震资料、水、电、气源资料、建站规模、设备初步选型、地勘资料、环保影响评价报告、文物调查资料等。

加气站项目建设审批流程

加气站项目建设审批流程

加气站项目建设审批流程1.确定项目可行性研究报告:在申请建设加气站之前,需要编制项目可行性研究报告,对项目的技术、经济、社会、环境等方面进行评估。

该报告需要提交给相关部门进行审查,以确定项目的可行性。

2.土地审批:加气站需要选址建设,因此需要进行土地审批。

申请者需要到相关部门提交土地证明和规划规划许可申请,并满足相关法规要求,取得土地使用证。

3.环境影响评价:为了确保加气站建设符合环保要求,申请者需要进行环境影响评价。

评价报告需要提交给环保部门进行审核,并获得环境影响评价报告的批准。

4.供电审批:加气站需要电力供应,因此需要进行供电审批。

申请者需要向电力公司提交供电申请,并达到相关的用电标准。

5.设计审查:加气站的设计需要符合相关规范和标准。

申请者需要将加气站的设计方案提交给有关部门进行审查,以确保其符合相关规定。

6.建筑施工审批:加气站的建设需要进行施工审批。

申请者需要向建设管理部门提交建设施工申请和相关资料,并获得建设施工许可证。

7.消防审批:加气站涉及到易燃易爆气体,因此需要进行消防审批。

申请者需要向消防部门提交加气站的消防设计方案,并满足相关的安全要求。

8.监察检查:在加气站建设过程中,相关部门会进行监察检查以确保其符合规定标准。

申请者需要配合监察检查,并在需要时进行改进和整改。

9.竣工验收:加气站建设完成后,需要进行竣工验收。

申请者需要向相关部门提交竣工验收申请,并接受相关部门的验收检查。

10.立法手续:在完成所有审批程序后,申请者需要向有关部门提交加气站的立法申请,并按照相关程序进行公示和听证。

以上是一个典型的加气站项目建设审批流程,具体流程可能会因各地法规和政策而有所不同。

申请者在进行加气站建设时,需要遵守相关法规和规定,并按照流程要求逐一完成审批程序,以确保项目的合法性和可行性。

加气站项目建设审批流程

加气站项目建设审批流程

汽车加气站审批流程(最新版)第一部分:加气站建设一般流程天然气加气站建设必须按照国家相关建设规定及程序进行报建审批。

加气站前期手续的办理,是加气站建设顺利实施的前提和必要条件,也是加气站后期投运手续办理的基础和保障。

加气站不同于一般的普通建筑,其建设过程要经过严格的审查,施工完成初验验合格后,经过政府方方面面的验收并取得相关部门意见及出具的证明。

加气站建设的前期手续:项目可行性研究报告(或项目建议书)、立项批文(发改委)、建设用地批准书、国有土地使用证(国土资源局)、地形测量图(附带矢量化光盘,测绘单位)、规划红线(规划局)、地质勘察报告(勘察单位)、施工图设计(设计单位)、规划许可证(规划局)、施工图审核意见书(市建委审图办)、建筑工程施工许可证(市建委)、建筑工程消防设计审核意见书(消防局)、安全评价报告批复(安全生产监督管理局)、环境评价报告批复(环境保护局)、压力管道安装安全质量监督检验申报表(甲方申报技术监督单位)、特种设备安装改造维修告知书(施工单位申报技术监督单位后,提交一份给甲方留存)。

加气站建设后期手续:建筑工程消防验收意见书(消防局)、危险化学品经营许可证(安全生产监督管理局)、压力容器产品质量监督检验报告(自治区锅炉压力容器质量安全检验研究所)、营业执照(工商局)、企业组织机构代码证(自治区质量技术监督局)、防雷防静电设施检验报告(自治区产品质量监督检验所)、压力容器使用证、气瓶充装证(自治区质量技术监督局)、房产证等。

一、选址(1)建设单位熟悉建站政策和标准规范,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全要求,初选建站地址;(2)主管部门、建设、规划、安监、消防、环保、设计到现场定点。

(3)在国土部门办理土地征用手续和国土证:(4)在规划部门办理规划用地许可证、施工用地许可证。

二、立项(1)建设单位向当地产业产管部门(发改委)提出建站申请;(2)提供相应资料:立项报告(项目建议书)、可研报告、选址定点报告;(3)产业主管部门或发改委批准立项。

加气站审批程序

加气站审批程序

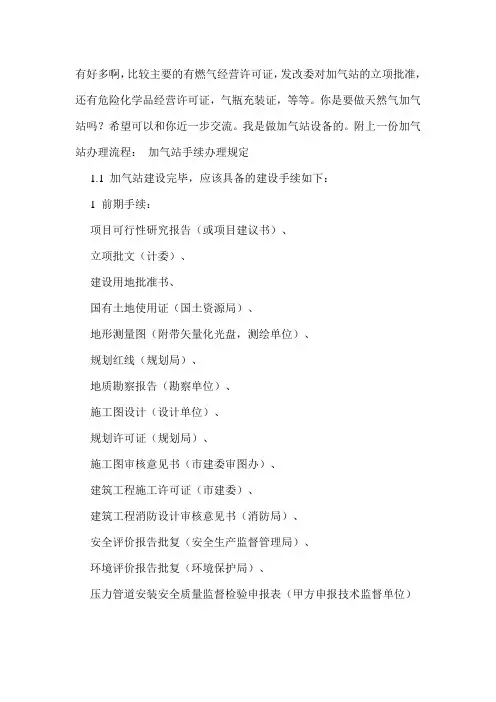

有好多啊,比较主要的有燃气经营许可证,发改委对加气站的立项批准,还有危险化学品经营许可证,气瓶充装证,等等。

你是要做天然气加气站吗?希望可以和你近一步交流。

我是做加气站设备的。

附上一份加气站办理流程:加气站手续办理规定1.1 加气站建设完毕,应该具备的建设手续如下:1 前期手续:项目可行性研究报告(或项目建议书)、立项批文(计委)、建设用地批准书、国有土地使用证(国土资源局)、地形测量图(附带矢量化光盘,测绘单位)、规划红线(规划局)、地质勘察报告(勘察单位)、施工图设计(设计单位)、规划许可证(规划局)、施工图审核意见书(市建委审图办)、建筑工程施工许可证(市建委)、建筑工程消防设计审核意见书(消防局)、安全评价报告批复(安全生产监督管理局)、环境评价报告批复(环境保护局)、压力管道安装安全质量监督检验申报表(甲方申报技术监督单位)特种设备安装改造维修告知书(施工单位申报技术监督单位后,提交一份给甲方留存)。

2 后期手续:建筑工程消防验收意见书(消防局)、危险化学品经营许可证(安全生产监督管理局)压力容器产品质量监督检验报告(自治区锅炉压力容器质量安全检验研究所)营业执照(工商局)企业组织机构代码证(自治区质量技术监督局)防雷防静电设施检验报告(自治区产品质量监督检验所)压力容器使用证、气瓶充装证(自治区质量技术监督局)房产证等。

1.2 加气站前期手续办理程序:1 天然气加气站建设必须按照国家相关建设规定及程序进行报建审批。

加气站前期手续的办理,是加气站建设顺利实施的前提和必要条件,也是加气站后期投运手续办理的基础和保障。

加气站的建设程序加气站经营的压缩天然气是一种高压气体,因此加气站的建设不同于一般的普通建筑,其建设过程要经过严格的审查,施工完成初验验合格后,经过政府方方面面的验收并取得相关部门意见及出具的证明。

项目立项后,CNG加气站建设程序有:一. 选址公司应熟悉建站政策和标准规范,在市城区或交通主干道上,按靠近水、电,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全的要求,初选建站地址;1. 车用燃气管理部门部、建委、规划、消防、环保、设计到现场定点;2. 在国土部门办理土地征用手续和土地证;3. 在规划部门办理规划用地许可证和施工许可证。

LNG加气站手续审批流程

LNG加气站手续审批流程

加气站审批流程第一局部:加气站建立一般流程天然气加气站建立必须按照国家相关建立规定及程序进展报建审批。

加气站前期手续的办理,是加气站建立顺利实施的前提和必要条件,也是加气站后期投运手续办理的根底和保障。

加气站不同于一般的普通建筑,其建立过程要经过严格的审查,施工完成初验验合格后,经过政府方方面面的验收并取得相关部门意见及出具的证明。

加气站建立的前期手续:工程可行性研究报告〔或工程建议书〕、立项批文〔发改委〕、建立用地批准书、国有土地使用证〔国土资源局〕、地形测量图〔附带矢量化光盘,测绘单位〕、规划红线〔规划局〕、地质勘察报告〔勘察单位〕、施工图设计〔设计单位〕、规划许可证〔规划局〕、施工图审核意见书〔市建委审图办〕、建筑工程施工许可证〔市建委〕、建筑工程消防设计审核意见书〔消防局〕、平安评价报告批复〔平安生产监视管理局〕、环境评价报告批复〔环境保护局〕、压力管道安装平安质量监视检验申报表〔甲方申报技术监视单位〕、特种设备安装改造维修告知书〔施工单位申报技术监视单位后,提交一份给甲方留存〕。

加气站建立后期手续:建筑工程消防验收意见书〔消防局〕、危险化学品经营许可证〔平安生产监视管理局〕、压力容器产品质量监视检验报告〔自治区锅炉压力容器质量平安检验研究所〕、营业执照〔工商局〕、企业组织机构代码证〔自治区质量技术监视局〕、防雷防静电设施检验报告〔自治区产品质量监视检验所〕、压力容器使用证、气瓶充装证〔自治区质量技术监视局〕、房产证等。

一、选址〔1〕建立单位熟悉建站政策和标准规,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,根本符合城市规划和标准规中消防、环保、平安要求,初选建站地址;〔2〕主管部门、建立、规划、安监、消防、环保、设计到现场定点。

〔3〕在国土部门办理土地征用手续和国土证:〔4〕在规划部门办理规划用地许可证、施工用地许可证。

二、立项〔1〕建立单位向当地产业产管部门〔发改委〕提出建站申请;〔2〕提供相应资料:立项报告〔工程建议书〕、可研报告、选址定点报告;〔3〕产业主管部门或发改委批准立项。

加气站审批详细流程

加气站审批详细流程

加气站审批详细流程时间:2014-8-12 | 作者:小T博客|分类:|评论(0)| 浏览(11693)|标签: 加气站加气一、选址及前期手续1、成立公司或分公司,需要具备有法人资格;2、向当地发改委办理建站申请,即项目可行性研究报告(或项目建议书),如批准,可进行加气站选址工作;3、选址,市城区或交通主干道上,按靠近水、电,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全的要求,初选建站地址;4、车用燃气管理部门、建委、规划、消防、环保、设计到现场定点;确定地点合适建设CNG加气站;并办理定点报告(需各部门意见);5、在国土部门办理上土地征用手续和国土证;需定点报告6、在规划部门办理:规划用地许可证、施工用地许可证.还需要地形测量图(附矢量化光盘、测绘单位),规定出规划红线;需土地使用证和征用手续;7、设计院根据规划及建设单位提供数据设计出总平面布置图、单体平面图、单体结构、设备配置、工程水电工艺初设、建筑效果图、图纸说明以及补充说明;说明是否符合国家规范和其他一些规范;加气站的消防、环保、安全等是否符合标准要求;8、初设审查:车用燃气事业部、建委、规划、消防、环保、安评、设计院参加,对初设进行评审;9、投资单位向市建管局提交书面申诸及相应资料,由市建管局进行资格预审;10、市建管局下发《城市新建燃气企业初审表》,将初步设计上报省建设厅进行技术评议;II、持《城市新建燃气企业初审表〉办理:(1)规划局的建设用地选址初审意见;(2)国土资源局的土地使用初审意见;(3)消防支队的消防初审意见;(4)环保局的环境评价初审意见;(5)安监局的安全评价初审意见。

12、CNG主管部门或建委出具初设评审意见;13、消防局或消防大队出具建筑工程消防设计审核意见书;14、地址勘探部门出具地质勘探报告;15、环境保护局出具环境评价报告批文;办理完上述手续,参加市建管局进行资格预审,完整资料:CNG加气站建设审批需提交如下申办材料:(1)建设项目立项报告、申请建站报告、《汽车用燃气加气站建设申报表》,安全设立评价报告,环境影响评价,地震安全评价;(2)工程所需用地的《建设用地规划许可证》或《国有土地使用证》、或以前曾批准建房的《建设工程规划许可证》,非土地所有方建设燃气项目,需提供建设方与土地所有方签定的有关协议;(3)拟建工程项目的说明和草拟方案;(4)加气站平面布置图;(5)与车用气配送中心签订的供气协议.16、预审完成,建管局进行综合评审并提出初审意见上报省建设厅核准;需提供项目申请报告、关于土地顸审批复、环评批复、建设项目选址意见书、安全评价,提供给建管局后参加省发改委(建设厅)核准.17、建管局根据省厅核准意见下达建设批复;二、报建18、项目投资单位持建管局批复到相关部门办理相关手续。

加气站审批流程

加气站审批流程

方法/步骤
手续内容 :开工审批 ;审批机构 :地区燃气办或技术监督局特种设备科 审批需要相关材料 : A、《建设工程规划许可证》 B、《设计合同、资质》 C、《施工合同、资质》 D、《监理合同、资质 》 批复文件或者证书名称 : A、《燃气管道路由规划》 B、《建设工程施工许可证》
方法/步骤
手续内容 :物价批复 ;审批机构 :所在地物价局 审批需要相关材料 : A、物价批复申请报告 B、相关文件 C、周边标准资料 批复文件或者证书名称 : 《物价批复文件》
谢谢观看
方法/步骤
手续内容:办理机构代码 ;审批机构:所在地域地区技术监督局 审批需要相关材料: A、《关于项目建议书/可研报告的批复》
B、《关于XX燃气有限公司的批复》 C、《关于同意XX燃气有限公司名称的批复》 批复文件或者证书名称 : 《机构代码证书》
方法/步骤
手续内容 :验资 ;审批机构 :当地会计事务所 ; 审批需要相关材料 : A、开户行、验资款 B、公章 批复文件或者证书名称 : 《验资报告》
为燃气汽车储气瓶充装车用液化石油气的专门场所。英文名称:automobile LPG filling station。
参考资料:CNG加气站
CNG加气站一般是指以压缩天然气(CNG)形式向天然气汽车(Natural Gas Vehicle)和大型 CNG子站车提供燃料的场所,一般分为常规站、母站和子站。
方法/步骤
手续内容 :安监评审;审批机构 :本地或地区安监局 审批需要相关材料 : A、《站区设计图》 B、《安监评审报告》 批复文件或者证书名称 : 《安评批复或意见》
方法/步骤
手续内容 :建设用地 ;审批机构 :当地建委规划科 审批需要相关材料 : A、《立项批复》 B、规划设计院《站区规划平面图》 C、勘探设计院《勘探报告》 批复文件或者证书名称 : 《建设用地规划许可证》

汽车加气站审批流程

汽车加气站审批流程

汽车加气站审批流程一、立项阶段1.概念确认:申请单位提出设立汽车加气站的建议,并进行初步论证,确定立项意向。

2.可行性研究:对所选定的建设区域进行技术、经济、市场等方面的研究,确定项目的可行性。

3.初步设计:根据可行性研究结果,对汽车加气站的基本规模、布局、设备选型等进行初步设计和方案确定。

二、申请阶段1.提出申请:立项阶段完成后,申请单位向相关部门递交汽车加气站设立申请,并提交必要的材料,如申请书、项目可行性研究报告等。

2.受理审查:相关部门对申请进行受理审查,核实申请材料是否齐全、符合法定要求。

3.行政许可申请:如果申请符合要求,申请单位需在指定期限内向相关部门提交行政许可申请,包括完整的申请表格和相关的资料。

三、评审阶段1.申请评估:相关部门对汽车加气站设立的申请进行评估,包括技术、经济、环境等方面的评估,以及与相关政策法规的符合性评估。

2.专家评审:组织专家对申请进行评审,对申请单位提供的技术方案、环境影响评价等进行综合评估,形成评审报告。

3.公示:根据相关规定,对通过评审的申请进行公示,接受公众的意见和建议。

四、审批阶段1.决策审批:评审通过后,相关部门组织集体决策,对申请进行最终审批决策,决定是否批准设立汽车加气站。

2.发放行政许可证:如申请通过审批,相关部门将向申请单位发放行政许可证书,并告知其后续的建设和运营管理要求。

3.相关证照审批:申请单位需按要求办理相关证照审批手续,如工商登记、环评审批、消防审批等。

五、备案阶段1.录入备案:相关部门对已核发的行政许可证进行备案,并将相关信息录入行政管理系统。

2.开工建设:申请单位按照规定的时间和程序开展汽车加气站的建设工作。

3.竣工验收:建设单位完成汽车加气站的建设后,需按要求申请竣工验收,并由相关部门对其进行验收。

总结:。

加气站审批流程

加气站审批流程

加气站审批流程加气站审批流程是指加气站项目在建设前需要经过一系列的审批程序,以确保项目符合相关法律法规和环保要求,保障加气站建设和运营的安全和可持续性。

下面将详细介绍加气站审批流程的具体步骤。

首先,申请人需要向当地政府相关部门提交加气站项目的申请材料,包括项目规划、环评报告、施工图纸等。

申请人应当确保材料的真实性和完整性,以便顺利通过后续审批程序。

接下来,当地政府相关部门将对申请材料进行审查,包括项目规划的合理性、环境影响评价的科学性等。

审查通过后,将组织对加气站项目进行现场勘察,以了解项目所在地的地理环境和周边情况。

随后,申请人需要向环保部门递交环境影响评价报告,该报告应当详细描述加气站建设和运营对周边环境的影响,并提出相应的环境保护措施。

环保部门将对报告进行评估,确保加气站项目符合环保要求。

同时,申请人还需向消防部门递交消防设计方案和安全评估报告,以确保加气站的消防设施和安全措施符合法定要求,保障加气站的安全运营。

在环保和消防部门审批通过后,申请人需要向城市规划部门递交项目规划许可申请,经过城市规划部门的规划审批后方可继续后续程序。

最后,申请人需要向市场监管部门递交加气站营业许可申请,经过市场监管部门的审批后,加气站项目方可正式开工建设和投入运营。

总的来说,加气站审批流程涉及多个部门的审批和评估,申请人需要逐一完成各个环节的申请和审批程序,确保项目合法合规。

同时,申请人还需密切配合各相关部门的要求,积极履行环保、消防、规划等方面的义务,以确保加气站项目的顺利实施和安全运营。

通过以上流程的严格审批,加气站项目能够在建设和运营过程中充分考虑到环保、安全等方面的要求,为社会提供更加安全、便捷的加气服务,也能够有效保障加气站的长期可持续发展。

加气站审批详细流程教程文件

加气站审批详细流程教程文件

加气站审批详细流程教程文件加气站是指专门向汽车提供液化石油气、天然气等燃料的场所。

在建设和运营加气站时,需要经过一系列的审批流程。

下面是一个关于加气站审批流程的详细教程文件。

一、前期准备2.开展用地方案设计,包括土地使用规划、加气站布局等。

3.开展环境影响评估,评估加气站对周边环境的影响,并编制评估报告。

二、申请土地和建设许可证1.向当地国土资源局提交申请,申请用地。

2.在取得用地批复后,向当地建设主管部门提交建设项目申请。

3.根据当地的规定,按要求编制项目建议书、施工图纸等相关资料,并在规定的时间内提交。

三、技术审查和评估1.根据提交的申请资料,当地相关部门进行技术审查,包括用地合规性、施工图纸设计等。

2.进行加气站工程项目的评估和验收,包括工程质量、设备选择、施工计划等。

四、环保审批1.根据环境影响评估报告,向环保部门提交环保审批申请。

2.环保部门进行现场勘察和评估,并根据评估结果对项目进行审批。

五、安全审批1.提交加气站的安全评价报告,报告中需要包括加气站的安全设计、设备选择、应急预案等内容。

2.当地公安、消防等相关部门对加气站进行安全审批,包括现场勘察、技术评估等。

六、交通审批1.根据加气站所处的道路条件,向交通运输部门提交交通审批申请,并提供相关的道路交通规划和影响评估材料。

2.交通运输部门对加气站的交通安全和通行能力进行评估和审批。

七、经营许可1.当加气站建设完毕后,向当地经济、市场监督等部门申请经营许可。

2.经过审查合格后,颁发加气站的经营许可证。

八、竣工验收1.加气站建设完毕后,进行竣工验收,验收合格后方可投入使用。

2.竣工验收包括工程检查、设备运行试验等,确保加气站的功能和安全性能符合要求。

九、监管和维护1.加气站运营后,需要定期进行维护和检修,确保设备运行正常。

2.相关政府部门进行定期的监管和检查,确保加气站的运营符合法律和标准的要求。

以上是建设和运营加气站审批流程的详细教程文件。

LNG加气站审批作业流程

LNG加气站审批作业流程

LNG加气站审批步骤第一部分:加气站建设通常步骤天然气加气站建设必需根据国家相关建设要求及程序进行报建审批。

加气站前期手续办理,是加气站建设顺利实施前提和必需条件,也是加气站后期投运手续办理基础和保障。

加气站不一样于通常一般建筑,其建设过程要经过严格审查,施工完成初验验合格后,经过政府方方面面验收并取得相关部门意见及出具证实。

加气站建设前期手续:项目可行性研究汇报(或项目提议书)、立项批文(发改委)、建设用地同意书、国有土地使用证(国土资源局)、地形测量图(附带矢量化光盘,测绘单位)、计划红线(计划局)、地质勘察汇报(勘察单位)、施工图设计(设计单位)、计划许可证(计划局)、施工图审核意见书(市建委审图办)、建筑工程施工许可证(市建委)、建筑工程消防设计审核意见书(消防局)、安全评价汇报批复(安全生产监督管理局)、环境评价汇报批复(环境保护局)、压力管道安装安全质量监督检验申报表(甲方申报技术监督单位)、特种设备安装改造维修通知书(施工单位申报技术监督单位后,提交一份给甲方留存)。

加气站建设后期手续:建筑工程消防验收意见书(消防局)、危险化学品经营许可证(安全生产监督管理局)、压力容器产品质量监督检验汇报(自治区锅炉压力容器质量安全检验研究所)、营业执照(工商局)、企业组织机构代码证(自治区质量技术监督局)、防雷防静电设施检验汇报(自治区产品质量监督检验所)、压力容器使用证、气瓶充装证(自治区质量技术监督局)、房产证等。

一、选址(1)建设单位熟悉建站政策和标准规范,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,基础符合城市计划和标准规范中消防、环境保护、安全要求,初选建站地址;(2)主管部门、建设、计划、安监、消防、环境保护、设计到现场定点。

(3)在国土部门办理土地征用手续和国土证:(4)在计划部门办理计划用地许可证、施工用地许可证。

二、立项(1)建设单位向当地产业产管部门(发改委)提出建站申请;(2)提供对应资料:立项汇报(项目提议书)、可研汇报、选址定点汇报;(3)产业主管部门或发改委同意立项。

加气站审批流程

加气站审批流程

加气站审批流程1. 简介加气站指的是提供液化石油气(LPG)加注服务的场所。

在建设或运营加气站之前,需要进行一系列的审批程序,以确保加气站符合相关的法规和安全要求。

本文将介绍加气站审批的流程及所需的材料和步骤。

2. 审批流程加气站审批流程一般包括以下主要步骤:步骤一:申请准备在进行加气站审批前,申请人需要准备以下材料:•申请书:包括建设或运营加气站的意图、位置、规模等基本信息;•土地使用证明:证明申请人对相关土地具有使用权;•卫生许可证:由当地卫生部门颁发,证明加气站符合卫生要求;•环境影响评估报告:对加气站可能产生的环境影响进行评估,并提出相应的控制措施。

步骤二:提交申请申请人将准备好的材料提交给相关部门,一般是市或县级环保、安全等相关部门。

申请材料需要按要求进行完整和规范的填写,确保准确无误。

步骤三:初步审查相关部门将对申请进行初步审查,包括对申请材料的完整性和合规性进行审核。

如果材料不齐全或不合规,申请人需要补充或修改材料。

步骤四:现场勘察一旦申请通过初步审查,相关部门将派遣人员进行现场勘察。

勘察人员将检查加气站的位置、建设条件、安全设施等,以确认其符合相关要求。

步骤五:公示勘察完成后,相关部门将在报纸、网站等媒体上进行一定时间的公示,公示期间一般为30天。

公示的目的是让公众了解并提出意见和建议。

步骤六:意见征集和评审公示期过后,相关部门将收集公众的意见和建议,并进行评审。

评审的重点是对公众提出的意见和建议是否合理和可行进行审查。

步骤七:颁发审批文件如果意见征集和评审没有出现重大问题,相关部门将最终审批结果以书面形式通知申请人,并颁发相关的审批文件。

步骤八:建设或运营一旦领取到审批文件,申请人可以按照文件要求开始加气站的建设或运营。

3. 注意事项在进行加气站审批时,申请人需要注意以下事项:•提前了解相关法规和政策,确保申请材料的准确和合规;•审查申请材料时,要严格按照要求进行整理和归类,确保材料的完整性;•加气站的位置选择要符合规划和安全要求,避免与居民区、教育机构等敏感场所过近;•在公示期间,及时关注公众意见和建议,做出恰当的反应;•建设或运营加气站时,需按照审批文件的要求,严格落实相关的安全、环保、卫生等要求。

撬装式lng加气站审批 (3)

撬装式lng加气站审批 (3)

撬装式LNG加气站审批1. 引言本文档旨在对撬装式LNG加气站进行审批流程的说明和规范。

撬装式LNG加气站作为一种新型的能源加气站,在其建设和运营过程中需要经过相关部门的审批和监管,以确保其安全、环保、合规运营。

2. 审批流程撬装式LNG加气站的审批流程包括以下几个环节:2.1. 申请材料准备申请人需要准备以下材料提交给相关部门:- 申请书:包括加气站的基本信息、建设方案和运营计划等内容; - 技术方案:包括加气站的设计图纸、设备和管路布局等信息; - 环境评估报告:包括加气站对环境影响的评估和对策措施等内容; -安全评估报告:包括加气站的安全风险评估和防范措施等内容; - 相关许可证和证书:包括建设和运营所需的相关证明文件。

2.2. 初审相关部门对申请材料进行初步审核,主要包括对申请书的完整性和合规性、技术方案的可行性和安全性、环境评估和安全评估报告的科学性等方面的审核。

2.3. 现场考察在初审通过后,相关部门将组织对申请人提供的建设地点进行现场考察,进一步了解加气站的实际情况和周边环境情况,并根据考察结果进行综合评估。

2.4. 综合评估综合考察结果和申请材料,相关部门将进行综合评估,对加气站的建设和运营的安全性、环保性、合规性等方面进行评估,并根据评估结果做出进一步的决策。

2.5. 审批决策根据综合评估结果,相关部门将决定是否批准加气站的建设和运营,并向申请人发出审批决定书。

如果申请被批准,还将颁发相应的许可证和证书。

3. 注意事项在进行撬装式LNG加气站审批时,需要注意以下几个方面:3.1. 安全管理加气站的安全管理是审批的重要内容,申请人应在申请材料中充分体现加气站的安全设计和防范措施,以确保加气站的安全运营。

3.2. 环境保护加气站应符合环境保护要求,申请人需要提供相关的环境评估报告,对加气站的环境影响进行评估,并提供相应的环境保护措施和监测计划。

3.3. 法律合规加气站的建设和运营需要符合相关法律法规的要求,申请人需要提供相应的许可证和证书,以证明其合法经营。

CNG加气加油站审批手续及全套流程

CNG加气加油站审批手续及全套流程

加油加气站审批手续流程第一部分:加气站建设一般流程加气站建设的前期手续:项目可行性研究报告(或项目建议书)、立项批文(发改委)、建设用地批准书、国有土地使用证(国土资源局)、地形测量图(附带矢量化光盘,测绘单位)、规划红线(规划局)、地质勘察报告(勘察单位)、施工图设计(设计单位)、规划许可证(规划局)、施工图审核意见书(市建委审图办)、建筑工程施工许可证(市建委)、建筑工程消防设计审核意见书(消防局)、安全评价报告批复(安全生产监督管理局)、环境评价报告批复(环境保护局)、压力管道安装安全质量监督检验申报表(甲方申报技术监督单位)、特种设备安装改造维修告知书(施工单位申报技术监督单位后,提交一份给甲方留存)。

加气站建设后期手续:建筑工程消防验收意见书(消防局)、危险化学品经营许可证(安全生产监督管理局)、压力容器产品质量监督检验报告(自治区锅炉压力容器质量安全检验研究所)、营业执照(工商局)、企业组织机构代码证(自治区质量技术监督局)、防雷防静电设施检验报告(自治区产品质量监督检验所)、压力容器使用证、气瓶充装证(自治区质量技术监督局)、房产证等.一、选址(1)建设单位熟悉建站政策和标准规范,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全要求,初选建站地址; (2)主管部门、建设、规划、安监、消防、环保、设计到现场定点。

(3)在国土部门办理土地征用手续和国土证:(4)在规划部门办理规划用地许可证、施工用地许可证。

二、立项(1)建设单位向当地产业产管部门(发改委)提出建站申请;(2)提供相应资料:立项报告(项目建议书)、可研报告、选址定点报告;(3)产业主管部门或发改委批准立项。

三、设计(1)初步设计前,建设单位向设计单位提供资料:站址地形图、天然气气质资料、气象资料、地震资料、水、电、气源资料、建站规模、设备初步选型、地勘资料、环保影响评价报告、文物调查资料等。

LNG加气站审批流程

LNG加气站审批流程

LNG加气站审批流程第一部分:加气站建设一般流程天然气加气站建设必须按照国家相关建设规定及程序进行报建审批。

加气站前期手续的办理,是加气站建设顺利实施的前提和必要条件,也是加气站后期投运手续办理的基础和保障。

加气站不同于一般的普通建筑,其建设过程要经过严格的审查,施工完成初验验合格后,经过政府方方面面的验收并取得相关部门意见及出具的证明。

加气站建设的前期手续:项目可行性研究报告(或项目建议书)、立项批文(发改委)、建设用地批准书、国有土地使用证(国土资源局)、地形测量图(附带矢量化光盘,测绘单位)、规划红线(规划局)、地质勘察报告(勘察单位)、施工图设计(设计单位)、规划许可证(规划局)、施工图审核意见书(市建委审图办)、建筑工程施工许可证(市建委)、建筑工程消防设计审核意见书(消防局)、安全评价报告批复(安全生产监督管理局)、环境评价报告批复(环境保护局)、压力管道安装安全质量监督检验申报表(甲方申报技术监督单位)、特种设备安装改造维修告知书(施工单位申报技术监督单位后,提交一份给甲方留存)。

加气站建设后期手续:建筑工程消防验收意见书(消防局)、危险化学品经营许可证(安全生产监督管理局)、压力容器产品质量监督检验报告(自治区锅炉压力容器质量安全检验研究所)、营业执照(工商局)、企业组织机构代码证(自治区质量技术监督局)、防雷防静电设施检验报告(自治区产品质量监督检验所)、压力容器使用证、气瓶充装证(自治区质量技术监督局)、房产证等。

一、选址(1)建设单位熟悉建站政策和标准规范,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全要求,初选建站地址;(2)主管部门、建设、规划、安监、消防、环保、设计到现场定点。

(3)在国土部门办理土地征用手续和国土证:(4)在规划部门办理规划用地许可证、施工用地许可证。

二、立项(1)建设单位向当地产业产管部门(发改委)提出建站申请;(2)提供相应资料:立项报告(项目建议书)、可研报告、选址定点报告;(3)产业主管部门或发改委批准立项。

CNG天然气加气站审批流程

CNG天然气加气站审批流程

汽车加气站审批流程第一部分:加气站建设一般流程天然气加气站建设必须按照国家相关建设规定及程序进行报建审批。

加气站前期手续的办理,是加气站建设顺利实施的前提和必要条件,也是加气站后期投运手续办理的基础和保障。

加气站不同于一般的普通建筑,其建设过程要经过严格的审查,施工完成初验验合格后,经过政府方方面面的验收并取得相关部门意见及出具的证明。

加气站建设的前期手续:项目可行性研究报告(或项目建议书)、立项批文(发改委)、建设用地批准书、国有土地使用证(国土资源局)、地形测量图(附带矢量化光盘,测绘单位)、规划红线(规划局)、地质勘察报告(勘察单位)、施工图设计(设计单位)、规划许可证(规划局)、施工图审核意见书(市建委审图办)、建筑工程施工许可证(市建委)、建筑工程消防设计审核意见书(消防局)、安全评价报告批复(安全生产监督管理局)、环境评价报告批复(环境保护局)、压力管道安装安全质量监督检验申报表(甲方申报技术监督单位)、特种设备安装改造维修告知书(施工单位申报技术监督单位后,提交一份给甲方留存)。

加气站建设后期手续:建筑工程消防验收意见书(消防局)、危险化学品经营许可证(安全生产监督管理局)、压力容器产品质量监督检验报告(自治区锅炉压力容器质量安全检验研究所)、营业执照(工商局)、企业组织机构代码证(自治区质量技术监督局)、防雷防静电设施检验报告(自治区产品质量监督检验所)、压力容器使用证、气瓶充装证(自治区质量技术监督局)、房产证等.一、选址(1)建设单位熟悉建站政策和标准规范,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全要求,初选建站地址;(2)主管部门、建设、规划、安监、消防、环保、设计到现场定点。

(3)在国土部门办理土地征用手续和国土证:(4)在规划部门办理规划用地许可证、施工用地许可证。

二、立项(1)建设单位向当地产业产管部门(发改委)提出建站申请;(2)提供相应资料:立项报告(项目建议书)、可研报告、选址定点报告;(3)产业主管部门或发改委批准立项。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

加气站审批流程第一部分:加气站建设一般流程天然气加气站建设必须按照国家相关建设规定及程序进行报建审批。

加气站前期手续的办理,是加气站建设顺利实施的前提和必要条件,也是加气站后期投运手续办理的基础和保障。

ﻫ加气站不同于一般的普通建筑,其建设过程要经过严格的审查,施工完成初验验合格后,经过政府方方面面的验收并取得相关部门意见及出具的证明。

ﻫ加气站建设的前期手续:项目可行性研究报告(或项目建议书)、立项批文(发改委)、建设用地批准书、国有土地使用证(国土资源局)、地形测量图(附带矢量化光盘,测绘单位)、规划红线(规划局)、地质勘察报告(勘察单位)、施工图设计(设计单位)、规划许可证(规划局)、施工图审核意见书(市建委审图办)、建筑工程施工许可证(市建委)、建筑工程消防设计审核意见书(消防局)、安全评价报告批复(安全生产监督管理局)、环境评价报告批复(环境保护局)、压力管道安装安全质量监督检验申报表(甲方申报技术监督单位)、特种设备安装改造维修告知书(施工单位申报技术监督单位后,提交一份给甲方留存)。

ﻫ加气站建设后期手续:建筑工程消防验收意见书(消防局)、危险化学品经营许可证(安全生产监督管理局)、压力容器产品质量监督检验报告(自治区锅炉压力容器质量安全检验研究所)、营业执照(工商局)、企业组织机构代码证(自治区质量技术监督局)、防雷防静电设施检验报告(自治区产品质量监督检验所)、压力容器使用证、气瓶充装证(自治区质量技术监督局)、房产证等。

一、选址(1)建设单位熟悉建站政策和标准规范,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全要求,初选建站地址;(2)主管部门、建设、规划、安监、消防、环保、设计到现场定点。

(3)在国土部门办理土地征用手续和国土证:(4)在规划部门办理规划用地许可证、施工用地许可证。

二、立项ﻫ(1)建设单位向当地产业产管部门(发改委)提出建站申请;ﻫ(2)提供相应资料:立项报告(项目建议书)、可研报告、选址定点报告;ﻫ(3)产业主管部门或发改委批准立项。

ﻫ三、设计ﻫ(1)初步设计前,建设单位向设计单位提供资料:站址地形图、天然气气质资料、气象资料、地震资料、水、电、气源资料、建站规模、设备初步选型、地勘资料、环保影响评价报告、文物调查资料等。

ﻫ(2)设计单位作初步设计:总平面布置;单体(加气棚、站房等)建筑样式、风格;加气站效果图;主要设备配置;工程总造价;水、电、气工艺初设;说明是否符合国家标准、城市规划;加气站的消防、环保、安全等是否符合标准要求。

ﻫ(3)初设审查:主管部门、发改委、建设、规划、消防、环保、安监、设计、业主参加,对初设进行评审;ﻫ(4)主管部门或建设出具初设评审意见; ﻫ(5)施工图设计:设计单位据此作加气站工艺、总图、建筑、结构、电器、给排水、暖通设计,并出施工蓝图。

ﻫ四、报建ﻫ(1)初设报消防、环保审查,出据审批意见,安监办理安全三同时证书;ﻫ(2)初设总平图(含消防、环保、安监审批意见)报规划审查,进行勘测,划红线;ﻫ(3)规划办理工程规划许可证;(4)建设办理工程施工许可证;ﻫ五、建设(1)办理设备、土建、安装、水、电、气工程、监理招标,签订合同;(2)在质检站办理质检委托书;ﻫ(3)在建设办理合同鉴证;ﻫ(4)组织施工。

六、验收ﻫ(1)进行工程质检,出据质检报告;ﻫ(2)进行消防、安全、环保、压力容器等单项验收,并出据单项验收报告、危险化学品安全评价报告、防雷防静电检测报告、环保评价检测报告书;ﻫ(3)在安监部门办理化学危险品经营许可证、在质监局办理压力容器使用许可证、充装注册登记证;ﻫ(4)质检部门对加气机进行校验标定,出据计量使用许可证;ﻫ(5)员工到有关部门进行技术培训,取得上岗证;(6)试运行、验收整改、完善;(7)综合验收前:建设单位准备申请竣工验收报告、相关批准文件、设计资料、施工资料、竣工资料、质检资料、监理资料、材料试验资料、财务决算资料、管理制度、事故处理应急预案等相关资料。

ﻫ(8)主管部门主持,建委、规划、消防、环保、安办、质监、专家及设计、建设单位参加进行竣工验收报告;ﻫ(9)在行业管理部门办理燃气经营许可证、公商行政管理局办理营业执照、燃气管理部门办理燃所资质证;(10)投产经营。

第二部分:加气站审批流程清单ﻫ步骤手续内容审批机构审批需要相关材料批复文件或者证书名称ﻫ1立项市(县)发改委A、立项申请书B、项目建议书(可研报告)ﻫ企业名称批A、《关于项目建议书的批复》ﻫB、《关于同意XX燃气有限公司的批复》ﻫ2复ﻫ地区工商局A、《关于项目建议书/可研报告的批复》B、《关于XX燃气有限公司的批复》《关于同意XX燃气有限公司名称的批复》3办理机构代码所在地域地区技术监督局A、《关于项目建议书/可研报告的批复》B、《关于XX燃气有限公司的批复》ﻫC、《关于同意XX燃气有限公司名称的批复》《机构代码证书》4 ﻫ验资ﻫ当地会计事务所A、开户行、验资款B、公章《验资报告》5营业执照ﻫ工商局A、《关于同意XX燃气有限公司名称的批复》B、《机构代码证书》C、《验资报告》ﻫ营业执照(筹建期)ﻫ6可研报告评审ﻫ审计委A、《可研报告》B、《单位对可研报告评审的申请报告》当地、地区发改委的评审意见(红头文件)7确定站址A、规划管理局(建设局规划科)ﻫB、公安消防局A、《用地红线图》ﻫB、《站区设计图》A、《建设用地划许可证》B、《消防审批意见》8站区初步设计的评审(环评)本地有资质的环境评审单位ﻫ《初步设计方案》A、《环评报告》ﻫB、《初步设计方案审批单》9安监评审ﻫ本地或地区安监局A、《站区设计图》B、《安监评审报告》ﻫ《安评批复或意见》10建设用地ﻫ当地建委规划科A、《立项批复》B、规划设计院《站区规划平面图》ﻫ征地C、勘探设计院《地址勘探报告》ﻫ《建设工程规划许可证》ﻫ11国土资源局A、《营业执照》B、《建设用地许可证》A、《土地出让合同》ﻫ银行开户ﻫXX银行A、《营业执照》ﻫB、《组织机构代码12B、《国有土地使用证》ﻫﻫ证》ﻫC、《验资报告》D、公章E、预留印章13《基本账户开户许可证》ﻫ统计登记统计局A、《组织机构代码证》B、《营业执照》ﻫ《统计证》14 ﻫ建设工程规划许可证规划管理局(建设局规划科)A、《用地红线图》B、站区施工图及施工图规划评审意见ﻫC、《建设工程规划审批单》《建设工程规划许可证》15ﻫ燃气项目建设审批ﻫ建委燃气办A、《营业执照》B、要求的其它文件《燃气项目建设批准书》16消防设计审批ﻫ公安消防局A、发改委立项批复文件ﻫB、工程报批图C、《国有土地使用证》ﻫ《消防设计审批意见书》17开工审批ﻫ地区燃气办或技术监督局特种设备科A、《建设工程规划许可证》ﻫB、《设计合同、资质》C、《施工合同、资质》D、《监理合同、资质》A、《燃气管道路由规划》ﻫB、《建设工程施工许可证》18 ﻫ物价批复ﻫ所在地物价局A、物价批复申请报告ﻫB、相关文件C、周边标准资料19临时占道市政、城管A、《建设工程规划许可证》ﻫB、《建设《物价批复文件》ﻫ工程施工许可证》《临时占道许可证》ﻫ20 压力容器当地、地区技术监督局相关图纸资料《压力容器使用证》(要办理压力容器登记) ﻫ21消防验收公安消防局相关竣工资料《消防验收合格证》22 消防安全公安消防局《消防验收合格证》《易燃易爆危险品消防安全许可证》23 站区竣工验收建委、技监局、燃气办《竣工资料》《验收报告》《气站建设合格意见书》24燃气经营建委、地区燃气办、省燃气办《设计施工监理资料资质》竣工材料及验收合格意见书等材料《燃气经营许可证》或者《汽车加气特许经营许可证》ﻫ25更换营业执照工商局A、《燃气经营许可证》ﻫB、筹建期营业执照等营业执照26 税务登记国税地税局相关材料税务登记证ﻫ第三部分:关于实施北京市车用燃气加气站建设审批管理暂行办法的通知ﻫ各区、县、局、总公司,各有关单位:为治理大气污染,加快发展燃气汽车,保证安全有序地建设车用燃气加气站,现对我市车用燃气加气站的建设审批管理作如下通知,请遵照执行。

ﻫ一、在我市行政区域内新建、改建、扩建车用燃气加气站,应当根据本市车用燃气加气站总体建设规划的要求,遵循安全第一、布局合理、保证供气、方便加气的原则。

ﻫ二、所有新建、改建、扩建的车用燃气加气站,不论其规模大小,一律按基本建设称许由建设单位主管部门向市计委申报立项。

市计委根据申报材料,会同市市政管委、规划局、环保局、消防局等有关部门共同审批。

ﻫ三、车用燃气加气站的建设应符合交通、环保、技术监督、劳动、消防、公用等部门的技术规范和政策法规要求。

建设完成的车用燃气加气站需经消防、劳动、技术监督、公用等有关部门验收后方可投入运营。

四、经营单位办理工商注册手续之前,应取得燃气行业管理部门的资质认可,办理《燃气加气站运营许可证》。

ﻫ五、车用燃气加气站的建设管理应执行国务院有关部门联合颁布的《城市燃气安全管理规定》、《城市燃气管理办法》及《城市燃气企业资质管理规定》,同时应参照汽油加油站有关建设管理规定。

六、本通知自发布之日起实施。

ﻫ北京市计划委员会1.向市北京市市政管理委员会ﻫ一九九九年七月一日ﻫ附件一ﻫ申报立项单位应提交的材料ﻫ计委申请立项的报告;2.向市市政管委申请建设的报告;3.《汽车用燃气加气站建设的报表》;4.工程所需用地的建设用地规划许可证或国有土地使用证、或以前曾经批准建房的建设工程规划许可证;6.加气站平面布置图;ﻫ7.1/2000或1/500地形图2份(其 5.拟建工程项目的说明方案;ﻫ8.非土地所有方建设加气站的单位,需提供建设方与土地所中一份用铅笔划出用地范围);ﻫ有方签订的有关协议;9.建设单位与北京市液化石油气公司签订的供气协议;ﻫ附件二审批程序1.社会建站由建设单位将申报材料报送市公安局。

由公安局汇总报市市政管委初审。

市政管委系统局、总公司的专用站由各局、总公司汇总报市政管委初审。

2.经初审,由市计委、市政管委、规划局、环保局、消防局等有关部门联合办公共同审批。

第四部分:汽车用燃气加气站企业运行资质标准(试行)1、为加强本市汽车用燃气加气站的经营管理,确保车用燃气的安全使用,促进车用燃气加气站的健康有序发展,根据北京市人民政府《北京市清洁燃料车辆加气站管理规定》(1999年第31号令),结合本市实际情况,制定本标准。

ﻫ2、本标准适用于区域内从事汽车用燃气加气站经营活动的各类企业。

ﻫ3、本标准所称汽车用燃气加气站是指专门为机动车辆(含船舶)提供天然气、液化石油气等车用燃气的充气经营服务单位。

4、凡从事燃气加气站经营活动的各类企业应当具备下列条件:ﻫ4.1与经营规模相适应的固定场所、通讯工具;ﻫ4.2 4名以上有燃气、设备、经济等专业初级以上技术职称的管理人员,其中工程系列职称的人员不少于2人;ﻫ 4.3 与经营规模相适应的操作人员、设备维修人员,并取得北京市市政管理委员会颁发的岗位证书;4.4有必备的维修设备、工具、消防器材和检测仪器,配置与经营规模相适应的抢修、维修服务专用车辆;4.5有按照国家及本市有关技术标准和法律、法规制定的安全操作规程、燃气加气站管理制度和应急预案; ﻫ 4.6有完善的安全和质量方面的管理制度及保证体系,有健全的岗位4.7有完整的营业章程和规范化服务标准。

相关文档
最新文档
