锚杆支护规范锚杆是一种常用的支护工法,广泛应用于土木工程、地下工程、矿山工程等领域。

为了保证锚杆支护的质量和安全性,需要制定相应的规范。

下面是一份1000字的锚杆支护规范。

第一章总则第一条为了规范锚杆支护的设计和施工,保证工程质量,保护工人的安全,提供一份锚杆支护规范。

第二条锚杆支护规范适用于所有使用锚杆支护的土木工程、地下工程、矿山工程等。

第三条锚杆支护的设计、施工和监理人员必须具备相应的资质和经验。

第四条锚杆支护的设计、施工和监理必须符合国家相关法律法规和规范。

第二章设计要求第五条锚杆支护的设计必须根据具体工程的特点和要求进行,确保其稳定性和可靠性。

第六条锚杆的材质必须符合国家相关标准,具有足够的强度和耐腐蚀性。

第七条锚杆的埋深和埋深间距必须符合设计要求,确保其能够有效地传递荷载。

第八条锚杆的布置要合理,间距要均匀,避免出现过小或过大的梁自由度孔隙。

第九条锚杆的锚固深度必须符合设计要求,确保其能够有效地承担荷载。

第十条锚固体的材质必须符合设计要求,质量要稳定,强度要足够。

第三章施工要求第十一条锚杆施工前必须根据设计要求进行试验,确保材质和质量符合要求。

第十二条锚杆的施工必须由具备相应资质的施工人员进行,工艺要规范,施工要细致。

第十三条锚杆施工的孔洞必须符合设计要求,孔径要准确,孔洞要清理干净。

第十四条锚杆的锚固体必须使用相应的材料,施工要认真,确保锚固体与锚杆的质量。

第十五条锚杆的锚固体施工后必须进行负荷试验,确保其符合设计要求并具有足够的承载力。

第十六条施工现场必须保持整洁,材料必须堆放整齐,避免对周围环境造成污染。

第四章监理要求第十七条锚杆支护的监理人员必须具备相关专业知识和经验,能够对施工质量进行有效监督。

第十八条监理人员必须按照设计要求进行监测,及时发现并处理施工中的问题。

第十九条监理人员必须进行定期检查和验收,确保施工质量符合规范要求。

第二十条监理人员必须制作详细的监理报告,记录施工过程中的问题和处理情况。

锚杆支护巷道施工质量要求表

锚杆支护巷道施工质量要求表
锚杆支护巷道施工质量要求表
序号
检查项目
质量的最低标准
检查方法与说明
1
支护材料的材质、品种、规格、结构、强度
符合设计、作业规程及规范的要求
对照设计、作业规程、行业标准检查产品合格证和材料试验报告,并现场核查
2
锚固剂的材质、配比、规格、强度
符合高计、作业规程及规范的要求
对照设计、作业规程、行业标准检查产品合格证和材料试验报告,并现场核查
班组逐孔检验,做好施工记录
8
锚杆角度
应垂直于岩层层面,与层面法线夹角不小于75。;靠巷帮倾斜锚杆的角度应符合设计要求
用角度尺测量,班组验收,做好记录
9
锚杆尾端外露长度
露出托板小于
50 mm
班组逐排检查,做好记录
3
锚杆锚固力
不少于设值的90%
巷道每进30~50 m或每300根(含300根以下)锚杆必须检查一组,每组检查3根,进行拉拔力测试,做好测试记录。检查时抽查施工记录,必要时进行现场实测
4
锚杆尾端螺母扭矩与桁架拉杆螺母扭矩
一般不低于100N.m
每小班抽样一组(3根)做螺母扭矩的检查,采用扭矩扳手,如果其中一个扭矩不合格,疳扭矩螺母重新拧紧即可;有2个以上不合格,应将所有螺母重新拧紧一遍。
对桁架拉杆螺母应每月检查一次,对松动的螺母应予拧紧,因为两帮围岩可能向巷道中心移动,桁架拉杆的预紧力有可能降低
5
网的质量
符合设计、作业规程的规定,网间压接(绑扎)牢固,且网应具有一定张力
班组验收,做好记录
6
间、排距Байду номын сангаас
误差:—100 ~ +
100 mm
班组逐排检验,做好施工记录

锚杆支护规范

锚杆支护规范

为使井下巷道锚杆支护工程的设计施工符合安全适用、经济合理,确保质量要求,特制定本规范。

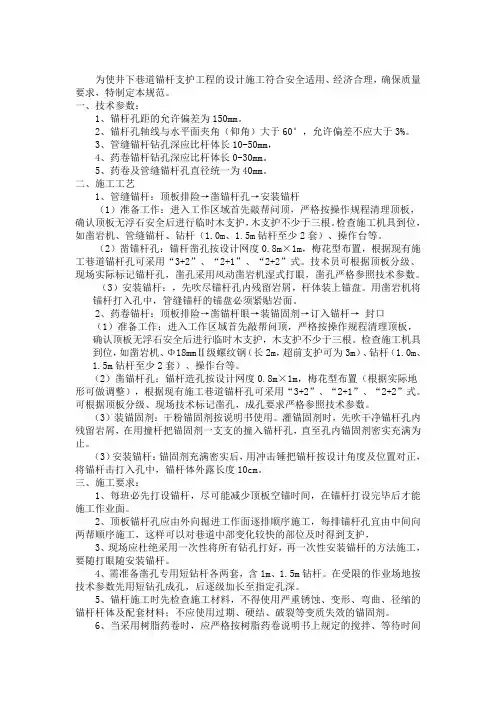

一、技术参数:1、锚杆孔距的允许偏差为150mm。

2、锚杆孔轴线与水平面夹角(仰角)大于60°,允许偏差不应大于3%。

3、管缝锚杆钻孔深应比杆体长10-50mm,4、药卷锚杆钻孔深应比杆体长0-30mm。

5、药卷及管缝锚杆孔直径统一为40mm。

二、施工工艺1、管缝锚杆:顶板排险→凿锚杆孔→安装锚杆(1)准备工作:进入工作区域首先敲帮问顶,严格按操作规程清理顶板,确认顶板无浮石安全后进行临时木支护,木支护不少于三根。

检查施工机具到位,如凿岩机、管缝锚杆、钻杆(1.0m、1.5m钻杆至少2套)、操作台等。

(2)凿锚杆孔:锚杆凿孔按设计网度0.8m×1m,梅花型布置,根据现有施工巷道锚杆孔可采用“3+2”、“2+1”、“2+2”式。

技术员可根据顶板分级、现场实际标记锚杆孔,凿孔采用风动凿岩机湿式打眼,凿孔严格参照技术参数。

(3)安装锚杆:,先吹尽锚杆孔内残留岩屑,杆体装上锚盘。

用凿岩机将锚杆打入孔中,管缝锚杆的锚盘必须紧贴岩面。

2、药卷锚杆:顶板排险→凿锚杆眼→装锚固剂→订入锚杆→封口(1)准备工作:进入工作区域首先敲帮问顶,严格按操作规程清理顶板,确认顶板无浮石安全后进行临时木支护,木支护不少于三根。

检查施工机具到位,如凿岩机、Φ18mmⅡ级螺纹钢(长2m,超前支护可为3m)、钻杆(1.0m、1.5m钻杆至少2套)、操作台等。

(2)凿锚杆孔:锚杆造孔按设计网度0.8m×1m,梅花型布置(根据实际地形可做调整),根据现有施工巷道锚杆孔可采用“3+2”、“2+1”、“2+2”式。

可根据顶板分级、现场技术标记凿孔,成孔要求严格参照技术参数。

(3)装锚固剂:干粉锚固剂按说明书使用。

灌锚固剂时,先吹干净锚杆孔内残留岩屑,在用撞杆把锚固剂一支支的撞入锚杆孔,直至孔内锚固剂密实充满为止。

(3)安装锚杆:锚固剂充满密实后,用冲击锤把锚杆按设计角度及位置对正,将锚杆击打入孔中,锚杆体外露长度10cm。

锚杆支护

锚杆支护

第二章锚杆支护技术管理第一节总则第1条锚杆、锚喷支护(以下简称锚杆支护)是煤矿井巷工程一种重要的支护形式,它以快速、主动、有效的支护特性已得到广泛推广应用,并对加快巷道支护改革,提高支护效果起到了重要作用。

为进一步加快锚杆支护的推广应用,提高矿井的经济效益,特制定本规定。

第2条锚杆的种类根据新汶矿区开采的实际情况,规定允许使用的锚杆种类包括以下七种:1、等强全螺纹树脂锚杆(牌号:KMG335);2、等强全螺纹细牙高预紧力锚杆(牌号:KMG400、KMG500);3、无纵肋螺纹钢式树脂锚杆(牌号:KMG400、KMG500),适用于埋深大于600米的巷道;4、高强度高韧性抗冲击锚杆(牌号:KMG600),适用于埋深大于800米及地压较大的巷道。

5、缝管锚杆(只限于回采巷道护帮或断层破碎带临时支护);6、水力膨胀式管子锚杆;7、玻璃钢锚杆(允许在使用时间较短的,围岩稳定的切眼两帮及条件适宜的煤帮使用);8、经集团公司鉴定并经专业主管部门批准使用的新型锚杆。

第3条锚杆的锚固方式1、端锚:树脂锚固段长度≥350mm。

2、加长锚:树脂锚固段长度≥700mm。

3、全锚:树脂锚固段长度≥锚深的80%;水泥锚固段长度为锚深的100%。

一般情况下应采用加长锚;Ⅲ~Ⅴ类煤巷顶板和深部全岩巷道严禁使用端锚。

第4条锚杆支护材料规格、性能1、树脂锚杆金属杆体及其附件应符合中华人民共和国煤炭行业标准MT146.2-2002要求。

2、等强全螺纹树脂锚杆技术性能规定见下表(表一)。

表一3、等强全螺纹细牙高预紧力锚杆技术性能规定见下表(表二)表二4、无纵肋螺纹钢式树脂锚杆技术性能规定见下表(表三)表三5、高强度高韧性抗冲击锚杆技术性能规定见下表(表四)注:1)、无纵肋螺纹钢式树脂锚杆及高强度高韧性抗冲击锚杆成品杆体实验要求:a、除做屈服载荷实验外,应在杆体滚压螺纹部做抗弯试验。

b、抗弯试验要求:杆体直径的3倍为弯芯直径,按弯芯直径对杆体螺纹部进行弯曲实验,要求弯曲90°时,受弯部位不得脆断。

锚杆支护质量规范实施细则

锚杆支护质量规范实施细则

锚杆支护质量规范实施细则?各煤业公司、集团公司安全监管中心:为切实搞好各煤业公司锚杆支护质量水平,结合《山西康伟集团有限公司锚杆支护质量大会战的实施方案》要求和各煤业公司实际,制定锚杆支护质量实施细则如下:一、作业规程的编写规定各煤业公司在制定作业规程时,在巷道支护设计中,明确说明支护材料的名称、规格、型号和技术参数,树脂锚固剂执行原煤炭工业部MT146.1-1995标准,井下用塑料网执行MT141-2020标准,锚索执行MT-T942-2020标准,相关锚杆配套构件都严格执行国家和煤炭工业部标准。

二、材料的采购、标准、规格各煤业公司根据井下各作业点实际,结合作业规程中各锚杆支护掘进工作面的锚杆材料,指定型号,标准及规格进行采购,确保采购锚杆支护质量的安全性,稳定性,锚杆的材料包括锚杆杆体,锚固剂,托盘、螺母、组合构件(钢筋托梁、钢带、网、锚索、锚具、锚索托板)等,和构件的性能、强度与结构必须相匹配。

三、材料审批、领用与发放1、用料单位根据各作业地点《作业规程》中规定的支护方式和施工进度,确定各作业地点的材料规格及数量,并开出材料领用追踪卡。

2、生产调度室根据各作业地点《作业规程》及施工进度,核实用料单位所需材料的规格及数量。

3、用料单位开出的材料领用追踪卡,经生产调度室审批后方可到供应科及相关单位领料。

4、生产调度严格按照《作业规程》进行材料审批和发放。

如因规程变更或地质条件等原因导致材料消耗增加,用料单位要及时复审作业规程,补充材料报生产调度,经生产调度审核后给予相应调整。

5、发料点必须在接到生产调度审批后的追踪卡后方可发料,未经生产调度批准的不得发料,私自发料罚发料人200元/次。

6、发料点发料人员按实际发料数量、规格填入追踪卡发料栏内,并在追踪卡上签字。

对不如实填报、不签字或代签字者处以100元/次罚款。

7、发料单位发料时,必须按追踪卡所填规格、数量发放,若发错料或随意增减发料数量,罚发料人200元/次。

锚杆质量检验规范

锚杆质量检验规范

锚杆质量检验规范条文摘录一、《锚杆喷射混凝土支护技术规范》(50086-2001)10.1.5锚杆质量的检查应遵守下列规定:1、检查端头锚固型和摩擦型锚杆质量必须做抗拔力试验。

试验数量,每300根锚杆必须抽样一组;设计变更或材料变更时,应另做一组,每组锚杆不得少于3根。

2、杆质量合格条件为:P An≥P A(10.1.5-1)P Amin≥0.9P A(10.1.5-2)式中P An——同批试件抗拔力的平均值(kN)P A——锚杆设计锚固力(kN)P Amin——同批试件抗拔力的最小值(kN)3、杆抗拔力不符合要求时,可用加密锚杆的方法予以补强。

4、全长粘结型锚杆,应检查砂浆密实度,注浆密实度大于75%方为合格。

建筑基桩质量检验规范条文摘录一、《建筑基桩检测技术规范》(JGJ 106-2003 J256-2003)3.3 检测数量3.3.1当设计有要求或满足下列条件之一时,施工前应采用静载试验确定单桩竖向抗压承载力特征值:1设计等级为甲级、乙级的桩基;2地质条件复杂、桩施工质量可靠性低;3本地区采用的新桩型或新工艺。

检测数量在同一条件下不应少于3根,且不宜少于总桩数的1%;当工程桩总数在50根以内时,不应少于2根。

3.3.2打入式预制桩有下列条件要求之一时,应采用高应变法进行试打桩的打桩过程监测:1控制打桩过程的桩身应力;2选择沉桩设备和确定工艺参数;3选择桩端持力层。

在相同施工工艺和相近地质条件下,试打桩数量不应少于3根。

3.3.3单桩承载力和桩身完整性验收抽样检测的受检桩选择宜符合下列规定:1施工质量有疑问的桩;2设计方认为重要的桩;3局部地质条件出现异常的桩;4施工工艺不同的桩;5承载力验收检测时适量选择完整性检测中判定的Ⅲ类桩;6除上述规定外,同类型桩宜均匀随机分布。

3.3.4混凝土桩的桩身完整性检测的抽检数量应符合下列规定:1 柱下三桩或三桩以下的承台抽检桩数不得少于1根。

2 设计等级为甲级,或地质条件复杂、成桩质量可靠性较低的灌注桩,抽检数量不应少于总桩数的30%,且不得少于20根;其它桩基工程的抽检数量不应少于总桩数的20%,且不得少于10根。

锚杆施工质量要求

锚杆施工质量要求

锚杆施工质量总体要求1、杆体及配件的材质、品种、规格、强度、结构必须符合设计要求;2、安装牢固,托板基本密贴壁面,不松动,螺帽拧紧后其锁紧力应达到设计锚固力的40%~80%;3、安装间排距误差±100mm;4、锚杆孔深度误差0~+50 mm;5、锚杆的方向与巷道轮廓线的法线一致,角度允许误差≤15°;6、锚杆外露长度露出托板≤+50 mm;锚网喷巷道质量管理办法一、巷道检查(巷道几何尺寸):按公司工程质量要求检查验收。

二、锚喷支护工程标准:1、保证项目(6项):若一项不符合要求即为不合格品。

(1)锚杆的杆体及配件的材质、品种、规格、强度、结构必须符合设计要求。

(2)铁丝网的材质、规格、品种等必须符合设计要求。

检验方法:检查产品合格证,并现场实查。

(3)铁丝网的网格必须压接(或绑扎)牢固。

检验方法:观查检查。

(4)喷射混凝土(或砂桨)所用的、水、骨料、外加剂的质量必须符合要求。

检验方法:检查产品合格证或化验单,并现场实查。

(5)喷射混凝土的配合比、外加剂掺量必须符合要求。

检验方法:现场实查。

(6)喷射混凝土强度必须符合设计要求。

检验方法:检查强度实验报告。

2、基本检查项目(13项)基本检查项目共13项,每次检查任选5个点位,点间距不大于30m。

⑴锚杆安装质量应符合以下规定:被抽查断面(排)内的锚杆全部检查,若一根不合格即为该点不合格,若全为合格即为合格品,其中50%为优良,即为优良品。

⑵锚杆的抗拉力应符合以下规定:检查数量:在检查点断面内任选3个测点。

检验方法:检测要有安全措施,以防锚杆拉出、拉断和掉矸伤人。

检测时原则上拉到设计值或锚杆松动为止,达不到设计时不能再对压力计加压,以免损伤锚杆造成直接失效。

⑶喷层厚度应符合以下规定:检查数量:在检查点断面内任选2个测点。

检查方法:打孔尺量检查。

(4)其它检查项目及要求详见附表。

三、文明生产标准:按公司规定的要求进验收。

四、质量评分规定:按《检验评定表》在保证项目每条达到的前提下(保证项目有一条达不到,则不评分定级)进行评定等级。

锚杆设计锚固力标准

锚杆设计锚固力标准

锚杆设计锚固力标准一、引言锚杆是一种用于加固和支撑土体及岩石的工程结构物,其设计和使用对工程的安全和稳定性至关重要。

为了确保锚杆的有效性和可靠性,在设计和施工过程中必须遵守一定的锚固力标准。

本文将基于相关理论和实践经验,结合国内外相关标准,对锚杆设计锚固力标准进行详细阐述。

二、锚杆的基本原理锚杆作为一种常见的地下工程支护形式,其基本原理是通过将锚杆埋设在土体或岩石中,并将其与被支护物体(如地下结构、边坡等)连接起来,以达到加固和支撑的目的。

锚杆的锚固力来自于其受力状态,主要包括摩擦力、粘结力和土体或岩石的自身抗压强度。

锚杆的设计应当充分考虑土体或岩石的力学特性和受力状态,以确定合理的锚固力标准。

三、相关标准及规范1. 国内标准中国建筑标准设计院发布了关于地下工程支护技术的多项标准,如《工程地质勘察规范》、《地下工程支护技术规范》等,其中包括了对锚杆设计和锚固力标准的规定和要求。

这些标准主要涉及到土体和岩石的力学性质、地下水渗流、锚杆的材料和施工工艺等内容。

2. 国际标准国际上也有许多相关的标准和规范,比如《岩土锚杆设计规范》、《岩土锚杆施工规范》等。

这些国际标准主要针对岩土工程中的锚杆设计和施工进行了规定,对锚固力标准也有一定的详细规定。

四、锚杆设计锚固力标准的确定1. 土体或岩石的力学性质在确定锚杆设计锚固力标准时,需要充分了解土体或岩石的力学性质,包括其抗压强度、抗剪强度、变形模量等参数。

这些参数直接影响着锚固力的确定,通过工程地质勘察等手段获取这些参数是十分必要的。

2. 锚杆结构和材料锚杆设计中的材料选择和结构设计也对锚固力标准的确定有着直接影响。

不同强度等级的钢材、不同类型的锚固件等,都会对锚杆的锚固力产生影响。

在设计锚固力标准时需要结合锚杆的具体结构和所选用的材料进行考虑。

3. 锚固力计算方法根据土体或岩石的力学性质和锚杆结构的参数,可以采用不同的计算方法来确定锚固力。

常见的计算方法包括经验公式计算、有限元分析计算等,其目的是为了确保系统的安全可靠,防止锚杆因锚固力不足引发的失稳等问题。

锚杆支护工程质量检查验收办法范本

锚杆支护工程质量检查验收办法范本

锚杆支护工程质量检查验收办法范本第一章总则第一条为了规范锚杆支护工程的质量检查验收工作,确保工程质量达标,保证工程安全可靠使用,根据相关法律法规和标准,制定本办法。

第二条本办法适用于锚杆支护工程的质量检查和验收工作。

锚杆支护工程包括采用锚杆作为支护材料,用于固定和加固土体或岩体的工程。

第三条锚杆支护工程质量检查和验收应遵循公开、公正、公平的原则,确保各方的利益得到合理保护。

第四条锚杆支护工程质量检查和验收工作,应与其他工程监理、设计、施工、材料等单位进行密切配合,建立健全质量管理体系,形成工程质量保证的闭环。

第二章质量检查第五条锚杆支护工程质量检查应包括设计文件、施工方案、施工图纸、材料合格证明、施工记录等资料的核查。

第六条设计文件的检查重点包括设计方案、计算书、关键部位的详图和说明,应核实其是否符合工程设计、施工和规范要求。

第七条施工方案的检查应核实其合理性和可行性,包括工程施工步骤、施工工艺、人员配备、机械设备和材料使用等内容。

第八条施工图纸的检查应核实其准确性和规范性,包括尺寸、位置、数量、材料等信息的一致性,在施工现场应与实际施工情况相符合。

第九条材料合格证明的检查应确保所采购的锚杆产品具有合格的性能和材质,防止使用劣质材料对工程质量造成影响。

第十条施工记录的检查应核实施工过程中的操作和管理情况,包括土质和岩体的勘探结果、锚杆的预埋、锚杆的张力值、施工质量检测等内容。

第三章质量验收第十一条锚杆支护工程质量验收应包括工程质量验收资料和工程质量验收报告的编制和提交。

第十二条工程质量验收资料的编制应包括工程施工记录、质量检测报告、使用材料合格证明、验收记录等。

第十三条工程质量验收报告的内容应包括工程质量验收的结论、工程质量达标情况的评价、存在的问题和整改措施等。

第十四条锚杆支护工程质量验收报告应由项目负责人或项目监理单位编制,并由施工单位和监理单位组成的验收小组共同审核和签署。

第十五条锚杆支护工程质量验收报告应及时提交给建设单位,建设单位应按照规定的程序进行审批和备案。

掘进锚杆支护及标准化提升实践

掘进锚杆支护及标准化提升实践

掘进锚杆支护及标准化提升实践发布时间:2021-11-04T02:08:06.517Z 来源:《工程管理前沿》2021年17期作者:顾林[导读] 目前我矿掘进巷已全部采用锚杆进行支护,为进一步提高锚杆支护的工程质量,加强锚杆支护质量管理和现场标准化管理,确保安全生产,我矿进行了一系列的实践活动,效果明显。

顾林四川川煤华荣能源有限责任公司铁山南煤矿四川省达州市达川区 635763摘要:目前我矿掘进巷已全部采用锚杆进行支护,为进一步提高锚杆支护的工程质量,加强锚杆支护质量管理和现场标准化管理,确保安全生产,我矿进行了一系列的实践活动,效果明显。

关键词:锚杆支护 质量 标准化Practice of driving bolt support and standardizationGu LinSichuan Sichuan Coal Huarong Energy Co., LTD. Tieshanan Coal Mine, Dachuan District, Dazhou city, Sichuan province 635763 Abstract: At present, the mine excavation roadway has all adopted bolt support, in order to further improve the engineering quality of bolt support, strengthen the quality management of bolt support and on-site standardized management, to ensure safety production, my mine has carried out a series of practical activities, the effect is obvious.Key words: bolt support;quality;standardization为了保证铁山南煤矿正在掘进的2305轨道顺槽可以安全快速的完成,在巷道掘进时采用文章中锚杆支护作为永久支护的支护方式。

锚杆支护工程施工方法工艺标准(附质量保修书+进场须知)

锚杆支护工程施工方法工艺标准(附质量保修书+进场须知)

锚杆支护工程施工工艺标准第1章适用范围
本工艺标准适用于工业与民用建筑中非软弱土层的各种土层的锚杆及土钉墙支护工程
第2章材料准备
水泥宜用强度等级32 5 级的普通硅酸盐水泥
沙宜用洁净的中粗含泥量不大于3%
水宜用自来水或不含有害物质的洁净水
钢绞线应具有出厂合格证明并复试合格方可使用
第3章施工机具
钻孔机钢拉杆注浆管定位器预应力张拉锚具
第4章工艺流程
第1节流程
第2节钻孔
1) 钻孔方法
第6章成品保护
灌浆结束后作好锚杆的保护防止外力使锚杆活动影响锚杆与水泥浆的粘结力
第7章安全与环境
1.机械施工钻孔时严格按操作规程操作防止机械事故伤人
2.施工时做好机械噪音的防护同时做好排污水的沉淀处理
第8章注意事项
1.钻孔时避免使用膨润土循环泥浆护壁以免在孔壁上形成泥皮降
低承载力。

掘进安全质量标准化检查标准及评分办法(煤巷锚杆支护)

掘进安全质量标准化检查标准及评分办法(煤巷锚杆支护)

掘进安全质量标准化检查标准及评分办法
(煤巷锚杆支护)
优良:
巷道0~+200mm,无中线测全宽:0~+250mm,全断面掘进机掘进的中心偏移-50mm~+50mm
合格:
巷道-50mm~+200mm,无中线测全宽:-50mm~+250mm,全断面掘进机掘进的中心偏移-100mm~+100mm
分项工程质量检查时,检查点数不应少于3个,检查点间距不应大于20m,巷道每个检查点应选6个测点,分别测量净高、净宽。

从中线向两侧量顶板下侧和从中线向两侧帮中点底部处测净宽;无中线时测全宽。

由腰线向上量至顶板,向下量底板或轨面净高;无腰线时测全高:
1.每个检查项目的测点总数均有90%及其以上实测值在优良允许偏差范围内,本项为优良,但有一个点不合格扣1分
2.每个检查项目的测点总数均有70%及其以上实测值在合格允许偏差范围内,本项只得满分的80%
3.遇地质构造、煤体松软属自然跨落时,应随冒落的高度、宽度按规程措施进行加强支护,该段重点检查支护质量
- 1 -。

锚杆支护质量控制19页word文档

锚杆支护质量控制19页word文档

锚杆(索)支护质量控制与监督保障体系皖北煤电集团公司卧龙湖煤矿目录一、指导思想 (2)二、体系目标 (2)三、体系组织 (2)四、职责界定 (3)1、领导职责 (3)2、部门职责 (3)五、质量控制与监督流程 (5)1、支护材料 (5)2、支护设计 (6)3、锚杆(索)动态支护设计 (6)4、支护施工及质量要求 (6)5、质量控制 (8)6、矿压监测 (10)7、信息传递与处理 (11)8、加固支护 (11)六、奖罚标准............................. 错误!未定义书签。

锚杆(索)支护质量控制与监督保障体系为切实加强锚杆(索)支护质量管理,提高巷道支护的可靠性,确保生产安全,结合我矿实际,依据《煤矿安全规程》和集团公司的有关规定,特制定锚杆(索)支护安全质量控制与监督保障体系,以指导现场安全施工。

一、指导思想:以锚杆(索)支护理论为指导,加强支护材料、现场施工的质量管理,不断完善锚杆(索)支护监测手段,实施锚杆(索)支护动态设计、施工、监测。

二、体系目标:实施锚杆(索)施工质量控制和监督闭合管理,锚杆(索)支护监测符合要求。

坚持“支护质量谁施工谁负责,谁监控谁负责”的原则,确保安全生产。

三、体系组织矿 长总工程师安全矿长掘进副总生产技术部安全监察部安 监 员技 术 员主管技术员队 长掘进矿长技术人员部 长四、职责界定1、领导职责:(1)矿长对锚杆(索)支护管理体系负责。

(2)掘进矿长对锚杆(索)支护施工管理负责。

(3)总工程师负责组织对不同地质条件下的支护参数进行研究,选择合理的支护参数,对支护设计负技术责任。

(4)安全矿长对锚杆(索)支护施工安全管理和支护质量的监督检查负责。

(5)掘进副总对锚杆(索)支护技术培训、支护设计、现场质量检测、锚杆(索)支护设计修改、完善负责。

2、部门职责(1)生产技术部职责①负责支护设计、校核、论证及修改、完善工作。

②负责支护材料的动态抽检和定期试验以及存档记录工作。

锚杆支护质量标准化

锚杆支护质量标准化

未来锚杆支护质量标准化的研究方向
01
02
03
04
完善标准体系
随着技术的不断发展和工程实 践的积累,需要不断完善锚杆 支护质量标准体系,提高标准 的科学性、合理性和可操作性 。
创新检测技术
加强锚杆支护质量检测技术的 研究和创新,提高检测的准确 性和可靠性,为标准化工作提 供更加科学的数据支持。
推广应用新技术
案例二:某隧道工程的锚杆支护标准化实践
总结词
标准化操作、严格监管
详细描述
该隧道工程通过制定详细的锚杆支护施工标准和操作规程,规范了施工人员的作业行为,提高了支护施工的质量 和效率。同时,加强了施工过程中的质量检测和监管,及时发现并处理存在的质量问题,确保了隧道工程的安全 性和稳定性。
案例三:某露天矿的锚杆支护质量检测与控制
06
结论与展望
锚杆支护质量标准化的成果与效益
成果
锚杆支护质量标准化工作已经取得了一系列成果,包括制定了一系列标准、规范和规程,提高了锚杆 支护工程的设计、施工和验收水平,减少了工程事故的发生,保障了工程安全。
效益
锚杆支护质量标准化带来的效益是多方面的,包括提高了工程质量和安全性能,降低了工程成本和维 修费用,增强了企业的市场竞争力,推动了行业的技术进步和可持续发展。
锚杆支护材料
锚杆支护的主要材料包括钢材 和水泥。
钢材主要分为螺纹钢、圆钢和 钢管等,水泥主要分为普通硅 酸盐水泥、矿渣硅酸盐水泥和 火山灰质硅酸盐水泥等。
不同材料和规格的锚杆适用于 不同的岩土层和施工条件,选 择合适的材料和规格是保证锚 杆支护质量的关键。
03
锚杆支护质量标准
锚杆材料标准
02
01
锚杆支护质量标准化

锚杆支护质量要求

锚杆支护质量要求

一、打装锚杆施工工艺、质量标准(一)打锚杆眼1、打锚杆眼前,必须进行敲帮问顶,找掉危矸、活矸,打眼人员必须站在支护完好的安全地点进行打眼作业。

2、根据设计要求,采用画线打眼,标记出锚杆眼位。

3、打眼方向应垂直于巷道的轮廓线,与煤(岩)层层面夹角不小于750。

4、先将顶部锚杆用钻机打好并上紧托盘,然后用电钻打帮部锚杆并上紧托盘。

5、锚杆眼的深度、间排距及布置形式要符合设计规定:眼位误差不得超过100mm,。

锚杆眼深度应与锚杆长度相匹配,打眼时应在钎子上做好标志,严格按锚杆长度打眼;打锚杆眼,孔径28mm,深2150(1750)mm。

允许误差0~+50(mm)。

6、锚杆眼打好后,应将眼内的岩渣、积水清理干净。

打眼时,必须在超前临时支护的掩护下操作;冲洗孔径,送药。

将组装好的锚杆慢慢顶推2节Z2350型中速树脂药卷向孔底推入。

7、打眼的顺序,应按由外向里先顶后帮的顺序依次进行。

8、开钻机时,应先开风后给水,停机时先停水后停风。

9、采用钻机打眼时,风压应控制在0.4~0.65MPa,水压应控制在0.6~1.2 MPa,钻杆、钻头要完好不堵塞。

10、钻机钻进时,附近严禁有人;钻机操作者应将操作臂置于身前右侧,且操作者距钻机机身的距离大于臂长;以防钻机突然停止手柄摆动而伤人。

11、钻机钻进时,严禁用手摸钻机的钻杆。

12、钻机钻进时,不能用大力推进,以防卡钎,手不能扶在气腿上,以防钻机收缩时挤伤手;13、当钻机长时间不用时,必须用压风吹干残留在机体内的水,以防锈蚀机器;(二)、安装锚杆1、安装前,应将眼孔内的积水、岩粉用压风吹扫干净。

吹扫时,操作人员应站在孔口一侧,眼孔方向不得有人,对锚杆眼,锚杆的质量必须进行检查,发现不符合设计规定的要进行处理。

2、顶板锚杆:按规定数量(2卷)放入树脂锚固剂,用锚杆把树脂锚固剂送入眼底,使锚杆顶住树脂锚固剂,锚杆钻机端头套上专用搅拌器;然后升起钻机,推进锚杆,至顶板岩面300~500(mm)时,开始搅拌缓慢开启钻机,并保持搅拌30s后停机。

锚杆锚索质量要求

锚杆锚索质量要求

岩巷锚网喷支护材料在临时支护保护下,及时由外向里打顶部锚杆、挂网支护。

锚杆距迎头最大空顶距300mm;安装锚杆时,每根锚杆要装入2卷树脂锚固剂(在过软岩破碎带或淋水时,锚杆要全长锚固),锚固剂型号为K2350、Z2350(每种型号各一卷,装药时K2350在里,Z2350在外)。

锚杆间排距800×800mm,正顶布置一根锚杆,然后向两侧呈矩形均匀布置,墙基锚杆距底板距离不大于300mm,下扎角度20°。

拉线作业,锚杆间、排距允许误差±100mm,锚杆与巷道轮廓面(切面)夹角不小于75°,锚杆孔深度误差0~+50mm,托板要紧贴喷浆面,锚杆构件齐全,紧固有力,每根锚杆锚固力60KN,扭矩力150 N·m。

顶板锚杆必须紧跟迎头,逐排由外向迎头、由中间向两帮顺序施工。

岩石锚喷巷道耙装机前拱部与帮部分次支护时,拱部永久支护必须到拱基线。

挂网时,网片要求沿巷道喷浆面铺设,网片之间必须压接牢固,搭茬长度100mm,循环进尺内部应采用锚杆托板压网,循环进尺之间采用每隔200mm用12#铁丝双股双排扣连接扎牢;必须先施工顶部锚杆及网片,由顶部向两帮逐渐压茬施工,严禁退锚,金属网外保护层厚度20~40mm(总喷厚90mm)。

锚索规格L×φ=7300×15.24mm,锚索间排距为1500×2400mm,允许误差:±100mm。

锚索垂直于巷道顶板或巷道轮廓面,安装角度允许偏差:±2°。

锚索眼孔深度误差-100~0mm,尾部露出锁具150~200mm。

树脂锚固剂型号为K2350、Z2350,每孔4卷树脂锚固剂(每种型号锚固剂各2卷,装药时K2350在里,Z2350在外),全断面布置3根锚索、矩形沿巷中对称布置,且锚索应打在两排锚杆之间,顶板较好时,锚索滞后迎头5~15m;一旦巷道顶板破碎、围岩不稳定时,锚索必须按设计排距紧跟迎头,够一排锚索排距,就及时打一排,锚索间排距改为1500×1600mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
