墙面抹灰甩浆工艺
墙面抹灰甩浆施工工艺做法图解
墙面抹灰甩浆施工工艺做法图解一、甩(喷)浆存在的质量问题
存在问题:甩浆拉毛质量差,毛刺感不足,间距过大。
产生原因:抹灰前未对工人进行技术交底,且工人质量意识淡薄,随意施工。规范要求:抹灰前基层处理应符合设计要求。
处理意见:重新甩浆,其密度及毛刺感必须符合要求。
存在问题:抹灰层开裂、空鼓。
产生原因:基层处理不合理、砂含泥量大、未按要求挂网、养护不及时等。规范要求:抹灰层应无空鼓、面层无裂缝。
处理意见:打掉开裂的抹灰后对基底进行洒水处理,并挂网重新抹灰。
二、墙面抹灰甩浆施工工序
1. 工具及材料准备
甩浆拍子
搅拌电钻
聚乙烯醇建筑胶水
普通硅酸盐水泥甩浆拍子制作
甩浆拍子制作:
1) 材料:15mm*15mm*1mm钢丝网、直径32mm的PVC管(或其他高硬度轻质材料)。
2) 拍面尺寸320mm*240mm(可适当调整),钢丝网折叠7~8层,固定于PVC杆端部。
基层处理:1:1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂。
可采用人工甩浆或机械喷浆(专用喷浆机)于墙体基层。要求粘结牢固,砂浆颗粒均匀。砂浆颗粒凝结后(三天后)方可进行墙面抹灰。
2. 浆料制作过程
1:1水泥砂浆中加建筑胶水8%配制成浆料
加入水泥
预拌均匀
机械充分搅拌均匀
搅拌完成
浆料
浆料制作过程:1:1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂,材料配比完成,先用铲预拌均匀,再用机械充分搅拌均匀,搅拌完成浆料成稠状。
3. 甩浆施工过程
墙面提前半小时湿润
拍子反面加浆料
拍子反面加浆料完成
逐步均匀甩浆
混凝土抹灰前甩浆做法
混凝土抹灰前甩浆做法
混凝土抹灰是建筑施工中的一项重要工序,它能够改善混凝土的外观、保护表面以及增强强度。而在进行混凝土抹灰前,常常需要进行甩浆处理,以便确保抹灰层与混凝土表面之间有更好的附着力。下面将介绍一些混凝土抹灰前甩浆的常用方法和注意事项。
1. 清理和准备工作
在进行混凝土抹灰前甩浆处理之前,需要对混凝土表面进行充分的清理和准备工作,以确保甩浆效果的最佳。首先,要将表面上的杂物、灰尘、油污等清除干净。可以使用扫帚、高压水枪或者机械抛光工具进行清理。清理时要注意保护周围的设施和材料,以免受到损坏。
2. 准备甩浆材料
甩浆材料通常选用水泥砂浆或者水泥凝胶,根据具体需求可以添加适量的外加剂,如塑化剂、增粘剂等。材料准备时要按照规定的比例进行搅拌,直到搅拌均匀,没有明显的颗粒和团块。
3. 施工前的底层处理
甩浆处理时需要对基层进行一定的处理。如果基层比较平整,可以直接进行甩浆;如果基层有明显的麻面或者裂缝,需要先修复,并采用适当的胶结剂进行固化处理。
4. 甩浆的施工方法
甩浆的施工可以采用手工甩浆、机械甩浆或者喷雾甩浆等方法。手工甩浆时,用刚性毛刷或者刚性毛辊沾取甩浆材料,然后均
匀地涂抹在混凝土表面上,注意不要漏刷和虚浆。机械甩浆可以使用喷涂机或者电动甩浆机,可以提高施工效率和甩浆效果。
5. 甩浆后的处理
在甩浆后,可以使用抹子等工具将甩浆材料均匀地铺开,以确保表面整洁平坦。然后要进行养护处理,保持甩浆层的湿润,防止过早脱水和开裂。养护时间一般为3-7天,具体时间根据
甩浆材料的性质和环境条件来决定。
墙体抹灰基层的“拍浆”工艺技术
墙体抹灰基层的“拍浆”工艺技术
墙体抹灰是建筑施工的一项关键工艺,它不仅能美化墙面,还能保护墙体。墙体抹灰基层的“拍浆”工艺技术是墙体抹灰的一种常用方法,下面将对其进行详细介绍。
拍浆是在墙体抹灰施工中先在墙面上抹上一层水泥糊(也叫腻子),再用砂浆拍上一层薄薄的水泥浆,使墙面看起来平整、光滑。这种方法的作用是增强基层的附着力,防止墙面出现空鼓、开裂等问题。
拍浆的具体工艺步骤如下:
1. 基层处理:先将墙体基层处理干燥、平整、无油污、无浮尘,防止影响墙体抹灰质量。
2. 准备砂浆:根据工程需要,按一定比例将水泥和砂按细度比例混合,加入适量的清水搅拌成砂浆。通常情况下,砂浆的配合比为1:3-1:5。
3. 糊墙:将调配好的砂浆均匀地抹在墙体上,厚度一般为3-5mm。尽量保持砂浆的均匀性和整齐度。
4. 挂网格布:在糊墙面时,可以在砂浆未完全干燥前将玻璃纤维网格布平铺在砂浆上,并用抹刀轻轻压实,以增加抹灰层的牢固性。
5. 抹灰:在糊好墙后,等待砂浆表面变干燥后,可以用抹刀将砂浆表面慢慢刮平,并使其与基层齐平。为了保持墙面的平整度和光滑度,可以采用多次抹刮,每次的砂浆量要适中。
6. 拍浆:在抹好灰后,用干净的抹刀轻轻拍打砂浆表面,以形成一层薄薄的水泥浆层。这一步是整个拍浆工艺的重点,要注意抹刀的用力要适度,过重可能会破坏墙面。
7. 养护:拍取浆后,需对墙面进行养护,以防止砂浆过早干燥产生裂缝。通常情况下,喷水养护一周左右,让砂浆充分固化。
以上就是墙体抹灰基层的“拍浆”工艺技术的具体步骤。这种工艺可以增强抹灰层的附着力,提高墙体的整体质量。也要注意材料的调配比例和施工过程中的细节,以确保施工质量。希望对您有所帮助!
内墙抹灰甩浆标准做法
内墙抹灰甩浆标准做法
内墙抹灰甩浆是建筑装修中非常重要的一步,它不仅能够美化墙面,还能够增加墙面的硬度和耐久性。在进行内墙抹灰甩浆时,需要遵循一定的标准做法,以确保施工质量和效果。下面就来介绍一下内墙抹灰甩浆的标准做法。
一、材料准备
在进行内墙抹灰甩浆之前,需要准备好以下材料:
1.水泥:选用普通硅酸盐水泥即可。
2.石灰:选用优质石灰,石灰的质量对抹灰甩浆的质量有很大的影响。
3.砂子:选用细砂,砂子的质量也对抹灰甩浆的质量有很大的影响。
4.水:选用清洁的自来水即可。
5.添加剂:可以根据需要添加一些增强剂、防裂剂等。
二、施工步骤
1.墙面处理
在进行内墙抹灰甩浆之前,需要先对墙面进行处理。首先要清理墙
面上的灰尘、油污等杂物,然后用水泥砂浆将墙面进行找平处理,以确保墙面平整。
2.抹灰
在墙面处理完成后,可以开始进行抹灰。将水泥、石灰、砂子按照一定比例混合均匀,然后用抹子将混合好的砂浆均匀地涂抹在墙面上,厚度一般为2-3毫米。抹灰时要注意墙面的垂直度和水平度,以确保墙面的平整度。
3.甩浆
在抹灰完成后,可以进行甩浆。将混合好的砂浆放在甩浆机中,然后将甩浆机放在墙面上,按下开关即可将砂浆甩到墙面上。甩浆时要注意甩的均匀度和厚度,以确保墙面的质量和美观度。
4.养护
在甩浆完成后,需要对墙面进行养护。一般来说,需要进行湿润养护,即用水喷淋墙面,以保持墙面的湿润度。养护时间一般为7-14天,以确保墙面的硬度和耐久性。
三、注意事项
1.材料的选择要注意质量,以确保施工质量和效果。
2.抹灰和甩浆时要注意墙面的平整度和垂直度,以确保墙面的美观度和质量。
墙面抹灰甩浆施工工艺 ppt课件
墙面抹灰甩浆施工工艺
5、喷浆施工 (1)、基层清理干净、验收通过且湿润达标后方可进行喷浆施工。 (2)、风力达到4级以上时不宜进行喷浆施工。 (3)、喷浆施工时,喷射压力宜为0.4Mpa~1.0Mpa;喷枪与结构面的距离宜为0.6m~
1.5m;喷枪与墙面夹角宜大于30°,且应由上而下或由左向右匀速移动进行喷射施工。 (4)、喷射时,浆点以圆点或网状形式均匀覆盖结构基层,形成的喷点高度应为2~3mm,
可拆除。 4、施工中严禁乱动机械设备和电气设备,用电必须由现场电工作业。 5、高空作业衣着要轻便,禁止穿硬底鞋和带钉易滑鞋上班。 6、施工现场使用或维修机械设备,应有防滴、漏油措施,严禁将机油滴漏于地表,造成
水体污染。修理机械时废弃的棉丝(布)应集中回收,严禁随意丢弃或燃烧处理。 7、爱惜现场工具和机械设备,严禁材料浪费,散落的材料应及时利用。 8、做到工完料清,施工垃圾及时运至指定的垃圾堆放处。 9、遇有恶劣天气(如风力在5级以上),影响安全施工时,禁止高空作业。
墙面抹灰甩浆施工工艺
1:1水泥砂浆中加建筑胶水8% 配制成浆料
加入水泥
预拌均匀
机械充分搅拌均匀
墙面抹灰甩浆施工工艺
搅拌完成
浆料
浆料制作过程: 1 :1水泥砂浆中加801或901建筑胶水 8%配制成浆料,或采用专用界面剂,材料配比完成,先用 铲预拌均匀,再用机械充分搅拌均匀,搅拌完成浆料成稠 状(如图)。
墙面抹灰甩浆工艺
抹灰甩浆施工工序
胶水:水=1:2 预拌均匀
加入水泥 机械充分搅拌均匀
抹灰甩浆施工工序
搅拌完成
Байду номын сангаас
浆料
浆料制作过程:重量配合比: 胶水:水:水泥=1:2:20,现将胶水 和水按配比调匀倒置容器中,按配比加入水泥,先用铲预拌均匀, 再用机械充分搅拌均匀,搅拌完成浆料成稠状(如图)。
抹灰甩浆施工工序
墙面提前半小时湿润 拍子反面加浆料完成
拍子反面加浆料 逐步均匀甩浆
抹灰甩浆施工工序
甩浆完成墙面
甩浆完成墙面
甩浆施工过程:将制作好浆 料均匀抹在拍子反面,用拍 子将浆均匀排在墙面上。附 件:甩浆施工过程视频
放映结束 感谢各位批评指导!
谢 谢!
让我们共同进步
抹灰甩浆施工工序
(一)工具及材料准备 (二)浆料制作 (三)甩浆
抹灰甩浆施工工序
甩浆拍子 聚乙烯醇建筑胶水
搅拌电钻 普通硅酸盐水泥
抹灰甩浆施工工序
甩浆拍子制作:1、材料:15mm*15mm*1mm钢丝网、直径 32mm的PVC管(或其他高硬度轻质材料),2、拍面尺寸 320mm*240mm(可适当调整),钢丝网折叠7~8层,固定于 PVC杆端部。
墙面抹灰工程甩(喷)浆工艺做法指引

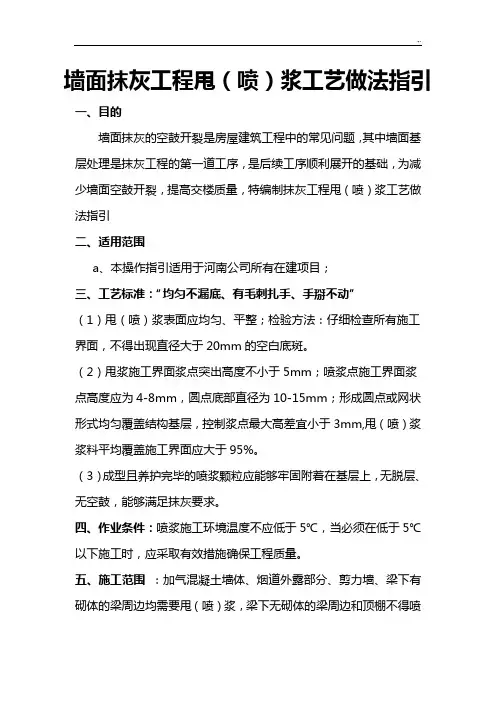

墙面抹灰工程甩(喷)浆工艺做法指引一、目的
墙面抹灰的空鼓开裂是房屋建筑工程中的常见问题,其中墙面基层处理是抹灰工程的第一道工序,是后续工序顺利展开的基础,为减少墙面空鼓开裂,提高交楼质量,特编制抹灰工程甩(喷)浆工艺做法指引
二、适用范围
a、本操作指引适用于河南公司所有在建项目;
三、工艺标准:“均匀不漏底、有毛刺扎手、手掰不动”
(1)甩(喷)浆表面应均匀、平整;检验方法:仔细检查所有施工界面,不得出现直径大于20mm的空白底斑。
(2)甩浆施工界面浆点突出高度不小于5mm;喷浆点施工界面浆点高度应为4-8mm,圆点底部直径为10-15mm;形成圆点或网状形式均匀覆盖结构基层,控制浆点最大高差宜小于3mm,甩(喷)浆浆料平均覆盖施工界面应大于95%。
(3)成型且养护完毕的喷浆颗粒应能够牢固附着在基层上,无脱层、无空鼓,能够满足抹灰要求。
四、作业条件:喷浆施工环境温度不应低于5℃,当必须在低于5℃以下施工时,应采取有效措施确保工程质量。
五、施工范围:加气混凝土墙体、烟道外露部分、剪力墙、梁下有砌体的梁周边均需要甩(喷)浆,梁下无砌体的梁周边和顶棚不得喷
浆并且做好防污染的保护措施。
六、两种工艺做法介绍:
工艺一、墙面抹灰基层处理甩浆施工工艺(一)材料及工具准备
砂子:中砂,无杂质、含泥量满足
规范要求
水泥:强度等级42.5的普通硅酸
盐水泥
建筑胶:宜采用聚乙烯醇熬制的建
筑胶水,亦可使用优质符合要求的
801,901等成品建筑胶;
搅拌机具:手持机械搅拌钻
钢丝网拍子制作:1、材料:7.5mm*7.5mm*1mm钢丝网(或其他规格也可使用);直径32mm 的PPR管(或其它轻质高强材料);2、拍面尺寸320mm*240mm (可适当调整),钢丝网折叠层数根据钢丝网规格确定,网格越大钢丝网层数越多(钢丝网规格为15mm*15mm*1mm 的叠7-8层,规格为7.5mm*7.5mm*1mm的叠2-3层),固定于PPR 管端部;3、钢板网做成中部凹陷,俩侧略突出形状(操作中较为省力);(二)浆料制作
墙面抹灰甩浆施工工艺(二)
墙面抹灰甩浆施工工艺(二)引言概述:
墙面抹灰甩浆施工工艺是建筑装饰中常见的一种表面处理方法,可以有效地提升墙面的平整度和美观性。本文将介绍墙面抹灰甩浆施工的具体工艺流程和注意事项,以帮助读者更好地理解和应用该工艺。
正文内容:
一、准备工作
1.清理墙面:将墙面表面的灰尘、污渍等杂质清理干净,确保施工的粘结性。
2.调配灰浆:按照施工要求,将水泥、砂子等原材料按比例混合调配,制作出符合要求的灰浆。
二、底层处理
1.涂抹界面剂:使用刷子将界面剂均匀涂抹在墙面上,形成一层牢固的粘结层。
2.贴设网格布:将玻璃纤维网格布粘贴在墙面上,用于增强墙面的抗裂性能。
三、灰浆抹面
1.初次抹灰:将预制好的灰浆均匀涂抹在墙面上,使用抹刀将灰浆刮平、抹平。
2.中次抹灰:待初次抹灰稍干后,再次进行抹灰,注意保持墙面的垂直度和水平度。
3.终次抹灰:待中次抹灰干燥后,再次进行抹灰,保证墙面的光滑度和平整度。
四、甩浆处理
1.预浇水:在终次抹灰完全干燥前,用喷雾器预浇适量的清水,以提高浆层的湿度。
2.甩浆施工:用铁钢浮子将糯米浆涂抹在墙面上,并迅速将浮子从上往下甩落,形成独特的抹灰效果。
五、养护与修整
1.保湿养护:施工完毕后,尽量保持墙面湿润,使用喷雾器定期喷水进行养护,以防止开裂和干裂。
2.修整处理:待甩浆完全干燥后,使用抹刀等工具将墙面进行修整,修补出不规则处,并确保墙面的平直度和光滑度。
总结:
墙面抹灰甩浆施工工艺(二)是一种常用的墙面处理方法,本文对其工艺流程和注意事项进行了详细介绍。在施工过程中,需要注意准备工作的细节、底层处理的牢固性、灰浆抹面的规范性、甩浆处理的技巧以及养护和修整的重要性。只有在合理操作和细致管理下,才能实现墙面抹灰甩浆施工的良好效果。
墙面抹灰甩浆施工工艺
墙面抹灰甩浆施工工艺一、工具及材料准备
二、浆料制作
三、甩浆施工过程
四、工艺流程
五、质量要求
六、成品保护
七、安全文明要求
八、甩(喷)浆常见质量问题1、
2、
引以为戒,按要求施工。
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考
内墙抹灰工程甩浆工艺流程
内墙抹灰工程甩浆工艺流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!
Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!
墙面抹灰甩浆施工工艺演示
谢谢!!
一、甩(喷)浆存在的质量问题
存在问题:抹灰层开裂、空鼓。 产生原因:基层处理不合理、砂含泥量大、未按要求挂网、养护不及时等。 规范要求:抹灰层应无空鼓、面层无裂缝。 处理意见:打掉开裂的抹灰后对基底进行洒水处理,并挂网重新抹灰。
二、墙面抹灰甩浆施工工序
(一)工具及材料准备 (二)浆料制作 (三)甩浆
三、抹灰喷浆施工工序
六、成品保护 1、喷浆浆料在凝结硬化期间应严防水冲、撞击、振动,以确保其与基层有足够的强度。 2、完成一定范围后应及时将地面、顶棚及梁下没有砌体的梁周边清理干净。 七、安全文明要求 1、进场工人必须进行三级安全教育,遵守施工现场管理制度,服从项目部管理人员的指
挥,不得围攻和辱骂管理人员。 2、进入施工现场必须正确佩戴安全帽,杜绝酒后作业。 3、施工中严禁随意拆除防护栏杆,如影响施工需要拆除必须经过现场施工负责人同意方
圆点底部直径为2~5mm。 (5)、养护:喷浆浆料初凝后应采用喷雾器养护,喷雾程度应保持墙面完成湿润,从喷浆第
二天开始采用喷水养护,每天2~3次,干燥高温天气或风大季节应增加养护次数,喷水养 护不少于3天,根据实际情况适当延长养护时间。 五、喷浆质量要求 (1)、喷浆表面应均匀、平整;检验方法:仔细检查所有施工界面,不得出现直径大于 50mm的空白底斑。 (2)、喷浆施工界面喷点最大高差应小于2mm,喷浆浆料平均覆盖施工界面应大于65%。 (3)、成型并且养护完毕的喷浆颗粒应能够牢固附着在基层上,无脱层、无空鼓,能够满足 抹灰确定的要求。
墙体抹灰基层的“拍浆”工艺技术
墙体抹灰基层的“拍浆”工艺技术
墙体抹灰是家装建筑中的一个重要步骤,而为了让墙面质量更好,一种被广泛应用的
工艺便是“拍浆”。那么什么是“拍浆”呢?拍浆,顾名思义就是将石膏粉或灰浆和水拌
和起来,用铁锤反复敲打,使其变得均匀和细腻,从而提高墙面的粘结力和平整度。下面
我们就来看一下墙体抹灰基层的“拍浆”工艺技术。
一、材料准备
1、墙体抹灰的材料:一般包括耐水胶、建筑温和石膏粉和水等,可在当地建材市场
购买。
2、工具和设备:手工刮刀、抹灰刮子、电动打磨机、墙面涂刷器等。在准备好所有
的材料后,为了确保施工时的顺畅,一定要在工具和设备上的使用前检查是否正常。
二、施工过程
1、打腻子:首先需要用手工刮刀在墙面打腻子,使基层表面平整,去除凸起和凹陷,保持墙面的垂直性和水平性。如果存在较大的裂缝或凹陷,则应使用钢筋网或其他支撑材料。
2、拌浆:将水和建筑温和石膏粉或灰浆混合,用搅拌器或搅拌棒搅拌,直到变得较
为均匀后再放置一段时间。
3、拍浆:将拌好的浆料倒在墙面上,然后用手工刮刀沟壑打压,将浆料平均分布在
整个墙面上,实现最佳的附着力和平滑度。这个过程非常重要,需要反复敲打,并确保墙
面表面光滑平坦。如果有不平的地方,可以使用砂纸或电动打磨机进行修整。
4、喷水:喷水是整个工程中非常重要的一个步骤,可以使墙面产生一种均匀、细腻
的效果。因此,在拍浆完毕后,需要使用喷壶将清水均匀喷在墙面上。水越少越好。过量
的水会影响墙面的附着力和平滑度。
5、涂抹:之后可以使用墙面涂刷器将耐水胶涂在墙面上,以增强表面的粘结力和耐
久性。如果墙面较大,其可以分多次操作。
内粉甩浆规范
内粉甩浆规范
一、墙面甩浆的规范要求是什么
1、墙面进行抹灰甩浆,需要把握好水浆的质量问题,容易存在各种各样的现象,毛刺感不足,而且设置的间距比较大。
2、甩浆时候,抹灰之前,墙面一定要处理好。为了避免后期出现开裂空鼓的现象,搅拌砂浆的时候含泥量不能够太大。
3、还需要按照要求进行挂网,后期要及时地养护,才能够避免类似的问题出现。
4、抹灰甩浆之后,需要进行洒水,并且要挂网、重新抹灰。
二、墙面如何甩浆
1、具体操作的时候,首先需要准备好所有的材料,这里面就有水泥砂浆,还有搅拌的电钻,包括建筑胶水以及普通水泥。钢丝网的规格一般来说是15×15×15毫米,PVC管道选择直径达到32毫米的轻质材料,钢丝网折叠需要达到7到8层。
2、接下来对水泥砂浆进行处理,需要加入建筑浆水,按照8%的比例调配或者直接使用专用的界面剂。可以选择人工甩浆或者机械喷浆的方式,最终要保证粘结牢固,而且甩浆颗粒要均匀,等到粘结三天之后才能够进行墙面的抹灰。
墙面刮浆扫浆工艺流程
墙面刮浆扫浆工艺流程主要包括基层清理、墙面湿润、挂网甩毛、找规矩贴灰饼、做护角冲筋等步骤。基层需彻底清洁,确保墙面湿润无杂质。挂网甩毛以防开裂,随后确定抹灰厚度并贴灰饼。最后进行护角冲筋,确保墙面平整美观。每一步都严谨细致,确保最终质量。
墙面抹灰甩浆工艺
抹灰甩浆施工工序
胶水:水=1:2 预拌均匀
加入水泥 机械充分搅拌均匀
抹灰甩浆施工工序
搅拌完成
浆料
浆料制作过程:重量配合比: 胶水:水:水泥=1:2:20,现将胶水 和水按配比调匀倒置容器中,按配比加入水泥,先用铲预拌均匀, 再用机械充分搅拌均匀,搅拌完成浆料成稠状(如图)。
抹灰甩浆施工工序
墙面提前半小时湿润 拍子反面加浆料完成
墙面抹灰甩浆施工工艺分享
抹灰甩浆施工工序
(一)工具及材料准备 (二)浆料制作 (三)甩浆
抹灰甩浆施工工序
甩浆拍子 聚乙烯醇建筑胶水
搅拌来自百度文库钻 普通硅酸盐水泥
抹灰甩浆施工工序
甩浆拍子制作:1、材料:15mm*15mm*1mm钢丝网、直径 32mm的PVC管(或其他高硬度轻质材料),2、拍面尺寸 320mm*240mm(可适当调整),钢丝网折叠7~8层,固定于 PVC杆端部。
拍子反面加浆料 逐步均匀甩浆
抹灰甩浆施工工序
甩浆完成墙面
甩浆完成墙面
甩浆施工过程:将制作好浆 料均匀抹在拍子反面,用拍 子将浆均匀排在墙面上。附 件:甩浆施工过程视频
放映结束 感谢各位批评指导!
谢 谢!
让我们共同进步
抹灰拉毛甩浆工艺流程
抹灰拉毛甩浆工艺流程
下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!
并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!
Download tips: This document is carefully compiled by theeditor.
I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!
In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精选课件
1
抹灰甩浆施工工序
(一)工具及材料准备 (二)浆料制作 (三)甩浆
精选课件
2
抹灰甩浆施工工序
甩浆拍子
搅拌电钻
聚乙烯醇建筑胶水
精选课件
普通硅酸盐水泥
3
抹灰甩浆施工工序
甩浆拍子制作:1、材料:15mm*15mm*1mm钢丝网、直径 32mm的PVC管(或其他高硬度轻质材料),2、拍面尺寸
来自百度文库
精选课件
6
抹灰甩浆施工工序
墙面提前半小时湿润
拍子反面加浆料
拍子反面加浆料完成
逐步均匀甩浆
精选课件
7
抹灰甩浆施工工序
甩浆完成墙面
甩浆完成墙面
甩浆施工过程:将制作好浆 料均匀抹在拍子反面,用拍 子将浆均匀排在墙面上。附 件:甩浆施工过程视频
精选课件
8
感谢亲观看此幻灯片,此课件部分内容来源于网络, 如有侵权请及时联系我们删除,谢谢配合!
320mm*240mm(可适当调整),钢丝网折叠7~8层,固定于 PVC杆端部。
精选课件
4
抹灰甩浆施工工序
胶水:水=1:2
加入水泥
预拌均匀
精选课件
机械充分搅拌均匀
5
抹灰甩浆施工工序
搅拌完成
浆料
浆料制作过程:重量配合比: 胶水:水:水泥=1:2:20,现将胶水 和水按配比调匀倒置容器中,按配比加入水泥,先用铲预拌均匀, 再用机械充分搅拌均匀,搅拌完成浆料成稠状(如图)。
