10KV安装变压器和架空线路工程材料一览表
10kV线路工程设计说明书
10kV线路工程设计说明书二0一三年三月施工图设计会审单批准审核校核设计施工图设计说明书目录第1章总的部分 (1)1.1 设计依据 (1)1.2设计标准及规范 (1)1.3 工程总体规模 (1)第2章建设改造方案 (2)2.1建设改造方案及走径 (2)第3章机电设计 (3)3.1 架空线路部分 (3)3.2 电缆线路部分 (10)第4章土建设计 (12)4.1 杆塔基础 (12)4.2 电缆土建 (13)第1章总的部分1.1 设计依据1.1.1供电公司设计委托书。
1.2设计标准及规范DL/T 5220—2005 《10kV及以下架空配电线路设计技术规程》DL/T 5221—2005 《城市电力电缆线路设计技术规定》DL/T 5103—2001 《架空送电线路钢管杆设计技术规定》DL/T 620—1997 《交流电气装置的过电压保护和绝缘配合》DL/T 621—1997 《交流电气装置的接地》SDGJ 94—1990 《架空送电线路杆塔结构设计技术规定》GB 20217—1994 《电力电缆工程设计规范》DL/T 599—1996 《城市中低压配电网改造技术导则》集团公司文件现代城市电网10~110kV线路典型设计1.3 工程总体规模(1)采用电缆穿管敷设方式出线,出站后采用架空方式建设。
(2)电缆线路0.13公里,架空线路6.5公里。
线路在工业园内#85杆处向南一回分支,长度0.53公里。
(3)本工程10kV电缆选用YJV22-8.7/15-3*300型交联聚乙烯电缆,导线采用JKLGYJ-240/30型绝缘导线,35kV导线采用LGJ-240/30钢芯铝绞线,地线采用一根24芯OPGW光缆,一根GJ-50钢绞线。
本线路使用钢管杆23基,高强度水泥杆1基,非预应力水泥杆88基,共计杆塔112基。
(4)10kV线路在#1杆双侧加装GW9-630隔离开关;在#41、#72、#94杆双侧均加装ZW32-630A断路器。
10KV架空线路工程量清单 预算
979.63
628.19
其中工资
405.11 422.32 979.63 979.63 979.63 979.63 979.63 979.63
355.9 18.03 832.69 832.69 979.63 979.63 979.63 3006.67 3337.4
设备
金额单位:元
合价
主要材料
安装费 其中工资
2435
2013
980
628
405 422 121 196
37 58 10
356 18
18 338 216 331 3337
表三甲
序号 编制依据
项目名称
5 七、
税金 安装工程费(含年价差)
安装工程单位工程预算表
单位
% 元
数量 11.00
设备
单价
主要材料
定额基价
其中工资
3337.4
设备
合价
主要材料
安装费
安装工程单位工程预算表
单位
元 % 元
数量
设备
11.00
单价
主要材料
定额基价
其中工资
设备
169629.77
100m
70
km
7
个
84
个
42
个
126
15000 150 150 150
100.05
86.5
元
元
元
元
元
元
元
%
12.38
%
20.02
%
3.73
%
5.95
%
1.03
152413.81 149803.5 6055 432.6 142800 515.9 2610.31 6055 6055 6055 6055 6055
10KV以下架空线路安装

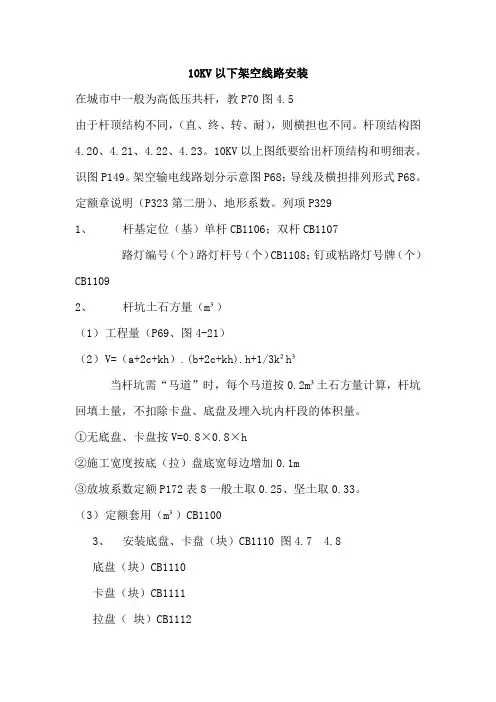

10KV以下架空线路安装在城市中一般为高低压共杆,教P70图4.5由于杆顶结构不同,(直、终、转、耐),则横担也不同。
杆顶结构图4.20、4.21、4.22、4.23。
10KV以上图纸要给出杆顶结构和明细表。
识图P149。
架空输电线路划分示意图P68;导线及横担排列形式P68。
定额章说明(P323第二册)、地形系数。
列项P3291、杆基定位(基)单杆CB1106;双杆CB1107路灯编号(个)路灯杆号(个)CB1108;钉或粘路灯号牌(个)CB11092、杆坑土石方量(m³)(1)工程量(P69、图4-21)(2)V=(a+2c+kh).(b+2c+kh).h+1/3k²h³当杆坑需“马道”时,每个马道按0.2m³土石方量计算,杆坑回填土量,不扣除卡盘、底盘及埋入坑内杆段的体积量。
①无底盘、卡盘按V=0.8×0.8×h②施工宽度按底(拉)盘底宽每边增加0.1m③放坡系数定额P172表8一般土取0.25、坚土取0.33。
(3)定额套用(m³)CB11003、安装底盘、卡盘(块)CB1110 图4.7 4.8底盘(块)CB1110卡盘(块)CB1111拉盘(块)CB1112木杆根部防腐(根)CB11134、立电杆(根)(水泥杆)以杆高分档,以“根”计量,“”型电杆按两根单杆计量CB1114注:以后各项凡安装根数在5根以内都乘以(人+机)×1.3包括3~7项。
5、立撑杆(戗杆)(根)木撑杆CB1135砼撑杆(根)CB1138钢管焊接(个)CB1141路灯杆座安装(只)CB1142 图4.116、10KV以下横担安装横担排列是:线排列决定、绝缘子排列。
10KV以下主要有:水平排列、三角形排列、形横担。
三角形排列:直线杆,除了三角形排列就是直线排列。
三角形排列:10KV以下三相线。
(1)水平排列(组)图4.14、4.15①单横担安装(组)图4.12 4.13 CB1144②双横担安装(组)图4.12 4.13 CB1145抱箍尺寸与杆径有关图4.6(2)三角形排列①单横担安装(组)图4.15 4.22②双横担安装(组)双横担一般用于小转角,当角度很小杆顶用双横担。
10kV架空配电线路介绍资料
架空线路常用的导线型号及符号的含义 架空线路常用的导线有裸导线和绝缘导线.按导线的结构 可分为单股,多股及空芯导线.按导线使用材料分为铜导线, 铝导线.钢芯铝导线,铝合金导线和钢导线等. 送,配电架空电力线路采用多股裸导线,低压配电架空线路 可使用单股裸铜导线. 常用的裸导线有以下几种: 1裸铜导线(TJ),2裸铝导线(LJ),3钢芯铝导线 (LGJ,LGJQ,LGJJ)4铝合金导线(HLJ)5钢导线(GJ) • 导线型号中的拼音字母的含义 T-铜导线 J-绞线 L-铝导线 G-钢芯 Q-轻型 H-合金 型号中一字线后的数字表示导线的截面积平方毫米
二、防止跌落式熔断器故障的主要措施 1、 合理选择跌落式熔断器
10kV跌落式熔断器适用于环境空气无导电粉尘、无腐蚀性气体及易燃、易爆等危险 性环境,年度温差变比在±40℃以内的户外场所。其选择是按照额定电压和额定电 流两项参数进行,也就是熔断器的额定电压必须与被保护设备(线路)的额定电压相 匹配。熔断器的额定电流应大于或等于熔体的额定电流。而熔体的额定电流可选为 额定负荷电流的1.5~2倍。此外,应按被保护系统三相短路容量,对所选定的熔断 器进行校核。保证被保护系统三相短路容量小于熔断器额定断开容量的上限,但必 须大于额定断开容量的下限。若熔断器的额定断开容量(一般是指其上限)过大,很 可能使被保护系统三相短路容量小于熔断器额定断开容量的下限,造成在熔体熔断 时难以灭弧,最终引起熔管烧毁,爆炸等事故。
线最低点的垂直距离,称为弧垂或弛度。用f表示。 3.限距:导线对地面或对被跨越设施的最小距离。一般指导线最低点到地面的 最小允许距离,常用h表示。 4.水平档距:相邻两档距之和的一半,称为水平档距 5.垂直档距:相邻两档距间导线最低点之间的水平距离,称为垂直档距,
10kV线路架设及变压器安装工程预算-125-400KVA
表三丙 序 号 单 编制 依据 项目名称及规范 单 位 0.1 10t.km 1 10t 10t.km 10m3 m3 根/ 1套 10m 块 根 根 根 根 块 m2 组 组 组 组 组 100m km.单线 km/单线 组 个 个 处 根次 10点 小时 小时 数 量 设备 主材 装置性 材料费 合计 价 安 装 费 其中: 其中: 其中: 人工 材料 机械 0.00 31.69 0.00 13.29 0.00 1.80 2.79 0.00 1.58 2.3 2.30 2.30 11.53 1.93 2.55 2.55 2.55 2.55 194.84 153.08 226.52 29.27 83.93 68.95 106.71 0.61 12.77 0.00 313.36 10.14 0.00 0.00 6.57 3.29 0.00 0.00 14.47 21.7 21.7 0.00 0.00 0.00 0.00 0.00 0.00 422.16 38.69 46.64 0.00 0.00 0.00 28.98 58.44 929.28 设备 主材 0 0 0 0 0 320 0 840 4320 642 99200 16000 3036 0 32688 1152 7628 9031 4290 14300 24829 52008 629 520 585 0 0 0 0 0 272018 金额单位: 元 价 安 装 装置性 其中: 合计 材料费 工资 合 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 1779 0 31 968 0 0 0 0 0 0 0 2779 785 683 23 214 13 88 57 83 187 51 4496 366 0 1003 580 16 16 47 47 785 200 10 198 13 54 54 83 168 34 3008 270 0 241 472 13 13 40 40 费
架空线路的分类、构成及主要材料
架空线路的分类、构成及主要材料架空线路的分类、构成及主要材料一、架空线路的分类1.输电线路(又称供电线路)发电厂生产的电能,经升压变压器把电压升高(通常在110kv及以上)通过架空线路或电缆线路输送到距离很远的降压变电站(系统降压站或工厂、矿山专用降压站),用来输送电能的架空线路或电缆线路称为输电线路。
2.配电线路通过降压变电站把电压变为10kv及以下,然后通过架空线路或电缆把电能输送到各个用户的线路称为配电线路。
3kv~10kv线路称为高压配电线路,又称一次配电线路;1kv及以下(380V/220V)的线路称为低压配电线路。
以下将主要介绍10kv及以下配电线路。
3.直配线路由发电机不经过变压器,直接把10kv电经电缆或架空线路输送给用户的线路称为直配线路。
二、架空线路的构成架空线路主要由避雷线、导线、金具(包括线夹等)、绝缘子、杆塔(包括电杆和铁塔)拉线和基础等元件组成,如图7-1所示。
这些元件的用途如下。
(1)避雷线:用来保护架空线路免遭雷电大气过电压的损害。
往往输电线路不装设避雷线。
避雷线大多采用镀锌钢铰线。
个别线路或线段由于特殊需要,有时采用钢心铝绞线或铝镁合金绞线等良导体。
(2)导线:是线路的主要组成部分,用以传输电流。
一般线路多采用单根导线。
对于超高压大容量输电线路,由于输电容量大,间时为了减小电晕损失和电晕干扰,常采用相分裂导线,每相采用2根、3根、4根或更多甩导线。
(3)金具:用来把导线连接在绝缘子串上,并将绝缘子固定在杆塔上的金属零件。
(4)绝缘子:用来支承或悬吊导线并使导线与杆塔绝缘,它应保证有足够的电气绝缘强度和机械强度。
(5)杆塔:支承导线、避雷线及其辅助设施,并使导线、避雷线、杆塔三者之间保持一定的安全距离(10kv及以下采用电杆)。
(6)拉线和基础:拉线的作用是用来加强电杆的强度和稳定性,平衡电杆受力。
某础适将杆塔固定在地下,以保证杆塔不发牛倾斜或倒塌的设施。
三、主要材料1.导线输电及高压配电线路采用多股裸导线,低压配电架空线路有时使用单股裸铜导线,用电单位厂区内的配电架空电力线路常采用绝缘导线。
10kV 架空配电线路基本组成及杆上设备详解
1. 何为配电线路输送电能的线路一般称为电力线路,其中由发电厂向电力负荷中心输送电能的线路以及电力系统之间的联络线路为输电线路,架设于变电(开关站)与变电站之间;由电力负荷中心向各个电力用户分配电能的线路为配电线路。
故输电或者配电线路不能按电压等级来区分,只有看其功能作用,在一些地区110kV线路是分配给用户的配电线路,但在一些农村地区35kV也属于变电站与变电站之间的联络线路的输电线路。
电力线路又分架空电力线路与电缆电缆线路,故配电线路又分架空配电线路及电缆配电线路。
架空配电线路又分高压架空配电线路(35kV、110kV)、中压架空配电线路(20kV、10kV、6kV、3kV)、低压架空配电线路(220V、380V),本次小编介绍的主要是中压架空线路,部分涉及低压架空线路,下列阐述的架空配电线路主要指中压架空配电线路,小编不再重复说明。
▲电网示意图架空配电线路是采用电杆将导线悬空架设,直接向用户供电的配电线路。
架空配电线路每条线路的分段点设置单台开关(多为柱上)。
为了有效的利用架空走廊,在城市市区主要采用同杆并架方式。
有双回、四回同杆并架;也有10kV、380V上下排同杆并架。
架空线路按在网络的位置分主干线路和分支线路,在主干线路中间可以直接“T”接成分支线路(大分支线路),在分支线路中间可以直接“T”接又形成分支线路(小分支线路)。
主干线和较大的分支线应装设分段开关。
主干线路的导线截面一般为120-240mm2,分支线截面一般不少于70mm2。
架空线路具有架设简单;造价低;材料供应充足;分支、维修方便;便于发现和排除故障等优点,缺点是易受外界环境的影响,供电可靠性较差;影响环境的整洁美观等。
架空配电线路主要由电杆、横担、导线、拉线、绝缘子、金具及杆上设备等组成,结构示意图如下图所示。
▲架空配电线路基本结构架空线路最常见的有放射式和环网式两类。
农村、山区中架空线路由于负荷密度较少、分散,供电线路长,导线截面积较少,大多部具备与其它电源联络的条件,一般采用树枝状放射式供电。
10KV电力工程工程量清单
10KV电力工程工程量清单一、项目概述本10KV电力工程项目旨在满足社区、商业和工业区的电力需求,通过提高电网容量和优化供电结构,以实现更高效、安全、可靠的电力供应。
项目包括以下主要内容:1、配电变压器安装及调试2、10KV开关站建设及调试3、电力线路敷设及调试4、配套自动化设备安装及调试5、接地及防雷设施安装6、电力质量监测及控制系统安装及调试7、其他相关辅助设施建设及调试二、工程量清单以下是详细的工程量清单,包括各分项工程的数量和描述:1、配电变压器安装及调试:变压器:5台,总容量2000KVA高低压柜:各5台安装及调试:5套2、10KV开关站建设及调试:开关站主体结构:1座开关设备:包括断路器、隔离开关等保护设备:包括继电保护装置、过流保护装置等安装及调试:1套3、电力线路敷设及调试:电缆敷设:包括10KV电缆、0.4KV电缆等,总长度2000米电杆安装:包括直线杆、耐张杆等,总数量50根线路金具:包括横担、绝缘子等,总数量200套安装及调试:5套4、配套自动化设备安装及调试:自动化设备:包括RTU、PLC等,总数量5套数据采集与监控系统(SCADA):1套安装及调试:5套5、接地及防雷设施安装:接地网:总面积1000平方米避雷针:总高度30米,数量2支防雷设备:包括避雷器、接地模块等,总数量5套安装及调试:5套6、电力质量监测及控制系统安装及调试:电力质量监测设备:总数量10套能耗监测设备:总数量5套安装及调试:5套7、其他相关辅助设施建设及调试:围墙建设:长度100米,高度2.5米道路修建:长度50米,宽度4米绿化工程:面积200平方米,植物种类10种以上其他辅助设施建设及调试(如照明、标识牌等)三、工程预算根据上述工程量清单和当前市场价格,本项目的总预算为人民币300万元。
本工程量为10套橱柜的制作与安装,包括设计、生产、运输、安装等全过程。
橱柜制作与安装:按照客户要求进行测量、设计、生产、运输、安装等全过程;包含台面、柜体、抽屉、门板等所有零部件的制作与安装;现场尺寸核实无误,保证橱柜质量与安全。
10kV架空线路典型造价
1、本指标为2012年水平本体造价。 2、模块造价按单一地形设计,多种地形时应按地形比例加权平均计算。 3、模块造价按统一的编制依据及编制原则编制,实际工程中执行新文件时, 模块造价应作相应调整。 4、模块造价按统一的材料价格及取费标准计算的本体单位造价,在实际使用
过程中要进行价格及费用调整。
5、典型造价作为控制指标,在与实际工程对比分析时起控制造价的作用, 在应用时应根据实际工程的设计条件加以修正。
内容介绍
模块划分 对应设计边界条件 编制依据 编制原则 命名原则 模块投资汇总表
各模块工程量指标对应的边界条件如下:
结构专业: 1、丘陵主柱加高均为0.5m;山地主柱加高70%为0.5m,30%为1m;高山主柱加高 50%为0.5m,50%为1m。 2、基础配置:各地形按照地质比例配置基础,普土按照可塑土考虑,坚土按照硬 塑土考虑,松砂石按照碎石土考虑,岩石按照岩石考虑,泥水按照软塑考虑。 3、底盘配置原则:耐张杆除岩石不设底盘外,其它地质均配置DP8的底盘;直线 杆(含带防风拉杆)除岩石不设底盘外,泥水地质配置DP10的底盘,其它地质配 置DP6的底盘。所有杆型底盘数量按地质比例配置。 4、卡盘配置原则:25m/s风速模块:120截面架空绝缘导线单、双回路配置KP-12 的上卡盘;240截面架空导线,单回路配置KP-12的上卡盘,双回路配置KP-12的上 下卡盘;30~35m/s风速模块:120截面架空导线,单回路配置KP-14的上卡盘,双 回路配置KP-14的上下卡盘。
各模块工程量指标对应的边界条件如下: 电气专业: 1、线路路径长度:大档距模块按15km考虑,小档距模块按3km考虑。 2、未考虑林区高跨的影响。 3、未考虑交叉跨越。 4、污秽等级按C级考虑;10kV大档距线路悬垂绝缘子串及耐张绝缘
10kV架空线路设计
柱上负荷开关(分段)杆料表
柱上负荷开关实物
真空负荷开关:VSP5-15JSAT-12/630型
控制器(FTU:Feeder Terminal Unit):馈线终端装
置,安装在10kV馈线线路的智能终端,对柱上开关 进行监控、遥信、遥控,以及故障检测功能,并与 配电自动化主站通信。
柱上负荷开关实物
10kV柱上变压器
10kV柱上变压器
技术说明
柱上三相变压器容量一般选择50kVA、100kVA、200kVA、 315kVA、400kVA五种。
10kV柱上变压器应靠近负荷中心按“小容量、多布点”的 原则设置,新建项目,柱上变压器台区采用双杆紧凑式或 “单杆背”布置,喷射式熔断器(变压器保护)采用高位或 低位安装。
柱上单相变压器和“单杆背”三相柱上变压器低压配电箱 (兼有智能表计、出线、自动补偿、采集),装于变压器下 侧,其下端距地面4.5m.
三相隔离刀闸与三相真空灭弧室串联联动,真空触头先于 刀闸分闸、后于刀闸合闸; 真空灭弧、SF6绝缘负荷开关的绝缘气体为零表压(1个大 气压),不配置显示设备内部气体状况的装置; 分界负荷开关的操动机构为:手动弹簧合闸并储能,电磁 脱扣分闸或手动分闸。电磁脱扣操作电压为DC 48V,直流 电磁铁80~110%额定电压应可可靠动作。
支撑绝缘子及导线
柱式绝缘子:电气隔离、支撑导线 避雷器:防雷电、过电压
圆铁抱箍:将角担固定在电杆上 抱铁(M型抱铁):安装于电杆与 圆铁抱箍之间
直线杆金具
单凸抱箍:将立铁固定在电 双凸抱箍:将立铁固定在电
杆上(用于直线杆)
杆上(用于直线抱立杆)
抱箍作用:将角担或立铁固定在电杆上、起紧固作用
电杆按其在配电线路中的作用
10千伏 架空线路
一、10千伏架空电线的导线截面积的计算语选择10千伏及以下绝缘架空导线可选用:铝芯或铜芯(JKLYJ、JKYJ)(YJ——交联聚乙烯绝缘)。
导线截面的选择与计算:二、架空线塔杆的选择。
35kv及10kv架空线路一般采用混凝土干,可满足要求。
塔杆最大档距《50m,导线间的水平距离为400mm;架空线路在郊区的档距为50~~100m,在城内档距为40~~50m,在居住区为35~~50m。
塔杆选择为:YX4-1。
3.0 变压器的安装10kv及35kv电压等级变压器安装定额,容量在2000kv级以下的变压器按室内布置考虑,10kv及以下电压等级的消弧线全按室内布置考虑。
3.0.1 变压器的安装分为:杆上安装变压器、地上安装变压器、变压器油过滤。
3.0.1.1 杆上安装变压器(定额编号8-1~~8-4)工作内容:支架、横担、撑铁安装,变压器吊装固定,配线,接线,接地。
3.0.1.2 地上安装变压器(定额编号 8-5)工作内容:开箱检查,本体就位,砌身检查套管,储油柜及散热器的清洗,油柱试验,风扇油泵电动机触体检查接线,附件安装,垫铁及齿轮器制作安装,补充注油及安装后的整体密封试验。
3.0.1.3 变压器油过滤(定额编号 8-6)工作内容:过滤前的准备以及过滤后的清理,油过滤,取油样,配合试验。
4.0 变配电设备工程量清单计算与编制4.1 工程量清单计算变压器、配电装置、控制设备及低压电气清单项目均按设计图示数量计算,在计算工程量时注意事项如下:1,盘、箱、柜、屏等进出线的预留量均不作实物量,投标时由报价人在综合单价中体现。
2,母线的预留长度,在计算清单项目综合单价时‘按设计要求或施工验收规范长度一并考虑。
分部分项工程量清单5.0 架空线路工程5.1由于架空线路经过的地形复杂,故一般以平原地区为条件计算,其他地区按定额系数计算。
地形系数架空线路的组成:架空线路主要由电杆、导线、横担、瓷瓶、拉线、金具等部分组成。
10KV架空线路预算汇总
2.2 10kV以下架空配电线路概预算
• 运输量应根据施工图设计将各类器材分 类汇总,按定额规定运输量和包装系数计 算。运输量计算公式: • 预算运输工程量=施工图用量× (1+损耗率) +包装物重量 • (不需包装的可不计算包装物重量)
2.2 10kV以下架空配电线路概预 算
• 主要材料运输重量的计算按照下表规定执行:
2.2 10kV以下架空配电线路概预 算
• (3)撑杆 • 撑杆:指某些终端杆或须承受一定压力的中 间杆,需采用斜撑来代替拉线用的电杆。 • 撑杆安装的预算定额分为木撑杆和混凝土 撑杆,并以杆长立项。定额计量单位为 “根”,工程量按施工图图示数量计算。 • 撑杆、圆木、连接铁件及螺栓为未计价材 料。 • 木杆电杆根部采用烧焦刷油防腐处理时,需 另套定额,计量单位为“根”。
2.2 10kV以下架空配电线路概预 算
• 拉线长度表 单位:m/每根
2.2 10kV以下架空配电线 路概预算
• 7.导线架设 • (1)定额套用 • 定额划分为裸铝绞线、钢芯铝绞线、绝缘 铝绞线、绝缘铜绞线四种导线架设,并按导 线截面划分子目。定额以“1km/单线”为计 量单位,导线和金具为未计价材料。 • (2)工程量计算 • 导线长度按线路总长度和预留长度之和 计算。 • 线路总长度根据平面图将相同规格的导
2.2
10kV以下架空配电线路概预算
2.2 10kV以下架空配电线路概预 算
• 4. 电杆组立
• 电杆组立的预算定额根据杆的类型不同,分为单 杆、接腿杆及撑杆三种定额。注意:线路一次施 工工程量按5根以上考虑,若5根以下者,其全部 人工、机械应乘以系数1.3。 (1)单杆 单杆的预算定额按木杆、混凝土杆及杆长分别立 项。 定额以“根”为单位计量,工程量按施工图图示 数量计算。 其中电杆、地横木为未计价材料。
kva材料汇总表
10kva材料汇总表此文档旨在提供一个10kva设备所需材料的汇总表,帮助相关人员了解所需材料的清单以及用途。
以下是所列出的材料及其详细说明。
1. 主要设备•10kva发电机:用于提供所需的电力,满足设备的运行需求。
•控制面板:用于监控和控制发电机的运行状态。
•电池组:用于储存电能,在发电机停止运行时提供备用电力。
•UPS(不间断电源):在发生电力中断时提供电能持续供应,以防止设备故障。
•自动转换开关:用于在主电源中断时,自动将负载切换到备用电源(如发电机或UPS)上。
2. 电缆及配件•电源电缆:连接主电源和发电机,并将电能传输到设备中。
•数据电缆:用于控制面板和设备之间的通信传输。
•接地电缆:将设备接地,保证安全操作。
•电缆槽和接头:用于保护电缆,并使其更易于布线和安装。
3. 保护装置•断路器:用于保护设备免受过载和短路等电力故障的影响。
•蓄电池保护器:用于监控和保护电池组的电力状态。
•避雷器:防止雷击对设备和电源系统造成损坏。
4. 冷却系统•散热风扇:用于散热,保持设备运行温度在安全范围内。
•冷却液:用于冷却发电机和其他设备的散热器。
5. 辅助设备•启动电池:用于启动发电机。
•启动电机:用于启动发电机。
•燃油箱:用于存储燃油,提供发电机的燃料。
•消声器:减少发电机运行时产生的噪音。
6. 安装材料•螺栓和螺母:用于固定设备和附件。
•电缆夹和束线带:用于固定电缆,整理布线。
•密封胶带和绝缘胶带:用于绝缘和密封电缆连接处。
7. 其他•电气工具:用于设备安装和维护的工具,如螺丝刀、钳子、电缆剥皮钳等。
•电气绝缘材料:如绝缘胶带、绝缘漆等,用于保护设备免受电击和短路的影响。
结论以上列举的材料仅为10kva设备的基本需求清单,具体情况可能根据实际项目的要求而有所调整。
在采购和安装过程中,应根据具体要求选择合适的材料,并确保其符合相关的安全标准和法规。
10KV架空线路预算
第2章 10kV以下架空线路工程
• 例1.有一架空线路工程共有4根电杆,定额人工费合计为 900元,是在山区施工,求实际施工人工增加费是多少?
• A、每个跨越间距按50米内考虑, 50m<L<100m时, 按两处,以此类推。
• B、一次跨越两个障碍物时,按两处跨越,依此类 推。
• C、跨越定额仅考虑因跨越而多耗的人工、机械台 班和材料,在计算导线工程量时,不扣除跨越距的 长度。
2.2 10kV以下架空配电线路概预 算
• (2)进户线架设
2.2 10kV以下架空配电线路概预算
• 2.2.2 10kV以下架空线路定额套用及工程 量计算
• 1.工地运输
• 工地运输是指将架空配电线路所需的主 要材料(未计价材料)从集中材料堆放点 或工地仓库运至杆位上的工程运输。
• 工地运输定额分为人力运输,汽车运输 两个部分,人力运输定额按平均运距分项。 对于汽车运输均含装卸和运输两项定额。 运输工程量按“10t.km(10t)”计量。
消耗的底盘数量为1.005块。
• 例:计算图2-18中底盘、拉线盘、卡盘安装工程量及主材数量是多少? • 图2-14中底盘工程量为8块,拉线盘工程量为2块,卡盘工程量为9块,
因为耐张杆要有两块卡盘。其中底盘、拉线盘、卡盘、抱箍、拉线棒、 连接螺栓及金具为未计价材料,由定额知安装一块卡盘消耗的主材为 1.005块底盘、1.01副抱箍、1.01套连接螺栓及金具;安装一块拉线 盘消耗主材为1.005块拉线盘、1.01个拉线棒、1.01套连接螺栓及金 具。 • 则可得以下预算表格: • 定额编号项目名称单位数量2-908底盘安装块8底盘主材块 8x1.005=8.04 • 2-909卡盘安装块9卡盘主材块9x1.005=9.045抱箍副9x1.01=9.09 • 2-910拉盘安装块2拉盘主材块2拉线棒个2 x1.01=2.02连接螺栓及金 具套(9+2)x1.01=11.11(卡盘和拉盘共用)
10kV线路及配变建设工程竣工验收报告
10kV线路及配变建设工程竣XXXXXXXX编制10kV线路及配变建设工程项目竣工验收表工程验收意见结论表工程名称:安装工程:一、验收范围1、新建工程:10kV线路km,400V线路km,220V线路km,变压器台,型号容量KVA;高压计量台,变比,低压计量组,变比,电缆敷设km,电缆规格型号杆塔组立基(其中15m 基,12m基,10m基,9m基),电费分支箱台,环网柜台。
2、改造工程:10kV线路km,400V线路km,220V线路km,变压器台,型号容量KVA;高压计量台,变比,低压计量组,变比,电缆敷设km,电缆规格型号杆塔组立基(其中15m 基,12345、导线驰度、相间距离、对外距离及交叉跨越距离符合规范要求;6、电气设备外观完整无损;瓷件表面光洁无破损等现象;7、配变相位正确,接地良好,安装牢固可靠,并正确安装安全标志牌;8、沿线的故障物(如树木、旧电杆)已清除完毕。
同意验收验收。
XXXXXXXX有限公司线路及配变安装工程勘测设计表工程项目勘测基本情况表工程名称:工程概况:工程量:线路工程:杆塔工程:配变工程:勘测结论:工程开工技术及安全交底记录表工程名称:开工许可:年月日10kV线路、配变及以下建设工程项目初验报告工程名称:初验单位:初验人:初验时间:年月日对外建设工程初验报告经年月日对该工程进行初验10kV线路长km,400V线路长km,220V线路长km,线路绝缘电阻A相MΩ,B相MΩ,C相MΩ,变台及高低计部分见面10kV线路及配变建设工程竣工报告10kV线路及配变工程编号№:验收申请XXXXXXXXX有限公司:由我单位组织施工的建设与改造工程,经过紧张施工,各项指标均合符有关技术规范要求,并对线路走向进行了彻底检查清理。
特申请对该工程进行验收。
一、该工程于年月日开工,于年月日竣工。
型号:电流比:整改通知施工队:你队承建的工程,存在如下工程质量问题,请于年月日前整改完毕,并将整改结果书面报告。
第二册 架空线路典型造价说明
第二册 10kV架空线路典型造价一、编制依据及原则 (3)1.1编制依据 (3)二、模块命名原则 (10)2.1模块特征代码 (10)2.2子模块代码 (11)2.3示例 (11)三、模块投资汇总 (11)3.110K V架空线路典型模块划分 (11)3.2模块投资汇总 (13)3.3典型方案造价汇总表 (18)一、编制依据及原则1.1 编制依据1.1.1技术依据文件:《广东电网有限责任公司配网标准设计2017版》-10kV架空线部分,设备材料清册以及相关设计资料。
1.1.2政策依据文件:《中电联关于《20kV及以下配电网工程定额和费用计算规定》(2016年版)实施有关问题的通知》(中电联定额[2017]104 号文);《转发中电联关于《20kV及以下配电网工程定额和费用计算规定》(2016年版)实施有关问题的通知》(南方电网定额[2017]10号文);《关于印发《广东省20kV及以下配电网工程建设预算编制与计算规定实施细则》的通知》(粤电定[2017]5号文);《电力工程造价与定额管理总站关于发布2016版20kV及以下配电网工程估算指标及概预算定额2019年上半年价格水平调整的通知》(定额[2019]26号文)。
1.2 编制原则1.2.1 定额:采用国家能源局2017 年发布的《20kV 及以下配电网工程预算定额建筑工程》(2016年版)第一册建筑工程,第二册电气设备安装工程,第三册架空线路工程,第四册电缆工程,第五册通信及自动化工程;1.2.2 项目划分:执行2017 年1 月由国家能源局发布的《20kV 及以下配电网工程建设预算编制与计算规定》;1.2.3 取费标准:执行2017 年1 月由国家能源局发布的《20kV 及以下配电网工程建设预算编制与计算规定》,冬雨季施工增加费费率按Ⅰ类地区计取;临时设施费费率按城市计取;社会保障费费率25.1%计列;住房公积金费率按12%计列;税金按9%计算。
10kV配电工程验收资料全
施工单位向项目建设单位(业主)申请工程竣工自检验收报告
10
(施工单位、项目业主、项目设计单位三方面)工程竣工自检验收会签表
11
工程规模及主要技术指标
12
自检项目主要内容及结论
13
10KV配电安装工程任务说明书
14
10KV配电安装工程主要设备一缆表
15
单(双)回路各类杆组装图(附组装材料明细表)
16
28
施工单位向项目建设单位移交的备品、设备及工器具清
29
工程配电一次接线图(主要显示该工程变压器、各类开关、母线、断路器、 架空线路、电缆线路、电容、避雷器、计量等主要设备之间的电气联接线)
30
工程配电二次接线图(主要表示控制、指示、测量和保护主接线(主电路) 及其设备运行的接线图)
31
10KV配变接电安装示意图
工程名称
用电地址
委托单位
委托负责人
姓名
电话
受委托单位
受委托负责人
姓名
电话
委托内容:
委托单位:(盖章)受委托单位:(盖章)
年 月 日年 月 日
说明:本委托书一式三份:委托单位、受委托单位、供电企业各执一份
附:承接(修、试)电力设施许可证复印件
工程竣工申请自检报告
(业主)单位:
由我公司承建贵单位的配电工程,已经安装完毕,已
32
变压器产品合格证、安装使用说明书、厂家试验数据
33
电力电缆产品合格证、厂家试验数据
34
各类开关、断路器、电容、避雷器等主要设备主要设备合格证、安装使用说 明书、厂家试验数据
35
项目建设单位(业主)向电网管理单位申请工程竣工查验挂网运行报告
变配电工程材料、设备表
变配电工程材料、设备表序号名称及规格单位数量市场价合计、主材类别1 钢制槽式桥架 200*50 δ=1.2mm m 48.00 50.002 热镀锌钢管 DN70 m 5.00 5850.00 过磅3 热缩式电缆终端头12KV 3*35mm2 套 4.00 70户内/129户外4 热缩式电缆终端头12KV 3*300mm2 套 2.00 107户内/172户外5 热缩电缆中间接头12KV 3*300mm2 套 1.00 286.006 10#槽钢(10kg/m)m 33.00 4350.00 过磅7 ∠50*5角钢支架(3.77kg/m)m 64.00 4150.00 过磅8 铜芯电力电缆 YJV22-12KV 3*35mm2 m 56.00 120.009 铜芯电力电缆 YJV22-12KV 3*300mm2 m 500.00 678.0010 防火堵料kg 20.00 100.00二、设备类别1 干式变压器SCB10-630/10/0.4 630KVA D、yn11台 2.00 23500.002 G1高压成套配电柜(所用变柜800*1500*2300)KYN28-12台 1.00 15000.003 G2高压成套配电柜(进线总柜800*1500*2300)KYN28-12台 1.00 15000.004 G3高压成套配电柜(互感器柜800*1500*2300)KYN28-12台 1.00 15000.005 G4高压成套配电柜(A栋B1变出线柜800*1500*2300) KYN28-12台 1.00 15000.006 G5高压成套配电柜(A栋B2变出线柜800*1500*2300) KYN28-12台 1.00 15000.007 G6高压成套配电柜(非住宅出线柜800*1500*2300) KYN28-12台 1.00 15000.008 GGD低压进线柜(800*600*2200) D1、D7 台 2.00 13000.00注:高低压配电柜具体配置及外形尺寸见配电系统图。
10KV安装变压器和架空线路工程材料一览表
块
12
线路角铁横担,∠75×8,1500mm,D240,中间
块
13
线路角铁横担,∠75×8,1500mm,D280,中间
块
14
耐张线夹-楔型绝缘,NXJ-10/150
付
15
耐张线夹-楔型绝缘,NX-2.1
付
16
接续金具-异型并沟线夹,JBL-240/50
工程实用材料一览表
工程编号:施工单位:
序号
规 格 型 号
单 位
领料数量
施工数量
补料
退料
1
锥形水泥杆,非预应力,整根杆,15m,190mm,M
根
2
锥形水泥杆,非预应力,整根杆,12m,190mm,L
根
3
架空绝缘导线,AC10kV,JKLYJ,150
千米
4
熔丝(保险丝),20A
只
5
1kV电缆终端,4×150,户外终端,热缩,铜
付
25
联结金具-延长环,PH-10
只
26
标识牌,搪瓷
面
27
标识牌,铝合金
面
28
拉线保护套
个
29
电缆接线端子,铜铝过渡,50mm2,单孔
只
30
电缆接线端子,铜,240mm2,单孔
只
31
电缆接线端子,铜,150mm2,单孔
只
32
普通螺栓,M12,35mm,钢,镀锌,配平垫弹簧垫螺母
件
33
普通螺栓,M16,50mm,铁,镀锌,配平垫弹簧垫螺母
件
34
普通螺栓,M18,80mm,钢,镀锌,配平垫弹簧垫螺母
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6
1kV电缆终端,4×240,户外终端,热缩,铜
套
7
低压电力电缆,YJV,铜,150,4芯,不阻燃,22,普通
千米
8
低压电力电缆,YJV,铜,240,4芯,不阻燃,22,普通
千米
9
线路角铁横担,∠63×6,600mm,D190,中间
块
10
线路角铁横担,∠75×8,1500mm,D200,中间
块
11
工程实用材料一览表
工程编号:施工单位:
序号
规 格 型 号
单 位
领料数量
施工数量
补料
退料
1
锥形水泥杆,非预应力,整根杆,15m,190mm,M
根
2
锥形水泥杆,非预应力,整根杆,12m,190mm,L
根
3
架空绝缘导线,AC10kV,JKLYJ,150
千米
4
熔丝(保险丝),20A
只
5
1kV电缆终端,4×150,户外终端,热缩,铜
件
34
普通螺栓,M18,80mm,钢,镀锌,配平垫弹簧垫螺母
件
35
钢绞线,JG1A,80,镀锌
吨
36
钢绞线,JG1A,50,镀锌
吨
37
瓷横担绝缘子,S-210
只
38
盘形悬式瓷绝缘子,U70C,200,140,220
只
39
柱式瓷绝缘子,PS-15/500
只
40
接地短路故障指示器
台
41
配电箱,户外,4回路
个
42
半圆抱箍,φ18,D200,U型
块
43
半圆抱箍,φ18,D220,U型
块
44
半圆抱箍,φ18,D240,U型
块
45
半圆抱箍,φ18,D270,U型
块
46
半圆抱箍,—8×80,D190,加强型
块
47
半圆抱箍,—8×80,D200,加强型
块
48
半圆抱箍,—8×80,D280,加强型
块
49
拉线棒,φ20,2500mm,双耳
根
50
水泥制品,拉盘,600×1200×200
块
51
拉线金具-钢线卡子,JK-2
只
52
压板,—8×80,180mm,不计孔数
块
53
压板,—8×80,500mm,不计孔数
块
54
变压器台架,[12,3000mm
付
55
普通螺栓,M18,380mm,铁,热浸锌,配平垫弹簧垫螺母
件
56
软铜绞线,TJ,35
千米
只
架空绝缘导线,AC10kV,JKLYJ,50
千米
付
25
联结金具-延长环,PH-10
只
26
标识牌,搪瓷
面
27
标识牌,铝合金
面
28
拉线保护套
个
29
电缆接线端子,铜铝过渡,50mm2,单孔
只
30
电缆接线端子,铜,240mm2,单孔
只
31
电缆接线端子,铜,150mm2,单孔
只
32
普通螺栓,M12,35mm,钢,镀锌,配平垫弹簧垫螺母
件
33
普通螺栓,M16,50mm,铁,镀锌,配平垫弹簧垫螺母
57
接地铁,扁钢,镀锌,—6×60,6000mm
付
58
接地铁,角钢+扁钢,镀锌,∠50×5,2000mm
付
59
10kV变压器,200kVA,普通,硅钢片,油浸
台
60
交流避雷器,AC10kV,17kV,硅橡胶,50kV,不带间隙
台
61
绝缘护罩,变压器绝缘护罩
只
62
绝缘护罩,避雷器绝缘护罩
只
63
高压熔断器,AC10kV,跌落式,200A
付
17
接续金具-异型并沟线夹,JBTL-50-240
付
18
拉线金具-UT型线夹,NUT-2
付
19
接续金具-接地线夹,JDL-50-240
付
20
接续金具-绝缘穿刺线夹,JJCB10-240/50
付
21
联结金具-直角挂环,ZH-7
只
22
联结金具-直角挂板,ZS-7
只
23
联结金具-U型挂环,U-7
只
24
拉线金具-U型挂环,UL-10
线路角铁横担,∠75×8,1500mm,D220,中间
块
12
线路角铁横担,∠75×8,1500mm,D240,中间
块
13
线路角铁横担,∠75×8,1500mm,D280,中间
块
14
耐张线夹-楔型绝缘,NXJ-10/150
付
15
耐张线夹-楔型绝缘,NX-2.1
付
16
接续金具-异型并沟线夹,JBL-240/50
