ADSS光缆安装、施工手册

合集下载

adss光缆工程施工方案

adss光缆工程施工方案

adss光缆工程施工方案一、工程概述ADSS(All-Dielectric Self-Supporting)光缆是一种高性能光缆,广泛用于电力、通信、电信等领域的数据传输和通信网络建设。

ADSS光缆采用所有介质材料,无金属支撑,适用于架空电力线路和其他特殊场所的布线,具有宽带数据传输、防电磁干扰等优点。

本施工方案是针对ADSS光缆的工程施工,旨在保障工程质量、安全施工,完成预定工程目标。

二、工程前期准备1. 项目经理:由经验丰富的项目经理负责整个ADSS光缆工程的施工管理和协调,确保整个施工过程顺利进行。

2. 施工人员:根据施工需要,选拔并培训具备相关工程技能和经验的施工人员,确保施工人员熟悉施工操作流程。

3. 施工设备:准备好符合施工要求的设备和工具,包括拔条机、张力计、线缆车、梯子、吊篮等。

4. 施工材料:购买符合国家标准的ADSS光缆,并检查其质量和数量是否符合要求。

三、施工流程1. 定位与测量:施工人员根据设计图纸和实际施工地点,确定ADSS光缆的敷设路径,进行地形、地貌、电力线路等情况的测量和勘察,并做好标记。

2. 紧固线缆:根据测量结果,确定线缆的长度和张力要求,使用拔条机将ADSS光缆紧固在电力杆、电缆沟等设施上,确保线缆的垂直度和张力达到要求。

3. 整理与标记:在紧固好线缆后,对线缆进行整理,保持线缆的整洁和美观,并在适当位置进行标记,以便后期的维护和管理。

4. 联接与测试:根据设计要求,对线缆进行接头和固定的工作,然后进行线缆的测试,确保线缆的通断情况良好。

5. 安全监测:在整个施工过程中,定期对施工现场进行安全监测和检查,确保施工过程的安全性和合规性。

四、施工安全与质量管理1. 安全管理:施工单位要负责建立并实施安全管理制度,确保施工现场的安全生产。

2. 质量管理:根据相关规范和标准,对ADSS光缆的材料和施工过程进行严格把控,确保施工质量符合要求。

3. 施工环保:在施工过程中,要严格遵守环保法规,减少施工对环境的影响,做好垃圾分类和处理工作。

adss光缆施工方案

adss光缆施工方案

adss光缆施工方案本文将介绍adss光缆施工方案。

adss全名为All-Dielectric Self-Supporting,是一种全电介质自支撑光缆。

其优点是不需要金属支撑,并能够在无风和低风区域内自支撑,因此比其他光缆更适合在高山、低温、高寒、风化等环境下使用。

下面将从adss光缆的安装流程、施工规范和安全要点三个方面来介绍adss光缆施工方案。

一、安装流程1.现场勘察:在进行安装前,先要对施工区域进行现场勘察,确认地形地貌、地形高差和井盖等情况,分析安装难度,及时准备各种工具和材料。

2.光缆割制:根据勘察结果,对adss光缆进行剪切,确保其长度和弯曲半径符合要求。

3.拉线:将拉线引入预留的管道中,然后使用尼龙线牢牢地捆扎住adss光缆,注意保持光缆的中心轴线和管道的中心轴线一致,以防止光缆受到弯曲和挤压。

4.现场吊挂:在确认光缆安装位置后,使用各种特殊工具进行现场吊挂,支付注意无损吊挂,同时注意继电器和保护器的密封安装。

5.拉紧:将吊挂的adss光缆拉紧并调整到正确的位置,保持光缆与杆塔或各种支架的距离符合相关标准。

6.压线:在确认光缆位置无误后,使用专用工具将电缆的钢丝绞线穿过光缆附着件,并将光缆附着件紧密地压缩在电缆钢丝绞线上。

二、施工规范1.勘察:在进行施工前必须进行勘察,并根据实际情况调整施工方案。

2.材料:施工所使用的所有材料必须符合国家标准或相关行业标准。

3.安装:adss光缆的安装必须按照全国通信标准、国家电力标准的要求进行,同时也需要严格遵守相关安全规范。

4.标识:对adss光缆的吊挂要进行充分标识,包括缆段号、吊挂点编号等,确保后期的检修和维护工作更为方便。

5.防护:在施工过程中,必须保证光缆处于固定状态,并采取防护措施,防止外力的影响和损害。

三、安全要点1.水平:在对adss光缆进行吊挂时,必须保证光缆水平。

2.距离:拉线时要注意光缆与杆塔或其它各种支架之间的距离,必须符合相关标准。

adss光缆施工方案

adss光缆施工方案

adss光缆施工方案一、背景介绍ADSS光缆(All-Dielectric Self-Supporting Optical Fiber Cable)是一种用于光纤通信的特殊光缆,相比于传统光缆有着更高的抗拉强度和更好的自重分布特性。

本文将针对ADSS光缆的施工方案进行详细论述。

二、施工准备1. 施工材料准备在进行ADSS光缆施工前,需要准备充足的施工材料,包括光缆、光缆附件、标识牌、承力部件等。

2. 施工人员培训安排专业的光缆施工团队,并确保每位施工人员都接受过相关培训,了解光缆施工的流程和要求。

三、ADSS光缆施工步骤1. 工程勘察在施工前,进行详细的工程勘察,包括线路走向、杆塔布置、障碍物位置等,以便确定最佳的光缆敷设路径和方法。

2. 杆塔准备根据工程勘察结果,清理杆塔上的附属设施,确保杆塔的稳定和安全。

3. 光缆敷设根据勘察结果规划好的敷设路径,进行光缆的敷设工作。

在敷设过程中,需要注意保护光缆的外皮,避免外力对其造成损害。

4. 光缆接续根据工程需求,进行光缆的接头和分光器的安装工作。

在接续过程中,要确保接头的质量和稳定性,以免影响光纤通信的质量。

5. 张力测试完成光缆的敷设和接续后,进行张力测试,确保光缆的张力在合理范围内,避免过大或过小的张力对光缆造成损伤。

6. 标识和记录在光缆施工完成后,对光缆进行标识,并进行详细的记录,包括光缆的类型、长度、接头位置等信息,以备后期维护和管理。

四、安全措施1. 施工人员安全在施工现场提供必要的安全防护装备,如安全帽、手套、护目镜等,并加强对施工人员的安全培训和监督。

2. 光缆防护采取必要的措施,保护光缆免受外力损害和恶劣天气影响,如设置护套、使用保护管等。

3. 张力控制在光缆敷设过程中,严格控制光缆的张力,避免因过大或过小的张力对光缆产生不良影响。

五、施工质量控制1. 施工记录在施工过程中,对每个步骤进行详细的记录,包括施工时间、施工人员、施工方法等,方便后期审查和问题追溯。

ADSS架空光缆作业指导书

ADSS架空光缆作业指导书

目录1工程概况 -----------------------------------1 2施工安排和劳动组合 ------------------------8 3主要施工方法 ---------------- -------------8 3.1主要准备工作------------------------------8 3.2放线滑车悬挂-----------------------------10 3.3跨越障碍物处理 ----------------- --------11 3.4展放导引绳-------------------------------11 3.5张力放线 ------------------------ ------12 3.6紧线 ------------------------------ ---13 3.7弛度观测---------------------------------14 3.8附件安装 --------------------------- --14 3.9光纤熔接和测量 ------------------- ------15 4质量、安全及注意事项------------------ ----16 5工器具配置----------------------------- --221 工程概况及特点1.1 工程概况1.1.1一般工艺规定光缆与35kV、110kV线路同塔架设的,挂点位置在下导线的3-6米位置安装;2施工安排和劳动组合2.1 投入一个架线施工队、一个光缆熔接组,进行组织施工。

2.2架线施工队配备一套施工机具;光缆熔接队配备一套熔接机和光时域测试仪。

2.3架线施工队配备作业人员30人,其中线路技工16人(均可登高作业)、操作工3人、辅助工11人。

放紧线组设指挥1人(张力场)、副指挥1人(牵引场)。

光缆熔接组配备4人,其中熔接测试人员2人,技工2人。

13ADSS光缆施工作业指导书(1)

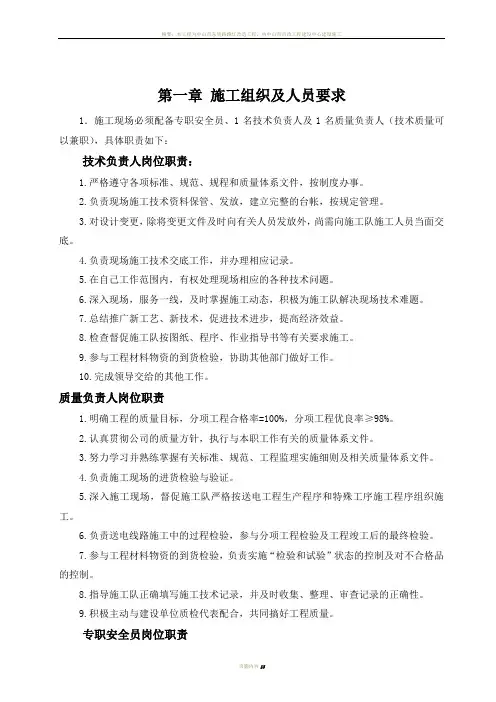

13ADSS光缆施工作业指导书(1)

第一章施工组织及人员要求1.施工现场必须配备专职安全员、1名技术负责人及1名质量负责人(技术质量可以兼职),具体职责如下:技术负责人岗位职责:1.严格遵守各项标准、规范、规程和质量体系文件,按制度办事。

2.负责现场施工技术资料保管、发放,建立完整的台帐,按规定管理。

3.对设计变更,除将变更文件及时向有关人员发放外,尚需向施工队施工人员当面交底。

4.负责现场施工技术交底工作,并办理相应记录。

5.在自己工作范围内,有权处理现场相应的各种技术问题。

6.深入现场,服务一线,及时掌握施工动态,积极为施工队解决现场技术难题。

7.总结推广新工艺、新技术,促进技术进步,提高经济效益。

8.检查督促施工队按图纸、程序、作业指导书等有关要求施工。

9.参与工程材料物资的到货检验,协助其他部门做好工作。

10.完成领导交给的其他工作。

质量负责人岗位职责1.明确工程的质量目标,分项工程合格率=100%,分项工程优良率≥98%。

2.认真贯彻公司的质量方针,执行与本职工作有关的质量体系文件。

3.努力学习并熟练掌握有关标准、规范、工程监理实施细则及相关质量体系文件。

4.负责施工现场的进货检验与验证。

5.深入施工现场,督促施工队严格按送电工程生产程序和特殊工序施工程序组织施工。

6.负责送电线路施工中的过程检验,参与分项工程检验及工程竣工后的最终检验。

7.参与工程材料物资的到货检验,负责实施“检验和试验”状态的控制及对不合格品的控制。

8.指导施工队正确填写施工技术记录,并及时收集、整理、审查记录的正确性。

9.积极主动与建设单位质检代表配合,共同搞好工程质量。

专职安全员岗位职责1.负责全体工作人员的安全保护等问题,有权发布指令并采取保护性措施以防事故的发生。

2.负责监督、检查施工现场的安全文明施工,对事故隐患和存在的问题,及时督促施工队整改,对重大的隐患要立即向项目经理和上级安全部门反映、汇报。

3.参加施工队的安全施工措施交底,对重要、危险、特殊作业,现场检查监督。

adss光缆施工方案

adss光缆施工方案

ADSS光缆施工方案1. 背景介绍ADSS(All-Dielectric Self-Supporting)光缆是一种常用于电力输配网的光缆,其特点是绝缘材料与光缆芯的紧密结合,使得光缆具备了自承力和抗拉力,能够直接挂在电力线路电杆上,省去了额外的地面铺设成本。

本文将详细介绍ADSS光缆的施工方案。

2. 施工前准备在进行ADSS光缆施工之前,需要进行以下准备工作:2.1 设计评审对于要施工的光缆线路,需要进行详细的设计评审,包括线路走向、光缆长度、电杆间距等等。

确保设计方案满足实际需求,并能够实现光缆的安全施工。

2.2 材料采购根据设计方案确定所需的光缆长度、各类配件等材料,并进行采购工作。

确保材料质量过硬,能够保证光缆的施工质量和稳定性。

3. 施工步骤3.1 台架架设首先,在电力线路的电杆上架设光缆的台架。

台架通常由光缆架设环和支架构成,其作用是支撑光缆、保持光缆的弧垂,满足光缆布线的要求。

3.2 光缆敷设在台架架设好之后,开始进行光缆的敷设。

首先,将光缆从一侧的电杆上方引下,经过台架,然后由另一侧电杆上方引上。

在引线的过程中,要确保光缆的弧垂符合设计要求,不得过高或过低。

3.3 光缆接续在光缆的敷设过程中,可能需要进行光缆的接续工作。

接续可以采用机械接续方式或者熔接方式,具体取决于工程要求和实际情况。

接续完成后,需要进行光缆接头的保护工作,保证接头的稳定和可靠性。

3.4 线缆固定完成光缆的敷设和接续之后,需要对光缆进行线缆固定,保证光缆的安全和稳定。

线缆固定可以采用各种固定夹具,如跳线夹、缆索夹等。

固定夹具要牢固可靠,能够经受各种自然环境的考验。

3.5 光缆保护为保护光缆不受外界环境的影响和损坏,需要进行光缆保护工作。

常见的光缆保护措施包括加装光缆护套、安装光缆保护管等。

这些措施能够有效地保护光缆,延长其使用寿命。

3.6 检测和验收在完成光缆施工后,需要进行光缆的质量检测和工程的验收工作。

通过专业的光缆测试仪器进行光缆的光损耗、衰减等参数的测试,确保光缆施工质量符合要求。

全介质自承式光缆ADSS安装使用手册.

全介质自承式光缆ADSS安装使用手册.

全介质自承式光缆ADSS安装使用手册一、安装程序二、安装工作的职能分配1建设单位负责线路障碍清理工作,相关停航、停电工作安排,青苗赔偿工作,有关进站施工工作票开票及联络工作,相关协调工作。

2 技术督导人员及接续人员在工作时交通由建设单位安排。

3 施工安装单位对光缆安装全过程负责。

如安装前准备工作,金具及附件的安装工作,放线和紧线工作,余缆架、接头盒、终端盒安装固定工作。

4 施工人员组织由施工单位负责。

5供货单位对安装过程技术培训、技术指导负责,负责光纤(尾纤)接续工作。

三、准备工作1 产品储运ADSS运输和贮存时应注意:a)不得使缆盘平放和堆放;b)盘装ADSS应按缆盘标明的旋转方向滚动,但不得作长距离的滚动;c)缆盘在装卸时不得冲撞、挤压和任何机械损伤,并应采用叉车装卸;d)防止受潮和长时间暴晒;e)贮运温度应控制在-40℃~+60℃范围内。

2 安装前ADSS及金具附件现场验收在ADSS光缆运到现场后,应根据合同要求,对运到工地的ADSS光缆及金具附件进行现场验收。

3安装前的人员培训3.1人员要求全介质自承式光缆安装方法适合于现有的电力传输线路,所使用的配套金具与电力输电线上使用的金具相类似。

但安装者应有ADSS或有关架空导线的安装经验。

能适高空作业.3.2培训内容3.2.1施工单位应严格贯彻电力工业技术管理、电力安全与现场检修等规定,对施工操作人员进行有效的安全培训。

3.2.2技术督导人员根据光缆施工手册对施工人员就对光缆架设有关要求,对光缆的特殊保护要求进行有效的培训,施工人员对有关设备及金具应进行试组装和试操作,以保证人身与设备安全,并确保工程质量和施工进度。

4主要安装机具及工具准备要求施工中,需注意掌握施工机械的操作要领,正确使用机械设备,以提高工效和保障ADSS的安全,主要施工机具操作要领如下:a 牵引机、张力机操作:张力机和牵引机上应有张力指示和限制装置,使ADSS在任何时候都能维持特定的张力值以平稳地运行,防止对OPGW造成任何突然的拉拽或撞击。

ADSS安装手册资料

ADSS安装手册资料

全介质自承式(ADSS)光缆安装培训手册四川汇源光通信有限公司目录第一部分光缆基础知识 (1)第二部分ADSS光缆安装 (5)第一章基础知识 (5)第1节光缆挂点的选择 (5)第2节ADSS光缆安装的基本技术要求 (8)第二章ADSS光缆安装前的准备 (10)第1节人员准备 (10)第2节技术准备 (12)第3节基本施工器具准备 (13)第4节材料准备 (14)第5节光缆展放场选择 (15)第6节跨越的要求和准备 (16)第三章在运行的110-220kv线路上进行光缆张力架设施工 (17)第1节缆盘的运输和布置 (17)第2节光缆在电力线路中的定位与走向 (18)第3节光缆导引绳的展放 (19)第4节光缆的牵引和展放 (21)第5节光缆的弛度观测 (24)第6节光缆的紧线施工 (27)第7节光缆金具的安装方法 (29)第8节ADSS光缆余缆的处理 (33)第四章光缆施工中注意事项 (33)第1节施工中注意事项 (33)第2节施工事故责任的认定 (35)第五章光缆施工的安全措施 (37)第1节光缆架设的安全管理 (37)第2节不停电跨越与停电作业安全工作条例 (42)第3节施工机械及工具安全管理条例 (44)第Ⅰ部分光缆基础知识光纤通信技术经过二十多年的高速发展,在各种通信方式中已占据了绝对主导地位,世界上有70%多的通信业务是通过光纤传输来完成的。

传输的信息也由简单的语音信息发展到数据、图象等多种业务,因此在电力、广电、铁路、计算机等领域也正得到越来越广泛的应用。

在我国,已经敷设的各种光缆已经有100多万公里。

光缆的种类有很多种,根据使用方式可分为直埋、架空、管道、水底敷设等;根据光缆的结构型式可分为层绞式、中心束管式、骨架式等;根据电力系统的使用特点,一种特殊结构的光缆—全介质自承式(ADSS)光缆,在90年代中期进入了我国,它利用现有的电力线路杆塔资源,与架空导线同杆塔自承架设,减少投资,缩短施工周期。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

ADSS光缆安装、施工手册全介质自承式(ADSS)光缆安装手册目录1.前言2.ADSS光缆安装前期准备2、1光缆路由的勘测2、2材料核实2、3施工方案的确定2、4施工人员的培训2、5施工器具的配备2、6安装事项3、 ADSS光缆施工过程3、1光缆装卸3、2辅助金属的安装3、3牵引绳的布放3、4牵引机、张力机的布置 3、5牵引前的检查3、6光缆的牵引3、7交叉跨越的处理3、8弧垂确定3、9安装金具3、10余缆处理4、光缆接续及纪录5光缆的维护1前言1.1随着电力通讯事业的蓬勃发展,电力系统内部通信光纤网络正在逐步建立,全介质自承式(ADSS)光缆得到了广泛应用。

杭州四海光纤网络有限公司致力于通信光缆产品项目的开发以及施工方案的探索。

为了保证ADSS光缆安装顺利进行,避免因施工不当造成人力、物力的损失,特编制本安装手册。

1.2 本手册就全介质自承式(ADSS)光缆安装事宜仅提供一些基本说明,所涉及的方法和注意事项仅供路线设计和安装人员参考。

1.3 ADSS光缆有关参数、线路配置、线路张力、弧垂数据等将在杭州四海光纤网络有限公司的其他技术文件中给出。

杭州四海光纤施工督导专业服务队提供ADSS光缆安装指导服务。

1.4 ADSS光缆是一种与电力线路同杆架设的特种光缆、安装方式与电力传输线安装有一致的方面,安装时可参照ANSI/IEEE 524—1980标准架空传输导线安装技术,以及电力工业部DL/T 547-94电力系统光纤通信运行管理规程等,带电施工过程中严格遵循电力系统带电操作的相关规程。

1.5所有参与施工人员必须经过安全培训,方能参与施工。

所有登高器械、验电器,接地线等都必须送劳动管理部门检验,在杆上施工严禁使用卷尺之类的细长金属物。

在潮湿、大风天气不允许施工。

2施工前期准备为了使施工得以顺利进行,必须做好施工前准备工作,包括线路勘测、材料核查、施工方案的落实、人员的培训、施工器具的配备。

2.1 线路的勘测施工前对即将施工的线路进行路由勘测,了解资料与实际线路之间的差别;确定需要制造的辅助金具的规格型号、数量,核实光缆盘长是否能保证接续点落在耐张或转角塔上;落实交叉跨越的防护措施,完成交叉跨越协议;对沿线路由地面清理;对需要跨越的电力线路做好记载,以便施工时办理停电手续;验算跨越是否满足规定要求。

2.2 材料核实2.2.1ADSS光缆根据光缆线路设计要点,清点核对已运到现场的光缆、器材、测试记录、产品质量合格证。

首先检查光缆的规格型号、数量是否与合同相符,检查光缆在运输过程中是否受到损伤。

用光时域反射仪(OTDR)对光缆的光学传输性能进行检测,将结果与厂商提供的出厂报告比较,如有疑义应及时通知厂商。

检测时应做好记录,用户、厂商各执一份,以便对光缆架设前后传输性能比较。

光缆检测完毕,应将缆端重新密封好。

如ADSS光缆型号规格及数量有误,应及时通知厂家,以保证施工进度。

2.2.2金具ADSS光缆靠各类金具支撑并安装在塔上,常用的金具有静端(耐张)金具、垂直金具、螺旋防震器、引下线夹等。

一般情况下,静端金具在终端塔用一套,每个转角(仰角)大于15°的耐张塔配二套,成对使用;垂直金具用于直线塔上,每塔一件;螺旋防震器是跟据线路档距的大小来配置,一般100米以下档距不用,100~300米档距每端一根,300~600米档距每端两根,600~800米每端配三跟防震器;引下线夹是在终端塔和接续塔将光缆引下并固定在塔架上,一般每1.5~2.0米1只。

2.2.3过渡金具厂商提供的金具一般不能直接与塔杆连接,对于不同的杆塔、不同的挂点,过渡金具亦不同,用户需要根据实际挂点处的主材尺寸及使用金具的类型设计,制作过渡金具必须有足够的强度,采用热镀锌处理;用户应在施工之前,将过渡金具制作完毕。

一般终端塔配1只,耐张塔配2只,直线塔配1只。

2.2.4光缆接续附件接续盒用于两端光缆之间接续,将多余的光缆盘入余缆架后固定在塔上。

终端盒在机房内将多芯光缆分配成单芯尾纤光缆,作为引入光纤配线架或设备之用。

2.3施工方案的确定施工单位应当会同设计人员根据线路的具体情况,共同研究一套行之有效的施工方案,制定施工计划。

施工计划包括:施工人员分工、所需材料的计划、施工时间安排、所需停电线路名称和时间等。

对需停电的施工地段,根据施工计划提前处理好有关停电事宜。

当光缆和公路、铁路、电力线等发生交叉跨越时,要提前做好跨越防护架,当有塔杆经核算后强度不够时,要进行加固处理。

2.4施工人员的培训在施工前,由专业工程师主持,对所有参与施工的人员进行培训。

了解ADSS光缆结构性能,懂得如何保护光缆,光缆外护套的强度不能和电力线相比,在施工过程中不允许受到损坏,哪怕是轻微的磨损,因为电腐蚀首先从这里开始。

ADSS光缆不允许受到过大的张力和侧压力。

对光缆弯曲半径的限制,动态不小于缆径的30倍,静态不小于缆径的10倍。

对金具缠绕、紧固等进行正确的示范操作,保证金具与光缆的握着力达到设计要求。

严格遵循带电施工作业(光缆)规章制度,确保人身、设备安全。

2.5施工器具的配备2.5.1张力机张力机是光缆施工过程中的必要工具,张力机张力应当可灵活调整,张力变化范围应当在1~5KN之间,张力机的轮径应不小于600mm,轮槽应是橡胶或尼龙制成,轮槽深度应大于光缆外径,轮槽宽度应大于光缆直径的1.5倍。

2.5.2牵引绳为了有效的保护光缆,在架设过程中必须使用牵引绳,牵引绳由芳纶纤维束与聚乙烯护套制成,其优点为:1.电气绝缘性能好;2.重量轻;3.延伸率小;4.拉力释放后不会打圈。

2.5.3放缆架放缆架应能支撑缆盘,推荐使用有轴式放缆架,放缆时缆盘和轴心不发生相对运动。

放缆架应带有制动装置,应能根据缆盘的大小自由调节高度。

2.5.4滑轮光缆在整个牵引过程中离不开滑轮,滑轮的好坏关系到能否有效的保护光缆,滑轮的轮槽应当是尼龙或橡胶制成。

滑轮应当转动灵活,在转角杆塔、终端塔杆处使用的滑轮直径必须>500mm滑槽的宽度和深度要求与张力机相同,按正确的顺序进行组装,光缆应该在基本不受挤压的情况下平滑的牵引。

2.5.5牵引机电力线路施工中使用的轮型和卷盘型牵引机均可用于ADSS光缆的安装,施工时应根据实际情况以及以前的施工经验等因素来选用。

2.5.6牵引网套和退扭机牵引网套是用来牵引光缆并使其顺利通过滑轮,网套应是双层或三层的绞合空心杆,其内径和缆径相配合。

牵引过程中,牵引张力和放线张力相一致。

网套附带一个旋转退扭器,防止光缆在牵引过程中扭曲。

2.5.7辅助设施安装前,对讲机、登高板、安全帽、安全带、告示牌、接地体、牵引绳、验电器、张力机、毛竹、交通工具等都要准备齐全。

2.6安全事项在光缆架设过程中,人员的安全是最为重要的,施工中的具体问题,请遵循施工单位的的安全条例和注意事项,不要冒任何风险。

2.6.1安装ADSS时,必须遵守施工单位的各项安全条例。

必要时,应采用警告标志和交通导向锥来划定工作区域,并疏导交通。

在街道和高速公路上作业时,光缆放置应和车流方向一致,并派专人指挥交通。

2.6.2所有的安装人员均需使用正确的安装工具,并采用相应的个人保护措施进行正确的作业。

若采用不恰当的设备可能会对施工人员和光缆造成危害。

2.6.3在输电线路处于工作状态时安装ADSS光缆或在进行安装的塔杆上有其他供电线路交叉时,须事先认真阅读输电线路架空作业安全注意事项,及其相关操作技术要求。

2.6.4尽管ADSS是全介质结构,但由于光缆表面及周围空气中不可避免会沾染上水份,从而带来一定的导电性。

因此在高电压环境中作业,光缆及其金具连接附件均应在直接触摸前接地。

2.6.5根据相关规程要求,ADSS光缆最大弧垂必须满足光缆与其它建筑物、树木、通信线路最小垂直净距。

巡视时如发生异常要查明原因及时处理。

如表13光缆施工过程3.1光缆装卸使用起重设备将光缆盘从车上卸下获将光缆直接从跳板上缓缓滚下,切不可直接从车上推落,光缆盘按标志方向在地上滚动、并注意清除地面杂物,以避免碰伤光缆。

光缆盘由法兰支撑或通过中心转轴吊起,安放在放缆架上能保证光缆能平滑放出,放缆架制动装置灵活。

3.2辅助金具安装按照设计要求,将辅助金具安装到位。

若任意改动安装位置,就会改变光缆在电场中的感应电势,可能使电腐蚀加剧。

一般安装好辅助金具,挂上滑论,光缆从外侧经过塔杆;转脚塔杆上的滑轮应向外支撑,避免光缆在牵引过程中与塔杆产生摩擦。

3.3牵引绳布放每段牵引绳长度不应大于2km,牵引绳布放一般由人工完成,在地面情况较复杂时(如河流、树丛等)应考虑用走线车带动一根细绳,然后再用细绳带动牵引绳。

牵引绳之间的联结一定要可靠,牵引绳和光缆的联结处应增加一只退扭器。

3.4 牵引机和张力机的布置将牵引机和张力机分别安装在第一个塔和最后一个塔处,张力机应安置在离终端杆塔较远的地方,大于4倍的挂点高度。

张力机应在地面上固定好,使其足以承受牵引张力和紧线张力。

张力机的出线方向应和终端塔的出线方向一致。

3.5牵引前的检查牵引机布放完毕后应施加一定的张力(不小于牵缆时的张力),检验牵引绳和联结点的强度,以免牵引过程中因牵引绳断裂而使光缆突然落地。

在牵引过程中光缆始终与其他障碍物保持一定的距离。

3.6ADSS光缆牵引过程是整个施工的关键,两端应当保持通讯联络,由专人指挥,牵引速度一般不大于20m/min,光缆所受压力恒定,匀速前进。

在牵引的过程中,应有人与光缆前端同步前进,观察前进中的光缆是否碰着树枝、建筑物、地面等,如有接触,应加大张力。

当缆端通过滑轮时要登塔观察,缆和牵引绳的联结处是否通过滑轮,必要时协助其通过。

同时检查光缆表面是否受到损坏,发现问题及时解决;必要时转角塔采用双串滑轮,应始终有人守护,以防光缆脱离滑轮。

施加在光缆上的张力不应过大,杭州四海光纤网络有限公司对每种规格ADSS光缆产品都提供弧垂和张力数据表,在牵引光缆时,防止光缆受力扭转,发现光缆向某一方向扭转时,应立即停止放线,取消张力,重新调整滑轮的方位。

3.7交叉跨越的处理凡有交叉跨越的地方要落实跨越措施,四海光纤建议搭建防护架,以防牵引过程中光缆突然落地,被跨越的电力线路有条件时应当停电,对施工中的线路应当办理工作票,同时退出重合闸。

一般道口也应有人把守,通过高速公路和铁路时应征得交通管理部门的同意,并请他们协助做好交通管理工作,在施工段的前后1km处应设置“前方施工减速行驶”等安全提示路牌。

3.8确定弧垂光缆在紧线过程中类似于电力线,用静端金具夹持光缆,缆牵引到位后,待应力传动,紧线张力平衡后,选择观察档观察弧垂,弧度大小按照设计要求,紧线时不允许登塔,凡进入牵引机的光缆都应截去。

3.9安装金具在塔杆上带电安装金具,一般需要三人配合工作,一人专门负责管理材料,兼作安全监督,两人负责操作;光缆金具预绞丝较长,在杆塔上,一定要顺着电力线水平方向放置,安装人员身体一定要带上接地线,操作人员离开杆塔大约2m左右,一般可用木杆挑出,挑出木杆要足以承受操作人员的重量。
