2021年造价工程师考试部分知识点
2021年一级造价工程师考试工程计价高频考点梳理

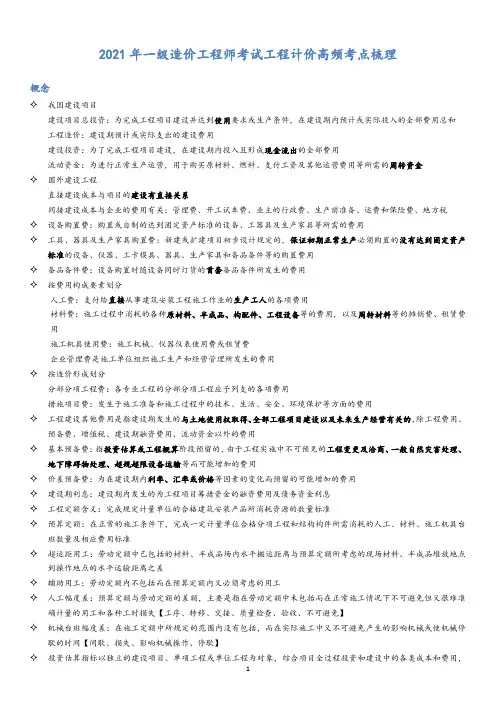

2021年一级造价工程师考试工程计价高频考点梳理概念✧我国建设项目建设项目总投资:为完成工程项目建设并达到使用要求或生产条件,在建设期内预计或实际投入的全部费用总和工程造价:建设期预计或实际支出的建设费用建设投资:为了完成工程项目建设,在建设期内投入且形成现金流出的全部费用流动资金:为进行正常生产运营,用于购买原材料、燃料、支付工资及其他运营费用等所需的周转资金✧国外建设工程直接建设成本与项目的建设有直接关系间接建设成本与企业的费用有关:管理费、开工试车费、业主的行政费、生产前准备、运费和保险费、地方税✧设备购置费:购置或自制的达到固定资产标准的设备、工器具及生产家具等所需的费用✧工具、器具及生产家具购置费:新建或扩建项目初步设计规定的,保证初期正常生产必须购置的没有达到固定资产标准的设备、仪器、工卡模具、器具、生产家具和备品备件等的购置费用✧备品备件费:设备购置时随设备同时订货的首套备品备件所发生的费用✧按费用构成要素划分人工费:支付给直接从事建筑安装工程施工作业的生产工人的各项费用材料费:施工过程中消耗的各种原材料、半成品、构配件、工程设备等的费用,以及周转材料等的摊销费、租赁费用施工机具使用费:施工机械、仪器仪表使用费或租赁费企业管理费是施工单位组织施工生产和经营管理所发生的费用✧按造价形成划分分部分项工程费:各专业工程的分部分项工程应予列支的各项费用措施项目费:发生于施工准备和施工过程中的技术、生活、安全、环境保护等方面的费用✧工程建设其他费用是指建设期发生的与土地使用权取得、全部工程项目建设以及未来生产经营有关的,除工程费用、预备费、增值税、建设期融资费用、流动资金以外的费用✧基本预备费:指投资估算或工程概算阶段预留的,由于工程实施中不可预见的工程变更及洽商、一般自然灾害处理、地下障碍物处理、超规超限设备运输等而可能增加的费用✧价差预备费:为在建设期内利率、汇率或价格等因素的变化而预留的可能增加的费用✧建设期利息:建设期内发生的为工程项目筹措资金的融资费用及债务资金利息✧工程定额含义:完成规定计量单位的合格建筑安装产品所消耗资源的数量标准✧预算定额:在正常的施工条件下,完成一定计量单位合格分项工程和结构构件所需消耗的人工、材料、施工机具台班数量及相应费用标准✧超运距用工:劳动定额中已包括的材料、半成品场内水平搬运距离与预算定额所考虑的现场材料、半成品堆放地点到操作地点的水平运输距离之差✧辅助用工:劳动定额内不包括而在预算定额内又必须考虑的用工✧人工幅度差:预算定额与劳动定额的差额,主要是指在劳动定额中未包括而在正常施工情况下不可避免但又很难准确计量的用工和各种工时损失【工序、转移、交接、质量检查、验收、不可避免】✧机械台班幅度差:在施工定额中所规定的范围内没有包括,而在实际施工中又不可避免产生的影响机械或使机械停歇的时间【间歇、损失、影响机械操作、停歇】✧投资估算指标以独立的建设项目、单项工程或单位工程为对象,综合项目全过程投资和建设中的各类成本和费用,反映出其扩大的技术经济指标,既是定额的一种表现形式,但又不同于其他的计价定额✧工程造价信息是一切有关工程造价的特征、状态及其变动的消息的组合✧价格信息:各种建筑材料、装修材料、安装材料、人工工资、施工机具等的最新市场价格,一般是没有经过系统加工处理的初级数据✧工程造价指数:反映一定时期内价格变化对工程造价影响程度的指数,包括各种单项价格指数、设备工器具价格指数、建安工程造价指数、建设项目或单项工程造价指数✧工程造价指标是指建设工程整体或局部在某一时间、地域一定计量单位的造价水平或工料机消耗量的数值【已完或在建工程的各种造价信息】✧流动资金是在生产过程中不断周转,其周转额的大小与生产规模及周转速度直接相关✧设计概算:以初步设计文件为依据,按照规定的程序、方法和依据,对建设项目总投资及其构成进行概略计算✧施工图预算:以施工图设计文件为依据,对工程项目的工程费用进行的预测与计算,形成施工图预算书,对工程建设资金做出较精确计算✧招标工程量清单分部分项工程项目清单:拟建工程分部分项工程项目名称和相应数量的明细清单✧招标工程量清单其他项目清单:应招标人的特殊要求而发生的与拟建工程有关的其他费用项目和相应数量的清单✧暂列金额:包括在合同中的一笔款项,用于合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用✧暂估价:支付必然要发生但暂时不能确定价格的✧计日工:解决现场发生的工程合同范围以外的零星工种或项目计价而设立的✧总承包服务费:要求总承包人对发包的专业工程提供协调和配合服务、对发包人供应的材料、设备提供收、发和保管服务、对施工现场进行统一管理、对竣工资料进行统一汇总整理等✧现场签证是指发包人或其授权现场代表(包括工程监理人、工程造价咨询人)与承包人或其授权现场代表就施工过程中涉及的责任事件所做的签认证明✧工程计量:对承包人已经完成的合格的工程实体数量进行测量与计算,并以物理计量单位或自然计量单位进行标识、确认的过程✧工程造价鉴定是指鉴定机构接受人民法院或仲裁机构委托,在诉讼或仲裁案件中,鉴定人运用工程造价方面的科学技术和专业知识,对工程造价争议中涉及的专门性问题进行鉴别、判断并提供鉴定意见的活动✧竣工决算是以实物数量和货币指标为计量单位,综合反映竣工项目从筹建开始到竣工投产为止全部建设费用、建设成果和财务状况的总结性文件,是竣工验收报告的重要组成部分,是正确核定新增固定资产价值,是反映建设项目实际造价和投资效果的文件✧待核销基建支出是指非经营性项目发生的江河清障、补助群众造林、水土保持、城市绿化等不能形成资产部分的投资,项目取消、项目报废前已发生的支出✧无形资产是指特定主体所拥有或者控制的,不具有实物形态,能持续发挥作用且能带来经济利益的资源方法◆国产非标准设备原价确定方法:成本计算估价法、系列设备插入估价法、分部组合估价法、定额估价法◆工程组价单价的确定方法:工料单价法、综合单价法◆工程组价总价的确定方法:单价法、实物量法◆建筑工程概算的编制方法:概算定额法、概算指标法、类似工程预算法等◆设备及安装工程概算的编制方法:预算单价法、扩大单价法、设备价值百分比法、综合吨位指标法等◆计时观察法:研究工作时间消耗的一种技术测定方法·测时法:用于测定定时重复的循环工作的工时消耗,精确度比较高①选择法(间隔法)②接续法·写实记录法:研究各种性质的工作时间消耗,可以获得分析工作时间消耗和制定定额所必需的全部资料·工作日写实法:研究整个工作班内的各种工时消耗,一是取得编制定额的基础资料,二是检查定额的执行情况◆确定材料定额消耗量的基本方法1.现场技术测定法(观测法):用于确定材料损耗量2.实验室试验法:用于编制材料净用量定额3.现场统计法:只能确定材料总消耗量4.理论计算法:计算产品的材料净用量◆工程造价指标的测算方法:数据统计法、典型工程法、汇总计算法◆建设项目合理规模的确定方法:盈亏平衡产量分析法、平均成本法、生产能力平衡法(最大工序生产能力法和最小公倍数法)、政府或行业规定◆投资估算静态投资部分的估算方法:①项目建议书阶段(精度低):生产能力指数法、比例估算法、系数估算法、混合法【比例估算法跟其他2种混合】②可行性研究阶段(精度高):指标估算法◆建设投资估算表编制核算方法:核算法:工程费用、工程建设其他费用、预备费形成资产法:形成固定资产费用、形成无形资产费用、形成其他资产费用、预备费无形资产费用——用地与工程准备费、专利权、非专利技术、商标权、土地使用权和商誉等其他资产费用——生产准备费◆流动资金的估算:分项详细估算法、扩大指标估算法◆设计概算中单位工程概算编制方法:建筑工程:概算定额法(扩大单价法)、概算指标法、类似工程预算法设备及安装工程:预算单价法、扩大单价法、设备价值百分比法、综合吨位指标法◆评标办法:最低投标价法和综合评估法◆费用索赔的计算方法:实际费用法(分项法)、总费用法、修正的总费用法数字⏹一般计税方法下,进项税抵扣原则如下·办公费:购进自来水、暖气、冷气、图书、报纸、杂志适用的税率为9%,接受邮政和基础电信服务适用税率为9%,接受增值电信服务适用的税率为6%,其他一般为13%·固定资产使用费:购入的不动产适用的税率为9% , 购入的其他固定资产适用的税率为13%。
2021年一级造价工程师考试基础考点精选
2021年一级造价工程师考试基础考点精选工程造价相关概念:(一)静态投资与动态投资静态投资是指不考虑物价上涨、建设期贷款利息等影响因素的建设投资。
动态投资是指考虑物价上涨、建设期贷款利息等影响因素的建设投资。
包括:静态投资外,还包括建设期贷款利息、涨价预备费等。
(二)建设项目总投资与固定资产投资建设项目总投资是指为完成工程项目建设,在建设期(预计或实际)投入的全部费用总和。
按用途:生产性建设项目总投资。
包括:固定资产投资、流动资产投资;非生产性建设项目总投资。
只包括:固定资产投资。
建设项目总造价是指项目总投资中的固定资产投资总额。
建设项目总投资≥建设项目总造价【篇二】2021年一级造价工程师考试基础考点精选合同价款的调整起因:发承包双方按照合同约定调整合同价款的若干事项,大致包括五大类:①法规变化类,主要包括法律法规变化事件;②工程变更类,主要包括工程变更、项目特征不符、工程量清单缺项、工程量偏差、计日工等事件;③物价变化类,主要包括物价波动、暂估价事件;④工程索赔类,主要包括不可抗力、提前竣工(赶工补偿)、误期赔偿、索赔等事件;⑤其他类,主要包括现场签证以及发承包双方约定的其他调整事项。
【篇三】2021年一级造价工程师考试基础考点精选施工质量和检验:1.工程质量要求因承包人原因造成工程质量达不到合同约定验收标准的,监理人有权要求承包人返工直至符合合同要求为止,由此造成的费用增加和(或)工期延误由承包人承担。
因发包人原因造成工程质量达不到合同约定验收标准的,发包人应承担因为承包人返工造成的费用增加和(或)工期延误,并支付承包人合理利润。
2.施工过程中的检查监理人的检查和检验,不免除承包人按合同约定应负的责任。
3.隐蔽工程的检查(1)通知监理人检查。
经承包人自检确认的工程隐蔽部位具备覆盖条件后,承包人应通知监理人在约定的期限内检查。
监理人应按时到场检查。
经监理人检查确认质量符合隐蔽要求,并在检查记录上签字后,承包人才能实行覆盖。
2021年注册造价工程师考试建设工程造价管理知识点笔记
2021年注册造价工程师考试建设工程造价管理知识点笔记第一章工程造价管理及其基本制度一、工程造价的含义1)从投资者(业主)的角度分析,工程造价是指建设一项工程预期开支或实际开支的全部固定资产投资费用。
建设工程造价就是建设工程项目固定资产总投资。
2)从市场交易的角度分析,工程造价是指为建成一项工程,预计或实际在土地市场、设备市场、技术劳务市场以及工程承包发包市场等交易活动中所形成的建筑安装工程价格或建设工程总价格。
它们的价格是商品交易中现实存在的,是一种有加价的工程价格。
工程承发包价格是工程造价中一种重要的、也是较为典型的价格交易形式,是在建筑市场通过招标投标,由需求主体(投资者)和供给主体(承包商)共同认可的价格。
总结:工程造价的两种含义实质上就是以不同角度把握同一事物的本质。
对市场经济条件下的投资者来说,工程造价就是项目投资,是“购买”工程项目要付出的价格;同时,工程造价也是投资者作为市场供给主体“出售”工程项目时确定价格和衡量投资经济效益的尺度。
二、工程计价的特征1.计价的单件性建筑产品的单件性特点决定了每项工程都必须单独计算造价。
2.计价的多次性(1)投资估算是建设项目进行决策、筹集资金和合理控制造价的主要依据。
(2)工程概算分为建设项目概算总造价、单项工程概算综合造价和单位工程概算造价。
受估算造价的控制。
(3)修正概算是对概算造价的修正和调整,比概算造价准确,但受其控制。
(4)施工图预算:有些工程需要确定招标控制价以限制最高投标报价。
(5)合同价:属于市场价格,它是由发承包双方根据市场行情通过招投标等方式达成一致、共同认可的成交价格。
(6)中间结算价:竣工结算文件一般由承包单位编制,发包单位审查,也可以委托具有相应资质的工程造价咨询机构进行审查。
(7)竣工决算价:综合反应竣工项目从筹建开始到项目竣工交付使用为止的全部建设费用。
决算价一般是由建设单位编制,上报相关主管部门审查3.计价的多样性:工程造价的计算是分步组合而成的,过程是:分部分项工程单价→单位工程造价→单项工程造价→建设项目总造价。
2021 年全国一级造价工程师【土建】重点总结知识点汇总200句(务必打印背诵)
2021年全国一级造价工程师《建设工程技术与计量(土木建筑工程)》1.矿物硬度【建匠老师提醒:相对硬度刻画区间】2.岩石的成因类型【建匠老师提醒:岩层从下到上强度依次减弱】组成地壳的岩石按成3.深成岩的特点【建匠老师提醒:优点】岩)4.变质岩主要矿物成分【建匠老师提醒:三种岩体成分对比记忆】有经变质作用产生的矿物,如石榴子石、滑石、绿泥石、蛇纹石等5.地下水分类【建匠老师提醒:从上到下顺序记忆】6.包气带水特点【建匠老师提醒:根据分布位置记忆】程意义不大7.承压水特点【建匠老师提醒:根据分布位置记忆】8.松散、软弱土层如何处理【建匠老师提醒:提高承载力,防渗】松散土层;软弱土层灌水泥浆或水泥黏土浆,或地下连续墙防渗;影响边坡稳定,喷射混凝土护面或土钉支护9.风化、破碎岩层如何处理【建匠老师提醒:记加固方法】喷混凝土、随机锚杆和系10.影响边坡稳定因素【建匠老师提醒:水文地质情况】11.边坡防治措施【建匠老师提醒:排、挡、喷、锚】12.围岩稳定措施【建匠老师提醒:支、衬、喷、锚】13.喷混凝土作用【建匠老师提醒:主要是加固】14.围岩稳定具体处理方法【建匠老师提醒:喷、锚】1)坚硬的整体围岩:喷混凝土的作用主要防止围岩表面风化,当地下工程围岩中出现拉应力区时,应采用2)块状围岩:喷混凝土支护即可,但对于边墙部分岩块可能沿某一结构面出现滑动时,应该用锚杆加。
15.褶皱构造(形成):16.褶皱构造影响【建匠老师提醒:垂直或接近垂直最有利】17.工程地质对工程建设的影响18.工程地质对选址影响【建匠老师提醒:对号入座】斜坡滑动、泥石流等地质问题。
5)对于道路选线尽量避开断层裂谷不稳定边坡,尤其是岩层倾角小于坡面倾角。
19.对结构影响【建匠老师提醒:砖混、框架、筒体抵御荷载依次增强】对建筑结构选型和建筑材料选择的影响:按功能要求可以选用砖混结构的、框架结构的,地质原要用20.对造价影响可归结为三个方面:21.民用建筑按承重结构材料分【建匠老师提醒:根据结构抵御荷载强度选型】与钢结构相比,具有防火性能好,结构局部和整体稳定性好,节省钢材的优点。
2021年一级造价师考试《造价管理》科目重要知识点整理

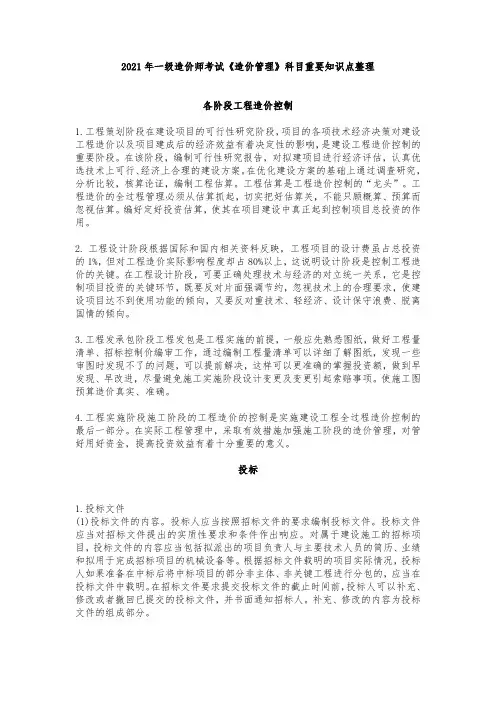

2021年一级造价师考试《造价管理》科目重要知识点整理各阶段工程造价控制1.工程策划阶段在建设项目的可行性研究阶段,项目的各项技术经济决策对建设工程造价以及项目建成后的经济效益有着决定性的影响,是建设工程造价控制的重要阶段。
在该阶段,编制可行性研究报告,对拟建项目进行经济评估,认真优选技术上可行、经济上合理的建设方案。
在优化建设方案的基础上通过调查研究,分析比较,核算论证,编制工程估算。
工程估算是工程造价控制的“龙头”。
工程造价的全过程管理必须从估算抓起,切实把好估算关,不能只顾概算、预算而忽视估算。
编好定好投资估算,使其在项目建设中真正起到控制项目总投资的作用。
2.工程设计阶段根据国际和国内相关资料反映,工程项目的设计费虽占总投资的1%,但对工程造价实际影响程度却占80%以上,这说明设计阶段是控制工程造价的关键。
在工程设计阶段,可要正确处理技术与经济的对立统一关系,它是控制项目投资的关键环节,既要反对片面强调节约,忽视技术上的合理要求,使建设项目达不到使用功能的倾向,又要反对重技术、轻经济、设计保守浪费、脱离国情的倾向。
3.工程发承包阶段工程发包是工程实施的前提,一般应先熟悉图纸,做好工程量清单、招标控制价编审工作,通过编制工程量清单可以详细了解图纸,发现一些审图时发现不了的问题,可以提前解决,这样可以更准确的掌握投资额,做到早发现、早改进,尽量避免施工实施阶段设计变更及变更引起索赔事项。
使施工图预算造价真实、准确。
4.工程实施阶段施工阶段的工程造价的控制是实施建设工程全过程造价控制的最后一部分。
在实际工程管理中,采取有效措施加强施工阶段的造价管理,对管好用好资金,提高投资效益有着十分重要的意义。
投标1.投标文件(1)投标文件的内容。
投标人应当按照招标文件的要求编制投标文件。
投标文件应当对招标文件提出的实质性要求和条件作出响应。
对属于建设施工的招标项目,投标文件的内容应当包括拟派出的项目负责人与主要技术人员的简历、业绩和拟用于完成招标项目的机械设备等。
2021一级造价工程师《工程造价》科目必备考点

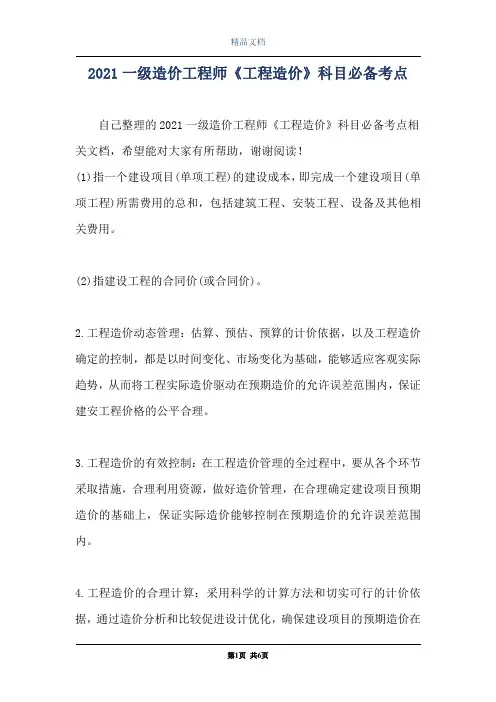

2021一级造价工程师《工程造价》科目必备考点自己整理的2021一级造价工程师《工程造价》科目必备考点相关文档,希望能对大家有所帮助,谢谢阅读!(1)指一个建设项目(单项工程)的建设成本,即完成一个建设项目(单项工程)所需费用的总和,包括建筑工程、安装工程、设备及其他相关费用。
(2)指建设工程的合同价(或合同价)。
2.工程造价动态管理:估算、预估、预算的计价依据,以及工程造价确定的控制,都是以时间变化、市场变化为基础,能够适应客观实际趋势,从而将工程实际造价驱动在预期造价的允许误差范围内,保证建安工程价格的公平合理。
3.工程造价的有效控制:在工程造价管理的全过程中,要从各个环节采取措施,合理利用资源,做好造价管理,在合理确定建设项目预期造价的基础上,保证实际造价能够控制在预期造价的允许误差范围内。
4.工程造价的合理计算:采用科学的计算方法和切实可行的计价依据,通过造价分析和比较促进设计优化,确保建设项目的预期造价在合理的水平上得到验证,包括将实际造价控制在预期价格的允许误差范围内。
5.工程造价全过程管理:为了保证建设项目的投资效益,围绕工程造价的一切经营活动和组织活动,都是在从可行性研究到初步设计、初步设计扩初、施工图设计、承包、施工、调试、竣工调试、决算和后评价的全过程中进行的。
6.工程造价管理:运用科学技术原理和方法,在目标统一、个人负责的原则下,为保证建设项目的经济效益和各方的经济权益,进行建设工程造价和建筑安装工程价款的全过程、全方位、全业务活动和组织活动,符合政策和客观规律。
7.动态投资:指完成一个建设项目所需的预计投资总额,包括因静态投资、价格上涨等风险因素增加的投资,以及预计投资利息费用。
8.静态投资:是指在编制预期成本时,根据某个参考年、月的建设要素单价计算出的成本价值。
包括因工程量误差可能导致的成本增加。
不包括因后续年份涨价等风险因素需要增加的投资,以及因时移发生的投资利息费用。
2021年一级造价工程师考试造价管理高频考点学霸笔记
2021年一级造价工程师考试造价管理高频考点学霸笔记第一章工程造价管理及其基本制度1、工程造价两种含义,第一种含义是站在投资者的角度,第二种是站在市场交易的角度。
P12、计价的多次性:投资估算、概算造价、修正概算造价、预算造价、决算价的含义。
P23、静态投资与动态投资的概念、建设项目总投资和固定资产投资的概念。
P34、全要素造价管理:成本、工期、质量、安全、环境(五要素)(重点)。
P55、工程设计阶段,按照有关规定编制的工程概算、施工图预算,工程概算经有关部门批准,即作为拟建项目工程造价的最高限额。
P66、工程造价管理的主要内容:策划阶段、设计阶段、发承包阶段、施工阶段,四个不同阶段的工作内容(必须熟悉)P67、工程造价管理的主要原则:(3条)1.以设计阶段为重点,造价管理关键在于前期决策和设计阶段;2.主动控制与被动控制相结合;3.技术与经济相结合。
P7 8、取得造价工程师执业资格证书的人员,可自资格证书签发之日起1年内申请初始注册。
逾期未申请者,须符合继续教育的要求后方可申请初始注册。
P10 9、初始注册、延续注册的有效期为4年,变更注册后延续原注册有效期。
P10(理解掌握,容易出题)P1110、注册造价工程师的业务范围。
(属于工程咨询功能,无审批功能)(必会)P1211、注册造价工程师的权利与义务的区分。
(权利可以放弃,义务不可以,继续教育既是权利也是义务)(必会)P1212、甲级工程造价咨询企业资质标准(和乙级比较记忆)(必会)P16工程造价咨询企业资质有效期为3年,期满30日前提出延续申请。
P1813、工程造价咨询企业依法从事工程造价咨询活动,不受行政区域限制。
乙级工程造价咨询企业可以从事工程造价5000万元人民币以下的各类建设项目的工程造价咨询业务。
分支机构执业的不少于3名注册造价工程师的注册证书复印件。
分支机构不得以自己名义承接工程造价咨询业务、订立工程造价咨询合同、出具工程造价成果文件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
造价工程师考试某些知识点巧记/速记/顺口溜汇总一、学习经验总结(一)提示:1、规费删除了工程定额测定费。
2、办法费中(环保费、文明施工费、安全施工费、暂时设施费)合并为安全、文明施工费。
混凝土、钢筋混凝土模板及支架费,脚手架费变成专业办法项目(混凝土、钢筋混凝土模板及支架费被列为建筑工程专业办法项目;脚手架费被列为建筑工程、装饰装修工程和市政工程专业办法项目)。
增长了(冬雨季施工增长费)和(地上地下设施、建筑物暂时保护设施费)。
施工排水、降水费拆分为(施工排水费,施工降水费)。
3、此外:夜间施工增长费,二次搬运费,大型机械设备进出场及安拆费,已竣工程及设备保护费没有变化。
(二)学习经验,简朴总结:1、拟定目的,树立信心,(别人能过我为什么不能)2、努力学习,要下苦功,(为了目的要向“钱”冲)3、善于总结,机灵记忆,(良好办法记忆保证)4、多听多看,多想多练。
(没说-------下功夫!)(三)关于学习思路:1、一方面通读考试大纲,熟悉考试内容,特别是案例大纲规定其她三门必会内容;2、对于财务评价、工程经济(现值、终值、年金等)、定额、206号文、08工程量清单、招投标程序、合同管理与索赔、单双代号网络图、十五张表、教材中所有公式、建筑/安装工程量计算规则等知识必要达到非常纯熟应用限度,不能有半点生疏;(要下苦功!)3、对于各科重点内容,请参照四本《应试指南》知识要点集成和网络课件中教师讲座;4、对于需要记忆内容,可以找别人总结顺口溜(最佳是自己看书总结)来协助记忆;5、案例分析,必要把《教材--都市出版社.5第五版》和《应试指南--筹划出版社.4第7版》这两本书中题目都要搞懂,然后不看答案在草稿纸上再做一二遍。
(提示:光看不练是不行,必要通过限时闭卷做题练习,才干发现自己局限性,从而提高水平。
)注:十五张表(6张估算表,6张流量表)1、建设投资估算表------------《计控》P128、P1302、建设期利息估算表----------《计控》P1313、流动资金估算表------------《计控》P133;《案例分析》P7 表1-44、固定资产投资估算表-------- 《应试指南》P12 表1-55、总投资估算汇总表----------《计控》P1346、总成本费用估算表----------《计控》P140、P142;《案例分析》P18 表1-137、投资钞票流量表------------《计控》P149;《应试指南》P15-P16 表1-78、投资钞票流量延长表-------- 《案例分析》P15 表1-109、资本金钞票流量表----------《计控》P151;《应试指南》P21~P22 表1-1010、投资各方财务钞票流量表----《计控》P15211、财务筹划钞票流量表--------《计控》P156;《案例分析》P30 表1-2012、投资经济费用效益流量表----《计控》P16813、借款还本付息筹划表--------《计控》P145;《案例分析》P17 表1-1214、利润与利润分派表----------《计控》P153;《应试指南》P26~P27 表1-1315、资产负债表----------------《计控》P155;《案例分析》P31 表1-21二、建设项目总投资工程建设其她费用(固定资产其她费用13项):管地行研察动境,特公准时进保联。
1 管建设管理费2 地建设用地费3 行可行性研究费4 研研究实验费5 察勘察设计费6 动劳动安全卫生评价费7 境环境影响评价费8 特特殊设备安全监督检查费9 公市政公用设施费10 准时场地准备及暂时设施费11 进引进技术和引进设备其她费12 保工程保险费13 联联合试运转费注意:动态投资包括静态投资三、建筑安装工程费(一)直接工程费(3项):《计价与控制》P9~P10人材机1 人人工费(生产工人劳动保护费、基本工资、职工福利费、工资性补贴、生产工人辅助工资---保本利补贴)2 材材料费(材料原价、材料运杂费、运送损耗费、采购及保管费、检查实验费---原装(杂)耗材(采)检查)3 机施工机械使用费(二)办法费(14项):《计价与控制》P10~P15二环冬夜临大水,支架已安稳(文)1 二二次搬运费2 环环保费3 冬冬雨季施工增长费4 夜夜间施工增长费5-6 临暂时设施费;地上地下设施、建筑物暂时保护设施费7 大大型机械设备进出场及安拆费8-9 水施工排水费;施工降水费10 支混凝土、钢筋混凝土模板及支架费11 架脚手架费12 已已竣工程及设备保护费13 安安全施工费14 稳谐音,通“文”,文明施工费(三)规费(4项):《计价与控制》P15保公污害(包公无害)1 包社会保障费【老业疗(老夜聊)---养老保险费、失业保险费、医疗保险费】2 公住房公积金3 无谐音,通“污”,工程排污费4 害危险作业意外伤害保险(四)公司管理费(11项):《计价与控制》P15~P16公差务工,使用保险金(公差就是为国家做事人,务工固然可以使用失业保险金啦)1 公办公费2 差差旅交通费3 务财务4-6 工管理人员工资;工会经费;职工教诲经费7-8 使用固定资产使用费;工具用品使用费9-10 保险劳动保险费;财产保险费11 金税金(五)施工机械台班单价(7项):《计价与控制》P60~P64安燃经养折大人1 安安拆费及场外运费2 燃燃料动力费3 经经常修理费4 养养路费、车船使用税、保险费、年检费等5 折折旧费6 大大修理费7 人机上人工费四、设备价格计算公式记忆决窍(一) 国产非原则设备原价构成:《计价与控制》P5单台非原则设备原价={[(材料费+加工费+辅助材料费)*(1+专用工“具”费率)*(1+“废”品损失率)+外购配套件费]*(1+“包”装费率)-外购配套件费}*(1+“利”润率)+销项“税”额+非原则设备设计费+外购配套件费要点:注意上边引号,记住“具,废、包,利,税”这五个字,也就记住了记费顺序。
(二)进口设备原价构成:《计价与控制》P6~P71、FOB:离岸价、装运港船上交货价2、CFR = FOB+国外运费(运费在内价)3、CIF = FOB+国外运费+运送保险费(到岸价、关税完税价)4、抵岸价:交纳完各项税费价格(原价)。
详细公式:价款从小到大顺序,记住三个字:离到抵1 离岸价= FOB2 国外运费=FOB*运费率3 运送保险费=(FOB+国外运费)/(1-保险费率)*保险费率到岸价=1+2+3=FOB+国外运费+运送保险费4 银行财务费=FOB*人民币外汇汇率*银行财务费率5 外贸手续费=到岸价*人民币外汇汇率*外贸手续费率6 关税=到岸价*人民币外汇汇率*进口关税税率7 消费税=(到岸价*人民币外汇汇率+关税)/(1-消费税税率)*消费税税率8 进口环节增值税=(到岸价+关税+消费税)*增值税税率9 车辆购买税=(到岸价+关税+消费税)*车辆购买税税率抵岸价=1~9项之和记忆办法一:进口设备抵岸价=FOB+四部门费(运送部门运费+保险公司保费+银行财务费+外贸部门手续费)+三税(关税+消费税+增值税)+二费(海监费+车辆购买税)这样一分类是不是好记一点了。
进口设备原价计算公式记忆决窍:1、保险费、消费税为价内税(费)2、四部门费是以FOB为基数层层合计(除银行财务费=FOB*费率)即:国外运费=FOB*费率运送保险费=(FOB+国外运费)/(1-费率)*费率(注:价内费)外贸手续费=(FOB+国外运费+运送保险费)*费率3、三税,以CIF为基数层层合计,[即:关税=CIF*费率;消费税=(CIF+关税)/(1-税率)*税率;增值税=(CIF+关税+消费税)*税率]4、二费:海监费=CIF*费率---《计控》P6未提及;车辆购买税=(CIF+二税)*费率记忆办法二:福财运,保外贸,关税消费增值多,海监费,虽费少,车辆购买二税多。
说明:福:谐音FOB,为进口设备离岸价财:银行财务费,以FOB为计算基数运:国际运费,以FOB为计算基数保:运送保险费,以FOB+国际运费为计算基数外贸:外贸手续费,以FOB+国际运费+运送保险费为计算基数注意:以上三项层层合计关税:关税,以CIF(FOB+国际运费+运送保险费)为计算基数消费:消费税,以CIF+关税为计算基数增值:增值税,以CIF+关税+消费税为计算基数注意:以上三项也是层层合计海监费:海关监管手续费,以CIF为计算基数,“虽费少”指CIF为基数---《计控》未提及车辆购买二税多:车辆购买税以(CIF+关税+消费税)为计算基数,称之为“二税多”。
五、一种公式记住终值(F)、现值(P)、年金(A)三者关系F =P ·(1+i)n= A ·ii n 1)1(-+六、合同解释顺序:《计价与控制》P260鞋中投砖头,准指情报。
鞋(合同书,涉及补充合同)中(中标告知书)投(投标书及其附件)砖(专用条款)头(通用条款),准(原则/规范/技术文献)指(图纸)情(工程量清单)报(工程报价单/预算书)。
七、投资(费用)偏差、进度偏差计算公式:《计价与控制》P318~P3191、拟竣工程 筹划投资 = 拟竣工程量*筹划单价2、已竣工程 实际投资 = 实际工程量*实际单价3、已竣工程 筹划投资 = 实际工程量*筹划单价4、投资(费用)偏差 = 已竣工程实际投资-已竣工程筹划投资 ---T=Y S -Y J (发音首字母) = 实际工程量*(实际单价-筹划单价) ---投资价差5、进 度 偏 差 = 拟竣工程筹划投资-已竣工程筹划投资 ---J=N-Y J (发音首字母)= (拟竣工程量-实际工程量)*筹划单价 ---进度量差 = 已竣工程实际时间-已竣工程筹划时间注:当投资、进度偏差中已竣工程筹划投资都为减数时(右边),成果为负数,记住六个字:负节约,负提前 (成果为正数:正增长/超支,正迟延)。
八、投资偏差四大因素:业设工观(夜色攻关) 《计价与控制》P323图6.4.61、客观因素:2、业主因素:3、设计因素:4、施工因素: 人材然基交社法, 资规组织手续少, 设计缺陷设标变, 施工组织不合理, 客观因素有其她。
付款延时协调差。
图纸延误构造变。
质量事故进度偏。
九、如何迅速画单因素敏感性分析图如何在紧张案例考试时间里争分夺秒,迅速画单因素敏感性分析图? 咱们懂得,线条越抖,越接近原点一项越敏感,但是如何拟定斜率点呢?《基本理论》教材P87按上表数据,画出如下单因素敏感性分析图:两点拟定始终线,127.475那一点已知,图中-5.91%、10.62%、14.82%三点并没有计算阐明,如何得来呢?其实很简朴,她们分别是平均+1%负倒数。
举个例子:-5.91% = -1/(16.92%)计算一下,对不对呢?有兴趣朋友可以自己推算一下原理。
