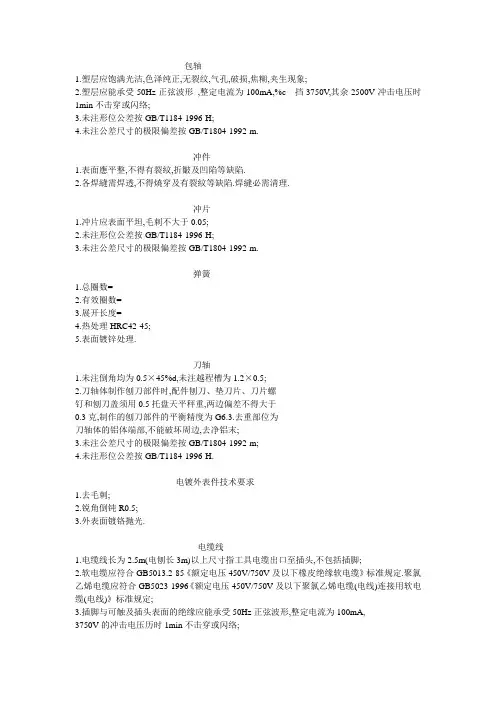

电动工具技术要求大全

包轴1.塑层应饱满光洁,色泽纯正,无裂纹,气孔,破损,焦糊,夹生现象;2.塑层应能承受50Hz正弦波形,整定电流为100mA,%c 挡3750V,其余2500V冲击电压时1min不击穿或闪络;3.未注形位公差按GB/T1184-1996-H;4.未注公差尺寸的极限偏差按GB/T1804-1992-m.冲件1.表面應平整,不得有裂紋,折皺及凹陷等缺陷.2.各焊縫需焊透,不得燒穿及有裂紋等缺陷.焊縫必需清理.冲片1.冲片应表面平坦,毛刺不大于0.05;2.未注形位公差按GB/T1184-1996-H;3.未注公差尺寸的极限偏差按GB/T1804-1992-m.弹簧1.总圈数=2.有效圈数=3.展开长度=4.热处理HRC42-45;5.表面镀锌处理.刀轴1.未注倒角均为0.5×45%d,未注越程槽为1.2×0.5;2.刀轴体制作刨刀部件时,配件刨刀、垫刀片、刀片螺钉和刨刀盖须用0.5托盘天平秤重,两边偏差不得大于0.3克,制作的刨刀部件的平衡精度为G6.3.去重部位为刀轴体的铝体端部,不能破坏周边,去净铝末;3.未注公差尺寸的极限偏差按GB/T1804-1992-m;4.未注形位公差按GB/T1184-1996-H.电镀外表件技术要求1.去毛刺;2.锐角倒钝R0.5;3.外表面镀铬抛光.电缆线1.电缆线长为2.5m(电刨长3m)以上尺寸指工具电缆出口至插头,不包括插脚;2.软电缆应符合GB5013.2-85《额定电压450V/750V及以下橡皮绝缘软电缆》标准规定.聚氯乙烯电缆应符合GB5023-1996《额定电压450V/750V及以下聚氯乙烯电缆(电线)连接用软电缆(电线)》标准规定;3.插脚与可触及插头表面的绝缘应能承受50Hz正弦波形,整定电流为100mA,3750V的冲击电压历时1min不击穿或闪络;4.本品还应符合GB1002-1996《单相插头、插座型式基本参数与尺寸》、GB2099-1996《单相、三相插头插座技术条件》.电气图1.D: 电枢2.L1:L2: 定子3.DK; 开关4.L: 电咸5.C: 电容6.DZL: 电缆线电枢铁芯1.叠片紧密可靠,片间无夹杂,表面(槽内)无污染油渍;2.电枢齿槽口整齐与转轴平行,误差不大于0.5mm;3.应能承受50Hz正弦波形,整定电流为100mA,两端部绝缘层与转轴1250V,冲击电压历时1min不击穿或闪络;4.未注形位公差按GB/T1184-1996-H;5.未注公差尺寸的极限偏差按GB/T1804-1992-m.锻件技术要求1.锻件应经正火处理;2.粗加工后调质处理HB235;3.未注公差按IT14级;4.未注形位公差按C级;5.未注倒角0.3×45°.钢件技术要求技术要求1.热处理;2.未注倒角0.3×45°;3.未注公差按IT14级;4.未注形位公差按C级.滚花直纹滚花M=0.4 GB6403.3-86焊接件技术要求1.表面应平整,不得有裂纹,折皱及凹陷等缺陷.2.各焊缝需焊透,不得烧穿及有裂纹等缺陷.焊缝必需清理护套1.外表光洁无污渍、无飞边、厚度均匀、色泽纯正;2.应符合JB/T9605-1995《电动工具电源线护套》.机壳1.压铸件饱满光洁、无气孔、缩松裂纹、夹渣、变形等缺陷,壁厚均匀,外形完整;2.铸件要求符合JB/T5354-1991《电动工具铝铸件压铸工艺导则》;3.表面喷漆处理;4.未注形位公差按GB/T1184-1996-H;5.未注公差尺寸的极限偏差按GB/T1804-1992-m.技术要求1:一般要求零件去除氧化皮;零件加工表面上,不应有划痕、擦伤等损伤零件表面的缺陷;去除毛刺飞边;未注形位公差按GB/T1184-1996-H;未注公差尺寸的极限偏差按GB/T1804-1992-m.表面镀锌处理;未注倒角均为0.5×45%d;未注越程槽为1.2×0.5;经调质处理HB220~260;直纹滚花M=0.4 GB6403.3-86;%c13.5档车正反两条螺旋槽深0.4螺距12.表面喷漆处理;表面发黑处理;表面平坦无毛刺;齿坯调质HB220~260;氮化HV5 450-480;2:处理要求零件去除氧化皮;零件加工表面上,不应有划痕、擦伤等损伤零件表面的缺陷;去除毛刺飞边;未注形位公差按GB/T1184-1996-H;未注公差尺寸的极限偏差按GB/T1804-1992-m.表面喷塑处理;3:公差要求未注形状公差应符合GB1184-80的要求;未注长度尺寸允许偏差±0.5mm;铸件公差带对称于毛坯铸件基本尺寸配置;4:电枢要求电枢绕组接线按电枢绕组接线图;换向器与绕组间用电阻焊连接;绕组绝缘漆应用不低于E级的无溶剂漆滴浸,挂漆饱满;铣云母槽时槽侧应干净不得残留云母片;电枢装风叶后校动平衡,其精度等级应不低于G6.3级;电气绝缘应能承受50Hz正弦波形,整定电流为100mA铜排与轴间3750V冲击电压历时1min 不击穿或闪络;铁芯外表面应做防锈处理,绕组两端不露铜.7:铭牌要求铭牌中汉字均采用仿宋体字;铭牌中文字,符号,线条应凸起底部涂绿色漆;表面应光洁,不允许有裂纹,结疤,起皮等痕迹;字体高度及行距按图纸尺寸规定,字体排列应均匀对称;文字,符号,线条等凸起部分应镀铬抛光.10:注塑件要求本件应饱满光洁、壁厚均匀、外形完整、色泽均匀、无裂纹、银丝及变形等缺陷,飞边不大于0.3;未注壁厚为2.5,未注工艺圆角R1(夹角处R0.3),脱模斜度不大于1.5%d;与对应配合件外形应相吻合,配合严密,外形错位误差不大于0.3;制件应进行时效处理;未注形位公差按GB/T1184-1996-H;未注公差尺寸的极限偏差按GB/T1804-1992-m.11:总装图要求技术参数:220V~50Hz,P1=650W,n。
电机耐久对拖台架技术要求---2018

电机对拖耐久试验台架技术要求1. 名称及数量1.1项目名称:电机对拖耐久试验台架1.2数量:壹套2. 设备用途2.1此规格设备包括一套全新的、完整的电机对拖耐久试验台架,设备包含机械测试平台、电机系统工装、传开工装、直流电源、转矩转速传感器、测控系统、电机恒温水冷系统、功率分析仪等部分。
本设备主要用于5吨以上的混合动力及纯电动汽车电机系统的性能测试、工况可靠性、电机传动轴交变应力下的耐久度、电机控制系统的控制稳定性评价研究,并提供可靠的试验数据。
2.2 试验设备应具有优良的功能和结构设计,操作简便,测量和控制精度高,试验结果重复性好,可靠性高,工作寿命长,到达国内同行业先进水平。
3. 适用标准国家标准《GB/T 18488.1-2015 电动汽车用电机及其控制器第1部分:技术条件》国家标准《GB/T 18488.2-2015 电动汽车用电机及其控制器第2部分:试验方法》国家标准《GB/T 29307-2012 电动汽车用驱动电机系统可靠性试验方法》用户自定义循环工况。
试验设备的设计、制造、安装应以ISO标准为依据。
测量单位使用SI单位制。
4. 工作环境✧试验区域温度:-5℃~40℃;✧试验区相对湿度:10%~98%RH✧大气压力:86kPa~106kPa✧试验区域海拔高度:≤500m✧控制室温度:-5℃~30℃无冷凝✧控制室相对湿度:10%~98%✧电源电压:380V±10%三相五线制;220V±10%单相;频率:50Hz±2%✧水:普通工业自来水,压力:0.2~0.4 MPa✧气源:压缩空气,压力:0.5~1 MPa✧试验区域规划面积:约60㎡〔8m×8m,不含墙体,不含控制间〕,控制间与试验区域隔断5. 交货日期合同签字后,3个月内到达厦门金龙联合汽车工业。
6.设备需求一览表下面列出的供货范围和数量是必需的,但是,为了满足用户的实际使用要求,又不能仅局限于下面的供货范围;7. 设备详细技术要求7.1总体要求电机对拖耐久台架试验室主旨在于研究新能源商用车辆电机系统,建立一个进行电机可靠性试验,同时兼顾电机常规性能测试的综合台架试验室。
电气设备验收规范

电缆支架、桥架验收规范验收时应按下列要求进行检查:1、电缆支架的加工应符合下列要求:1)、钢材应平直,无明显扭曲。
下料误差应在5mm范围内,切口应无卷边、毛刺。
2)、支架应焊接牢固,无显著变形。
各横撑间的垂直净距与设计偏差不应大于5mm。
3)、金属电缆支架必须进行防腐处理。
位于湿热、盐雾以及有化学腐蚀地区时,应根据设计作特殊的防腐处理。
2、电缆支架应安装牢固,横平竖直;托架支吊架的固定方式应按设计要求进行。
各支架的同层横挡应在同一水平面上,其高低偏差不应大于5mm。
托架支吊架沿桥架走向左右的偏差不应大于10mm。
3、在有坡度的电缆沟内或建筑物上安装的电缆支架,应有与电缆沟或建筑物相同的坡度。
4、电缆桥架的配制应符合下列要求:1)、电缆梯架(托盘)、电缆梯架(托盘)的支(吊)架、连接件和附件的质量应符合现行的有关技术标准。
2)、电缆梯架(托盘)的规格、支吊跨距、防腐类型应符合设计要求。
5、梯架(托盘)在每个支吊架上的固定应牢固;梯架(托盘)连接板的螺栓应紧固,螺母应位于梯架(托盘)的外侧,连接片应配有内外连片,连接要牢固;铝合金梯架在钢制支吊架上固定时,应有防电化腐蚀的措施。
6、当直线段钢制电缆桥架超过30m、铝合金或玻璃钢制电缆桥架超过15m时,应有伸缩缝,其连接宜采用伸缩连接板;电缆桥架跨越建筑物伸缩缝处应设置伸缩缝。
7、电缆桥架转弯处的转弯半径,不应小于该桥架上的电缆最小允许弯曲半径的最大者。
8、弯头的制作一定要美观,承载能力达到要求,要平整、光滑、无扭曲、不得有锐边、毛刺或损伤电缆绝缘的凸出部分等;所有焊缝要求平滑,不得有气孔、焊渣、咬边等缺欠。
9、电缆桥架用连接板连接,两槽体间电阻不得大于0.1Ω,而且接地良好。
10、电缆桥架盖板应有简易的锁扣固定,易于安装和拆除;不能用自攻钉直接固定,以防尖锐部分损伤电缆。
电缆线路施工验收规范一、在验收时应该按下列要求进行检查:1、电缆规格应符合规定:排列整齐,无机械损伤;标志牌应装设齐全、正确、清晰。

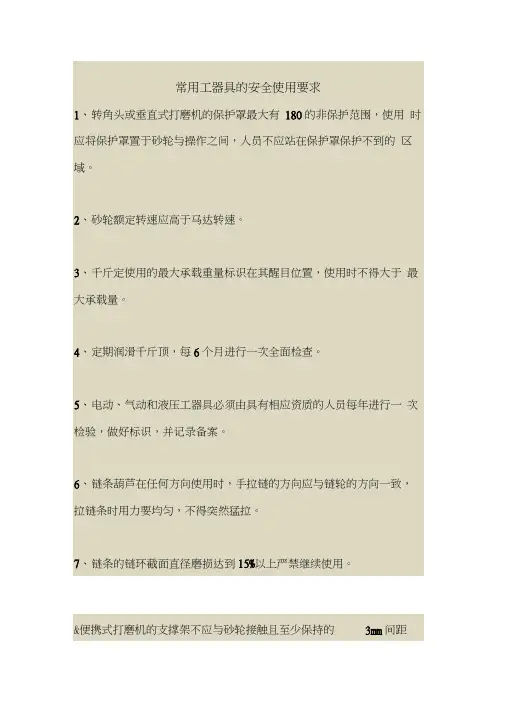

2018最新安全管理文件-常用工器具的安全使用要求

1、转角头或垂直式打磨机的保护罩最大有180的非保护范围,使用 时应将保护罩置于砂轮与操作之间,人员不应站在保护罩保护不到的 区域。
2、砂轮额定转速应高于马达转速。
3、千斤定使用的最大承载重量标识在其醒目位置,使用时不得大于 最大承载量。
4、定期润滑千斤顶,每6个月进行一次全面检查。
5、电动、气动和液压工器具必须由具有相应资质的人员每年进行方向使用时,手拉链的方向应与链轮的方向一致, 拉链条时用力要均匀,不得突然猛拉。
7、链条的链环截面直径磨损达到15%以上严禁继续使用。
&便携式打磨机的支撑架不应与砂轮接触且至少保持的3mm间距
电动推杆技术要求

电动推杆技术要求电动推杆应符合规定的技术标准要求,并按规定程序批准的图样及技术文件制造。
1、工作条件:1.1 环境温度范围:-15℃~50℃。
1.2 环境相对湿度不大于90%。
2、基本技术参数:2.1 推杆额定功率应不大于100W。
2.2 推杆额定电流应不大于10A。
2.3 控制器输入电压为AC220V±10%,频率为50Hz或AC110V±10%,频率为60Hz。
3、形状与尺寸:3.1 外观结构尺寸应符合图纸要求。
3.2 推杆安装距误差小于±2mm。
3.3 推杆的行程误差小于±2mm。
4、外观及装配要求:4.1 推杆及控制器表面清洁,无锈蚀、无脱落、无碰伤。
4.2 推杆、控制器及零部件装配连接牢固、可靠。
4.3 推杆运行平稳、无阻尼,无杂音现象。
4.4 零件表面镀(涂)层光滑,色泽均匀,不应有脱落、划伤及氧化等缺陷。
4.5 塑料件表面平整,色泽一致,不应有裂痕、气泡和明显熔接痕、缩孔等缺陷。
5、性能要求:5.1 机械性能:5.1.1 推杆静态阻尼(自锁力)应符合规定。
5.1.2 额定电压下,推杆负载应符合推拉力的规定。
5.1.3 推杆承受1.5倍负载最大拉力试验,壳体不应有破裂现象。
5.2 空载电流:在额定电压下,推杆运行空载电流应小于0.5A。
5.3 噪声:推杆在空载运行时噪声应不大于50dB(A)。
5.4 绝缘电阻:控制系统输入端与机壳间的绝缘电阻,在热态时不低于5MΩ,常态时不低于100MΩ。
5.5 电介强度:电介强度应符合GB 9706.1中20.3的规定。
5.6 非正常工作:推杆在运行过程中,当负载大于规定推拉力时,控制系统自动停止运行。
5.7 控制器要求:5.7.1 控制器所用的电源变压器应符合GB 9706.1中57.9的规定。
5.7.2 推杆及控制器的元器件爬电距离和电气间隙应符合GB9706.1中57.10的规定。
5.7.3 操作器控制各推杆,应运行正常,无失灵现象。
附着式升降脚手架(2018最新规范)

中铁济南汉峪地块七项目附着式升降脚手架监理实施细则编制单位:山东英泰克工程咨询有限公司编制人:黄超审批人:编制日期: 2017年4月11日目录一、工程概况------------------------------------------------------------------------------------------------------------------ 3二、监理工作依据 ----------------------------------------------------------------------------------------------------------- 5三、附着式升降脚手架安全监理实施要点 ---------------------------------------------------------------------------- 51.施工准备阶段控制内容 -------------------------------------------------------------------------------------------- 52、整体脚手架搭设过程的控制------------------------------------------------------------------------------------ 63、附着式升降脚手架升降时及安全控制措施 ----------------------------------------------------------------- 84、脚手架拆除过程的控制 ------------------------------------------------------------------------------------------ 9四、安全监理资料管理内容--------------------------------------------------------------------------------------------- 10五、安全监理过程管理内容--------------------------------------------------------------------------------------------- 10六、安全监理防护措施巡检要点---------------------------------------------------------------------------------------- 111、物体打击控制措施: -------------------------------------------------------------------------------------------- 112、发生架体坠落控制措施 ---------------------------------------------------------------------------------------- 123、发生架体倾覆控制措施 ---------------------------------------------------------------------------------------- 124、临边巡视高空坠落控制措施:------------------------------------------------------------------------------- 125、机具伤害控制措施: ------------------------------------------------------------------------------------------- 126、触电控制措施: ------------------------------------------------------------------------------------------------- 12七、防火消防措施巡检要点 ------------------------------------------------------------------------------------------- 13八、防雷、雨、风措施巡检要点 ------------------------------------------------------------------------------------- 13九、安全监理附着式升降脚手架检查制度 ------------------------------------------------------------------------ 131、提升前的检查----------------------------------------------------------------------------------------------------- 132、提升中的检查----------------------------------------------------------------------------------------------------- 133、提升后的检查----------------------------------------------------------------------------------------------------- 14十、安全监理附着式升降脚手架维护保养制度巡检要点----------------------------------------------------- 14十一、安全监理附着式升降脚手架使用安全注意事项 ---------------------------------------------------------- 14一、工程概况1、工程名称:中铁济南汉峪地块七项目;2、工程地点:中铁济南汉峪地块七项目位于济南东部城区。
龙门架及井架物料提升机安全系统技术要求规范JGJ88-2018

龙门架及井架物料提升机安全技术规范JGJ 88-20102010-08-03 发布2011-02-01 实施前言根据住房和城乡建设部《关于印发(2008年工程建设标准规范制定、修订计划(第一批)>的通知》(建标[2008]102号)的要求,规范编制组经深入调查研究,认真总结实践经验,并在广泛征求意见的基础上,修订本规范。
本规范的主要技术内容:1.总则;2.术语;3.基本规定;4.结构设计与制作;5.动力与传动装置;6.安全装置与防护设施;7.电气;8.基础、附墙架、缆风绳与地锚;9.安装、拆除与验收;10.检验规则与试验方法;11.使用管理。
本规范修订的主要技术内容:1.规定物料提升机额定起重量不宜超过160kN,安装高度不宜超过30m,安装高度超过30m的物料提升机增加限制条件;2.增加对曳引轮直径与钢丝绳直径的比值、钢丝绳在曳引轮上的包角及曳引力自动平衡装置的规定;3.增加对起重量限制器和防坠安全器的规定;4.对防护围栏、停层平台及平台门的强度、安装高度和安装位置提出具体的规定;5.附录中增加物料提升机安装验收表。
本规范以黑体字标志的条文为强制性条文,必须严格执行。
本规范由住房和城乡建设部负责管理和对强制性条文的解释,由天津市建工集团(控股)有限公司负责具体技术内容的解释。
在执行过程中如有意见或建议,请寄送天津市建工集团(控股)有限公司。
1 总则1.0.1 为使龙门架及井架物料提升机(以下简称物料提升机)的设计、制作、安装、拆除及使用符合安全技术要求,保证物料提升机安装、拆除、施工作业及人身安全,制定本规范。
1.0.2 本规范适用于建筑工程和市政工程所使用的以卷扬机或曳引机为动力、吊笼沿导轨垂直运行的物料提升机的设计、制作、安装、拆除及使用。
不适用于电梯、矿井提升机及升降平台。
1.0.3 物料提升机的设计、制作、安装、拆除及使用,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 自升平台self-lifting platform用于导轨架标准节的安装、拆除,通过辅助设施可沿导轨架垂直升降的作业平台。
hev电机台架测试标准与方法

hev电机台架测试标准与方法
HEV电机台架测试的标准和方法如下:
标准:
电机性能:台架测试需要验证电机的性能,包括功率、扭矩、效率、噪音等。
这些性能参数需要符合设计要求,以确保电机在HEV中的正常运行。
电机控制策略:台架测试需要验证电机控制策略的正确性和有效性。
这包括电机的启动、停止、加速、减速等控制操作,以及与发动机的协同工作。
电机可靠性:台架测试需要评估电机的可靠性,包括电机的寿命、耐久性、耐高温、耐低温等性能。
这些性能需要满足HEV的工作环境和使用要求。
方法:
搭建台架:首先需要搭建一个用于测试电机的台架,包括电机、控制器、传感器等必要的设备和工具。
设定测试参数:根据电机的性能标准和要求,设定测试参数,如转速、扭矩、电压、电流等。
进行测试:在台架上对电机进行测试,记录测试数据,包括电机的性能参数、控制策略的表现、可靠性等方面的数据。
分析测试结果:对测试数据进行详细的分析,包括性能参数的对比、控制策略的验证、可靠性的评估等。
调整和优化:根据测试结果,对电机和控制策略进行调整和优化,以
提高电机的性能和可靠性。
以上是HEV电机台架测试的标准和方法的基本介绍,具体的测试方法和标准可能会因不同的HEV车型和电机类型而有所不同。
电动机及其附属设备安装工艺标准

电动机及其从属设备安装工艺尺度11范围本工艺尺度适用于一般工业与民用建筑电气安装工程固定式交、直和同步电动机及其从属设备安装。
22施工筹办2.1 设备及材料要求:2.1.1 电动机应有铭牌,注明制造厂名,出厂日期,电动机的型号、容量、频率、电压、电流、接线方法、转速、温升、工作方法、绝缘等级等有关技术数据。
2.1.2 电动机的容量、规格、型号必需符合设计要求,附件、备件齐全,并有出厂合格证及有关技术文件。
2.1.3 电动机的控制、庇护和起动从属设备,应与电动机配套,并有铭牌,注明制造厂名,出厂日期、规格、型号及出厂合格证等有关技术资料。
2.1.4 各种规格的型钢均应符合设计要求,型钢无明显的锈蚀。
并有材质证明。
2.1.5 螺栓:除电机稳装用螺栓外,均应采用镀锌螺栓,并配相应的镀锌螺母平垫圈、弹簧垫。
2.1.6 其它材料:绝缘带、电焊条、防锈漆、调和漆、变压器油、润滑脂等均应有产物合格证。
2.2主要机具:吊链、龙门架、绳扣、台钻、砂轮、手电钻、联轴节顶出器、台虎钳、油压钳、扳手、电锤、板锉、鎯头、钢板尺、圆钢套丝板、电焊机、汽焊东西、塞尺、程度尺、转速表、摇表、万用表、卡钳电流表、测电笔、试铃、电子点温计。
2.3 作业条件:2.3.1 施工图及技术资料齐全。
2.3.2 土建工程底子施工完毕、门窗玻璃安好。
2.3.3 在室外安装的电机,应有防雨办法。
2.3.4 电动机的根底、地脚螺栓孔、沟道、电缆管位置尺寸应符合设计质量要求。
2.3.5电动机安装场地应清理干净、道路畅通。
2.3.6 2.3.6电动机驱动设备已安装完毕,且初检合格。
3 操作工艺3.1工艺流程:设备拆箱点件→安装前的查抄→电动机安装→抽芯查抄→电机枯燥→控制、庇护和起动设备安装→试运行前的查抄→试运行及验收3.2 设备拆箱点件:3.2.1 设备拆箱点件查抄应有安装单元、供货单元、建设单元共同进行,并作好记录;3.2.2 按照设备供货清单、技术文件,对设备及其附件、备件的规格、型号、数量进行详细查对;3.2.3 电动机本体、控制和起动设备外不雅查抄应无损伤及变形,油漆应完好;3.2.4 电动机及其从属设备均应符合设计要求。
DB42T1365-2018建筑起重机械维护保养管理规范

e)停用 1 个月以上的建筑起重机械,应有停用记录。使用前应进行 一次维护保养,维护保养项目应不低于月保范围。停止使用但末拆卸 的建筑起重机械每两月至少应进行一次月度日常维护保养,停用半年 以上再次正常使用前应重新进行全面安全评估和安装检测。 3.1.4 现场从事维护保养的作业人员至少应有 2 名,应持有相应资格 证。 3.1.5 由非“一体化”企业承担建筑起重机械“一体化”管理时,施 工总承包单位应参照“一体化”标准配备相应人数的维护保养人员, 对建筑起重机械进行维护保养。 3.2 维护保养单位职责 3.2.1 维护保养单位是指从事起重机械维护保养的“一体化”企业, 负责周保养、月度保养和年度保养。
a)组织实施建筑起重机械日常维护保养; b)使用具备资格的建筑起重机械特种作业人员; c)及时发现和消除安装、拆卸、使用过程中的机械故障和事故隐 患; d)如实记录维护保养过程; e)对建筑起重机械在正常使用情况下的安全可靠性负责; f)维修和保养记录应一式两份,一份存档,一份交使用单位,记录 表格见附录 A.1、A.2、A.3、A.4、A.5、A.6、A.7、A.8、A.9。 3.2.6 维护保养单位应建立建筑起重机械维护保养台帐和档案。档案 应一台一档,至少保存 4 年。 3.2.7 起重机械维护保养台帐至少应包括: a)所有维护保养合同的目录; b)起重机械维护保养汇总表,应包括:使用单位名称、地址、联系 人和联系电话,制造单位名称、规格型号、安装位置、设备编号、使
ICS 53.020.01 J 80 备案号:J 14273-2018
DB42/T1365-2018
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电机对拖耐久试验台架技术要求1. 名称及数量1.1项目名称:电机对拖耐久试验台架1.2数量:壹套2. 设备用途2.1此规格设备包括一套全新的、完整的电机对拖耐久试验台架,设备包含机械测试平台、电机系统工装、传动工装、直流电源、转矩转速传感器、测控系统、电机恒温水冷系统、功率分析仪等部分。
本设备主要用于5吨以上的混合动力及纯电动汽车电机系统的性能测试、工况可靠性、电机传动轴交变应力下的耐久度、电机控制系统的控制稳定性评价研究,并提供可靠的试验数据。
2.2 试验设备应具有优良的功能和结构设计,操作简便,测量和控制精度高,试验结果重复性好,可靠性高,工作寿命长,达到国同行业先进水平。
3. 适用标准国家标准《GB/T 18488.1-2015 电动汽车用电机及其控制器第1部分:技术条件》国家标准《GB/T 18488.2-2015 电动汽车用电机及其控制器第2部分:试验方法》国家标准《GB/T 29307-2012 电动汽车用驱动电机系统可靠性试验方法》用户自定义循环工况。
试验设备的设计、制造、安装应以ISO标准为依据。
测量单位使用SI单位制。
4. 工作环境✧试验区域温度:-5℃~40℃;✧试验区相对湿度:10%~98%RH✧大气压力:86kPa~106kPa✧试验区域海拔高度:≤500m✧控制室温度:-5℃~30℃无冷凝✧控制室相对湿度:10%~98%✧电源电压:380V±10%三相五线制;220V±10%单相;频率:50Hz±2%✧水:普通工业自来水,压力:0.2~0.4 MPa✧气源:压缩空气,压力:0.5~1 MPa✧试验区域规划面积:约60㎡(8m×8m,不含墙体,不含控制间),控制间与试验区域隔断5. 交货日期合同签字后,3个月到达金龙联合汽车工业。
6.设备需求一览表下面列出的供货围和数量是必需的,但是,为了满足用户的实际使用要求,又不能仅局限于下面的供货围;7. 设备详细技术要求7.1总体要求电机对拖耐久台架试验室主旨在于研究新能源商用车辆电机系统,建立一个进行电机可靠性试验,同时兼顾电机常规性能测试的综合台架试验室。
除了能进行电机常规性能测试的外,台架还能够进行电机常规寿命试验和加速寿命试验等工作,并且可以分析电机故障产生原因和机理,可以用于研究电机液冷技术、密封技术,为电机的选型提供准确有效的试验手段。
试验室应至少具备以下测试功能:✧电机可靠性试验;✧电机外特性、效率Map测试,包含驱动模式和馈电模式;✧可编程循环工况的模拟试验,如可靠性试验循环、效率Map试验循环;✧具备整车道路模拟并进行工况循环试验,如中国典型城市公交循环等;✧具备高速CAN网络通讯能力;7.2 设备应满足的用户试验标准和技术指标7.2.1 电机性能试验1)最大转矩不小于6000Nm;2)最高转速不小于6000rpm;7.2.2 试验需满足的标准该电机对拖耐久试验台,应能满足进行7.1所规定的试验项目,试验台架能长时间工作稳定,精度满足测试要求,同时须符合如下国家标准的相关规定:✧《GB/T 18488.1-2015 电动汽车用电机及其控制器第1部分:技术条件》✧《GB/T 18488.2-2015 电动汽车用电机及其控制器第2部分:试验方法》✧《GB/T 29307-2012 电动汽车用驱动电机系统可靠性试验方法》7.3 台架机械部分7.3.1 测试平台底座关于底座,基本技术指标:✧材质:HT250,防锈处理,硬度及平面度精度等级1级;✧规格尺寸:4*2.5*0.4,尺寸可依据实际确定,单位m;✧承重:电机最大总质量1.8T(被测与陪测总质量),设计时需加上工装质量(以提供样件为准);✧减震器:根据平台尺寸合理布置减震器数量,采用空气减震弹簧;✧设备固定方式:T型槽螺栓固定,平台需合理布置螺栓进出孔;✧接地接口工装:通过接地线螺栓固定方式,保证电机及控制器有效接地;*7.3.2 电机工装工装系统作为被测对象的固定安装平台,能够满足不同测试对象,调节固定底盘安装尺寸,以达到快速上装测试件以及准确对中等要求,缩短电机上装台架工作周期。
因此,电机安装须以快速、免对中为宜,具体要求如下:✧安装方式:供方提供方便快捷的电机安装方式;✧快速对接装置:具有快速对中功能或免对中功能,可快速安装到位;✧电机安装支座:与支座支架通过固定螺栓连接;✧支座支架:采用固定螺栓方式通过软垫与电机支架连接固定电机;✧电机支架:连接电机与软垫之间,依据电机可有不同设计,供方根据买方电机图纸预先提供一套;✧电机安装方式:测试电机均采用水平支撑或下斜45度;✧承载能力:以上工装均需最大承载600kg,满足6000Nm、6000rpm运行要求;7.3.3 轴系关于轴系,基本技术指标:✧连接法兰:用于电机端与联轴器间的过渡,电机轴端法兰面为斯太尔型,满足通用性;✧联轴器:用于被测电机与陪测电机间的连接传动,带有弹性耦合元件,经过严格的动平衡测试。
具有一定的轴向及径向偏差补偿能力。
部件须为知名进口品牌,保证系统工作正常可靠,使用寿命5000小时以上,承载6000Nm、6000rpm运行要求;✧电机端轴承座:承载6000Nm、6000rpm运行要求;✧传动轴:承载6000Nm、6000rpm运行工况要求,部件须为知名进口品牌;✧轴系防护罩:部带隔音棉降噪,厚度>3mm;✧堵转装置:可均匀实现10个以上分度锁死;7.4 台架自动化测控系统7.4.1 控制柜关于控制柜,其要求至少有以下功能:✧控制柜可以直接连接到主电源,用于台架设备和辅助设备的供电和控制;✧具有过电保护功能;✧提供自动执行紧急停车的设定;7.4.2 数控及测量设备技术规格7.4.3 控制系统总体要求✧系统具有统一集成控制工作模式和各设备独立工作控制模式(包括电池模拟器、电参数测试仪、冷却系统、数据采集系统);具有手动控制和自动控制功能;✧系统具有对所有数据进行统一采集的功能,以保证所有数据同步采集,并将采集数据统一输出到控制系统软件;✧系统具备在同一个控制程序里编制自动运行工况的功能,工况中可设定以下参数:转速、转矩、油门开度(具备电子油门功能)和电池模拟器的电压、电流、功率,系统参数(包括采集参数和CAN信息);系统具有实时控制功能、实时显示功能、数据实时记录功能、数据自定义存储功能,数据后处理功能等;✧具有CAN2.0B可编程通讯接口,可进行CAN报文自定义,所有测试数据能通过CAN通讯读取(包括电机控制器信号),并可通过编辑向外界(如:MCU、BMS等)发送CAN信息;✧具备数据实时自动采集功能,以确保突然断电前数据记录的完整性;✧控制软件具有断电保护记忆功能,即在恢复供电后,测试工作能够延续断电前测试程序;✧控制系统要求具有用户自定义功能测试参数再计算处理输出、显示等功能(自定义计算功能);✧系统具备层次清晰的多坐标转速、扭矩、功率、时间等实时曲线显示功能,要求所有采集的数据都能实时曲线化;✧提供所有软件安装光盘,软件所有功能权限不受限制。
7.4.4 主控计算机装置✧主控计算机硬件为进口工业计算机;✧CPU:intel 四核处理器以上,主频≥3.0GHz;✧硬盘:≥1TB;✧机箱电源:500W;✧RAM:≥DDR3 8GB;✧DVD-RW:≥16倍速;✧键盘:US-ASSCII;✧鼠标:USB;✧PCI网卡:120MB/10MB;✧显示卡:3D图形加速显示卡,512M显存;✧显示器:22英寸彩色液晶图形显示器,2台;✧支持外扩卡如PCI插槽卡等;✧主控计算机软件操作系统为WINDOWS 7,配有杀毒软件,并带Microsoft Office2007或者以上版本办公软件(中文),并提供所有软件备份和安装程序;✧主控计算机配置UPS电源;✧打印机:激光图形打印机(A4纸);不低于以上配置供应商提供系统操作台和控制柜(颜色和形式用户确认)。
7.4.5 控制系统软件部分台架控制软件系统是用来执行基本的电机测试试验任务:✧能够准确控制电机转速、转矩和油门开度,且可以在电机转速-转矩、电机转速-油门开度这二种控制模式之间任意切换;✧系统能够编辑程序,对试验任务进行定义,电机启动后,能够按既定的试验程序自动运行;配有标准接口,可以用来连接MCU、BMS数据载入,控制系统访问MCU、BMS数据;✧介质控制:可复制的台架环境条件(电机冷却液、空气温湿度等),配有PID或点控制器直接从控制系统来控制介质并调节系统的冷冻剂等其他辅助台架设备的启动、关闭、控制以及监测数据采集;✧能够集成采集监控台架试验室的温度和湿度两个参数;✧具备故障自诊断功能;✧报警控制:系统能够设置各个参数的报警值和报警处理措施,当某个参数超出阀值,系统按预制反应执行相应的指令;✧电子油门模拟功能(2路),系统可以根据MCU发出的请求油门值下达对电机MCU油门开度的控制指令;✧基于CAN 的设备或I/O 通道的集成,用于其他功能或者与其他控制单元进行数据交换的能力;✧操作者可以选择实时文本显示,实时图形显示和运行进程记录器;除了以上要求功能之外,台架需具备电机与台架系统的实时通讯,协调几种测试结构的转换,以及整车道路负载模拟功能:✧除了转速-扭矩、转速-油门开度这二种控制模式之间任意切换,还应具备整车道路负载模拟等控制;✧系统能够通讯并记录电机转速、输出扭矩,以及功率计的功率数据,并能与常规的台架数据同步进行采集;✧数据传输功能:控制系统可以直接从MCU、BMS的CAN网络系统中采集数据,并进行实时的数据存储和显示;也能将系统的相关数据实时发送到MCU、BMS的CAN网络系统中;✧控制系统可发出线性和非线性的模拟信号和开关量信号,与被试验的MCU、BMS控制器通讯,实现对控制器的信号给定并可定义信号的种类和标定信号的特征;✧系统能够支持以Excel格式导入或者导出既有的路谱工况;✧集成电池模拟器、功率分析仪通讯软件于系统中;✧台架系统可实现与功率分析仪通讯,采集电信号并进行稳态及动态测量;✧台架系统须能独立控制直流电源上下电操作,能实现电压、电流限值设定及保护等功能。
7.4.6 试验台架数据采集与故障报警✧台架能够集成各个参数于一体,按一定的频率自动采集测量记录试验数据,能够实时文本显示、图形显示,并至少要求能够以Txt、Excel的格式输出,永久存储;✧要求具有用户自定义功能:用户可以自定义设定试验步数、工况点、测试参数、采集时间、文件存储路径、文件存储名称、保护限值等参数;✧系统操作软件具有用户自定义编辑功能,可便捷的对字体、颜色、数据显示位数、关联数据源进行编辑,以及具有自定义添加控件的功能;✧系统要求具备不间断自动数据采集存储功能,能够实现自动以不低于20Hz的速率采集距当前不少于10分钟的试验数据,且该数据随时间自行覆盖;✧设备具有严密的报警及断电保护功能,系统软件可以根据用户自定义设置保护限值,在测试系统过压、过流、缺相、过热等情况下可以有效地保护设备和人员安全;✧对于台架报警,操作系统能够将故障信息以及发动机其他控制参数报警能够自动以文本形式记录;7.4.7 数据处理软件数据处理软件是一个以台架测量数据为基础的后处理软件,提供试验数据的处理和分析软件包,根据用户需求显示并存储各种试验数据和试验曲线。
