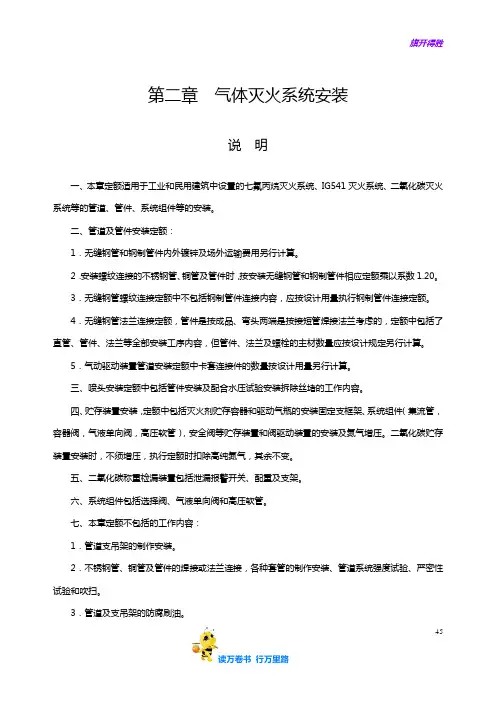

第二章气体灭火系统安装说明一、本章定额适用于工业和民用建筑中设置的七氟丙烷灭火系统、IG541灭火系统、二氧化碳灭火系统等的管道、管件、系统组件等的安装。

二、管道及管件安装定额:1.无缝钢管和钢制管件内外镀锌及场外运输费用另行计算。

2.安装螺纹连接的不锈钢管、铜管及管件时,按安装无缝钢管和钢制管件相应定额乘以系数1.20。

3.无缝钢管螺纹连接定额中不包括钢制管件连接内容,应按设计用量执行钢制管件连接定额。

4.无缝钢管法兰连接定额,管件是按成品、弯头两端是按接短管焊接法兰考虑的,定额中包括了直管、管件、法兰等全部安装工序内容,但管件、法兰及螺栓的主材数量应按设计规定另行计算。

5.气动驱动装置管道安装定额中卡套连接件的数量按设计用量另行计算。

三、喷头安装定额中包括管件安装及配合水压试验安装拆除丝堵的工作内容。

四、贮存装置安装,定额中包括灭火剂贮存容器和驱动气瓶的安装固定支框架、系统组件(集流管,容器阀,气液单向阀,高压软管),安全阀等贮存装置和阀驱动装置的安装及氮气增压。

二氧化碳贮存装置安装时,不须增压,执行定额时扣除高纯氮气,其余不变。

五、二氧化碳称重检漏装置包括泄漏报警开关、配重及支架。

六、系统组件包括选择阀、气液单向阀和高压软管。

七、本章定额不包括的工作内容:1.管道支吊架的制作安装。

2.不锈钢管、铜管及管件的焊接或法兰连接,各种套管的制作安装、管道系统强度试验、严密性试验和吹扫。

3.管道及支吊架的防腐刷油。

454.系统调试。

5.阀驱动装置与泄漏报警开关的电气接线。
