网络计划技术在建筑工程项目管理中的应用

网络计划技术在建筑工程项目管理中的应用

网络计划技术在建筑工程项目管理中的应用摘要: 网络计划方法因控制项目的进度而产生, 是进度控制的主要方法, 已成功地进行了无数重大而复杂项目的进度控制, 并取得了良好的效益。

网络计划是借助于网络表示各项工作和所需时间, 以与各项工作之间关系的一种技术。

通过网络分析, 研究工程费用与工期之间的相互关系, 找出在编制计划以与在计划执行过程中的关键路线。

随着网络计划应用全过程计算机化的普与, 网络计划技术在项目管理的进度控制中将发挥越来越大的作用。

现在, 在建筑行业里业主方的项目招标, 监理方的进度控制, 承包方的投标与进度控制, 都离不开网络计划, 网络计划已被公认为进度控制的最有效方法。

它还可以应用于人力、物力、财力等资源的安排以与报表, 文件流程的合理组织等方面。

关键词: 网络计划技术关键路线法建筑工程应用项目的存在已有久远的历史。

随着人类社会的发展, 社会的各方面如政治、经济、文化、宗教、生活、军事对某些工程产生需要, 同时当社会生产力的发展水平又能实现这需要时, 就出现了工程项目。

因此, 项目管理是古老的人类生产实践活动。

然而, 项目管理形成一门学科却是70世纪60年代以后的事情。

当时, 大型建设项目, 复杂的科研项目、军事项目和航天项目大量出现, 国际承包事业大发展, 竞争非常激烈, 使人们认识到, 由于项目的一次性和约束条件的确定性, 要取得成功, 必须加强管理, 引进科学的管理方法, 于是项目管理学科作为一种客观需要被提出来了。

随着科技的进步和社会的发展, 我国经济发展需求的日益增长, 建设事业得到了迅猛的发展, 因此进行了数量更多、规模更大、成就更辉煌的工程项目管理实践活动。

如第一个五年计划的56项重点工程项目管理的实践;第二个五年计划十大国庆工程项目管理的实践;大庆建设的实践;长江葛洲坝水电站工程项目管理的实践等。

随着经济的发展, 人类从事的建筑工程活动越来越复杂。

工程建设中的许多弊端逐渐显露出来, 并影响着投资效益的发挥和建设业的发展。

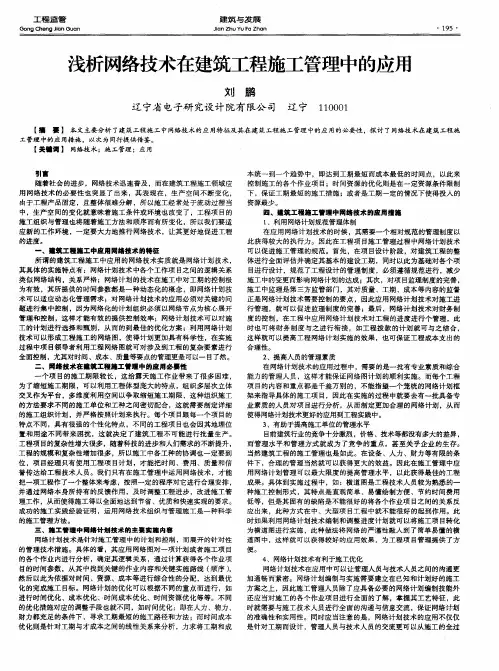

浅析网络技术在建筑工程施工管理中的应用

浅析网络技术在建筑工程施工管理中的应用
个项 目的施 工期 限较长 ,这给露 天施工 作业 带来 了很多 困难 , 为 了缩 短施工 期限 ,可 以利用工 程体 型庞大 的特 点 ,组织 多层次 立体 交叉作 为平 台 ,多维度 利用空 间以争取缩 短施工 期 限,这 种组织施 工 的方法 要求不 同的施工 单位和工 种之 间密 切 配合 ,这就需要 制定详 细 的施工 组织计 划 ,并严格 按照计 划来执行 。每个项 目跟 每一个项 目的

特点不 同 ,具有 很强 的个 性化特 点 ,不 同的工程项 目也会 因其地 理位 置和 用途 不 同带 来 困扰 ,这 就决定 了建 筑 工程不 可能 进行批 量生 产。 工程项 目的复杂性增大很多 ,随着科技 的进步 和人 们需求 的不 断提升 , 工程 的规模 和 复杂性增 加很多 ,所 以施工 中各工种 的协调也 一定要 到 位 ,项 目经理 只有使用 工程项 目计划 ,才 能把 时间 、费用 、质量 和信 誉传达 给工程 技术人员 。我们 只有在施 工管理 中运用 网络技术 ,才能 把一项工程作 了一个整体来 考虑 ,按照一定 的程序对它进行合 理安排 , 并通过 网络本 身所持有 的反馈作 用 ,及 时调整工 程进步 ,改 进施工 管 理工作 ,从而 使得施工得 以全 面地达到节省 、优质 和快速实现 的要 求。 成功 的施工实 践经验证 明 ,运用 网络技术 组织与 管理施工 是一种科 学
工程 监 管
G on g C h e n g J i a n Gu a n
建 筑 与发 展
J i an Z h uY u F a Z h a n ・1 9 5- .
浅析网络技术在建筑工程施工管理中的应用
刘 鹏
辽 宁省 电子 研 究设 计 院有 限公 司 辽 宁 1 1 0 0 0 1

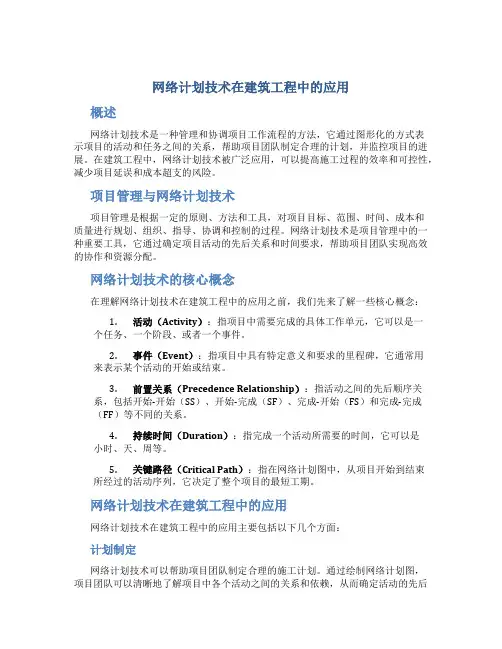

网络计划技术在建筑工程中的应用

网络计划技术在建筑工程中的应用

网络计划技术在建筑工程中的应用概述网络计划技术是一种管理和协调项目工作流程的方法,它通过图形化的方式表示项目的活动和任务之间的关系,帮助项目团队制定合理的计划,并监控项目的进展。

在建筑工程中,网络计划技术被广泛应用,可以提高施工过程的效率和可控性,减少项目延误和成本超支的风险。

项目管理与网络计划技术项目管理是根据一定的原则、方法和工具,对项目目标、范围、时间、成本和质量进行规划、组织、指导、协调和控制的过程。

网络计划技术是项目管理中的一种重要工具,它通过确定项目活动的先后关系和时间要求,帮助项目团队实现高效的协作和资源分配。

网络计划技术的核心概念在理解网络计划技术在建筑工程中的应用之前,我们先来了解一些核心概念:1.活动(Activity):指项目中需要完成的具体工作单元,它可以是一个任务、一个阶段、或者一个事件。

2.事件(Event):指项目中具有特定意义和要求的里程碑,它通常用来表示某个活动的开始或结束。

3.前置关系(Precedence Relationship):指活动之间的先后顺序关系,包括开始-开始(SS)、开始-完成(SF)、完成-开始(FS)和完成-完成(FF)等不同的关系。

4.持续时间(Duration):指完成一个活动所需要的时间,它可以是小时、天、周等。

5.关键路径(Critical Path):指在网络计划图中,从项目开始到结束所经过的活动序列,它决定了整个项目的最短工期。

网络计划技术在建筑工程中的应用网络计划技术在建筑工程中的应用主要包括以下几个方面:计划制定网络计划技术可以帮助项目团队制定合理的施工计划。

通过绘制网络计划图,项目团队可以清晰地了解项目中各个活动之间的关系和依赖,从而确定活动的先后顺序和时间要求。

同时,基于网络计划图,可以进行资源分配和优化,确保项目的进度和质量。

进度管理网络计划技术可以帮助项目团队监控和管理项目的进度。

通过更新网络计划图,记录每个活动的实际开始和完成时间,项目团队可以实时了解项目的进展情况,并及时采取措施应对可能的延误。

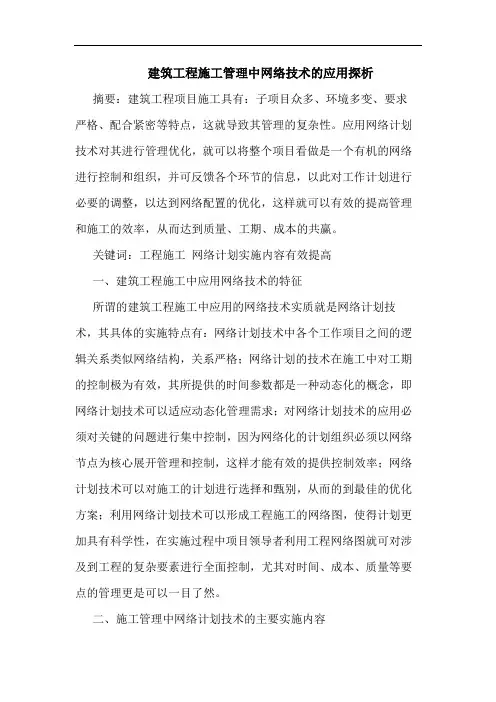

建筑工程施工管理中网络技术应用

建筑工程施工管理中网络技术应用

建筑工程施工管理中网络技术的应用探析摘要:建筑工程项目施工具有:子项目众多、环境多变、要求严格、配合紧密等特点,这就导致其管理的复杂性。

应用网络计划技术对其进行管理优化,就可以将整个项目看做是一个有机的网络进行控制和组织,并可反馈各个环节的信息,以此对工作计划进行必要的调整,以达到网络配置的优化,这样就可以有效的提高管理和施工的效率,从而达到质量、工期、成本的共赢。

关键词:工程施工网络计划实施内容有效提高一、建筑工程施工中应用网络技术的特征所谓的建筑工程施工中应用的网络技术实质就是网络计划技术,其具体的实施特点有:网络计划技术中各个工作项目之间的逻辑关系类似网络结构,关系严格;网络计划的技术在施工中对工期的控制极为有效,其所提供的时间参数都是一种动态化的概念,即网络计划技术可以适应动态化管理需求;对网络计划技术的应用必须对关键的问题进行集中控制,因为网络化的计划组织必须以网络节点为核心展开管理和控制,这样才能有效的提供控制效率;网络计划技术可以对施工的计划进行选择和甄别,从而的到最佳的优化方案;利用网络计划技术可以形成工程施工的网络图,使得计划更加具有科学性,在实施过程中项目领导者利用工程网络图就可对涉及到工程的复杂要素进行全面控制,尤其对时间、成本、质量等要点的管理更是可以一目了然。

二、施工管理中网络计划技术的主要实施内容网络计划技术是针对施工管理中的计划和控制,而展开的针对性的管理技术措施。

具体的看,其应用网络图对一项计划或者施工项目的各个作业内进行分析,确定其逻辑关系,通过计算获得各个作业项目的时间参数,从其中找到关键的作业内容和关键实施路线(顺序),然后以此为依据对时间、资源、成本等进行综合性的分配,达到最优化的完成施工目标。

网络计划的优化可以根据不同的重点而进行,如进行时间优化、成本优化、时间成本优化、时间资源优化等等。

不同的优化措施对应的调整手段也就不同,如时间优化:即在人力、物力、财力都充足的条件下,寻求工期最短的施工路径和方法;而时间成本优化则是针对工期与才成本之间的线性关系来分析,力求将工期和成本统一到一个趋势中,即达到工期最短而成本最低的时间点,以此来控制施工的各个作业项目;时间资源的优化则是在一定资源条件限制下,保证工期最短的施工措施;或者是工期一定的情况下使得投入的资源最少。

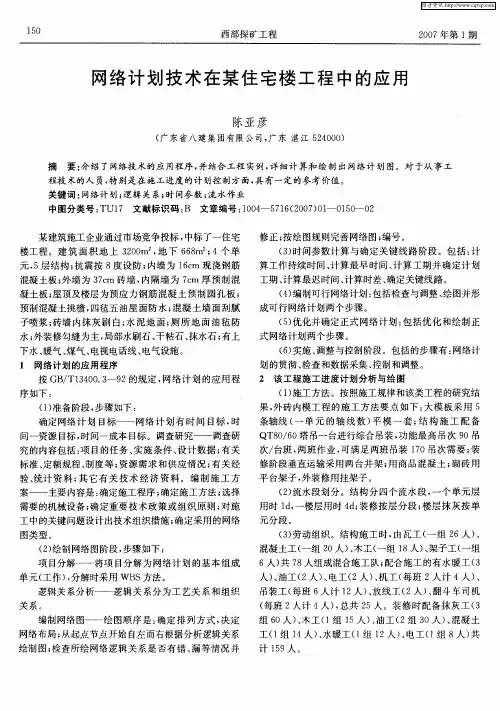

网络计划技术在某住宅楼工程中的应用

网络计划技术在某住宅楼工程中的应用

某建 筑施工企业 通过市场竞 争投标 , 中标 了一住宅 楼工程 。建 筑 面 积 地 上 3 0m。地 下 68 ; 20 , 6m。 4个 单 元, 5层结 构 ; 震按 8度设 防 ; 抗 内墙 为 1c 现浇 钢筋 6m
混凝土板 ; 外墙 为 3 c 砖墙 , 7m 内隔墙 为 7 m 厚 预制 混 c 凝土板 ; 顶及楼层 为 预应 力钢 筋 混凝 土预 制 圆孔 板 ; 屋 预制混凝 土挑檐 , 四毡 五油屋 面 防 水 ; 凝 土墙 面 刮腻 混
标准、 定额 规程 、 度等 ; 源需 求 和供 应情 况 ; 制 资 有关 经
Q 8 /O T O 6 塔吊一台进行综合吊装 , 功能最高吊次 9 0吊 次/ 台班 , 班 作业 , 满足 两班 吊装 1o吊次需 要 ; 两 可 7 装 修 阶段垂直 运输采 用两 台井 架 ; 用商 品 混凝 土 ; 砖 用 砌
程技术的人员, 特别是在施工进度的计划控制方面, 具有一定的参考价值 。 关键词 : 计 划; 网络 逻辑 关 系; 间参数 ; 时 流水作 业
中图分类号 : U1 文献标识 码 : 文章编 号 :O 4 5 1 ( 0 7 0— 0 5— 0 T 7 B 1 O— 7 6 2 0 ) 1 1 0 2
成可 行 网络 计划两 个步骤 。
子喷浆 ; 砖墙 内抹灰 刷 白; 泥地 面 ; 所 地 面 油毡 防 水 厕 水; 外装 修勾缝为 主 , 局部水刷 石 、 干粘 石 、 抹水 石 ; 有上 下水 、 暖气 、 煤气 、 电视 电话线 、 电气设施 。
1 网络计 划的应 用程序
计 1 9人。 5
维普资讯
2 0 年第 1 07 期
西部探 矿工 程
ll 5

网络计划技术在建筑中应用论文

网络计划技术在建筑中应用论文

浅析网络计划技术在建筑中的应用【摘要】随着改革开放和经济建设的发展,网络计划技术在建筑施工应用中取得了一定的效果。

本文深入分析了有关网络计划技术在建筑中的应用问题与对策。

【关键词】网络计划技术;建筑;自身素质;管理体制1 现行施工企业现状我国现有施工企业规模和企业内部人员素质差异较大。

据统计,中央直属和省级施工企业管理水平较高,每年应用网络计划组织施工达 40%左右;地市级施工企业每年应用网络计划组织施工在15%左右;而县级及其以下施工企业技术管理水平较差,每年应用网络计划组织施工仅为 5%左右。

绝大部分施工企业网络计划技术的应用只停留在编制计划上,对计划执行中的监督与控制及计划调整缺少有效的管理方法。

施工网络计划的编制往往只能反映整个项目中各工作单元之间的相互关系,根据施工方法确定工作单元各项工作的相互关系,编制深度不够,更谈不上网络计划的优化。

2 网络计划在建筑施工中应用存在的问题网络计划虽比横道计划有一定的优点,但一般网络计划(cpm/pert)在国内外建筑施工实践过程中早已发现了以下一些问题。

2.1 网容易破建筑施工网络计划的执行过程是一个复杂的动态过程。

由于各种随机因素的影响,计划的实际执行情况往往与原计划有偏差,发生这种情况,俗称“网破了”,就要进行调整,常用的调整方法是对计划的未完成部分重画网络图重新计算,制订出新的网络计划。

俗称“补网”。

当然,任何一种计划在执行过程中都要根据实际情况进行调整。

但由于建筑施工具有产品固定、露天作业等技术经济特点,影响施工的随机因素多,而且网络计划中工序持续时间的灵敏度很高,只要有一个工序的持续时间因受随机因素影响而改变,则所有后继工序的时间参数都将发生变化,需要重新计算,甚至关键线路也可能发生转移。

由于情况变化是经常发生的,有时“补”还没有“破”得快。

这种频繁修改的计划在执行中与没有计划无异。

2.2 外部环境的影响外部环境的影响包括工程设计多变、工期的确定受行政干扰多、工程进度付款没有与网络计划紧密联系、工程款拖欠等。

网络技术在建筑工程施工管理中的应用

网络技术在建筑工程施工管理中的应用

浅谈网络技术在建筑工程施工管理中的应用摘要本文根据建筑企业的特点,分别对几种可采用的网络结构方式做了详细的阐述,介绍了这几种网络结构方式的网络技术在建筑工程施工管理中的应用。

关键词网络技术;建筑工程;施工管理;应用中图分类号tp393,tu71 文献标识码a 文章编号1674-6708(2010)24-0168-011 工作站/服务器结构工作站/服务器结构是一种总线型或星形拓扑结构,它是通过文件服务器、网络工作站、联网硬件等主要部件组成的。

经过多年来网络技术的竞争和优胜劣汰,目前比较著名的w/s结构的网络是novell 网等。

该网能够进行数据的分散性处理,遵守802.3 协议,统一电缆上的多台终端通过载波技术解决,同时数据服务的情况向网络请求。

自己的数据由每个终端用户各自处理,并运行本地软件,只是将公用的数据放在网中的文件服务器上,数据文件往上传输。

这种工作站/服务器结构的传输速度较高,一般采用基带传输,误码率低,投资也是非常少的,同时见效非常快。

但是工作站/服务器结构对客户机和服务器的物理距离的要求非常严格,通常要求不能超过10千米,通常只适合机关、基地或部门(如财务管理)等小型局域网。

工作站/服务器结构对物理距离的要求和处理能力的限制比较严格,不能满足扩展到整个企业应用的功能要求。

下文阐述的客户机/服务器结构和浏览器/服务器结构两种方式则会实现这种功能要求。

2 客户机/服务器结构客户机/服务器结构是一种新型的网络结构,和传统的pc-lan相比,这种网络结构虽然只是在外形结构上将文件服务器换成了客户服务器,但是它的工作原理以及对于软硬件的要求却和传统的pc-lan有很多不同之处,网络软件和对信息系统的思维方式是其主要体现。

客户机/服务器结构对数据的处理分前台和后台,其中运行本地应用软件由前台负责,并发出关于数据处理的请求,而数据处理由后台进行,后台将数据处理的结果发送到前台,这样,网络上的用户不仅要共享打印机、硬盘和数据文件,而且应该共享数据处理。

网络计划技术在建设工程施工进度控制管理中的运用

网络计划技术在建设工程施工进度控制管理中的运用

霰黧。

垫凰。

网络计划技术在建设工程施工进度控制管理中的运用程字刘靖(湖南交通工程职业技术学院,湖南衡阳421001)[}商要]工程进度控制是建设项目控制参数中最为基本和关键的控制参数之一,工程项目管理是针对一个有明确目标的工程项目进行全过程管理,包括进度、投资、质量和安全‘‘四大控制”,而四大控制又有各个不同的量化目标,四者之间是既矛盾又统一的关系。

在控制的四个目标中,进度控制是其中最为基本的参数控制,也是影响到成本管理的基础控制。

呋_键词]网络计划技术;进度控制;应用策略网络计划技术是进度控制最有效的技术,它可以通过对工程项目前期准备、设计、采购、施工、验收等一些列工作进行层层分解,并施加工艺逻辑关系和组织逻辑关系,采用网络参数计算,找出关键工作,并通过加载人工、机械、材料、费用等资源,能够平衡资源的消耗量,进而使资源得以合理、充分的利用。

一、网络技术在建设工程进度控制中的应用现状作为一项先进的管理手段,网络计划技术自60年代中期引入我国,推广至今已有30多年,在部分跨地区的大型建筑企业集团和大型项目中得到了较好的应用,取得了良好的经济效益和社会效益。

然而,该技术在大量的地方建筑企业中的应用状况却并不令人乐观。

网络计划多被建筑企业用来作为投标文件的内容之一,能够切实用于指导项目实施的网络计划则为数较少,即使编制了这样的计划,也会由于各种干扰因素的存在,无法及时应变调整,致使计划的工期目标最终落空。

众所周知,在项目实施方案确定后,编制网络计划需要将项目分解为大量的工作,需要表达工作之间复杂的逻辑关系,通过大量的时间参数计算方可求出工期、找到关键工作。

因此,若不借助软件,编制符合工程实际的网络计划几乎是不可能的:同样,由人工对复杂的网络计划进行工期、费用和资源的优化也是不可能的。

一个高质量编制完成的网络计划,若不能在实施过程中进行及时有效的进度控制,则网络计划仍是一纸空文。

尽管进度控制内容繁多,但不外乎以下几个方面:1)及时监测工作的实际进度,绘出前锋线,判断对工期的影响;2)处理工程变更,即在原网络计划上增加或删除工作,以及延长或缩短某工作的持续时间,并判断对工期的影Ⅱ向:3)若发生工期延误,则利用网络计划技术分清项目参加各方责任,处理工期和相关费用索赔i 4)采取有效的调整措施和赶工方案,以避免或减少各种进度干扰因素所导致的工期延误或里程碑事件的拖延。

浅谈建筑工程项目管理中网络计划技术应用

浅谈建筑工程项目管理中网络计划技术应用
点) 。在 结束 时, 在活动 节点上标 记每个 活动 的结束 时间 。 1 . 5 通过 削减非要害路径上活动 的资源 , 也有可能 降低项 目的成本 , 节 省资源 。在分配资源时, 要优先满足要害路径上的活动 , 对于非要害路 径上 的活动 , 只要在该活动答应的时间内满足该活动的资源分配 即可。 1 . 6 一 旦项 目开始实 施后能 为项 目提供早期 的预警 。如在 一个 为 期 6 个 月 的项 目中, 假如 第一 个活 动 的实 际完 成时 间是 4周 , 而不 是 计划的 3 周, 那么 活动 时 间的先后 关 系将 马上提 示项 目负责人 , 在目 前 这种 情况 下 , 要 害路 径上每 个后 续 活动 都将会 延后 一周 开始 , 并 且 项 目至 少会推 迟一周 才结束 。假如 没有要害 路径 , 人 们很难会 察觉 到 个活动 的 误会对 项 目剩 余活动 的影 响。 1 . 7当项 目负现 人察 觉到项 目进度有 延误 的时候 ,要害路 径可作 为 一个工 具 , 告诉 负责 人该如何 压缩 要害路径 上活动 的历 时或者应 该 为哪些活 动增加 额外 的资源 。 此 时, 负责人必 须调整 项 目的进 度 , 让 它 回到计划 的进度 上来 。
科技论坛 ■
浅 谈 建 筑 工 程 项 目管 理 中 网 络 计 划 技 术 应 用
口 卢 明远 赵 涛 4 5 5 0 0 0 ) ( 红 旗渠 建设 集 团有 限公 司 河 南 安 阳
摘 要 网络 计 划 方 法 因控 制项 目的进 度 而产 生 , 是 进 度 控 制 的主 要 方 法 , 已成功 地 进行 了无 数 重 大而 复杂 项 目的进 度 控制 , 并取 得 了良好 的效益 。网络 计划 是借 助 于 网络表 示各 项工作 和所 需 时 间, 以及 各项 工作 之 间关 系的一种 技 术。通 过 网络 分析 , 研 究工程 费用 与工期 之 间 的相 互 关系 , 找 出在 编 制计 划 以及在 计 划执 行过 程 中 的要 害路 线。随着 网络计 划应 用 全过程 计 算机 化 的普 及 , 网络计 划技 术在 项 目管 理 的进 度控 制 中将发 挥越 来 越 大的作 用 。 关键 词 网络 计 划技 术 要 害路 线法 建 筑工程 中图 分类 号 : T u 一 8 5 6 文 献标 识号 : A 文章 编号 : 2 3 0 6 — 1 4 9 9 ( 2 0 1 3 ) 1 8 - 0 2 7 7 — 1

网络计划技术在建筑工程项目管理中的应用

网络计划技术在建筑工程项目管理中的应用

可预见 的危险 因素 出现时 ,可 以通过关键路径模 型法来测试负 责人提 出的应急措施是否可行 。 () 9 关键路径进度 计划可 以帮助项 目负责人 区别 项 目的延 误是 由于工作本身的特点还是 由于活动之间 的逻辑先后关系引 起的 , 或者是由于资源 的利用率低 而造成的。 ( o 针对不 同情 况可选用 下列不同的方法来调整关键线路 1) 的长度 : ①关键线路提前。当关键线路的实际进度比 计划进度提 前时 , 首先要确定是否对原计划工期予以缩短 , 可分两种情况进 行: 如果不想缩短原计划工期 , 利用 这个 机会 降低资源强度 则可 和费用 ,方法是选择后续关键工作 中资 源占用量 大的或直接费 用 高的关键工作予 以适 当延长 ,延长时 间不应超过 已完成 的关 键工作提前 的时间 ;如果要使提前完成 的关键线路 的效果变成 整个计划工期的提前完成 ,则应将进度计划 的未完成部分做一 个新 的进度计划 , 重新计算与调整 。按新 的进度计划 执行 , 并保 证新的关键工作按新计 算的时间完成。 ②关键线路滞后。 当关键 线路的实际进度 比计划进度落后 时 , 进度计划调整落后时 , 进度 计划调整的任务是 采取措施 把落后 的时间抢 回来 。于是应在未 完成的关键线路 中选择资 源强度小 的关 键工作予以缩短 ,重新 计算未完成部分 的时 问参数 , 参数执行 , 计划技 术; 建筑工程 ; 目管理 ; 用 项 应 中图分类号 :T r 文献标识码 :A u7 1 文章编号 :10 - 162 0)2 0 4 — 2 0 0 8 3 ( 83 — 1 1 0 0
网络计划技术 于 15 年产 生于美国 , 由美 国的杜邦化 学 98 是 工业公司发明的。网络计划方法因控制项 目的进度而产生, 是进 度控制的主要方法。现在, 在建筑行业里业主方的项目招标, 监 理方的进度控制,承包方的投标及进度控制,都离不开网络计 划, 网络计划已被公认为进度控制的最有效方法。 在网络计划技术中, 关键路径是最重要的一个概念, 关键路 径是项目网络计划中由一系列工作活动构成的工期最长的那条 路径, 该路径上的工作为关键工作。任何一项关键工作活动不能 按时完成 , 所有处于其后的工作活动都要往后拖延。当关键线路 上某些工作的作业时间缩短了, 则有可能出现关键线路转移; 必 须集中精力抓关键线路和关键工作,经常分析和研究这些线路 和工作是否有可能提前或拖期, 并找出原因, 采取对策。在建筑

网络计划技术在建设工程中的应用

网络计划技术在建设工程中的应用

影响施工进度的要素众 多施 工条件 的变化 、施工技术上的失误 、 施工组织 管理不 力、经济上 的纠纷 、意外事件 的 出现等 因素, 都会影 响 施 工 进 度 , 加 以分 析 对 比, 出 主 要 影 响 因 素 进 行 调 整 。 要 找 ( 分 析 是 否确 需进 行 计 划调 整 4) 从施工 工期控 制角度来说 , 工作 的实 际进度 比计 划进度超前是有 利的, 以进度控 制重 点是工程进 度发生延迟 时是否需要进 行调整。 所 当 然, 工 进 度提 前 太 多也 是 不 可取 的 , 施 因为 这 会 影 响 到 工 程 质 量 和 生 产 安全 , 必须 进 行 适 当 的 调 整 。 也 ( ) 工 进 度 调整 措 施 5施 明确 了必须进 行施工进度 调整 内容之后 , 应确定在 哪些后续工 就 作上 采取调整措施 。技术 上措 施主要有: 改进施 工工艺, 缩短施 工工艺 之 间 的技 术 间歇 时 间: 用先 进 的施 工 方 法. 短 施 工 工 作 时 间: 取 先 选 缩 采 进施工机械 提高劳 动生产效率等 。组织上措施 主要有: 合理划分施工 段, 增加施工班组; 采取流 水施 工、立体交叉作业。 以充分利用空间争取 时 间; 另外 。 可 提 高 奖 金 额 度 , 展 劳 动 竞 赛 来 缩 短 工 期 。 也 开
( ) 设 工 程 项 目施 工 进 度 的 跟 踪 检 查 1 建 在工程施工过 程中, 进度控 制工作人 员要及 时通过 基层作业施 工 进 度报表, 亲临施 工现 场检查实际施工进度, 召开现 场施 工分析会, 时 随 了解并通报 实际施工进度情况。 ( 2)收集 、 整 理 、 统 计 有 关 施 工 进 度 数 据 数据报 表一定要全 面系统, 并加 以分析、整理 、统计, 形成真实有 效 、 能 正 确 反 映 实 际 进 度 与 计 划 进 度 相 比较 的数 据 资 料 。 ( 3)分析对 比, 找出工期偏差 的原 因及对总 工期和 后续 工作 的影

网络技术在建筑工程施工管理中应用论文

网络技术在建筑工程施工管理中应用论文

浅析网络技术在建筑工程施工管理中的应用【摘要】随着社会的进步,网络技术运用普及到生产和生活的各个领域,而在建筑工程施工领域这一技术的必要性和重要性也突显了出来,也暴露出一些问题,需要所有的工程领导及工作人员意识到网络技术的重要性,面对其暂时存在的问题,要有解决的信心和方法,提高管理人员和技术人员的通力合作。

本文对以上问题作了详细阐述。

【关键词】网络技术;施工管理;外部环境;自身素质;技术人才随着社会的进步,网络技术迅速普及,而在建筑工程施工领域应用网络技术的必要性也突显了出来,其表现在,生产空间不断变化,由于工程产品固定,且整体很难分解,所以施工经常处于流动过程当中,生产空间的变化就意味着施工条件或环境也改变了,工程项目的施工组织与管理也将随着施工方法和顺序而有所变化,所以我们要适应新的工作环境,一定要大力地推行网络技术,扬其长,避其短,让其更好地促进工程的进度。

1 网络技术在建筑工程施工管理中的应用必要性一个项目的施工期限较长,这给露天施工作业带来了很多困难,为了缩短施工期限,可以利用工程体型庞大的特点,组织多层次立体交叉作为平台,多维度利用空间以争取缩短施工期限,这种组织施工的方法要求不同的施工单位和工种之间密切配合,这就需要制定详细的施工组织计划,并严格按照计划来执行。

每个项目跟每一个项目的特点不同,具有很强的个性化特点,不同的工程项目也会因其地理位置和用途不同带来困扰,这就决定了建筑工程不可能进行批量生产。

工程项目的复杂性增大很多,随着科技的进步和人们需求的不断提升,工程的规模和复杂性增加很多,所以施工中各工种的协调也一定要到位,项目经理只有使用工程项目计划,才能把时间、费用、质量和信誉传达给工程技术人员。

我们只有在施工管理中运用网络技术,才能把一项工程作了一个整体来考虑,按照一定的程序对它进行合理安排,并通过网络本身所持有的反馈作用,及时调整工程进步,改进施工管理工作,从而使得施工得以全面地达到节省、优质和快速实现的要求。

网络计划在建筑工程项目进度管理中的应用

网络计划在建筑工程项目进度管理中的应用

浅析网络计划在建筑工程项目进度管理中的应用摘要:传统的建筑工程项目进度计划表示方法主要有横道图、关键线路法(网络计划)、gert、pert 等。

随着建筑工程项目规模及的难度的不断增大,传统的建筑工程项目进度计划表示方法已经无法适应建筑行业发展步伐。

因此,在20世纪50年代末,网络计划技术应运而生,运用网络计划技术可以保证建筑工程项目的按时、按量、按质量完成,并有效的利用了人力、财力、物力等资源,达到了优质、高效、低耗的目标。

文章在此主要对其在建筑工程项目进度管理中的应用进行分析。

关键词:网络计划;进度管理abstract: in the late nineteen fifties, network plan technology emerge as the times require, by using the network technology can ensure that the construction project on time, by volume and according to quality, and efficient use of manpower, financial resources, material resources, to achieve high-quality, high efficiency, low energy consumption targets. this article mainly analyzes the construction project management application.key words: network planning; schedule management中图分类号:tl372+.3 文献标识码: a 文章编号:如今,网络计划建筑工程项目进度管理无论是在理论研究上,还是在实践应用上都取得了很大的进展。

网络计划技术的实际应用

网络计划技术的实际应用

网络计划技术的实际应用1. 简介网络计划技术是一种计划和管理项目进度的工具。

它通过图形展示项目任务之间的依赖关系和时间安排,帮助项目经理和团队成员更加清晰地了解项目进度,并提供了有效的项目管理方法。

在实际项目中,网络计划技术广泛应用于各个领域,包括建筑工程、软件开发、新产品开发等等。

本文将介绍网络计划技术在实际项目中的应用及其优势。

2. 应用场景2.1 建筑工程在建筑工程中,网络计划技术被广泛应用于项目进度管理。

通过建立项目的网络计划图,可以清晰地展示各个施工任务之间的依赖关系和时间安排。

项目经理可以根据网络计划图来制定合理的进度安排,并监控项目的进展情况。

同时,网络计划技术还可以帮助项目团队识别出关键路径,找出对整个项目进度最关键的任务,以便合理安排资源和优化进度。

2.2 软件开发在软件开发项目中,网络计划技术同样具有很大的应用价值。

软件开发项目通常涉及多个开发任务,各个任务之间存在一定的依赖关系。

通过绘制网络计划图,开发团队可以清晰地了解各个任务之间的关系,并能够更好地安排任务的时间和资源。

另外,网络计划技术还可以被用于确定软件发布的时间节点,帮助开发团队合理安排开发进度,提高项目的管理效率。

2.3 新产品开发在新产品开发项目中,网络计划技术也是一种非常重要的工具。

新产品开发通常需要多个部门和团队的协同合作,各个任务之间存在复杂的依赖关系。

通过网络计划技术,项目经理可以清晰地了解各个任务之间的关系,协调各个部门的合作进度,并及时调整项目进度。

除此之外,网络计划技术还可以帮助项目团队识别出新产品开发过程中的关键任务,以便更好地安排资源和管理进度。

3. 优势与挑战3.1 优势网络计划技术在实际应用中具有以下优势:•可视化展示:通过网络计划图,项目团队可以直观地了解项目任务的依赖关系和时间安排,便于项目管理和协调。

•精确计算:网络计划技术可以帮助项目团队根据任务的前置条件和时间估算,精确计算项目的工期和关键路径,提高项目进度的准确性。

网络计划技术在工程施工项目中的应用分析

网络计划技术在工程施工项目中的应用分析
2 0 1 4 年 ・ 1 月 ・
学 术・ 理 论 现代衾 菩
网络 计 划 技术 在 工 程 施 工项 目中 的应 用 分析
李 刚 ( 辽 宁广播 电视大 学 辽宁 沈阳 1 1 0 0 2 3)
摘 要 :本文在建筑工程施 工中,网络计划技 术在 项 目实施过程 中对进度和 费用的控制 ,以及有 限资源的合理配置起 着重要的作 用,本 文 通过对网络计划技术在具体施 工项 目管理 中的应用进行 了分析 ,提 出了如何优化工程进度 。 关键 词 : 网络 计 划 施 工项 目管理 优 化 调 整
1 .引 言
到了各 国的认可。网络计划技术以降低消耗 、提高生产 力 、缩短工期 为 目标 。网络计划技 术由于理论上 的正确 性、工 程技术上 的先 进性和 极 大 的 适 应 性 ,被工 程 项 目领 域 广 泛 采 用 ,并 不 断 得 到创 新 和 发 展 , 为 工 程 建 设 产 生 了 巨 大 的经 济 效 益 。 网络 计 划 技 术 能 够 反 映 出 工 程 的 整体和工程建设 过程 中各项工作之 间相互 协调的关系 ,能够制 定工程 计划 ,同时能够对计划期 间的工期 、资源 、成本 进行优化 ,并在计 划 的执行过程中对工程进行有效 的控制 、调整与监督 ,保证工程项 目预
说教程》 中的题型 ;( 7 )学生觉得成功 的口语提高模式应当具 备的最 重要 的环节 ;( 8 )视听说课 堂上学生所 接受 的口语 练习最大 的优点 ; ( 9 )视听说课堂上学生所接受的 口语练习最大 的缺 点 ;( 1 0 ) 学生期 望中的视听室课 中的口语 课堂设计环 节必须 具备 的练习形式 ; ( 1 1 ) 学生最喜欢 的口语练习形式 ;( 1 2 )学生 一般在非课 堂上用何种 方式 练习和提高 自己的 口语 能力 ; ( 1 3 )与其他 口语课程相 比,学 生觉得 《 新视野大学英语 :视 听说教 程》 的优点 和缺点 体现 ; ( 1 4)视 听说 课程 中学生认为三者的关 系依据从 重点减 弱的关系排序 ; ( 1 5)学生 所接受 的口语联系跟期望的 口语练 习的差距 ; ( 1 6)学 习 《 新视 野大

网络计划技术在建筑装饰装修施工管理中的应用

网络计划技术在建筑装饰装修施工管理中的应用

探究网络计划技术在建筑装饰装修施工管理中的应用【摘要】近年来,随着我国城市化建设进程的不断加快,推动了建筑业的发展速度,各类建筑工程项目与日俱增。

装饰装修是建筑工程中一个较为重要的分项工程,它的施工工期和成本直接影响工程总体进度和成本。

网络计划技术最近几年里兴起的一项管理技术,其主要是借助计算机网络对工程项目进行管理和控制,以此来实现经济效益最大化的目标。

基于此点,本文就网络计划技术在建筑装饰装修施工管理中的应用展开探讨。

【关键词】网络计划技术;建筑装饰装修;施工管理一、网络计划技术概述(一)网络计划技术的起源所谓的网络计划技术具体是指用于工程项目的计划与控制的一项管理技术,该技术是在上个世纪50年末期发展起来的,根据它的起源可分为cpm和pert两种方法。

cpm即关键路径法,美国杜邦公司在1956年制订企业不同部门的系统规划时,制定了第一套网络计划,该计划借助网络来表示各项工作及其所需的具体时间以及工作之间的关系,利用网络对工程费用与工期之间的关系进行分析研究,并从中找出计划编制与执行时的关键路线,即关键路径法;pert即计划评审法,美国海军武器部在1958年制订北极星导弹计划时,也同样应用了网络分析和网络计划,但是在计划的编制过程中,其更注重于各项工作安排的评价和审查,这种计划便被称之为计划评审法。

通过上述分析可知,这两种网络计划方法是有所区别的,cpm常被应用于以往在类似工程项目中已经取得一定经验的承包工程,而pert则更多被应用于项目的研究与开发。

(二)网络计划技术的基本原理网络计划技术的基本原理是借助网络图来表达计划任务的进度安排及其中各项工作间的关系,并在此基础上利用网络分析准确计算出网络时间,以此来确定出关键工序和路线,然后再利用时差,对网络计划进行不断修改,进而获得工期、资源和成本的最优方案。

最后在执行网络计划的过程中,借助信息反馈对工程项目进行监控,以此来确保预定计划目标的实现。

自行整理的建筑实务包过资料之建筑工程项目管理篇第二部分

自行整理的建筑实务包过资料之建筑工程项目管理篇第二部分

1A 掌握网络计划技术在建筑工程中旳应用一、网络计划旳分类我国常用旳工程网络计划包括四类,即双代号网络计划、双代号时标网络计划、单代号网络计划、单代号搭接网络计划。

双代号时标网络计划兼有网络计划和横道计划旳长处,可以直观清晰地将网络计划旳时间参数体现出来,目前已成为应用最为广泛旳一种网络计划。

二、网络计划旳时差、关键工作、关键线路和计算工期时差包括总时差和自由时差:总时差是指在不影响总工期旳前提下,本工作可以运用旳机动时间;自由时差是指在不影响其所有紧后工作最早开始旳前提下,本工作可以运用旳机动时间。

关键工作:是网络计划中总时差最小旳工作,在双代号时标网络图上,没有波形线旳工作即为关键工作。

关键线路:所有由关键工作构成旳线路就是关键线路。

计算工期:即为关键线路上各关键工作旳持续时间之和。

三、网络计划旳优化网络计划表达旳逻辑关系一般有两种,即工艺关系和组织关系。

一般状况下,网络计划优化时,只能调整组织关系。

根据优化目旳旳不一样,网络计划旳优化包括工期优化、费用优化和资源优化三种状况。

1.工期优化工期优化旳目旳是当网络计划计算工期不能满足规定工期时,通过不停压缩关键线路上关键工作旳工期,使网络计划计算工期最终满足规定工期。

选择优化对象应考虑下列原因:1)缩短持续时间对质量和安全影响不大旳工作;2)有备用资源旳工作;3)缩短持续时间增长资源、费用至少旳工作。

2.费用优化费用优化旳目旳是在满足工期规定旳前提下,寻求成本最低旳施工组织过程。

费用优化应从如下几种方面考虑:1)在既定旳工期规定下,确定项目旳最低费用;2)在既定旳费用限额下,确定项目旳最佳工期;3)若缩短一定期间旳工期,至少需增长多少费用;4)若新增一定数额旳费用,最多可缩短多少工期。

3.资源优化一般按两种模式进行资源优化,即“资源有限、工期最短”和“工期固定、资源均衡”。

四、网络计划应用实例【例题2】:某单项工程,按图lA-1所示进度计划网络图组织施工。

网络计划技术在建筑装饰装修施工管理中的应用

网络计划技术在建筑装饰装修施工管理中的应用

[ ]李家正 , 全 良, 4 桂 杨华全. 防止 面板混凝土收缩裂缝 的措
施探讨 [ ] 水力发电 ,0 43 ( ) 3 3 . J. 20 ,0 1 :2— 5 图 1 双层 面板的结构形 式
[ ]JJD4 - 20 , 5 T 0 0 2 公路水泥混凝 土路 面设计规范 [ ] S.

7月毕业 于河海大 学水利水 电工程建 筑专业 , 攻读 西北农 现 林科技 大学硕 士研 究生, 研究方向为水工结构。
收 稿 日期 :0 7— 3—1 20 0 7 ( 编辑 盛晋 生)
3 ・ 8
Re e r h & App iato o l i a e il sa c lc i n f Buid ng M t ra s
作者简介 : 麻媛 (99一) 女 , 17 , 山西运城人 , 助理讲 师,0 2年 20
通 过对两 种不 同结构 形式面 板 的应力 分析及 实
例计算 , 得出单层面板表层最大拉应力是双层面板 表 面最 大拉应 力 的 5倍左 右 , 明双 层 结 构 在减 少 说
拉应 力 上具有 明显 的效果 , 以减少 裂缝 的产生 。 可
1 应 用 网络计 划 技 术 的必 要 性
与一般 的工业生产相 比, 建筑装饰装修工程 的 施工具有其 自身的特点 , 主要表现在以下几个方面 : () 1 生产空间不断变化 。由于装饰装修产品的
固定性且 整体 难分 , 因而 施工 经常处 于 流动过 程 中。
混凝土的老化 。相对于普通混凝土来讲 , 沥青混凝 土面板的主要作用是防渗抗裂 , 其极限拉应力较大、 渗 漏 系数小 、 耐久 性好 、 于维 修 , 有 良好 的变 形 易 具 性能和抗渗性能 , 作为防渗体材料尤其是防渗护面 具有明显的优势 ; 中间层 的作用是改善层间的接触 状态 , 减小摩 阻力 , 去掉 上下层 间 的约束 , 释放 变形 ; 普通 混凝土 面板起 到增 强 面板 整 体 刚 度 的作 用 ; 垫
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

网络计划技术在建筑工程中的应用(doc 15页)(三)无节奏流水施工1.无节奏流水施工的特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

2.流水步距的确定采用累加数列错位相减取大差法计算流水步距。

下面通过例题说明。

例题:某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍见下表,试确定流水步距,计算流水施工工期。

施工过程施工段 ① ② ③ ④ Ⅰ2 3 2 1 Ⅱ3 24 2 Ⅲ 3 4 2 2解:(1)求各施工过程流水节拍的累加数列: 施工过程Ⅰ:2,5,7,8施工过程Ⅱ:3,5,9,11施工过程Ⅲ:3,7,9,11(2)错位相减,取最大差值作为流水步距KⅠ与Ⅱ: 2,5,7,8 Ⅱ与Ⅲ: 3,5,9,11-) 3,5,9,11 -) 3,7,9,112,2,2,-1,-11 3, 2, 2,-11则K1,2=2天,同理可得K2,3=3天3、流水施工工期的确定 C Z G n t K T ∑-∑+∑+∑+∑=上例中T=(2+3)+(3+4+2+2)=16(天)流水施工横道图如下:1A420012掌握网络计划技术在建筑工程中的应用一、基本概念1、网络图在进度控制中,网络图用来表示进度计划。

它是一种表示计划中各项工作先后顺序和所需时间的网状图,由若干箭线和节点组成。

2、工作组织施工首先要划分工作项目,网络图中,每一个工作项目称为一项工作。

工作的表示方法如下:工作要消耗时间和资源。

但网络图中有一类特殊的工作,它既不消耗时间也不消耗资源,这类工作称为虚工作。

网络图中,虚工作只表示工作之间的逻辑关系。

例③—④。

3、节点节点表示工作开始和完成的瞬间,为时间的一点。

除了网络图的开始节点和完成节点之外,中间的任何节点都表示前面工作的结束及后面工作的开始。

4、编号即节点编号。

节点编号的原则:从左向右编,从小到大编,并且箭头号要大于箭尾号。

5、工艺关系、组织关系工艺关系和组织关系合称逻辑关系。

逻辑关系是指工作之间的先后顺序关系。

所谓工艺关系是指工艺上、客观上要求的先后顺序关系。

如支模板→绑钢筋→浇砼。

所谓组织关系是指为了组织施工或资源调配的方便而人为规定的先后顺序关系。

如支模1→支模2。

6、紧前工作、紧后工作紧前工作和紧后工作是两个非常重要的概念。

紧前工作和紧后工作表示工作之间的关系。

7、先行工作和后续工作先行工作:某项工作的先行工作是指与该工作位于同一条线路上并且在该工作之前的所有工作。

后续工作:某项工作的后续工作是指与该工作位于同一条线路上并且在该工作之后的所有工作。

8、线路、关键线路、关键工作线路:从网络图的起点节点开始,顺着箭头方向一直到终点的全程称为一条线路,网络图中有若干条线路。

列出网络图示例中的所有线路。

关键线路:所有线路中持续时间最长的线路称为关键线路。

计算各条线路的持续时间,找出关键线路。

关键工作:位于关键线路上的工作称为关键工作。

关键工作举例,用双箭线标示关键工作。

①→②→③→⑤→⑥3+2+1+1=7天,总时差为2天。

①→②→③→④→⑤→⑥3+2+0+2+1=8天,总时差为1天。

①→②→④→⑤→⑥3+3+2+1=9天,总时差为0。

9.时差(1)总时差:在不影响工期的前提下,工作拥有的机动时间。

(2)自由时差:在不影响紧后工作最早开始时间前提下,工作拥有的机动时间。

案例分析:【案例1】某工程,施工单位向项目监理机构提交了项目施工总进度计划(图6-1)和各分部工程的施工进度计划。

图6-1 项目施工总进度计划施工单位为了保证工期,决定对B分部工程施工进度计划横道图(图6—3)进行调整,组织加快的成倍节拍流水施工。

图6-3 B分部工程施工进度计划横道图问题:1.找出项目施工总进度计划(图6—1)的关键线路。

2.B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?各施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整后的流水施工进度计划横道图。

3.对图6-1项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?参考答案:1.关键线路:B—E—G和B—F—H。

2.流水步距K=1月,b甲=t甲/K=2/1=2队,同理,b乙=1队、b丙=2队N’=2+1+2=5队B分部工程流水施工工期TB=(m+N’-1)K=(3+5-1)×1=7月流水施工横道图如下。

3.工期为27月、提前3月。

案例2】某办公楼由12层主楼和3层辅楼组成。

施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。

乙方提交了一份施工网络进度计划,并得到甲方的批准。

该网络进度计划如下图所示。

施工过程中发生了如下事件:事件l:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。

根据批准的地基处理方案,乙方增加费用5万元。

因地基复查使基础施工工期延长3天,人工窝工15个工日。

事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作工期拖延l周。

事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4天。

事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个日,该工作工期延长4天,材料损失费1万元。

问题1.该网络计划中哪些工作是主要控制对象(关键工作),计划工期是多少?2.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。

3.该工程可得到的工期补偿为多少天?4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,乙方应得到的索赔款为多少?案例分析:一、本部分要求掌握基于网络计划的工期索赔、费用索赔问题,每年均会考到。

二、解题步骤:1.判断索赔是否成立:非承包商责任造成的损失才可以索赔。

2.若索赔不成立,则索赔计算不予考虑;3.若索赔成立,需合理计算工期索赔值和费用索赔值。

(1)工期索赔计算:①找出网络计划关键线路;②若延误的工作为关键工作,则延误几天补偿几天;③若延误的工作为非关键工作,则与总时差比较:若小于等于总时差不影响工期,不予补偿;若大于总时差,则超过总时差几天,补偿几天。

④若是工程变更导致工程量增加,增加的时间用比例计算法计算:增加的工程量增加的时间= 原工作时间×原工程量4.判别工期提前或拖后用两个工期进行比较:即实际施工期与合同工期比较。

合同工期包括原合同工期和新合同工期。

新合同工期=原合同工期+工程延期时间(工期索赔时间)实际施工期=原合同工期+所有的延误时间(包括业主原因和承包商原因引起的所有延误时间)用实际施工期与新合同工期比较来判别工期提前或拖后。

(2)费用索赔计算①按题目中给出的实际损失补偿;②人员机械窝工:窝工费=每日窝工费补偿标准×窝工工日(台班);③完成额外工作:补偿金额=日工资单价×工日数或补偿金额=机械台班单价×台班数。

④若是工程变更导致工程量增加:补偿金额=增加的工程量×综合单价参考答案:1.关键线路上的工作(即关键工作)为重点控制对象,包括:基础工程、主楼主体、设备安装、装饰装修。

计划工期=(8+16+6+11)周=41周2.索赔事件阐述如下:事件l:是因地质条件的变化引起的,属于甲方应承担的风险,既可以索赔费用,也可以索赔工期。

事件2:是因设计变更引起的,属于甲方应承担的责任,既可以索赔费用,也可以索赔工期。

事件3:是因施工机械出现故障引起的,属于承包商自己应承担的风险,与甲方无关,不能向甲方提出索赔。

事件4:是因乙方购买的施工材料的质量不合格引起的,属于承包商自己应承担的责任,与甲方无关,不能向甲方提出索赔。

3.综上所述,事件l、事件2可进行工期索赔。

基础工程是关键工作,延长3天,可获得3天的工期补偿;辅楼工程延长1周,但因它不是关键线路,且有8周的总时差,所以不能获得工期补偿。

因此,乙方可得到的工期补偿为3天。

4.事件l:索赔款额=10×30+15×18+50000=50570元事件2:索赔款额=30×30+20000 =20900元索赔款总额=(50570+20900)元=71470元【案例3】某建筑工程,建筑面积3.8万m2,地下1层,地上16层。

施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600 d。

合同约定工期每提前(或拖后)1 d奖励(或罚款)1万元。

乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误l d,分包方应赔偿损失l万元。

主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误l d,供货方赔偿l万元。

乙方提交了施工网络计划,并得到了监理单位和甲方的批准。

网络计划示意图如下图所示(单位:d)。

施工过程中发生了以下事件。

事件一:底板防水工程施工时,由于特大暴雨突发洪水原因,造成基础工程施工工期延长5 d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。

事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。

事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3 d,直接经济损失0.8万元。

事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9 d,直接费用增加3万元。

事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失O.5万元。

其余各项工作,实际完成工期和费用与原计划相符。

问题:1.指出该网络计划的关键线路。

2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。

3.分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。

4.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元?5.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?6.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?{疑难解析:问题4:(1)实际施工期计算,将所有延误时间加到原网络图中去,重新找关键线路和工期。

此时关键线路未变,则实际施工期:125(基础工程)+210(主体结构)+40(二次结构)+49(设备安装)+200(室内装修)=624d 或者:600(原合同工期)+5(基础工程)+10(主体结构)+9(设备安装)=624d(2)新合同工期=原合同工期+非承包商原因延期时间=600+5(基础工程)+9(设备安装)=614d 实际施工期>新合同工期,延误10d,罚款10d ×1万元/d=10万元问题6:工期优化的方法:不能把关键线路压缩成非关键线路,即允许出现新的关键线路,原关键线路总要保持是关键线路,否则不能有效缩短工期。
