2024年一级造价师之工程造价案例分析(土建+安装)高分题库附精品答案大题(共12题)一、背景:某拟建工程为二层砖混结构,一砖外墙,层高3.3m,该工程建筑面积及外墙工程量分别为265.07m2、77.933m3。
原概算指标为每100m2建筑面积(一砖半外墙)25.71m3,每平方米概算造价120.5元(砖砌一砖外墙概算单价按23.76元,砖砌一砖半外墙按30.31元)。
问题:求修正后的单方造价和概算造价。
【答案】本题主要考查考生运用概算指标法对工程不同部分的价格修正及总价计算的能力。
[解析]相关计算公式如下:拟建单位工程概算造价=拟建工程建筑面积(体积)×概算指标概算指标的修正:单位造价修正指标=原指标单价-换出结构构件的价值+换入结构构件的价值换入砖砌-砖外墙每100m2数量=77.933×100÷265.07=29.4(m3)换入价值29.4×23.76=698.54(元)换出价值25.71×30.31=779.27(元)每平方米建筑面积造价修正指标=120.5+698.54÷100-779.27÷100=119.7(元/m2)单位工程概算造价=265.07×119.7=31728.88(元)二、某市政府投资一建设项目,法人单位委托招标代理机构采用公开招标方式代理招标,并委托有资质的工程造价咨询企业编制了招标控制价。
招投标过程中发生了如下事件:事件1:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改为邀请招标方式,并要求在当地承包商中选择中标人。
事件2:资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。
事件3:招标代理机构设定招标文件出售的起止时间为3个工作日;要求投标保证金为120万元。
事件4:开标后,招标代理机构组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人、该项目主管部门主要负责人1人组成。
2024年一级造价师之工程造价案例分析(土建+安装)题库及精品答案

2024年一级造价师之工程造价案例分析(土建+安装)题库及精品答案大题(共12题)一、某企业拟新建一化工产品生产项目,其中设备从某国进口,重量700吨,装运港船上交货价为420万美元,国际运费标准为550美元/吨,国际运输保险费率为3‰,银行财务费率为5‰,外贸手续费率为1.5%,关税税率为22%,进口环节增值税的税率为17%,银行外汇牌价为1美元=6.7元人民币,该设备国内运杂费率为3.5%。
项目的建筑工程费用为2500万元,安装工程费用为1700万元,工程建设其他费用为工程费用的20%,基本预备费费率为工程费用和工程建设其他费用之和的5%,建设期价差预备费为静态投资的3%。
项目建设期1年,运营期6年,项目建设投资全部为自有资金投入,预计全部形成固定资产,其中包含13%可抵扣的固定资产进项税额。
固定资产可使用年限为8年,按直线法折旧,残值率为4%,固定资产余值在项目运营期末收回。
运营期第1年投入流动资金1350万元,全部为自有资金,流动资金在计算期末全部收回。
项目运营期第1年即达到设计生产能力,在运营期间,每年的含税营业收入为7500万元,其中销项税额为900万元,经营成本为2800万元,其中进项税额170万元,增值税附加税率按应纳增值税的12%计算,所得税率为25%,行业基准投资回收期为5年,企业投资者可接受的最低税后收益率为10%。
问题:1.列式计算该项目的设备购置费。
2.列式计算该项目的建设投资。
3.列式计算该项目的固定资产原值、年折旧费和余值。
4.列式计算项目运营期各年的调整所得税。
【答案】问题1:解:进口设备货价(FOB)=420×6.7=2814.00(万元)国际运费=550×700×6.7/10000=257.95(万元)国外运输保险费=(2814+257.95)×3‰/(1-3‰)=9.24(万元)到岸价(CIF)=2814.00+257.95+9.24=3081.19(万元)银行财务费=2814.00×5‰=14.07(万元)外贸手续费=3081.19×1.5%=46.22(万元)关税=3081.19×22%=677.86(万元)进口环节增值税=(3018.19+677.86)×17%=628.33(万元)进口从属费=14.07+46.22+677.86+628.33=1366.48(万元)进口设备原价(抵岸价)=3081.19+1366.48=4447.67(万元)国内运杂费=4447.67×3.5%=155.67(万元)设备购置费=4447.67+155.67=4603.34(万元)二、【背景资料】某高校投资一建筑面积30000m2教学楼,拟采用工程量清单以公开招标方式施工招标。
2023年一级造价师《案例分析》(土建、安装)真题答案及解析

2023一级造价工程师《建设工程造价案例分析》真题参考答案及解析【试题一】某新建建设项目建设期1年,运营期8年,基础数据如下:(1)建设投资2500万元(可抵扣进项税150万元),除可抵扣进项税外的建设投资预计全部形成固定资产项目,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(2)项目建设投资的资金来源为自有资金和贷款,贷款为1500万元,贷款年利率为5%,按年计息,贷款合同约定运营期前4年按等额还本付息方式偿还债务。
(3)流动资金300万元由项目自有资金在运营期第1年投入。
(4)项目正常年份的设计产能为5万件,不含税销售价格为360元/件,正常年份的经营成本1200万元(其中可抵扣进项税为80万元)。
所得税税率为25%,增值税税率为13%,增值税附加税率为12%。
(5)运营期第1年达到设计产能的80%,该年营业收入和经营成本均为正常年份的80%,以后各年均达到设计产能。
【问题】1.列式计算项目运营期第1年和第2年应纳增值税额。
2.分别列式计算项目运营期第1年、第2年的不含税总成本费用、所得税和税后利润。
3.运营期第1年末的项目盈余资金(不考虑应付利润)。
4.若基准收益率为10%,单价为360元/件时,资本金现金流的净现值为610万元;单价上涨10%后,净现值为1235万元。
在保证项目可行的前提下,试计算单价下浮的临界百分比为多少?(计算结果以万元为单位,小数点后保留两位小数)【参考答案】问题1:运营期第1年应纳增值税=360×5×13%×80%-80×80%-150=-26.80万元,应纳增值税为0万元运营期第2年应纳增值税=360×5×13%-80-26.80=127.20万元,应纳增值税为127.20万元问题2:建设期利息=1500/2×5%=37.50万元运营期前4年每年还本付息额=(1500+37.50)×5%×(1+5%)4(1+5%)4−1=433.59万元运营期第1年:应还利息=(1500+37.50)×5%=76.88万元应还本金=433.59-76.88=356.71万元固定资产折旧=(2500+37.5-150)×(1-5%)/8=283.52万元总成本费用=(1200-80)×80%+283.52+76.88=1256.40万元利润总额=360×5×80%-1256.40-0=183.60万元所得税=183.60×25%=45.90万元税后利润=183.60×(1-25%)=137.70万元137.70+283.52=421.22>应还本金356.71万元,所以不会发生临时借款运营期第2年:应还利息=[(1500+37.5)-356.71]×5%-59.04万元总成本费用=(1200-80)+283.52+59.04=1462.56万元利润总额=360×5-1462.56-127.20×12%=322.18万元所得税=322.18×25%=80.55万元税后利润=322.18-80.55=241.63万元问题3:累计盈余资金:360×5×1.13×80%-(1200×80%+45.90+433.59)=187.71万元问题4:(360-×)/[(360×1.1)-×]=610/1235解得:×=324.86万元(324.86-360)/360=-9.76%该产品价格下降临界百分比为9.76%【试题二】某国有资金投资依法必须招标的省级重点项目。
2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案

2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案大题(共12题)一、案例分析四【背景资料】某政府投资的大型建设项目,建设单位委托招标代理机构采用公开招标的方式进行项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价,招标过程中出现了如下事件。
事件1:资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。
事件2:由招标代理机构组建评标委员会,由技术专家2人、经济专家3人、招标人代表1人、该项目主管部门主要负责人组成。
事件3:为了加大竞争,以减少可能的围标而导致的竞争的不足,招标人要求招标代理机构将招标控制价再下浮10%,并仅公布招标控制价总价。
事件4:评标过程中,评标委员会发现某投标人的投标报价明显低于其他投标人的投标报价。
事件5:评标结束后,评标委员会向招标人提交了书面评标报告和中标候选人名单。
评标委员会成员王某对评标结果有异议,拒绝在评标报告上签字,但又不提出书面意见。
事件6:招标人向中标人发出中标通知书后,为了降低造价,向中标人提出降价的要求,双方通过多次谈判,在中标通知书发出之日后第32天签订书面合同,合同价比中标价降低2%,招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。
【问题】1.说明事件1中招标代理机构在资格预审时还应审查哪些内容。
2.指出事件2中,招标代理机构行为的不妥之处,并说明理由。
【答案】1.事件1中招标代理机构还应审查的内容:资格审查应主要审查潜在投标人或者投标人是否符合下列条件:①具有独立订立合同的权利;②具有履行合同的能力,包括专业、技术资格和能力,资金、设备和其他物质设施状况,管理能力,经验、信誉和相应的从业人员;③没有处于被责令停业,投标资格被取消,财产被接管、冻结,破产状态;④在最近三年内没有骗取中标和严重违约及重大工程质量问题;⑤法律、行政法规规定的其他资格条件。
2.“由招标代理机构组建评标委员会”不妥,理由:评标委员会由招标人负责组建。

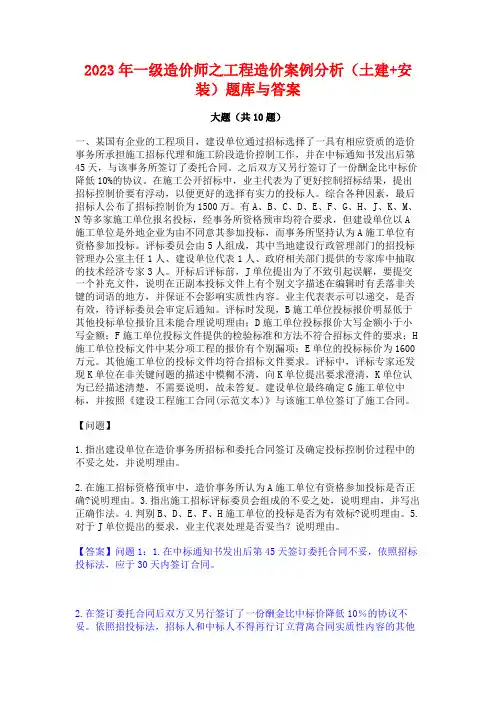

2023年一级造价师之工程造价案例分析(土建+安装)题库与答案

2023年一级造价师之工程造价案例分析(土建+安装)题库与答案大题(共10题)一、某国有企业的工程项目,建设单位通过招标选择了一具有相应资质的造价事务所承担施工招标代理和施工阶段造价控制工作,并在中标通知书发出后第45天,与该事务所签订了委托合同。
之后双方又另行签订了一份酬金比中标价降低10%的协议。
在施工公开招标中,业主代表为了更好控制招标结果,提出招标控制价要有浮动,以便更好的选择有实力的投标人。
综合各种因素,最后招标人公布了招标控制价为1500万。
有A、B、C、D、E、F、G、H、J、K、M、N等多家施工单位报名投标,经事务所资格预审均符合要求,但建设单位以A 施工单位是外地企业为由不同意其参加投标,而事务所坚持认为A施工单位有资格参加投标。
评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府相关部门提供的专家库中抽取的技术经济专家3人。
开标后评标前,J单位提出为了不致引起误解,要提交一个补充文件,说明在正副本投标文件上有个别文字描述在编辑时有丢落非关键的词语的地方,并保证不会影响实质性内容。
业主代表表示可以递交,是否有效,待评标委员会审定后通知。
评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H 施工单位投标文件中某分项工程的报价有个别漏项;E单位的投标标价为1600万元。
其他施工单位的投标文件均符合招标文件要求。
评标中,评标专家还发现K单位在非关键问题的描述中模糊不清,向K单位提出要求澄清,K单位认为已经描述清楚,不需要说明,故未答复。
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
【问题】1.指出建设单位在造价事务所招标和委托合同签订及确定投标控制价过程中的不妥之处,并说明理由。

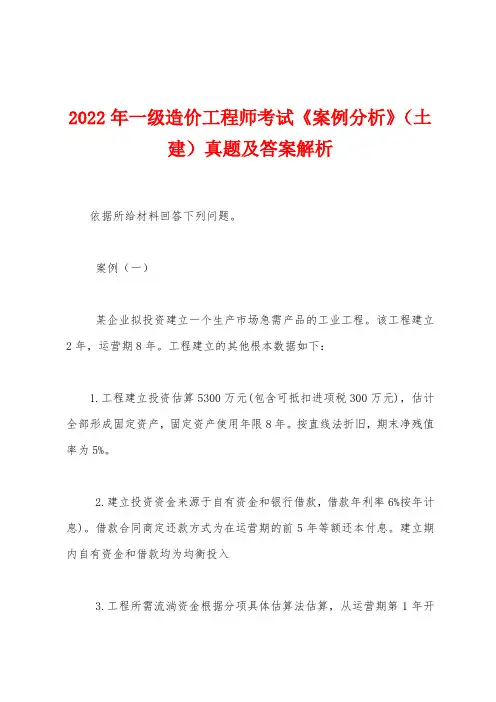

2022年一级造价工程师考试《案例分析》(土建)真题及答案解析

2022年一级造价工程师考试《案例分析》(土建)真题及答案解析依据所给材料回答下列问题。
案例(一)某企业拟投资建立一个生产市场急需产品的工业工程。
该工程建立2年,运营期8年。
工程建立的其他根本数据如下:1.工程建立投资估算5300万元(包含可抵扣进项税300万元),估计全部形成固定资产,固定资产使用年限8年。
按直线法折旧,期末净残值率为5%。
2.建立投资资金来源于自有资金和银行借款,借款年利率6%按年计息)。
借款合同商定还款方式为在运营期的前5年等额还本付息。
建立期内自有资金和借款均为均衡投入3.工程所需流淌资金根据分项具体估算法估算,从运营期第1年开头由自有资金投入4.工程运营期第1年,外购原材料、燃料费为1680万元,工资及福利费为700万元,其他费用为290万元,存货估算为385万元。
工程应收款年转次数、现金年周转次数、应付账款年周转次数分别为1次、9次、6次。
工程无预付账款和预收账款状况5.工程产品适用的增值税税率为13%,增值税附加税率为12%,企业所得税税率为25%6.工程的资金投入、收益、本钱费用表1.1。
表1.1工程资金投入、收益、本钱费用表单位:万元【问题】1.列式计算工程运营期年固定资产折旧额2.列式计算工程运营期第1年应归还的本金、利息3.列式计算工程运营期第1年、第2年应投入的流淌资金4.列式计算工程运营期第1年应缴纳的增值税。
5.以不含税价格列式计算工程运营期第1年的总本钱费用和税后利润,并通过计算说明工程运营期第1年能够满意还款要求计算过程和结果保存两位小数【答案】问题1:(4分)建立期利息第1年:1500×1/2×6%=45万元第2年:(1545+1500×12)×6%=137.7元合计:45+137.7=182.37万元(2分)固定资产折旧费,(5300+182.7-300×(1-5%)÷8=615.45万元(2分)问题2:(4分)每年得还本息和:3182.7×6%×(1+6%)5-【1+6%)5-1】=755.56万元(2分) 运营期第1年应还利总:755.56×6%=190.96万元(1分)应还本金:755.56-190.96=564.6万元(2分)问题3:(5分)运营期第1年应投入的流淌资金:应收账款=年经营本钱÷12=2700÷12=225万元现金=(工资及福利费+其他费用)÷9=(700+290)÷9=110万元存货=385万元流淌资产=225-110+385=720万元(2分)应付账款=外购原材料、燃料费÷6=1680÷6=280万流淌负债=应付账款280万元(1分)运营期第1年应投入的流淌资金720-280=440万元(1分)运营期第2年应投入的流淌资金=855-350-440=65万元(1分)问题4:(2分)运营期第1年增值税:3520×13%-200-300=-42.4万元,故应纳增值税为0(2分)问题5:(5分)运营期第1年:总本钱费用=2700+615.45+190.96=3506.41万元(2分)税后利润=(3520-3506.41)×1(1+25%)=10.19方元(1分)因10.19+615.45=625.64万元当年应还本金564.6万元,故,运营期第1年可以满意还款要求。
2019一级造价工程师《案例分析(土建+安装)》真题及答案

2019 一级造价工程师《案例分析(土建+安装)》真题及答案-CAL-FENGHAI-(2020YEAR-YICAI)JINGBIAN2019年一级造价工程师《案例分析(土建+安装)》真题及答案试题一:(20分)某企业投资新建一项目,生产种市场需求蛟大的产品。
项目的基础数据如下:1•项目建设投资估算为1600万元含可抵扣进项税112万元),建设期1年,运营期8 年。
建设投资(不含可抵扣进项税)全部形成固定资产,固定资产使用年限8年,残值率4%,按直线法折旧。
2.项目流动资金估算为200万元,运营期第1年年初投入,在项目的运萱期末全部回收3.项目资金来源为自有资金和贷款,建设投资货款利率为8%按年计息),流动资金利率为5%(按年计息。
建设投资贷款的还款方式为运营期前4年等额还本利息息照付方式。
4.项目正常年份的设计产能为10万件,运营期第1年的产能为正常年份产的70%目前市场同类产品的不含税销售价格约为65-75元件5.项目资金投入、收益及成本等基础测算数据见表l.lo6.该项目产品适用的增值税税率为23%,增值税附加综合税率为10%,所得税税率为25%o表2.2项目资金投入、收益及成木表问题:1•列式计算项目的建设期贷款利息及年固定资产折旧额。
2.若产品的不含税销售单价确定为65元/件,列式计算项目运营期第1年的增值税、税前利润,所得税,税后利润。
3.若企业希望项目运营期第1年不借助其他资金来源能够满足建设投资贷款还款要求,产品的不含税销售单价至少应确定为多少4.项目运营后期(建设期贷款偿还完成后),考虑到市场成熟后产品价格可能下年,产品单价拟在65元的基础上下调10%,列式计算运营后期正常年份的资木金净利润率。
(注:计算过程和结果教据有小数的,保留两位小数)参考解析:问题一建设期贷款利息=1000X0. 5X8%二40 (万元)年固定资产折旧二(1600+40-112) X (1-4%) 4-8=183. 36 (万元)问题二运营期第1年的增值税=7X65X 13%-14-112=-66. 85 (万元)<0,应纳增值税:0 元,增值税附加0元.运营期第 1 年的税前利润=7X65- (210-14) -183. 36- (1000+40) X8%- 100X5%二455-196-183. 36-83. 2-5=-12. 56 (万元)运营期第1年的税前利润〈0,所得税为0,税后利润为-12. 56 (万元)问题三运营期第1年还本=(1000+40) +4=260 (万元)运营期第1年总成木(不含税)二(210-14) +183. 36+ (1000+40)X8%+100X5%=467. 56 (万元)设产品的不含税销售单价为y,(7y-467. 56) X (1-25%)+183. 36=260 ;Y=81. 39 (万元)问题四运营后期正常年份的增值税附加二【10X65X (1-10%) X 13%-25]X10%=51.05X10%=5. 105 (万元)运营后期正常年份的净利润二【10X65X (1-10%)- (330-25) -183. 36-100X5%- 5.105] X (1-25%) =86. 535X (1-25%) =64. 90 (万元)运营后期正常年份的资本金净利润率=64. 904- (600+100) =9.27%试题二:(20分)某工程,业主釆用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。
2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案

2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案大题(共10题)一、某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。
该项目的主要价款信息及合同付款条款如下:(1)承包商各月计划完成的分部分项工程费、措施费见下表。
各月计划完成的分部分项工程费、措施费单位:万元(2)措施项目费160000元,在开工后的前两个月平均支付。
(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。
(4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。
(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。
(6)业主按承包商每次应结算款项的90%支付。
(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
(8)规费综合费率为3.55%,增值税率为10%。
(9)本案例中,人材机费、管理费、利润、规费均不含税。
施工过程中,各月实际完成工程情况如下:【答案】【1】分部分项工程费用:55+75+90+60=280万元=2800000(元)措施项目费用:160000(元)其他项目费用:180000+100×120=192000(元)合同价(包括规费及税金):(2800000+160000+192000)×1.0355×1.10=3590286(元)预付款:3590286×20%=718057(元)【2】(1)四月份:完成的分部分项工程量价款:550000×1.0355×1.10=626478(元)应支付的工程价款:(550000+80000)×1.0355×1.10×90%=645841(元)(2)五月份:完成的分部分项工程量价款:750000×1.0355×1.10=854288(元)应支付的工程款:(750000+80000+35×120)×1.0355×1.10×90%=855176(元)(3)六月份:完成的分部分项工程量价款:900000×1.0355×1.10=1025145(元)应支付的工程款:二、某新建建设项目的基础数据如下:1.项目建设期2年,运营期8年,建设投资4000万元,除300万形成无形资产外,其余全部形成固定资产。
一造价工程师《案例分析(土建+安装)》真题及答案

2019年一级造价工程师《案例分析(土建+安装)》真题及答案试题一:(20 分)某企业投资新建一项目,生产种市场需求蛟大的产品。
项目的基础数椐如下:1.项目建设投资估算为 1600 万元含可抵扣进项税 112 万元),建设期 1 年,运营期 8 年。
建设投资(不含可抵扣进项税)全部形成固定资产,固定资产使用年限 8 年,残值率 4%,按直线法折旧。
2.项目流动资金估算为 200 万元,运营期第 1 年年初投入,在项目的运萱期末全部回收3.项目资金来源为自有资金和贷款,建设投资货款利率为8%按年计息),流动资金利率为5%(按年计息。
建设投资贷款的还款方式为运营期前 4 年等额还本利息息照付方式。
4.项目正常年份的设计产能为 10 万件,运营期第 1 年的产能为正常年份产的70%目前市场同类产品的不含税销售价格约为 65-75 元件5.项目资金投入、收益及成本等基础测算数据见表 1.1。
6.该项目产品适用的增值税税率为 13%,增值税附加综合税率为 10%,所得税税率为 25%。
表 1.1 项目资金投入、收益及成本表问题:1.列式计算项目的建设期贷款利息及年固定资产折旧额。
2.若产品的不含税销售单价确定为 65 元/件,列式计算项目运营期第 1 年的增值税、税前利润,所得税,税后利润。
3.若企业希望项目运营期第 1 年不借助其他资金来源能够满足建设投资贷款还款要求,产品的不含税销售单价至少应确定为多少?4.项目运营后期(建设期贷款偿还完成后),考虑到市场成熟后产品价格可能下年,产品单价拟在65 元的基础上下调 10%, 列式计算运营后期正常年份的资本金净利润率。
(注:计算过程和结果教据有小数的,保留两位小数)参考解析:问题一建设期贷款利息=1000×0.5×8%=40(万元)年固定资产折旧=(1600+40-112)×(1-4%)÷8=183.36(万元)问题二运营期第 1 年的增值税=7×65×13%-14-112=-66.85(万元)<0,应纳增值税:0 元,增值税附加 0 元.运营期第 1 年的税前利润=7×65-(210-14)-183.36-(1000+40)×8%-100×5%=455-196-183.36-83.2-5=-12.56(万元)运营期第 1 年的税前利润<0,所得税为 0,税后利润为-12.56(万元)问题三运营期第 1 年还本=(1000+40)÷4=260(万元)运营期第 1 年总成本(不含税)=(210-14)+183.36+(1000+40)×8%+100×5%=467.56(万元)设产品的不含税销售单价为 y,(7y-467.56) ×(1-25%)+183.36=260;Y=81.39(万元)问题四运营后期正常年份的增值税附加=【10×65× (1-10%)× 13%-25】×10%=51.05×10%=5.105(万元)运营后期正常年份的净利润=【10×65× (1-10%)-(330-25)-183.36-100×5%-5.105】×(1-25%)=86.535× (1-25%)=64.90(万元)运营后期正常年份的资本金净利润率=64.90÷(600+100)=9.27%试题二:(20 分)某工程,业主釆用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价 600 万元,其中暂列金额为 50 万元)。
2024年一级造价师之工程造价案例分析(土建+安装)题库附答案(典型题)

2024年一级造价师之工程造价案例分析(土建+安装)题库附答案(典型题)大题(共12题)一、某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。
合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间,见表5.1。
该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元,暂列金额8万元;管理费以分项工程中人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%:规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%:税金率为3.5%;合同工期为8个月。
表5.1分项工程工程量、费用和计划作业时间明细表有关工程价款支付条件如下:(1)开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4-6月分三次平均扣回;(2)安全文明施I等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1--5个月分五次平均支付;(3)业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费);(4)暂列金额计入合同价,按实际发生额与工程进度款周期支付;(5)工程质量保证金为工程款的3%,竣工结算月一次扣留。
工程施工期间,经监理人核实的有关事项如下:(1)第3个月发生现场签证计日工费用3.0万元;(2)因劳务作业队伍调整使分项工程C的开始作业时间推迟1个月,且作业时间延长1个月;(3)因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变;【答案】正确答案是1.合同价款=(43.16+6+10+8)×(1+6%)×(1+3.5%)=73.681(万元);预付费=43.16×(1+6%)×(1+3.5%)×25%=11.838(万元);首付的措施费=6×50%×(l+6%)×(l+3.5%)×90%=2.962(万元)。
2023年一级造价师之工程造价案例分析(土建+安装)题库与答案

2023年一级造价师之工程造价案例分析(土建+安装)题库与答案大题(共10题)一、某国有企业的工程项目,建设单位通过招标选择了一具有相应资质的造价事务所承担施工招标代理和施工阶段造价控制工作,并在中标通知书发出后第45天,与该事务所签订了委托合同。
之后双方又另行签订了一份酬金比中标价降低10%的协议。
在施工公开招标中,业主代表为了更好控制招标结果,提出招标控制价要有浮动,以便更好的选择有实力的投标人。
综合各种因素,最后招标人公布了招标控制价为1500万。
有A、B、C、D、E、F、G、H、J、K、M、N等多家施工单位报名投标,经事务所资格预审均符合要求,但建设单位以A 施工单位是外地企业为由不同意其参加投标,而事务所坚持认为A施工单位有资格参加投标。
评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府相关部门提供的专家库中抽取的技术经济专家3人。
开标后评标前,J单位提出为了不致引起误解,要提交一个补充文件,说明在正副本投标文件上有个别文字描述在编辑时有丢落非关键的词语的地方,并保证不会影响实质性内容。
业主代表表示可以递交,是否有效,待评标委员会审定后通知。
评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H 施工单位投标文件中某分项工程的报价有个别漏项;E单位的投标标价为1600万元。
其他施工单位的投标文件均符合招标文件要求。
评标中,评标专家还发现K单位在非关键问题的描述中模糊不清,向K单位提出要求澄清,K单位认为已经描述清楚,不需要说明,故未答复。
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
【问题】1.指出建设单位在造价事务所招标和委托合同签订及确定投标控制价过程中的不妥之处,并说明理由。
2023年一级造价师之工程造价案例分析(土建+安装)真题精选附答案

2023年一级造价师之工程造价案例分析(土建+安装)真题精选附答案大题(共3题)一、背景:某拟建工程为二层砖混结构,一砖外墙,层高3.3m,该工程建筑面积及外墙工程量分别为265.07m2、77.933m3。
原概算指标为每100m2建筑面积(一砖半外墙)25.71m3,每平方米概算造价120.5元(砖砌一砖外墙概算单价按23.76元,砖砌一砖半外墙按30.31元)。
问题:求修正后的单方造价和概算造价。
【答案】本题主要考查考生运用概算指标法对工程不同部分的价格修正及总价计算的能力。
[解析]相关计算公式如下:拟建单位工程概算造价=拟建工程建筑面积(体积)×概算指标概算指标的修正:单位造价修正指标=原指标单价-换出结构构件的价值+换入结构构件的价值换入砖砌-砖外墙每100m2数量=77.933×100÷265.07=29.4(m3)换入价值29.4×23.76=698.54(元)换出价值25.71×30.31=779.27(元)每平方米建筑面积造价修正指标=120.5+698.54÷100-779.27÷100=119.7(元/m2)单位工程概算造价=265.07×119.7=31728.88(元)二、某国有企业的工程项目,建设单位通过招标选择了一具有相应资质的造价事务所承担施工招标代理和施工阶段造价控制工作,并在中标通知书发出后第45天,与该事务所签订了委托合同。
之后双方又另行签订了一份酬金比中标价降低10%的协议。
在施工公开招标中,业主代表为了更好控制招标结果,提出招标控制价要有浮动,以便更好的选择有实力的投标人。
综合各种因素,最后招标人公布了招标控制价为1500万。
有A、B、C、D、E、F、G、H、J、K、M、N等多家施工单位报名投标,经事务所资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而事务所坚持认为A施工单位有资格参加投标。

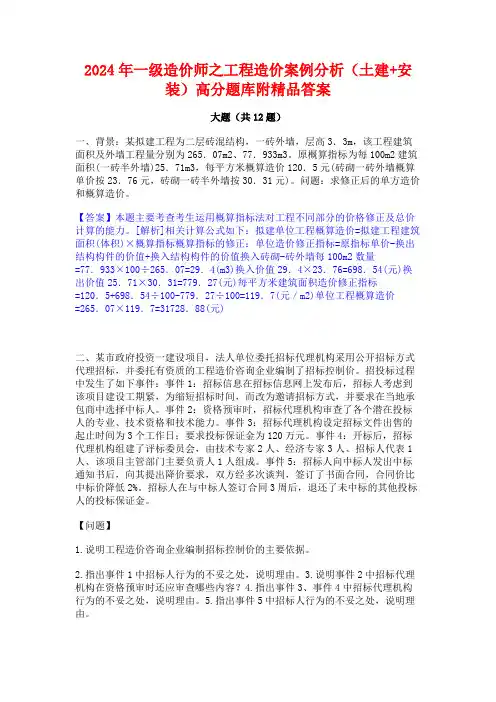

2024年一级造价师之工程造价案例分析(土建+安装)高分题库附精品答案

2024年一级造价师之工程造价案例分析(土建+安装)高分题库附精品答案大题(共12题)一、【背景资料】某高校投资一建筑面积30000m2教学楼,拟采用工程量清单以公开招标方式施工招标。
业主委托有相应招标和造价咨询资质的咨询企业编制招标文件和最高投标限价(最高限价5000万元)。
咨询企业在编制招标文件和最高限价时,发生:事件1:为响应业主对潜在投标人择优高要求,咨询企业项目经理在招标文件中设定:①投标人资格条件之一是近5年必须承担过高校教学楼工程;②投标人近5年获得过鲁班奖、本省省级质量奖等奖项作为加分条件;③项目投标保证金为75万元,且必须从投标企业基本账户转出;④中标人履约保证金为最高投标限价10%。
事件2:项目经理认为招标文件的合同条款是粗略条款,只需将政府有关部门的施工合同示范文本添加项目基本信息后,附在招标文件即可。
事件3:招标文件编制人员研究评标办法时,项目经理认为本咨询企业以往招标项目常用综合评估法,要求编制人员也采用此法。
事件4:咨询企业技术负责人在审核项目成果文件时发现工程量清单中有漏项,要求修改。
项目经理认为第二天需要向委托人提交且合同条款中已有漏项处理约定,故不用修改。
事件5:咨询企业负责人认为最高投标限价不用保密,因此接受了某拟投标人委托,为其提供报价咨询。
事件6:为控制投标报价水平,咨询企业和业主商定,以代表省内先进水平的A施工企业定额为依据,编制最高投标限价。
【答案】(1)不妥当。
理由:根据《招投标法》的相关规定,招标人不得以不合理条件限制或排斥投标人。
招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人实行歧视待遇。
(2)不妥当。
理由:根据《招投标法》的相关规定,以奖项作为加分条件属于不合理条件限制或排斥投标人。
依法必须进行招标的项目,其招标投标活动不受地区或者部门的限制。
任何单位和个人不得违法限制或者排斥本地区、本系统以外的法人或者其他组织参加投标,不得以任何方式非法干涉招标投标活动。
2023年一级造价师之工程造价案例分析(土建+安装)真题精选附答案

2023年一级造价师之工程造价案例分析(土建+安装)真题精选附答案大题(共10题)一、某工程为七层框混结构,2~7层顶板均为空心板,设计要求空心板内穿二芯塑料护套线,需经实测编制补充定额单价;土方工程由某机械施工公司承包,经审定的施工方案为:采用反铲挖土机挖土,液压推土机推土(平均推土距离50m);为防止超挖和扰动地基土,按开挖总土方量的20%作为人工清底、修边坡工程量。
为确定该土方开挖的预算单价,决定采用实测的方法对人工及机械台班的消耗量进行确定。
经实测,有关穿护套线及土方开挖数据如下:穿护套线:(1)人工消耗:基本用工1.84工日/100m,其他用工占总用工的10%。
(2)材料消耗:护套线预留长度平均10.4m/100m,损耗率为1.8%;接线盒13个/100m;钢丝0.12kg/100m。
(3)预算价格:人工工日单价:20.50元/工日;接线盒:2.5元/个;二芯塑料护套线:2.56元/m;钢丝:2.80元/kg;其他材料费:5.6元/100m。
土方开挖:(1)反铲挖土机纯工作1h的生产率为56m3,机械利用系数为0.80,机械幅度差系数为25%:(2)液压推土机纯工作1h的生产率为92m3,机械利用系数为0.85,机械幅度差系数为20%:(3)人工连续作业挖1m3土方需要基本工作时间为90min,辅助工作时间、准备预结束工作时间、不可避免中断时间、休息时间分别占工作延续时间的2%、2%、1.5%和20.5%,人工幅度差系数为10%;(4)挖土机、推土机作业时,需要人工进行配合,其标准为每个台班配合一个工日;(5)根据有关资料,当地人工综合日工资标准为20.5元,反铲挖土机台班预算单价789.20元,推土机台班预算单价473.40元。
【答案】(1)确定空心板内安装二芯护套线的补充定额单价:安装二芯塑料护套线补充定额单价=安装人工费+安装材料费①安装人工费=人工消耗量×人工工日单价令:人工消耗量=基本用工+其他用工=×则:(1-10%)×=1.84得:×=2.044工日安装人工费=2.044×20.5=41.90(元)②安装材料费=∑(材料消耗量×相应的材料预算价格)其中:二芯塑料护套线消耗量=(100+10.4)×(1+1.8%)=112.39(m)安装材料费=112.39×2.56+13×2.5+0.12×2.8+5.6=326.16(元)安装二芯塑料护套线补充定额单价=41.90+326.16=368.06(元/100m)(2)确定每1000m3土方开挖的预算单价:①计算每1000m3土方挖土机预算台班消耗指标:1/(56×8×0.80)×(1+25%)×1000×80%=2.79(台班)二、某市为改善越江交通状况,提出以下两个方案。
2024年一级造价师之工程造价案例分析(土建+安装)基础试题库和答案要点

2024年一级造价师之工程造价案例分析(土建+安装)基础试题库和答案要点大题(共12题)一、【背景材料】某业主拟建一年产50万吨产品的工业项目。
已建类似年产25万吨产品项目的工程费用为2500万元,生产能力指数为0.8,由于时间、地点因素引起的综合调整系数为1.3。
工程建设其他费用300万元。
基本预备费率10%。
拟建项目有关数据资料如下:1.项目建设期为1年,运营期为6年,项目建设投资包含500万可抵扣进项税。
残值率为4%,折旧年限10年,固定资产余值在项目运营期末收回。
2.运营期第1年投入流动资金500万元,全部为自有资金,流动资金在计算期末全部收回。
3.产品不含税价格60元/吨,增值税率17%。
在运营期间,正常年份每年的经营成本(不含进项税额)为800万元,单位产品进项税额为4元/吨,增值税附加税率为10%,所得税率为25%。
4.投产第1年生产能力达到设计生产能力的60%,经营成本为正常年份的75%,以后各年均达到设计生产能力。
问题:1.试计算拟建项目的建设投资。
2.列式计算每年固定资产折旧费、回收固定资产余值。
3.列式计算每年应交纳的增值税和增值税附加。
4.列式计算计算期第2年、第7年的调整所得税。
5.列式计算计算期第2年、第7年的净现金流量。
(计算结果保留两位小数)【答案】问题1:工程费用=2500×(50/25)0.8×1.3=5658.58万元建设投资=(5658.58+300)×1.1=6554.44万元问题2:每年固定资产折旧费=(6554.44-500)×(1-4%)÷10=581.23(万元)回收固定资产余值=6554.44-500-581.23×6=2567.06万元问题3:增值税、增值税附加第2年:增值税=50×60×60%×17%-50×60%×4-500=-314<0不纳增值税增值税附加=0第3年:增值税=50×60×17%-50×4-314=-4<0不纳增值税增值税附加=0第4年:二、某企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:1.项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。
2022-2023年一级造价师之工程造价案例分析(土建+安装)题库与答案

2022-2023年一级造价师之工程造价案例分析(土建+安装)题库与答案大题(共3题)一、背景:某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下:1.拟建项目占地面积30亩,建筑面积11000m2,其项目设计标准、规模与该企业两年前在另一城市修建的同类项目相同,已建同类项目的单位建筑工程费用为1600元/m2,建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费用的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元。
设备安装工程费用为设备投资的15%,项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费的15%,项目的基本预备费为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产,固定资产折旧年限为10年,残值率为5%,按直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份不含税销售收入为1560万元,项目正常年份含税经营成本为430万元(其中可抵扣进项税为30万元),项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。
企业所得税税率为25%,增值税为13%,增值税附加税率为12%。
问题:1.列式计算拟建项目建设投资。
2.若该项目的建设投资为5500万元(不考虑可抵扣进项税),建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本、利息照付的方式,分别列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金。
2022年一级造价工程师《案例分析(土建、安装)》真题答案及解析

2022年一级造价工程师《案例分析(土建、安装)》真题答案及解析某企业投资建设的一个工业项目,生产运营期10年,于5年前投产。
该项目固定资产投资总额3000万,全部形成固定资产投资,固定资产使用年限10年,残值率5%,直线法折旧。
目前,项目建设期贷款已偿还完成,建设期可抵扣进项税已抵扣完成,处于正常生产年份。
正常生产年份的销售收入为920万(不含销项税),年经营成本为324万元(含可抵扣进项税24万元)。
项目运营期第1年投入了流动资金200万元。
企业适用的增值税税率13%,增值税附加税率12%,企业所得税税率25%。
为了提高生产效率,降低生产成本,企业拟开展生产线智能化、数字化改造,且改造后企业可获得政府专项补贴支持。
具体改造相关经济数据如下:1.改造工程建设投资800万元(含可抵扣进项税60万元),全部形成新增固定资产,新增固定资产使用年限同原固定资产剩余使用年限,残值率、折旧方式和原固定资产相同。
改造工程建设投资由企业自有资金投入。
2.改造工程在项目运营期第6年(改造年)年初开工,2个月完工,达到可使用状态,并投产使用。
3.改造年的产能、销售收入、经营成本按照改造前正常年份的数值计算。
改造后第2年(即项目运营期第7年,下同)开始,项目产能提升20%,且增加产量能被市场完全吸纳;同时由于改造提升了原材料等利用效率,使得经营成本及其可抵扣进项税均降低10%,所需流动资金比改造前降低30%。
4.改造后第2年,企业可获得当地政府给予补贴收入100万(不征收增值税)。
问题:1.列式计算项目改造前正常年份的应缴增值税、总成本费用、税前利润及企业所得税。
2.列式计算项目改造年和改造后第2年的应缴增值税和企业所得税。
3.以政府视角计算由于项目改造引起的税收变化总额(仅考虑增值税和企业所得税)。
4.遵循“有无对比”原则,列式计算改造后正常年份的项目投资收益率(备注:改造工程建设投资按照改造年年初一次性投入考虑,改造年的新增固定资产折旧按整年考虑,计算过程和结果均以万元为单位并保留两位小数)【参考答案】问题1:改造前年份:折旧:3000×(1-5%)÷10=285.00万元应缴增值税:920×13%-24=95.60万元增值税附加:95.6×12%=11.47万元不含税总成本费用=324-24+285=585.00万元税前利润=920-585-11.47=323.53万元所得税=323.53×25%=80.88万元问题2:运营期第6年:折旧=(800-60)×(1-5%)÷5=140.06万元增值税=920×13%-24-60=35.60万元增值税附加税=35.6×12%=4.27万元税前利润=920-(324-24+285+140.6)-4.27=190.13万元所得税=190.13×25%=47.53万元运营期第7年:销售收入=920×(1+20%)=1104.00万元经营成本=300×(1-10%)=270.00万元可抵扣进项税=24×(1-10%)=21.60万元应缴增值税=1104×13%-21.6=121.92万元增值税附加税=121.92×12%=14.63万元税前利润=1104+100-(270+285+140.6)-14.63=493.77万元所得税=493.77×25%=123.44万元问题3:第8~10年:税前利润=1104-(270+285+140.6)-14.63=393.77万元所得税=393.77×25%=98.44万元原方案后5年税收=(95.6+80.88)×5=882.4万元扩建后后5年税收=(35.6+47.53)+(121.92+123.44)+(121.92+98.44)×3=989.57万元税收增加=989.57-882.4=107.17万元问题4:正常年份息税前利润差额:393.77-32353=70.24万元总投资为:800-200×30%=740.00万元总投资收益率=70.24÷740=9.49%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2019年一级造价工程师《案例分析(土建+安装)》真题及答案试题一:(20 分)某企业投资新建一项目,生产种市场需求蛟大的产品。
项目的基础数椐如下:1.项目建设投资估算为 1600 万元含可抵扣进项税 112 万元),建设期 1 年,运营期 8 年。
建设投资(不含可抵扣进项税)全部形成固定资产,固定资产使用年限 8 年,残值率 4%,按直线法折旧。
2.项目流动资金估算为 200 万元,运营期第 1 年年初投入,在项目的运萱期末全部回收3.项目资金来源为自有资金和贷款,建设投资货款利率为8%按年计息),流动资金利率为5%(按年计息。
建设投资贷款的还款方式为运营期前 4 年等额还本利息息照付方式。
4.项目正常年份的设计产能为 10 万件,运营期第 1 年的产能为正常年份产的70%目前市场同类产品的不含税销售价格约为 65-75 元件5.项目资金投入、收益及成本等基础测算数据见表 1.1。
6.该项目产品适用的增值税税率为 13%,增值税附加综合税率为 10%,所得税税率为 25%。
表 1.1 项目资金投入、收益及成本表问题:1.列式计算项目的建设期贷款利息及年固定资产折旧额。
2.若产品的不含税销售单价确定为 65 元/件,列式计算项目运营期第 1 年的增值税、税前利润,所得税,税后利润。
3.若企业希望项目运营期第 1 年不借助其他资金来源能够满足建设投资贷款还款要求,产品的不含税销售单价至少应确定为多少?4.项目运营后期(建设期贷款偿还完成后),考虑到市场成熟后产品价格可能下年,产品单价拟在65 元的基础上下调 10%, 列式计算运营后期正常年份的资本金净利润率。
(注:计算过程和结果教据有小数的,保留两位小数)参考解析:问题一建设期贷款利息=1000×0.5×8%=40(万元)年固定资产折旧=(1600+40-112)×(1-4%)÷8=183.36(万元)问题二运营期第 1 年的增值税=7×65×13%-14-112=-66.85(万元)<0,应纳增值税:0 元,增值税附加 0 元.运营期第 1 年的税前利润=7×65-(210-14)-183.36-(1000+40)×8%-100×5%=455-196-183.36-83.2-5=-12.56(万元)运营期第 1 年的税前利润<0,所得税为 0,税后利润为-12.56(万元)问题三运营期第 1 年还本=(1000+40)÷4=260(万元)运营期第 1 年总成本(不含税)=(210-14)+183.36+(1000+40)×8%+100×5%=467.56(万元)设产品的不含税销售单价为 y,(7y-467.56) ×(1-25%)+183.36=260;Y=81.39(万元)问题四运营后期正常年份的增值税附加=【10×65× (1-10%)× 13%-25】×10%=51.05×10%=5.105(万元)运营后期正常年份的净利润=【10×65× (1-10%)-(330-25)-183.36-100×5%-5.105】×(1-25%)=86.535× (1-25%)=64.90(万元)运营后期正常年份的资本金净利润率=64.90÷(600+100)=9.27%试题二:(20 分)某工程,业主釆用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制了该项目的招标文件和最高投标限价(最高投标限价 600 万元,其中暂列金额为 50 万元)。
该招标文件规定,评标采用经圣评审的最低投标价法。
A、B、C、D、E、F、G 共 7 家企业通过了资格预审(其中,D 企业为 D、D1 企业组成的联合体,且均在投标截止日前提交了投标文件。
A 企业结合自身情况和投标经验,认为该工程项目投高价标的中标概率为 40%,投低价标的中标概率为 60%;投高价标中标后,收益效果好、中、差三种可能性的率分别为 30%、60%、10%, 计入投标费用后的净损益值分别为 40 万元 35 万元 30 万元;投低价标中标后,收益效果好、中、差三种可能性生的率分别15%、60%、25%,计入投标用后的争损益值分影为 30 万元 25 万元 20 万元;投标发生的相关费用为 5 万元 A 企业经测算评估后,最终选择了投低价标,投标价为 500 万元。
在该工程项目开标评标合同莶订与执行过程中发生了以下事件;事件 1:B 企业的投标报价为 560 万元,其中暂列金额为 60 万元;事件 2:C 企业的投标报价为 550 万元,其中对招标工程最湾单中的“照明开关”项目未填报单价和合价;事件 3:D 企业的投标报价为 530 万元,为增加竟争实力,投标时联合体成员变更为 D、D1、D2 企业组成;事件 4:评标委员会按招标文件评标力法对投标企业的投标文件进行了价格评亩,A 企业经评审的投标价最低,最终被推荐为中标单位。
合同签订前,业主与 A 企业进行了合同谈判,要求在合同中增加一项原招标文件中未包括的零星工程,合同额相应增加 15 万元;事件 5:A 企业与业主签订台同后,又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了 B 企业,B 企业又将其中三分之一工程量分包给了 C 企业。
问题1.绘制 A 企业投标决策树,列式计算并说明 A 企业选择投低价标是否合理?2.根据现行《标投标法》、《招标投标法实旅条例》和《建设工程工程量清单计价规孢》,逐一分析事件 1~3 中各企业的投标文件是否有效,分别说明理由。
参考解析:问题一机会点③期望利润=40×30%+35×60%+30×10%=36(万元)④30×15%+25×60%+20×25%=24.5(万元)①36×40%-5×60%=11.4(万元)②24.5×60%-5×40%=12.7(万元)由于投低标期望利润 12.7>投高标期望利润 11.4,所以投低标合理。
问题二投标单位废标,原因 B 投标报价中暂列金额为 60 万元,没有按照招标文件中的 50 万报价,B 企业没有响应招标文件的实质性要求,不符合建设工程工程量清单计价规范要求。
C投标单位有效,未对“照明开关”填写单价和合价,认为已经报到其他项目综合单价中了。
D企业投标人废标,通过联合体资格预审后联合体成员不得变动。
问题三:业主的做法不妥,业主应当与 A 企业依据中标人的投标文件和招标文件签订合同,合同的标的、价款、质量、履行期限等主要条款应当与招标文件和中标人的投标文件的内容一致。
招标人和中标人不得再行订立背离合同实质性内容的其他协议。
问题四:A 企业做法不正确,本项目全部工作转让给B 企业,属于违法转包;B 企业做法不正确,B 企业又将 1/3 工程分包给C 企业属于违法分包。
试题三:(20 分)某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(范文本》签订了工程工承包合同。
合同工期270 天,施工承包合同约定:管理费和利润按人工费和施工机使用费之和的 40%计取,规和税金按人材机费、管理费和利润之和的 11% 计取人工费平均单价按120 元工日计,通用机械台班单价按 1100 元/台班计:人员窝工、通用机械闲置补偿按其单价的 60%计取。
不计管理莠和利润;各分部分项工程施工均发生相应的措施费, 措施费按其相应工程费的 30%计取,对工程量清单中采用材料暂估价梒确定的综合单价,如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。
该工程施工过程中发生如下事件:事件 1施工前施工单位编制了工程施工进度计划(如图3.1 所示和相应的设备使用计划,项目监理机构对其核时知,该工程的 B、E、J 工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。
在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80 日未租赁进场,第 260 日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了 5 天,并造成施工单位人员窝工 135 工日,通用机械闲置 5 个台班。
施工进行 70 天后,建设单位对 A 工作提出设计变更,该变更比原 A 工作增加了人工费 5060 元、材料费27148 元、施工机具使用费 1792 元;并造成通用机械闲置 10 个台班,工作时间增加 10 天。
A 工作完成后,施工单位提出如下索賠①推迟开工造成人员窝工、通用机械闲置和拖延工期 5 天的补偿②设计变更造成增加费用、通用机械闲置和拖延工期10 天的补偿。
事件 3:施工招标时,工程昰清单中Φ25 规格的芾肋钢筋材料单价为暂估价暂估价价格 2500/t,数量 260t,施工单位面的该枓料 130u 进行结算时,施工单位按照合同约定组织了招标,以 3600 元 /t,的价梒购得该批并得到建设单位确认,施工完成亥材料 130 进行结算时,施工单位提出:材袢料实际釆购价比暂估材料价格增加了 286%,所以该项目的结算综合单价应调增 2.86%,调整内容见表3.1。
已知:该规观格芾助钢筋主材损耗率为 2%表 3.1 分部分项工程昰综合单价调整表工程名称:XX 工程标段:第 1 页共 1 页事件 4:根据施工承包合同的约定,合同工期母提前 1 天奖助 1 万元含税),施工单价计划将 D、G、J 作按流水节拍 30 天组织等节奏流水施工,以缩短工期获取奖励。
问题:1.事件 1 中,在图 3.1 所示施工进度计划中,受特种设备资源条件的约束,应如问完善进度计划才能反映 B.E,J 作的施工顺序?为节约特种设备租赁费用,该特种设备最迟第几日末必须租赁进场?说明理由。
此时,该特种没备在现场的闲置时间为多少天?2.事件 2 中,依据施工承包合同,分别脂指出施工单位提出的两项索赔是否成立,说明理由。
可索赔费用数额是多少?可批准的工期索赔为多少天?说明理由。
3.事件 3 中,由施工单位白行招标采购暂估价料是否合理?说明理由。
施工单位提出综合单价调整表(表 3.1)的调塍方法是否正确?说明理由。
该淸单项日结算综合单价应是多少?核定结算教应为多少?4.事件 4 中,画出组织 D.G.J项工作举节奏流水施工的横道图;并结合考虑事件 1 和事件 2 的影响,指出组织流水施工后网络计划的关键线路和实际施工工期。
