设计变更、签证、联系单
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别,你都知道吗?一、设计变更(一)设计变更的含义设计变更是工程施工过程中保证设计和施工质量,完善工程设计.设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改.由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更.3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商单、联系单、会签地区别
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计.设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改.由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种.1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施.但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。
工程联系单、设计变更、签证单
设计变更单是由设计院出具的对于施工图的不足弥补或者修改、变更,工作量较小的时候使用,如果变更比较大,需要重新出图纸。
工作联系单可以是设计、甲方、监理、施工方等任何一方出具,关于工程中某项事宜的工作联系用。
工程签证是施工方出具的关于工程中需要监理、甲方等认证的项目。
关于结算依据的问题,应该要以合同为中心,设及合同价款变更的以上三单逐一论证是否可调价款。
论现场签证管理在工程建设过程中,设计图纸以外及施工图预算中没有包含的而现场又实际发生的施工内容很多。
如:地下障碍物的拆除或恢复,人力不可抗拒灾害造成的损害,措施性工程,地质条件发生变化,施工现场受各种因素的限制而导致施工条件的改变等等。
对于这些因素所发生的费用,有人称之为“预算外”费用;有人称之为“现场签证”费用。
由于它在整个工程投资中所占的比例较小,所以各种教科书中谈及的篇幅较少,有关这方面的专题讨论和论著也少的可怜。
笔者根据多年来的工作经验,认为此项费用虽然占总投资的比例不大,但若不严格管理、堵塞漏洞,就会因小失大,势必增加总投资。
有人说,一些施工企业为了赚钱和弥补亏损都靠现场签证,这虽然有些夸大其词,但也从一个侧面反映了现场签证管理的重要性。
下面根据自己以往的经验,谈谈有关的看法。
一、现场签证的概念本人认为这一工程费用称之为现场签证费用比较妥当。
若称之为预算外费用,则其范围大,涵盖面比较广泛,不能真实地反映实际,现场签证费用只是它其中的一个方面。
因此,确切地说,现场签证费用是指施工图及施工图预算以外,在施工过程中因工程实际需要而必须进行的各项工程及其耗用的工料和其它费用。
一般是由施工企业详细做出记录,并有现场监理人员签证,以此作为编制预算办理结算的依据。
根据国家的有关规定,现场签证费用属于预备费的范畴,一般来说不能超过工程总价的1%。
二、现场签证与设计变更的严格划分一项工程的建设要有施工图,犹如设计人员的一部作品,由于受各种条件、因素的限制,往往会存在某些不足,这就要在施工过程中加以修改、完善,所以要下发设计变更通知单。
工程联系单、工程变更单、工程签证单”区别

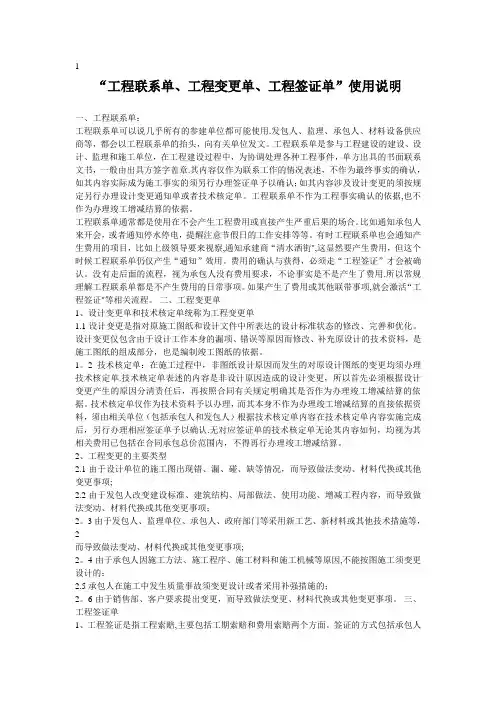

1“工程联系单、工程变更单、工程签证单”使用说明一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用.发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章.其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街",这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用.所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证"等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1。
2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单.技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
技术核定单仅作为技术资料予以办理,而其本身不作为办理竣工增减结算的直接依据资料,须由相关单位(包括承包人和发包人)根据技术核定单内容在技术核定单内容实施完成后,另行办理相应签证单予以确认.无对应签证单的技术核定单无论其内容如何,均视为其相关费用已包括在合同承包总价范围内,不得再行办理竣工增减结算。
工程签证单、联系单、变更单、洽商记录的区别
工程签证单、工程联系单、设计变更单、工程洽商记录之间到底的区别
1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;
2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
请问工程联系单、工程签证、设计变更、工程洽商之间的联系和区别?
答复:1、工程联系单是相互联系的文件-说事件;
2、工程签证是双方或三方签字认可的凭证-事的具体化(材料、人工、费用等);
3、设计变更是设计单位对图纸的变更通知-说事件;
4、工程洽商与签证基本相同。
5、重点是设计变更洽商是一个单;工程签证(必须有甲方、监理、施工方负责人签字)。
一般工程联系单不用确认工程量,签证单上确认工程量高考是我们人生中重要的阶段,我们要学会给高三的自己加油打气
1。
设计变更、联系单现场签证如何区分
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一) 设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种. 1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、签证、工程量签证、工程量确认单、工程洽商、联系单、会签的区别 - 副本
设计变更、签证、工程量签证、工程量确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商单、联系单、会签地区别
word设计变更、工程签证、确认单、工程洽商、联系单、会设计变更〔一〕设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过根本预备费的1/3。
纠正设计错误以与满足现场条件变化而进展的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进展处理;因而发生的设计变更。
如工程的管道安装过程中遇到原word设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以与变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供给或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
〔二〕设计变更的签发原如此。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
工程签证单、工程联系单、设计变更
工程签证单、工程联系单、设计变更单、工程洽商记录之间到底的区别:1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的。
4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
1总则1.1目的:加强对工程设计变更、洽商的管理,保证工程质量及建筑使用功能的实现。
1.2设计变更、洽商是建设单位、设计单位、监理单位和施工单位(以下简称四方)协商解决施工过程中随时发生问题的文件记载,其目的是弥补设计的不足及解决现场实际情况。
凡施工过程中遇到做法的变动、材料代用、施工条件发生变动或为纠正施工图中的错误等情况,均应通过设计变更、洽商予以解决。
1.3设计变更由设计提出,对原设计图纸进行的局部修改。
洽商分技术洽商与经济洽商二种,经济洽商是施工单位与建设单位在工程建设过程中纯粹的经济协商条款,是工程结算的依据,它由经营人员按有关规定办理。
1.4设计变更、洽商记录是工程施工、验收和改建、扩建和维修的重要依据,是施工设计图纸的补充,与施工图纸具有同等法律效力。
2设计变更、洽商的办理2.1设计变更、洽商的提出有:设计单位、建设单位和施工单位提出变更要求三种情况。
2.2设计单位提出变更:是指由设计单位提出的、对原设计图纸所作的局部修改。
它一般直接由设计单位发出设计变更、洽商记录,四方签字生效。
设计变更、签证、工程量签证、工程量确认单、工程洽商、联系单、会签的区别
设计变更、签证、工程量签证、工程量确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一) 设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改.由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3.纠正设计错误以及满足现场条件变化而进行的设计修改工作.一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种.1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更.如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更.3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更.(二)设计变更的签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。
②一般情况下,即使变更要求可能在技术经济上是合理的,也应全面考虑,将变更以后产生的效益与现场变更引起施工单位的索赔所产生的损失,加以比较,权衡轻重后再作决定。
③工程变更引起的造价增减幅度是否控制在预算围之,若确需变更而有可能超预算时,更要慎重。
④施工中发生的材料代用应办理材料代用单,要坚决杜绝容不明确的、没有详图或具体使用部位,而只是纯材料用量的变更。
⑤设计变更要尽量提前,最好在开工之前就发现,为了更好地指导施工,在开工前组织图纸会审,尽量减少设计变更的发生,确需在施工中发生变更的,也要在施工之前变更,防止拆除造成的浪费,也避免索赔事件的发生。
⑥设计变更应记录详细,简要说明变更产生的原因、背景、变更产生的时间,参与人、工程部位、提出单位都应记录。
(2)设计变更的实施与费用结算设计变更实施后,应注意以下两点:①本变更是否已全部实施,若在设计图已实施后,才发生变更,则应注意因牵扯到按原图施工的人工、材料费及拆除费。
若原设计图没有实施,则要扣除变更前部分容的费用。
②若发生拆除,已拆除的材料、设备或已加工好但未安装的成品、半成品均由监理人员负责组织建设单位回收。
③调减或取消项目也要签署设计变更,以便在结算时扣除。
(3)分析设计变更,追究责任方的责任①若由于设计部门的错误或缺陷造成的变更费用以及采取的补救措施,如返修、加固、拆除等费用,由造价工程师协同业主与设计单位协商是否索赔。
②若由于监理单位的失职或错误指挥造成设计变更应由监理单位承担一定费用。
③由于设备、材料供应单位供应的材料质量不合格造成的费用应由设备供应单位负责。
④由于施工单位的原因、施工不当或施工错误,此变更费用不予处理,由施工单位自负,若对工期、质量、造价造成影响的,还应进行反索赔。
二、工程签证(一)施工过程中的工程签证,主要是指施工企业就施工图纸、设计变更所确定的工程容以外,施工图预算或预算定额取费中未含有而施工中又实际发生费用的施工容所办理的签证,如由于施工条件的变化或无法遇见的情况所引起工程量的变化。
工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权。
1、由于建设单位原因,未按合同规定的时间和要求提供材料、场地、设备资料等造成施工企业的停工、窝工损失。
2、由于建设单位原因决定工程中途停建、缓建或由于设计变更以及设计错误等造成施工企业的停工、窝工、返工而发生的倒运、人员和机具的调迁等损失。
3、在施工过程中发生的由建设单位造成的停水停电,造成工程不能顺利进行,且时间较长,施工企业又无法安排停工而的经济损失。
4、在技措技改工程中,常遇到在施工过程中由于工作面过于狭小、作业超过一定高度,造成需要使用大型机具方可保证工程的顺利进行,施工企业在发生时应及时将现场实际条件和施工方案通告建设单位,并在征得建设单位同意后实施,此时企业应办理工程签证。
5、对于大检修工程、零星维修项目大都没有正规的施工图纸,往往在检修前由施工企业提出一套检修方案,检修完毕后办理工程签证,然后依据工程签证办理工程结算。
此时工程签证工作尤其重要,直接关系到检修结算工作的顺利进行。
(二)工程签证的签发原则及注意事项1、严格现场经费签证。
凡涉及经济费用支出的停工、窝工、用工签证、机械台班签证等,由现场施工代表认真核实后签证,并注明原因、背景、时间、部位等。
例如:由于业主或别的非施工单位的原因造成机械台班窝工,后者只负责租赁费或摊销费而不是机械台班费。
2、应在合同中约定的,不能以签证形式出现。
例如:人工浮动工资、议价项目、材料价格,合同中没约定的,应由有关管理人员以补充协议的形式约定。
现场施工代表不能以工程签证的形式取代。
3、应在施工组织方案中审批的,不能做签证处理。
例如:临设的布局、塔吊台数、挖土方式、钢筋搭接方式等,应在施工组织方中严格审查,不能随便做工程签证处理。
4、工程签证单建设单位要随时留一份,以避免添加涂改等现象。
并且要求施工单位编号报审,避免重复签证。
5、材料价格的确认要注明采购价还是预算价,以避免采购保管费重复计取。
三、工程签证与工程量确认单的区别工程签证单是施工过程中,发生一些原来设计不包含的事项,工程结算时由他来增加或减少工程结算值。
现场签证,是有关施工当中,由于设计变更,或者现场突发,在原有设计工程量中没有临时增加的工程量,需要现场的甲方代表,监理方签字认可的表格。
他可以做为施工方最终决算的依据。
工程量签证单,是确定工程量的。
而施工现场签证单,可以签量也可以签价。
工程签证的概念,在中国建设工程造价管理协会于2002年发布的《工程造价咨询业务操作指导规程》中,被解释和定义为:“按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明”。
工程签证与施工发承包合同价款之间的关系及其作用。
在建设工程合同示文本中,对合同价款是指“发包人、承包人在协议书中约定,发包人用以支付承包人按照合同约定完成承包围全部工程并承担保修责任的款项”。
合同价款是发包人、承包人两个法人在协议书中的“约定”,且是用以“支付”完成承包工程并承担保修责任的款项。
工程签证是按发承包合同“约定”,由发包人、承包人两个法人代表的委托代理人,就合同价款之外的责任事件所作的签认证明,涉及合同价款之外的款项,是法人代表授权行为的具体实施与体现。
上述两项一个是法人行为,一个是法人代表委托的代理人的行为,前者明确的是合同价款,后者涉及合同价款之外的款项(即合同价款的调整项),是不同的。
在这委托代理人的行为,是通过合同约定明确委托事宜和权限的,他的行为不能覆盖法人之间的合同约定,其行为并受到合同约定之约束。
也由于工程签证行为的这些特点,它可以在委托代理人平台上通过签认证明的形式,高效解决施工过程中在限额围各种行为的涉款事件,促进了各种不同的有争议施工行为的高效协调和快速解决。
工程量签证单与工程量确认单的区别工程签证单是图纸以外发生的工程容,因为没有图纸的依据,为了准确描述所发生的容而做的签证,这里包括了工程量确认以及附加图等。
工程量确认单是现场经过实际测量而确定某项工程发生的量,常见的有甲方代表和监理的认证。
工程量确认单:仅仅只是确认了工程量,费用还得算。
签证单不只是确认了工程量,还确认了费用,是鉴证确认实际发生的情况,可有工作量,事件发生的起因、经过、处理结果等容。
四、会签会签是撰拟公文的过程中,主办单位主动与有关单位协商并核签的一种办文程序,一般当公文的容涉及本单位的多个部门或与其它单位有关时,需要进行会签。
会签根据对象的不同分为部会签和外部会签。
部会签用于与本单位部的各有关部门进行协商并核签;外部会签用于与外单位的有关部门进行协商并核签;二者的性质相同,但处理形式不同。
五、工程联系单工程联系单是在工程施工过程中,有的地方图纸或甲方向要改变的事项,为了了进一步的斟酌,以免出错而用的文书,部分项目的变化都由联系单沟通。
工作联系函与工作联系单,是建设方、施工方、监理方各方通用的表。
在施工当中,各方有需要沟通与协商的事宜,可以通过,这两种方式进行处理。
工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
比如说,在施工当中,监理方如想给甲方提一些合理化建议,或者工作中有些需要甲方出面给予支持的协商的事,都可以用此两种表传达自己的意思。
施工方如在施工当中,甲方供材料不及时,也可以用些表向甲方表示,让甲方及时进建材。
甲方如在施工当中,发现监理人员监管不到位,也可以向监理方以此表的形式要求监理人员工作认真监管到位。
六、工程洽商工程洽商,主要是指施工企业就施工图纸、设计变更所确定的工程容以外,施工图预算或预算定额取费中未包含的,而施工中又实际发生费用的施工容所办理的书面说明。
在施工过程中业主方就工作容的增减,实质影响到原合同,双方就有新的谈判于是就有工程洽商,洽商是新合同,或可以是原合同的附件。
工程洽商是由多方(甲方、设计、监理、施工方)开会商议并签字形成的文件叫工程洽商。
适用于:施工单位为了方便施工或根据甲方意图或发现了当时在图纸会审时没有发现的图纸毛病时向设计单位提出意见时用洽商,或者经济洽商、或者技术洽商等。
工程签证:就是施工过程中发现、发生图纸或合同以外的;工程变更:就是或业主对会审后的图纸进行的个别修改;工程洽商:就是1、对工程变更和签证、材料、合同外人工等的价格洽谈;2、其他的有关施工、技术等问题的谈判工程量确认单:1、对已完的约定工程量的签认2、隐蔽、合同外增加部分工程量的签认以上的情况都影响造价文件的结果,只是大小不同而已。
