绿化工程造价计算规定
园林绿化工程定额规定及苗木预算价格【最新版】

园林绿化工程定额规定及苗木预算价格一、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:2.5%。
5、税金:城市3.445%、乡镇3.292%。
三、绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)。
(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明。
(10)种植、养护中的水电费由乙方承担。
电源、水源由甲方提供,装表计量。
如不装表,水电费结算由甲乙双方协商后在合同中注明。
园林绿化种植工程造价计算方式

园林绿化种植工程造价计算方式园林绿化种植工程造价计算方式基本概念整理1、工程直接费用顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面。
1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用。
2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用。
3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位扶正等发生机械耗损的费用。
人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的。
但是,定额是按照正常的施工方法,确定人工、材料、机械费用的。
由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用。
2、工程间接费用(即非直接构成施工的费用)是指完成绿化种植工程后,施工企业必须收取的其他费用,它是绿化工程造价必不可少的组成部分。
其中包括:施工企业技术管理人员和企业管理费用的支出,企业的合法利润以及上缴国家(或上级管理部门)的税金等内容组成。
绿化种植工程造价计算依据首先,要有完整的绿化种植工程施工设计图。
施工设计图的设计应由甲方(业主)请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果。
其次,要有和工程施工期相配套的苗木市场价格信息资料。
工程施工时间的不同,其苗木价格是根据市场价格的起伏而变化的,所以在施工前必须根据当前市场苗木供应价格情况,计算该工程预期造价,即完成一个绿化种植工程大概需要多少资金的框算计划。
绿化工程造价的编制依据及计算方法

绿化工程造价的编制依据及计算方法绿化工程是城市环境建设中必不可少的一项内容。
随着城市化进程的加快,城市绿地面积的不断减少,绿化工程显得尤为重要。
而绿化工程的造价编制依据及计算方法也成为了绿化工程管理的重要内容。
本文将从造价编制依据及计算方法两个方面进行探讨。
一、绿化工程造价编制依据绿化工程造价的编制依据主要分为以下几个方面:1. 设计方案设计方案是绿化工程造价编制的首要依据。
设计方案要详细规定绿化工程所需的物品、设备、材料以及施工标准和施工工艺等。
2. 工程量清单工程量清单是绿化工程造价编制的主要依据之一。
工程量清单是根据设计方案按计量单位列出的工程项目及数量。
在编制工程量清单时,应准确计算每种绿化工程所需的材料和物品的数量,以及其对应的价格,从而确定绿化工程的总造价。
3. 材料价格绿化工程造价编制依据之一是材料价格。
在绿化工程造价计算中,应准确把握各种材料的价格,包括土地成本、种植材料成本、设备及器材成本等等。
此外,还应注意材料价格与市场价格的波动情况,以确保造价编制的准确性。
4. 施工工艺和标准绿化工程造价编制依据之一是施工工艺和施工标准。
在编制绿化工程造价时,应考虑施工工艺和施工标准的影响。
如果施工工艺和施工标准得当,可以降低绿化工程的总造价,提高投资效益。
二、绿化工程的计算方法绿化工程的计算方法主要涉及以下几个方面:1. FIDIC方法FIDIC(国际基础设施协会)方法是一种国际通用的工程造价计算方法。
FIDIC方法采用全过程计价的方式,即从初步设计到最终完工,把绿化工程所有的成本和费用都列入计算范畴。
由于FIDIC方法比较科学,因此在国际上得到了广泛应用。
2. 直接计算法直接计算法是一种较为简单和常用的计算方法。
直接计算法是根据工程量清单和价格表中的单价进行计算,从而得出绿化工程的总造价。
直接计算法虽然较为便捷,但其缺点是计算结果容易出现误差。
3. 成本预算法成本预算法是一种精确度较高的计算方法。

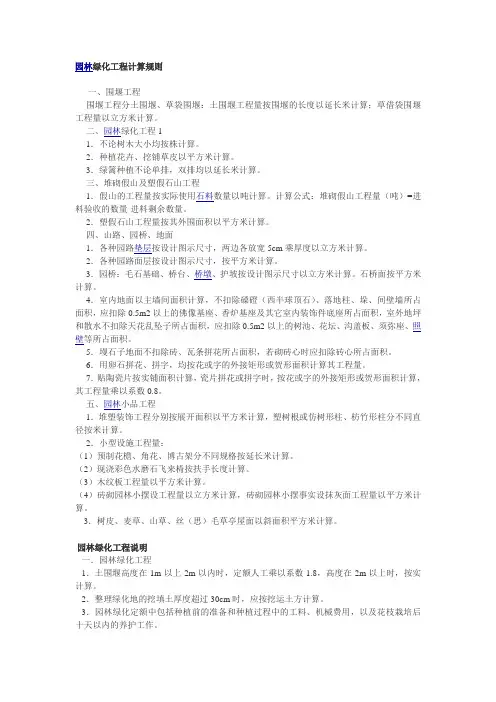

园林绿化工程计算规则

园林绿化工程计算规则一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程 11.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8。
五、园林小品工程1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算。
园林绿化工程说明一.园林绿化工程1.土围堰高度在1m以上2m以内时,定额人工乘以系数1.8,高度在2m以上时,按实计算。
园林绿化工程计算规则

园林绿化工程计算规则一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程 11.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8。
五、园林小品工程1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算。
园林绿化工程说明一.园林绿化工程1.土围堰高度在1m以上2m以内时,定额人工乘以系数1.8,高度在2m以上时,按实计算。
绿化工程造价的计算方法

绿化工程造价的计算方法Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】一、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:2.5%。
5、税金:城市3.445%、乡镇3.292%。
绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)。
(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明。
绿化工程造价计算规定

绿化工程造价计算规定1. 引言绿化工程是指通过植树、种草、布置花坛等方式,提高城市景观环境质量,改善城市生态状况。
在进行绿化工程时,需要对其造价进行合理的计算和规定,以确保预算的合理性和可控性。
本文档旨在介绍绿化工程造价计算的相关规定。
2. 绿化工程造价计算方法2.1. 绿化工程造价要素绿化工程造价计算涉及到如下要素:•材料费用:包括苗木、种子、土壤、肥料等材料的采购成本。
•人工费用:包括绿化工程人员的工资、福利等费用。
•机械设备费用:包括使用的机械设备的租赁费用、维护费用等。
•管理费用:包括绿化工程项目的管理费用、行政费用等。
•其他费用:包括绿化工程中可能产生的其他费用,如运输费用、临时设施费用等。
2.2. 绿化工程造价计算公式绿化工程造价计算可以采用如下公式:总造价 = 材料费用 + 人工费用 + 机械设备费用 + 管理费用 + 其他费用3. 绿化工程造价计算规定3.1. 材料费用计算规定对于绿化工程中的材料费用计算,应按照以下规定进行:•苗木费用:根据绿化工程设计要求,确定所需苗木种类和数量,并根据市场价格计算苗木费用。
•种子费用:根据绿化工程设计要求,确定所需种子种类和数量,并根据市场价格计算种子费用。
•土壤费用:根据绿化工程设计要求,确定所需土壤数量,并根据市场价格计算土壤费用。
•肥料费用:根据绿化工程设计要求,确定所需肥料种类和数量,并根据市场价格计算肥料费用。
3.2. 人工费用计算规定人工费用计算应按照以下规定进行:•根据工程的难易程度和所需人力资源,确定绿化工程的人工费用标准。
•根据绿化工程的进度计划,估算绿化工程所需工时,并根据工资标准计算人工费用。
3.3. 机械设备费用计算规定机械设备费用计算应按照以下规定进行:•根据工程的规模和所需机械设备的种类和数量,确定绿化工程的机械设备租赁费用标准。
•根据工程的进度计划,估算绿化工程所需机械设备的使用时间,并根据租赁费用标准计算机械设备费用。
绿化工程造价的计算方法

绿化工程造价的计算方法绿化工程的造价计算方法主要涉及以下几个方面:工程项目量的计算、材料和设备的数量和价格的计算、人工费用的计算和其他各项费用的计算。
一、工程项目量的计算1.根据工程设计图纸和工程量清单确定绿化工程项目的总量。
2.根据绿化项目的不同特点,按照施工工艺将总量分解为各个部分的工程量,如植物苗木的数量、地面准备工程的面积、排水系统的长度等。
3.根据实际情况和经验,对每个工程项目的工程量进行调整和修正,以准确反映工程实际情况。
二、材料和设备的数量和价格的计算1.根据工程项目的特点和要求,确定所需的材料和设备种类。
2.根据工程量和设计要求,计算材料和设备的数量。
3.根据市场的行情,查询或询价确定每种材料和设备的价格。
4.根据每种材料和设备的数量和价格,计算出每种材料和设备的总价,再将所有材料和设备的总价相加,得到总材料和设备的费用。
三、人工费用的计算1.根据工程项目的特点和复杂程度,确定所需的人工工种和工作量。
2.根据人工工种和工作量,查询相关人工费用标准,计算出每个工种的工时和费用。
3.根据每个工种的工时和费用,计算出每个工种的总费用。
4.将所有工种的总费用相加,得到总人工费用。
四、其他费用的计算1.建立其他费用的项目清单,包括管理费、利润、税金、保险费等。
2.根据工程项目的特点和合同约定,确定其他费用的比例或金额。
3.根据其他费用的比例或金额,计算出每个项目的具体费用。
4.将所有其他费用的费用相加,得到总其他费用。
五、总造价的计算1.将材料和设备的费用、人工费用和其他费用的费用相加,得到总造价。
六、附加费用和利润的计算1.根据工程项目的特点和合同约定,确定附加费用和利润的比例或金额。
2.根据总造价和附加费用和利润的比例或金额,计算出附加费用和利润的具体金额。
七、最终价格的计算1.将总造价和附加费用和利润的金额相加,得到最终的绿化工程造价。
以上是绿化工程造价计算的一般方法,实际计算过程中,还需要根据工程项目的具体情况和市场行情进行调整和修正,以确保计算结果的准确性和合理性。
绿化工程造价的编制依据及计算方法

绿化工程造价的编制依据及计算方法随着城市化进程不断加快,城市的绿化工程越来越引起人们的关注,绿化工程对于改善城市环境、促进城市生态平衡、提高城市品质都具有重要作用。
那么,在绿化工程建设中,如何编制造价、如何计算造价呢?下面从绿化工程的造价编制依据和计算方法两个方面进行探讨。
一、绿化工程造价编制依据1.工程概算编制:绿化工程也需要编制工程概算,根据工程概算可以确定绿化工程整体投资;2.绿化工程标准:每个城市都有关于绿化工程的标准,各项造价指标也在其中详细列出;3.国家规划和财政出资政策:国家层面会有规划和资金安排,这也为绿化工程造价编制提供参考;4.城市规划、土地利用和环保法规的相关要求:在绿化工程造价测算中,还必须考虑到规划、土地利用和环保等各方面的要求。
二、绿化工程造价计算方法绿化工程造价计算的核心是人工和材料两个方面的成本。
其中人工成本包括工程师和施工工人的薪资和五险一金,材料成本包括苗木、草皮、肥料、灌溉设备、技术用品以及装修装饰等费用。
在进行绿化工程造价计算时,首先要确定绿化工程的造价指标清单,按照这些指标逐项计算,再统计后得出总费用。
下面聚焦两个方面进行详细列举:1.人工成本计算人工薪资=单位薪资+绩效奖金+社保(五险一金)+福利其中单位薪资是按照工程师和施工工人的工作经验和政策要求确定的,绩效奖金是根据实际施工质量和进度进行发放,社保和福利是按照国家相关规定和政策来计算的。
2.材料成本计算材料成本=苗木、草皮、肥料、灌溉设备、技术用品以及装修装饰等费用。
其中,苗木和草皮的成本是根据实际数量和单价计算的,肥料和灌溉设备的成本是根据所需数量和单价计算,技术用品和装修装饰的成本是根据实际使用量和单价计算的。
总体而言,在绿化工程造价的计算时需要细致入微进行计算,包括各项指标和相关规定的计算都要仔细考虑。
绿化工程的造价计算具有科学性和高度的可控性,可以提高工程质量、合理配置各项资源并控制项目进度和质量,推动城市美化提升。
绿化工程造价的计算方法

绿化工程造价的计算方法The final revision was on November 23, 2020一、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:%。
5、税金:城市%、乡镇%。
绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)。
(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明。
(10)种植、养护中的水电费由乙方承担。
电源、水源由甲方提供,装表计量。
河南《园林绿化工程预算定额》说明及计算规则

河南省《园林绿化工程预算定额》是根据各种园林绿化工程的特点和实际情况,在河南省园林绿化工程的预算计算过程中制定的一套标准。
本文将从以下几个方面对河南省《园林绿化工程预算定额》进行说明及计算规则的介绍。
一、《园林绿化工程预算定额》的概述1. 标准的制定目的:《园林绿化工程预算定额》的制定是为了规范园林绿化工程的预算计算,保证工程质量,合理控制成本,促进园林绿化事业的健康发展。
2. 适用范围:《园林绿化工程预算定额》适用于河南省内各类园林绿化工程的预算计算,包括公共园林绿化工程、居住小区绿化工程、道路、广场绿化工程等。
3. 定额的内容:《园林绿化工程预算定额》主要包括各项工程的工程量、单位工程造价、施工定额、材料消耗量等内容,是园林绿化工程预算编制的基本依据。
二、《园林绿化工程预算定额》的计算规则1. 工程量的计算:根据园林绿化工程的实际情况,对各项工程量进行详细测算,包括植物数量、土方量、绿化设施数量等,确保工程量的准确性。
2. 单位工程造价的计算:根据河南省各项园林绿化工程的市场价格和消耗量,结合当地的物价指数进行计算,得出各项工程的单位工程造价。
3. 施工定额的确定:根据园林绿化工程的工艺流程和施工要求,制定合理的施工定额,明确每个环节的施工工艺和标准,保证工程质量。
4. 材料消耗量的计算:根据园林绿化工程的设计要求和施工规范,对各种材料的消耗量进行计算,确保施工过程中材料的合理使用。
三、《园林绿化工程预算定额》的应用实例以某园林绿化工程为例,根据《园林绿化工程预算定额》的规定和计算规则,进行以下步骤的预算计算:1. 工程量测算:对植物数量、土方量、绿化设施数量等进行详细测算,确保工程量的准确性。
2. 单位工程造价计算:根据当地的市场价格和消耗量,结合物价指数进行计算,得出各项工程的单位工程造价。
3. 施工定额确定:根据工程的施工要求和工艺流程,制定合理的施工定额,明确施工标准。
4. 材料消耗量计算:根据工程的设计要求和施工规范,计算各种材料的消耗量,保证材料的合理使用。
园林绿化工程计算规则

园林绿化工程计算规则?一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程1.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8。
五、园林小品工程1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算。
园林绿化工程说明一.园林绿化工程1.土围堰高度在1m以上2m以内时,定额人工乘以系数1.8,高度在2m以上时,按实计算。
绿化工程造价计算规定

绿化工程造价计算规定绿化种植工程造价有两大内容组成:一是工程直接费用;二是工程间接费用。
下面是带来的关于绿化工程造价计算规定的主要内容介绍以供参考。
工程直接费用,顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面。
1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用。
2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用。
辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用。
3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位、扶正等发生机械耗损的费用。
人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的。
但是,定额是按照正常的施工方法,确定人工、材料、机械费用的。
由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用。
工程间接费用,是指完成绿化种植工程后,施工企业必须收取的其他费用,它是绿化工程造价必不可少的组成部分。
其中包括:施工企业技术管理人员和企业管理费用的支出,企业的合法利润以及上缴国家(或上级管理部门)的税金等内容组成。
工程间接费用收取多少,是根据绿化种植工程的规模大小,由市建设工程定额管理总站统一明确规定的,是不能随意增减的。
绿化种植工程造价计算依据首先,要有完整的绿化种植工程施工设计图。
施工设计图的设计,应由甲方(业主)请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果。
园林绿化工程定额规定及苗木预算价格

园林绿化工程定额规定及苗木预算价格导语:园林绿化工程定额规定及苗木预算价格是园林绿化工程不可缺少的基本计算依据。
工程项目的成本管理是施工企业利润的基本来源,是工程造价管理的重要一环。
为了实现施工企业的经济目标,必须熟悉园林绿化工程定额以及苗木预算价格的相关知识。
一、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:2. 5%。
5、税金:城市3. 445%、乡镇3.292%。
三、绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括: 草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用山甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1. 5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)o(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
园林绿化工程计算规则

园林绿化工程计算规则一、园林绿化工程1.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
2.园林绿化工程基价中未包括苗木、花卉和使用营养液培植的价格,应根据当时当地的苗和营养液的价格,另行计算。
5.园林绿化工程定额不包括种植前清除垃圾及其它障碍物,但包括种植后绿化地周围2m以内的清理工作。
6.起挖或栽植树木以一、二类土为准,如为三类土时,人工乘以系数1.34,四类土人工乘以系数1.76。
7.园林绿化工程以原土回填为准,若需换土时,另按“换土”定额计算。
8.栽植树木需支撑时,另按“树木支撑”定额计算。
9.绿化工程均包括施工地点50m汇围以内的搬运,若超过运距时,另行计算超运距费用。
10.本定额未包括起挖或栽植特大或名贵树木,发生时应按实计算。
11.定额称“胸径”是指距地面1.2m处的树干直径。
12.若苗木不需要支撑时,应扣除定额中的支撑材料。
3.本定额“挖草皮”子目,指挖人工培植的草皮,如零星自找草皮另行计算。
二、土方工程量计算规则1、平整场地:(1)园路、花架分别按路面、花架柱外皮间的面积乘1.4系数以平方米计算;(2)水池、假山、步桥,按其底面积乘2以平方米计算。
2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以设计地坪的标高为准,如设计地坪与自然地坪的标高高差在±30cm以上时,则按自然地坪标高计算。
3、人工挖土方、基坑、槽沟按图示垫层外皮的宽、长,乘以挖土深度以立方米计算。
并乘以放坡系数。
4、路基挖土按垫层外皮尺寸以立方米计算。
5、回填土应扣除设计地坪以下埋入的基础垫层及基础所占体积,以立方米计算。
6、余土或亏土是施工现场全部土方平衡后的余土或亏土,以立方米计算。
7、堆筑土山丘,按其图示底面积乘设计造型高度(连座按平均高度)乘以0.7系数,以立方米计算。
8、围堰筑堤,根据设计图示不同提高,分别按堤顶中心线长度,以延长米计算。
绿化工程造价计算规则及取费

绿化工程造价计算规则及取费绿化工程是指通过植物的引入和合理布置,改造和营造城市或乡村的绿地,以美化环境、改善生态、提供休闲、增加居民幸福感为目的的建设项目。
在进行绿化工程的过程中,造价计算及取费是非常重要的环节。
一、绿化工程造价计算规则(一)工程量计算在进行绿化工程造价计算时,首先需要进行工程量计算。
工程量计算包括以下几个方面:1.植物数量计算:根据绿化设计方案确定不同种类的植物数量,计算每种植物的数量及总数量。
2.土方工程量计算:根据绿地开挖深度和面积计算土方工程量,包括地面土方、坑盖土、填方等。
3.硬质装饰工程量计算:根据设计方案确定硬质装饰材料的种类和数量,包括砖、石、景观灯具等。
4.灌溉工程量计算:根据设计方案确定灌溉系统的长度、管径等,计算灌溉工程量。
(二)基础费用计算基础费用是指绿化工程的基本费用,包括以下几个方面:1.人工费用:根据工程量计算结果,结合人工费用标准,计算人工费用。
2.材料费用:根据工程量计算结果,结合材料价格,计算材料费用。
3.机械费用:根据工程量计算结果,结合机械使用时间和机械租赁价格,计算机械费用。
4.管理费用:包括项目管理费、办公费、各种杂项费用。
(三)附加费用计算附加费用是指绿化工程中的一些额外费用,包括以下几个方面:1.设计费用:绿化工程需要进行设计,设计费用根据项目复杂程度和设计师水平进行计算。
2.监理费用:绿化工程需要进行监理,监理费用根据项目规模和监理师水平进行计算。
3.宣传费用:绿化工程完成后需要进行宣传,宣传费用根据宣传形式和宣传程度进行计算。
二、绿化工程取费标准绿化工程的取费是指根据工程量计算和造价计算规则确定的费用,具体的取费标准根据项目的不同情况而定。
一般情况下,绿化工程的取费标准按照以下几个方面进行确定:(一)人工费取费标准人工费是绿化工程中的一项重要费用,取费标准一般根据当地劳动力市场的行情进行确定。
一般而言,人工费的取费标准包括工人的工资和福利费用。
园林绿化工程计算规则

园林绿化工程计算规则一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程1.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数。
五、园林小品工程1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算。
园林绿化工程说明一.园林绿化工程1.土围堰高度在1m以上2m以内时,定额人工乘以系数,高度在2m以上时,按实计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
绿化工程造价计算规定绿化种植工程造价有两大内容组成:一是工程直接费用;二是工程间接费用。
下面是带来的关于绿化工程造价计算规定的主要内容介绍以供参考。
工程直接费用,顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面。
1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用。
2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用。
辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用。
3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位、扶正等发生机械耗损的费用。
人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的。
但是,定额是按照正常的施工方法,确定人工、材料、机械费用的。
由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用。
工程间接费用,是指完成绿化种植工程后,施工企业必须收取的其他费用,它是绿化工程造价必不可少的组成部分。
其中包括:施工企业技术管理人员和企业管理费用的支出,企业的合法利润以及上缴国家(或上级管理部门)的税金等内容组成。
工程间接费用收取多少,是根据绿化种植工程的规模大小,由市建设工程定额管理总站统一明确规定的,是不能随意增减的。
绿化种植工程造价计算依据首先,要有完整的绿化种植工程施工设计图。
施工设计图的设计,应由甲方(业主)请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果。
其次,要有和工程施工期相配套的苗木市场价格信息资料。
工程施工时间的不同,其苗木价格是根据市场价格的起伏而变化的,所以在施工前必须根据当前市场苗木供应价格情况,计算该工程预期造价,即完成一个绿化种植工程大概需要多少资金的框算计划。
苗木市场价格信息是根据市建设工程定额管理总站发布的价格资料,一般有以下两种途径。
1、每季度第一个月发布的《工程造价信息》。
2、按照去年的苗价行情综合取定编制的《工程苗木材料预算调整价格》。
(四)绿化种植工程预算造价的计算方法绿化种植工程预算造价的计算,一般程序如下:一、依据施工设计图上的工程苗木名称、品种、规格、数量和市场苗价信息中相对应的苗木单价,将数量和单价相乘计算出复价。
再将所有复价累加,计算出该工程所需苗木总费用。
二、依据施工设计图所要求的地形标高和施工现场地形、土质等实际情况,确定施工方案,计算进、出土方数量,满足设计地形标高要求和植物生长所需的排水要求,再根据文件规定的土方单价,分别计算该工程出垃圾土费用和进种植土费用。
三、依据施工设计图上的施工面积和定额的有关规定,计算在苗木种植前,必须发生的绿地土方平整、松土、整理等所需的人工费用。
依据施工设计图上的工程苗木名称、品种、规格、数量以及定额中相对应的子目基价,计算该工程所有苗木种植时所需的人工、材料、机械等费用累加所得,即为该工程全部种植费用。
四、把以上三项费用相加,就组成了该绿化种植工程全部的直接费用。
在此数据基础上再根据定额规定的费率标准和计算程式,计算出该绿化种植工程全部的间接费用。
综上所述,一项绿化种植工程,其完整的造价应分别计算以下各项费用。
绿化种植工程总造价:直接费用 1 苗木费用;2 土方费用;3 种植费用(含绿地整理费用) 间接费用(含管理费、企业利润、税金等费用)。
(五)如何确定工程苗木单价绿化种植工程中,工程苗木费用是当家材料,在整个预算造价中占有相当大的比重。
苗木的名称、品种、规格、数量是依据施工设计图确定的,与其名称、品种、规格相对应的苗木单价取定顺序如下:(一)指导价中有其相应单价的,依据《工程造价信息》资料单价取定其苗木单价。
(二)指导价中没有的,依据上一年度的《工程苗木材料预算调整价格》资料单价取定其苗木单价。
(三)指导价和《工程苗木材料预算调整价格》中均没有相应苗木单价时,一般有两种可能发生的情况。
第一种可能发生的情况:随着园林建设事业的发展,园艺水平的提高和普及,国内外园林植物的引进,以及当地杂交新品种的产生,造成了绿化种植过程中新品种的不断增加,这是一件好事。
但是,作为工程苗木市场价格资料收集单位而言,尚不能及时发布,主要基于以下原因:(1)新园林植物品种,是否适宜上海地区的气候、环境特点,正在考查、观察之中。
(2)新园林植物品种的市场价格信息资料,尚在收集之中,数据不够齐全,发布条件尚未成熟.第二种可能发生的情况:园林植物一般都有一个最佳苗龄移植期。
工程苗木规格偏小--无法达到预期的绿化设计效果;工程苗木规格偏大--俗话说"人移活,,树移死"。
所以一般对大规格的工程苗木移植应慎重对待。
如确实需要,应采取相应的技术保护措施(包括:提前切根、泥球包装,大吨位汽车吊运等),其耗用的费用相对来讲比较大。
对于以上两种情况,如无法找到相应的苗木价格信息,一般可采取甲、乙双方预先协商单价,合同明确,按实结算(发票、市场行情等可信资料)的方法解决。
(六)如何计算绿化种植工程土方量为了保证园林植物正常生长,根据《园林栽植土质量标准》规定:绿化种植工程土方应水、肥、气、热的能力和各种理化指标要求。
故和一般的建筑工程土方概念是有明显区别的,不能一概而论。
在编制绿化种植工程预算造价时,必须事先察看现场的土壤条件,是否能满足设计要求,再根据实际情况合理计算该工程的土方量。
土方费用的大小,对工程投资费用和苗木后期费用均有很大的影响。
对绿化种植工程而言,通常土方会发生以下几种情况;1.原地形标高、土壤质量,均符合设计和园林植物生长要求,不需另外增加土方费用。
2.原地形标高符合设计要求,不需进土或出土,但土壤质量太差,需就地深埋垃圾土,作深翻土处理。
3.原地形标高太低,需场外进种植土方。
4.原地形标高太高(或基本和设计标高一致,但不符合种植土要求),需垃圾土外运,再进种植土方。
5.原地形土方量不需进土或出土,但依据设计标高、地形要求需重新堆置地形。
施工单位应根据以上情况分析,结合施工现场实际情况,确定种植土方施工方案。
土方施工方案的确定,事先应征求设计方、投资方主管人员的意见,并办理相应的文字记录,作为绿化种植工程土方费用计算的依据。
根据《园林植物栽植技术规程》规定:含有建筑垃圾的土壤、盐碱土、重粘土,砂土及含有其他有害成分的土壤,应根据设计要求全部地或部分地用种植土加以更换。
定额一般要求:草坪种植土壤厚度应不小于30厘米,乔木种植土壤厚度应不小于1.0米。
灌木种植土壤应不小于0.8米。
土方量的计算,应根据垃圾土就地深埋,垃圾土汽车外运汽车进种植土,种植土场内人工驳运,人工堆地形,绿地整理等各种施工方法,逐项进行计算(七)如何计算绿化种植工程土方费用土方费用的计算,应根据不同的施工方法逐项分列计算土方量,再匹配相对应的土方单价进行计算,累计之和称之为该绿化种植工程的土方总费用。
一般计算方法如下:1.当原地形标高、土壤质量符合绿化设计和植物生长要求,不需另行增加土方时,可计算一次绿地整理工程内容。
绿地整理是园林植物种植前一项必不可少的施工工艺,按平方米计算,可套用"九三"园林定额相应子目土方基价。
2.当原地形标高符合设计要求,但少量土方质量不符合植物生长要求时,一般可采用好土深翻到表面,垃圾土深埋到地下的施工方法处理,其土方量的多少,可按实际挖土量(长x宽x深)计算,其单价的选定,可参照"九三"园林定额第二章土石方工程中有关子目基价计算其费用。
3.当原地形标高太低,明显缺土时,一般采用种植土(汽车)内运的方式解决。
4.当原地形标高太高,有多余土外运(或者不采用垃圾土深埋处理方式时,可文件规定的种植土方单价,按实际外运土方量及相应单价,计算其外运土方费用。
5.当遇到施工现场因设计要求,堆置高低起伏地形时,可参照园林定额子目基价,根据不同的堆置高度,分别计算堆土量,并根据相应的子目基价,计算其土方堆地形费用。
实际施工中,由于情况错综复杂,不单单发生一种情况,则应区别不同情况,按以上介绍的不同的土方费用计算方法,逐项进行土方费用的计算。
(八)如何计算绿化工程中苗木种植费用苗木种植是绿化工程中一项必不可少的施工工序。
苗木种植费用的计算是根据施工设计图上苗木的数量乘以相对应的定额种植费用基价,计算出该品种苗木的复价,复价累计之和即为该工程的定额种植费用。
定额种植费用的基价,是根据苗木的各种内在质量规格指标确定的。
所谓苗木内在质量规格指标,不是通常所指的苗木高度、蓬径等外形尺寸,而是指苗木根部所带泥球大小、胸径大小、地径大小等尺寸指标,两者是有根本区别的。
根据园林定额规定,按照苗木分类不同,其苗木的内在质量规格指标也是不同的。
通常在计算时,常绿乔木、灌木是以泥球大小;落叶乔木、竹类是以胸径大小;灌木、绿篱是以苗木高度;草坪是以铺种的不同方式;攀缘植物是以地径大小……等等不同标准,取定额种植费用的多少。
所以我们在计算苗木的质量规格标准是否齐全(一般有绿化设计资质的单位,均有能力也应该完成以上设计要求)。
只有数量正确,质量规格指标齐全、才能正确套用定额规定的种植子目基价,保证其种植费用计算的正确性。
根据园林定额规定,计算出的工程苗木种植费用,除古树木的种植、移植、保护费用可由双方协商确定外,一般种植费用中,均应包括苗木种植、竣工移交后一个月的养护工作(单纯花坛种植为10天)。
工程苗木成活率为100%,竣工移交后,若有死亡苗木,应由施工单位补种齐全后,方可正式移交给甲方(业主),由甲方(业主)进行后期的绿化养护日常管理工作。
(九)如何计算绿化工程间接费用绿化工程间接费用是构成绿化工程成本费用以外的,必须收取的企业合法利润和上交国家税收等费用。
一般包括两部分内容,一部分内容是定额规定,固定不变的;另一部分是随着市场价格的变动,由定额管理总站发布信息,可以浮动计取的费用组成。
固定不变的费用包括:施工过程中发生的管理费用、企业利润、国家税金和上缴给上级单位的管理费用等费用组成。
他们的计算以苗木费用和定额种植费用之和中的人工费用为基础,用百分比率的方式确定,百分比率的大小,是有定额管理总站规定的。
各项费用百分比率的确定,对绿化种植工程而言,是根据工程规模的大小加以区别的。
如果总承包一个绿化工程,以合同确定的工程量,其施工面积超过6500平方米的,作为二类工程,则规定的百分比率大一些;施工面积小于6500平方米的,则规定的百分比率相应小一些;如果单独承包绿化工程中的土方量,超过2000立方米的,作为三类工程,规定的百分比率小一些;土方量小于2000立方米的,作为四类工程,规定的百分比率则相应更小。
