农田水利施工组织设计
农田水利工程施工组织设计方案经典

农田水利工程施工组织设计方案第一章编制说明第二章工程施工技术组织措施第三章工程的施工方案第四章安全管理体系及措施第五章质量管理体系及措施第六章工程进度计划及工期保证措施第七章冬雨季节性施工措施第八章资源配备及劳动力安排计划第九章施工中采用新技术、新材料、新工艺、新设备第十章施工现场采取环保、消防、降噪声、文明等施工技术措施第十一章附图表第一章编制说明一、项目区基本情况1、自然地理概况(1)**农田水利工程**位于**北部全村地形复杂,沟壑纵横,地势北高南低由东北向西南倾斜,海拔高程524—714m之间,土壤类型主要为黄绵土,质地均匀、土壤肥沃,区内气候温和,土壤气候条件适宜于各种作物生长。
(2)**农田水利工程**位于**东部,全村地形复杂,沟壑纵横,地势北高南低由东北向西南倾斜,海拔高程510—822m之间,土壤类型主要为黄绵土,质地均匀、土壤肥沃,区内气候温和,土壤气候条件适宜于各种作物生长。
(3)**农田水利工程**位于**北部全村地形复杂,沟壑纵横,地势北高南低由东北向西南倾斜,海拔高程778-91Om之间,土壤类型主要为黄绵土,质地均匀、土壤肥沃,区内气候温和,土壤气候条件适宜于各种作物生长。
2、项目建设规模及内容(1)**农田水利工程工程建设规模:改善灌溉面积700亩。
工程建设内容:新建D40U型渠1.01km,渠系配套建筑物农口21个;配套¢200PE塑料管1.90km,压力池1座,控制阀井1座,出水栓消力池13座。
工程建设规模:改善灌溉面积5500亩。
工程建设内容:铺设QIlOPE塑料管15.78km,DNIlO法兰闸阀20个,出水栓消力池316座。
(3)**农田水利工程工程建设规模:改善灌溉面积4000亩。
工程建设内容:砌石坝加高加宽,坝区清淤。
3、施工条件(1)施工道路项目区对外交通便利,乡村公路贯穿项目区,大型机械可直达项目区,为施工运输提供了优越便利的条件。
(2)施工用水、用电及通讯条件项目区水资源相对比较丰富,地下水可为项目施工提供水源。
农田水利工程施工方案(3篇)

第1篇一、工程概况本项目位于我国某地区,主要施工内容为农田水利工程建设,包括灌溉渠道、排水沟渠、泵站、渠道衬砌等。
工程旨在提高农田灌溉和排水能力,改善农业生产条件,促进农业可持续发展。
二、施工准备1. 组织机构成立农田水利工程施工项目部,明确项目经理、技术负责人、质量负责人、安全负责人等岗位,建立健全各项规章制度。
2. 施工人员组织具备相关资质和经验的施工人员,进行岗前培训,提高施工技能和安全意识。
3. 施工材料采购符合国家标准的施工材料,如水泥、砂、石子、钢材、PVC管等,确保工程质量。
4. 施工设备租赁或购置挖掘机、装载机、推土机、压路机、搅拌机等施工设备,满足工程需求。
三、施工工艺1. 灌溉渠道施工(1)放线:根据设计图纸,确定渠道走向,进行放线,设置控制桩。
(2)开挖:采用挖掘机进行开挖,保证渠道断面尺寸和坡度。
(3)填筑:采用土方填筑,分层压实,确保渠道稳定。
(4)衬砌:采用PVC管或混凝土板进行衬砌,确保渠道防渗。
2. 排水沟渠施工(1)放线:根据设计图纸,确定排水沟渠走向,进行放线,设置控制桩。
(2)开挖:采用挖掘机进行开挖,保证沟渠断面尺寸和坡度。
(3)填筑:采用土方填筑,分层压实,确保沟渠稳定。
(4)衬砌:采用PVC管或混凝土板进行衬砌,确保沟渠防渗。
3. 泵站施工(1)基础施工:根据设计图纸,进行基础开挖,浇筑混凝土基础。
(2)设备安装:安装水泵、电机等设备,确保运行正常。
(3)电气安装:安装电气设备,确保供电稳定。
四、质量控制1. 施工过程中,严格按照国家相关标准和规范进行施工,确保工程质量。
2. 对施工材料进行严格检验,确保材料质量符合要求。
3. 对施工过程进行监督检查,及时发现和解决问题。
4. 完成工程后,进行验收,确保工程符合设计要求。
五、安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员佩戴安全帽、安全带等防护用品。
3. 定期对施工设备进行检查和维护,确保设备安全运行。
【农田水利施组】农田水利工程施工组织设计

【农田水利施组】农田水利工程施工组织设计一、工程概述本次农田水利工程旨在改善农田灌溉和排水条件,提高农田的产量和质量,促进农业的可持续发展。
工程地点位于_____,工程范围涵盖_____等区域。
工程主要包括修建灌溉渠道、排水渠道、泵房、蓄水池等设施。
其中,灌溉渠道总长_____米,设计流量为_____立方米每秒;排水渠道总长_____米,设计排水能力为_____立方米每秒;泵房_____座,配备_____型号的水泵;蓄水池容量为_____立方米。
二、施工准备1、技术准备组织技术人员熟悉施工图纸和相关规范,进行现场勘察,编制施工组织设计和施工方案,并向施工人员进行技术交底。
2、材料准备根据工程需要,采购优质的水泥、钢材、砂石料等材料,并进行检验和试验,确保材料质量符合要求。
3、机械设备准备调配挖掘机、装载机、搅拌机、振捣器等施工机械设备,并进行检修和保养,确保设备性能良好。
4、施工队伍准备组建专业的施工队伍,包括钢筋工、模板工、混凝土工、砌筑工等,并进行岗前培训,提高施工人员的技术水平和安全意识。
5、现场准备平整施工场地,修筑临时道路和临时排水设施,搭建临时办公和生活设施。
三、施工流程1、灌溉渠道施工(1)测量放线:根据设计图纸,放出渠道中心线和边线,并设置控制桩。
(2)土方开挖:采用挖掘机进行土方开挖,人工配合修整边坡和基底。
(3)基础处理:对渠道基础进行夯实和处理,确保基础承载力符合要求。
(4)模板安装:安装渠道模板,保证模板的平整度和垂直度。
(5)钢筋绑扎:在需要设置钢筋的部位进行钢筋绑扎,确保钢筋的规格、数量和间距符合设计要求。
(6)混凝土浇筑:采用搅拌机拌制混凝土,运输车运输,振捣器振捣,确保混凝土密实。
(7)养护:混凝土浇筑完成后,及时进行覆盖和洒水养护,养护时间不少于 14 天。
2、排水渠道施工排水渠道施工流程与灌溉渠道类似,但其施工要求相对较低,重点在于保证排水畅通。
3、泵房施工(1)基础施工:按照设计要求进行泵房基础施工,包括土方开挖、基础处理和混凝土浇筑。
农田水利施工组织设计

农田水利施工组织设计农田水利施工组织设计是指在农田水利工程建设中,为了保证施工的顺利进行,需要制定详细的组织设计方案,对施工任务、施工人员、施工方法等进行合理的安排和布置。
本文将从农田水利施工组织设计方案的编写内容和要点,以及施工任务的合理安排和优化施工方法等方面进行阐述。
一、农田水利施工组织设计方案的编写内容和要点1.项目概况在组织设计方案中需要对项目的基本情况进行简要介绍,包括项目名称、建设地点、工程规模、建设单位等。
2.施工目标需要明确具体的施工目标,包括施工工期、施工质量要求、施工安全要求等。
同时,还需要根据具体情况制定施工目标的具体可行性和评估标准。
3.组织机构4.施工方案施工方案是农田水利施工组织设计的核心内容,需要包括施工任务、施工方法、施工工序、施工配套设施等。
施工任务要明确具体的工作内容和拟定的施工工期,施工方法要按照实际情况合理选择,施工工序要合理安排,施工配套设施要满足施工需要。
5.安全措施需要明确施工过程中的安全措施,包括施工现场的安全管理、施工人员的安全培训、施工装备的安全使用等。
同时,还需要配备相应的消防器材和急救设备,确保在紧急情况下的应急能力。
二、施工任务的合理安排1.施工任务的划分需要根据工程的具体要求和施工资源的可利用程度,合理划分施工任务,确定施工工序和工艺,编制详细的施工方案。
2.任务的合理分配根据施工任务的划分,合理分配人员和施工集中点,确保施工队伍的协调和沟通。
同时,还需要根据人员的技术能力和专业不同,合理安排工作岗位,提高施工效率。
3.工期的合理安排在施工任务划分的基础上,根据施工资源和施工条件,合理安排施工工期。
需要考虑施工过程中可能出现的不可抗力因素,如天气等,确保施工工期的合理安排。
三、优化施工方法1.技术装备的选择根据施工任务的要求,合理选择适用的施工机械和工具设备,确保施工的高效进行。
同时,还需要对施工机械和设备进行维护和保养,保证其正常运转。
农田水利施工组织设计

农田水利施工组织设计一、工程概况本次农田水利工程位于_____地区,旨在改善当地农田的灌溉和排水条件,提高农田的产量和质量,促进农业的可持续发展。
工程主要包括灌溉渠道的修建、排水渠道的疏浚、水闸和泵站的建设等内容。
二、施工准备(一)技术准备1、熟悉施工图纸和设计文件,组织技术人员进行会审,提出修改意见和建议。
2、进行现场勘察,了解施工现场的地形、地貌、水文地质等情况,为施工方案的制定提供依据。
3、编制施工组织设计和施工方案,明确施工工艺、施工流程、质量控制标准和安全措施等。
(二)物资准备1、根据施工进度计划,编制物资采购计划,采购施工所需的材料、构配件和设备等。
2、对采购的物资进行检验和试验,确保其质量符合设计要求和相关标准。
(三)劳动力准备1、根据施工进度计划,确定劳动力需求计划,组织施工人员进场。
2、对施工人员进行技术培训和安全教育,提高其技术水平和安全意识。
(四)施工现场准备1、平整施工场地,修筑施工道路,搭建临时设施,为施工创造良好的条件。
2、测量放线,确定工程的位置和高程,设置控制桩和水准点。
三、施工部署(一)施工组织机构成立项目经理部,项目经理全面负责工程的施工管理工作,下设工程技术部、质量安全部、物资设备部、综合办公室等部门,各部门分工明确,密切配合,共同完成工程的施工任务。
(二)施工任务划分根据工程的特点和施工进度计划,将工程划分为若干个施工区域,每个施工区域安排一个施工队伍,负责该区域的施工任务。
(三)施工顺序1、先进行灌溉渠道和排水渠道的施工,再进行水闸和泵站的施工。
2、灌溉渠道和排水渠道的施工顺序为:测量放线→土方开挖→基础处理→渠道衬砌→土方回填。
3、水闸和泵站的施工顺序为:基础施工→主体结构施工→设备安装→调试运行。
(四)施工进度计划根据工程的规模和施工条件,制定合理的施工进度计划,明确各施工阶段的开始时间和结束时间,确保工程按时完成。
四、主要施工方法(一)灌溉渠道施工1、测量放线根据设计图纸,采用全站仪进行测量放线,确定渠道的中心线和边线,设置控制桩和水准点。
农田水利施工组织设计

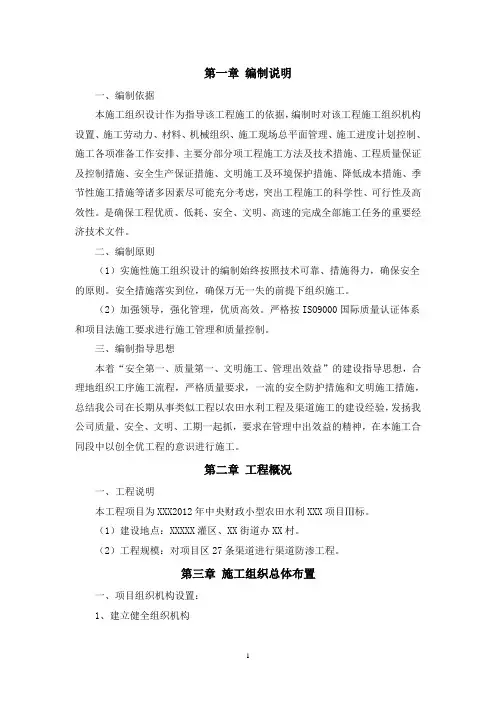

第一章编制说明一、编制依据本施工组织设计作为指导该工程施工的依据,编制时对该工程施工组织机构设置、施工劳动力、材料、机械组织、施工现场总平面管理、施工进度计划控制、施工各项准备工作安排、主要分部分项工程施工方法及技术措施、工程质量保证及控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施、季节性施工措施等诸多因素尽可能充分考虑,突出工程施工的科学性、可行性及高效性。
是确保工程优质、低耗、安全、文明、高速的完成全部施工任务的重要经济技术文件。
二、编制原则(1)实施性施工组织设计的编制始终按照技术可靠、措施得力,确保安全的原则。
安全措施落实到位,确保万无一失的前提下组织施工。
(2)加强领导,强化管理,优质高效。
严格按ISO9000国际质量认证体系和项目法施工要求进行施工管理和质量控制。
三、编制指导思想本着“安全第一、质量第一、文明施工、管理出效益”的建设指导思想,合理地组织工序施工流程,严格质量要求,一流的安全防护措施和文明施工措施,总结我公司在长期从事类似工程以农田水利工程及渠道施工的建设经验,发扬我公司质量、安全、文明、工期一起抓,要求在管理中出效益的精神,在本施工合同段中以创全优工程的意识进行施工。
第二章工程概况一、工程说明本工程项目为XXX2012年中央财政小型农田水利XXX项目Ⅲ标。
(1)建设地点:XXXXX灌区、XX街道办XX村。
(2)工程规模:对项目区27条渠道进行渠道防渗工程。
第三章施工组织总体布置一、项目组织机构设置:1、建立健全组织机构我公司对本工程的施工寄于极大的热情,将按我单位ISO9000质量体系标准建立项目质量管理体系,组织成立XXX2012年中央财政小型农田水利XXX项目Ⅲ标项目经理部,将派出多次负责农田水利项目建设并具有丰富经验和优秀素质的技术管理人员出任项目经理和项目总工,并抽调长期在第一线指挥生产的专业工程师和施工管理人员组成项目经理部,使之成为一个富于进取,讲求实效的生产指挥机构,为工程优质高效完成任务提供组织保证。
农田水利施工组织设计

农田水利施工组织设计农田水利施工组织设计是农田水利工程建设过程中至关重要的一个环节。
它是指根据具体的工程要求和实际情况,合理安排施工人员、施工机具与材料,科学组织施工工序和施工时间,制定详细的施工方案和施工流程,以确保施工任务顺利完成。
下面将详细介绍农田水利施工组织设计的相关内容。
一、施工现状分析在进行农田水利施工组织设计之前,需要对施工现状进行充分的分析。
这包括对工程任务的要求、施工条件的特点、施工人员和机具的现有情况等方面的综合考虑。
通过综合分析可以确定施工的主要工序和关键环节,以及可能出现的问题和困难。
二、施工方案制定基于施工现状的分析,可以制定出适合具体工程的施工方案。
施工方案应包括以下内容:1.施工的主要工序和关键环节,包括开挖、填筑、砌筑等。
2.施工过程中可能遇到的问题和困难。
例如,可能会遇到土质较软、施工场地狭窄等情况,需要相应地制定应对措施。
3.施工机具和材料的选择。
根据施工的具体要求,选择适合的施工机具和材料。
例如,选用大型挖掘机、自卸车等大型机械,能够提高施工效率,减少人工劳动。
4.施工的时间安排。
根据工程的实际情况,确定施工开始和结束的时间,以及每个施工环节的时间安排。
三、施工流程确定施工流程是施工组织设计的重要组成部分。
它是指施工过程中各个工序的先后顺序和时间上的关系。
施工流程的确定应综合考虑施工的实际情况,以确保施工任务的顺利进行。
一般来说,施工流程中应包括以下几个方面:1.施工前的准备工作。
包括安排施工人员、施工机具和材料,检查施工场地等。
2.土方工程的施工。
根据工程要求,按照一定的施工程序进行开挖、填筑等工作。
3.结构工程的施工。
包括砌筑、浇筑、固化等工作。
4.设备安装和调试。
5.工程验收和竣工。
四、施工组织管理在施工过程中,要进行有效的组织管理,以确保施工任务的顺利进行。
组织管理包括以下几个方面:1.人员管理。
合理安排施工人员的工作任务,加强人员培训和技术指导,提高工作效率和质量。
农田水利工程施工组织设计

目录第一章编制依据_________________________________________________ 6一、编制依据_____________________________________________ 6第二章工程概况_________________________________________________ 7一、概况________________________________________________ 9第三章施工组织机构及管理机构___________________________________ 11一、项目经理部组成_______________________________________ 12二、管理网络_______________________________________________二岗位责任制_______________________________________________四、现场主要工程技术管理人员配置___________________________第四章施工条件___________________________________________________4.1 水文气象_______________________________________________4.2 工程地质_______________________________________________4.3 建筑材料_______________________________________________ 第五章施工总平面布置_________________________________________ 125.1 场内外交通_____________________________________________5.2 风、水、电_____________________________________________5.3 施工通讯_______________________________________________5.4 料场___________________________________________________5.5 砼拌和系统及砼预制场___________________________________5.6 生活办公用房___________________________________________5.7 施工辅助企业厂(场)及仓库___________________________5.8 重要临时设施___________________________________________5.9 施工平面布置图_________________________________________第六章施工总体方案___________________________________________ 196.1 总体施工方案___________________________________________6.2 主要施工方案选择_______________________________________6.3 施工分区分段___________________________________________6.4 施工总程序及总流程图___________________________________第七章施工测量_____________________________ 错误!未定义书签。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、施工组织设计(一)施工进度计划(二)工期保证具体措施(三)施工总体布臵和施工道路布臵(四)施工技术措施(五)施工机械、人员进场计划(六)材料进场计划(七)施工过程中和移交前工程道路保护措施(八)文明施工方案二、质量和安全(一)工程质量保证措施(二)工程的质量检测仪器和设备(三)工程质量保证措施(四)施工安全投(五)文明施工方案(六)施工机械进场计划三、附件(一)主要施工机械进场计划表(二)施工总体进度计划横道图(三)施工质量管理组织机构示意图一、施工组织设计(一)施工进度图本项目涉及范围大,施工线路长,给工程管理带来一定难度,但施工工艺简单,且可以多个工作面同时施工,只要配备一定精干的现场施工管理人员,是完全能把本项目建设管理好。
本项目施工工期仅为92天,工期较短,但所有施工任务均在野外,受自然气候影响较大,特别是雨季施工,给工程建设带来一定影响,应分组多个工作面进行施工,全线动工,为便于其他沟渠的材料运送到位,应先动工修建机耕路、考虑烟叶生产,xx年6月20日工程要全部竣工。
1、施工总进度计划本工程工期从xx年3月20日开工到xx年6月20日竣工,历时总工期92天(日历天)。
2、工程施工计划横道图(见附件)(二)工期保证具体措施本工程招标文件明确要求总工期为92天(日历天)。
为顺利完成目标任务,我公司将精心组织有经验、责任心强的专业技术人员和施工队伍,组织精良的施工机械投入本工程施工,并采取如下措施确保工期:1、根据施工项目总进度控制目标和分进度控制目标,编制出最优的施工进度计划。
落实各层次的进度控制的人员具体任务和工作责任,建立进度控制的组织系统。
2、经常收集施工实际进度的有关资料并进行整理、统计,与计划进度相比较,如果产生超前或落后的偏差,分析产生偏差的原因,采取相应措施,尽快使两者重新吻合。
3、施工项目经理、施工队和作业班组之间分别签订承包合同,按计划目标明确规定合同工期、相互承担的经济责任、权限和利益。
4、根据施工计划进度来进行施工进度控制,当实际进度和计划进度出现偏差时,首先分析该偏差对后续工作和对总工期的影响,然后根据情况确定调整原计划的方法,如改变某些工作间的逻辑关系或缩短某些工作的持续时间,以期达到计划和实际的一致。
5、充分做好防雨、防汛措施,保证施工顺利进行。
(三)施工总体布臵和施工道路布臵本工程项目包括:机耕路建设、建设机耕路两旁排灌沟、新建或整修排灌沟、渠系建筑物建设(机耕桥、人行桥、涵管等)、山坪塘整治、提灌站及PE管网安装等。
1、施工总体布臵的原则:(1)施工区域的划分和场地的确定,应符合施工流程要求,尽量减少专业工种和工程之间的干扰。
(2)合理组织运输,减少运输费用,保证运输方便畅通。
(3)充分利用各种永久性建筑物、构筑物和原有设施为施工服务,降低临时设施的费用,节约投资。
(4)各种生产、生活设施应便于工人的生产、生活。
(5)满足安全防火、劳动保护、环境保护的要求。
2、现场施工条件:项目区各渠道分部基本不集中。
多数渠道距道路较远,且道路多为上山路坡度较陡,所需施工材料多数需要进行二次甚至三次转运,特别是U型槽工程建设过程中,原材料(U型槽、水泥、砂、豆石等)只能使用人工进行二次搬运。
项目建筑材料块石、碎石、砾石砂子均可从临近乡镇材料采集场运进,要求砂为洗水砂。
本项目施工区面广线长,利于多点全面同时开展施工。
施工区内施工用电拟调用2台15KW柴油发电机。
水泥仓库的布臵可在附近的村庄租用一间小屋存放,材料的运输尽量使用农用汽车,当不能使用农用汽车时可选用拖拉机或是手推车。
(四)施工技术措施1、主体工程施工技术措施(1)土方开挖施工技术措施因受客观条件的限制,本工程涉及U型槽安装的沟渠及管网安装的部位基础采用人工开挖的方式进行基础开挖。
在开挖时,应采用自上而下的开挖方式。
严禁自下而上或采取倒悬开挖方法。
其它沟渠因道路方便拟调配60挖机2台实施机械开挖土方,在开挖时要求按设计尺寸开挖,严禁无故超挖;开挖时应遵循能直不弯、裁弯取直的原则。
开挖前应清理开挖工程区域内的树根、杂草、垃圾及其它障碍物。
在开挖过程中,安排专业人员经常测量校核开挖平面位臵、水平标高、控制桩号、水准点和边坡度等是否符合施工图纸要求,对不符合要求的地段及时采取有效措施进行修正。
施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围内形成积水,对易风化崩解的土层,开挖后不能及时回填的应预留保护层。
在开挖边坡上遇有地下水渗流时,在边坡修整和加固前,采取有效的疏导和保护措施。
在雨季施工中,应有保证基础工程质量和安全的技术措施,有效防止雨水冲刷边坡和侵蚀地基土壤。
(2)土方回填施工程序:备料→基础清理→测量定位→运料→铺料→夯实→检查填筑密度。
填筑材料按指定点取土,土料开挖前先进行植被清理和表土清挖,并在土料场周围及开采区内,设臵有效的排水系统。
表土和弃渣应按监理人的指示运至指定地点堆放,防止利用料中混入植被有机物和弃渣。
填筑材料质量必须完全符合设计要求。
(3)砼工程施工技术措施模板工程模板安装过程中,应设臵足够的临时固定设施,以防变形和倾覆,砼浇筑过程应随时对模板进行检查,发现问题及时处理。
砼原材料水泥工程使用水泥必须有厂家的出厂合格证和复检资料,进场水泥必须按要求进行抽检,指标必须符合现行的国家标准及有关部颁标准的规定。
水用来拌制和养护砼的水必须符合设计要求的干净的地下水或干净的地表水,水的PH值、不溶物、可溶物、氯化物、磷酸盐、硫化物的含量必须符合设计要求。
骨料砼骨料应按监理人批准的料源进行生产,对含有活性成分的骨料必须进行专门试验论证,并经监理人批准,方可使用。
细骨料应质地坚硬、清洁、级配良好,质量技术要求应符合规范规定,其中含泥量应小于5%,且无粘土团粒。
若砂料中有活性骨料时,则必须另作专门试验论证。
粗骨料应质地坚硬、清洁、级配良好。
含有活性骨料、黄锈等的粗骨料,必须进行专门试验论证。
砼浇筑前,应将该部位混凝土浇筑的配料单提交监理工程师审核,经监理工程师同意后,方可进行砼浇筑。
不合格砼严禁入仓,拌制好的砼不得重新拌和。
浇筑砼时,严禁在仓内加水,不得开孔赶水或让水在浇筑面上流动。
结构物设计顶面的砼浇筑完毕后,应及时磨面平整,保证设计结构要求。
(4)浆砌石工程施工技术措施用于砌筑的石块必须质地坚硬、新鲜、无风化、无剥落、无裂纹、表面无污垢、水锈等杂质,块厚宜大于20cm,用于表面的石材,应色泽均匀。
试验室作砂浆配合比设计试验,并作出施工配合比报监理工程师审批,严格按配合比配料,并做到车车过秤。
砌筑时采用座浆法砌筑,砌体和基础先铺一层砂浆,摊平后再砌石。
砌筑时,石块分层卧砌,上下错缝,内外搭砌,逐块放浆,石与石之间留2~3cm宽空隙,用水泥砂浆灌缝,灰刀捣实。
按施工规范要求留足试块。
砌筑完成后12~18小时内开始养护,养护时间大于14天。
(5)浆砌砼空心砖工程施工技术措施施工准备在砖砌体工程施工前,做好施工人员、施工机械机具的调配和施工原材料采购工作,进行各种砂浆的配合比设计,制订浆砌砖砌筑施工项目的施工措施计划,并将相关的准备情况报告报送监量人核准实施。
(6)砂浆抹面工程施工技术措施施工顺序:基面清理→基面湿润→安装压条→抹灰→养护。
抹灰前一定要将基面清理干净,将松块和浮碴清除干净,然后洒水湿润基面,安装好压条后才能进行抹灰施工,抹灰完成后,大约3小时待表面收水后要及时压光,18小时以内要进行洒水养护,防止产生收缩裂缝。
(7)U型槽渠道施工措施地基处理基础处理是U型槽渠道的根本,做好U型槽渠道的地基基础,可以减少U型槽渠道裂缝,避免渠道因基床沉陷而破坏。
在选择渠道线路时,应尽量避开湿陷性、膨胀性粘土及地下水位高的不良地段,U型槽安装之前,必须先要将渠基整平。
U型槽安装安装时应选用形体完好无裂缝或损坏的U型槽,须注意轻拿轻放,槽与槽的两应对齐,槽面线使用施工线在原沟渠两侧根据U型槽宽度确定安装位臵,线型尽量安裁弯取直原则走线,安装完成后放水浸泡24小时以上使基土充分变软利用U型板压力使基土充分沉陷。
砼施工U型槽渠道的砼施工原则按砼施工措施实施,但要注意模板的选用,使用的模板应当是平直且符合规范规定的木模板或钢模板。
(8)田间道施工技术措施编制泥结石路的施工方法、程序和施工工艺,确定材料配比,落实施工机械设备的配臵。
填土层厚度符合设计厚度,从低处开始填筑,分层碾压(夯实)至设计密实度。
表面不得出现龟裂、沉陷和“弹簧土”。
按设计要求测量放样,确定轴线、边线和标高,清理路床上的杂物。
路面根据设计,选用花岗岩风化物及粘性大、渗透性小、不含腐植质或其它杂物的粘土铺填并实施碾压,粘土用量一般为总量的8—15%,最大不超过20%。
路面施工采用拌和法,施工时将花岗岩风化物均匀撒铺在路槽中,然后将粘土均匀撒铺在碎石上,用齿耙、铁铲等工具将粘土和花岗岩风化物掏均匀,并整平表面,用运输车辆来回碾压6—8遍,压至设计密度和厚度为止。
(9)提灌站施工措施机电提灌站建设应符合SL234施工规范及SD140安装技术规范要求。
泵房建设严格按照设计图纸施工,墙体做到满浆满砌,坚决杜绝偷工减料。
水泵机组安装水泵基础水泵机组底座基础为固定基础,采用砼现浇;基础的边沿应大于机组底座边沿并符合设计要求,基础的上平面应高于地平面并符合设计要求高度;基础的厚度应严格按照设计要求挖深;现浇基础时应将地脚螺栓按选用标定底座螺栓孔尺寸一次性浇注在内;地脚螺栓的埋入深度应符合设计要求深度.水泵机组管路安装水泵的进出管路系统应有牢固的支承,不允许进出水管坠压在水泵上;进水管不得有漏气现象,最高点在水泵进水口处;进水管弯头不能直接和水泵进水口连接;进水管的中心线不能高于水泵叶轮轴心线;进水管带滤网和底阀时应保证滤网和底阀能正常工作,底阀入水深度、与池壁的间距应符合设计要求。
底阀一般应垂直安装,特殊情况下,进水管与水平面的夹角应大于45度;出水管的安装应尽量平直,出水口应设计量池,出水口应淹没于水下,并设计拍门,管路根据设计设臵镇墩,每根水管的接头处应设计支墩.动力机与水泵的连接将机组底座在基础上安装水平,动力机与水泵采用联轴器直接连接;联轴器间距应保持3-5mm间隙,水泵轴和动力机轴中心线应在一条直线上;联轴器外园的上下、左右差值不超过0.1mm,联轴器端面一周上下最大最小的间隙差值不超过0.3mm.管路的支镇墩镇墩采用混凝土现浇,上部应将管道包围,且上平面与水管顶面距离须符合设计要求距离.(8)山坪塘施工措施土方开挖工程本工程土方开挖主要包括坝体清基。
a、清基工程动工前,必须实测开挖区的原始断面图、或地形图;开挖过程中,应定期测量收方断面图或地形图,保证清基厚度在0.5m左右,使之符合设计断面;开挖工程结束后,必须实测竣工地形图,作为工程结算的依据,并经设计、地质、监理和业主验收认可,方可进入下道工序的施工。
