雷电雨雪恶略天气不符合作业条件时停止作业。
中暑

高温天气作业
休息好,补充水分,购买防暑药品。

管理制度、标准不落实

无安全技术措施
1.安全员编制安全技术措施,并组织作业人员学习;
2.车间管理人员及班组长对落实情况进行检查。
紧急事件处理方法:遇紧急情况,工作人员应根据具体情况分别按照以下的紧急处理程序进行处理。
准备工具要轻拿轻放、安全工用具、个人防护用品及材料要进行检查,确保所用工具、安全用具、个人防护用品及材料经试验合格有效。
工具损坏
2、拱板、砂浆装船
考虑到库尾船只大小及承重,每船拱板不超过4块,作业人数限定为3人,且要均匀放置。
物料放置不均匀导致浮船损坏、倾覆
3、运送至作业位置
船在运行期间时刻保持平衡,禁止出现偏重现象。
浮船侧翻
4、清扫井架及拱板
清理排水井基座、已垒砌的拱板上表面、井架立柱与拱板结合面,沥水湿润。
人员落水
5、抹水泥砂浆
在井架基座及需垒砌的拱板上抹平水泥砂浆。
人员落水
6、放置拱板
人工抬起或手拉葫芦起吊拱板,放置于基础面上,振动拱板,保证拱板水平且与砂浆结合牢固。
人员落水、浮船侧翻、人员遭受物体打击
7、抹水泥砂浆
第二部分:资源配置

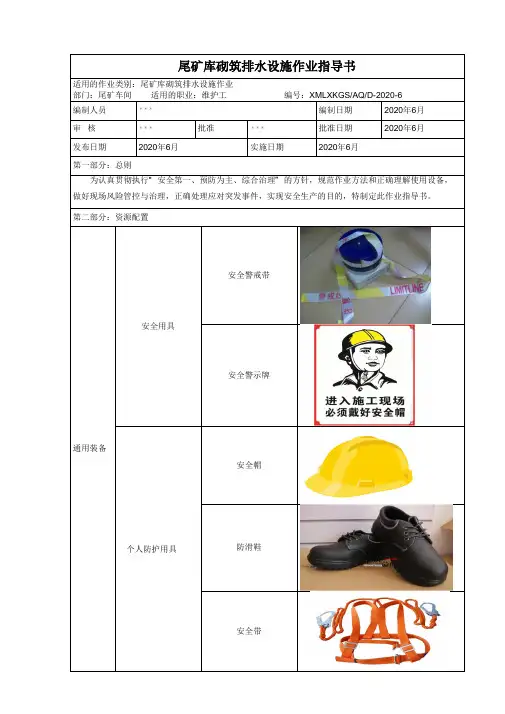

通用
装备
安全用具
安全警戒带
安全警示牌
个体防护用具
安全帽
防滑鞋
安全带
竹竿
救生圈
救生衣
主要作业工具
铁锨,4把
瓦刀,2把
泥抹,2把
撬杠,2根
手动葫芦,2个
技术文件
《小庙岭选矿公司水上作业规定》
关键技术装备
装备名称:浮船
使用注意事项:
1、浮船作业,必须穿戴救生衣。每次作业前,作业人员应对救生衣进行检查,确认其完好有效。
第四部分:工作记录
任务名称
工作起止时间
年月日时分—年月日时分
工作地点
参与人员
现场安全措施交待:
工作负责人已向全体工作人员宣读包括工作时的各项安全措施是否
工作人员已正确理解该项工作存在各项风险及风险控制措施是否
工作开展前已取得作业票是否
工作过程记录:
是否遇紧急事件及处理措施:
工作质量检查:
尾矿库砌筑排水设施作业是否完成是否
未进行汇报,任务进度不明
第四部分:作业风险分析及预防措施
风险类别
风险名称
风险级别wk.baidu.com
风险描述
预防控制措施

坠落

砌筑拱板人员掉落
在井架周围架设防护安全绳,人员使用安全带
人员伤亡及财产损失

未按设计要求砌筑拱板
严格按照设计要求进行砌筑拱板施工
淹溺及倾覆

运载拱板浮船倾覆
浮船使用前检查,装载拱板保持浮船平衡,人员穿救生衣
其他伤害

转运、装载拱板人员配合不协调
分工明确,统一指挥,穿戴齐全劳保用品

工具损坏

人员不正确使用工具
正确使用设备、工具。
设备损坏

浮船漏水
作业前严格检查浮船,及时消除隐患。

边坡垮塌

台阶边坡坍塌
提高安全意识、远离易垮塌边坡。
边坡浮石

边坡浮石滚落砸伤
作业前检查环境,及时清理浮石。
恶劣天气

雷电雨雪天气作业
适用的作业类别:尾矿库砌筑排水设施作业
部门:尾矿车间适用的职业:维护工编号:XMLXKGS/AQ/D-2018-12
编制人员
李文元张国营
编制日期
2018年12月
审核
李文元
批准
晁彦德
批准日期
2018年12月
发布日期
2018年12月
实施日期
2018年12月
第一部分:总则
为认真贯彻执行“安全第一、预防为主、综合治理”的方针,规范作业方法和正确理解使用设备,做好现场风险管控与治理,正确处理应对突发事件,实现安全生产的目的,特制定此作业指导书。
拱板垒砌质量是否达到设计要求是否
拱板垒砌位置是否在误差范围之内是否
工作总结:
参与人员签字:
负责人签字:
发生人员高处坠落、人员触电、烫伤、严重机械伤害等威胁生命的情况时,应按相关的《事故汇报制度》,立即将人员转移到安全地点,并进行急救,同时立即上报,遇到特殊情况可直接拨打“120”或“119”,请求救援。
发生碰伤、扭伤、砸伤等较轻微且不危及生命的伤病时,先暂停工作进行紧急处理,再视伤病严重程度考虑是否送院治疗。
2、水上作业人员不得穿有统胶鞋或带钉易滑硬底鞋,以免滑倒。
3、考虑到库尾船只大小及承重,每船拱板不超过4块,装载拱板保持浮船平衡作业人数限定为3人,船在运行期间时刻保持平衡,禁止出现偏重现象。
是否需要专门人员操作:操作人员必须取得相关技能的操作资格证书。
第三部分:作业程序
作业步骤
注意事项
存在的风险
1、准备工具、安全工用具、个人防护用品及材料
往拱板两端与井架结合处缝隙内填水泥砂浆并捣实。
人员落水
8、抹平
用水泥砂浆填实新垒砌拱板与原基础面及井架结合面处所有缝隙(包括井内外拱板缝隙、拱板两端与井架结合面处缝隙)并抹平。
人员落水
9、检查
工作完成后,对施工部位进行检查,发现问题及时处理。
未进行设备检查,设备异常
10、工作结束
向值班领导汇报作业完成。
