电梯门套安装施工方案

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

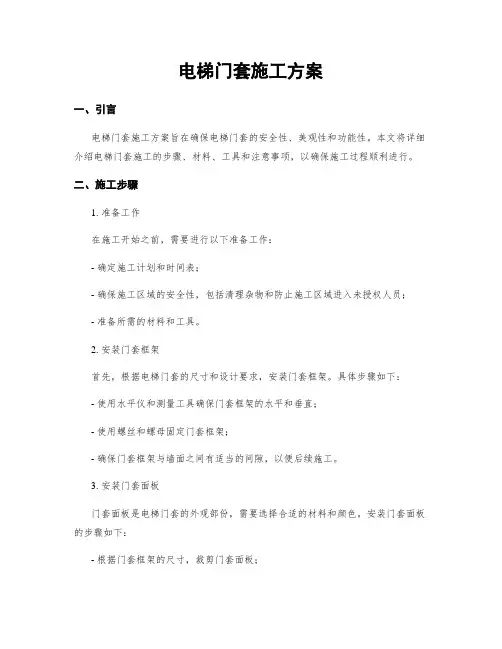

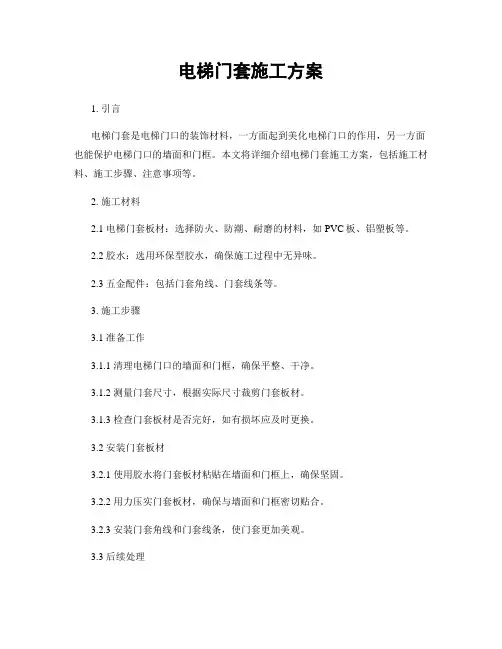

电梯门套施工方案

一、工程概况:

工程名称:武安永丰嘉苑小区1#楼

建设地点:武安市北环路与建设大街交叉口东南角

建筑性质:商品住宅楼

建筑面积:20570.36㎡,地下2层,地上18层;

结构形式:梁板式筏板基础,框剪结构。

二、施工准备

(1)施工部位:160个电梯门套安装;

(2)材料要求:15mm细木工板打底、0.8mm304不锈钢贴面、

白色和灰色玻璃胶封边

(3)主要安装工具:电锤、冲击钻、汽钉枪、气泵、氩弧焊机、气瓶等。

辅助安装工具:水平仪、垂直尺、铅坠仪、射钉枪及射钉、木工电锯、角磨机等,均采用国内名牌产品,并定期到有关检验部门进行检验。

安装工具的特点:准确率高,效率快,能适应各大型工程的不锈钢电梯门套的安装使用。

(4)作业条件

①电梯安装牢固

②电梯边上墙砖、地砖要粘贴平整。

③施工用水、电、路、场地等均满足施工条件。

三、操作工艺

1、电梯门框里口向外25mm为门套安装的边线,根据板材厚度确定龙骨的安装边线位置,并用铅笔在电梯门框上画上边线位置。

2、根据现场洞口尺寸确定龙骨大小并将龙骨固定在洞口上。

3、固定细木板:先用木方打底,然后固定细木板,镶边宽度为120mm。

4、检查底板门套是否垂直方正,如果不正,及时调整。

5、当底板验收完毕,电梯调试完成,已具备安装不锈钢门套采件时,开始安装不锈钢门套。不锈钢门套安装采用玻璃胶粘接施工。

四、应注意的质量问题

1、门套必须垂直方正,镶边宽度一致。

2、龙骨、底板固定牢固。

3、打胶、嵌缝不细,墙面脏、斜视有胶痕。

五、验收标准

1、门套必须垂直方正,镶边宽度一致。

2、龙骨、底板固定牢固。

3、符合国家施工验收规范。

六、成品保护措施

1、要及时清擦干净残留在门窗框、和金属面板上的污物,如密封胶、手印、尘土、水等杂物,宜粘贴保护膜,预防污染、锈蚀。

2、认真贯彻合理施工顺序,少数工种(水、电、通风、设备安装等)的活动应做在前面,防止损坏、污染外挂石材

饰面板。

3、拆改架子和上料时,严禁碰撞干挂石材饰面板。

4、外饰面完活后,宜破损部分的棱角处要订护角保护,其它工种操作时不得划伤面漆和碰坏石材。

七、施工时间及人员配备

1、自2016年8月21日至2016年2016年9月5日完成,保证按质量完成工程,如遇特殊情况顺延。

2、专业施工队3-5人质量安全负责各人1名

项目负责人赵保庆

联系方式

相关文档
最新文档
