地下室室外顶板覆土防水做法
地下室外墙及顶板防水施工

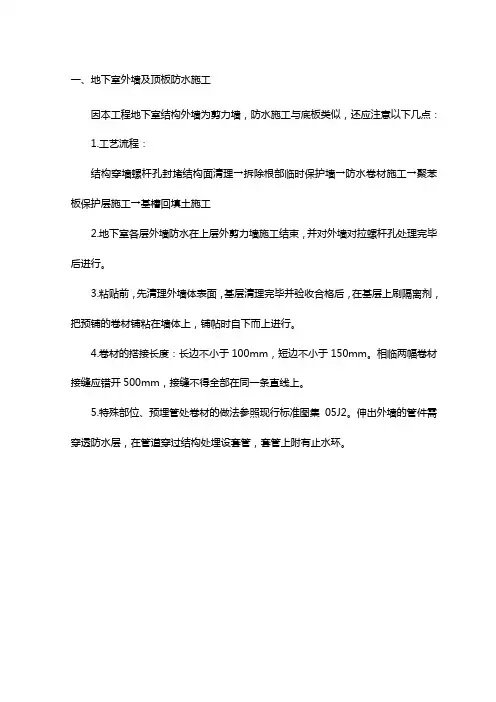

一、地下室外墙及顶板防水施工
因本工程地下室结构外墙为剪力墙,防水施工与底板类似,还应注意以下几点:
1.工艺流程:
结构穿墙螺杆孔封堵结构面清理→拆除根部临时保护墙→防水卷材施工→聚苯板保护层施工→基槽回填土施工
2.地下室各层外墙防水在上层外剪力墙施工结束,并对外墙对拉螺杆孔处理完毕后进行。
3.粘贴前,先清理外墙体表面,基层清理完毕并验收合格后,在基层上刷隔离剂,把预铺的卷材铺粘在墙体上,铺帖时自下而上进行。
4.卷材的搭接长度:长边不小于100mm,短边不小于150mm。
相临两幅卷材接缝应错开500mm,接缝不得全部在同一条直线上。
5.特殊部位、预埋管处卷材的做法参照现行标准图集05J2。
伸出外墙的管件需穿透防水层,在管道穿过结构处埋设套管,套管上附有止水环。
结构自防水钢筋混凝土侧墙
20mm厚1:3水泥砂浆找平层
6.防水保护层:点粘一层50mm厚挤塑型聚苯乙烯泡沫塑料板保护层(用聚醋酸乙烯胶粘剂粘贴),与土方回填工程同时进行。
伸出外墙的管件需穿透防水层,在管道穿过结构处埋设套管,套管上附有法兰盘,防水层粘贴在套管的法兰盘上,搭接宽度至少为100mm,并用夹板将防水层夹紧。
7.顶板防水施工:
本工程地下室顶板在回填土之前要进行防水施工。
施工方法与底板类似,此处不再赘述。
顶板防水保护层采用50厚C20细石混凝土,防水层与保护层之间干铺无纺聚酯纤维布一层。

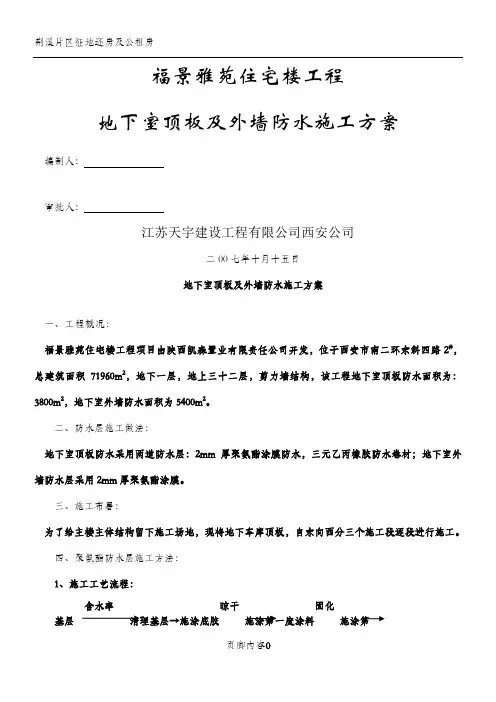

地下室顶板及外墙防水施工方案
福景雅苑住宅楼工程地下室顶板及外墙防水施工方案编制人:审批人:江苏天宇建设工程有限公司西安公司二00七年十月十五日地下室顶板及外墙防水施工方案一、工程概况:福景雅苑住宅楼工程项目由陕西凯森置业有限责任公司开发,位于西安市南二环东斜四路2#,总建筑面积71960m2,地下一层,地上三十二层,剪力墙结构,该工程地下室顶板防水面积为:3800m2,地下室外墙防水面积为5400m2。
二、防水层施工做法:地下室顶板防水采用两道防水层:2mm厚聚氨酯涂膜防水,三元乙丙橡胶防水卷材;地下室外墙防水层采用2mm厚聚氨酯涂膜。
三、施工布署:为了给主楼主体结构留下施工场地,现将地下车库顶板,自东向西分三个施工段逐段进行施工。
四、聚氨酯防水层施工方法:1、施工工艺流程:含水率晾干固化基层清理基层→施涂底胶施涂第一度涂料施涂第不大于9% 12 h 12 h固化固化二度涂料施涂第三度涂料(依据厚度调整遍数)卷材铺贴。
12h 24h2、基层处理:(1)基层的含水率以不大于9%为宜(2)施涂前的基层必须清理干净,基层表面及各部位应达到光洁、平整。
3、聚氨酯防水涂料配料:(1)聚氨脂底胶的配制:将聚氨酯甲与专供底涂用配料按1:4(重量比)的比例配合,搅拌均匀及时使用。
(2)防水涂膜材料的配制:根据施涂需要的用量,将聚氨酯甲、乙料按1:2(重量比)的比例配合后,倒入桶内混合,用转速为100—500/min的电动搅拌器,搅拌5min左右,即可施涂。
(3)配制涂料的固化时间可用缓凝剂或促凝剂(促凝剂用量不得大于甲料的0.3%)进行调节,切误混入已固化的涂料,当涂料粘度过大,可加入少量的二甲苯进行稀释,加入量不得大于用料的10%。
4、涂料防水施工的操作方法:(1)涂刷底胶:首先对阴阳角部位均匀涂刷一遍,再进行大面积涂刮,涂胶要均匀一致。
涂刮底胶目的是隔断基层的潮气,防止防水涂膜起鼓和脱落,加固基层,提高涂膜与基层的粘结强度及防止涂膜出现针眼气孔等缺陷。
地下室顶板防水保护层施工技术交底
2、一般项目
(1)砼完成面表面洁净,无裂纹、麻面和起砂等现象。
(2)允许偏差项目检验见下表:
砼保护层尺寸的允许偏差和检验方法
项次
项目
允许偏差(mm)
检验方法
1
表面平整度
5
用2米靠尺和楔形塞尺检查
2
标高
±5
用水准仪检查
3
厚度
厚度在个别地方不大于设计厚度的1/10
4、砼养护时间符合要求可以上人操作时,需防止硬器划伤砼面层。
八、安全文明施工
1、施工人员进场后,作业前统一进行安全教育,合格后持证上岗。
2、进入现场戴好安全帽,穿戴整齐必要的劳保用品。
3、施工完成后注意落手清工作,保证工完场清。
接 受
交 底
人 员
签 名
交底人:
交底时间:年月日
2、做好安全防护,夜间施工时,配备足够灯具做好照明工作。
五、施工工艺
1、顶板位置保护层施工
工艺流程:隔离层铺设→标出水平标高→定水平桩→钢筋网片绑扎→混凝土浇筑、找平→养护。
(1)隔离层铺设:在防水卷材完成面上满铺一层200g/m2无纺聚酯布,作为隔离层。
(2)标出水平标高:根据地下室顶板结构找坡坡度,按照70mm厚度量测防水保护层完成面水平线。
(3)定水平桩:按纵横间距@1.5m贴灰饼定标,灰饼规格30*30*70,采用1:2.5水泥防水砂浆制作,作为浇筑细石混凝土面层厚度的标准。
(4)钢筋网片绑扎:φ6@200*200钢丝网片在顶板平面上按常规方法铺设,网片应垫砂浆或塑料块,上部保护层厚度应为10~15mm。放置、绑扎钢丝网时,不得损坏隔离层,并不得使钢筋被隔离层污染。
地下室防水做法
地下室防水做法
地下室防水是保护房屋免受潮湿和水浸的一个重要步骤。
以下是一些常用的地下室防水方法:
1. 外墙防水:首先,在地下室外墙上应用一层防水膜,这可以有效地阻挡地下水流入地下室。
防水膜可以使用沥青防水材料或聚合物涂料等。
确保防水膜覆盖整个地下室外墙,并将其与建筑其他部分无缝连接。
2. 填缝剂和密封剂:检查地下室内外墙和地板的任何裂缝和缝隙,并使用填缝剂或密封剂进行修复。
这些材料可以填补裂缝,防止潮气和雨水渗入地下室。
3. 室内排水系统:安装一个室内排水系统可以帮助收集并排除地下室内的水分。
这个系统包括一个排水槽和一个泵。
水收集在排水槽中,然后由泵抽出并排放到房屋外部。
4. 高效排水系统:确保地下室周围有一个高效的排水系统,以便迅速将雨水从地基周围排出。
这可以通过挖掘排水沟或埋设排水管来实现。
5. 合适的地面铺设:选择适合地下室的地面铺设材料,如瓷砖或防水地板。
这些材料可以防止水渗透到地下室内部。
6. 防水涂料:在地下室墙壁和地板上涂刷防水涂料,可以提供额外的防水保护层。
防水涂料可以有效地阻止潮湿和水分渗入地下室内部。
请记住,地下室防水的有效性取决于施工和材料的质量。
因此,在进行地下室防水工程之前,最好咨询专业施工团队或咨询工程师。
地下室顶板防水施工方案
地下室顶板防水施工方案地下室顶板防水施工方案是指为了保护地下室顶板免受水的侵蚀和渗透,需要进行的一系列施工工作。
下面是一份地下室顶板防水施工方案。
一、准备工作1. 确定地下室顶板的使用状况和结构情况,包括顶板的材质、坡度、裂缝等情况。
2. 清洁顶板表面,去除表面的杂物和灰尘,以保证防水涂料的附着力。
二、材料准备1. 防水涂料:选用聚合物防水涂料,具有良好的耐候性和耐腐蚀性能。
2. 防水卷材:选用SBS改性沥青防水卷材,具有良好的抗渗透性和抗老化性能。
3. 防水处理剂:选用水泥基防水涂料,能够渗透到混凝土内部,修复混凝土的裂缝。
三、施工步骤1. 基层处理:对地下室顶板进行修补和清洁,填补裂缝和缺陷,并确保表面均匀平整。
2. 防水涂料涂覆:在地下室顶板表面先涂覆一层聚合物防水涂料,待第一层涂料干燥后,再涂覆第二层涂料。
保证涂料的厚度符合规范要求,以增加防水层的抗渗透能力。
3. 防水卷材铺设:在防水涂料干燥后,将防水卷材铺设在地下室顶板上,卷材的边缘需与墙体凹槽固定,以确保其牢固性。
4. 背贴层处理:将防水卷材与背贴层进行粘接,保证卷材的内外部分均牢固粘附。
5. 收边、疏水板处理:对地下室顶板的边缘进行收边处理,以增加防水层的密封性。
同时,在地下室顶板铺设疏水板,以保证防水层的排水功能。
6. 填充密封处理:在施工完成后,对地下室顶板的收边处、管道孔洞等位置进行填充密封处理,以防止水的渗透。
四、验收与保养1. 防水施工完成后,进行验收工作,检查防水层的质量和施工质量是否符合规范要求。
2. 定期进行保养和维护工作,如修复防水层的裂缝、涂覆防水涂料等,以确保防水层的长久性能。
以上就是地下室顶板防水施工方案的一般步骤和要点。
根据具体情况,还可以结合其他工艺措施和材料进行施工,以达到更好的防水效果。
同时,在施工过程中要严格按照国家相关规范和标准进行操作,确保施工质量和防水效果。
地下室顶板及外墙防水施工方案
地下室顶板及外墙防水施工方案地下室是建筑物下方的空间,一般用于储存、设备安装、车库等功能。
由于地下室位于地下,容易受到地面水压的影响,因此需要进行防水施工,以确保地下室的干燥和防水效果。
本文将介绍地下室顶板及外墙防水施工的方案。
1.地面准备:在进行地下室顶板防水施工前,需要先将地面清理干净,去除表面杂物和垃圾。
2.缝隙处理:对于地下室顶板上的裂缝和缝隙,需要进行处理。
首先使用专业的胶水进行填充,并确保填充物填充到位。
3.渗透处理:在进行地下室顶板防水施工之前,先对顶板进行渗透处理。
选择适合的渗透剂涂抹在地下室顶板上,并确保它能渗透到顶板的每个角落。
4.防水层:在渗透处理完毕后,开始涂刷防水材料。
根据地下室顶板的具体情况,可以选择使用卷材防水、刷涂防水或喷涂防水等方法进行施工。
-卷材防水:将防水卷材铺设在地下室顶板上,并使用专业的焊接工具将卷材焊接在一起,确保完全密封。
这种方法适用于平顶或略有坡度的地下室。
-刷涂防水:选择高品质的防水涂料,并使用刷子或滚筒将涂料均匀涂刷在地下室顶板上,确保每个角落都被覆盖到。
可以进行多遍涂刷,增加防水效果。
-喷涂防水:使用专业的喷涂设备,将防水涂料均匀喷涂在地下室顶板上,确保涂料均匀分布。
这种方法施工速度较快,适用于大面积的地下室顶板。
5.防水层维护:在完成防水施工后,需要及时对地下室顶板进行养护。
不论采用哪种防水方法,都应按照施工要求进行养护,避免划伤或损坏防水层。
地下室外墙防水施工方案包括以下几个步骤:1.表面处理:对于地下室外墙表面的不平坦或有腐蚀的部分,需要进行处理。
可以使用专业的修补材料进行填充和修补,以确保表面光滑整洁。
2.渗透处理:和地下室顶板防水施工类似,需要对地下室外墙进行渗透处理。
选择适合的渗透剂涂抹在地下室外墙上,并确保它能渗透到外墙的每个角落。
3.防水层:渗透处理完毕后,开始涂刷防水材料。
地下室外墙的防水方法可以选择刷涂防水、喷涂防水或砂浆防水等。
地下室顶板防水施工方案
地下室顶板防水施工方案地下室顶板防水施工方案一、背景介绍地下室作为建筑物的重要组成部分,常常需要具备防水功能。
地下室顶板是地下室防水的重要组成部分,其防水施工方案的选择和执行直接影响地下室的防水效果和使用寿命。
本文将介绍一种地下室顶板防水施工方案,确保地下室顶板的长期防水效果。
二、施工方案详解1. 材料准备在进行地下室顶板防水施工前,我们首先需要准备好以下材料:- 防水涂料:选择适合地下室顶板的防水涂料,如聚氨酯防水涂料、丙烯酸防水涂料等;- 抗裂纤维网:用于增强地下室顶板防水涂料的抗拉强度;- 抗碱网格布:用于增强地下室顶板防水涂料的附着力;- 防水涂布:用于防止水汽渗透。
2. 施工步骤地下室顶板防水施工的具体步骤如下:步骤一:准备工作清理地下室顶板表面,确保表面干净、平整。
检查顶板表面是否有裂缝,如有,应先进行修补。
步骤二:第一遍防水涂料施工将防水涂料涂刷在地下室顶板表面,均匀覆盖整个顶板。
涂刷时应注意厚度均匀,避免出现漏涂和厚度不一致的情况。
待第一遍防水涂料干透后,进行下一步施工。
步骤三:抗裂纤维网铺设将抗裂纤维网铺设在第一遍防水涂料上。
铺设时要保证网格平整、无空鼓,并与周围墙体紧密贴合。
待抗裂纤维网铺设完成后,进行下一步施工。
步骤四:第二遍防水涂料施工将第二遍防水涂料涂刷在抗裂纤维网上,将网格完全覆盖。
涂刷时同样需要保证厚度均匀,避免出现漏涂和厚度不一致的情况。
步骤五:抗碱网格布铺设将抗碱网格布铺设在第二遍防水涂料上,与抗裂纤维网贴合。
待抗碱网格布铺设完成后,进行下一步施工。
步骤六:第三遍防水涂料施工将第三遍防水涂料涂刷在抗碱网格布上,将网格完全覆盖。
同样地,涂刷时需要保证厚度均匀。
步骤七:防水涂布施工在第三遍防水涂料干透后,进行防水涂布施工。
将防水涂布铺设在地下室顶板表面,确保能够覆盖整个顶板。
涂布时要注意将涂布材料与墙体、管道的连接处处理得密封可靠。
3. 注意事项在进行地下室顶板防水施工时,还需要注意以下事项:- 施工适应气温和湿度:施工时需根据涂料的要求,选择适宜的气温和湿度进行施工,避免因气候条件导致施工效果不佳;- 做好防水层的保护工作:施工完成后,要及时对防水层进行保护,避免其被破坏或损坏。
建筑施工地下室防水构造做法(附各节点详图)
地下室防水节点做法第一节结构自防水一般规定第一条防水混凝土应采用硅酸盐水泥或普通硅酸盐水泥,防水混凝土掺入粉煤灰的级别不得低于二级。
第二条预拌防水混凝土入泵坍落度控制在120mm~160mm,并做好现场实测。
底板防水混凝土施工前要做好降排水工作,不得在有积水的环境中浇注混凝土。
第三条地下室穿外墙群管部位应现场用竹胶合板模板套孔封堵,不得采用钢丝网封堵。
第四条外墙和底板防水混凝土应分层浇注,分层厚度不大于 500mm,每层应振捣密实。
如坍落度损失不能满足施工要求时,严禁直接加水后使用。
第五条防水混凝土应按后浇带分块连续浇注,尽量少留施工缝。
第六条模板拆除后防水施工前及时割除一次性止水螺杆,并用防水砂浆将螺杆端头封闭。
第二节地下室其它防水一般规定第七条若地下室采用除结构自防水之外的其它防水做法,防水应包裹整个地下室;除渗透结晶防水做法之外,其它防水基层阴阳角应抹成50mm的圆弧角。
第八条不管采用何种防水材料,防水基层无杂质、打磨修补平整,施工面过于光滑的应打磨成粗糙面。
第九条涂料防水前后两遍应相互垂直涂刷,涂膜厚度必须达到设计要求或规范规定。
第三节地下室防水细部做法(适用卷材防水)第十条后浇带防水细部做法1.底板、外墙、地下室顶板后浇带部位必须做防水附加层,防水附加层宽度需在两侧各伸出后浇带 250mm 以上。
2.结构底板、外墙、地下室顶板后浇带结构施工时必须居中预埋钢板止水带,同时封堵严密,固定牢固,振捣密实。
3.后浇带浇筑必须满足设计的要求时间;收缩型后浇带一般在两侧混凝土龄期达到图纸规定时间后施工,沉降型后浇带必须待高层部位主体结构施工结束、沉降基本完成后浇筑。
4.后浇带应采用补偿收缩混凝土浇筑,其抗渗和抗压等级按设计要求,且不应低于两侧混凝土。
5.后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不少于 28 天。
6.节点图(止水钢板详结构图)底板后浇带节点图第十一条施工缝防水细部做法1.地下室底板上返导墙的施工缝必须居中预埋钢板止水带,其它水平施工缝埋设钢板止水带或膨胀止水条;止水钢板接长时两块钢板搭接处必须满焊,同时钢板 U 型口朝向迎水面一侧;止水条应居中、连续,不得间断。
地下室屋顶防水专项施工方案
地下室屋顶防水专项施工方案
1. 前言
地下室屋顶的防水是一个比较重要的问题,如果不做好,就会导致居民楼内墙体、地基的损坏,影响整个建筑的使用寿命。
本文为大家提供一份地下室屋顶防水专项施工方案,希望对业主有所帮助。
2. 施工流程
2.1 清除屋面杂物
在施工之前首先需要清除屋面上的杂物,比如树枝、水泥等,确保施工作业的顺利进行。
2.2 检查屋面
检查屋面是否有裂缝、渗漏等情况,如果有应该及时修复。
另外需要注意的是,要确保屋面的平整度。
2.3 防水处理
将防水材料铺设在屋面上,并且注意对齐、捆扎、固定。
在防
水材料下面,可以铺设隔热材料,这可以避免屋面受到高温的影响。
2.4 现场检查
当完成施工之后,需要进行现场检查,确保防水施工符合质量
要求。
3. 施工要点
3.1 选用优质防水材料
防水材料的质量是防水施工的关键,选用优质防水材料是保证
防水工程施工质量的前提条件。
3.2 施工要规范
防水施工要按照国家规范进行施工,不能有任何疏忽大意。
3.3 安全施工
防水施工过程中必须严格遵守安全操作规程,确保施工人员的安全。
4. 总结
地下室屋顶防水工程是一个需要严谨对待的问题。
通过本文提供的施工方案,能够确保防水施工的顺利进行,帮助业主保护房屋内部结构,延长房屋的使用寿命。
地下层防水做法
地下层防水是为了防止地下室、地下室、地下车库等地下空间受到地下水渗透和水浸的保护措施。
以下是常见的地下层防水做法:
1.地下层防水涂料:使用防水涂料对地下层的墙体和地面进行涂覆,形成一层防水膜。
防水涂料通常分为水性和溶剂性两种,可根据具体情况选择合适的涂料。
2.地下层防水卷材:使用防水卷材,如聚乙烯薄膜、SBS改性沥青卷材等,覆盖在地下层的墙体和地面上,形成一层防水层。
卷材防水具有较好的耐久性和抗渗透性能。
3.地下层防水砂浆:使用防水砂浆进行地下层的防水处理。
防水砂浆是一种特殊的混凝土砂浆,具有良好的抗渗透性和耐久性,可用于地下层的墙体和地面的施工。
4.地下层防水板:使用防水板进行地下层的防水。
防水板通常由聚合物材料制成,具有良好的防水性能和抗渗透性能,可用于地下层的墙体和地面的施工。
5.地下层排水系统:在地下层的墙体和地面上设置排水系统,用于排除地下水和雨水。
排水系统通常包括排水管道、排水板和排水孔等,能够有效地排除积水和降低地下水位。
需要根据具体的地下层结构和地质情况,选择适合的防水做法,并在施工过程中严格按照防水工程规范和要求进行操作,确保防水效果和施工质量。
地下室防水施工方法
地下室防水施工方法在建筑工程中,地下室作为重要的功能区域,防水施工显得尤为重要。
本文将介绍地下室防水的常用方法,并对每种方法进行详细的说明和分析。
1. 覆土法覆土法是地下室防水的传统方法之一。
该方法是在地下室墙壁外侧加上一定厚度的覆土,通过土壤的渗透和自身吸水量来达到防水的效果。
覆土法的优点在于简单、成本低廉,但其防水效果相对较差,容易受到土壤的波动和地震的影响。
2. 接触式防水接触式防水方法通过直接在地下室墙面或地面上施工防水材料,如防水涂料、沥青、聚合物材料等,将防水层与结构紧密接触,阻止水分进入地下室。
接触式防水的优点在于施工简便、成本较低,但其缺点是防水层容易破坏,需要定期维护和修补。
3. 附着式防水附着式防水方法是将防水材料固定在地下室结构表面,形成具有一定柔韧性和耐久性的防水层。
常用的附着式防水材料有防水卷材、弹性体涂料等。
附着式防水的优点在于施工简单、耐久性好,但对基层要求较高,且施工过程中需要注意材料的粘接和固定。
4. 桩基防水桩基防水是在地下室墙壁周边或地面下方的桩基中采用防水措施,以防止地下水进入地下室。
常见的桩基防水方法有橡胶防水板、砌石防水墙等。
桩基防水的优点在于防水效果好,适用于地下室处于高地下水位区域的情况,但需要预先设计和施工,成本较高。
5. 埋藏式防水埋藏式防水是将防水材料埋入地下室结构内部,直接与地下水隔绝,防止水分渗入。
常用的埋藏式防水材料有防水涂料、塑料薄膜等。
埋藏式防水的优点在于施工简单、可靠性高,但需要注意材料的选择和施工质量,避免施工不当导致防水层的破坏。
综上所述,地下室防水施工方法有覆土法、接触式防水、附着式防水、桩基防水和埋藏式防水。
在选择适当的防水方法时,需要考虑地下室的具体情况、地下水位、土壤的渗透性等因素,并根据实际需求和预算做出合理的决策。
无论选择哪种方法,都需要注意施工质量和定期维护,以确保地下室的防水效果持久有效。
地库顶板防水施工方案
地库顶板防水施工方案地库顶板的防水施工方案是为了防止地下室顶板的渗漏和防水,保证地下室的安全和使用寿命。
下面是一种常见的地下室顶板防水施工方案。
1.物料准备:-防水材料:常见的防水材料有水泥砂浆、防水涂料、防水卷材等。
根据具体情况选择适合的防水材料。
-防水层辅助材料:包括防水饰面涂料、防水带、防水角等。
-施工工具:如刷子、滚筒、电焊机等。
2.地下室顶板表面处理:-清理:清理地下室顶板表面的尘土、油污等杂物,确保表面干净无阻碍。
-修补:对于有明显裂缝和损伤的部分进行修补,使用水泥砂浆填补裂缝和损坏的地方。
3.防水涂料施工:-首先,在地下室顶板表面涂刷一层底涂,增强地下室顶板表面的附着力,防止涂料起泡或剥落。
-然后,在底涂干燥后,均匀涂刷防水涂料,保证涂料的厚度均匀一致,一般建议涂刷2-3层,每一层之间应保持一定的干燥时间。
4.防水卷材施工:-首先,在地下室顶板表面涂刷一层防水胶粘剂,增强卷材与顶板的附着力,防止漏水现象。
-然后,将防水卷材铺设在顶板上,卷材要完全接触顶板,不能有空鼓和褶皱。
-在卷材的接缝处进行拼接处理,一般采用热风枪热熔方式,使卷材之间紧密粘合。
-确保卷材的边缘和角部处理完整,采用防水带和防水角进行加固和密封。
5.防水层辅助材料施工:-对于比较容易产生渗漏的部位,如下水道口、明井等,可以使用防水饰面涂料进行加固。
-对于地下室角部,可使用防水角进行加固和密封。
-对于卷材与墙面的接缝处,采用防水带进行加固和密封。
6.施工质量检查:-施工完成后,需要进行一次全面检查,对可能出现问题的地方进行修复,确保防水效果。
-检查涂料的涂刷均匀性和厚度,防止涂料的起泡和剥落。
-检查卷材的铺设是否完整、紧密,无空鼓和褶皱。
-检查防水层辅助材料的加固和密封情况。
地下室顶板防水施工方案要根据具体情况和工程要求进行选择和调整,以上只是一个常见的方案供参考。
在施工过程中,要严格按照防水材料的使用说明和操作规范进行施工,确保施工质量和防水效果。
地下室顶板防水施工方案
地下室顶板防水施工方案一、施工工艺1、工艺流程清理基层→附加层施工→防水卷材铺贴(排气压实)→检查→验收2、基层清理:防水层施工前必须将基层上的尘土、砂粒、碎石、杂物、油污和砂浆突起物清除干净;基层表面要求干燥(含水率低于9%),并且应平整、光滑,达到设计强度,不空鼓开裂、不起砂等;转角处应根据要求做半径50mm的圆弧角。
3、附加层施工在转角、阴阳角、后浇带等部位铺设一层附加层,附加层宽度不小于500mm,两边均匀搭接250mm,将卷材裁成相应的形状进行热铺,附加层施工必须粘贴牢固,必须经项目质检员验收合格后方可进入下道工序。
阳角折裁图阳角附加层图阳角折式图阳角成型图卷材阳角裁剪配件阴角组体图卷材阴角裁剪配件阴角卷材铺贴法阳角材铺贴法4-卷材3-找平层(2)附加层:出地下室顶板的风井、楼梯间挡土墙部位与地下室顶板交接处阴阳角部位应做附加层,附加层宽度500mm ,上下各250mm ,施工前将阴角抹成圆弧,半径不小于50mm ,阳角打磨成圆角,如下图所示:(根据设计要求对图纸做法及说明相应调整)(3)挡土墙防水收头节点:挡土墙一侧防水卷材应上翻250mm(从地下室顶板上表面算起),节点详图如下图所示:(4)出地面管道做法:出地面管道部位应做附加层,附加层宽度为500mm,上下各250mm,附加层做法如下图所示:(5)外墙与顶板交接处做法:外墙与顶板交接处,原外墙甩头(250mm)卷材应将表面的泥土、杂物等清除干净,有破损的部位应进行修补;顶板防水卷材铺贴至外墙边缘时,将顶板防水向外墙下部下翻250mm并与外墙防水卷材粘贴牢固,卷材端部使用密封膏堵严密,如下图所示:4、防水卷材铺贴(1)卷材的搭接拼接均采用热熔满粘,卷材搭接宽度不少于10cm。
(2)接头位置:相邻卷材接头部位错开50cm。
(3)铺设规定:卷材铺贴时沿长方从排水的部位开始铺贴,由低至高进行,卷材必须平行铺贴,禁止垂直铺贴,铺贴时先平面后立面,立面铺设高度为地坪完成面上反100mm(按照设计要求)。
地下室外墙、顶板防水方案
地下室外墙、顶板防水方案根据甲方、监理要求,并参照设计图纸,地下室外墙、顶板防水施工,拟定如下方案:一、防水做法:(图一)40厚C 2 0钢筋砼,内配8#镀锌铁丝,双向间距@150,分缝@3000,缝内嵌填密封材料20厚1:3水泥砂浆保护层必坚定防水卷材1:3水泥砂浆找坡,最薄处20厚钢筋砼自防水顶板钢筋砼墙体大xx二布三涂30厚聚苯板保护层图一(一)、外墙防水:1、清理钢筋砼墙面,并对局部缺陷修补。
2、螺杆修补:凿除外露螺杆头,并打磨至与墙面平,在螺杆周边100×100范围内,用大黑豹一布二涂封闭。
3、裂缝处理:沿裂缝凿开20宽,深15~20,清理后用“大黑豹”聚合物水泥砂浆补平压实。
4、防水:大黑豹二布三涂防水层,防水层厚度2mm。
5、保护层:30厚聚苯板保护层(二)、顶板防水:1、清理板面2、找平层:用1:3水泥砂浆找坡0.5%,最薄处20mm。
3、“必坚定”卷材防水:(1)待找平层表面干燥后,按每升涂6m2的比率涂刷底油。
(2)底油干燥后铺贴“必坚定”,相邻卷材重叠不少于50。
(3)在“必坚定”卷材的防水的周边及管口等部位,用封口胶按每支封闭15m的比率封闭。
4、20厚1:3水泥砂浆保护层。
5、40厚C20细石砼,内配8#镀锌铁丝网,双向间距@150,分缝@3000,缝内嵌填密封材料。
二、节点处理:1、顶板与侧板交接处处理:(图二)必坚定防水卷材大xx二布三涂图二1节点侧墙防水与顶板防水交错处搭接,侧墙防水上反至顶板面100,顶板防水在侧面搭接100。
2、施工缝及后浇带防水处理:(图三)附加大xx一xx图二2节点3、侧墙及底板交接处防水处理:(图四)30厚聚合物水泥砂浆1:3水泥砂浆找坡2%,最薄处20保护层附加大黑豹一布二涂40厚1:3水泥砂浆保护层图四3节点。
地下室室外顶板覆土防水做法
地下室室外顶板防水做法做法说明:地下室结构室外顶板宜优先采用结构起坡。
地下室顶板上有覆土时,可设塑料排水板滤水层有组织收集积水,但必须进行专项节点设计。
当地下室顶板被变形缝分隔时,变形缝应作为种植分区边界,不得跨缝种植。
当地下室顶板上无覆土时,可在卷材防水的刚性保护层上直接做饰面层。
也可采用单层防水做法。
本做法以顶板为种植土采用双层防水为例说明。
工艺流程:结构顶板——闭水试验——找平层/找坡层——聚氨酯防水层——闭水试验——防水保护层——卷材防水层——刚性保护层——滤水层——种植土节点图:构造做法:1、结构顶板地下室顶板应为抗渗混凝土,抗渗等级不得低于P6 级。
在满足施工条件的前提下应尽量采用低塌落度混凝土。
屋面混凝土必须浇捣密实,确保结构主体的抗渗性能。
地下室顶板应在浇筑混凝土时原浆收平压光。
2、闭水试验及结构修补完成各种出板面的管道、烟道、落水口等的安装及四周封堵后,进行结构闭水试验并对渗漏处进行修补。
3、找平层/找坡层应直接采用结构找坡,找坡不小于1%。
当结构找坡有困难时,可采用找坡层进行找坡。
找坡层应优先选用细石混凝土或水泥砂浆。
慎用陶粒、膨胀珍珠岩等轻骨料混凝土。
必须在所有出屋面或与屋面相交的管道、烟道、墙体等与屋面相交的阴角处用水泥砂浆抹成半径不小于50mm 的圆角。
4、聚氨酯防水层防水层采用不小于2mm 厚的聚氨酯防水涂膜。
出板面墙根部、出板面管道、烟道、落水口等阴角/阳角部位须增加防水附加层。
防水附加层材料及做法与防水层相同,防水附加层应从阴角/阳角开始上反/下延和水平延伸各不小于250 mm。
5、闭水试验防水层施工完成后,进行24 小时闭水试验。
板面最高处蓄水深度30~50mm。
并安排专人检查记录。
发现渗漏应分析原因并整改,整改完成后再次闭水,直至无渗漏发生。
6、防水保护层闭水试验合格后施工40mm 厚C20 细石混凝土保护层,内配φ6@200单层双向钢筋网。
施工防水保护层时须对防水层做好保护,不得破坏防水层。
地下室顶板防水卷材施工方案
地下室顶板防水卷材施工方案一、地下室顶板为覆土卷材铺贴工艺流程如图二、地下室顶板卷材铺贴施工方法:1、基层处理:将基层清扫干净,基层应平整、清洁、干燥。
2、涂刷基层处理剂:用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底。
基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行热熔施工,以避免失火。
3、一般细部附加增强处理:用专用附加层卷材及标准预制件在两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。
方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。
4、弹线:在已处理好并干燥的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长短边均为100mm),将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。
5、施工防水卷材:卷材由中间往两端推滚卷材进行熔粘铺贴,将起始端卷材粘牢后,持火焰加热器对着待铺的整卷卷材,使喷嘴距卷材及基层加热处0.3~0.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),应加热均匀,不得过分加热或烧穿卷材。
至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进行粘铺,后随一人施行排气压实工序。
6、接缝处理。
用喷灯充分烘烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成宽5~8mm的匀质沥青条。
7、检查验收:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患,现场专业工程师、质量工程师必须跟班检查,检查并经验收合格后进行第二道卷材的施工。
特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。
8、待自检合格后报请监理及建设方按照《地下防水工程质量验收规范》进行验收,验收合格后及时进行保护层的施工。
地下室顶板防水施工方案
地下室顶板防水施工方案一、施工前准备工作1.清理地下室顶板表面,确保表面干净、无尘、无油污等。
2.对地下室顶板表面进行检测,确定是否存在裂缝、腐蚀等问题,及时修补。
二、防水材料选择根据地下室顶板的具体情况,可以选择以下几种常用的防水材料:1.防水涂料:适用于平整的地下室顶板,能够有效防止水分渗透。
2.防水卷材:适用于不平整的地下室顶板,能够有效地填补裂缝和凹凸不平的部分。
3.涂膜防水:适用于大面积的地下室顶板,能够形成一层连续的防水膜,提供更好的防水效果。
三、施工步骤1.预处理地下室顶板表面:将防水涂料或防水卷材所需的预处理涂料均匀涂刷在地下室顶板表面,确保与防水材料之间的粘结性。
2.进行主体防水施工:根据选择的防水材料的特性,进行相应防水施工。
若选择防水涂料,可将涂料均匀涂刷在地下室顶板表面,建议进行两遍涂刷。
若选择防水卷材,可用专用胶粘剂将卷材粘贴在地下室顶板上,并确保紧密贴合,无气泡和翘起。
若选择涂膜防水,可通过专用喷涂设备将涂膜涂刷在地下室顶板上,建议进行两遍涂刷。
3.确保施工质量:在施工过程中,要进行相应的检查和测试,确保防水工程的质量。
如对防水涂料进行涂层厚度、粘结强度等测试,对防水卷材进行胶层厚度、粘结强度等测试,对涂膜防水进行膜厚、附着力等测试。
4.补偿层施工:在防水层施工结束后,可以进行补偿层的施工。
补偿层主要用于保护防水层,防止意外损坏。
四、施工注意事项1.施工前应进行严密的材料检查,确保材料的质量达到要求。
2.施工过程中需遵守相关的安全操作规程,做好防护措施,防止发生意外事故。
3.施工后应及时进行验收和检查,确保防水层达到设计要求。
4.施工现场应保持干燥通风,严禁有火源接近施工区域。
5.施工完毕之后,应尽快进行试水测试,确保防水层的密封性。
五、施工质量控制1.对施工现场进行监督,及时发现并处理施工过程中出现的问题和质量隐患。
2.进行防水工程的质量检测,测试涂层厚度、胶层厚度、膜厚等重要参数。
地下室顶板防水施工方案1
1 工程概况 1。
1编制依据资 料 名 称编号 主要 依据《南京仙林大学城C4/C5地块项目图纸》《施工组织设计》国家 规范 标准《建筑工程施工质量验收统一标准》GB50300—2001 《屋面工程质量验收规范》GB50207-2002 《地下室防水工程质量验收规范》 GB50208—2011 《种植屋面工程施工技术规程》 JGJ155—2007 《地下室工程防水技术规范》 GB50108—2008 《弹性体改性沥青防水卷材》 JC560-1994 《施工现场临时用电安全技术规范》JGJ46-2005 参考 资料《建筑施工手册》(4) 中国建筑工业出版社 《精品工程策划与实施》中国建筑工业出版社1。
2工程概况工程名称 南京仙林大学城C4/C5地块项目 工程性质 民用建筑建设规模 建筑面积796652m 工程地址 南京仙林大学城杉湖路北、学典路西建设单位 南京青庭置业有限公司 项目承包 范围 图纸范围内的土建、安装设计单位 江苏省建筑设计研究院有限公司 质量目标 合格监理单位 江苏宏嘉工程项目管理有限公司 工期要求 2008。
11。
20—2011。
5。
20 总承包 单位 中国建筑第八工程局有限公司安全目标 杜绝重大伤亡事故工程主要功能公寓式酒店1。
3地下室顶板防水工程概况本工程室外地下室顶板为种植屋面,各层具体做法见图1.3-1。
本工程室外地下室顶板防水等级为Ⅱ级,室外地下室顶板面积约为16682m 2,采用两道防水设防,第一道为水泥砂浆防水层,第二道为卷材防水层。
图1。
3—1 室外地下室顶板屋面做法2 施工总体部署2。
1组织机构为更有效的组织本工程的施工,特成立施工领导小组,组织机构如下.为保证地下车库屋面防水的保质保量完成,本项目针对本次地下车库屋面防水成立管理小组,各人分工协作,各尽其责,保证工程顺利进行。
主要人员及分工如表2。
1—1。
表2.1—1 项目管理分工表岗位/人员姓名分工项目经理王凯负责施工现场全面协调内外部关系及整个施工过程的控制,对工程进度、质量、安全、文明施工等全面负责.项目副经理刘富玉对项目施工的进度、安全及文明施工全面负责;负责施工现场总平面管理;协助项目经理进行外部协调工作和对现场保卫工作负责。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下室室外顶板防水做法
做法说明:
地下室结构室外顶板宜优先采用结构起坡。
地下室顶板上有覆土时,可设塑料排水板滤水层有组织收集积水,但必须进行专项节点设计。
当地下室顶板被变形缝分隔时,变形缝应作为种植分区边界,不得跨缝种植。
当地下室顶板上无覆土时,可在卷材防水的刚性保护层上直接做饰面层。
也可采用单层防水做法。
本做法以顶板为种植土采用双层防水为例说明。
工艺流程:
结构顶板——闭水试验——找平层/找坡层——聚氨酯防水层——闭水试验——防水保护层——卷材防水层——刚性保护层——滤水层——种植土
节点图:
种杭土__________________
60覘碎石滤水层(或采用排水板滤水b: | 丽细
石混凝七刚性保护层
卷村业冰层
40打细石混礙I丑旌徐护日
菱氨酯防水涂膜层
找坡层
地下寧结构顶板
地下室顶板防水做法
构造做法:
1结构顶板
地下室顶板应为抗渗混凝土,抗渗等级不得低于P6级。
在满足施工条件的前提下应尽量
采用低塌落度混凝土。
屋面混凝土必须浇捣密实,确保结构主体的抗渗性能。
地下室顶板应在浇筑混凝土时原浆收平压光。
2、闭水试验及结构修补
完成各种出板面的管道、烟道、落水口等的安装及四周封堵后,进行结构闭水试验并对渗
漏处进行修补。
3、找平层/找坡层
应直接采用结构找坡,找坡不小于1%。
当结构找坡有困难时,可采用找坡层进行找坡。
找坡层应优先选用细石混凝土或水泥砂浆。
慎用陶粒、膨胀珍珠岩等轻骨料混凝土。
必须在所有出屋面或与屋面相交的管道、烟道、墙体等与屋面相交的阴角处用水泥砂浆抹
成半径不小于 50mm的圆角。
4、聚氨酯防水层
防水层采用不小于 2mm厚的聚氨酯防水涂膜。
出板面墙根部、出板面管道、烟道、落水口等阴角/阳角部位须增加防水附加层。
防水附
加层材料及做法与防水层相同,防水附加层应从阴角/阳角开始上反 /下延和水平延伸各不小
于 250 mm 。
5、闭水试验
防水层施工完成后,进行 24小时闭水试验。
板面最高处蓄水深度30〜50mm。
并安排专
人检查记录。
发现渗漏应分析原因并整改,整改完成后再次闭水,直至无渗漏发生。
6、防水保护层
闭水试验合格后施工 40mm厚C20细石混凝土保护层,内配$ 6@200单层双向钢筋网。
施工防水保护层时须对防水层做好保护,不得破坏防水层。
7、卷材防水层
防水层采用不小于 4mm 厚的防水卷材。
高出板面墙根部、出板面管道、烟道、落水口等阴角/阳角部位须增加防水附加层。
防水
附加层材料及做法与防水层相同,防水附加层应从阴角/阳角开始上反 /下延和水平延伸各不
小于 250 mm 。
防水层上反高度不低于种植土完成面300mm。
8、刚性保护层
施工刚性保护层时须做好防水层的保护,不得破坏防水层。
当地下室顶板上部无覆土时,刚性保护层为 40mm 厚 C20 细石混凝土,内配 $ 6@200单层双向钢筋网。
保护层内按不大于 4rniX4m分格设缝(钢筋在缝内断开),缝宽 10,缝内嵌填密封膏;四周墙根处设伸缩缝,缝宽 20 mm,嵌填密封胶;
当地下室顶板有覆土时,刚性保护层为 40mm 厚 C20 细石混凝土,内配 $ 6@200单层双向钢筋网。
刚性保护层不设分格缝,如四周有墙,则四周墙根处设伸缩缝,缝宽20 mm,
嵌填密封胶。
9、滤水层当地下室顶板上部无覆土时,不设滤水层,可直接在刚性保护层上做饰面层。
当地下室顶板
有覆土时,需设滤水层,滤水层按以下做法施工:
a、采用60厚粒径10〜30石子滤水层,石子应优先采用卵石,石子上部铺设无纺布隔离,四周上翻100 高,并用粘贴剂粘结。
b、当采用成品塑料排水板时,注意不要让泥土、水泥、沙等垃圾进入排水板的正面空间,确保排水板的空间畅通。
且铺设时尽可能做好保护措施,应及时尽快做好回填土工作,防止大风吹乱排水板影响铺设质量。
10、种植土
种植土的厚度须满足上部苗木种植物所需土层厚度。
质量控制点:
1 、顶板抗渗混凝土质量及结构找坡
2、防水材料质量及防水层施工质量控制
3、细石混凝土保护层施工
4、滤水层(含水收集系统)施工质量控制
5、成品保护。
