倒虹吸管涵施工技术专项方

-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

倒虹吸实施性施工技术方案

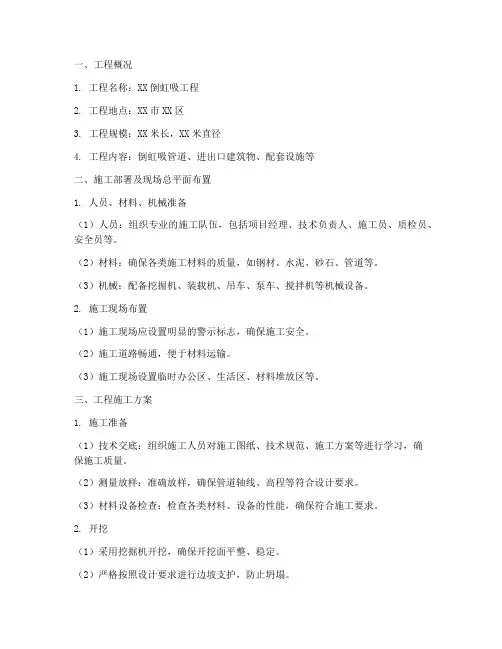

一、工程概况

本道倒虹吸是为当地灌溉渠排水而设,主线桩号K34+760,设计涵长36.8米,填土厚度1.97米水流自主线左侧排向右侧。进水口采用设置沉沙池,以减少泥沙进入涵管内,基低采用设置20cm的砂砾石垫层+30cm厚的C15砼基座。涵管直径采用1.5米,本涵横贯主线。

(1)现场临建设施

1)、现场临时设施

在施工现场选择地势较平坦处作为机械设备停放、材料存放场地,同时搭建简易板房作为现场办公室。

2)、水、电系统布置

①供水:采用施工场地内灌溉及河流内无污染及不浑浊的水(均采用就近原则)。

②供电:在施工现场设置一台30KW的发电机。

3)、混凝土拌和站

在现场设置一台350强制式移动拌和机,以满足现场混凝土浇筑的需要。(2)施工道路

1)、线外便道:均采用进入改线路段的施工便道。

2)、线内便道:结合施工要求,施工便道设在改线路右侧,清除耕植土后整修便道路槽,再铺筑30~40cm厚毛片石,便道顶部铺筑15cm厚的碎石面层。

(3)现场准备:

1)本涵洞施工段相应人员组织安排均已到位、该涵洞施工段的协调工作己做好。

2)该涵洞施工机械均良好且已配备已到位

三、施工方案

1、基础施工

1)在开挖基础前,准确放出中线位置,并用十字栓桩,进行精确的位置、高程控制。

2)基坑开挖一般采用人工开挖,个别开挖深度较大的采用挖掘机按放样边线,以设计坡比开挖,开挖至距基底标高20~30cm时停止用机械开挖,改用人工挖除剩余土方,并且要保证基底的施工宽度,夯实基坑底面。

2、铺设垫层

先将两端墙下基础砼浇筑到与垫层顶标高相等高处,然后用人工或人工配合机械的方式

在基底铺设砂砾垫层,垫层采用中、粗砂或级配碎石。垫层的含泥量一定要控制在《规范》定值内。垫层的厚度、宽度、标高、密实度,必须符合设计图纸的规定。

3、浇注基础砼

按规定配合比配制C15的混凝土,然后用混凝土罐车将混凝土送至指定位置,摊铺振捣,最后人工整平,基础砼的厚度、宽度、标高必须符合设计图纸的规定。基础混凝土浇注时,顶面标高要比设计标高低2-3cm以便于管节安装调平。

4、吊放涵管

基础砼浇筑完成后,重新放出涵洞中心及边线,复测标高,规划出每节涵管的吊放位

置和沉降缝位置,人工开凿沉降缝并在缝中灌满砂子。待基础砼达到设计强度的70%以上时,方可吊放涵管。

5、安装涵管

安装管节前对管节逐个检查,确认合格后方可使用。用人工配合吊车施工,调整好管节的位置及标高,管节下应铺设2-3cm厚的高标高号砂浆,管节必须放稳、垫实,管道内不得遗留泥土等杂物。

6、管节接缝处理

管节接缝处用1:3水泥砂浆填充,管内用砂浆抹平,管外按设计要求做管带,其上和管身部需涂沥青两层。

7、浇注剩余混凝土,在涵管两侧浇筑剩余涵身砼和端墙砼,其施工和要求同第3条。

8、洞口工程

人工铺筑洞口和隔水墙的浆砌片石。锥形护坡砌筑时要挂线施工,以保证曲线线形平顺、圆滑。

钢筋砼倒虹吸施工工艺流程图

说明:圆管涵涵管全部在专业厂家采购,管节就位后进行接缝处理,经监理工程师检查合格后方可进行涵台背回填。

四、施工注意事项

1)在基础开挖前应做好排水及围堰等排导流设施的施工,作好开挖前排水畅通与保证下游灌溉用水的供给。可采用埋设涵管或直径为Φ120PVC管,具体根据现场实际情况而决定。

2)冲击压实路段的通道基坑开挖,需在冲击压实工序完成后进行。

五、冬雨季施工措施

该程施工措施和计划安排中应重点考虑冬季雾天和夏季雨天的影响。

(1)冬季施工安排

冬季施工的安排和措施相对较简单,但要注意雾天的影响。为保证工期,合理安排工程进度,使本合同工程能按规定工期完工,冬季施工的项目作业要注意以下几方面:

1)利用冬季水位较低和雨水相对较少的特点,优先安排过水小桥基础开挖;尽可能为混凝土施工作业创造良好的施工条件。

2)利用冬季河流水位较低的条件在河滩地段备砂砾料等;

3)做好已完工程如新浇混凝土的养护保温工作;

4)冬季雾大,历时时间长,做好起重吊装、运输等的施工安排和安全防护措施。

(2)雨季施工安排

1)施工前的准备

雨季施工前应做好下列准备工作:

⑴对雨季施工项目进行详细的现场调查研究,现场提前编制实施性的雨季施工组织计划;

⑵维护好施工道路并保证晴雨畅通;

⑶住地、仓库、车辆机具停放场地、生产设施都应设在最高洪水位以上地点,并应与泥石流沟槽冲积堆保持一定的安全距离;

⑷修建临时排水设施,保证雨季作业的场地不被洪水淹没并能及时排除地面水。

⑸贮备足够的工程材料和生活物资。

⑹贮备足够的防洪救援物资和应急预案的组织管理工作。

2)场内排水保持畅通

土石方开挖完成后应及时形成排水沟,并做好防渗处理,排水渠等保持畅通,勤检查,勤清理,勤维护。

3)防雷设施

施工中要注意完善好防雷接地设施。塔机,拌和及生产生活等用电设施的防雷接地编制专项施工组织设计,雨季实行定期检查和维护的制度。

4)开挖施工

在雨季来临之前,在边坡开挖的坡顶上开挖出一条截水沟,将雨水引出施工区域,防止其对开挖面的冲刷。同时在施工作业面上修筑排水沟以使雨水尽快排走。

5)雨季混凝土施工

根据本工程区域夏无酷热雨水多秋雨连绵湿度大,雨季时间长的特点和本工程施工场面较多且分散得实际情况,雨季混凝土施工主要采取以下措施:A)成品骨料保护

⑴运输。为了保证雨水不落入骨料中,在雨季运输时,采用带帆布覆盖车箱的运输车辆。

⑵堆存。在骨料堆存前,先在场地周围形成排水沟,场地中间高,向四边形成缓坡,以利排水。

⑶上料保护。从受料斗到拌和料仓的所有皮带,都搭设雨棚架。

B)混凝土施工
