工程试打桩记录
钻孔灌注桩试桩记录表
工程名称
建设单位
施工单位
监理单位
勘察单位
设计单位
施工执行标准名称及编号
《公路桥涵施工技术规范》JTJ041—2009
设计桩型
Ø1000钻孔灌注桩
设计桩长
47.597m
设计单桩容许承载力(KN)
1166KN
配筋情况
符合设计及施工规范要求
混凝土强度
设计等级
C30
施工机械
GPS—15型回旋钻机
20210312建设单位工程名称欧阳文创编施工单位监理单位勘察单位设计单位施工执行标准需称及编公路桥涵施工技术规范jtj0412009设计桩型01000钻孔灌设符合设计及施规范要求混凝上强度计等级c30施工机械gps15型回旋钻式打桩桩号及情况
年月日
专业监理工程师
(签字):
年月日
勘察单位代表
(签字):
年月日
施工单位项目专业技术负责人(签字):
年月日
试试打桩桩号及情况:
2#桥梁0#桥台0-1#桩,孔底设计标高为—44m。钻孔开钻时间2015年月日。终孔时间2015年月日,孔底标高m。终孔时实际钻孔地质情况与提供的勘测资料相符。
确定的工程桩施工控制标准:
1、达到设计标高;
2、符合公路桥涵施工技术规范要求.
设计单位代表
(签字):
年月日
建设单位项目负责人(签字):
锤击桩试打桩记录
编号:0102□□□
工程名称
高智产业园
建设单位
舟山比茨科创投资有限公司
施工单位
中鑫建设集团有限公司
监理单位
浙江工正建设监理咨询有限公司
勘察单位
浙江山川有色勘察设计有限公司
设计单位
浙江景森设计有限公司
施工执行标准名称及编号
《建筑地基基础工程施工质量验收规范》GB50202-2002
设计桩型
PHC 500 AB 100
设计桩长
不小于
44米
设计承载力
特征值kN
1800KN
配筋情况
混凝土强度
设计等级
C80
施工机械
YZD250
试打桩桩号及情况:
本试桩100#桩,位于ZK14、ZK15、ZK16勘探孔附近,设计桩长60米,该桩的单桩竖向抗压承载里特征值为1800KN,现场配桩长度为第一节15m,第二节15m,第三节15m,第四节15m。第一节锤击时间为14:00~14:25,焊接时间为:14:25~14:40,冷却10分钟;第二节锤击时间为14:50~15:15,焊接时间为:15:15~15:30,冷却10分钟;第三节锤击时间为15:40~16:05,焊接时间为:16:05~16:20,冷却10分钟;第四节锤击时间为16:30~16:55,结束。最后贯入度为2cm/击,进入7层(角砾)持力层。
年月日
施工单位项目负责人(签名):
年月日
确定的工程桩施工控制标准:
(1)桩端进入持力层7层(角砾)或8层(粉质粘土)。
(2)有效桩长不小于44米。
(3)贯入度控制15cm/10击以内。
(4)根据地勘报告进行合理配桩,如有问题及时联系相关单位。

地下工程试桩记录
地下工程试桩记录一、背景地下工程试桩记录是指在地下工程施工前进行试桩的过程和结果记录。
试桩是一种常用的地质勘察方法,通过在地下进行桩基试验,可以确定土壤的承载能力和地基的稳定性,从而为工程设计和施工提供重要依据。
二、试桩过程1. 施桩方案确定:根据工程设计和勘察报告,确定试桩的位置、深度和桩径等参数。
2. 建桩前准备:清理施工现场,准备试桩所需材料和设备。
3. 打桩施工:按照施桩方案,在试桩位置进行桩基打击,并记录下桩的打击次数和每次打击的下沉深度。
4. 取样分析:根据试桩的结果,采集土壤样本进行实验室分析,确定土壤的物理和力学性质。
5. 结果记录:将试桩过程中的数据和实验室分析结果进行整理,编写试桩报告。
三、试桩记录内容试桩记录应包括以下内容:1. 工程基本信息:工程名称、施工单位、勘察单位等。
2. 试桩位置和参数:试桩的具体位置、深度和桩径等参数。
3. 施工过程记录:包括打桩施工中的桩击次数、每次打击的下沉深度等数据。
4. 土壤样本和分析结果:采集的土壤样本编号、实验室分析结果等。
5. 结论和建议:根据试桩结果和土壤分析,对工程的地基承载能力和稳定性进行评价,并提出建议。
四、其他事项1. 试桩记录应由专业人员进行记录和审核,确保数据的准确性和可靠性。
2. 试桩记录及相关报告应妥善保存,作为工程质量验收和后期工程管理的重要文件。
3. 所有内容均应真实、准确地记录,不得进行任何篡改或虚假陈述。
以上是关于地下工程试桩记录的简要说明,希望能对您有所帮助。
如需进一步了解或有其他问题,请随时与我们联系。

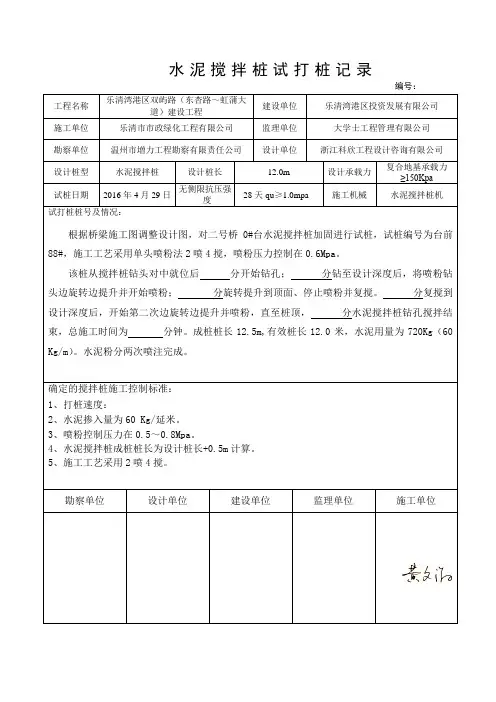

试打桩纪录(水泥搅拌桩)
2016年4月29日
无侧限抗压强度
28天qu≥1.0mpa
施工机械
水泥搅拌桩机
试打桩桩号及情况:
根据桥梁施工图调整设计图,对二号桥0#台水泥搅拌桩加固进行试桩,试桩编号为台前88#,施工工艺采用单头喷粉法2喷4搅,喷粉压力控制在0.6Mpa。
该桩从搅拌桩钻头对中就位后分开始钻孔;分钻至设计深度后,将喷粉钻头边旋转边提升并开始喷粉;分旋转提升到顶面、停止喷粉并复搅。分复搅到设计深度后,开始第二次边旋转边提升并喷粉,直至桩顶,分水泥搅拌桩钻孔搅拌结束,总施工时间为分钟。成桩桩长12.5m,有效桩长12.0米,水泥用量为720Kg(60 Kg/m)。水泥粉分两次喷注完成。
水泥搅拌桩机
试打桩桩号及情况:
根据桥梁施工图调整设计图,对二号桥0#台水泥搅拌桩加固进行试桩,试桩编号为台前88#,采用工艺为单头喷粉法2喷4搅,喷粉压力控制在0.6Mpa。
该桩从搅拌桩钻头对中后14:40分开始旋转下沉,14:51分旋转搅拌到底并提升喷粉,15:02分旋转提升到顶面停止喷粉并重复旋转下沉搅拌到底,15:13分搅拌到底后开始第二次提升并喷粉,到15:23分打桩结束,总施工时间为43分钟,桩长12.0米,水泥用量720Kg(60 Kg/延米)。水泥粉分两次喷注完成,两次喷水泥粉用量不够第三次再喷。
水泥搅拌桩试打桩记录
编号:
工程名称
乐清湾港区双屿路(东杏路~虹蒲大道)建设工程
建设单位
乐清湾港区投资发展有限公司
施工单位
乐清市市政绿化工程有限公司
监理单位
大学士工程管理有限公司
勘察单位
温州市増力工程勘察有限责任公司
设计单位
浙江科欣工程设计咨询有限公司
设计桩型

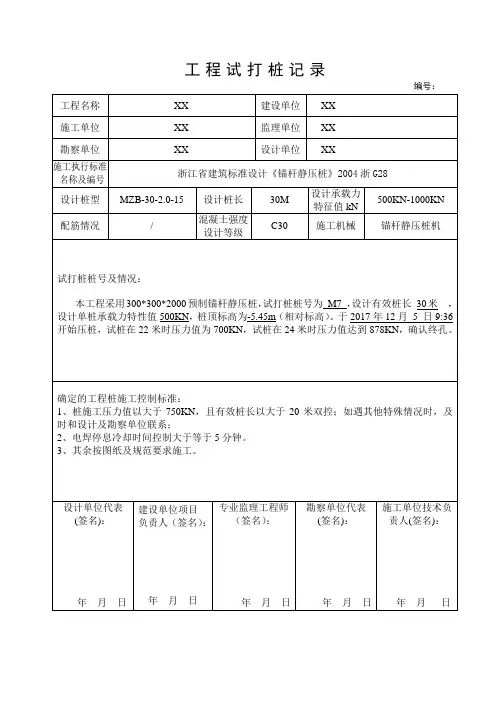

锚杆桩试打桩记录
2、电焊停息冷却时间控制大于等于5分钟。
3、其余按图纸及规范要求施工。
设计单位代表(签名):
年月日
建设单位项目负责人(签名):
年月日
专业监理工程师(签名):
年月日
勘察单位代表(签名):
年月日
施工单位技术负责人(签名):
工程试打桩记录
编号:
工程名称
XX
建设单位
XX
施工单位
XX
监理单位
XX
勘察单位
XX
设计单位
XX
施工执行标准名称及编号
浙江省建筑标准设计《锚杆静压桩》2004浙G28
设计桩型
MZB-30-2.0-15
设计桩长
30M
设计承载力
特征值kN
500KN-1000计等级
C30
施工机械
锚杆静压桩机
年月日
试打桩桩号及情况:
本工程采用300*300*2000预制锚杆静压桩,试打桩桩号为M7,设计有效桩长30米,设计单桩承载力特性值500KN,桩顶标高为-5.45m(相对标高)。于2017年12月5日9:36开始压桩,试桩在22米时压力值为700KN,试桩在24米时压力值达到878KN,确认终孔。
确定的工程桩施工控制标准:

光伏桩试桩施工记录
光伏桩试桩施工记录
(最新版)
目录
1.光伏桩试桩施工记录的概述
2.施工记录的具体内容
3.施工记录的注意事项
正文
一、光伏桩试桩施工记录的概述
光伏桩试桩施工记录是指在光伏发电项目中,对于桩基工程的试桩施工过程进行详细记录的一份文档。
试桩施工是在桩基工程开始之前,为了确保桩基施工质量和安全性,进行的一种试验性施工。
试桩施工记录对于分析桩基工程的质量、安全性以及施工方案的合理性具有重要意义。
二、施工记录的具体内容
1.施工前准备:包括施工现场勘察、施工方案审批、施工人员培训、设备检查等。
2.桩基施工:记录桩基施工的过程,包括打桩、桩身定位、桩身垂直度控制、桩顶标高控制等。
3.试桩试验:记录试桩试验的过程和结果,包括桩身完整性试验、桩身抗压试验、桩身抗拉试验等。
4.施工问题处理:记录施工过程中出现的问题及处理方法,如桩身位移、桩身倾斜、桩身裂缝等。
5.施工验收:记录施工验收的过程和结果,包括桩基质量验收、桩基安全验收等。
6.施工总结:对施工过程中的亮点和不足进行总结,为后续桩基工程
施工提供参考。
三、施工记录的注意事项
1.记录要及时、准确、完整,保证记录内容的真实性。
2.记录内容要清晰、规范,便于阅读和理解。
3.对于施工过程中的重要节点和关键数据,要进行特别标注和说明。
4.记录文档要妥善保存,以备后续查询和审计使用。
总之,光伏桩试桩施工记录对于保证光伏发电项目的桩基工程质量和安全性具有重要作用。
管桩试桩记录【范本模板】
1、施工中以贯入度控制为主,桩长为辅,最后三阵贯入度每阵控制在≤3cm/10击。
2、桩端持力层选第7层砂土状强风化花岗岩层,桩端进入持力层≥2M或第8层碎屑状强风化花岗岩,桩端进入持力层≥1M.
3、采用十字型钢桩尖;管桩焊接接头采用二氧化碳气体保护焊,管桩接头焊缝坡口根部至焊缝表面的最短距离不应小于12mm,管桩端头板厚度不应小于16mm,冷却时间不小于3分钟。
4、施工中遇异常情况时应及时通知业主、监理、设计单位协商解决。
勘察单位
(公章)
项目负责人:
年 月 日
(公章)
项目专业负责人:
年 月 日
(公章)
项目技术负责人:
年 月 日
(公章)
专业监理工程师:
年 月 日
试桩记录
质控(建)表C。0.57共 页 第 页
工程名称
安置房三期
试桩日期
年 月 日
建设单位
设计单位
试打桩号
8#
总包单位
设计桩型
锤击PHC管桩
施工机械
HD—72
锤击机
打桩单位
设计勘察单位
砼强度等级
C80
试打桩情况:
试桩位于3#楼3-B轴交3-2轴位置,桩型:PHC600-130-AB型,位于地质21-21剖面ZK42#钻探孔附近,实际配桩15+0。15+13=28.15M(含桩尖),送桩4。3M, 设计桩顶标高5。9M,现场地标高9。9M桩身入土有效深度32.45M,最后三阵贯入度1/1/0.8CM/阵,进入第7层砂土状强风化花岗岩层6.55M;经现场各有关单位同意后终桩。
预应力砼管桩试桩记录
引言:预应力砼管桩作为一种重要的地基处理技术,在土木工程中应用广泛。
本文将对预应力砼管桩试桩记录(二)进行详细阐述。
试验过程及结果将被准确描述,并从多个方面进行分析和讨论,以期为类似项目的决策提供参考。
概述:预应力砼管桩试桩记录(二)是在特定项目中开展的一项试验,主要目的是评估管桩的承载力和其他相关性能。
本文将从试验的背景介绍、试验设计、试验工艺流程以及试验结果等方面进行详细描述。
正文内容:一、试验背景1.项目概述:介绍试验所在的具体项目信息,包括项目地理位置、项目类型及规模等。
2.试验目的:详细解释试验的主要目的,包括土层特征评估、承载力分析等。
二、试验设计1.管桩类型选择:根据项目需求和土层条件,分析选取预应力砼管桩的合适类型。
2.桩长和直径确定:基于前期地质勘察数据和预测荷载,确定管桩的合理长度和直径。
3.试验布局:根据试验的目的和要求,确定试验布置方案,包括试桩点位、桩距等。
三、试验工艺流程1.试验前准备:介绍试验前所做的准备工作,包括设备和材料准备、土层情况调查等。
2.桩基施工过程:详细描述桩基施工的各个阶段,包括钻孔、加固管安装、灌浆、张拉等。
3.观测及数据采集:详细说明在施工过程中对管桩进行的观测和数据采集,包括沉降观测、应力变化监测等。
四、试验结果分析1.承载力评估:根据试验数据及相关标准,对管桩的承载力进行评估,包括依据试验曲线判断承载力、计算承载力等。
2.变形特性分析:通过试验结果,分析管桩的变形特性,包括变形规律、变形变量等。
3.计算分析:根据试验数据,进行计算和分析,得出管桩的相关参数和结论。
五、试验结论总结本次试验的主要结果及相关结论,包括承载力、变形特性、桩身材料性能等方面的重要发现。
并对进一步研究和应用提出建议。
总结:预应力砼管桩试桩记录(二)是对特定项目中的一次试验进行的详细阐述,通过试验结果的分析和讨论,总结了该项目中预应力砼管桩的承载力和变形特性等相关参数。
本文将为类似项目的决策提供理论参考,并为进一步研究和应用提供指导。
建筑工程试打桩记录表
1、应结合地质剖面图确定桩端是否进入持力层与勘察报告是否一致,应进行核对,地层变化较大应及时通知五方责任主体负责人。
2、桩端进入持力层⑩-3层中等风化角砾岩≥4D并有效控制桩长及工程量,且实际有效桩长不得小于6.0米。
3、桩端进入持力层⑩-3层中等风化角砾岩必须采集好岩样标本(留置),以为主,颜色单一。
工 程试打桩记录
编号:
工程名称
建设单位
施工单位
监理单位
勘察单位
设计单位
施工执行标准
名称及编号
《建筑地基基础工程施工质量验收标准》GB50202-2018
设计桩型
设计桩长
配筋情况
混凝土强度设计等级
施工机械
试打桩桩号及情况:
该工程试打桩自编号为桩。设计桩顶高程为m,孔口高程为m,该试桩于月日时钻孔,月日钻进米,捞取岩样,与地质报告相符,经勘察、建设、监理及施工单位有关人员一致判定入岩。终孔孔底高程为m;该桩进入持力层⑩-3中等风化角砾岩层深度为m,有效桩长为m。符合设计要求,监理及施工单位有关人员一致判定终孔。
7、本试打桩技术要求主要由勘察、设计单位制定,五方责任主体负责人同意后有效。
8、五方主体负责人同意本试打桩技术要求并提出各方单位意见后进行有效签名。
建设单位代表(签名):
பைடு நூலகம்年月日
设计单位代表(签名):
年月日
勘察单位代表(签名):
年月日
施工单位项目负责人(签名):
年月日
专业监理工程师(签名):
年月日
4、为确保桩顶混凝土设计强度,超灌高度为1500mm。
5、桩身混凝土灌注前应进行孔底清孔处理,沉渣厚度应按国家规范要求,沉渣厚度控制在以内,并做好第一个初灌量。
水泥搅拌桩试桩记录
质控(市政)表 C.0.109 共 5 页第 1 页工程名平潭综合实验区东大路 ( 坛西试桩日期称大道 - 坛东大道 ) 工程建设单平潭综合实验区岚深圳市市政设K0+150 城投资开发有限公设计单位计研究院有限打桩桩号位RG-60 司企业监理单福州中博建设发展设计桩型水泥搅拌桩施工机械1# 位有限企业打桩单浙江锦华建设有限勘探单位福州市勘察院水泥强度等级P.042.5 级位企业试打桩状况:1、施工桩号:地基办理 K0+080~K0+505、K0+573.1~K0+820、K1+960~K2+770水泥搅拌桩,桩径D550mm,一般路段桩间距 1.2m,桥头过渡段以及局部桩长路段桩间距加密至 1.0m, 均依据正三角形部署,桩底应穿透脆弱层进入下卧持力层不小于 1.5m。
2、勘探报告地质状况:②中细砂,浅灰色,松懈,局部稍密,饱和,主要为中细粒石英砂,不平均含有泥质,部分含有少许贝壳、粘性土等,级配较差,局部夹有薄层粉质黏土及淤泥。
③淤泥,部分钻孔相变成淤泥质土,部分钻孔夹有淤泥混砂层,深灰色,饱和,流塑,含腐殖质,有臭味,摇振反响慢,捻面较圆滑,有光彩,干强度及韧性中等。
部分路段散布。
⑥粉质黏土,褐黄色,湿,可塑为主,含铁锰结核等,粘性较强,无摇振反响,捻面较圆滑,有光彩,干强度及韧性中等。
3、施工状况:施工采纳四喷四搅工艺,现状地面高程为0.55m。
该桩开始转进时间为2016年3月17日15:07,转进达成时间为15:22,共计钻进长度为7.55 m;钻机在提高过程中连续喷浆,喷浆面停止高程-0.18m(含破桩头长度0.32m),试打桩达成时间为15 : 53。
施工过程中,发射压力、注浆流量、提高速度及水灰比等均切合设计及有关规范要求。
确立打桩标准:1 、实质桩长 6.82 m,有效桩长 6.5 m(以桩长控制为准),使用海螺号一般硅酸盐水泥,水泥浆水灰比采纳 0.53 。
2、现场施工控制:现场应予以平坦,清楚地上和地下阻碍物。
建筑试桩记录
建筑试桩记录
一、试桩目的:
本次试桩旨在评估地基的承载能力,为建筑工程提供可靠的基础设计依据。
二、试桩过程:
1. 桩基信息:
- 桩号:XXX
- 桩长:XXX米
- 桩径:XXX米
2. 桩基材料:
- 使用混凝土为桩基材料,强度等级为XXX,配比比例为XXX。
3. 桩基施工过程:
- 打桩机选择:XXX型号,制造商为XXX
- 发动机功率:XXX千瓦
- 桩设定速度:XXX米/小时
- 打桩工艺:XXX
4. 试桩参数记录:
| 桩号 | 桩身埋入深度(米) | 桩身钻入时间(分钟) | 桩身钻入阻力(N) | 钻入速度(米/分钟) |
5. 桩基检测:
- 采用无损检测方法对试桩结果进行评估;
- 使用的无损检测设备型号为XXX,制造商为XXX;
- 检测数据记录如下:
| 桩号 | 检测指标1 | 检测指标2 | 检测指标3 |
三、试桩结论与建议:
1. 根据试桩过程记录和无损检测数据分析,结合相关规范要求,得出以下结论:
- 地基承载能力符合设计要求,基础可靠;
- 桩基材料强度满足工程需求,质量可靠;
- 桩基施工工艺合理,施工质量良好。
2. 针对试桩结果,建议在后续施工中注意以下事项:
- 实施严密的质量控制管理,保证桩基施工质量;
- 定期监测桩基状态,及时采取补救措施;
- 根据需要,可进行进一步的试验和检测,确保地基稳定性。
四、附录:
- 试桩过程照片;
- 无损检测数据图表。
以上为建筑试桩记录,供参考。
预应力管桩试打记录
预应力管桩试打记录一、工程概述本次预应力管桩试打工程位于_____(具体工程地点),该工程的建设单位为_____,施工单位为_____,监理单位为_____。
工程的主要目的是为了确定预应力管桩在该场地的施工工艺和相关参数,为后续的大规模施工提供可靠的依据。
二、试打桩的基本情况1、桩型及规格本次试打的预应力管桩型号为_____,桩径为_____mm,桩长为_____m,壁厚为_____mm。
2、桩位布置试打桩的桩位选择在具有代表性的区域,以便能够反映出整个场地的地质条件和施工难度。
桩位编号为_____。
3、地质情况根据地质勘察报告,该场地的土层分布情况如下:(1)表层为_____土,厚度约为_____m,承载力特征值为_____kPa。
(2)第二层为_____土,厚度约为_____m,承载力特征值为_____kPa。
(3)第三层为_____土,厚度约为_____m,承载力特征值为_____kPa。
三、施工设备及人员1、施工设备本次试打桩采用的打桩设备为_____型打桩机,设备的性能良好,能够满足施工要求。
2、施工人员施工人员均具备相应的资质和丰富的施工经验,包括桩机操作工_____名、电焊工_____名、测量员_____名等。
四、施工过程1、测量放线根据设计图纸和控制点,使用全站仪准确放出桩位,并做好标记。
2、桩机就位将打桩机移动到桩位处,调整桩机的水平度和垂直度,确保桩身的垂直度偏差不超过 05%。
3、吊桩就位使用吊车将预应力管桩吊起,缓慢放入桩机的夹具中,确保桩身的中心线与桩位的中心线重合。
4、沉桩启动打桩机,开始沉桩。
在沉桩过程中,密切观察桩身的垂直度和桩顶的标高,控制沉桩速度,避免出现桩身倾斜或桩顶标高偏差过大的情况。
5、接桩当桩的长度不够时,需要进行接桩。
接桩采用焊接的方式,焊接前将桩头的铁锈、油污等清理干净,保证焊接质量。
焊接完成后,自然冷却时间不少于 8 分钟。
6、送桩当桩顶标高低于地面时,需要使用送桩器进行送桩。
工程试打桩记录
3、该试桩从9月29日8时00分开钻,至9月29日12时30分钻至圆砾层钻进42.1m,至9月29日14时40分穿透圆砾层,钻进45.4m。9月30日8时00分~8时30分钻进45.9m,8时30分~9时55分钻进46.8m,9时55分~10时25分钻进46.64m。
建设单位浙江天行置业有限公司监理单位浙江荣阳工程监理有限公司设计单位杭州江南建筑设计院有限公司施工单位浙江省长城建设集团股份有限公司勘察单位上海岩土工程勘察设计研究院设计桩型600钻孔灌注桩施工执行标准及编号建筑地基基础工程质量施工质量验收标准gb502022002设计桩型钻孔灌注桩砼强度c25主筋22b25下端7m11b25施工机械gps10试打桩桩号及情况
设计桩型
钻孔
灌注桩
砼强度
C25
配筋
主筋22B25
下端7m11B25
施工机械
GPS-10
试打桩桩号及情况:
试桩自编编号为WB32,桩径Φ1000,于2010年8月15日7:00开始钻孔,17:45结束钻孔,实际开孔长度为29.32m。桩设计长度为28.0m,自然地坪标高-0.282m,桩顶标高-1.6m,加灌长度为1.32m,混凝土采用C25水下混凝土,2010年8月16日开始灌注桩身砼,理论灌注量为23.02m3,实际灌注量为29.5m3,充盈系数为1.28。
2006年月日
勘察单位代表(签名):
2006年月日
施工单位项目专业
技术负责人(签名):
2006年月日
工程试打桩记录(工程桩)
工程名称:年月日
建设单位
浙江天行置业有限公司
监理单位
浙江荣阳工程监理有限公司
旋挖灌注桩试桩记录
旋挖灌注桩试桩记录一、试桩的基本信息:1.建设工程名称:2.试桩编号:3.试桩位置:4.桩的直径:5.设计桩长:6.桩基设计承载力要求:7.承载力试验标准:二、试桩施工情况:1.施工日期:2.施工单位及人员名单:3.施工设备及工具清单:4.施工方法和操作顺序:5.桩中使用的灌注混凝土材料:6.灌注混凝土的配比及试块强度:三、桩情况观测:1.桩侧壁土质的观测:a.常规观测方式及结果;b.特殊土质情况的描述;2.钢筋笼的安装情况:a.钢筋笼的数量和直径规格;b.钢筋笼的垂直度和水平度观测结果;3.灌注混凝土的观测:a.灌注混凝土的浆液度测定结果;b.灌注时间及速度;c.阻力观测情况。
四、储备压浆材料:1.压浆材料的品牌和规格;2.压浆材料的储备数量;3.压浆设备的型号和工作情况。
五、试桩的荷载试验:1.荷载试验日期及试验人员名单;2.荷载试验设备和仪器:a.测斜仪的型号、测斜管的安装情况及测斜数据;b.力计的型号和校准情况;c.位移计的型号和测点设置情况;3.荷载施加情况:a.荷载的施加方式和步骤;b.施加荷载的范围、逐级增加的载荷情况;c.荷载施加时的位移、应变和轴力变化情况。
4.荷载试验结果及分析:a.输出试验曲线和荷载-位移关系曲线;b.根据试验结果估算的桩的承载力。
六、试桩记录的总结和结论:1.试桩施工工艺效果的总结;2.试桩的荷载承载情况结论;3.试桩对设计基础的可行性分析;4.建议性意见和提出的更改措施。
以上是一份旋挖灌注桩试桩记录的样本,实际的试桩记录应根据具体的工程要求进行调整和完善,确保记录清晰、详细,并能提供科学的试验分析和结论。
桩基试桩记录
打桩记录编号:工程名称建设单位施工单位监理单位勘察单位设计单位施工执行标准名称及编号设计桩型冲孔灌注桩设计桩长M 设计承载力特征值配筋情况主筋1622加筋箍:14@2000mm螺纹箍筋: Φ8@200mm混凝土强度设计等级施工机械试打桩桩号及情况:试打桩桩号为工程试桩2(桩自编号为39#)该桩于2015年1月31日18时30分就位。
15:30开钻,先后穿过①杂质土、②淤泥,1月31日:18:40进入砂土状强风化,此时孔深为8.1m,孔底标高为-4.4;2月1日:9:52进入强风化(少)碎块状,此时孔深为10.5m,孔底标高为-6.8;2月1日:14:36进入中风化岩面,此时孔深为12。
5m,孔底标高为-8.8,经勘察、设计、监理、建设、施工等参建单位对现场施工进行鉴定和判别,认定此孔深12.5m,未达到设计要求进入中风化层≥1m,经各方研究决定,继续桩孔。
2月1日:16:35进入中风化,此时孔深为13.5m,孔底标高为-9.8。
经勘察、设计、监理、建设、施工等参建单位对现场施工进行鉴定和判别,认定此孔孔深13.5m,进入中风化层≥1m且有效桩长不小于10m达到设计要求,同意终孔。
2月1日:16:35~16:40第一次清孔,16:40~16:50提钻,16:50~17:10下钢筋笼,17:10~17:20下导管,17:20~17:30二次清孔测得沉渣厚度为30mm,充盈系数为1.35。
经该桩的施工情况说明:场内的地质状况和地勘报告基本吻合,我公司所选用的施工工艺及机械设备能满足本工程的施工要求确定的工程桩施工控制标准:1、桩径:Φ900;2、坍落度:18cm~22cm;3、充盈系数不小于1.1;4、超灌高度:0.45;5、二次清孔后沉渣厚度不大于50mm,泥浆比重1.15~1.2设计单位代表(签名):年月日专业监理工程师(建设单位项目专业技术负责人)签名:年月日勘察单位代表(签名):年月日施工单位项目专业技术负责人(签名):年月日。
工程打试桩记录(灌注桩)
确定的工程桩施工控制标准:
桩端全截面进入8-2圆砾层的长度不小于2M,孔底沉渣厚度≤50mm,有效桩长参考设计图纸跟地 勘报告,遇特殊情况及时联系相关单位协商处理。
建设单位项 目
设计单位代表
勘察单位代表 专业监理工程师
专业技术负 责
人(签
(签名):
(签名):
(签名):
施工 单位 项目 专业 负责 人(签 名):
确定的工程桩施工控制标准:
桩端全截面进入8-2圆砾层的长度不小于2M,孔底沉渣厚度≤50mm,有效桩长参考设计图纸跟地 勘报告,遇特殊情况及时联系相关单位协商处理。
建设单位项 目
设计单位代表
勘察单位代表 专业监理工程师
施工 单位 项目 专业
专业技术负 责
人(签
(签名):
(签名):
(签名):
负责 人(签 名):
年月日
年月日
年月日
年月日
年 月
工程试打桩记录
编号:
工程名称
宿舍、信息技术创意实训楼及地下 车库工程(宿舍楼)
建设单位 杭州市萧山区高级技工学校
施工单位 鲲鹏建设集团有限公司
监理单位 杭州巨烽建设工程管理有限公司
勘察单位 浙江恒辉勘测设计有限公司
设计单位 杭州萧山建筑设计研究有限公司
施工执行标 准名称及编 《建筑地基与基础工程施工质量验收标准》(GB50202-2016)
工程试打桩记录
编号:
工程名称
宿舍、信息技术创意实训楼及地下 车库工程(实训楼)
建设单位 杭州市萧山区高级技工学校
施工单位 鲲鹏建设集团有限公司
监理单位 杭州巨烽建设工程管理有限公司
勘察单位 浙江恒辉勘测设计有限公司
预应力砼管桩试桩记录
预应力砼管桩试桩记录一、工程概述本工程位于广东省广州市,是一座大型商业建筑,基础结构采用预应力砼管桩。
预应力砼管桩是一种具有高强度、高刚度、稳定性好的桩基材料,广泛应用于各类建筑基础工程中。
此次试桩工程是为了检验这种桩基材料的实际性能,以保证工程的安全性和稳定性。
二、试桩目的1、验证预应力砼管桩的承载力是否符合工程设计要求。
2、检验预应力砼管桩的施工工艺及操作规程是否合理。
3、获取预应力砼管桩在实际工程中的沉降和位移数据。
4、为后续大规模的桩基施工提供实践依据。
三、试桩方案1、选取具有代表性的桩基材料,进行静载试验,以检验其承载力。
2、按照工程设计要求,对选取的桩基材料进行施工工艺及操作规程的检验。
3、在试桩过程中,对桩基材料的沉降和位移进行实时监测,并记录相关数据。
4、对试桩过程中出现的问题进行总结和分析,提出改进措施。
四、试桩过程1、选取5根预应力砼管桩作为试桩对象,确保其质量、规格、生产日期等符合工程设计要求。
2、对试桩对象进行静载试验,逐步增加荷载,记录每级荷载下的沉降和位移数据。
3、在每级荷载作用下,观察试桩对象的外观及结构变化,确保其承载能力符合设计要求。
4、对试桩过程中的数据进行整理和分析,绘制荷载-沉降曲线,评估试桩对象的性能。
五、试桩结果及分析1、通过静载试验,5根试桩对象均表现出良好的承载性能,其承载力均大于设计要求。
2、在试桩过程中,我们对每根试桩对象的沉降和位移进行了实时监测,发现其在荷载作用下的反应符合预期。
3、对试桩过程中的数据进行整理和分析,绘制荷载-沉降曲线,发现曲线变化趋势平缓,说明试桩对象的沉降和位移在可控范围内。
PHC预应力砼管桩施工记录表一、工程概述PHC预应力砼管桩,作为一种高效、节能的桩基施工方法,广泛应用于各类建筑基础工程中。
其具有承载力高、施工速度快、质量稳定等优点,为建筑物的安全性和稳定性提供了有力保障。
本篇文章将详细介绍PHC预应力砼管桩的施工记录表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程试打桩记录
编号:01 02 □□
工程试打桩记录说明
《建筑地基基础设计规范》DB33 1001-2003、J10252-2003
9.5.3.7建筑地基基础设计等级为甲级及地质条件较为复杂的乙级管桩基础,宜在正式开工前按不少于
1%工程桩数量且不少于3根进行试打桩。
9.5.4.6工程施工前应进行试成孔和试成桩,其数量不少于2个。
9.5.6.4 工程施工前应进行试成桩,数量不少于3根,位置宜选择在紧靠地质钻探孔和有代表性的部位,
试成桩应详细记录混凝土的分次灌入量,外管上拔高度,内管夯击次数,双管同步深入深度,
并检查外管的封底情况,有无进水、涌泥等,经核定后作为施工控制依据。
