小区市政配套工程施工组织设计

小区市政配套工程施工组织设计小区市政配套工程施工组织设计本文内容: **小市政工程施工方案xx年04月01日目录第一章施工组织设计3第1节前附表3第2节工程概况3第2节工程施工目标5第3节施工计划6第4节针对本工程特点和难点分析10第5节施工现场平面布置16第6节施工测量方案19第7节回填前清表方案21第8节排水排污工程施工方案22第9节道路工程施工方案26第10节工程质量施工保证措施28第11节确保工期的施工保证措施33第12节安全施工保证措施36第13节文明施工及环境保护保证措施38第14节季节性施工技术措施42第15节工程竣工档案资料43第16节降低工程成本措施44第二章进度计划表45第一章施工组织设计第1节前附表序号项目名称项目内容1 工程名称 **小市政工程2 建设单位 /3 建设地点 /4 工程造价 /5 工程范围室外小区道路、排水、排污、电力管线、室外给水水管工程6 工程质量目标合格工程7 工程工期目标180 日历天第2节工程概况 **小市政工程,施工内容包括室外小区道路、、排水、排污、工程。
施工地点位于**。
本工程建设单位为**,设计单位为**,监理单位为**。
一、道路工程1、概况(1)主道路路面为改性沥青混凝土路面。
(2)道路定位采用坐标定位及相对位置定位。
(3)道路尺寸分别为6m、4m两种。
(4)高程采用黄海高程标高。
(5)结构层为细粒式沥青砼AC-10厚3、5cm+中粒式沥青砼AC-16厚4、5cm+乳化沥青透层油1L/m2 +4%水泥稳定级配碎石基层厚20cm+碎石垫层厚20cm+土基压实,回弹模量≥25Mpa。
2、施工要求(1)垫层采用碎石垫层,其抗压回弹模量不小于25MPa。
(2)基层采用水泥稳定层,水泥含量为4%。
(3)面层(沥青混凝土路面)沥青混合料的集料级配和沥青用量按《公路沥青路面施工技术规范》(JTJ032-94)要求结合马歇尔试验确定。
改性沥青的技术指标应符合《公路改性沥青路面施工技术规范》(JTJ036-98)要求。
某住宅小区市政配套工程施工组织设计方案

某住宅小区市政配套工程施工组织设计方案一、工程概况住宅小区市政配套工程施工范围包括道路、排水系统、供水系统、电力系统等。
道路建设包括主干道、次干道和支路的建设,排水系统包括雨水排水系统和污水排水系统的建设,供水系统包括给水管道和水箱的建设,电力系统包括电缆线路和变压器的建设。
二、施工组织原则1.安全原则:施工过程中必须遵守国家相关法律法规,严格遵守安全操作规程,确保施工人员的生命安全和财产安全。
2.质量原则:施工过程中必须遵循设计文件的要求,严格把控施工质量,确保工程符合相关标准和规范。
3.进度原则:根据施工合同约定的工期,合理安排施工进度计划,确保按时完成施工任务。
4.经济原则:合理安排施工队伍和设备使用,优化资源配置,降低施工成本,确保工程的经济效益。
5.环境原则:严格遵守环境保护法律法规,采取一切必要的措施,保护施工现场的环境,减少对周边环境的污染。
三、施工组织措施1.建立施工组织机构:成立项目部,明确责任,确定组织结构和人员分工,确保施工过程中各项工作的顺利进行。
2.制定施工进度计划:根据工期要求,制定详细的施工进度计划,合理安排施工工序和作业时间,确保按时完成工程。
3.扬尘治理措施:施工过程中,采取湿化、覆盖等措施,减少施工现场的扬尘情况,保护空气质量。
4.噪音控制措施:施工过程中,合理安排施工时间,采取隔音、降噪等措施,减少施工产生的噪音对周边居民的影响。
5.施工现场安全管理:建立严格的施工现场管理制度,加强对施工人员的安全教育培训,落实各项安全措施,确保施工现场的安全。
6.施工质量管理:建立质量检查制度,严格把控施工质量,加强对施工过程中的各个环节和节点的质量检查,确保工程的质量符合要求。
7.施工现场环境保护:采取生态保护措施,保护施工现场周边的绿化、水体等环境资源,减少对环境的影响。
8.施工进度监控:建立施工进度监控系统,利用现代技术手段对工程进度进行监测和控制,及时发现和解决施工中的问题,确保施工进度的顺利进行。
住宅小区配套工程施工组织设计

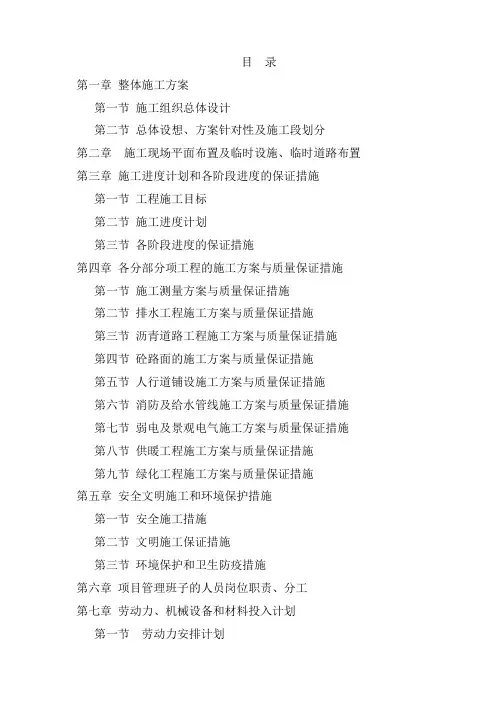

目录第一章整体施工方案第一节施工组织总体设计第二节总体设想、方案针对性及施工段划分第二章施工现场平面布置及临时设施、临时道路布置第三章施工进度计划和各阶段进度的保证措施第一节工程施工目标第二节施工进度计划第三节各阶段进度的保证措施第四章各分部分项工程的施工方案与质量保证措施第一节施工测量方案与质量保证措施第二节排水工程施工方案与质量保证措施第三节沥青道路工程施工方案与质量保证措施第四节砼路面的施工方案与质量保证措施第五节人行道铺设施工方案与质量保证措施第六节消防及给水管线施工方案与质量保证措施第七节弱电及景观电气施工方案与质量保证措施第八节供暖工程施工方案与质量保证措施第九节绿化工程施工方案与质量保证措施第五章安全文明施工和环境保护措施第一节安全施工措施第二节文明施工保证措施第三节环境保护和卫生防疫措施第六章项目管理班子的人员岗位职责、分工第七章劳动力、机械设备和材料投入计划第一节劳动力安排计划第二节主要工程材料计划及主要周转材料第三节主要施工机械、计量检测器具的配备第八章绿色建筑、住宅工程质量通病的防治措施第一节绿色建筑措施第二节质量通病防治措施第九章冬雨季施工、已有设施和管线的加固、保护等特殊情况的施工措施第一节雨期施工措施第二节冬季施工措施第三节已有设施、管线、成品、半成品的保护等特殊施工措施第十章新技术、新产品、新材料、新工艺应用第一节从技术上保证进度第二节推广采用新技术、新材料、新工艺,组织好施工生产第十一章关键施工技术、工艺及工程实施的重点、难点和解决方案第一节沥青混凝土路面施工的重点、难点和解决方案第二节绿化工程实施的重点、难点和解决方案第十二章附图附表部分附表一:拟投入的主要施工机械设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章整体施工方案施工组织总体设想、方案针对性和施工段划分第一节施工组织总体设计工程名称:相家生活区提升改造工程。
某小区市政配套工程施工组织设计方案(DOC 57页)

某小区市政配套工程施工组织设计方案(DOC 57页)东晓路佳滨苑小区市政配套工程施工组织设计编制:审核:第二节路基土石方施工 (18)一、路基施工工艺要求 (18)二、雨季施工的技术措施 (22)第三节水泥稳定碎石层工程 (22)一、工程概况 (22)二、主要施工方法 (22)三、质量控制点 (23)第四节沥青路面工程 (24)一、工程概况 (24)二、主要施工方法 (25)三、成品保护 (29)第五节侧石、人行道工程 (30)一、侧石施工 (30)二、人行道施工 (30)第六章施工总进度计划与保证措施 (32)第一节施工总进度计划 (32)第二节工期保证措施 (33)一、确保工期的总体措施 (33)二、土方工程工期保证措施 (34)三、排水管道工程工期保证措施 (35)四、路面稳定层工期保证措施 (35)五、沥青摊铺工期保证措施 (35)第七章施工机械设备计划 (35)第八章主要材料质量控制与进场计划 (36)一、主要材料的质量和投入保证措施 (36)第九章劳动力计划及保证措施.............................. ..37一、劳动力使用计划表 (37)二、劳动力保证措施 (37)第十章质量目标设计与保证措施 (38)第一节质量目标设计 (38)第二节质量保证体系 (38)一、质量体系主要要素控制 (38)第三节质量保证措施 (40)一、总体质量保证措施 (40)二、主要分项工程质量保证措施 (41)第十一章文明施工与安全生产 (43)第一节安全生产保证措施 (43)一、建立安全生产管理机构 (43)二、落实安全生产责任制 (44)三、现场安全用电 (46)四、机械安全防护 (48)五、施工人员安全防护 (48)六、施工现场防火措施 (49)七、风灾、水灾、地震之防护 (49)八、项目安全事故 (50)九、安全检查制度 (50)第二节文明施工措施 (51)一、办公场所文明施工管理 (51)二、重点部位文明施工管理措施 (51)三、施工现场文明施工管理 (53)第三节地面交通组织方案 (53)第十二章环境保护与成品保护 (54)第一节环境保护措施 (54)一、地理概况 (54)二、环境保护目标和保护内容 (54)三、施工期间主要环境保护要点及措施 (54)第二节成品保护措施 (55)一、制成品保护 (55)二、路基、沥青路面成品质量保护 (55)三、成品保护组织措施 (55)第十三章交工验收 (56)一、交工验收 (56)第一章编制说明及概述第一节编制说明一、编制说明本施工组织设计主要是根据以下文件进行编制的:1、《东晓路佳滨苑小区市政配套工程施工图设计》。
小区市政配套工程施工组织设计

小区市政配套工程施工组织设计 **小市政工程施工方案2020年04月01日目录第一章施工组织设计3第1节前附表3第2节工程概况3第2节工程施工目标5第3节施工计划6第4节针对本工程特点和难点分析10第5节施工现场平面布置16第6节施工测量方案19第7节回填前清表方案21第8节排水排污工程施工方案 22第9节道路工程施工方案26第10节工程质量施工保证措施 28第11节确保工期的施工保证措施 33第12节安全施工保证措施36第13节文明施工及环境保护保证措施 38第14节季节性施工技术措施42第15节工程竣工档案资料43第16节降低工程成本措施44第二章进度计划表45第一章施工组织设计第1节前附表序号项目名称项目内容1工程名称**小市政工程2建设单位/3建设地点/4工程造价/5工程范围室外小区道路、排水、排污、电力管线、室外给水水管工程6工程质量目标合格工程7工程工期目标180日历天第2节工程概况**小市政工程,施工内容包括室外小区道路、、排水、排污、工程。
施工地点位于**。
本工程建设单位为**,设计单位为**,监理单位为**。
一、道路工程1、概况(1)主道路路面为改性沥青混凝土路面。
(2)道路定位采用坐标定位及相对位置定位。
(3)道路尺寸分别为6m、4m两种。
(4)高程采用黄海高程标高。
(5)结构层为细粒式沥青砼AC-10厚3.5cm+中粒式沥青砼AC-16厚4.5cm+乳化沥青透层油1L/m2+4%水泥稳定级配碎石基层厚20cm+碎石垫层厚20cm+土基压实,回弹模量≥25Mpa。
2、施工要求(1)垫层采用碎石垫层,其抗压回弹模量不小于25MPa。
(2)基层采用水泥稳定层,水泥含量为4%。
(3)面层(沥青混凝土路面)沥青混合料的集料级配和沥青用量按《公路沥青路面施工技术规范》(JTJ032-94)要求结合马歇尔试验确定。
改性沥青的技术指标应符合《公路改性沥青路面施工技术规范》(JTJ036-98)要求。
住宅小区配套工程施工组织设计

住宅小区配套工程施工组织设计一、工程概况本住宅小区配套工程位于_____,总占地面积为_____平方米,总建筑面积为_____平方米。
配套工程包括道路工程、给排水工程、电气工程、绿化工程等。
二、施工部署(一)施工组织机构成立项目经理部,项目经理全面负责工程的施工组织和管理,下设技术负责人、质量负责人、安全负责人等,明确各部门和人员的职责,确保施工顺利进行。
(二)施工任务划分根据工程特点和施工要求,将工程划分为不同的施工区域和施工任务,分别安排专业施工队伍进行施工。
(三)施工顺序按照先地下、后地上,先土建、后安装的原则,合理安排施工顺序。
首先进行地下管线的铺设,然后进行道路基础的施工,接着进行绿化工程的施工,最后进行电气设备的安装和调试。
三、施工准备(一)技术准备熟悉施工图纸和相关技术规范,编制施工组织设计和施工方案,进行技术交底和培训。
(二)材料准备根据施工进度计划,提前采购所需的材料和构配件,并进行检验和试验,确保材料质量符合要求。
(三)机械设备准备根据施工需要,配备足够的机械设备,如挖掘机、装载机、压路机、摊铺机等,并进行调试和维护,确保机械设备性能良好。
(四)劳动力准备根据施工任务和进度计划,组织足够的劳动力,包括技术工人和普通工人,并进行培训和安全教育。
四、主要施工方法(一)道路工程1、路基施工清除施工范围内的杂物和障碍物,进行场地平整和碾压,确保路基坚实平整。
2、基层施工采用级配碎石或水泥稳定碎石作为基层材料,按照设计要求进行铺设和碾压,保证基层的强度和稳定性。
3、面层施工采用沥青混凝土或水泥混凝土作为面层材料,按照设计要求进行铺设和压实,确保面层的平整度和密实度。
(二)给排水工程1、管道铺设根据设计要求,采用开槽埋管或顶管施工的方法,铺设给排水管道,并进行连接和密封处理。
2、检查井施工按照设计要求,在管道沿线设置检查井,进行检查井的砌筑和井盖的安装。
(三)电气工程1、电缆敷设根据设计要求,采用直埋或桥架敷设的方法,敷设电缆,并进行绝缘测试和接地处理。
住宅小区内的市政配套施工组织设计方案

住宅小区内的市政配套施工组织设计方案一、施工组织设计方案总体要求为了确保住宅小区市政配套施工安全、高效、顺利完成,根据施工现场实际情况和相关法规要求,制定相应的施工组织设计方案。
在施工组织设计方案中,应明确以下内容:1.1 安全第一,理顺安全关系,确保人员、设备、施工材料的安全;1.2 优化施工方案,提高施工效率,节约资源,减少污染;1.3 强化施工管理,严格遵守法规,确保安全、质量、环境等方面符合相关标准和要求。
二、施工组织设计方案基本情况介绍2.1 工程概况本次施工项目是住宅小区内的市政配套工程,主要包括道路、排水、给水、燃气、电力、通讯等科目。
工程面积共计XXX平方米,施工周期为X个月。
2.2 施工单位概况施工单位是XX有限公司,公司成立于XXXX年,具有X级建筑施工总承包资质,拥有一支专业的施工队伍和先进的施工设备。
2.3 监理单位概况监理单位是XX工程咨询有限公司,具有X级建设工程监理资质,拥有一支高素质的监理团队,负责对施工过程进行全方位的监管和管理。
2.4 建设单位概况建设单位是XX公司,负责开发和建设住宅小区,拥有一支组织严密、管理规范的施工管理团队和行业经验丰富的项目管理团队。
2.5 相关部门概况建设单位与当地有关政府部门和业主委员会等建立了良好的合作关系,建立了有效的管理机制,确保施工过程中各方利益保持平衡。
三、施工组织设计方案的具体实施3.1 安全管理3.1.1 人员安全在施工现场应及时办理人员进场手续,并严格执行现场工作操作规程,确保工作环节中的人员安全。
对于从事特种作业人员,应有相应的工作许可证和培训证明。
对于落实安装操作人员的特种作业,应进行操作人员的安全教育和操作指导,并强化安全意识,检查确认人员安全措施的落实情况和质量监督。
3.1.2 设备安全在施工开始前,根据工程施工计划和实际工作需要,确定所需的施工设备,并严格执行《建筑与市政工程施工安全生产管理规定》,对重大施工设备进行专门检查,并办理安全验收手续。
某住宅小区市政配套工程施工组织设计

目录第一章施工组织设计............................................ 错误!未指定书签。
第1节前附表.............................................. 错误!未指定书签。
第2节综合说明............................................ 错误!未指定书签。
第3节工程概况............................................ 错误!未指定书签。
第4节工程施工目标........................................ 错误!未指定书签。
第5节施工计划............................................ 错误!未指定书签。
第6节针对本工程特点和难点分析............................ 错误!未指定书签。
第7节施工现场平面布置.................................... 错误!未指定书签。
第8节施工测量方案........................................ 错误!未指定书签。
第9节回填前清表方案...................................... 错误!未指定书签。
第10节排水排污工程施工方案............................... 错误!未指定书签。
第11节道路工程施工方案................................... 错误!未指定书签。
第12节路灯工程施工方案................................... 错误!未指定书签。
第13节消防管线工程施工方案............................... 错误!未指定书签。
某住宅小区市政配套工程施工组织设计方案

某住宅小区市政配套工程施工组织设计方案清晨的阳光透过窗户,洒在桌面上,我拿起笔,开始构思这个方案。
思绪如泉涌,指尖跳动着文字,一切都那么自然而然。
一、工程概况1.1工程名称:某住宅小区市政配套工程施工组织设计1.2工程地点:我国某城市1.3工程规模:占地面积约100亩,建筑面积约20万平方米1.4工程内容:主要包括道路、绿化、排水、供电、供暖等市政配套设施二、施工目标2.1确保工程质量达到国家相关标准2.2按期完成施工任务,实现工程交付2.3提高施工效率,降低成本2.4落实安全生产,确保施工过程中无重大安全事故三、施工组织设计3.1施工阶段划分3.1.1准备阶段:主要包括施工现场勘察、施工图纸审查、施工组织设计编制等3.1.2施工阶段:主要包括土建工程、安装工程、装饰工程等3.1.3竣工验收阶段:主要包括工程验收、资料整理、工程交付等3.2施工进度安排3.2.1准备阶段:1个月3.2.2施工阶段:8个月3.2.3竣工验收阶段:1个月3.3施工资源配置3.3.1人员配置:根据工程需求,合理配置施工队伍,确保施工顺利进行3.3.2设备配置:选用高效、节能的施工设备,提高施工效率3.3.3材料配置:选用优质、环保的建筑材料,确保工程质量3.4施工质量控制3.4.1制定严格的施工工艺流程,确保施工质量3.4.2加强施工现场管理,严格执行质量检查制度3.4.3建立健全质量保证体系,实行质量责任追究制度四、施工安全措施4.1建立健全安全生产责任制度,明确各级安全生产职责4.2制定详细的施工安全方案,确保施工过程中安全无隐患4.3加强施工现场安全培训,提高施工人员的安全意识4.4配备必要的安全生产设备,确保施工现场安全五、施工环保措施5.1严格执行国家环保政策,确保施工过程中环保要求达标5.2加强施工现场扬尘、噪音、废水等污染物的治理5.3采取有效措施,保护施工现场周边环境六、施工难点及解决办法6.1施工现场地质条件复杂,容易产生地基不均匀沉降。
精编住宅小区配套工程施工组织设计范本模板

施工组织设计一、编制依据1、招标文件;2、现行城市道路、公路工程路基、路面施工与验收规范。
二、工程概况建设地点位于xx村民住宅楼小区内。
1、承包方式:包工包料。
2、计划工期:90日历天。
3、质量标准:合格三、施工组织管理1、结合该工程的具体特点,我们将根据本标段的实际情况及工期要求,建立建设工程项目经理部,组织一批施工经验丰富的工程管理人员、专业技术人员,组成强有力的项目领导班子及相应队伍参加施工,负责本项目实施安排,组织督促等各项管理工作,确保能按期优质高效地完成施工任务,具体组织机构任务按下列安排:项目负责人负责工程的全面工作项目总工负责工程技术工作质检科负责工程质量的检查技术科负责工程技术及进度控制计划及计量机料科负责工程机械、材料组织试验室负责标准试验及日常各种的试验财务科负责整个工程的财务工作后勤处负责内勤及协调地方关系工程处负责具体施工每星期不少于2次的施工协调会,协调处理施工中的技术问题,技术难题及急需解决的事宜,确保工程放顺利进行。
2、施工任务分配根据对该工程分析,拟建立五个工程队,同时分段分项施工.项目部技术力量的投入:总工1名,技术主管1名,工程师2名,助工4名,技术员10名,确保本工程用于技术指导施工。
四、工期及质量目标、技术标准1、计划工期:签订合同后次日进场施工,在合同要求工期内完工(详见施工进度计划表)。
2、质量目标及要求:本工程质量目标是:合格工程。
3、技术标准:本工按图纸设计要求标准各规范和现行城市道路及公路标准规范。
五、设备、人员动员周期和设备、人员、材料运到施工现场的方法(一)设备、人员动员周期本工程中标后,我公司将立即按项目法施工的原则组成项目经理部统一协调指挥。
本工程所有的机械设备和人员统一在公司自有设备和人员中调配,机械设备和施工主要人员项目将在中标通知书收到后3天内全部进场到位,进行前期准备工作:接受监理工程师的岗位培训;测量中线、水平、边桩、设置保护桩;编制实施性施工组织计划;层层进行施工技术交底;会同工程师(监理工程师)确定检查试验方案:建立名种临时设施,做好“三通一平”,建立工地试验室,做好己到工地的材料试验检验。
住宅项目配套工程施工组织设计范本模板

施工组织设计目录1.1工程概况1.2主要施工方法1.2.1景观道路工程施工方法1.2.2绿化工程施工方法1.2.3水电安装施工方法1.2.4室外给排水施工1.3拟投入的主要物资计划1.4拟投入的主要施工机械、设备计划1.5劳动力安排计划1.6确保工程质量的技术组织措施1.7确保安全生产的技术组织措施1.8确保工期的技术组织措施1.9施工总平面布置图1.10新技术、重难点分析1.11保障措施1.12成品保护1.13配合管理1.14计划开、竣工日期和施工进度网络图1.1工程概况项目位于,用地面积37859. 71平方米(56. 79亩),拟开发集低层、多层、小高层、高层为一体的精品住宅小区,总建筑面积为66686平方米,地上建筑面积约45431平方米,景观面积约2. 5万平方米。
1.2主要施工方法1.2.1景观道路工程施工方法1.2.1.1沥青道路施工—、沥青道路工程施工工艺测量放线一路床(槽)成型一道路基层一侧石安装一人行道—沥青混凝土面层铺装。
二、测量放线在直线上釆用50m设一粧的方法,在木粧上用红线标出道路路面标高,以此对路面标髙进行控制。
三、路床(槽)施工路床(槽)大面积挖填时,釆用机械开挖,小面积和机械无法发挥作用的地段,釆用人工开挖。
大面积填土路基时,挖掘机挖土汽车运土至路段,装载机平整,刮土机进一步平整,压路机碾压,洒水车浇水养护。
四、碎石施工碎石摊铺摊铺釆用2台95型摊铺机(每台摊铺机最大摊铺宽度9. 5m),摊铺机具有自动调平、夯实的功能。
碎石碾压根据试验段总结确定的的碾压组合机械和碾压遍数进行碾压控制。
摊铺碾压协调作业段的长度为80m。
垫层作业面配备2台XSM220振动压路机、1台XSM262振动压路机和1台XP302胶轮压路机,按初压、复压、终压方式进行。
五、混凝土垫层施工(一)铺设混凝土铺设混凝土前先在基层上,刷一道聚合物水泥浆,随刷随铺混凝土,铺设从一端开始,有内向外退着操作,或由短边开始沿长边方向进行铺设。
某住宅小区市政配套工程施工组织设计方案

目录第一章施工组织设计 (2)第1节前附表 (2)第2节综合说明 (2)第3节工程概况 (5)第4节工程施工目标 (7)第5节施工计划 (7)第6节针对本工程特点和难点分析 (12)第7节施工现场平面布置 (18)第8节施工测量方案 (19)第9节回填前清表方案 (21)第10节排水排污工程施工方案 (21)第11节道路工程施工方案 (24)第12节路灯工程施工方案 (26)第13节消防管线工程施工方案 (27)第14节电力管线工程施工方案 (29)第15节工程质量施工保证措施 (31)第16节确保工期的施工保证措施 (34)第17节安全施工保证措施 (35)第18节文明施工及环境保护 (37)第19节季节性施工技术措施 (39)第20节工程竣工档案资料 (40)第21节降低工程成本措施 (41)第二章进度计划表 (41)施工组织设计第一节前附表第一节综合说明十分感谢各位专家对我公司的充分信任和大力支持,使我公司能荣幸地参加该工程的投标活动。
通过认真阅读和研究招标文件及有关图纸资料,分析了各种影响施工的因素和工程的特点、难点后,我们有充分的信心保证优质、按期、安全完成本工程招标文件规定的总承包范围内的施工承包任务,在经历了紧张、认真的编算工作后,我公司已完成了该工程招标文件所规定的全部内容,请各位专家予以评审。
一、指导思想1、充分认识和理解本工程施工的重要性和紧迫性,竭尽全力、严格、周密、科学、精心地组织施工,以确保工程优质、如期、安全地建成。
2、认真阅读和深入领会招标文件和设计图纸的内涵,并坚决贯彻到施工组织设计和工程施工的全过程中去。
3、坚决服从业主的统一指挥。
在上级主管单位、业主单位、监理单位、设计单位的共同监督和指导下,充分发挥自身的主动性和积极性、充分发挥自身的优势和特长,一切从实际出发,与业主等单位同心协力、共同努力,踏踏实实地把本工程建设成业主满意、人民放心的优质工程。
我们将组建一个高效务实的施工管理机构,集中管理、统一调度,配备适宜的施工机械,采用科学的施工方法,依靠丰富的实践经验,确保本工程目标的实现。
上海某住宅小区市政配套工程施工组织设计22

上海某住宅小区市政配套工程施工组织设计22目录第一章施工组织设计总说明 (2)第二章施工组织设计 (6)第一节编制说明 (6)第二节施工部署 (9)第三节下水道工程施工方案及主要技术措施 (17)第四节道路工程施工方案及主要技术措施 (37)第五节施工现场总平面布置方案 (61)第六节主要施工机械设备选用表 (65)第七节劳动力调配计划表 (68)第八节工程施工管理组织及保证体系 (70)第九节工程质量、进度、安全文明施工保证措施 (78)第一章施工组织设计总说明很荣幸参加贵公司**花苑道路、下水道工程的投标活动。
我公司将十分珍惜这次机会,组织了专门投标小组,认真踏勘了施工现场,详细分析了各种影响施工的因素和本工程的施工工艺特点。
了解相关的情况后,对完成本工程作出如下承诺。
我们有充分的把握,一定能优质安全地完成本工程施工任务。
一、工期目标在详细踏勘了施工现场所获得的资料及结合我公司承建过类似工程的施工经验,根据本工程的工作量,我公司承诺在绝对工期90 天内完成本工程。
实际工期根据业主要求进行调整。
拟定开、竣工日期为2003 年11 月 1 日~2004 年 1 月29 日。
具体开工日期以业主发出的书面通知为准。
为保证工程按期竣工,我公司将针对本工程的特点在确保工程质量优良的前提下制定详细的工期进度控制计划,采取加大投入,精心安排,合理组织施工等有力措施,在满足业主的要求工期的前提下,全面规划、统筹兼顾、见缝插针并通过有效控制主要节点工期,确保工程按期完成。
二、工程质量目标我们深知确保该工程质量的重要性,如有幸中标,我们将从加强每道工序出发,加强管理,把好质量关,坚决按国家或上海市有关道路、下水道工程施工及验收规范进行施工。
确保一次验收合格率100%,优良率达到85%以上。
为实现这一质量目标,我公司将严格按照ISO9001-2000 标准质量体系组织施工,确保工程质量达到优良等级。
三、安全、文明施工目标安全目标:零事故。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
第一章、工程概况
第二章、工程管理目标及劳动力、材料、机械投入计划第三章、关键施工技术、工艺及工程重点难点分析
第四章、施工现场总平面布置
第五章、各分部分项工程的主要施工方法
第六章、确保工程质量的技术组织措施
第七章、确保工期的技术组织措施
1 / 93
第八章、确保安全生产的技术组织措施
第九章、确保文明施工及环境保护的组织措施第十章、雨季施工技术措施
第十一章、工程竣工档案资料
2 / 93
第一章工程概况
临沭县小韩庄安置小区室外配套工程,施工主要内容包括:室外砼路面工程、路灯工程、雨水、污水管网工程(包括化粪池,检查井、砼管道铺设)、电力电缆工程、消防水管、消防电管线、嵌草砖、广场砖铺设及绿化带等工程。
工程施工地点位于临沭县小韩庄安置小区院内,工程造价约为240万元。
本工程建设单位为临沭县城市建设投资开发有限公司,监理单位待定。
一、砼路面工程
1、概况
(1)道路路面为C30混凝土路面。
(2)道路定位采用坐标定位及相对位置定位。
(3)道路宽度分别为10m、6m、4m等几种。
(4)高程采用建筑物相对标高。
2、施工要求
3 / 93
(1)垫层
采用水泥稳定砂掺石垫层(垫层厚度160mm,1:1砂石,水泥含量为4.5%),材料要求最大粒径不超过40 mm,保证连续级配,最大含泥量不超过总质量的2%。
施工分层摊铺,压实。
(2)面层(C30砼路面)
本工程路面面层采用C30商品砼,混凝土面层厚度为180mm,路面6*6设置分隔界缝,防水油膏嵌缝。
二、雨水、污水及化粪池、检查井工程
1、本工程排水、排污管线均为开槽埋管施工,雨水管管径分别为D600、D500、D400、D300、DN200,污水管管径分别D400、D300、D200,雨污水管接入市政雨污水管网。
2、管材、接口
(1)排水管D≤500 采用UPVC 加筋管,橡胶圈密封接口;
DN>500 采用混凝土管,管口形式采用承插口管或平口管。
4 / 93
(2)污水管采用承插管口沥青油膏柔性接口或平口管钢丝网水泥砂浆抹带接口。
3、基础
(1)UPVC 加筋管一般不做混凝土基础,UPVC 加筋管基础详见施工图。
(2)混凝土管按下列情况设置管道基础:
1)干燥密实的土层,当管道不敷设在车行道下、地下水位低于管底标高时,管道可直接敷设在经过夯实的原状土上,但接口处应做混凝土管枕;
2)松软土壤、各种潮湿土壤和回填土层中,以及车行道下面敷设的管道应按规范要求夯实,并采用135°混凝土带状基础。
4、本工程化粪池为M5.0水泥砂浆砌砖,内外砂浆抹灰,共计6座。
5、本工程的雨水、污水检查井及雨污水口井工程深度为1.6m,检
5 / 93
查井垫层为100mm厚C15商品砼垫层,井壁为M5.0水泥砂浆砌砖。
6、回填土按施工规范要求进行,给排水管在回填土前作闭水试验。
三、嵌草砖及广场砖工程
1、嵌草砖及广场砖工程地基部分采用素土夯实法,必须达到要求的压实强度。
2、嵌草砖垫层采用100mmC10砼,广场砖垫层采用150mm厚碎石基础,上铺设100mmC10砼垫层。
3、嵌草砖(250mm*250mm)采用20mm厚 1:2水泥砂浆铺贴,广场砖(50mm)采用30mm厚1:3水泥砂浆,50mm厚1:1水泥砂浆铺贴。
四、绿化带工程
1、绿化带用地采取深翻措施后整平,在整平的用地上铺设草皮,草皮应满铺。
2、该绿化带工程养护等级为二级,草皮成活率应该达到工程设计
6 / 93
要求,草皮养护时间为一年。
五、电力电缆及路灯工程
1、该工程电力电缆工程施工流程如下:
施工准备—>放线—>电缆沟土方开挖—>电缆敷设—>电缆摇测—>回填、立标志牌。
2、路灯工程按甲方提供路灯基础图纸预制构件并开挖基坑,基坑尺寸为700mm*700mm*700mm,路灯基础砼底座为C20砼,尺寸为600mm*600mm*600mm。
六、施工条件
1、工地现状
施工区域为小韩庄安置小区内。
2、自然条件
(1)地形
本工程场地地势较平坦。
7 / 93
(2)地质情况
场地地貌类型基本为地形平坦,地面标高2.8~3.5m。
场地内软土层普遍分布,为软弱场地土。
七、气象条件
工程所处地位于山东省东南部,区内四季分明,气候温暖湿润,雨量充沛,年温差较大,影响季节为七月份至九月份。
本工程工期为夏雨季节,因此需要采取必要的施工措施,以保证工程工期与工程质量。
第二章工程管理目标及劳动力、材料、机械投入计划
1、工程施工目标
根据招标文件的质量要求,结合本工程的重要性,本工程应达到如下施工目标:
1)质量目标
本工程质量标准:合格。
8 / 93
2)工期目标
总工期:43日历天。
为了保证工程能顺利进行,使本工程能如期、优质完成,进场后,立即组建施工项目部,制定切实可行的工作计划,对本工程组织机构、施工进度、现场布置、施工技术、劳动力安排、材料以及材料检验及成品检查、机具检查等的各项工作按工程需要、编制计划,并按计划要求完成,落实到责任人,并确定完成时间。
一、施工管理机构
1、本工程工期要求紧、现场条件复杂。
为了在本工程施工中有效管理各施工面工作,协调各合作单位间的关系,优质、快速地完成本工程施工,并取得良好的社会效益、经济效益。
2、项目经理部设项目经理、技术负责人各一人,下设施工员、质检员、安全员、材料员等,并下设各专业班组。
各管理人员应充分发挥组织、指挥、监督、检查职能,确保工程顺利实施。
9 / 93
3、项目经理部的项目经理、主要技术人员、管理人员、均在施工单位进场时一次到位,并在施工工作未全部完成前不予撤离,若需调整项
目管理班子需报建设单位同意。
二、施工进度计划配置
根据业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程室外砼路面工程、路灯工程、雨水、污水管网工程(包括化粪池,检查井)、电力电缆工程、消防水管、消防电管线、嵌草砖及广场砖工程施工工期为43 日历天(详见施工进度计划表)。
本工程可分为施工准备期、排水排污、室外道路施工期、路灯基础施工期、电力管线施工期、消防水管施工期、消防电管线施工期、嵌草砖及广场砖施工期、竣工扫尾期,通过工序间合理搭接、平衡协调及动态的计划调度,紧密地组织成一体。
10 / 93
根据施工情况分析,整个工程施工可划分为以下几个施工阶段:(1)施工准备阶段 2 天
(2)雨水污水管道及检查井施工 10天
(3)砼路面工程施工11天
(4)路灯基础施工 1 天
(5)电力管线施工 6 天
(6)嵌草砖及广场砖施工 10 天
(7)绿化带工程2天
(8)竣工清理 1 天
以上八个施工阶段组成系统又既相互联系又相互制约,因此在施工过程中应尽量遵循“平行流水、立体交叉”的法则来组织施工,使相关的施工阶段做到衔接紧密、穿插有序。
三、技术工作计划
11 / 93
1、组织工程相关部门人员,认真学习有关技术标准及施工规范,熟悉了解工程特点、设计意图以及施工的重点、难点,详细编制施工实施方案、方法。
2、做好原材料试验和砼、砂配合比的试验工作,并及时提供建设单位及有关部门审核。
3、依据建设单位提供的坐标和高程点,进行现场控制网点的测设,并将控制点位置及测设结果报建设单位和监理审定。
4、做好采取新工艺、新技术的计划,并论证其可行性,为缩短工期、提高质量作有力的保证。
四、劳动力计划配置
1、依据劳动力资源计划和实际需要安排首批劳动力进场,开始做施工准备。
工程开工后,根据工程进展需要和劳动力计划及时组织进场。
2、根据工程的用工量和工期要求,结合拟定的施工方案,预计每
