第一章工程概况简述1 概述1.1 工程概况本项目位于阳江市江城区那龙河西侧,起点接雅白联络线,终点接规划南浦东路,全长2084.457米。

城南东路规划为城市次干道,双向四车道,道路红线宽30m,设计时速为40km/h,自南向北分别与雅白联络线、规划路一、四围大道东段、规划路二、洛东大道、横一路、南浦大道东段等相交。

本项目建设内容包含道路、桥涵、排水、交通、电气、绿化工程等。

1.2 道路工程1.2.1 道路平面1.2.1.1 路线线形标准路线主要技术指标表1.2.1.2 交叉口布置城南东路从南到北依次与雅白联络线、规划路一、四围大道、规划路二、洛东大道、横一路和南浦大道交叉,交叉口布置详见表:交叉口设置一览表1.2.1.3 公交车站布置本项目公交车站设置结合交叉口位置进行布置,全线设置三对,其中港湾式公交车站减速渐变段长度采用15m,停靠站长度30m,宽度3.5m,出口加速段长度20m。

1.2.1.4 人行过街布置人行过街采取地面交通方式,人行横道位置结合道路交叉口及公交车站位置进行布置。

1.2.2 道路纵断面1.2.2.1 纵断面指标纵断面技术指标表1.2.3道路横断面1.2.3.1 标准横断面6.0m人行道和非机动车道+1.5m绿化带+7.5m行车道+7.5m行车道+1.5m绿化带+6.0m人行道和非机动车道=30m。

标准横断面图1.2.4 路基工程1.2.4.1 一般路基1、路基边坡本项目无挖方路基,本项目最大填方高度大约6.0m,位于鱼塘路段;本项目无挖方路段,因此本项目填方路堤边坡采用一级边坡,坡率1:1.5。

2、路基填筑及压实本项目所在的公路一级自然区划为为东南湿热区(Ⅳ),公路二级自然区划为华南沿海台风区(Ⅳ7),行车道土基回弹模量E0≥35MPa,土基顶面的弯沉值l0=302.56(0.01mm);人行道土基回弹模量E0≥25MPa,土基顶面的弯沉值l0=336.74(0.01mm)。

完整版市政道路工程施工组织设计

完整版市政道路工程施工组织设计

第一章工程概况 (2)第一章施工总体部署 (3)第三章主要工程项目施工方法 (6)第四章施工顺序 (25)第五章设备人员动员周期计划 (31)第六章确保工程质量、工期的措施 (32)第七章雨季施工的工作安排 (35)第八章安全生产、环境保护及文明施工措施 (38)第九章新技术、新产品、新工艺、新材料应用第九章附图1 •主要分项工程施工工艺框图43 第十章附图2:质量保证体系图表 (56)第一章工程概况一、工程概述西安经济技术开发区凤城七路道路、雨污水及电力管沟工程西起未央路,东至凤新路,全长1215.851m,规划道路红线宽为40m渠化段红线宽50m采用沥青混凝土路面。

工程内容由道路及各种管线工程组成。

本标段西起开元路,东至凤新路,起点K0+605.160,终点为K1+200.262。

道路全长595.102米。

二、主要工程量1、道路部分:路面结构形式采用沥青混凝土刚性路面。

路基挖方21486m3填方517m3 20cm厚厂拌二灰碎石7958m2 18+18cm厚厂拌二灰碎石13078m2 7cm中粒式沥青混凝土12096m2 5cmSBg田粒式改性沥青混凝土12096m2 4cm细粒式沥青混凝土6780m2 6cm中粒式沥青混凝土为6780m22、各种管线部分:雨水管道采用管径DN1000 600、500四种,污水管道采用管径DN400 500,其中雨水管径d500〜d800采用钢筋混凝土承插管(I级),d1000的采用钢筋混凝土钢承口管(II级),橡胶圈接口;污水管d400m叶d500mm米用钢筋混凝土承插口管(I级),橡胶圈接口。

电力管沟工程起点为DL12井,终点为DL24井,全长517米。

采用砖砌半通行管沟,管沟尺寸(宽X高)1200X 1500管沟内及检查井支架采用复合材料电缆支架,电缆支架在沟内双侧交错布置,电缆支架间距1米;管沟沟壁厚370mm本工程是一项内容多,涉及面广,综合性强的工程。

(完整版)市政工程施工组织设计

(完整版)市政工程施工组织设计

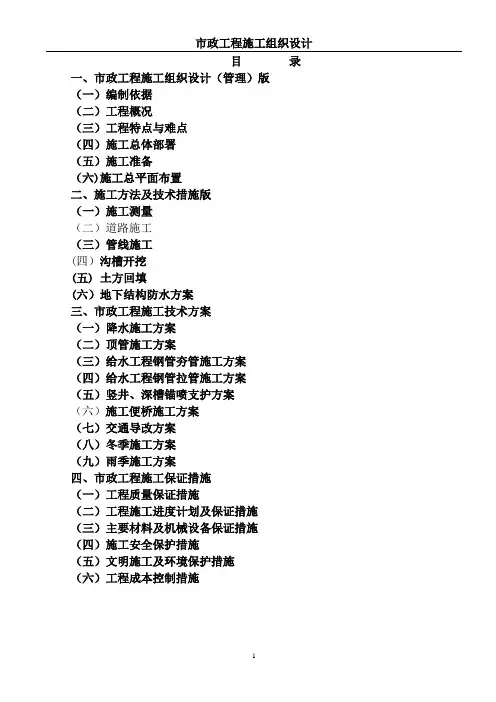

目录一、市政工程施工组织设计(管理)版(一)编制依据(二)工程概况(三)工程特点与难点(四)施工总体部署(五)施工准备(六)施工总平面布置二、施工方法及技术措施版(一)施工测量(二)道路施工(三)管线施工(四)沟槽开挖(五) 土方回填(六)地下结构防水方案三、市政工程施工技术方案(一)降水施工方案(二)顶管施工方案(三)给水工程钢管夯管施工方案(四)给水工程钢管拉管施工方案(五)竖井、深槽锚喷支护方案(六)施工便桥施工方案(七)交通导改方案(八)冬季施工方案(九)雨季施工方案四、市政工程施工保证措施(一)工程质量保证措施(二)工程施工进度计划及保证措施(三)主要材料及机械设备保证措施(四)施工安全保护措施(五)文明施工及环境保护措施(六)工程成本控制措施一、市政工程施工组织设计(管理)版(一)编制依据1.招标文件及相关资料2.采用的主要规范、规程及标准(1)道路工程相关的规范、规程及标准(2)雨、污水(排水)工程相关的规范、规程及标准(3)再生水(中水)回用工程相关的规范、规程及标准(4)给水(上水)工程相关的规范、规程及标准(5)中压天然气工程有关的规范、规程及标准(6)电力工程有关的规范、规程及标准(7)热力工程有关的规范、规程及标准(8)市政工程技术资料管理的有关规程、规定及文件3.施工单位对施工现场的考察资料4.工程施工的有关法律、法规及文件(二)工程概况1.工程的基本情况(1)工程名称(2)工程建设规模2.工程的设计概况(1)道路工程(2)管道工程3.工程地质及水文情况(1)地形、地貌(2)土层特性(3)水文情况4.工程施工的环境(1)道路沿线单位及居民区情况(2)施工现场拆迁情况(3)地下管线情况(4)现况道路及现场交通情况(5)现场水、电设施情况5.主要工程量(附图表)(三)工程特点与难点1.特点与难点2.针对特点、难点所采取的对应措施(1)积极配合业主拆迁1.配合抽调专职人员负责,并请公司拆迁部协助,积极配合业主的工作,力争尽早打开工作面。

某市政工程施工组织设计(完整版)

某市政工程施工组织设计(完整版)

技术标目录第一篇编制说明和依据 ................................................................. - 1 -第二篇工程概况.............................................................................. - 1 -一、道路工程概况...................................................................... - 1 -二、雨水工程概况...................................................................... - 3 -三、污水工程概况...................................................................... - 4 -第三篇施工部署.............................................................................. - 4 -一、工程目标.............................................................................. - 4 -二、项目管理机构...................................................................... - 5 -三、施工力量组织...................................................................... - 5 -四、施工作业班次...................................................................... - 5 -五、建立现场协调会制度 ......................................................... - 6 -第四篇主要施工方法及技术措施 ................................................. - 6 -一、施工准备.............................................................................. - 6 -(一)技术准备 .............................................................. - 6 -1.施工图纸会审 ...................................................... - 6 -2.编制实施性施工组织设计与施工方案.............. - 7 -3.规范、标准、图集等收集.................................. - 7 -4.测量基准交底、复测及验收.............................. - 7 -(二)资源准备计划 ...................................................... - 8 -1.劳动力安排计划 .................................................. - 8 -2.主要施工机械设备配置计划............................ - 10 -3.主要材料供应计划 (13)4.机械、设备、材料进场计划 (14)(三)现场准备 (14)1.临时供水、供电 (14)2.临时设施 (15)(1)施工进度计划 (15)(2)施工总平面布置 (15)二、道路施工测量 (16)三、主要施工方法 (17)(一)路基土方工程 (17)1.施工准备 (17)2.土方路堑开挖 (17)3.填方路基施工 (18)(二)雨、污水工程施工 (21)1.施工顺序 (22)2.施工方法 (22)(1)、沟槽土方开挖 (22)(2)、管道基础 (23)(3)、安管、接口 (23)(4)、管道附属设施 (24)(5)、回填 (25)(6)、密闭性检验 (26)(三)石灰土下基层 (27)(1)材料要求 (27)(2)准备下承层 (27)(3)备土、铺灰 (28)(4)拌和 (28)(5)整平 (29)(6)碾压 (29)(7)检验 (30)(8)接头处理 (30)(9)养生 (30)(四)水泥稳定碎石基层 (30)(1)准备工作 (31)(2)施工要点 (31)(3)操作方法 (32)(五)沥青混凝土面层施工 (33)(六)侧石和边石施工 (38)(七)人行道 (38)(八)挡土墙工程 (39)(九)树池、护坡、挡车石、栏杆 (43)第五篇雨季施工措施 (45)第六篇确保工期的技术组织措施 (46)一、工程资源保证措施 (46)二、工程技术保证措施 (47)三、劳动力保证措施 (47)第七篇质量目标及质量保证体系 (48)一、质量目标 (48)二、基本保证措施 (48)三、主要项目质量保证措施 (50)第八篇安全目标和安全保证措施 (51)一、安全目标 (51)二、安全保证体系 (52)三、安全生产技术组织措施 (53)四、安全生产具体要求 (55)第九篇文明施工措施 (56)一、现场容貌环境管理 (56)二、现场材料堆放和道路排水管理 (56)三、分工标志管理 (57)四、现场防火管理 (57)五、文明运输及外部公共关系管理 (57)六、临时设施及生活环境管理 (57)第十篇施工噪声及环境保护措施 (58)一、施工中可能出现的环境污染及扰民问题 (58)二、环境保护措施 (58)1.施工现场防噪声污染的各项措施 (58)2.施工现场防大气污染措施 (59)3.施工现场的水污染防止措施 (60)4.防止扰民和民扰的措施 (60)第十一篇施工进度计划 (61)一、建立完善的计划保证体系 (61)(一)计划编制形式 (62)(二)施工配套保证计划 (64)二、人、财、机、料的保障 (65)第十二篇施工平面图布置 (75)第十三篇成本管理措施 (76)一、劳动力管理 (76)二、材料管理 (76)三、工程造价管理 (77)第十四篇节能减排管理措施 (77)一、节水措施 (77)二、节电措施 (78)三、节材料措施 (80)四、利用垃圾措施 (82)第十五篇项目管理班子配备情况 (82)一、项目管理组织机构 (84)组织机构图 (84)二、拟派至本工程的专业技术人员情况 (85)三、岗位职责 (85)第十六篇施工组织管理 (90)一、施工安全措施 (90)二、文明施工措施 (91)三、施工噪声及环境保护措施 (91)四、生活设施卫生措施 (92)附图:进度计划图、施工总平面图第一篇编制说明和依据一、**工程施工招标文件。

市政工程施工组织设计

市政工程施工组织设计

市政工程施工组织设计施工准备1..施工部署1.1、一旦我单位中标,将严格履行合同,组织强有力的指挥管理班子和具有公路施工丰富经验的队伍组成项目经理部。

按照精干、高效,便于管理、协调的原则.我单位接到中标通知书五日内,将组织管理、施工技术人员进驻现场,开展前期施工现场、临时工程布置及施工技术准备工作,并取得建设单位和当地政府的支持。

甲方下达进场通知后即行组织施工队伍、机械设备和材料在限期内进场施工。

施工进度安排的原则是:突出重点,合理安排,精心组织,均衡生产。

质量目标(1)确保全部工程达到国家现行的《市政工程质量检验与评定标准》。

(2)工程所有部位均达到合格。

2.安全目标杜绝发生一切重大伤亡事故和安全等级事故。

3.施工总体安排根据本工程的特点,制定以下施工方案:将工程分为四个主要施工工序,即路基、基层、面层、附属工程。

成立四个施工班组——路基施工小组、基层施工小组、沥青面层施工小组、附属工程施工小组,除必要的技术与组织间歇(如养护等)外,尽可能采用平行流水作业法施工。

按照施工网络计划严格控制工期。

4.施工组织机构我公司对此项目非常重视,并为此项目做了人员、材料、机械设备、资金等方面的准备工作,工程开工立即组织精兵强将,成立项目经理部,设经理1人,总工程师1人,下设施工技术科、质量安全科、计划统计科、物资设备科、预算财务科、测试计量中心、办公室、保卫科。

项目经理部代表企业法人全权行使管理职权以及履行合同。

我公司承诺本工程将在项目部直接组织和管理下独立施工,不进行分包,确保工程按期、合格、保质完成。

5.施工准备及临时工程施工5.1施工人员及机械设备进场工程开工,项目经理部迅速成立并发挥其职能,为工程施工创造必要的物质、技术条件、组织施工力量、安排施工队伍及机械设备进场,进行现场施工准备,以保证工程按期进行。

5.2 物资准备先遣人员进入现场后,立即着手制定材料供应计划,确定工程所需材料的供货地点、数量以及运输方式、保证工程按期开工。

(完整版)市政公用工程施工组织设计

(完整版)市政公用工程施工组织设计

施工组织设计目录⑴主要施工方法(包括冬雨季施工措施)⑵劳动力计划及主要施工机械计划⑶确保工程质量的技术组织措施⑷确保工程安全施工的技术组织措施⑸确保工程文明施工的技术组织措施⑹确保工程工期的技术组织措施⑺工期网络图或进度计划表⑻施工现场总平面布置图附表一拟投入本工程的主要施工设备表附表二劳动力计划表附表三计划开、竣工日期和施工进度网络图附表四施工总平面图附表五临时用地表⑴主要施工方法(包括冬雨季施工措施)1、道路工程1。

1田间道路1.1。

1准备工作a、测量放样根据设计施工图纸及测量队提供的高程控制点的具体位置和坐标,用全站仪对全线中桩进行复测,增设中桩,直线段为20米,曲线段为10米设一个。

依据水准点高程对全线的原地面进行复测,做好记录,并绘制横断面图,计算填挖方量并上报监理工程师认可。

b、路基挖方根据标段挖方量,选择弃土场地进行余土外运。

察看运输道路情况,修筑施工便道并进行修整。

土方段路床位置处进行土壤的液、朔限指数和天然密实度及最佳含水量等试验.同时将试验结果报监理工程师。

1。

1。

2路基清理施工前用推土机将地表土、树根、腐植土等推到两边堆放,推至硬质土层为准,深度及范围由现场监理工程师确定,晾晒一段时间后用振动式压路机进行填前碾压。

对于路基范围内沟塘,填土前先排水,用20公分片石挤淤法,并晾晒一段时间后采用轻型压路机碾压。

最后分层填土,重点碾压.路基所有废弃土回填至平整后的田块内。

1。

1.3路基土方压实本工程填方压实根据设计要求采用打夯机进行夯实,打夯时要求保证不出现漏夯现象.1.1.4三七灰土路面基层1。

1.4.1土路基验收与测量施工前请监理工程师对路基按质量检验标准进行验收,合格后方可进行下一道工序的施工,然后恢复中线,直线段每10m设1桩,并在两侧车道边缘外0.5m处设一指示桩,在指示桩上用红漆标出基层边缘设计标高和松铺厚度的位置。

1。

1.4。

2灰土场内备石灰与消解石灰消解石灰时要佩戴眼镜,穿胶靴劳动保护用品防止石灰烧伤,为防止大堆石灰的底部消解不透或压实后路基出现膨胀,存灰点堆存石灰的高度不宜超过3~4m。

市政工程施工组织设计-完整版

市政工程施工组织设计-完整版

市政工程施工组织设计-完整版第一章编制依据及原则本施工组织设计的编制以我公司现有的施工技术力量为基础,针对本工程的特点,并结合我公司类似工程的施工经验,本着实事求是的科学态度和忠实奉献于社会的宗旨进行。

一、编制依据本工程的编制依据包括《XXX市XXX路市政工程施工图设计》(路)以及多项相关的技术规范和标准。

二、编制原则一)履约守信的原则我公司将严格按照施工图设计、招标文件及相关技术规范的规定和业主在质量、工期、安全、文明生产等方面提出的要求,将本工程建设成合格工程、精品工程。

二)优质高效的原则我公司将强化标准化管理,严格执行各项质量验收标准,并将ISO9001:2000质量管理体系中的内容贯彻在施工的全过程中。

在施工中结合我公司多年积累的施工经验广泛采用新设备、新技术,提高施工水平和劳动效率,确保创优计划和质量目标的实现。

三)确保工期的原则我公司将统筹安排、精心组织,合理安排进度,实行网络控制,搞好工序衔接和进度监控,确保满足业主的要求。

四)精心配置的原则我公司将调集公司内的技术力量以及先进的机械设备,配合施工,组织一个精干的项目经理部。

在施工中全面平衡人工、材料、机械的需求量,力求均衡施工,确保流动资金的周转使用,不挪用建设资金。

五)遵守法规的原则我公司将满足招标合同条款要求,特别是质量、工期、人员与设备、安全生产、环保等方面的要求。

2、确保符合国家技术法规要求,达到合格标准以上。

3、采用先进可靠的施工技术和工艺。

4、施工组织和管理遵循靠前指挥、精干高效、上足力量、全面展开施工、合理安排工序、平行交叉作业、突出重难点项目、抓住施工黄金季节,避开不利季节施工的原则。

5、注重环境保护、安全和文明施工,保障施工生产的质量。

第二章工程概况一、工程简介XXX路(二标)是XXX市城区交通网的重要组成部分,也是通往新开发市区的主干道路,西起兰洋北路,东至那洋公路,是该市交通网络建设的形象工程。

本项目道路全长1006.375米,施工桩号为K0+800至K1+806.375,道路规划宽度为40米,横断面分为:5米人行道+4米非机动车道+3.5米机非分隔带+15米机动车道+3.5米机非分隔带+4米非机动车道+5米人行道。

某市政工程施工组织设计

某市政工程施工组织设计

第一章工程概况、施工总体部署及现场总平面布置第一节工程概况一、工程概况本工程位于某镇.工程基本上在现有的道路上施工,施工内容主要分为三个部分,即已建道路开挖管道施工、水平导向钻进施工和道路、沿河驳坎修复。

第二节施工总体部署一、项目组织机构及职能1、施工组织机构本工程作为某市某镇重点工程,我公司将委派实力强且有同类工程施工经验的施工队伍进场施工,由实践经历的工程项目经理负责项目部的管理。

公司统一协调人员、设备、材料、资金等工作。

2、现场管理机构的职能项目经理:受公司总经理委托及授权全面负责本工程的施工管理.组建项目领导班子,落实管理责任制。

项目总工程师:负责工程质量及技术,是工程技术和质量直接责任人。

组织编制实施性施工组织设计,确定施工技术措施。

组织施工人员进行图纸会审及技术交底。

负责新工艺新技术的推广及落实.监督检查施工工艺的实施情况,负责工程中技术问题的处理。

技术科:对整个工程的技术方案进行全方位的监控。

召开图纸会审,编制施工组织设计等文件,向施工班组进行技术交底,定期组织现场施工学习、提高业务水平,负责同业主与设计单位的技术联系等工作。

编制各阶段施工计划。

组织各生产班组完成任务。

测量组:负责工程的测量放样及测量资料的整理。

资料室:负责工程施工资料的收集和整理,做好文件的收发和管理,工程完成后负责竣工资料的整理和归案。

质检科:负责对工程的质量控制及配合监理工程师工作。

负责自检分部分项工程质量及填报工序验收申请单,配合监理工程师现场监理,主要工序旁站监督,编写工程内部质量周报、月报,提出存在问题并拿出整改方案,定期组织项目人员进行质量检查。

对工程质量有否决权。

做好工程的材料试验及现场取样试验,并填写各种试验报告单。

设备科:调度组织施工所需的机械设备进场,保证施工机械的正常运转,安排机械操作手及维修工定期保养检修,最大限度发挥每一台机械设备的工作能力。

编制设备台帐及设备维修保养计划,做好维护保养记录.材料科:按技术科提供的各种材料的目标供应量组织材料进场,下设采购组、料库、材料验收管理等部门及人员,并及时向技术科反馈材料价格信息,计划需用量,实际消耗量等数据。

市政施工组织设计

市政施工组织设计

目录第一章编制总说明第一节.编制依据及说明第二节.项目管理主要目标第二章.工程概况工程概况第三章.项目管理机构配备第四章.施工进度及劳动力安排计划第一节.进度计划第二节.工程进度控制管理方法第三节.劳动力安排计划第五章.施工总平面布置第六章.主要施工方案第一节.施工准备第二节测量工程第三节路基土石方工程第四节路面工程第五节.隧道工程第六节排水工程第七节电力工程第八节.电力浅沟工程第九节.路灯工程第十节.交安工程第七章.质量控制及保证措施第一节.质量保证体系第二节.工程施工质量管理措施第三节.结构工程质量保证措施第八章.工期保证措施第九章.安全文明施工措施第一节.安全管理机构和管理制度第二节.安全防护措施第三节.文明施工管理制度第四节.环境管理措施第十章.材料供应计划第十一章.环境保护措施第一节.环境因素及管理方案第二节.环境管理体系第三节.减少大气、水、噪音、光污染的措施第十二章.噪声污染控制措施第一节.减少噪音污染第二节.减少噪音污染的措施第三节.防止施工扰民措施第四节.施工扰民应急处理措施第十三章.地下管线及其他地上地下设施的保护措施第一节.电信光缆、电力等防护措施第二节.给排水、煤气管道防护措施第三节.地上设施、周围建筑物保护措施第十四章.施工技术措施第一节.季节性施工措施第二节.成品保护措施第三节.工程技术档案资料管理措施第四节.计量管理措施附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图第一章编制总说明第一节.编制依据及说明一.工程概况本工程为高新区元华路(三环路-绕城高速)道排工程施工,项目业主为成都高投建设开发有限公司,位于高新区南部园区南部园区。

建设规模高新区元华路(三环路-绕城高速)道排工程施工分两个标段。

其中一标段道路桩号为K00+00-K13+00,道路规划红线宽度为58米,总长度1300米。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

市政工程施工组织设计-完整版市政道路工程施工组织设计2001-12-18目录第一章工程概况----------------------------------------------------------- 4 第二章施工总体部署------------------------------------------------------- 5 第三章主要工程项目施工方法----------------------------------------------- 7 第四章施工顺序---------------------------------------------------------- 33 第五章设备人员动员周期计划---------------------------------------------- 36 235KW ---------------------------------------------------------------------- 39 第六章确保工程质量、工期的措施------------------------------------------ 40 第七章雨季施工的工作安排------------------------------------------------ 44 第八章安全生产、环境保护及文明施工措施---------------------------------- 46 第九章附图1:主要分项工程施工工艺框图---------------------------------- 52 第十章附图2:质量保证体系图表------------------------------------------ 63市政道路工程施工组织设计第一章工程概况第一节工程概述××工业区××路市政工程H4标段位于工业区东片区。

工程范围:××东路K1+380∽K2+600,全长1220米。

为城市Ⅰ级路,双向六车道,路幅总宽88.00米,路幅为四板块型式,其中机动车道宽12.25×2米,两侧绿化带宽度各自均为4.75米,非机动车道4.52米,人行道为2×7.5米。

工程内容由道路及各种管线工程组成。

工程内容由道路、雨水箱涵及各种管线工程组成。

1、道路部分:路面结构形式采用沥青砼路面。

路基挖方26882.71m3,填方340707.44 m3,20cm厚4%水泥石粉渣层7432.55m2,20cm厚6%水泥石粉渣基层7432.55m2,15cm厚4%水泥石粉渣基层2525 m2,15cm厚6%水泥石粉渣基层7413m2,C35砼面层共7132.8m2,C30砼面层共2273m2。

2、雨水箱涵:2.0×2.0箱涵238.9米;2.0×2.5箱涵97.45米;2.0×1.6箱涵84.24米。

3、各种管线部分:雨水管道采用钢筋砼排水管,主干管总长313米,管径有DN1000、600两种,雨水口连接管总长320米,管径DN300,管道接口采用水泥砂浆抹带接口;污水管道采用钢筋砼排水管,总长568.95米,管径有DN300、400、500、600、700五种,管道接口采用橡胶圈接口;给水工程中铸铁管安装270米,镀锌钢管安装119米,预应力砼管安装151米;电力工程中共设电缆沟288米。

电讯工程中管线总长368.5米。

本工程是一项内容多,涉及面广,综合性强的工程。

根据招标文件,合同工期180天。

第二章施工总体部署第一节场地布置本标段全长为1220米,施工区较为狭窄,项目多且工期短。

经过全盘考虑后,施工场地原则上分为生活区域及施工生产区域两大部分布置。

由于本标段红线范围较窄,项目部办公室位于××路1+200南侧,在该驻地搭设工人宿舍,占地1200 m2。

生活区均采用高1.8米七合板进行维护分隔,保证文明施工。

在驻地东侧设砼拌和站占地1000 m2,钢筋、模板加工放置在绿化带和人行道上。

具体详见施工总平面布置图。

第二节现场组织安排本公司为确保工程安全、优质、高效地完成,现场的人员组织、劳动力配备情况如下:1、组建精干高效的现场项目经理部(见承包人工地组织机构图)。

从公司抽调经验丰富、技术业务精通、事业心和责任感强的技术人员充实各部门,使整个经理部的职责是:高度集中、统一指挥、内外协调、全面负责。

2、调配专业水平高的作业队伍投入项目。

根据工程规模及工程特点,组建管道施工队、道路施工队,分别承担各项目施工,并配备套相配的机械设备。

要求各作业队与项目部高度一致,从全局出发,相互配合,搞好各工程的施工。

3、根据工程的规模和特点各施工队的工作范围作如下划分:道路队负责全段道路及其附属工程的施工。

管道队负责全段雨水箱涵、雨、污水、给水、电力电讯管道的施工。

第三节水电供应施工用水、电均从附近乡村或单位接至本工程范围内50∽100米,施工用水采用Ф100管从联接点接至施工区,生活区用水采用Ф75管接入,用电则在全线布设供电线路,采用三相五线制布设。

第三章主要工程项目施工方法第一节施工测量放线本工程分项工程多,施工中相互交叉且施工场地狭窄,测量放样工作量大。

为保证工程各结构物平面位置的放样及高程准确,根据工程特点,拟采取如下测量方案:1、测量设备设置:设置道路及管线测量组各一组,配备水准仪2台,经纬仪1台,红外线全站仪1台。

2、设置坐标控制网及水准点:为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。

根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差分配得各控制坐标点。

这些桩点设置在施工现场浇灌砼保护,用钢筋桩面刻十字丝保存。

每60∽100米设一水准点并作导线测量,闭合差在允许范围内平差分配得各水准点高程。

设置的坐标控制网及各水准点每隔一月左右做一次复核测量,防止各点的沉降或碰动。

3、主要分项目工程测量工作要点:根据所设置坐标控制网,直接测放各工程构筑物的平面位置,但须同时用其它坐标控制点进行交汇复核,根据所设置各水准点可以方便进行施工高程测量。

第二节道路工程本标段道路工程中,××路起点桩号K1+010,终点桩号1+280,全长280米。

主要工程量有路基挖方10941m3,填方52549 m3,强夺加固地基8058.5m2,抛填片石挤淤6000m2,水泥砼面层9405 m2。

道路附属构造物中,有路缘石2138m,侧石1064m,人行道板2362m2。

道路工程施工以“机械施工为主,人力施工为辅”。

具体施工方法如下:3.2.1 软基处理本路段路基范围内的软基分布在1+010-1+220,面积14059m2,分两种方法处理,1+010-1+110段采用抛片石挤淤,1+110—1+220段采用强夯碎石处理。

具体施工方法如下:一、强夯本工程根据设计文件的要求处理深度4.5m∽9.5m,强夯面积8058.5m2,桩号1+110—1+220范围。

1、强夯施工参数本工程根据设计文件的要求设计以下强夯参数:锤重15T,落高20M,能级3000KN-M,锤底面积3.1m2,夯实加固深度可大于10M,夯实处理后的地基承载力大于150KN/M2,夯击点间距为4米,正方形布置。

碎石墩长1.0∽7.0米。

每点夯击6次,夯击遍数4遍。

最后对地表土作轻锤低落距满夯处理,能级1000KN-M。

要求根据试夯结果,进行正式重锤强夯施工。

选用履带式起重机作重锤的起吊设备,最大起重量为50吨,配自动脱钩装置,夯锤采用钢铸。

2、试夯试夯内容:本工程的试夯区选在1+110—1+140,试夯面积为2000m2。

试夯完成后要取得如下参考数据,用于指导施工;夯点夯击阵数、夯击数及收锤标准;采用静载实验测定不同地基承载力。

试夯①施工放样确定试夯区;②按试夯要求布设夯点,并对夯点进行编号,标注显著的夯点标志,标明夯击顺序;③强夯机就位,使夯锤对准夯击点;④塔尺立于锤顶,水准仪测量夯锤顶标高,并作记录;⑤起吊夯锤至预定高度(满足设计要求的夯击能300T.m),⑥脱钩夯击;⑦塔尺立于锤顶,测量夯击后的锤顶标高,计算夯沉量,并作记录。

⑧重复步骤⑥∽⑦,对照设计要求的夯沉量。

如夯沉量未能达到设计从中心轴线依次向两侧同时夯击下一夯点,如此反复完成全部夯击点的第一遍完成后要计算总的夯沉量及每个夯沉量及每个夯点的总平均夯击数,作为强夯施工的控制参数。

试夯作业过程需采集的试验数据:1)夯前夯后的场地标高:每20米一个断面,每断面测三点;2)记录每个夯点夯击阵数;3)记录每击的夯沉量,测定每个点的累计夯沉量。

试夯数据处理:1)分析静载试验得出的地基承载力是否满足设计要求,并结合对瑞利波检测到的地基波速的分析,确定承载力与波速的对应关系,为地基承载力的快速检测提供快捷、简便的经验数据。

2)根据夯前夯后的地面标高,计算平均夯沉量,得出置换深度,对照设计要求比较判定是否合格。

3)分析工后沉降,依据其大小对后续的设计作适当调整。

3、强夯施工①施工准备:测量放样:以提供的测量控制点为基准点,在不受强夯施工影响位置设置施工用临时测量控制点,并进行保护,并根据设计图纸提供的坐标数据,采用全站仪测放强夯区的中心轴线和边线,作为作业的控制线;组织施工机具、试验检测设备及施工人员进场,进行施工技术交底和设备调试,等待开工作业;布设夯点,并核对夯点的准确性;圈围强夯作业区,禁止无关人员进入工区,保证作业安全;②施工方法根据工程进度计划,考虑到现场施工的工作面的大小,配备2台套50T强夯每个夯点的夯击分二遍进行,每遍的夯沉量不小于45cm,击数不小于试夯时的确定值,总夯沉量不小于90cm。

主要工序的作业方法:按图纸要求布置夯点,对夯点编号,并标明夯击顺序,夯点定位偏差控制在5cm内;夯击从道路中心轴线起分别向两侧依次同时进行,夯击能300T.m;分4遍进行,第一遍用级配碎石置换原土体夯6击,夯后夯坑用级配碎石填平;第二遍素土夯6遍,夯后夯坑用好土填平;第三遍在第一遍夯点位置加级配碎石夯至设计要求为止;第四遍在第二遍夯点位置加好土夯至设计要求为止。

整个作业段的夯击完成后,形成碎石墩,在碎石墩上加铺碎石垫层。

测量交工面标高与夯前的场地标高比较,计算总平均夯沉量,确定效果;并在施工过程按规定和统一表格做好单点夯击过程的全部施工记录。

最后进行满夯。

点夯1)按设计要求的正方形网格布设点位,并现场进行墩位复合,墩位偏差不应超过5cm,并以夯点为中心1:1画出每个夯点的外轮廓线。

2)点夯时从路中心轴线起,分别向两侧的夯点夯击,地面出现过大的隆起时,同一排的夯点采用间隔跳打法,不可依次夯击。
