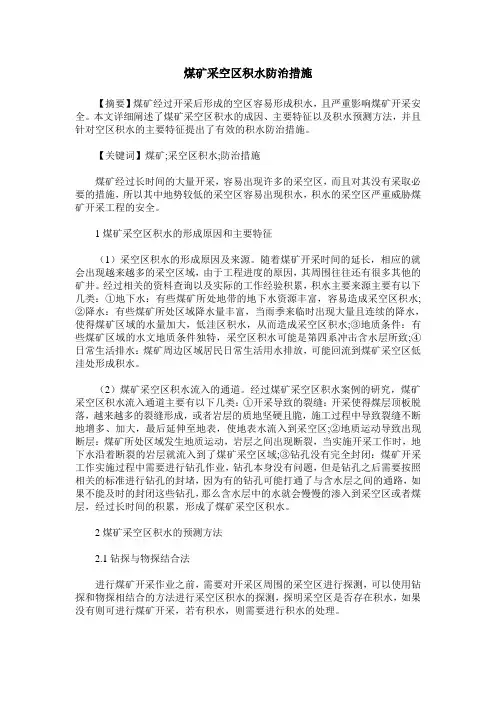

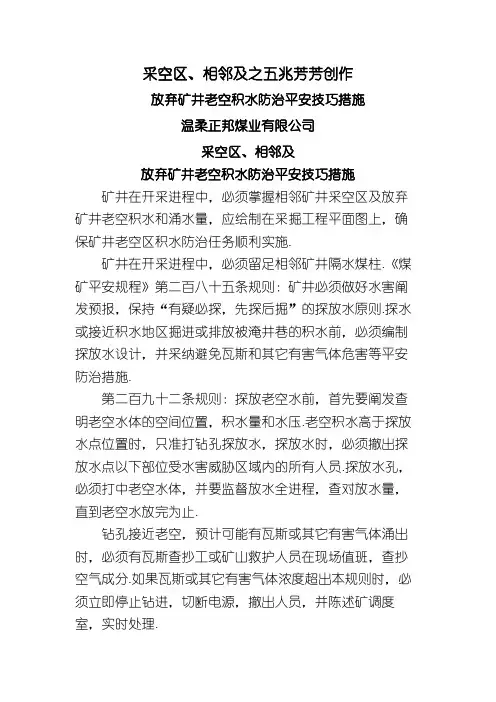

煤矿采空区积水疏放措施(正式)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编订:__________________
单位:__________________
时间:__________________
煤矿采空区积水疏放措施
(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-9868-12 煤矿采空区积水疏放措施(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。
mm、厚壁4.5 mm的地质钢管(最上一节焊接相应法兰盘)备足三孔使用,Φ108 mm闸阀(耐压力>2.5MPa)3个。
(3)循环系统
用防尘管路通过钻机立轴直接冲洗钻孔,利用矿井下供排水系统,保证岩粉排出。
2、施工组织
施工人员10人,其中项目负责一人,负责全方位生产和与矿方联系和交流。甲方配备项目负责一人,负责施工工程质量验收、协调下料、井下运输、供电、供水、通风。施工作业按“三八”制三班生产,随时检修及处理施工现场的文明生产,搞好文明施工。
3、施工设计
(1)钻机窝施工
钻机窝利用现有巷道,支护完好,无空顶、无悬矸、无离合顶,施工点里外各5m范围内无杂物,底板平整,无浮矸。要求钻机窝高度不低于3.5m。
(2)钻孔结构
Φ159mm孔径12m,下入Φ127 mm孔口管5m,Φ89mm孔径至终孔。
(3)孔口管固管
将套管下入孔内规定的深度,将配制好的水泥浆(水泥用425#,水泥:水=2∶1)通过注浆泵注入孔内,凝固48小时后扫孔至孔底,用泥浆泵向孔内压水,做耐压实验,待压力达到2MPa时,调整泵量,保持压力5 min,若孔口管无松动、管外无返水,则孔口管固管成功。
4、施工工艺
(1)钻孔测放
由矿技术人员按设计测放钻孔方位及仰角,施工方严格按矿技术员测放钻孔参数施工。
(2)用Φ108mm钻头钻进5m,用Φ159mm钻头扩
孔至5m,下入Φ127mm孔口管不少于3m(第一节上部焊接相应的法兰盘),用泥浆泵将配制好的浓水泥浆(水泥标号425#,水泥:水=2∶1)压入孔内,至管外返浆为止。待固管水泥凝固48小时后,用Φ89 mm钻头扫孔至套管项头以上0.3m,用注浆泵向孔内压水,做耐压实验,待压力达到2Mpa时,调整泵量,保持压力5 min,若孔口管无松动、管外无返水,则孔口管固管成功;若孔口管松动或管外返水,则应继续注浆,扫孔后重新固管,直至固管成功;重新注浆固管不成功时,起出孔口管,若孔口管无法起出,则封孔后重新开孔。
(3)固管成功后用Φ89mm钻头无芯钻进至12203采空区,孔内出水后即终孔。
(4)终孔后采取防喷反压措施,安全抽出钻具,并关闭孔口闸阀,将钻孔移交矿方。
mm、厚壁4.5 mm的地质钢管(最上一节焊接相应法兰盘)备足三孔使用,Φ108 mm闸阀(耐压力>2.5MPa)3个。
(3)循环系统
用防尘管路通过钻机立轴直接冲洗钻孔,利用矿井下供排水系统,保证岩粉排出。
2、施工组织
施工人员10人,其中项目负责一人,负责全方位生产和与矿方联系和交流。甲方配备项目负责一人,负责施工工程质量验收、协调下料、井下运输、供电、供水、通风。施工作业按“三八”制三班生产,随时检修及处理施工现场的文明生产,搞好文明施工。
3、施工设计
(1)钻机窝施工
钻机窝利用现有巷道,支护完好,无空顶、无悬矸、无离合顶,施工点里外各5m范围内无杂物,底板平整,无浮矸。要求钻机窝高度不低于3.5m。
(2)钻孔结构
Φ159mm孔径12m,下入Φ127 mm孔口管5m,Φ89mm孔径至终孔。
(3)孔口管固管
将套管下入孔内规定的深度,将配制好的水泥浆(水泥用425#,水泥:水=2∶1)通过注浆泵注入孔内,凝固48小时后扫孔至孔底,用泥浆泵向孔内压水,做耐压实验,待压力达到2MPa时,调整泵量,保持压力5 min,若孔口管无松动、管外无返水,则孔口管固管成功。
4、施工工艺
(1)钻孔测放
由矿技术人员按设计测放钻孔方位及仰角,施工方严格按矿技术员测放钻孔参数施工。
(2)用Φ108mm钻头钻进5m,用Φ159mm钻头扩孔至5m,下入Φ127mm孔口管不少于3m(第一节上部焊接相应的法兰盘),用泥浆泵将配制好的浓水泥浆(水泥标号425#,水泥:水=2∶1)压入孔内,至管外返浆为止。待固管水泥凝固48小时后,用Φ89 mm钻头扫孔至套管项头以上0.3m,用注浆泵向孔内压水,做耐压实验,待压力达到2Mpa时,调整泵量,保持压力5 min,若孔口管无松动、管外无返水,则孔口管固
管成功;若孔口管松动或管外返水,则应继续注浆,扫孔后重新固管,直至固管成功;重新注浆固管不成功时,起出孔口管,若孔口管无法起出,则封孔后重新开孔。
(3)固管成功后用Φ89mm钻头无芯钻进至12203采空区,孔内出水后即终孔。
(4)终孔后采取防喷反压措施,安全抽出钻具,并关闭孔口闸阀,将钻孔移交矿方。
请在这里输入公司或组织的名字
Enter The Name Of The Company Or Organization Here
