透层粘层封层施工技术交底
透层粘层封层施工技术交底**绕城高速公路东南段LM2合同段〔K13+140~K40+700〕〔透层、粘层、封层〕施工技术交底编制单位:**绕城高速公路东南段LM2合同段工程经理部编制时间:2022年12月1日**绕城高速公路东南段施工技术交底承包单位:中铁**局集团合同号:LM2监理单位:**省公路工程监理咨询公司编号:施工桩号K13+140K40+700施工内容透层、稀浆封层、粘层时间接受交底人交底人时间交底内容:一、工程概况二、透层、稀浆封层、粘层施工要求三、透层、稀浆封层、粘层施工方法四、资源配置要求五、平安保证措施六、文明施工及环保措施一、工程概况本合同段为路面工程LM2标,合同段起讫桩号为K13+140~K40+700,方案完工日期2022年6月30日,合同总造价2.02亿元。
主线工程主要包括15cm级配碎石底基层,43cm水泥稳定碎石基层,PC-2型乳化沥青透层,1cmE-3型改性乳化沥青稀浆封层,PC-3型乳化沥青粘层,8cmAC-25C型沥青混凝土下面层,6cmAC-20F型抗车辙剂沥青混凝土中面层,4cmMA-13型改性沥青上面层。
工程质量标准:交工验收质量评定合格,竣工验收质量评定优良。
表1透、粘、封层工程数量表工程名称设计型号数量〔m2〕备注透层PC-2544116乳化沥青稀浆封层E-3544116改性乳化沥青粘层PC-31648831乳化沥青二、透层、稀浆封层、粘层施工要求1、原材料要求根据设计,本标段透层采用PC-2乳化沥青施工,粘层采用PC-3乳化沥青施工,下封层采用BCR改性乳化沥青的E-3稀浆封层施工。
图纸中乳化沥青技术要求见表2。
表2乳化沥青技术要求试验工程单位品种及代号试验方法PC-2PC-3BCR破乳速度/慢裂快裂或中裂慢裂T0658粒子电荷/阳离子〔+〕T0653筛上筛余量〔1.18mm〕不大于%0.10.10.1T0652粘度恩格拉粘度E25/1~61~63~30T0622沥青标准粘度C25,38~208~2012~60T0621蒸发残留物含量,不小于%505060T0651针入度〔100g,25℃,5〕0.1mm50~30045~15040~100T0604软化点,不小于℃//53T0606延度,不小于cm40〔15℃〕4020〔5℃〕T0605溶解度,不小于%97.597.597.5T0607与矿料的粘附性,裹覆面积不小于/2/3//T0654储存稳定性1天不小于%111T06555天不小于%555T0655 表3E-3稀浆封层级配范围通过以下筛孔的质量百分率〔%〕筛孔9.54.752.361.180.60.30.150.075 10070-9045-7028-5019-3412-257-185-152、透层、稀浆封层、粘层施工过程控制标准透层、稀浆封层、粘层喷洒后,应进行外观检验,透层、粘层需现场测撒布量,稀浆封层需现场测量撒布厚度,透层还需进行透入深度检查,结果应符合下表规定。
透层封层粘层技术交底
透层封层粘层技术交底 IMB standardization office【IMB 5AB- IMBK 08- IMB 2C】
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第1页共6页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第2页共6页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第3页共6页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第4页共6页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第5页共6页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第6页共6页。
透层、粘层、封层施工技术交底
透层、粘层、封层施工技术交底一、工程概述1. 工程地点:XX市XX路段2. 工程名称:XX道路工程3. 工程规模:道路总长度为XX米,宽度为XX米,包括机动车道、非机动车道和人行道。
4. 工程结构:道路采用沥青混凝土路面,包括透层、粘层和封层。
二、施工准备1. 材料准备:确保施工所需沥青、碎石、砂等材料已全部到位,并符合国家质量标准。
2. 设备准备:准备相应的施工设备,如沥青混凝土拌合设备、摊铺机、压路机、喷洒车等。
3. 人员准备:确保施工人员已具备相应的技能和经验,并对施工过程中的安全注意事项进行告知。
4. 现场准备:对施工场地进行清理,确保无障碍物,便于施工顺利进行。
三、施工流程1. 透层施工:a. 在基层表面喷洒透层油,确保油膜均匀,无明显积油。
b. 透层油喷洒后应及时施工基层,避免油膜干燥。
2. 粘层施工:a. 在透层表面喷洒粘层油,确保油膜均匀,无明显积油。
b. 粘层油喷洒后应及时施工面层,避免油膜干燥。
3. 封层施工:a. 在粘层表面摊铺封层料,使用摊铺机进行均匀摊铺。
b. 封层料摊铺后,使用压路机进行压实,确保封层密实。
c. 封层施工完成后,对路面进行清理,确保无杂物。
四、施工注意事项1. 施工过程中应严格遵守安全操作规程,确保人身安全。
2. 透层、粘层、封层的施工应按照设计要求进行,确保沥青混凝土路面的质量。
3. 沥青混凝土拌合应均匀,确保拌合料的质量。
4. 摊铺机和压路机的施工速度应适宜,确保路面的平整度和密实度。
5. 施工过程中应加强对材料的质量控制,确保原材料和成品质量符合要求。
6. 加强施工过程中的沟通与协作,确保各个施工环节顺利进行。
五、施工后验收1. 检查沥青混凝土路面的平整度、密实度是否符合设计要求。
2. 检查透层、粘层、封层的施工质量,确保满足规范要求。
3. 检测沥青混凝土路面的强度和耐久性,确保满足设计要求。
4. 对施工过程进行记录,填写施工验收表,提交项目技术部进行验收。
封层、透层、粘层施工技术交底.(B1标)
封层、透层、粘层施工技术交底一、前言本文档是针对B1标的封层、透层、粘层施工技术交底而编写的,旨在通过文字的形式详细介绍施工技术的流程和要点,以确保施工质量。
二、封层施工技术1.基层处理封层施工前,需要对基层做好处理,确保基层的整体平整度和强度。
如有裂痕,应先进行处理,强度不足的地方需要进行修补,失平整度的地方需要磨平和刮涂。
2.布设隔离层在基层处理完毕后,需要在其表面布设隔离层,可采用亚麻布或胶纤维布,其厚度一般在2~3mm左右。
布设隔离层的目的在于防止基层的水分渗透到封层材料中,影响其性能。
3.施工方案封层施工时,一般采用双组份、自流平的环氧树脂材料,施工方案一般为:•初涂:将浆料均匀涂刷在基层表面;•砂浆:在初涂未干之前撒上砂浆,待干燥后清理多余的砂浆;•中涂:将浆料均匀涂刷在基层表面;•稠浆:在中涂未干之前涂刷一层稠浆,增加封层的厚度和强度;•终涂:将浆料均匀涂刷在基层表面。
4.注意事项在封层施工过程中,需要注意以下事项:•温度:施工环氧树脂材料需要在一定温度下进行,一般在5℃~35℃之间;•湿度:高湿度环境下会影响施工材料的性能,要尽量保持施工现场干燥;•厚度:封层的最小厚度为1.5mm,如需增加厚度,应采用分层施工方式;•打磨:封层固化后需要打磨,减少表面的不平整度和粗糙度。
三、透层施工技术1.基层处理透层施工前,需要对基层进行处理,保证其平整度和强度。
如有松散和损坏的地方需要进行修复。
2.布设隔离层透层施工时,需要在基层表面布设隔离层,防止基层中的水分渗透到透层材料中。
隔离层一般采用聚乙烯膜或防潮毡。
3.施工方案透层施工时,主要有以下步骤:•涂刷底漆:在基层表面均匀涂刷一层底漆,使透层和基层之间形成一个紧密结合的界面;•配制透层材料:根据施工要求,按照比例配制透层材料;•涂刷透层:将透层材料均匀涂刷在基层表面上,实现透明的效果;•清理毛刺:透层干燥后,需要清理表面的毛刺和细小的气泡。
透层粘层封层安全技术交底模板
一、交底目的为确保透层、粘层、封层施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行安全技术交底。
二、施工人员本次交底对象为参与透层、粘层、封层施工的所有人员。
三、施工范围本次交底涉及透层、粘层、封层施工的全过程。
四、安全注意事项1. 施工前的准备工作- 仔细阅读施工图纸,了解施工工艺和要求。
- 清理施工现场,确保无障碍物,地面平整。
- 检查施工设备,确保其处于良好状态。
- 对施工人员进行安全教育和培训,确保其掌握安全操作规程。
2. 施工过程中的安全操作- 透层施工时,注意防止沥青材料溢出,造成污染。
- 粘层施工时,严格控制洒布量,避免浪费和污染。
- 封层施工时,确保封层材料均匀分布,无遗漏。
- 使用喷洒设备时,注意设备的稳定性,防止倾倒。
- 严禁在施工现场吸烟、使用明火。
3. 个人防护- 施工人员应佩戴安全帽、工作服、手套等个人防护用品。
- 高空作业时,必须系好安全带,并配备安全绳。
- 遇到恶劣天气,如大风、雨雪等,应停止施工,确保人员安全。
4. 现场急救措施- 施工现场应配备急救箱,并确保急救药品齐全。
- 施工人员应掌握基本的急救知识和技能,如止血、包扎、心肺复苏等。
- 发生意外事故时,立即组织人员进行救援,并拨打急救电话。
五、施工注意事项1. 透层施工- 严格按照设计要求选择透层材料,确保其质量符合规范。
- 施工前,对基层进行检查,确保基层平整、无裂缝、无松散。
- 施工过程中,严格控制洒布量,确保透层油均匀覆盖基层表面。
2. 粘层施工- 选择合适的粘层材料,确保其粘结性能良好。
- 施工前,对基层进行处理,清除杂物,确保基层表面干净、平整。
- 施工过程中,严格控制洒布量,避免浪费和污染。
3. 封层施工- 选择合适的封层材料,确保其防水性能良好。
- 施工前,对基层进行检查,确保基层平整、无裂缝、无松散。
- 施工过程中,严格控制洒布量,确保封层材料均匀分布。
六、总结通过本次安全技术交底,希望大家能够充分认识到透层、粘层、封层施工过程中的安全重要性,严格遵守安全操作规程,确保施工安全。
路面沥青透层、粘层、封层施工技术交底
③在无机结合料稳定半刚性基层上浇洒透层沥青后,宜立即洒布用量(2~3)m³/1000㎡的石屑。撒布石屑或粗砂后,应立即用6~8t双钢轮压路机静压1~2遍。在铺砌沥青面层如发现局部地方透层沥青剥落应立即修补;当有多余的浮动石屑或粗砂时,应与扫除。

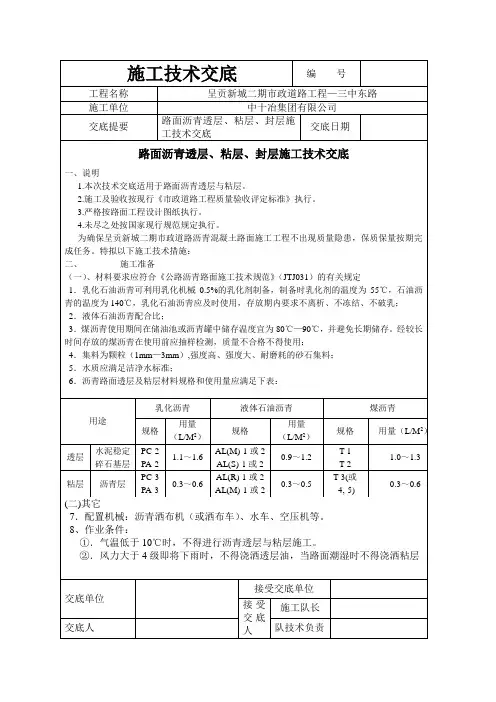

施工技术交底
编号
工程名称
呈贡新城二期市政道路工程—三中东路
施工单位
中十冶集团有限公司
交底提要
路面沥青透层、粘层、封层施工技术交底
交底日期
路面沥青透层、粘层、封层施工技术交底
一、说明
1.本次技术交底适用于路面沥青透层与粘层。
2.施工及验收按现行《市政道路工程质量验收评定标准》执行。
3.严格按路面工程设计图纸执行。
2、毡层施工
封闭交通→下承层验收并清扫干净→附属构造物覆盖保护→毡层沥青制备→沥青洒布车喷油(人工洒补遗漏部位)→质量检查
(二)操作工艺
1、透层施工
①透层宜紧接在基层施工结束表面稍干后浇洒,当基层完工时间较长,表面过分干燥时,应对基层进行清扫、风机吹净表层浮动的颗粒和杂物,在基层表面少量洒水,并对附属构造物覆盖保护,代表面稍干后浇洒头透层沥青。
②粘层沥青应均匀洒布或涂刷。浇洒过量处应予刮除,洒布不到位的部位,采用人工进行补洒。
③粘层沥青洒布后应紧接铺筑沥青面层,但乳化沥青应待破乳、水分蒸发完后铺筑。
交底单位
接受交底单位
接受交底人
施工队长
交底人
队技术负责
施工技术交底编号工程称呈贡新城二期市政道路工程—三中东路
透层粘层封层安全技术交底模板
一、工程概况1. 工程名称:[项目名称]2. 施工地点:[具体施工地点]3. 施工单位:[施工单位名称]4. 施工时间:[开始时间]至[结束时间]二、施工内容1. 透层施工:在基层上浇洒乳化沥青、煤沥青或液体沥青形成的透入基层表面的薄层。
2. 粘层施工:为加强沥青与沥青层之间、沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层。
3. 封层施工:为封闭表面空隙、防止水分浸入面层而铺筑的沥青混合料薄层。
三、安全注意事项1. 人员安全- 施工人员必须经过专业培训,熟悉施工工艺和安全操作规程。
- 施工现场应设立安全警示标志,并配备必要的安全防护设施。
- 施工人员应佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
2. 机械安全- 所有机械设备必须经过定期检查和维护,确保其处于良好的工作状态。
- 机械设备操作人员必须取得相应的操作资格证书。
- 机械设备操作过程中,应确保操作人员的安全距离。
3. 材料安全- 沥青材料等易燃易爆物品应储存在专用库房,并采取防火、防爆措施。
- 施工现场应配备灭火器材,并定期检查其有效性。
4. 环境安全- 施工现场应保持整洁,及时清理施工垃圾,防止污染环境。
- 施工过程中,应采取有效措施控制扬尘,减少对周围环境的影响。
四、施工工艺及流程1. 透层施工- 基层碾压成型后,表面稍变干燥、但尚未硬化的情况下喷洒透层油。
- 根据基层类型选择渗透性好的液体沥青、煤沥青、乳化沥青做透层油。
- 喷洒后通过钻孔或挖掘确认透层油渗透深度,要求渗透深度5-10mm。
2. 粘层施工- 在透层油完全渗透入基层后方可进行粘层施工。
- 根据要求选择合适的粘层油,并调节其粘度。
- 粘层油喷洒后应确保均匀分布,不得出现流淌或堆积。
3. 封层施工- 根据设计要求选择合适的封层材料,如沥青混合料、碎石等。
- 封层材料应均匀撒布,并确保其厚度符合设计要求。
- 封层完成后,应及时进行碾压,确保封层密实。
五、应急措施1. 如发生火灾,立即使用灭火器材进行扑救,并迅速撤离现场。
公路工程大修改造项目2级透层、封层、粘层安全交底
7、专职安全员巡回检查,发现安全隐患及时清除。
8、施工过程中要保护当地环境,废料不得乱弃乱放。
9、拌和机使用前进行相关安全检测、维护,配电箱均配备过载、漏电防护装置,电气作业由持证上岗的专职电工进行。维护、检修时,将总配电闸关闭,并将配电箱上锁,钥匙交由专人负责,并悬挂禁止合闸警示牌,检修完成后,由相关人员确认安全后,送电试机。
二、环境保证措施
1、施工中产生废渣、粉尘根据工地建设标准化建设指南环保要求进行处理,不得随意排放、堆弃,做到文明施工。
2、施工过程中应合理安排施工时间,减少噪声与振动对环境的影响。
3、运输车辆全部配备篷布,运输过程中覆盖严密。
4、施工便道采取硬化处理,加强洒水降尘,避免道路的扬尘对周边农户和农作物的污染。
20、机械设备在施工现场停放时,选择安全的停放地点,夜间有专人看管。
21、严禁对运转中的机械设备进行维修、保养、调整等作业,避免发生意外伤害事故。
22、利用现有乡村道路作为施工便道时,将乡村道路加以修整、加固、加宽,设置明显的交通安全警示标志。
23、路缘石运输使用机械装卸时,装卸人员要保持安全距离,使用人工装卸时,要注意协调配合,保证自身安全。运输车辆不得超载运输,不得超速行驶。
18、操作人员按照本机使用说明书规定,严格按操作规程中的“三检制”执行,即工作前、工作中、工作后的检查保养制度,具体操作执行《公路工程施工安全技术交底规程》中的机械设备安全操作规定以及各机械操作工安全技术交底内容。
19、驾驶室内保持整洁,严禁存放易燃、易爆物品。严禁酒后操作机械,严禁机械带病运转或超负荷运转。
3、在各个施工路口有专人指挥通行车辆,身穿反光背心,在路口设置明显的警示标志。
透层、封层、粘层安全交底
7、施工区域应设专人值守,非施工人员严禁入内;施工人员应按规定佩戴工作服、手套、鞋动保护用品。
8、沥青喷洒前,必须对检查井、闸井、雨水口采取覆盖等安全防护措施;沥青洒布前应进行试喷,确认合格;试喷时,油嘴前方3m内不得有人。
9、在道路上洒布透层油、粘层油应使用专用洒布机作业。
12、沥青洒布时,施工人员应位于沥青洒布机的上风向,并宜距喷洒边缘2m以外。
13、六级(含)以上风力时,不得进行沥青洒布作业;透层油喷洒后应及时撒布石屑。
被交底人签名:
10、采用液态沥青车运送液态沥青时应符合下列要求:
(1)向储油罐注入沥青,当浮标指示达到允许值最大容量时,应及时停止注入;用泵抽热沥青出油罐时,作业人员应避开。
(2)满载运行时,遇有弯道、下坡应提前减速,不得紧急制动;油罐装载不满时,应始终保持匀速行驶。
11、施工前,应检查运输道路上方架空线路,确认路面与电力架空线路的垂直距离符合安全距离要求、通讯架空线的高度满足车辆的运输安全要求。
安全技术交底记录
项目名称:西咸新区空港新城景平大街及北杜大街市政工程
施工单位:陕西中交基础建设有限公司
分部分项名称
路面工程
交底日期
作业班组
施工部位
透层、封层(沥青表面处治)、粘层
交 底 人
被交底人
安全技术交底内容
1、特种作业人员必须持证上岗,无证者不得上岗;操作者不得将本机械交给无本机种操作证者上机操作。
2、施工作业人员必须穿着反光服,佩带安全帽。
3、洒布机作业必须由专人指挥;作业前,指挥人员应检查现场作业路段,确认检查井盖盖牢人员和其他施工机械撤出作业路段后,方可向洒布机操作工发出作业指令。
路面透层、封层、粘层施工技术交底
(2)智能沥青洒布车
透层油的洒布采用电脑控制的专用沥青洒布车。该类型沥青洒布车自身带
有导热油加热系统和自动控制洒布量的电脑控制系统,洒布宽度和洒布量
均可调节,每个洒布喷头都是可控的,可以保证车速变化时,每平方米洒布 量不变。沥青洒布必须呈雾状。
1.2 施工准备
1.2.1 机具的准备 检查沥青喷洒车的使用状况,标定喷洒量。 1.2.2 基层表面处理 (1)用凿毛机械或钢丝刷对基层表面局部“镜面”部位镜像打毛处理,使基层 顶面粗集料部分外露; (2)用强力清扫机清扫,配合强力鼓风机吹干净浮尘,将基层表面彻底清洗干 净。除尘洁净以手探无粘尘为度; (3)基层局部出现松散应及时进行人工处理; (4)在洒布透层油前,必须遮挡路缘石及人工构造物,避免污染; (5)经监理工程师验收合格后方可喷洒透层油。
表2.3 同步碎石封层车主要技术参数
摊铺宽度(m) 沥青罐储量(L) 骨料斗容量(m³) 洒布面积(㎡)
≥4m
≥6000
≥12
≥35000
(2)50 型装载机 2~3 台,为封层车装碎石;
(3)30t 以上轮胎压路机 1~2 台;
(4)25~40t 沥青高温罐车;
(5)25t 碎石运料车,数量根据运距确定;
2.3 施工工艺
2.3.1 施工工序 封层施工采用同步碎石封层车,并对封层施工工序做以下要求,如图 2.1 所示。
图2.1 SBS改性沥青下封层施工工序
施工准备
透层施工完毕 工作面清扫
原材料选择与性能检测 施工设备选择与性能检测
同步碎石封层车同步洒 (撒)布沥青与碎石
碾压 施工质量检验
沥青洒布质量检测 碎石洒布质量检测
针入度指数PI
软化点(TR&B)
透层、粘层、封层技术交底
接收单位
交底人
接收人
3、碎石洒布后碾压要及时,压路机趁热将碎石压入沥青层,从低处往高进行,碾压速度不超过2km/h,碾压2遍,最后扫除多余松散颗粒。
交底单位
接收单位
交底人
接收人
施工技术交底记录
工程名称
XXX区基础设施建设项目
滨河路市政工程
分部工程
道路工程
分项工程名称
透层、黏层和封层
交底内容:
4、施工前后应封闭交通,严禁车辆通行,尽早覆盖下面层,以防污染。同步碎石封层的施工与下面层的施工应紧密衔接,待沥青下面层施工完成后方可开放交通。
四、黏层施工方法
1、粘层施工前,彻底清扫干净表面,保持下面层的清洁,平整度满足要求并通过监理工程师验收合格后进行黏层施工。
2、黏层采用沥青洒布车喷洒,黏层用于沥青混凝土结构层之间,路面病害铣刨后槽口的槽壁、槽底。
3、沥青洒布车喷洒改性沥青时应保持稳定速度和喷洒量。并保持整个洒布宽度喷洒均匀。要求喷油管与路面垂直,并有适当高度,要求洒布均匀,不漏白,洒布时不流淌,能够形成均匀的油膜。在喷灌外端设置遮护铁皮,以防沥青污染混凝土护栏和路边其他设施。
2、施工前,检查沥青洒布车的油泵系统、输油管道、油量表、保温设施等,保持干净、完好。每次完成沥青洒布后,将剩余残留物清除,一定要保持管道及喷头通畅。
3、透层沥青洒布后应不致流淌,渗入基层一定深度,不得在表面形成油膜。
4、黏层施工必须保证黏层油充分渗透、水分完全蒸发。改的效果。
5、刮大风、浓雾或下雨时,不得喷洒透层油、封层及黏层油。施工温度不得低于10℃。洒布时黏层油温度为40~70℃,纵横向搭接宽度为1~5cm。
6、黏层油施工要提前至面层施工前1~2d进行,待乳化沥青破乳、水分蒸发完成后,紧跟铺筑沥青混凝土层,确保黏层不被污染。
封层安全施工技术交底
封层安全施工技术交底随着建筑施工领域的不断发展与进步,建筑物的安全性和稳定性成为了施工过程中最为重要的考虑因素之一。
封层安全施工技术交底作为建筑施工中的一个关键环节,旨在确保施工人员对于封层施工工艺的理解和遵守,以最大程度地降低封层施工中的安全风险。
本文将从封层安全施工技术的重要性、施工前的准备工作、具体施工过程等方面,进行详细的介绍和阐述。
一、封层安全施工技术的重要性封层安全施工技术的重要性不言而喻。
在建筑施工过程中,封层工程往往承担着重要的功能性和安全性任务,如防水、防潮、防火等。
因此,合理的封层施工技术对于确保建筑物的安全性和持久性至关重要。
若封层施工技术存在缺陷或不合规范,将可能导致水渗漏、潮湿、霉变、火灾等安全隐患的出现,对建筑物的稳定性和使用效果造成严重影响。
二、封层安全施工技术交底前的准备工作在进行封层安全施工技术交底前,施工方应进行充分的准备工作,以确保施工的顺利进行和施工质量的保证。
1.了解施工图纸:施工方需要仔细研究施工图纸和设计方案,了解封层施工所需的具体材料、工艺和施工方法。
2.制定施工方案:根据施工图纸和设计要求,施工方应制定详细的施工方案,包括材料选用、工艺步骤、施工时间安排等。
3.安全交底会议:施工方应组织安全交底会议,明确封层施工中的安全注意事项和操作规程,并向施工人员进行培训和指导。
4.材料准备:施工方应提前准备好所需的封层材料,并对材料进行检查和测试,确保材料质量合格。
三、封层安全施工技术交底的具体内容封层安全施工技术交底的具体内容应根据不同的封层工程而定,以下列举一般常见的几个方面:1.施工过程:详细介绍封层施工的步骤和方法,包括清理基层、涂布材料、铺设防水层等。
2.安全要点:强调封层施工中的安全注意事项,如高空作业时的安全防护、材料储存时的防火措施等。
3.质量要求:明确封层施工的质量要求,如施工精度、表面平整度等。
4.施工规范:依据相关标准和规范,说明封层施工的技术要求和验收标准。
路面透层、下封层、粘层施工技术交底
路面透层、下封层、粘层施工技术交底一、透层油施工1、原材料透层油采用PC-2型慢裂乳化沥青,乳化沥青的用量应在0。
7~1.5L/m2. 2、机械设备采用的机械设备为FD5130GLQ型沥青洒布车,车辆在使用期间要注意保养,定期对车辆进行维护。
3、施工方案主要采用沥青洒布车进行喷洒及人工配合洒布车作业。
4、施工方法透层油主要是在基层施工完毕后喷洒.在上基层施工完毕后,洒水养护一天,然后喷洒沥青透层油.透层在施工前一天晚上用水车对施工完的上基层表面洒水,使其饱水,待第二天基层表面稍干燥,在尚未硬化的情况下喷洒乳化沥青,乳化沥青采用沥青洒布车均匀喷洒,对于沥青洒布车洒布不到的地方人工进行喷洒,其主要的施工环节为:沥青洒布车喷洒乳化沥青时要保持稳定速度和喷洒量,并保持整个喷洒宽度喷洒均匀。
洒布设备的喷嘴应适用于沥青的稠度,确保能成雾状,与洒油管成15°~20°的夹角,洒布完的透层不得出现花白条,否则必须采用人工进行补洒。
5、注意事项①洒布透层油之前应确保基层的表面整洁,无杂质。
②透层施工完成后,禁止除沥青混合料运输车外的其他车辆通行,限制行车速度,防止施工机械及车辆污染已完工的透层。
③洒布透层油的气温不得低于10℃,浓雾或雨天禁止施工。
④喷洒区附近的结构物和树木应以塑料薄膜保护,以免受到污染.二、下封层施工1、原材料①沥青:下封层油采用PC—3型快裂型乳化沥青,蒸发残物不少于50%,其延度、针入度、软化点等各项技术指标均能满足要求。
乳化沥青用量为1。
0—1.2kg/ m2。
②集料:采用5-10mm的石屑,石屑的用量为5—8 m3/km2.2、机械设备主要采用FD5130GLQ型沥青洒布车、DD110型双钢轮压路机和石屑洒布车。
3、施工方案下封层油采用沥青洒布车喷洒,石屑采用石屑洒布车进行洒布,对于石屑洒布车洒布不到的地方采用人工进行洒布.4、施工方法在透层油破乳渗入基层一定深度后,即可施工下封层,下封层乳化沥青主要采用沥青洒布车进行洒布,对于沥青洒布车洒布不到的地方人工进行喷洒,待其破乳且水份蒸发后,采用石屑洒布车洒布石屑,压路机紧随洒布车后对洒布完的石屑静压2遍,压路机不得随意刹车或“调头”,石屑洒布不到的地方,人工进行洒布。
封层安全施工技术交底
封层安全施工技术交底背景封层指的是在一座建筑物中,使用金属材料或其他材料对某些区域进行封闭,以避免事故的发生或者保障安全生产。
封层安全施工技术交底,是在封层施工前对施工团队进行安全方面的培训和交底,提高他们的安全意识和技能。
主要内容1.确认施工区域的封闭性:在进行封层施工之前,必须要确认封闭区域的封闭性,以避免施工过程中灰尘、烟雾等物质漏出,对他人造成危害。
所以,在进行封层施工之前,首先要清理现场,将施工区域与其他区域进行隔离。
2.做好环保措施:在封层施工过程中,为了避免粉尘、废水等对环境造成污染,需要采取相应的环保措施。
例如,在施工前就要进行深挖,并加以处理,避免污染底部的土壤;在作业时,要配备清扫车辆,及时清理尘土和物料散落在路面上的地方,以避免造成其他施工人员的人身伤害。
3.安全施工,防止火灾:在封层施工前,需要进行火源检查,避免火源伤害和火灾发生。
在施工过程中,需要配备专业人员进行火源管理和照明设置,防止火灾发生。
4.做好安全防护:在进行封层施工时,面对的危险包括电击、高空坠落、化学物质污染等风险,对此需要开展专项的安全培训和交底,培养施工人员建立强烈的安全意识,并督促他们做好个人防护措施。
同时,施工队伍需要派人进行安全监管,保证施工过程的安全。
5.技术指导:在封层施工中,需要进行专项技术指导,帮助工人掌握封层施工的规范和流程,避免出现不合理的施工方法和方式,确保安全生产。
总结进行封层安全施工技术交底,可以有效提高施工人员的安全意识和技能,保证施工过程的安全和规范。
通过以上的技术交底内容,可以帮助大家了解封层施工的注意事项和细节问题,并且建立建筑施工的安全意识,最终做到保证建筑工人安全和生产质量的双赢。
基层、面层、透层、封层、粘层技术交底
摊铺前,首先对下承层用鼓风机进行清扫。(续下一页)
审核人
交底人
接受交底人
安全技术交底记录
编号
工程名称
长春至东清公路 红石至夹皮沟段水毁恢复重建工程
施工单位
吉林省丰润建设工程有限公司
工程名称
AC-20中粒式沥青混凝土下面层
交底日期
2014年8月20日
(接上一页)
沥青路面的摊铺采用RP903摊铺机,佩有自动调节摊铺厚度及自动找平的装置,以及可加热振动熨平板和振动夯等初步压实装置。摊铺速度为2m/分钟,松铺系数初步定为1.15。
6)拌和站设专人负责场内车辆及设备运转安全,并由专业电工进行电力线路的安装、检测及维护。
审核人
交底人
接受交底人
安全技术交底记录
编号
工程名称
长春至东清公路 红石至夹皮沟段水毁恢复重建工程
施工单位
吉林省丰润建设工程有限公司
工程名称
乳化沥青透层
交底日期
2014年8月20日
交底内容:
1、透层沥青采用乳化沥青
交底人
接受交底人
安全技术交底记录
编号
工程名称
长春至东清公路 红石至夹皮沟段水毁恢复重建工程
施工单位
吉林省丰润建设工程有限公司
工程名称
水泥稳定碎石基层
交底日期
2014年7月25日
(接上一页)
5、摊铺混合料
采用2台摊铺机双梯队方式进行摊铺,对于基层摊铺厚度较大,无法用摊铺机一次摊铺成型的段落,在摊铺机前方,先用平地机配合推土机在基层全宽范围内先铺筑一层基层。为摊铺机预留20cm左右的摊铺厚度,在碾压合格后,摊铺机紧随进行摊铺作业。平地机摊铺作业的段落不宜太长,以达到在水泥初凝时间之前摊铺机摊铺并碾压完成为宜。
2-3透层、粘层、封层施工安全技术交底
施工安全技术交底记录版本/修改:D/0备注:项目总工程师对技术(试验)人员的一级技术交底,可以只按照分部分项工程进行交底即可;而技术人员对劳务作业队伍的二级技术交底,应根据作业队的作业内容交底。
记录人/日期:透层、粘层、封层施工安全技术交底一、透层、粘层、封层施工概况及作业特点1、XXX项目X合同段工程透层、粘层、封层施工概况、设计数据等描述。
2、作业特点:施工过程中主要存在机械伤害危险作业。
二、透层、封层、粘层撒布施工中存在的危险源和危害因素、危险部位施工现场:现场无专人指挥车辆及交通;现场作业及车辆指挥人员麻痹大意;施工地段未设置安全警示标志;机驾、操作人员无证上岗;机驾、操作人员疲劳、酒后操作;非作业人员进入作业现场。
三、透层、封层、粘层撒布施工方法、施工工艺流程(一)、透层施工方法及施工工艺流程1、基层表面准备:对养生达到7d的基层表面用铣刨机将局部“镜面”部位进行铣刨处理,尽量使水泥稳定碎石基层顶面粗集料部分外露;用空压机等将基层表面彻底清扫干净;在洒布透层油前2h,用洒水车将基层表面湿润;遮挡防护路缘石及人工构造物,避免污染。
2、喷洒设备的准备:在洒布透层油之前,预热并疏通油嘴,保证透层油洒布的均匀性。
在透层油完全渗透入基层后方可铺筑。
透层施工前将基层顶面清洗干净,雨天或大风天气严禁施工。
气温低于10℃情况下不进行透层油施工。
透层油的用量根据下卧层的表面粗燥程度通过试洒确定。
3、透层油宜采用沥青洒布车喷洒,并选择适宜的喷嘴、洒布速度和洒布量,且保持稳定。
4、根据乳化沥青的破乳时间调整下一道工序的施工时间,一般不小于12h。
5、喷洒透层油后严禁除沥青混合料运输车外的其它车辆、行人通过。
(二)、封层施工方法及施工工艺流程1、施工准备(1)、保证透层油有12h以上的渗透时间。
(2)、在施工路段内设置道路施工警示标志,前后路段封闭。
(3)、若透层的表面有泥土等杂物,用空压机吹干净,并保持干燥。
路桥施工技术交底 透层、粘层、封层施工技术交底
透层、粘层、封层施工技术交底1、透层施工工艺及方法(1)施工工艺流程对下承层缺陷处理(清扫、整理上基层)→对路缘、路肩石等保护→洒布乳化沥青→等待破乳成型、养护(2)施工方法下承层整理准备透层乳化沥青宜在上基层施工完毕并经检验合格后,待其表面稍干后进行浇洒。
此时对上基层表面存在的各种废渣用扫帚清扫干净。
对上基层完工经养生后时间较长、表面较干燥时,先将基层上的各种灰尘、浮渣等清扫干净,必要时人工用钢丝刷配合高压鼓风机、水枪等进行处理,并在基层表面少量洒水,等表面稍干后浇洒透层沥青。
施工透层,对上基层顶部的清扫很重要,这将关系到乳化沥青的透入量和与上基层的之间的黏结,对上基层顶面清扫、处理完毕后,待监理工程师确认后进行后续施工。
对路缘、路肩石等保护当施工透层路段的路缘石、路肩石、护栏立柱等人工构造物已施工时,防止喷洒乳化沥青时将其污染。
采用挡板及薄膜缠裹结构物等方法来避免污染。
洒布乳化沥青当监理工程师检验下承层顶面合格并对各种构件外露部分覆盖好后,用沥青洒布车进行乳化沥青的洒布。
洒布宽度在沥青面层宽度两侧各延伸不少于15cm,施工时可沿着上基层的全幅进行施工。
沥青洒布车将从中央分隔带处,分4幅逐幅向路基边缘处喷洒,两幅相邻地带可适当重叠,同时要做到不流淌。
透层沥青要在喷洒后,渗入基层深度不小于5~10mm、不出现流淌、不形成油膜为宜,由于基层表面粗糙程度不同而沥青用量也不同,一般控制在0.8-1.2kg/m2左右,一旦车速、喷嘴与沥青用量通过一小段的施工确定后,在以后的施工就不随意变动。
在确定沥青洒布量时,现场试验员必须及时测出沥青洒布量。
当有洒布车不便喷洒的地方或有少量“露白”的地方,用人工手持喷头或用油刷马上进行处理,当重叠处等局部地方有多余的透层沥青未渗入基层时,也要及时予以清除,避免形成油膜。
等待破乳成型、养护洒布透层乳化沥青后,严禁车辆、行人通过。
待乳化沥青破乳、表面干燥后,应紧接着铺筑沥青稀浆封层。
透层、封层、粘层技术交底
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第1页共6
页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第2页共6页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第3页共6页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第4页共6页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第5页共6页
技术交底记录
格式号:质技-38 编号:黄河大桥2015-05-10
交底人:接收人:日期:2015年5月10日第6页共6页
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。
基层、面层、透层、封层、粘层技术交底
交底人
接受交底人
平安技巧交底记实
编号
工程名称
长春至东清公路红石至夹皮沟段水毁恢复重建工程
施工单位
吉林省丰润扶植工程有限公司
工程名称
AC-20中粒式沥青混凝土下面层
交底日期
2014年8月20日
(接上一页)
料口监测,除丈量温度外,同时注意不雅察料的外不雅质量,如发明斑白料、糊料、冒青烟、离析等现象,立即陈述,并将有问题的料拔除,禁止上路.
长春至东清公路红石至夹皮沟段水毁恢复重建工程
施工单位
吉林省丰润扶植工程有限公司
工程名称
乳化沥青封层
交底日期
2014年8月20日
交底内容:
1、封层沥青采取乳化沥青
2、采取电脑控制的全智能专用沥青洒布车进行洒布.
2控制.
4、封层紧跟透层作业面落后行.
5、洒布封层沥青前对桥梁等结构物进行有效笼盖,以免污染.
集料和沥青按配合比规则的用量送进拌和机,集料经加热、除尘后,收受接管粉通过专门管道经加水湿润后直接排到废粉池.沥青采取导热油加热,加热温度按照沥青粘温曲线确定,一般普通90#沥青为150-160℃,矿料加热温度比沥青高5-10℃,拌和时间按照试拌确定一般良多于45s,必须使集料的颗粒被沥青完全包裹,混杂料充分拌和均匀.并安插专人在放
平安技巧交底记实
编号
工程名称
长春至东清公路红石至夹皮沟段水毁恢复重建工程
施工单位
吉林省丰润扶植工程有限公司
工程名称
水泥稳定碎石下层
交底日期
2014年7月25日
(接上一页)
7、养生
水泥稳定碎石下层在养生期间应保持一定的温度,在水泥稳定碎石下层碾压完成后立即进行洒水养护.养生期间不该过湿(每天喷洒水的次数随气候条件而定,一般喷洒四五次),一般养生7天(20℃条件下湿养6天,浸水1天).养生期间水泥稳定碎石下层不该忽干忽湿,确保整个养生期间下层概略始终保持湿润状态.养生期间应封锁交通并实时进行下封,在养生期和下封前,一定要增强水泥稳定层的庇护,设专人防护,严格禁止大吨位载重车辆通行.养生用洒水车的行速度不宜大于15km/h.
公路工程大修改造项目2级透层、封层、粘层技术交底
6、施工完毕禁止车辆通行,在成品路段两端设置醒目标志牌注明“施工路段,禁止入内”。
7、严格执行三检制,积极配合监理工程师的工作,发现问题及时纠正。对重要指标进行检测,要做到及时发现问题,及时处理。
质
量
标
准
5)将碎石加热至160~170℃与沥青进行预拌,每盘拌和时间为55S,其中干拌时间为6S,预拌碎石温度不得大于170℃出料。
(2)施工工艺流程
1)预拌碎石应在摊铺下面层前1-2天撒布,碎石撒布要做到均匀,对不均匀的地方用扫帚及时扫匀,达到全面覆盖,厚度一致,集料不重叠。
2)喷洒完透层油并待乳化沥青充分破乳以后,将装好材料的同步机开到施工洒布起点,调整沥青喷洒量及碎石撒布量。
2)乳化沥青洒布采用智能型沥青洒布车进行喷洒,洒布量用电脑自动控制,并由检测人员现场根据洒布面积和总体使用数量,检测校核其准确性,
3)透层是采用PC-2型乳化沥青,沥青用量为0.7-1.5L/m2。并在基层处于半干状态时进行洒布。
4)洒布车喷洒前,根据基层宽度合理调整喷洒宽度,尽量减少重叠;喷洒后要达到喷洒均匀,不流淌和渗入一定深度的效果。
2、下封层
(1)基本要求
1)沥青材料:采用A级70号道路石油沥青,洒布量控制在1.0-1.2kg/m2,预拌沥青含量0.4-0.6%。
2)石料规格采用S12,石料用量为7-9m³/1000m²,石料的覆盖率为80%。
3)洒布下封层:待透层油破乳后立即施工。
4)使用自带加热设备的沥青喷洒车喷洒热沥青,沥青洒布量经过试洒后确定;碎石洒布机应带有自动撒布控制系统3)将路缘石用塑料薄膜覆盖,防止被污染。
4)开动发动机,使同步碎石机各部位进入工作状态,行驶速度5-8Km/h,对于沥青泵要提前加热,保证油路畅通,严禁强行开车。打开各料门控制开关,使沥青喷出,同时撒布均匀碎石。沥青洒布量的参数设定,同步碎石封层车的控制系统就会根据车速自动调节沥青流量,使洒布量控制在设定量内,误差控制在±5%以内。碎石撒布量应根据现场试验检测,通过控制车速确定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工安全技术交底记录版本/修改:D/0备注:项目总工程师对技术(试验)人员的一级技术交底,可以只按照分部分项工程进行交底即可;而技术人员对劳务作业队伍的二级技术交底,应根据作业队的作业内容交底。
记录人/日期:透层、粘层、封层施工安全技术交底一、透层、粘层、封层施工概况及作业特点1、XXX项目X合同段工程透层、粘层、封层施工概况、设计数据等描述。
2、作业特点:施工过程中主要存在机械伤害危险作业。
二、透层、封层、粘层撒布施工中存在的危险源和危害因素、危险部位施工现场:现场无专人指挥车辆及交通;现场作业及车辆指挥人员麻痹大意;施工地段未设置安全警示标志;机驾、操作人员无证上岗;机驾、操作人员疲劳、酒后操作;非作业人员进入作业现场。
三、透层、封层、粘层撒布施工方法、施工工艺流程(一)、透层施工方法及施工工艺流程1、基层表面准备:对养生达到7d的基层表面用铣刨机将局部“镜面”部位进行铣刨处理,尽量使水泥稳定碎石基层顶面粗集料部分外露;用空压机等将基层表面彻底清扫干净;在洒布透层油前2h,用洒水车将基层表面湿润;遮挡防护路缘石及人工构造物,避免污染。
2、喷洒设备的准备:在洒布透层油之前,预热并疏通油嘴,保证透层油洒布的均匀性。
在透层油完全渗透入基层后方可铺筑。
透层施工前将基层顶面清洗干净,雨天或大风天气严禁施工。
气温低于10℃情况下不进行透层油施工。
透层油的用量根据下卧层的表面粗燥程度通过试洒确定。
3、透层油宜采用沥青洒布车喷洒,并选择适宜的喷嘴、洒布速度和洒布量,且保持稳定。
4、根据乳化沥青的破乳时间调整下一道工序的施工时间,一般不小于12h。
5、喷洒透层油后严禁除沥青混合料运输车外的其它车辆、行人通过。
(二)、封层施工方法及施工工艺流程1、施工准备(1)、保证透层油有12h以上的渗透时间。
(2)、在施工路段内设置道路施工警示标志,前后路段封闭。
(3)、若透层的表面有泥土等杂物,用空压机吹干净,并保持干燥。
④确定沥青、碎石、配套机具已准备就绪。
2、施工工艺(1)、向基层表面均匀喷洒SBS(Ⅰ-C)改性沥青,为保证雾状喷洒而形成均匀、等厚度的沥青膜,保持沥青在160~170℃的温度范围内,且喷嘴高度适宜。
(2)、在喷洒SBS(Ⅰ-C)改性沥青同时,立即均匀洒布碎石,局部采用人工辅助方法(用扫把)不使碎石上下重叠。
(3)、同步碎石封层机以适宜的作业速度匀速行驶,在此条件下碎石和沥青的撒布率匹配。
(4)、用9~16t轮胎压路机静压3~4遍,压路机不得随意刹车或掉头。
(5)、碾压完毕后,原则上1h(或2h)后可以开放交通,但需要对通行车辆限速(≤40km/h即可),以防止快速行车造成碎石飞溅。
(6)、对纵向接缝,在先做封层一侧暂留10~15cm宽度不撒布碎石,待另一侧封层时沿预留沥青边缘进行同步碎石撒布。
(7)、对横向接缝,在接缝处放置与洒布宽度同宽的钢板,长度为50cm,待洒布车通过后,立即将其清洗干净。
3、粘层施工方法及施工工艺流程(1)施工准备①沥青中、下面层受到污染,进行清洗并风干。
②喷洒区附近的结构物加以保护,以免溅上沥青受到污染。
③在洒布粘层油之前,预热并疏通油嘴,保证透层油洒布的均匀性。
(2)施工工艺①洒布粘层沥青的气温不低于10℃,且是稳定而上升的温度,风速适度。
风大、有雾或下雨不施工。
②粘层油统一使用沥青洒布车喷洒,沥青洒布量根据下承层的类型通过试洒确定,一般控制在0.3~0.5kg/m2。
喷洒时沿路基纵向匀速喷洒乳化沥青,在横断面上,先洒布靠近中央分隔带的一个车道,由内向外,一个车道接着一个车道喷洒,下一个车道与前一个车道原则不重叠或少重叠,但也不能漏洒,漏洒处需用人工喷洒设备补洒。
③在喷洒工作开始前通知监理工程师。
洒油量、温度条件及洒布面积均在洒布前获得认可。
当路面潮湿时不得喷洒粘层沥青。
④在喷洒交接处洒布沥青时精心控制,使之不超过批准的洒油量。
喷洒超量、漏洒或少洒的地方予纠正。
⑤洒布车喷洒完一个车道停车后,立即用油槽接住排油管滴下的乳化沥青,以防局部乳化沥青过多,若出现此情况时承包人予以清除。
⑥洒完粘层油后,严禁除混合料运输车辆外的车辆、行人通过。
待乳化沥青破乳后方可进行上一个面层的施工。
⑦粘层施工时间恰当,下一个沥青面层施工在粘层油完全破乳后进行,但粘层的喷洒时间亦不宜过早,确保粘层不受污染。
适宜的喷洒时间在下一个沥青面层施工前12~24个小时。
四、安全技术要求及预控措施、安全操作规程(一)、封层、透层及粘层安全技术要求1、喷洒前应做好检查井、闸井、雨水口的安全防护;2、洒布车行驶中不得使用加热系统。
洒布地段不得使用明火。
3、小型机具洒布沥青时,喷头不得朝上,喷头10m范围不得站人、不得逆风作业。
4、大风天气,不得喷洒沥青。
(二)、预控措施1、载装沥青或空载行驶的撒布车辆应注意中速行驶。
遇有弯道或路面减速带时,应提前减速,尽量避免紧急制动。
2、撒布车辆行驶时,严禁使用加热系统。
3、出、入施工现场时,驾驶人员应服从施工现场交通疏导管理人员的指挥,注意加强现场车辆通行情况观察,严防发生交通事故。
4、沥青撒布施工现场应设专人警戒。
5、施工现场撒布地段的障碍物应清除干净。
6、沥青撒布时,作业范围内不得有人。
7、工现场不得有明火。
8、工作前,操作人员应检查机械、撒布装置及防护、防火设备是否齐全有效。
检查确认完好后,才可正式喷洒。
9、驶员与沥青撒布操作人员应紧密配合,操作人员应佩戴防护用品,注意自身安全。
作业时,在喷洒沥青方向10m 以内不得有人停留。
六、事故隐患的预防措施和应急避险措施(一)、组织成立安全事故应急救援指挥部、应急救援小组,设置指挥长、副指挥以及指挥部办公室及工作人员,各自职责、岗位划分清晰。
突发安全生产事件应急工作,坚持统一领导、部门联动,实行分级管理、分级实施,各司其职、各负其责,资源共享、快速反应的原则。
1、现场应急救援小组响应工作程序(1)、发现、接报安全事故或其他异常情况时,各单位按照规定的级别和权限及时向上级单位或应急指挥部报告,并组织有关人员到达现场,组织指挥救援、抢险,进入响应工作程序。
(2)、由现场应急救援小组正、副组长安排组织实施。
其他小组成员各司其职,组织有关部门及时制定应急救援安全保障措施和其他安全管理保证事项,并监督指导应急救援小组组织贯彻实施。
(3)、主管领导和相关部门严格按照职责做好救援、抢险和救援响应工作,随时向上级有关部门报告事故救援情况;及时增加所需的应急救援援助响应人员、设备等;并切实做好救援、抢险和善后的各项工作。
2、应急救援指挥部响应工作程序(1)接警后,主要领导应过问事件并亲自或委派专人负责指挥,立即组织人员赶赴现场了解核实有关情况,听取现场救援小组应急救援措施后,可补充完善制定临时应急救援措施,及时进行救援、抢险,进行有效控制,防止事故的蔓延。
(2)、各有关领导和相关部门严格按照职责做好救援、抢险和救援响应工作,随时向上级部门报告事故情况及所需的应急救援援助响应工作情况;并要求现场应急救援小组及有关人员切实做好救援、抢险和善后的各项工作。
(3)、对于I级、II级突发事件,公司应急指挥部在处置的同时,及时向交通运输厅及区安监局报告。
3、员工应急救援响应工作程序及人员安全防护(1)、全体员工都应以高度的政治责任感和人道主义精神积极投入到事故应急救援、抢险之中去,并积极配合、协助事故的救援调查工作,不得以任何方式阻挠、干涉事故的调查救援。
(2)、应急救援单位提供不同类型的突发事件救援人员的安全防护装备,发放使用说明,并告知应急人员安全防护措施。
(3)、按照相关事件应急预案规定的处置办法,采取必要防护措施保护群众安全及紧急情况下的群众疏散撤离方式、程序、组织、指挥。
疏散撤离的范围、路线、紧急避难场所等。
二、施工现场伤害事故应急救援措施1、事故原因(1)、操作人员违章作业,维修管理不善。
(2)、没有采用安全防护措施(包括防护缺陷),使带病机械设备投入使用。
2、抢救步骤(1)、事故发生后,第一发现人或现场施工负责人立即向抢救指挥者或办公室报告,简述出事地点、事故情况、受伤人数、伤情等。
(2)、指挥者根据情况作出决定:①立即赶到事故现场,根据人员伤情组织抢救;②立即组织联系急救中心或医院,报告出事地点,受伤人数和伤情,让他们立即派出急救人员和车辆;③立即组织人员、车辆赶到现场,对受伤人员进行简单急救,等待急救中心或医院急救人员到来;④立即组织将受伤人员送往医院急救;⑤如属交通事故,同时应向交警部门报告,并保护事故现场。
(3)、简单急救措施①迅速切断机器设备的电源,停止运转的机械,同时按规定上报。
②迅速使伤者脱离致伤源,必要时拆卸机器,移出受伤肢体,在进行抢救前,检查现场有否其它致害物,确保安全才能施行抢救。
③现场救治:遇伤者休克,进行人工呼吸;遇伤者呼吸、心跳停止,进行人工呼吸,胸外心脏挤压;遇伤者出血,为避免伤势恶化,在急救人员到来前或送往医院前,对出血、骨折等伤员可采取简单急救:七、其他应注意的安全事项和劳动纪律1、其他应注意安全事项(1)进入施工现场时严禁穿拖鞋、高跟鞋或赤脚、赤膊,女工严禁穿裙子。
(2)不得在施工现场打闹玩耍,不得将家属、小孩或无关人员带入施工现场。
(3)严禁酒后作业及进入施工场区。
(4)严禁任意拆除和挪动施工现场各种防护设施和安全标志、标牌。
(5)所有员工(含下属各施工班组成员)必须接受安全生产技术教育,由项目经理部组织对各员工进行安全教育培训讲座、安全技术交底,接受教育交底人员必须在安全生产技术交底资料上进行签字确认。
(6)在正式施工前,施工队应根据工程实际情况制定符合工程进展实际需要的专项安全生产技术防护措施,成立安全生产领导小组。
(7)施工队必须设立专职和兼职安全员,对整个施工生产全过程进行安全监督、检查。
(8)施工所用的各种机具设备和劳动保护用品,应定期进行检查和必要的检验,保证其经常处于完好状态;不合格的机具设备和劳动保护用品严禁使用。
(9)所有参建员工都有义务和责任对施工场区所设置的安全标志、标牌有监督和保护的权利与责任。
在平时生产过程发现有歪斜、移动的应自觉重新树立好;一旦发现有人破坏设施应立即制止,制止无效的情况下立即通知项目部安全生产部进行处理。
2、劳动纪律在进场工作前,自觉接受“新工人三级安全教育”、“公路施工企业安全生产纪律”,本岗位的“安全生产操作规程”以及本单位的各项安全、治安管理规定和规章制度的教育。
(1)项目部全体工作人员要热爱工地,树立以工地为家的主人翁思想,关心项目部的发展,团结协作、齐心协力、遵章守纪、规范管理、工程优质、维护形象。
(2)项目部全体人员要服从领导,听从指挥,认真做好各项工作。
(3)项目部全体管理人员要监守工作岗位,不得擅离职守,更不得利用工作时间外出办理私事,一经发现,按旷工处理。
