空调安装进度表

合集下载

设备安装进度计划表

设备安装进度计划表

8 水处理管道施工
9 消防喷淋消火栓管道施工
10 给、排水管道施工
11 动力及照明管线施工
12 保安监控系统管线施工
13 电梯安装
14 电话系统管线施工
15 有线电视系统管线施工
16 综合网络布线管线施工
17 背景音乐系统管线施工
18 消防报警系统管线施工
19 隐蔽工程验收
20 空调机房管道设备安装
32 厨房送、排风系统
33 厨具设备安装
34 燃气管道安装施工
35 饰面基层施工
36 饰面施工
37 各单项工程调试
38 各单项工程的竣工验收
39 竣工申请、竣工图、竣工资料提交
40 水疗竣工验收
41 工程整改
42 开荒卫生清洁
43 家具、用品用具布置
44 配饰、绿植布置
45 VI导视、广告、灯箱安装
46 内部试业
47 隆重开业 日期
竣工
验收
筹备组工程部 2010.4.28
各设施设备工程施工进度计划表
工程项目
12月
1月
2月
3月
4月
5月
6月
7月
8月Leabharlann 9月一二三四一二三四一二三四一二三四一二三四一二三四一二三四一二三四一二三四一二三四
1 主体、裙楼土建工程 2 建筑给排水管道安装 3 园林景观土建施工
4 市政管网施工
5 苗木花卉移栽
6 空调冷冻、冷却水管道施工
7 空调新风、排风管道施工
21 空调送、排风风机安装
22 水处理机房管道设备安装
23 水疗设备、干、湿蒸房安装
24 消防喷淋头、消火栓箱安装
25 给排、水机房管道设备安装

样板房进度计划表

样板房进度计划表

1天
根据进度施工人员共18名,其中:瓦工:4人、木工:5人、油漆工:3人、水电工:3人、其它:3人,按进度需要进场施工,其中电工必须持证上岗。
卫生间防水试水试验验 收
1天
14 瓦工洗手间墙地面铺贴 5天
15 洗手间台板钢架制作 2天
16 房间挂衣柜等木工制作 12天
17 房间隔墙玻璃安装
1天
18 洗手间台板钢架安装 1天
19 瓦工窗台板安装
2天
20 房间扇灰及乳胶漆饰面 9天
21 中央空调风口安装
1天
22 油漆项目施工
4天
样板房室内装修施工进度表
1
2
3
4
5
6
7
8
9
1 0
1 1
1 2

1 3
1 4
1 5
1 6
1 7
1 8
1 9
2 0
2 1
2 2
2 3
2 4
2 5
2 6
2 7
2 8
2 9
3 0
3 1
3 2
3 3
3 4
3 5
3 6
3 7
3 8
3 9
4 0
4 1
4 2
4 3
4 4
4 5
备注
备 料 备 料 备 料
备 料
备 料 备 料
备 料
备 料 备 料
序 号
分项施工名称 天数
1 施工准备
2天
2 测量放线
1.5 天
3 放线核定
0.5 天
4 水电开槽配管配线
3天
5 瓦工补槽
2天
6 暖通管道安装
5天

安装工程剩余工程量及进度表、资金计划、情况说明

安装工程剩余工程量及进度表、资金计划、情况说明

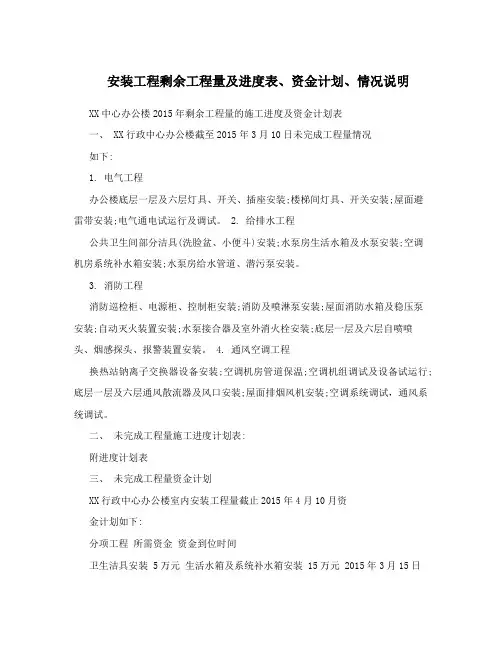

安装工程剩余工程量及进度表、资金计划、情况说明XX中心办公楼2015年剩余工程量的施工进度及资金计划表一、 XX行政中心办公楼截至2015年3月10日未完成工程量情况如下:1. 电气工程办公楼底层一层及六层灯具、开关、插座安装;楼梯间灯具、开关安装;屋面避雷带安装;电气通电试运行及调试。

2. 给排水工程公共卫生间部分洁具(洗脸盆、小便斗)安装;水泵房生活水箱及水泵安装;空调机房系统补水箱安装;水泵房给水管道、潜污泵安装。

3. 消防工程消防巡检柜、电源柜、控制柜安装;消防及喷淋泵安装;屋面消防水箱及稳压泵安装;自动灭火装置安装;水泵接合器及室外消火栓安装;底层一层及六层自喷喷头、烟感探头、报警装置安装。

4. 通风空调工程换热站钠离子交换器设备安装;空调机房管道保温;空调机组调试及设备试运行;底层一层及六层通风散流器及风口安装;屋面排烟风机安装;空调系统调试,通风系统调试。

二、未完成工程量施工进度计划表:附进度计划表三、未完成工程量资金计划XX行政中心办公楼室内安装工程量截止2015年4月10月资金计划如下:分项工程所需资金资金到位时间卫生洁具安装 5万元生活水箱及系统补水箱安装 15万元 2015年3月15日灯具安装 10万元 2015年3月15日开关插座及空调调速器安装 5万元 2015年3月15日避雷带安装 2万元 2015年3月15日风机安装 3万元 2015年3月25日空调风口及散流器安装 10万元 2015年3月25日空调机房管道保温 10万元 2015年3月25日空调机房钠离子补水器安装 5万元 2015年3月25日自喷及消火栓泵安装 25万元 2015年3月15日水泵接合器及消火栓安装 15万元 2015年3月25日主机柜、控制柜巡检柜安装 35万元 2015年3月15日消防联动主机安装 10万元 2015年3月15日自动灭火装置安装 15万元 2015年3月15日烟感探测器、自喷头安装 15万元 2015年3月15日手动报警及控制模块安装 30万元 2015年3月15日消防水箱安装 5万元 2015年3月15日消防增压稳压泵安装 5万元 2015年3月15日人工费 30万元 2015年3月15日合计 250万元剩余工程量所需资金:175万元。

空气源热泵工程进度计划表

空气源热泵工程进度计划表
空源热泵工程进度计划表
序号
工作内容
施工天
日历天

(天) 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30
空调系统安装总工期 一 施工准备 1 施工人员进场 2 临时设施准备(临时水、电等) 3 施工机械进场 4 施工技术文件准备 二 机房设备吊装就位 1 设备基础核验 2 设备吊装就位 三 机房管道施工 1 核定管路走向及定位 2 主管路施工 3 支管路施工 4 管路与设备连接 5 各种仪表等附件安装 四 室内末端设备安装 1 风机盘管定位及固定 2 室内主管路安装 3 室内支管路安装 4 管路与设备连接 五 管路系统打压及冲洗 1 系统注水 2 系统打压 3 系统冲洗 六 防腐、绝热 1 管路除锈刷漆 2 管路保温 七 电气安装 1 配电箱就位固定 2 桥架及线管敷设 3 电缆、控制线敷设连接 4 通电核查 八 系统调试 九 竣工验收
30天 2天 0.5 0.5
1 0.5 2天 0.5 1.5 8天 1 3 2 1 1 8天 2 3 2 1 4天 1 1 2 4天 2 2 4天 0.5 2 1 0.5 2天 2天

施工进度计划及保证措施

施工进度计划及保证措施

1二、施工进度及工期保证措施一、施工进度表上海脑科医院新住院大楼手术室、ICU、消毒供应中心净化设备安装工程施工进度表注: 1.由于安装工期紧, 安装必须与装修及工艺专业紧密配合, 严格按有关规范施工。

2.器械柜等安装从围护结构放样开始同步进行。

3、根据业主要求, 可适当增加人员, 调整工期。

本计划安排工期, 主体90天, 调试及扫尾5天。

4、如遇其它客观原因, 工期顺延A.施工进度编制及保证措施如我公司中标, 我公司将本着全心全意为客户服务的宗旨, 在人员组织、施工工艺、设备投入、材料供应等方面精心策划, 承诺保证在预定目标工期的期限内完成招标文件规定的全部工程内容。

具体措施如下:一、组织措施:1.在项目班子中设置施工进度控制专门人员, 具体调度、控制安排施工, 必要时合理安排夜间施工;2.施工前, 进行分析并进行项目分解, 并建立编码体系;3.编制形象进度计划网络图, 确定进度协调工作制度, 对影响进度目标实现的干扰和风险因素进行分析并加以排除;4.加强现场文明施工及成品的保护,防止不必要的返工,缩短竣工收尾的工作时间。

5.加强与各方面的协调、配合工作, 保证各项目的及时开工。

加强现场管理, 由项目部统一协调, 在互不影响的情况下有条不紊的进行穿插施工, 交叉作业;6.根据总的施工进度, 编制月度及每周工作计划, 各施工班组每天上报当日工作计划, 项目经理部每天下班前半小时, 组织各班组验收质量及进度;7.每周末和月末必须将各部位的完成情况, 对照计划, 检查计划的执行情况, 如有不完成的, 必须认真分析未完工的原因, 并制定补救措施, 以保证工程的整体进度;二、8.有计划组织材料及设备供应, 对于需请业主认可的材料或者设备, 提前报请业主和监理公司认可, 经签字认可后, 立即组织订货。

主要的材料按进场计划按时按量进入现场;9.在安装过程中,业主单位应派1-2名专业技术人员在工程现场办公,有利于双方协作和及时解决有关的技术问题,确保工程施工进度。

中央空调施工组织计划和工程进度表

中央空调施工组织计划和工程进度表

3)施工组织计划目录一、施工工艺流程二、大金V R V变频控制空调系统安装技术说明及验收方案三、质量控制措施四、施工管理结构组织网络五、空调安装人员组织表六、施工安全规程七、安全管理网络八、质量管理网络九、产品保护措施十、安全防火措施十一、文明施工措施一、施工组织方案1、管线安装:(1)冷媒管及信号线排放施工内容 :冷媒管及信号线安装材料 :去脂紫铜管,直通,弯头等分歧管,保温管、吊钩、包扎带等。

§管线排放的施工要求:a.冷媒管安装前须将其内壁清理干净;b.冷媒管对接或拐弯时,须用直通和弯头焊接;c.分歧管须水平或垂直排放;d.所有焊接须用充氮保护;e.保温管与冷媒管须接触紧密,信号线随冷媒管行至各室内机,包扎带须包扎严紧,外观漂亮;f.冷媒管须横平竖直,每1.5-2m须装吊钩(指主管);g.冷媒管在安装完毕后冲氮42kg/cm2保压、24小时保证不泄漏,并保证管内无赃物及水份。

(2)冷凝水管排放施工内容 : 冷凝水管排放材料 : PVC塑料硬管,保温管、吊钩等。

§冷凝水管排放的施工要求:a.冷凝水管安装前须将其内壁清理干净。

b.冷凝水管对接或拐弯时须用直通和弯头粘接。

c.冷凝水管须以1/100的坡度排放,以保证出水畅通。

d.所有粘接须尽可能牢固,严防漏水。

e.保温管与冷凝水管须接触紧密,外观漂亮。

f.冷凝水管每1.5~2m左右须装吊钩。

g.冷凝水管在安装完毕后需注水试漏。

(3) 室内电器工程施工内容:信号线及控制线的排放材料 :0.75~1.25mm2信号线§室内电器工程的施工要求:a.接线端口必须连接牢固,接触良好。

b.接线必须准确、无误。

§需其他分包商配合部分:电源线需按要求送至室内机位置并预留1m左右(详见空调安装配线要求表)。

2、室内机吊装施工内容 :室内机吊装及室内系统连接材料 :吊杆等。

§室内机吊装的施工要求:a.室内机需水平安装。

空调安装工程施工进度表(工期为42天)

空调安装工程施工进度表(工期为42天)

空调安装工程施工进度表(工期为42天)
项目背景
本文档旨在提供空调安装工程施工进度表,以确保工程能按时完成。

工期为42天,需要精确控制每个阶段的进展。

工程进度表
下面是空调安装工程的施工进度表:
注意事项
- 请保证每个阶段按时完成,确保工期不延误。

- 在设备选型和设计方案确认阶段,务必选择合适的设备和方案。

- 在材料采购阶段,及时采购所需材料,确保施工不会因为缺
乏材料而停滞。

- 在建设许可申请阶段,及时进行申请,以避免延误工期。

- 施工过程中,请保持现场秩序,确保施工质量和效率。

- 设备安装、试运行、调试与调整阶段需要仔细检查,并做好
相应的调整工作。

- 完成工程后,请及时进行验收,确保工程符合要求。

总结
本进度表提供了空调安装工程施工的详细计划,每个阶段都有
对应的时间要求。

请按照进度表的要求进行施工,确保工程能按时
完成。

在施工过程中,遵守注意事项,保持良好的施工秩序和质量,以确保工程符合要求。

请按照上述进度表和注意事项进行工程施工。

祝顺利完成!。

医院空调通风施工进度计划

医院空调通风施工进度计划
2
室内水管,风管支架制作
3
水管,风管及辅材到场
4
风机盘管吊装,风管水管吊装
5
排烟风机及新风机安装
6
机房设备到场及安装
7
空调水管试压
8
空调水管线保温
9
室内风口安装
10
空调设备及通风排烟设备调试
注;以上工期特殊天气及其他情况除外。设备有限公司项目部
世上没有一件工作不辛苦,没有一处人事不复杂。不要随意发脾气,谁都不欠你的
工程名称:服务区医院空调与通风开工日期:2017-6-12,计划人数:30-38人
日期
分项名称
2017年8月
2017年9月
2017年10月
2017年11月
2017年12月
1
5
10
15
20
25
30
1
5
10
15
20
25
3115ຫໍສະໝຸດ 101520
25
31
1
5
10
15
20
25
30
1
5
10
15
20
1
施工人员和机械进场

工程项目进度表格模板

工程项目进度表格模板

10121416182022242628302468101214161820222426283024681012141618202224262831246810121416182022242628302461施工准备组建项目部72023/10/102023/10/16钢管架搭设22023/10/142023/10/15墙体硅酸钙板拆除,加气水泥板拆除,垃圾外运82023/10/152023/10/22墙体钢结构拆除92023/10/202023/10/283满堂脚手架搭设脚手架搭设施工342023/10/282023/11/30通风空调布管602023/10/282023/12/26通风空调设备安装调试242023/12/282024/1/20强、弱电布管布线672023/10/262023/12/31强、弱电灯具,开关插座设备安装262023/1/12023/1/26给排水管道安装362023/10/262023/11/30卫浴安装112024/1/102024/1/207消防管道安装消防管道,设备安装332023/11/42023/12/68砌体工程内墙砌体施工、墙面抹灰182023/10/262023/11/129墙地砖铺装墙地面地板砖,墙砖铺装872023/11/12024/1/2610天花吊顶工程铝板吊顶,硅酸钙板吊顶,铝单板吊顶工程等822023/11/42024/1/2411涂料工程界面剂涂刷,阴阳角线安装,防潮腻子刮塑,打磨涂刷有机涂料822023/11/102024/1/3012纸面石膏板封贴原硅酸钙板墙体加铺纸面石膏板362023/11/52023/12/1013满堂脚手架拆除脚手架拆除施工632023/11/192024/1/2014门窗工程门窗定制、安装272023/12/202024/1/1515竣工保洁竣工精保洁162024/1/202024/2/416收尾工程零星收尾工程量施工、准备竣工验收资料92024/1/252024/2/217工程竣工工程竣工验收及资料归档92024/1/292024/2/6说明:1、本进度计划未考虑特殊天气和不可抗力因素;2、本进度计划未涉及的分项工程穿插施工。

暖通工程施工进度计划表

暖通工程施工进度计划表
工程名称:XX培训中心暖通工程
工程进度计划表
计划进度工期 365 天
序 号
分项工程名称
10 20 30 40 50 60 70 80 90 100 110 120 130 140 150 160 170 180 190 200 210 220 230 240 250 260 270 280 290 300 310 320 330 340 350 360 370
制表人: 装饰设计工程有限公司
审核:
批准:
制表时间: 2014年6月15日
2014年
2015年
六月
七月
八月
九月
十月
十一月 十二月
一月
二月
三月
四月
五月 六
上中下上中下上中下上中下上中下上中下上中下上中下上中下上中下上中下上中下上
1 施工准备
2 水管支吊架制安
3 管井水系统立管安装
4 支水管及配件安装
5 主水管制安
6 冷凝水管制安
7 水压及通水(倒坡)试验
8 水管保温
9 风管支吊架制安
10 风管及配件安装
11 设备支吊架安装
12 设备安装
13 水压及通水试验(系统试压)
14 隐蔽工程验收
15 冷却塔安装
16 风口安装(含软接)
17 空调电气及控制安装
18 系统调试
19 竣工验收(含资料)源自20 交付使用21 工程资料、人员培训
编制说明:1、本进度计划图是按365日工期编制的; 2、具体开工日期以甲方或监理开工令为准,待具体施工时结合其他专业施工进度做进一步调整深化; 3、本进度计划按培训楼、研发1、2、3号楼同时开工为准。

中央空调(风冷冷热水机)安装指南

中央空调(风冷冷热水机)安装指南
2024/6/26
制作室外机基础
主机安装 风管的制作与安装 风管保温 电气部分安装 试运转及调试 合格验收交付用
7
二、空调安装的前期工作
1、施工准备:
依照公司的质量保障、安全生产、消防安全、文明生产等相关规定,根据工程的基本情况, 工程计划和要求,对施工现场、办公、临时用电、用水等设施做出计划,进入现场的施工人员, 要经过技术、质量、安全消除专业培训,合格后持证上岗,并应对进场施工人员进行入场及职 业道德教育,增强法制观念,爱护国家财产,在多单位、多工种交叉作业中要注意协作配合。 2、 工程管理人员要认真阅图,依据工程的基本情况和要求,做出劳动技术物资供应计划,重点 是施工机具,设备进场,材料零配件供应等几方面。 3、 工作人员应认真阅图,了解工程概况,工程特点,工艺流程,设备位置,管道标高坡度,管 材选用,阀件选用、埋件制作、孔洞预留等。 4、 充分掌握各系统使用材料的规格、数量、等数据,按施工进度计划,核实进场材料的数量, 检查规格尺寸、型号是否符合设计要求。 5、 管材阀门等材料及主要零配件应有符合国家或部门现行标准的技术质量鉴定文件或产品合格 证,阀门应做抽样试验,无缝或焊接钢管表面不能有明显锈蚀,扭曲等毛病。
保温玻璃钢风管可将管壁制成夹层,夹心材料可采用聚苯乙烯,聚氨酯泡沫塑料等。
2024/6/26
9
三、中央空调通风系统施工方法及要求
硬聚氯乙烯塑料板、玻璃保温棉板风管示意图
2024/6/26
10
三、中央空调通风系统施工方法及要求
1、通风管道制作方法及要求
1)通风、空气调节工程所使用的主要材料、设备、成品半成品等均应有出厂合格证明书或质量鉴定 文件。
16
三、中央空调通风系统施工方法及要求

空调系统施工方案

空调系统施工方案

空调系统施工方案1通风空调施工组织流程1。

1通风空调工程特点及施工流程说明空调工程施工流程说明:(1)按照招标文件给定本工程的工作范围和进度要求,确定各关键节点的开工/完成时间。

(2)空调施工顺序按照结构施工的先后顺序分区域独立施工,安装完善后进行系统压力试验、漏风量检测。

(3)地上各楼层需要吊装的空调设备材料尽量集中分批吊装,主要采用汽车吊吊装的方式完成垂直运输。

(4)由于空调系统的调试工作量很大,在供电系统完成后及时开展空调系统调试工作。

(5)大管径的空调水系统试压及冲洗的用水量很大,与此同时也要求给排水专业在第一时间完成地下室压力排水系统的安装工作。

2通风空调设备安装2.1通风空调系统设备安装通则1)通风空调设备安装流程:图1-1通风空调设备安装流程图2)设备安装前准备工作通风空调设备安装前准备工作表1—13)设备安装形式及基础验收要求。

设备安装形式及基础验收要求表表1-24)空调、通风系统设备安装AHU的安装(1)AHU安装流程AHU安装流程图(2)AHU安装事项详见下表。

表1—3(3)设备安装注意事项a)设备就位的先后顺序,应由里向外。

b)设备的减震形式及位置正确。

c)设备进出口与风管软连接形式正确。

d)设备不得承担外接管道的重量,所有进出风管应设支承和固定。

e)固定时地脚螺栓稳固,承受荷载范围应满足规范要求,并有防松动措施。

f)应根据样本要求排布功能段箱体,按顺序放置于基础上。

g)AHU机组各段连接时应按厂家要求进行连接,保证组装好的机组整体平直、表面平整,连接严密、牢固。

h)AHU机组出风口到连接弯曲管之间,应保持一定长度的直管段。

j)AHU机组安装时应保持过滤器和交换器翅片清洁、完好。

k)AHU机组顶部安装或操作时,要用跳板保护机组,不可站在机组顶板上。

l)AHU机组安装完后,应把风机底座上压紧弹簧减震器的固定件拆卸下来;机箱内杂物清理干净。

5)风机安装(1)风机安装流程图6-2风机安装流程图(2)各类风机安装方法,见下表.表1-4(3)风机安装注意事项a)风管与风机连接时,不得强行对口,机壳不应承受其他机件的重量。

装修工程进度表

装修工程进度表

一 施工准备:
各相关专业交接、复核验收(土建、安 1 装等)
① 工作面移交(根据土建实际交付时间)
② 1米水平线、轴线复核

结构(门、窗、预留洞)及开间、进深 复核
④ 卫生间、厨房、阳台交接蓄水试验
⑤ 土建、安装等整改
2 图纸核对
3 设计交底、技术交底
4 现场测量放完成面及形成CAD图纸
二 安装工程施工
3 墙面基层修补、批界面剂、粉刷
4 零星砌筑修补、房间内地面找平
5
厨房、卫生间墙地面防水施工及蓄水试 验
6 卫生间、厨房等墙砖、地砖铺贴
7 墙面、地面大理石铺贴
8 窗台板、大理石台板、石材门套等安装 墙地面砖勾缝、大理石地面打磨、镜面
9 处理 四 木作业及饰面工程施工 1 工厂加工木制品的现场尺寸复核及定制 2 吊顶轻钢龙骨、隔墙轻钢龙骨施工 3 隐蔽工程验收及整改
9 固定衣柜、门套、台下柜、木饰面安装
10 地板木基层制作安装
11 顶面乳胶漆涂刷
12 玻璃、镜子安装及成品保护 13 墙面墙纸铺贴、软包等安装 14 门扇、五金配件安装 15 进户门套安装 16 进户门、进户门锁安装 17 木地板、踢脚线安装及成品保护
五 橱柜、家电安装
1 橱柜现场放线确认
2 施工制作图纸确认
装修工程施工总进度计划表
序 号 工程项目内容
日期
9月
10月
11月
12月
20 22 24 26 28 30 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 2 4 6 8 10 12 14 16 18 20
