建业三期施工方案
三期工程施工方案
三期工程施工方案一、施工概况三期工程是公司规划中的重要项目,项目总投资达到10亿元,主要包括厂房建设、设备更新、道路铺设、绿化工程等。
三期工程的施工将分为多个阶段进行,预计总工期为3年。
为了确保施工质量和施工进度,我们将制定详细的施工方案,并采取有效的措施进行管理和监督。
二、施工计划1.前期准备为了顺利开展三期工程的施工,我们将做好以下几方面的前期准备工作:(1)组建施工管理团队,明确各岗位职责,确保施工人员数量充足,技术力量雄厚;(2)制定详细的施工方案,包括分期施工计划、施工标准、质量控制和安全监管;(3)采购所需的施工材料和设备,确保施工过程中充足的物资保障;(4)制定应急预案,包括自然灾害和事故应急处理措施,确保施工过程中的安全。
2.施工阶段安排(1)厂房建设:按照设计方案,首先进行厂房地基的打桩和浇筑,然后进行主体结构的建设,最后进行外墙、屋面、内部装修等工程;(2)设备更新:根据设备更新计划,逐步进行设备的更换和调试,确保新设备的正常运行;(3)道路铺设:根据道路规划方案,进行道路的平整、铺设和标线工程;(4)绿化工程:在厂区内进行绿化工程,包括栽植花草、修建花台和草坪等。
3.施工进度三期工程总工期为3年,按照不同工程的具体情况,将分为多个阶段进行施工。
在制定施工计划时,我们将根据工程的复杂性和工期要求,对每个工程节点进行详细的计划,确保施工进度按时完成。
4.施工质量控制(1)材料采购:在材料采购环节,我们将优先选用质量可靠的材料,严格控制材料的进场质量,确保施工质量;(2)施工方法:采用科学合理的施工方法,遵循国家施工标准和规范,确保施工质量;(3)质量检查:对施工过程中的各个环节进行定期检查和验收,确保施工质量符合标准要求;(4)结构安全:在厂房建设和设备更新等工程中,将严格控制结构的安全质量,确保厂房和设备的安全使用。
5.安全管理(1)制定安全规章:制定施工安全管理规章制度,明确施工过程中的安全要求和责任;(2)安全教育:开展安全生产知识培训和演练,提高施工人员的安全意识和应急处理能力;(3)安全检查:定期对施工现场进行安全检查,排除隐患,确保施工过程的安全。
(完整版)砌体施工专项施工方案
砌体施工方案编制人:审核人:编制日期:目录1.1编制说明 (3)1.2编制依据 (3)2.1.工程简介 (3)2.2.工程概况 (4)3.1施工顺序 (4)3.2施工步骤 (4)4.1技术准备 (4)4.2劳动力准备 (5)4.3主要施工机械设备准备 (5)4.4主要材料准备 (5)5.1原材料 (6)5.2砌块 (6)5.3砌筑砂浆 (6)5.4构造柱 (7)5.5墙体拉结筋的设置 (8)5.6过梁 (8)5.7圈梁 (9)5.8植筋 (9)5.9其他施工要点 (10)6.1工艺流程 (11)6.2砌筑前准备 (11)6.3砌筑施工方法 (12)6.4预埋管道处理 (12)6.5关键工序图片 (13)6.6钢筋混凝土施工 (14)6.7CAD排版 (14)7.1质量控制要点 (16)7.2质量控制 (17)7.3允许偏差 (18)7.4成品保护 (18)8.1文明管理 (19)8.2文明施工 (19)一、编制说明与依据1.1编制说明为了顺利完成本工程砌体工程,在全面深入、细致地学习有关规范,充分熟悉设计意图的基础上,结合本工程的特点,确保施工优质高效、安全、文明施工的指导原则,编制本施工方案。
1.2编制依据1.2.1 《砌体结构工程施工质量验收规范》GB 50203-20111.2.2 《蒸压加气混凝土砌块墙》12YJ3-31.2.3 《蒸压加气混凝土砌块》GB/T11968-20061.2.4 《蒸压加气混凝土建筑应用技术规程》JGJ/T17-20081.2.5 中国建筑工业出版社出版的《建筑施工手册》1.2.6 《混凝土结构加固设计规范》GB 50367-20131.2.7 本工程设计图纸二、工程概况2.1.工程简介:序号项目内容1 工程名称洛阳定鼎府三期一批工程项目13#15#16#18#楼2 建设单位洛阳住总宇泰房地产开发有限公司3 勘测单位机械工业第四设计研究院有限公司4 设计单位机械工业第四设计研究院有限公司5 监理单位河南创达建设工程管理有限公司6 施工单位林州瑞达工程管理有限公司7 建筑面积98345㎡2.2.工程概况:工程名称:建业住总定鼎府三期G-13#、15#、16#、18#楼及车库建设地点:洛阳市琴书路以北,魏紫路以南,墨香路以东,定鼎北路以西。
施工组织设计报审表及审批表
申报简述:根据河南省建筑设计研究有限公司设计的施工图纸,有关规范、规程规定完成施工组织设计。请审批.
申报部门(分包单位):河南林九遂平建业森林半岛三期项目部
申报人:
审核意见:
□有□无 附页
总承包单位名称:河南林九建筑工程有限公司 审核人: 审核日期: 年 月 日
审批意见:
审批结论: □同意 □修改后报 □重新编制
施工组织设计报审表
工程名称:遂平建业森林半岛三期编号:
致:河南卓越工程管理有限公司
我方已根据施工合同的有关规定完成了遂平建业森林半岛三期6#、9#工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:施工组织设计(方案)
承包单位(章)
项目经理
日期
专业监理工程师审查意见:
专业监理工程师
日期
总监理工程师审核意见:
项目监理机构
总监理工程师
日期
本表一式三份,由承包单位填写,经监理审批后.建设、承包、监理单位各存一份
施工组织设计、施工方案审批表
工程名称
遂平建业森林半岛三期
日期
2015年11月8号
现报上下表中的技术管理文件,请予以审批
类 别
编制人
册 数
页 数
施工组织设计总方案
1
70
内附后:
审批部门(单位):审批人: 日期: 年 月 日
注:附施工组织设计、施工方案。
濮阳建业壹号城邦三期工程土方开挖方案
濮阳建业壹号城邦三期工程土方开挖方案第1章编制依据1. 由郑州大学综合设计研究院设计的濮阳建业壹号城邦三期工程基础平面布置图。
2. 中建七局有限公司的质量体系文件、环境管理体系文件、职业健康安全管理体系文件。
3. 根据中华人民共和国《建筑法》、建设部颁发的《建筑工程施工现场管理规定》、《建筑施工安全检查标准》、《施工现场临时用电安全操作规程》等有关创安全标化工地的创建要求及办法等纲领性文件以及中建七局有限公司有关文明标化工地的创建要求、办法及其它指导文件。
4. 中建七局有限公司历年工程项目施工经验和公司施工综合优势、施工方法。
5. 现场和周边环境的实地情况。
6. 国家规定的现行(但不现于以下)工程建设标准、规范:《建筑边坡工程技术规范》(GB50330-2002)《建筑基坑支护技术规程》(JGJ120-1999)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑施工安全检查标准》(JGJ59-1999)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑机械使用安全技术规程》(JGJ33-2001)第2章工程概况及工程特点本工程位于濮阳市高新开发区,中原路与化工路交叉口西南角,先期开工的3栋楼,全部为18层,一层地下室,设计基槽顶标高-4.14m。
地下水位埋深24.6m~25.4m之间。
开挖场地较为开阔,无建筑物障碍。
本次开工3栋楼均为钢筋砼剪力墙结构,抗震设防烈度为7度,场地土类型为黄河泛滥冲洪积平原。
本工程钢筋混凝土剪力墙的抗震等级为三级。
设计地基形式为CFG桩复合地基,桩距1.8m,桩径400mm,成正方形布设。
基底设200mm厚砂石裖垫层,垫层底标高-4.14m(局部-6.39m)。
基础形式为筏板基础,混凝土等级为C35,地室一层,土方开挖时要做好标高控制,严禁超挖。
该工程地下水位埋深较深,根据地质报告,地下水位埋深24.6m~25.4m之间,不考虑地下水位影响,但本工程施工在夏季,在基槽开挖时及基础施工中要考虑雨期地表水的影响。
建业十八城三期土方开挖方案(新)

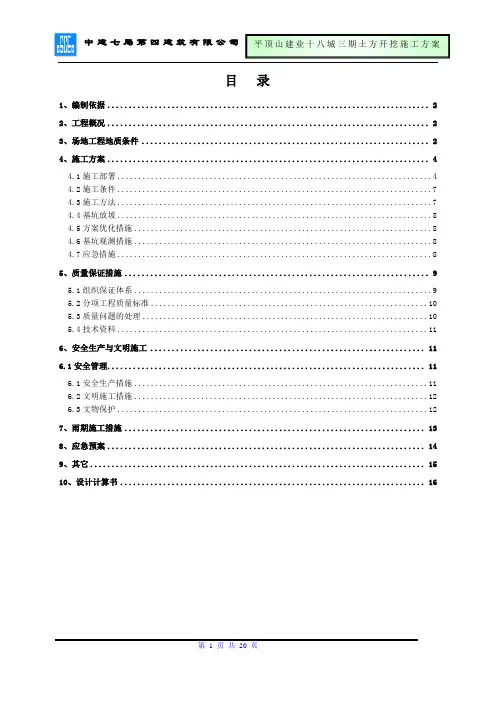

目录1、编制依据 (2)2、工程概况 (2)3、场地工程地质条件 (2)4、施工方案 (4)4.1施工部署 (4)4.2施工条件 (7)4.3施工方法 (7)4.4基坑放坡 (8)4.5方案优化措施 (8)4.6基坑观测措施 (8)4.7应急措施 (8)5、质量保证措施 (9)5.1组织保证体系 (9)5.2分项工程质量标准 (10)5.3质量问题的处理 (10)5.4技术资料 (11)6、安全生产与文明施工 (11)6.1安全管理 (11)6.1安全生产措施 (11)6.2文明施工措施 (12)6.3文物保护 (12)7、雨期施工措施 (13)8、应急预案 (14)9、其它 (15)10、设计计算书 (16)1、编制依据施工图纸:平顶山建业·十八城三期工程设计图纸;《建筑工程施工质量验收统一标准》GB50300-2013;《混凝土结构工程施工质量验收规范》GB50204-2015);《建筑基坑支护技术规程》JGJ120-2012;《建筑施工土石方工程安全技术规范》JGJ180-2009;《建筑基坑工程技术规范》YB9258-97;《平顶山建业十八城三期岩土工程详细勘察报告》;《建筑施工手册》(第四版)。
2、工程概况工程位于平顶山新城区龙翔大道以南,夏耘路以西。
总建筑面积为172851.99㎡,其中1#楼26953.35㎡、2#楼13453.95㎡、3#楼均为23187.33㎡、5#楼11506.11㎡、6#、7#楼均为26922.65㎡、8#楼23131.36㎡、S1#1522.17㎡、S2#1477.78㎡、S3#808.36㎡、地下车库22059.09㎡。
1-3#、5-8#楼均为剪力墙结构,CFG桩复合地基上筏板基础,均为地下两层,地上33层;地下车库地下一层;3栋1~3层商业(含书苑)为框架结构,独立基础。
场地空旷荒地,长约230m,宽约95m,西区有大面积堆土。
东区已具备施工条件,建设单位已将地下地上障碍物清除。
新思家园三期三标段施工组织设计(2)
新思家园三期三标段施工组织设计(2)苏州市吴中建业发展有限公司新思家园三期三标段施工组织设计编制人:审核人:审批人:江苏德丰建设集团有限公司二0一四年九月一日目录1.编制说明2.工程概况3.施工部署4.施工方案5.施工准备6.施工平面布置7.工期进度安排及保证措施8.施工现场管理措施9.质量保证管理措施10.安全保证措施11.现场文明保证措施12.工期保证措施1.编制说明1.1 编制原则1.认真贯彻党和国家对基本建设的各项方针和政策。
2.严格遵守国家和合同规定的工程竣工及交付使用期限。
3.合理安排施工程序和顺序。
4.尽量采用国内外先进施工技术,科学地确定施工方案。
5.采用流水施工方法和网络技术安排进度计划。
6.合理布置施工平面图,减少施工用地。
7.充分利用现有机械设备,扩大机械化施工范围。
8.尽量降低工程成本,提高工程经济效益。
9.坚持质量第一,重视施工安全。
1.2 编制依据1.本项目的工程图纸,包括图中套用的标准。
2.中华人民共和国“建筑法”。
3.国家有关现行建筑工程施工验收规范、规程、条例、标准及省、市基本建设工程的有关规定2.工程概况新思家园三期三标段(7#、8#、17#、21#、22#、25#楼及地下车库、配电房、门卫、围墙、市政)工程位于横泾新思路,建筑面积为约50108m2(住宅42200m2,地库7908m2)。
本工程质量要求:合格。
该工程为现浇钢筋砼框架剪力墙结构,由7#、8#、17#、21#、22#、25#楼及地下车库、配电房、门卫、围墙、市政工程组成。
7#、25#楼东西向长为45.80m,南北向宽为18.90m;8#、17#楼东西向长为49.0m,南北向宽为16.10m;21#楼东西向长为41.40m,南北向宽为13.70m;22#楼东西向长为24.50m,南北向宽为18.40m。
本工程住宅楼除21#为地下二层外,均为地下一层。
地上除22#、25#为15层外,均为地上18层。
三期筏板基础施工方案
三期筏板基础施工方案一、施工准备在进行三期筏板基础施工前,要进行必要的施工准备工作:1.确定基础施工的位置和范围,并标明施工界限。
2.清理现场,清除杂物和垃圾,保持施工区域整洁。
3.按照设计要求检查土质情况,确保符合施工要求。
4.准备好所需材料和设备,如混凝土、模板、钢筋等。
二、桁架搭设1.根据设计要求,搭设桁架支撑架,用于支撑施工期间的混凝土。
2.桁架支撑架的数量和位置要根据设计图纸要求进行合理设置,并进行必要的加固措施。
3.在桁架支撑架上铺设木板,以提供混凝土浇注时的施工面。
三、筏板布置1.在桁架支撑架上按照设计要求进行筏板布置,布置方向要与主体结构一致。
2.筏板之间要保持一定的间隙,以便于混凝土的浇注和扩散。
3.在筏板的四个边缘部分设置木方围板,用于固定住混凝土浇注时的边界。
四、钢筋布置1.根据设计要求,在筏板上进行钢筋的布置。
2.钢筋布置要按照设计图纸的要求进行,确保钢筋间距和层间距符合规范要求。
3.钢筋交叉的地方要进行绑扎,确保钢筋之间的连接牢固。
五、模板搭设1.在筏板上搭设合适的模板,用于混凝土的浇筑。
2.模板要平整牢固,确保混凝土浇注时不会变形或泄漏。
3.在模板的四个边缘部分设置止水带,用于防止混凝土漏水。
六、混凝土浇筑1.在模板搭设完成后,进行混凝土的浇筑工作。
2.混凝土的配合比要按照设计要求进行,确保混凝土的强度和稳定性。
3.混凝土的浇注要均匀,避免出现气泡和空洞。
4.在混凝土浇注后,用振动器进行人工振捣,以排除混凝土内部的空隙和气泡。
七、养护1.混凝土浇筑完成后,进行必要的养护工作。
2.初期养护要保持施工现场的湿润,避免混凝土过早干燥。
3.进行定期养护,如喷洒水和覆盖防护层,以保持混凝土的湿润和温度稳定。
八、拆除模板和桁架1.在混凝土达到设计强度后,可以进行模板和桁架的拆除工作。
2.拆除模板时要小心谨慎,避免对原有混凝土结构造成损坏。
3.拆除桁架时要逐层拆除,保证施工安全。
九、最终验收1.在基础施工完成后,进行最终验收工作。
建业资园3标段土方开挖方案
河南新城建设有限公司建业资园小区Ш标段土方开挖施工方案目 录1、工程概况 …………………………………………………………… 12、施工难点 …………………………………………………………… 23、开挖方式及施工机械 ……………………………………………… 34、施工顺序及施工方法 ……………………………………………… 55、质量保证措施 ……………………………………………………… 7、安全保证措施 ……………………………………………………… 97、施工进度计划及劳动力计划 ……………………………………… 11附表: 1、施工进度计划表2、劳动力施工机械计划表(1)河南新城建设有限公司建业资园项目部河南新城建设有限公司建业资园小区Ш标段土方开挖施工方案编制依据: 编制依据: 1、河南省建筑设计院 2006 年 04 月提供的《资园小区 11、12、16、17 号 楼、4#人防工程岩土工程勘察报告》 (详见勘察报告) 2、资园小区 11、12、16、17 号楼、4#人防工程建筑及结构施工图 3、 《土方工程施工及验收规范》 (GBJ201-83)一、工程概况资园小区 11、12、16、17 号楼、4#人防工程位于郑州市东郊,西临 东风东路,东临心怡路,北临祥盛路,南临七里河路北路。
场区地势较平 坦,主楼由于打桩形成堆土,平均高度 1.2m。
地貌单元属黄河冲积平原。
交通方便,地理位置优越。
我公司的承建范围为 11 号、12 号楼、16 号、 17 号楼及 4#人防工程。
11 号、12 号楼、16 号、17 号楼为框架剪力墙结 构,4#人防工程为框架结构. 11 号楼长为 69.4 m,宽 13.2 m,基础形式为筏板基础,基底标高为 -3.8m;电梯井最深点-5.4m;12 号楼长为 46.1m,宽 23.1 m,基础形式为 筏板基础,基底标高为-3.8m,电梯井最深点-5.4m;16#、17#楼长 65.4m 宽 12.8m 基础形式为筏板基础,基底标高为-3.8m,电梯井最深点-5.4m;4 #人防地下室工程,长 159.3m 宽 34.4m,基础形式为筏板基础,基底标高 为-6.7m。
完整版)砌体施工专项施工方案
完整版)砌体施工专项施工方案洛阳建业定鼎府三期一批工程项目砌体施工方案编制人:审核人:编制日期:目录一、项目概述二、施工准备三、施工工艺四、安全措施五、施工进度计划六、质量控制七、施工人员组织八、工程材料九、经济指标十、环境保护一、项目概述洛阳建业定鼎府三期一批工程项目是一项规模庞大的房地产开发项目,包括多栋高层住宅、商业综合体和公共设施等建筑。
本次砌体施工方案涉及其中一栋高层住宅的建设。
二、施工准备在正式施工前,应进行充分的准备工作,包括施工人员的培训和组织、施工现场的准备和清理、材料的准备和检验等。
三、施工工艺本项目采用砌块墙体结构,砌体施工应按照设计方案进行,严格控制砌体质量和尺寸,确保墙体的稳定性和安全性。
四、安全措施在施工过程中,应严格遵守安全操作规程,对施工现场进行安全检查和隐患排查,保证施工人员的人身安全。
五、施工进度计划制定合理的施工进度计划,明确每个施工阶段的时间节点和完成任务的要求,确保工期的顺利进行。
六、质量控制严格控制施工过程中的质量,对每个施工阶段进行检查和验收,确保建筑物的质量符合设计要求。
七、施工人员组织合理组织施工人员,确保施工人员的数量和技术水平满足施工要求,提高工作效率和质量。
八、工程材料选用符合国家标准的优质材料,对材料进行检验和质量控制,确保材料的质量符合设计要求。
九、经济指标严格控制施工成本,制定合理的经济指标,确保项目的经济效益和社会效益。
十、环境保护在施工过程中,应严格遵守环保法规,对施工现场进行环境保护措施,确保不对环境造成污染和破坏。
1.1 编制说明本文旨在介绍一项工程的施工方案和质量控制要点。
该工程包括砌筑墙体和构造柱,设置拉结筋、过梁、圈梁和植筋等。
通过本文,读者可以了解到该工程的施工顺序、步骤、技术准备、劳动力准备、主要施工机械设备准备和主要材料准备。
1.2 编制依据本文的编制依据主要包括工程图纸、施工规范、国家标准和相关技术资料。
在编制过程中,我们还参考了同类工程的施工经验和质量控制要点,以确保本工程的施工质量和安全。
沈丘建业城君邻府三期施工组织设计
目录第一章编制说明及编制依据 (1)1.1 编制说明 (1)1.2 编制依据 (1)第二章工程概况及特点 (3)2.1 工程概况 (3)2.2 工程特点与难点 (7)第三章总体施工部署 (8)3.1项目施工总目标 (8)3.2 项目管理组织机构 (9)3.3 任务划分及总、分包管理 (10)3.3.1 对总包管理的认识 (10)3.3.2 对专业分包单位的初步管理设想 (12)3.3.3 对专业分包工程的配合、协调、管理、服务方案 (15)3.3.4 总承包与周边环境的协调措施 (24)3.3.5 对周边建筑物和地下管线的保护措施 (25)3.3.6 技术资料管理 (27)3.4 施工流水段的划分及施工总体流程 (29)3.4.1 施工流水段的划分 (29)3.4.2 施工总体流程 (30)第四章施工总进度计划 (35)第五章总体施工准备与主要资源配置计划 (35)5.1 技术准备 (35)5.2 现场准备 (36)5.3 资源准备 (37)5.3.1 劳动力配置计划 (37)5.3.2 物资、设备配置计划 (41)5.3.3 资金准备 (50)第六章施工总平面布置 (51)6.1 施工现场现状 (51)6.2 施工平面规划原则 (51)6.3 临时设施布置 (51)6.3.1、围墙的布置设计 (51)6.3.2、道路与大门的布置 (51)6.3.3、办公区等临时设施的布置 (52)6.3.4、厕所的布置 (52)6.4 施工平面布置 (52)6.4.1、地下室施工阶段 (52)6.4.2、主体结构施工阶段 (53)6.4.3、主体装饰施工阶段 (53)6.5 临时排水排污方案 (53)6.5.1、施工临时排水布置 (53)6.5.2、生活污水布置 (54)6.5.3、施工现场消防布置 (54)6.6 临时用水方案 (54)6.6.1、现场生产用水量 (54)6.6.2、施工机械用水量 (54)6.6.3、施工用水总量 (55)6.6.4、管径选择 (55)6.6.5、消防用水设置方案 (55)6.7 临时用电方案 (56)6.7.1、电气设备及总体线路布置 (56)6.7.2、主要机械用电负荷计算 (56)6.7.3、配电系统设计 (58)6.7.4、临时用电施工安全技术措施 (59)6.7.5、安全用电管理制度 (63)6.8 现场形象布置及日常管理 (65)6.8.1、作业场地和施工道路 (66)6.8.2、成品、半成品及原材料的堆放 (66)6.8.3、封闭管理 (66)第七章主要施工方法 (67)7.1施工测量施工方案及技术措施 (67)7.1.1、控制网的建立 (68)7.1.2、建筑施工测量 (71)7.1.3、施工测量质量保证措施 (73)7.1.4、建筑测量对策 (74)7.2 土方工程施工方案及技术措施 (76)7.2.1 土方工程 (76)7.2.2 土方回填工程 (77)7.3 地下室结构施工方案及技术措施 (79)7.3.1 地下室钢筋工程 (79)7.3.2 地下室模板工程 (84)7.3.3 地下室混凝土工程 (88)7.3.4 后浇带的施工 (94)7.3.5 混凝土施工方案 (95)7.3.6 地下室防水工程 (102)7.4 主体结构施工方案及技术措施 (104)7.4.1 钢筋工程 (105)7.4.2 模板工程 (110)7.4.3 混凝土工程 (113)7.4.4 砌体工程 (115)7.5 模板施工方案及技术措施 (118)7.6 预应力略 (125)7.7 塔吊和脚手架工程施工方案及技术措施 (125)7.7.1 塔吊施工 (125)7.7.2 脚手架施工 (127)7.7.3 型钢悬挑卸料平台 (134)7.8 屋面工程施工方案及技术措施 (137)7.8.1、屋面砼工程施工要点: (137)7.8.2、防水卷材施工 (137)7.8.3、保温层 (139)7.8.4、细石混凝土层 (140)7.8.5、细部处理 (140)7.9 装饰装修工程施工方案及技术措施 (141)7.9.1 抹灰工程 (142)7.9.2 楼地面工程 (142)7.9.3 吊顶工程 (142)7.9.4 涂饰工程 (143)7.9.5 饰面砖 (143)7.9.6门窗工程 (143)7.9.7 楼梯扶手栏杆安装 (143)7.10 地下室照明施工方案及技术措施 (143)7.10.1、室内导线的敷设及照明装置 (143)7.10.2、检查验收 (144)7.10.3、用电定期检查制度 (144)7.10.4、施工现场月检记录 (144)7.10.5、电工维修工作记录 (145)7.10.6、施工现场检查记录表 (145)7.11 安装工程施工方案及技术措施 (145)7.11.1 预留预埋工程 (145)7.11.2 给排水工程 (147)7.11.3 电气安装工程 (151)7.11.4 通风空调工程 (153)7.11.5 机电工程调试方案 (153)第八章各项管理及保证措施 (168)8.1 质量保证措施 (168)8.1.1施工质量保证体系 (168)8.1.2 施工质量保证措施 (176)8.1.3创优计划和措施 (181)8.1.4 质量管理制度 (198)8.1.5技术资料管理措施 (198)8.1.6解决影响工期主要问题的技术组织措施 (200)8.2 安全保障措施 (201)8.2.1 安全施工控制目标 (201)8.2.2 安全组织体系 (201)8.2.3 安全保证体系 (203)8.2.4 安全生产管理制度 (204)8.2.5现场安全防护措施 (205)8.3 环境、职业健康保证措施 (208)8.3.1 环保目标 (208)8.3.2 大气污染的控制与防治 (209)8.3.3 噪声控制 (210)8.3.4 防止扬尘及噪音污染 (211)8.3.5 废水、污水处理与排放 (211)8.3.6 绿色节能施工 (211)8.4 文明施工保证措施 (212)8.4.1 工作目标 (212)8.4.2 创建文明工地的基本内容 (213)8.4.3 文明工地实施措施 (214)8.4.4 现场建渣日产日清方案 (217)施工现场总平面布置图详附件 (16319)第一章编制说明及编制依据1.1 编制说明1.感谢业主对我们公司的信任,给予我们公司总承包沈丘建业城君邻府三期项目工程建设的机会。
卫辉建业城施工方案
卫辉建业城施工方案1. 引言卫辉建业城是位于河南省卫辉市的一座大型综合性城市项目,总占地面积约500亩,总建筑面积达到100万平方米。
该项目包括住宅区、商业区、工业区和公共设施等多个功能区域,是卫辉市重要的城市综合体。
本文档旨在介绍卫辉建业城施工方案,包括项目规划、施工流程、工期安排和质量控制等内容,以确保项目的高效、安全、质量可控的完成。
2. 项目规划2.1 总体规划卫辉建业城的总体规划包括住宅区、商业区、工业区和公共设施区域。
住宅区将包括多栋住宅楼和相关配套设施;商业区将包括购物中心、商业街和餐饮娱乐区;工业区将包括厂房和物流配送中心;公共设施区域将包括学校、医院和公园等。
各个功能区域之间将合理布局,建立良好的交通网络和配套设施。
2.2 施工单位分包为确保工程的质量和进度,卫辉建业城将施工任务按照不同的工程类型进行分包。
具体的施工单位分包如下:•基础设施工程:包括道路、给排水等基础设施工程,由专业的土建施工单位承包。
•建筑工程:包括住宅楼、商业街、厂房等建筑工程,由专业的建筑施工单位承包。
•室内装修工程:包括住宅室内装修、商业区室内装修等,由专业的室内装修施工单位承包。
3. 施工流程卫辉建业城的施工流程分为项目前期准备阶段、施工阶段和竣工阶段三个阶段。
3.1 项目前期准备阶段在项目前期准备阶段,施工团队将进行以下几项工作:•梳理项目需求和设计图纸,制定详细的施工方案;•编制项目施工计划,明确工期安排和资源调配;•准备施工所需的人力、材料和设备;•确保施工场地的平整和安全。
3.2 施工阶段在施工阶段,施工团队将按照施工计划和施工方案进行施工作业。
主要工作包括:•基础设施工程施工:进行土方开挖、道路铺设、给排水管道安装等基础设施施工作业;•建筑工程施工:进行住宅楼、商业街、厂房等建筑物的施工作业;•室内装修工程施工:进行住宅室内装修、商业区室内装修等。
3.3 竣工阶段在竣工阶段,施工团队将进行工程的验收和整改工作。
地下室剪力墙止水对拉螺栓施工方案
剪力墙模板止水对拉螺栓施工方案第一章工程概况1.1.工程概况工程名称:建业住总定鼎府三期G-13#、15#、16#、18#楼及地下车库建设地点:洛阳市琴书路以北,魏紫路以南,经八路以东。
建筑面积:13#楼:31439.91㎡;15#楼:19299.33㎡;16#楼:31374.36㎡;18#楼:17910.54㎡.地下车库:23386.82㎡;结构类型及层数:剪力墙结构,13#楼:地下3层、地上32层;15#、16#楼:地下3层、地上33层;18#楼地下3层,地上33层。
地下车库:地下2层。
建设单位:洛阳住总宇泰房地产开发有限公司勘察单位:机械工业第四设计研究院有限公司设计单位:机械工业第四设计研究院有限公司监理单位:河南创达建设工程管理有限公司施工单位:林州瑞达工程管理有限公司第二章编制依据1、机械工业第四设计研究院有限公司设计的图纸。
2、国家相关规范、规定及省、市建设部门颁布的有关文件、规定。
(1)《建设工程项目管理规范》GB/T50326-2006(3)《混凝土结构工程施工规范》GB 50666-2011(4)《地下工程防水技术规范》GB_50108-2008(5)《建筑用穿墙防水对拉螺栓套具》JG/T 478-2015(6)《建筑工程施工质量验收统一标准》GB50300-2013(7)《工程建设标准强制性条文》2013(8)《建筑施工安全检查标准》J1334-2011第三章对拉螺杆说明因本工程地下室外墙为防水砼,抗渗等级为S8。
在地下室剪力墙混凝土模板施工时,根据《地下工程防水技术规范》GB_50108-2008要求,必须采用对拉止水螺栓固定两侧模板,为避免对拉螺栓的定位钢筋直接与模板接触,螺栓切割后,必然是螺栓的表面与混凝土的表面平齐,这样在墙面装修时容易在此处造成钢筋透锈。
为了克服螺栓切割后无保护层这一问题,采用了止水对拉螺栓的定位钢筋与模板之间放置塑料垫块的方法来解决这一问题,收到了较好的效果。
建业楼房墙体施工程序(3篇)
第1篇一、工程准备1. 设计图纸审核:对设计图纸进行全面审核,确保图纸符合规范要求,并对图纸中存在的问题进行修改。
2. 材料采购:根据设计要求,采购墙体材料,如水泥、沙子、砖块、钢筋等,并确保材料质量符合国家标准。
3. 施工队伍组织:根据工程规模和施工要求,组建施工队伍,明确各工种人员职责。
4. 施工现场布置:按照施工方案,合理布置施工现场,确保施工顺利进行。
5. 施工设备准备:检查施工设备,如搅拌机、输送泵、砌砖机等,确保设备正常运行。
二、墙体施工1. 基础处理:对基础进行清理,确保基础表面平整、干净。
2. 模板安装:根据设计要求,安装模板,确保模板牢固、平整。
3. 钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋间距、位置准确。
4. 浇筑混凝土:浇筑混凝土,确保混凝土强度、密实度达到要求。
5. 墙体砌筑:采用砌砖机或手工砌筑,确保墙体厚度、垂直度、平整度符合规范要求。
6. 墙体抹灰:在墙体砌筑完成后,进行墙体抹灰,确保抹灰层厚度均匀、平整。
7. 墙体加固:对墙体进行加固处理,如设置拉结筋、设置构造柱等。
8. 墙体防水:在墙体抹灰完成后,进行墙体防水处理,确保墙体防水性能良好。
9. 墙体饰面:根据设计要求,对墙体进行饰面处理,如刷涂料、贴瓷砖等。
三、施工质量控制1. 材料质量:对进场材料进行检验,确保材料质量符合国家标准。
2. 施工工艺:严格按照施工规范和工艺要求进行施工,确保施工质量。
3. 施工进度:合理安排施工进度,确保工程按时完成。
4. 安全生产:加强施工现场安全管理,确保施工人员安全。
5. 环境保护:做好施工现场的环境保护工作,减少对周边环境的影响。
四、工程验收1. 施工单位自检:在施工过程中,施工单位对施工质量进行自检,确保工程质量符合要求。
2. 监理单位验收:监理单位对施工质量进行验收,对不合格工程提出整改意见。
3. 设计单位验收:设计单位对施工质量进行验收,对设计变更情况进行确认。
4. 工程竣工验收:在施工完成后,组织相关部门进行工程竣工验收,确保工程质量符合国家标准。
室内满堂脚手架施工方案
鹿邑建业城三期室内满堂脚手架施工方案编制人:审核人:审批人:编制单位:林州金瑞建筑工程有限公司2017年月日目录1.编制依据............................................. 2.工程概况............................................. 3.施工布署............................................. 4.施工准备............................................. 5.钢管脚手架搭设....................................... 6.钢管脚手架拆除....................................... 7.质量保证措施.........................................8. 安全保证措施.........................................9. 文明施工保证措施..................................... 10.满堂架验算..........................................室内满堂脚手架施工方案1.编制依据1.1鹿邑建业城三期施工图2.工程概况本工程为鹿邑建业城三期共19栋多层洋房及和1个地下独立车库,位于建德路以东、志元大道以西、博泰路以南,由鹿邑县明道城投资建设有限公司建设、林州金瑞建筑工程有限公司施工、河南省建筑设计研究院有限公司设计、河南海华工程建设监理有限公司监理,工程等级为三级,建筑总面积为11.6万平方米,主体结构使用年限为50年,场地类型为三级,抗震设防类别为丙级。
3.施工方法:模板采用满樘内脚手架,立杆的横、纵间距1.2米,步距1.5米。
4.施工准备4.1编制脚手架施工组织设计。
三期工程回填土施工方案
阳光·双溪布洛三期工程回填土施工方案审批:审核:编制:河南六建阳光双溪布洛三期工程项目经理部2011-10目录一、编制说明 (2)1.1 编制目的 (2)1.2 编制依据 (2)二、工程概况及管理目标 (2)2.1 工程概况 (2)2.2 管理目标 (3)2.3 回填土设计要求 (3)三、施工前期工作 (3)3.1 作业条件 (3)3.2 技术准备 (3)3.3 材料及机械设备要求 (3)四、主要施工方法 (4)4.1 施工方法 (4)4.2 施工工艺 (4)4.3 取样数量 (6)五、工期安排 (6)六、劳动力配备 (6)七、质量保证措施及质量标准 (6)7.1 质量标准 (6)7.2 质量保证措施 (7)八、安全保证措施及环境保护措施 (8)8.1 土方回填安全技术措施 (8)8.2 安全保证措施 (9)8.3 环境保护措施 (9)一、编制说明1.1 编制目的为了在建筑工程施工中认真贯彻执行国家的技术政策,做到经济合理、安全适用、确保质量,制定本工程回填土施工方案。
1.2 编制依据本方案的编制依据为:a 现行有关规范、标准。
《建筑工程冬期施工规程》 JGJ104-97《建筑地基基础设计规范》(GB50007-2002)《建筑地基基础工程施工质量验收规范》(GB50202-2002)b 公司有关文件。
c 本工程《施工组织设计》。
二、工程概况及管理目标2.1 工程概况工程名称:阳光〃双溪布洛三期工程地址: 洛阳市洛南新区滨河路东侧建设单位:洛阳市鑫森臵业有限责任公司勘察单位:洛阳市规划设计勘察设计院设计单位:河南智博设计研究院洛阳分公司监理单位:中汽智达(洛阳)建设监理有限公司总包单位:河南六建建筑集团有限公司地上31层,地下2层。
总建筑面积:56075m2,其中地下室总建筑为3828m2,地下一层为自行车库、地下二层为车库、设备用房。
1-4层为商业,5-31层为住宅,地上建筑面积为53850m2,建筑高度为99.90m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计河南省第二建设集团有限公司2016年2月25日目录一、工程概况二、编制依据三、资源配置计划四、主要施工方法五、质量验收标准及质量目标六、质量保证体系及措施七、针对本工程难点的技术措施八、安全保证体系及措施九、文明、环保体系及措施十、确保工程进度计划的措施十一、节能措施施工进度网络计划桩基施工平面布置图一、工程概况拟建的新乡建业壹号城邦三期项目CFG桩基工程位于新乡市友谊路与新一街交叉口西南角,基础采用CFG桩进行地基加固,桩数3882根,有效桩长19-20米。
桩径400mm,桩身强度等级为C25。
二、编制依据《建筑地基处理技术规范》(JGJ79-2012)本工程设计图纸、招标文件等。
三、资源配置计划1、技术准备(1)通过地质报告掌握本工程地质、水文特征及其他情况;(2)施工场地要求:三通一平,工地的水、电便利,由于YTZ32型长螺旋钻机为国内处理素砼桩深度较深的大型设备之一,对场地平整度要求较高,开工前对施工场地进行平整,使其满足施工要求。
(3)施工放线:采用J2经纬仪定桩位,轴线定位误差≤±2㎜,并经甲方代表、监理人员复核、签证,用水准仪测定施工场地的地面标高。
(4)标高控制:在施工现场设置标高控制点,分区分块测量场地标高,在施工图上注明,事先算出施工实钻深度,并在钻机架子上做出实钻深度标记。
(5)技术交底:项目工程师向施工员进行技术交底,施工员向工人进行技术交底。
(6)设备进场,安装钻机,组装设备2、人员准备桩基项目部成员情况:项目部成立了以李生增为项目经理的管理机构,具体成员如下:项目经理:李生增项目工程师:尹春来质检员:李亮亮测量员:汪定安材料员:魏霞预算员;王亚梅安全员:牛清杰施工员:程立附图:项目部组织机构3、施工机械设备、材料准备1、拟投入本标段的主要施工设备表:2、拟配备本标段的试验和检测仪器设备表:3、劳动力计划表:单位:人临时用电计划:材料采购计划:四、主要施工方法首先进行试桩按照设计单位桩形式,间距按设计原则布置桩位,并绘制平面布置图,对桩位进行编号,然后进行施工。
1、CFG 桩施工方法(1)CFG 桩施工工序总体安排: 素砼桩施工工序总体安排见下图:2. 重要工序施工方法:(1) 润滑砼管:钻孔前用1∶1水泥砂浆润滑砼输送管及钻杆内壁。
(2)钻机就位:钻头对中,保证钻机钻架垂直度偏差在1%以内, 用钻机上的双向指针进行双向控制。
三通一平(3)钻进:首先进行试成孔,以验证工程地质情况。
根据施工图纸和地质资料,制定可行的进尺、速度,不断地观察各种变化,掌握好钻进深度,控制电机的电流,注意钻杆的倾斜度,若发生斜孔时,应将钻杆拔出重新下钻,保证钻孔的垂直度。
钻机下钻的速度及钻进过程中的地质情况应做好记录,发现异常立即上报。
(4)终孔:在钻至设计桩底标高后,先自检后报监理双方复核无误后,可进行下步工序施工。
(5)灌注成桩:采用管内泵压砼工艺,钻杆提升与灌注同时进行。
钻杆提升档位与砼输送速度同步,并使钻头保持在砼内1.0米以上,防止提空,保证砼浇注质量,单桩砼用量系数达到1.05以上。
(6)砼采用商品砼,现场砼试块制作:a、根据工程桩施工特点,按规范要求每台机械每天随机取样做一组试块,作为标准养护试块;b、试块应注明砼强度等级、成型日期;c、试块做好后现场保护,养护28天时送到指定的材料实验室做强度试验。
3. CFG截桩施工方法:(1)在清理好的基坑内,距设计桩顶标高以上约为50mm高处绕桩身周围作一道平线标记,沿此平线采用手持电动切割机进行切割,深度为4cm。
(2)切割完毕后,采用手锤和毡子进行断桩处理。
在桩身四周采用三个扁毡子分别均匀进行锤击,只要将桩身截断即可。
4. CFG桩头外运方法:采用汽车吊进行吊装桩头,使用卡车进行外运,运至场外垃圾场区域。
五、质量验收标准1、质量控制标准桩位偏差:满堂布桩≤0.4D (D为直径)桩垂直度≤1%H (H为桩长)桩长(允许偏差):+100 mm桩径(允许偏差):-20 mm2、质量检验:(1)施工结束后,当桩身强度满足试验荷载时,(一般在28天后)进行复合地基检测,复合地基承载力采用复合地基和单桩载荷静载试验确定,按《建筑地基处理技术规范》(JGJ79--2012)执行,检测数量不少于三组,现场确定试桩点,满足设计要求时,方可进行下道工序。
六、质量保证体系及措施:1、确保质量的技术保证措施:(1)工程质量管理按ISO9000体系管理,明确各级人员的岗位职责,使各项施工活动处于受控状态,提高质量保证能力。
(2)施工时各道工序施工实行“三检制”,每道工序设置质量控制点,未经工序负责人和质检员到场签字,不得转入下道工序施工。
施工中主要设以下控制点:○1钻机就位后必须对桩位进行测量确保桩位偏差小于2cm再将钻机调平方可开钻;○2成孔后,孔深经测量合格后方可起钻;○3混凝土灌至桩顶时,必须达到500mm以上的超灌高度,方可停止灌注具体操作是先将砼灌注高度控制在1.5m左右,再用标杆测量实际桩顶位置再进行调整,一般经过3~5根桩可将桩顶位置控制在0.5~1m。
(3)质检员、工序负责人对不合格工序有停工权、复工权。
(4)建立质量奖罚制度,根据有关人员责任大小及工作状况进行奖励和惩罚,以加强职工的质量意识,提高工程质量。
(5)测量定位放样:拿到设计图纸后,及时对轴线、方向控制桩、水准基点进行复测、固桩工作。
其复测精度要达到技术规范规定的要求。
施工测量放样要符合有关规定要求,做好记录,保留原始数据。
(6)桩位控制方法:桩位控制:A:根据轴线放出具体桩位,并作有固定标记。
B:班前施工人员应自检桩位,并经现场质检人员复核。
2、质量管理组织机构及质量保证体系:(1)组织保证:推行全面质量管理,建立以项目经理为首的质量责任体系,将质量责任层层分解下去,形成完整的责任制度。
(2)制度保证:由项目总工牵头,针对工程特点,详细定出各工序的操作规程。
并对上岗人员进行培训,让每个人都能明确各自的责任范围。
质量保证体系见下页:CFG桩基队(3)技术保证:严格执行国家的标准、规范、规程,认真检查工程所需的原材料的质量。
(4)设备、材料、劳力保证:○1做好机械设备的管理维修工作,提高机械设备的完好程度,避免由于机械设备原因造成工程质量事故。
○2按规定对操作工组织培训、考核,合格后才能持证上岗。
○3检查落实措施:工程质量检查,贯彻“自检”和“互检”制度相结合,做到层层工序谁施工谁负责,真正使工程质量得到有效的控制,班组间的交接必须由专职质检员组织进行。
七、针对本工程难点的技术措施1、不出现缩径、夹泥、断桩的保证措施:○1泵送速度及钻杆提升速度控制:根据地质情况确定合适的泵送及提升速度,开工前应在施工场地外试打几根试验桩,从而确定施工中的施工泵送及提升速度。
○2确保在施工过程中不出现堵塞现象:A:控制好所用砼的和易性,严格控制施工配合比的水灰比;B:开盘前必须用水泥砂浆冲刷输送管道;C:控制好所用石材的最大粒径不大于是1/3的输送管内径;D:每4~5根后清理排气阀,保证排气畅通;E:输送泵操作人员每根桩结束后应及清理输送泵进料斗入口处的积料:F:下钻至深度后应原位空钻,同时开始泵送砼,这样确保桩底质量,然后再开始上提至保护桩顶位置,此时钻杆内剩余砼自由下落形成保护桩头。
2、停水、停电、机械故障、夜间施工的质量保证措施:○1当钻孔过程中出现停水、停电、机械故障的意外情况导致停工时间超过一个小时时,应立即拆除管道,并清除管内及泵中的混凝土,将钻杆拔出再清洗疏通管道待排除故障后重新施工;如果在灌注混凝土过程中出现停电或机械故障,应在排除故障后重新下钻至混凝土停灌面以下一米处重新灌注混凝土,直至成桩。
○2夜间施工要保证要有足够的照明,并采取措施降低噪声污染及光污染,尽量避免扰民。
八、安全保证措施1、安全目标:不发生人身死亡事故;不发生重大机械设备损坏事故;不发生重大火灾事故;不发生负主要责任的重大交通事故;不发生环境污染。
其中,特别强调不发生“五个绝对不允许”事故(即绝对不能发生重大的责任事故;绝对不能发生重大的设备损坏和人员伤亡事故;绝对不能在重要的时间和重要地点发生事故;绝对不能发生有重大社会影响的事故;绝对不能发生由于燃料供应问题而影响安全生产的事故)。
重伤率控制在1‰及以下;轻伤率控制在8‰及以下;严格控制各种习惯性违章。
2、安全组织技术措施:为保证本工程安全施工,所有人员在施工中坚持“安全第一,预防为主”的安全方针,遵循安全管理制度化、人员行为规范化、安全设施标准化、物料堆放定置化的原则,项目部成立安全生产领导小组,项目经理为第一责任人,并设专职安全员,班组设兼职安全员,对安全工作进行系统管理。
3、安全管理制度为切实保证施工人员的安全,树立“安全第一、预防为主”的思想,根据建筑安装安全工作规程及有关安全管理法规制度,结合本标段工程特点,特编制如下保证安全的管理制度。
(1)安全生产教育制度教育对象及内容:领导干部劳动安全培训,取得上岗合格证,职工进场要进行三级安全教育,特种作业人员须执证上岗。
经常性安全教育内容:安全生产思想教育;安全生产技术知识教育、安全生产技能教育;厂规、厂纪、劳动纪律教育、法制教育。
安全教育有教育计划、有记录台帐。
(2)安全生产检查制度制度内容与适用范围:规定公司、分公司、项目三级安全检查时间、内容和对发现问题的处理要求。
安全检查台帐:施工现场领导值班制度;施工现场安全会议记录;施工现场安全日记;安全检查记录;安全检查隐患整改通知;安全检查隐患整改复查单;安全检查评分表;验收机械设备危险部位台帐等。
(3)安全生产奖惩制度规定表彰、奖励安全生产先进的内容及施工生产中违章指挥、违章操作的处罚。
建立安全事故的调查处理制度。
(4)其他具体安全施工制度建立安全技术措施编制主要安全技术交底制度;建立班组安全活动制度;建立项目日常安全生产会议制度。
4、确保安全生产的技术组织措施(1)进入工地的工作人员,上岗前应进行安全教育。
(2)建立健全安全交底制度及班前安全会制度,每周定期召开安全例会,落实安全措施,做到人人关心,人人重视安全生产。
(3)特种作业工种人员必须持证上岗。
(4)进入现场的施工人员,必须正确佩带安全帽,不得穿拖鞋,遵守建筑安装安全操作规程及有关规定。
(5)建立安全用电制度,现场24小时有专职电工值班,所有机电设备要安装漏电保护器,夜间施工要有足够的照明。
(6)司钻人员严格按照操作规程进行操作。
(7)吊车司机必须严守操作规程,熟知吊车在一定起吊高度及起吊幅度情况下的实际起吊重量,做到不超载作业。
(8)做好安全生产的宣传教育,施工现场张贴安全标语,以引起施工人员的注意。
5、安全施工保证措施:文明施工关系到施工现场周围群众的切身利益,同时又是企业取信于民、维护企业声誉的大事,一旦在施工中掉以轻心,造成的损失和影响是无法弥补的。
