(3)建设单位项目负责人冯涛指出由于本地区地下水位较高,车库的防水方面问题尤为重要,施工单位应当仔细审图校核,按规范要求施工,确保防水质量。

最后由李维给出几点指示:第一、强调“方案先行,样板引路”建立样板引路施工管理制度是工程管理全过程重要制度之一,任何工序在大面积施工之前,都得提前做好样板计划,待样板验收合格后,方可进行大面积施工,确保工程质量。

第二、强调变更洽商、技术文件等技术资料要与工程进度同步,切勿滞后给后续工作带来不必要的麻烦。

图纸会审记录

图纸会审记录

图纸会审记录在建筑工程的施工过程中,图纸会审是一个至关重要的环节。

它是由建设单位、施工单位、监理单位等各方共同参与,对施工图纸进行详细审查和讨论的活动。

通过图纸会审,可以提前发现和解决设计中存在的问题,避免在施工过程中出现不必要的错误和变更,从而保证工程的质量、进度和成本控制。

一、图纸会审的目的图纸会审的主要目的是确保施工图纸的准确性、完整性和可行性。

具体来说,包括以下几个方面:1、检查图纸是否符合国家和地方的相关规范、标准和法规要求。

2、审查图纸中各个专业之间的衔接是否合理,是否存在冲突和矛盾。

3、核实图纸中所标注的尺寸、标高、坐标等数据是否准确无误。

4、评估施工图纸的施工难度和可行性,提出优化建议和解决方案。

5、明确工程的质量要求和验收标准,为施工提供明确的依据。

二、图纸会审的参与人员图纸会审通常由建设单位组织,施工单位、监理单位、设计单位以及其他相关单位的技术人员共同参加。

各方人员在会审中都发挥着重要的作用:1、建设单位:作为工程项目的业主,负责协调各方关系,提出项目的总体要求和期望。

2、施工单位:是图纸的直接使用者,对施工工艺和现场情况最为熟悉,能够从施工的角度发现问题并提出解决方案。

3、监理单位:代表建设单位对工程进行监督管理,对图纸的审查要严格把关,确保工程质量和进度。

4、设计单位:负责解释设计意图,回答各方提出的问题,并根据会审意见对图纸进行修改和完善。

三、图纸会审的准备工作为了确保图纸会审的顺利进行,各方需要提前做好充分的准备工作:1、施工单位应组织技术人员认真熟悉施工图纸,了解工程的特点和要求,对图纸中存在的疑问进行汇总整理。

2、监理单位要提前熟悉图纸,制定审查要点和重点,对施工单位提交的疑问进行初步审核。

3、建设单位应及时向各方提供完整的施工图纸和相关技术资料,并通知会审的时间、地点和议程。

4、设计单位要准备好设计说明和相关计算书等资料,以便在会审中进行解释和说明。

四、图纸会审的程序图纸会审一般按照以下程序进行:1、建设单位主持人介绍与会人员和会审的目的、要求。

图纸会审会议纪要(精选6篇)

图纸会审会议纪要(精选6篇)

图纸会审会议纪要(精选6篇)图纸会审会议纪要篇1会议时间:20xx年3月22日15:30会议地点:四川新材料有限公司现场工程部办公室参加单位及人员:设计单位侯岚晋:全部放线以结施为准。

总平以图纸标高为依据,参照实际标高,以此放线。

能畅通排水的情况下,以实际标高为标准。

图纸一律按11G101实行。

一:1:职工宿舍12轴处楼梯门的开门方向?答:职工宿舍12轴处开门,向外开。

2:儿墙用多孔砖还是实心砖?答:女儿墙用多孔砖。

3:宿舍A-C轴总平与结构图尺寸不相符合答:职工宿舍及研发大楼放线以结施为准,并以A轴线为基准做调整,4:大楼5/13,7/13,9/13,11/13中L1截面尺寸及配筋未标明。

答:研发大楼结施5/13,7/13,9/13,11/13中L1截面尺寸200×400mm,上下配筋2根18,箍筋8mm,间距100mm。

5:大楼结施4/13中,Kz-8与Kz-7标注问题。

答:研发大楼结施4/13中,KZ-8修改城KZ-7。

6:护栏根据业主自己需要自行修改样式。

会签栏:施工单位:监理单位:设计单位:建设单位:整理单位:20xx年3月22日图纸会审会议纪要篇2会议议题:工程名称:时间:20xx年04月27日15:30地点:主持人:整理人:一、设计院对春源公司龙岗同乐厂区二期厂房K区、J区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:(详附表1)春源公司龙岗同乐厂区二期厂房K区、J区厂房项目监理部整理:签发:审核:签发日期:图纸会审会议纪要篇3议议题:春源公司龙岗同乐厂区二期厂房K区、J区厂房图纸会审工程名称:春源公司龙岗同乐厂区二期厂房K区、J区厂房工程时间:20xx年04月27日15:30地点:春源公司同乐厂区办公室主持人:仝山林整理人:陈新参加单位及人员(附表2:会议签到表):1.建设单位:深圳春源钢铁工业有限公司林三能2.监理单位:深圳市龙建建设监理有限公司仝山林、方红林3.设计单位:城市建设研究院吴日重4.施工单位:福建省九龙建设集团有限公司王治国、吴本银、郑传琛会议议程及内容:一、设计院对春源公司龙岗同乐厂区二期厂房K区、J区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:(详附表1)春源公司龙岗同乐厂区二期厂房K区、J区厂房项目监理部整理:签发:审核:签发日期:图纸会审会议纪要篇4时间:x年xx月xx日地点:甲方会议室主持人:参加单位人员(附会议签到表):1.建设单位:2.监理单位:3.设计单位:4.施工单位:会议议程及内容:一、北部新区自行车道交通系统市政设施改造工程2标段图纸进行了技术交底。

图纸会审记录范本

图纸会审记录范本

图纸会审记录工程名称:多元原料混合废液制备生物天然气产业化试点工程施工单位:广西格辉建筑工程有限公司设计单位:广西工联工业工程咨询设计有限责任公司序图号主要内容结论意见号罐区罐基础地基若局部超深是否采用1GD2016249 C15毛石砼填筑至基础底标高? -G02-A01总评增压器定位坐标是多少?基础顶标高应2GD201649为多少?-A-A01总评气柜、沼气净化压缩装置± 0.00 标高应3以多少为准?A-A014总评新建挡土墙顶标高应为多少?A-A01沼气柜沼气柜、沼气阀门井采用何种混凝土?5GD2016249是否为防水混凝土?-G03-A06沼气净化压缩各设备基础是否要埋设沉降观测点?如6需要请明确具体位置做法。

装置 G03-A01沼气净化压缩排水沟是否要设置沉砂池?排水沟出水7口在何位置请明示。

装置 G03-A01脱硫塔基础、 J-1 、J-1a 、J-2 、J-3 独8沼气净化压缩立基础地基是否要做钎探?装置 G03-B01建设单位:设计单位:监理单位:已出修改通知GD2016249-G02-B01X=2576223.160Y=36540227.935标高: 137.70以137.50 为± 0.000与内地面或路面齐平按图施工按《建筑地基基础工程施工质量验收规范》(GB50202-2002)施工单位:(公章)(公章)(公章)(公章)代表:代表:代表:代表:记录人:时间:年月日工程名称:多元原料混合废液制备生物天然气产业化试点工程施工单位:广西格辉建筑工程有限公司设计单位:广西工联工业工程咨询设计有限责任公司序图号主要内容结论意见号沼气柜基础配筋平面修改图,环向 10/12@200是否可以改为 12@200按图纸设计9 气柜 G03-B03以方便施工10气柜 G03-B03 11气柜 G03-B04 12G03-B01 13G03-B0114G03-B01 沼气柜基础配筋平面修改图,向下层钢筋铺设,是否为径向在下,环向在上。

图纸会审记录

图纸会审记录

昌都市农村公路整体承包项目八宿县郭庆乡那塔自然村通达工程(K0+000-K8+444)图纸会审昌都市农村公路整体总承包项目施工第一标段龙建路桥股份有限公司2017年8月30日图纸会审记录时间:2017年8月20日地点:第六项目部会议室主持人:孟庆鑫记录:崔斌参加人员:见参加图纸会审人员签到薄项目总工孟庆鑫:今天把大家组织在一起,主要对我项目部承建的昌都市农村公路整体总承包项目施工第一标段郭庆乡那塔自然村通达工程的施工图进行审核。

为我项目部编制施工组织设计和以后按施工图施工做好准备,如发现图纸有问题以便及时与业主沟通,防止按施工图施工时出现错误。

为把图纸审核好,做如下分工:1、施工图第一篇《总体设计》由孟庆鑫负责审核。

2、施工图第二篇《路线》由崔斌负责审核。

3、施工图第三篇《路基路面》由杨春宇负责审核。

4、施工图第四篇《桥梁、涵洞》由姜晓龙负责审核。

项目经理马明安:对参加图纸会审的工程技术人员提出以下几点要求:1、无论审核那一册图纸,首先应对施工图中《总说明书、路线、环境保护、其他工程、筑路材料、施工组织设计》进行阅读,然后再审自己负责审核的图纸,在审核图纸时应与自己审核的图纸有联系的图纸也进行审核。

2、参加图纸审核的工程技术人员对图纸的审核一定要在思想上高度重视,审核图纸要认真仔细,对图纸的说明、设计要求、备注、注、图形尺寸、结构形式、工程量等不要有遗漏。

3、审核图纸的时间为8月20日至8月30日,8月30日早8点参加图纸会审的人员在会议室对图纸会审的情况进行汇报。

在审核期间由孟庆鑫负责复核工作。

参加图纸会审人员签到薄图纸会审记录时间:2017年8月30日地点:第六项目部会议室主持人:孟庆鑫记录:崔斌参加人员:见参加图纸会审人员签到薄项目总工孟庆鑫:今天把大家组织在一起,主要是各个技术员把各自图纸会审的情况作个汇报。

汇报的顺序按着图纸的册的顺序。

孟庆鑫:经过10天对施工图第一篇《总体设计》的审核,没有发现该册图纸有问题。

图纸会审记录填写示例与填写规范

图纸会审记录填写示例与填写规范

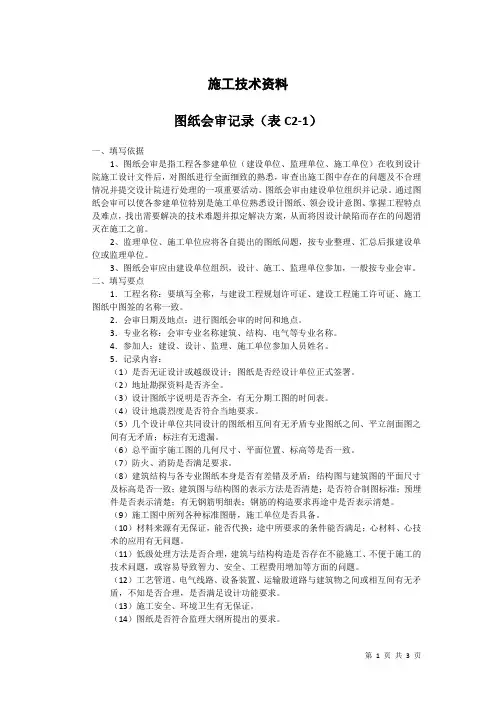

施工技术资料图纸会审记录(表C2-1)一、填写依据1、图纸会审是指工程各参建单位(建设单位、监理单位、施工单位)在收到设计院施工设计文件后,对图纸进行全面细致的熟悉,审查出施工图中存在的问题及不合理情况并提交设计院进行处理的一项重要活动。

图纸会审由建设单位组织并记录。

通过图纸会审可以使各参建单位特别是施工单位熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,从而将因设计缺陷而存在的问题消灭在施工之前。

2、监理单位、施工单位应将各自提出的图纸问题,按专业整理、汇总后报建设单位或监理单位。

3、图纸会审应由建设单位组织,设计、施工、监理单位参加,一般按专业会审。

二、填写要点1.工程名称:要填写全称,与建设工程规划许可证、建设工程施工许可证、施工图纸中图签的名称一致。

2.会审日期及地点:进行图纸会审的时间和地点。

3.专业名称:会审专业名称建筑、结构、电气等专业名称。

4.参加人:建设、设计、监理、施工单位参加人员姓名。

5.记录内容:(1)是否无证设计或越级设计;图纸是否经设计单位正式签署。

(2)地址勘探资料是否齐全。

(3)设计图纸宇说明是否齐全,有无分期工图的时间表。

(4)设计地震烈度是否符合当地要求。

(5)几个设计单位共同设计的图纸相互间有无矛盾专业图纸之间、平立剖面图之间有无矛盾;标注有无遗漏。

(6)总平面宇施工图的几何尺寸、平面位置、标高等是否一致。

(7)防火、消防是否满足要求。

(8)建筑结构与各专业图纸本身是否有差错及矛盾;结构图与建筑图的平面尺寸及标高是否一致;建筑图与结构图的表示方法是否清楚;是否符合制图标准;预埋件是否表示清楚;有无钢筋明细表;钢筋的构造要求再途中是否表示清楚。

(9)施工图中所列各种标准图册,施工单位是否具备。

(10)材料来源有无保证,能否代换;途中所要求的条件能否满足;心材料、心技术的应用有无问题。

(11)低级处理方法是否合理,建筑与结构构造是否存在不能施工、不便于施工的技术问题,或容易导致智力、安全、工程费用增加等方面的问题。

(完整版)图纸会审记录(整理后)

(完整版)图纸会审记录(整理后)
厚0.5m)仍相差0.45m,而这些承台按09(1-1大样)做法均超出0.5m宽的底板转折处宽度,超出的这部分因无法砌筑回填,是否需 绑扎钢筋或用素砼浇捣,请设计明示?(因地下室要一次性无缝浇捣)
用Байду номын сангаас砼浇捣
2)1-M/1-9及1-M/1-8两承台CT2面标高为-10.2m,在消防吸 水槽板内,比吸水槽的板高-11.2m高1m,此两承台是否按设计标高
交接处的钢筋锚固参考人 防结构施工图05中的QB1
5)地下室侧板QB1配筋图中-5.25以下厚度为350,而结构-06a图中QB1平面图厚度显示为300。
以大样图为准
6)地下室侧板QB1 QB2 QB3中100m厚C15素混凝土垫层应更 改为100mm厚。
同意修改
7)AL1大样中箍筋标识错误,应为四肢箍。
以大样图为准
8)1-7轴电梯基坑处条形基础C-C与1-1重叠,按何施工,且
两侧标高均为-10.2,与1-1大样不符。
C-C与1-1重叠处按C-C
大样施工
9)1-1断面平面位置与建筑图中的平面位置有差别(1-M至1-L
之间)。
以建筑图为准
10)1-10轴处CB2两侧标高均为-10.2,与大样图中不符。
锐拓资本大厦
日期
2014.7.9
地点
红谷滩新区世贸路
专业名称
结施
主持人
熊庆华
记录人
施工方
序号
图 号

1纸问题
会审记录
1
G-01
1)大体积砼地下室宜米用低水化热水泥,是否要具体限定用矿碴
或粉煤灰水泥?

2)补偿收缩砼采用UEA-E材料效果如何?按经验此种材料效果 一般,对超长地下室防开裂不利。

图纸会审记录

图纸会审记录

图纸会审记录某某小区项目某期建设单位:某某建设有限公司设计单位:某建筑设计有限公司监理单位:某集团有限责任施工单位:某某建设有限公司会审日期:202x年3月24日图纸会审记录12 某栋楼JG-09bJZ-06a标准层建筑平面图与标准层结构平面图,有很多墙柱长度不一致,墙柱是否均按结构墙柱图施工,请确认。

墙柱按结构图施工否13 JG-02b通结构02b通节点大样图中,节点21没有显示梁顶标高,请确认H面在哪,请确认。

梁底平飘窗底,具体详建筑立面图否14某栋楼JG-19bJG-02b通4-A轴交4-10~4-14轴位置阳台梁,梁平法施工图显示结构梁高为650,但是节点24显示梁从结构H往下仅为640,对不上,请确认按哪个图施工。

(4-A5轴交4-AF~4-AH轴同问)按650否15某栋楼JG-19bJG-02b通所有飘窗位置,结构连梁为650高,但是飘窗节点显示梁底为640,对不上,请确认按哪个图施工。

如修改大样,请提供最新大样按650,降大样图中的640改为650即可否16某栋楼JG-02b通JZ-194-A轴交4-10~4-14轴位置阳台反坎,本楼栋装饰层厚度为60,反坎结构大样与建筑大样对不上,请确认按哪个大样。

按建筑图施工否17某栋楼JG-02b通JZ-03通a结构节点大样14,显示窗台高度结构高为900,装饰层厚度为60,这样建筑窗台高仅剩840,是否符合安全标准,并且与建筑节点大样对不上,此窗台结构大样窗台是否改为960,请确认。

改为960否18某栋楼JG-02b通JZ-04通a4-C轴交4-7轴位置空调板大样7,结构大样显示700宽,与建筑大样对不上,请确认按哪个施工。

此处应与某栋楼统一否19 JZ-06a中凹廊和抄表平台没有建筑大样索引,请确认按哪个大样施工。

与某栋楼统一否20某栋楼JG-02b通JZ-03通a4-14轴交4-E轴位置铁艺栏杆大样,结构大样与建筑大样反坎对不上,请确认按哪个大样施工。

(完整版)施工图纸会审记录范本表

(完整版)施工图纸会审记录范本表
2、本表一式四份,由监理单位填写、整理并存一份,与会单位会签各存一份。
施工图纸会审记录
工程名称
共页第页
会审地点
记录整理人
日期
年ቤተ መጻሕፍቲ ባይዱ日
参加人员
建设单位:
设计单位:
监理单位:
施工单位:
序号
图纸编号
提出图纸问题
图纸修订意见
1
2
3
4
5
6
7
建设单位(盖)
项目负责人:
年月日
设计单位(章)
项目负责人:
年月日
监理单位(章)
总监理工程师:
年月日
施工单位(章)
项目经理:
年月日
1、所有会审图纸均应记录在表内。无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。

施工图纸会审记录表

施工图纸会审记录表
25
结施-04图中8~9线*Q~S轴处8线承台ZJ2—500,ZJ6—500面标高-5.2,承台底标高-5。2-1.5=—6.7是否改为-8.2?
且承台面与结构板之间高差如何处理(—8.2与-6.7之间)且板比梁底低500mm?
-8.2m范围几何尺寸是否以结施—04图为准?
26
1结施-04图5线*C~D轴JS4无大样图,且无平面几何尺寸及高度?
33
结施-01图中承台用C30混凝土是否改为C30、P6?
34
结施-06图中,隔油池1结构图中梁底标高-8。4m,承台底标高-6。0-1.5=-7。5m,其梁与承台高差如何处理?
35
结施—06图中,隔油池1结构图中梁L1(1)底标高-6.0—3.5=—9。5m,L3(2)梁底标高—6。0-2.4=—8。4,两梁之间高差如何处理?
42
地下室底板中梁伸承台锚固长度是从承台边还是柱边算起?
43
结施—03图中7—9线* E轴承台标高—5。5与结施—04图中板面标高-5。7,以哪个为准?(承台高于底板0.2m)
44
结施—01图与结施—03图中ZJ6aZJ7a承台几何形状不相符,是否以结施-01图为准?
45
结施-06图3~4x E~G轴L1〈2〉800 x 2100梁底标高为—7.8,排污池板底标高为-8.7,其高差如何处理?
22
结施—04图中板R~S轴*18线板面标高-5。2、板厚0.50,则板底标高—5.7,而结施-03图中R~S轴*18线承台面标高-6.0,承台面与结构板底之间相隔0。3、如何处理?(承台与底板间的间隔)
23
结施—03图R~S轴*5线ZJ2—500承台标高根据结施-05图中4—4剖面承台高于底板200mm,是否应由-6.5m改为—6.7m

施工图设计文件会审记录

施工图设计文件会审记录

施工图设计文件会审记录(一
)
施工图设计文件会审记录(二)
序号会审提出的问题(疑问、意见和建议等
) 设计单位答复或会审确定的意见
1 2 3
地下室底板、外墙混凝土材料使用抗渗混凝土,未给
出抗渗等级。

地下室底板与外墙板施工缝是否按大样图1/12做法。

外墙插筋锚固太长放不下,是否可将原锚固长度
600mm改为500mm。

抗渗等级为P8。

按大样图1/12做法,在墙板距底板300mm处加通长钢板
止水带。

可改为500mm。

设计人员签名:
手签
(盖章)
20××年×月×日
施工单位项目负责人签名:
手签
(盖章)
20××年×月×日
总监理工程师签名:
手签
(盖章)
20××年×月×日
建设单位项目负责人签名:
手签
(盖章)
20××年×月×日
手签
20××年×月×日
记录整理人:
整理完成日期:
××建设集团有限公司
记录整理单位:。

施工图纸会审、设计技术交底会议纪要

施工图纸会审、设计技术交底会议纪要

施工图纸会审、设计技术交底会议纪要各专业工程师对各施工单位的图纸会审工作进行安排,明确各专业之间的沟通方式及专业负责人。

各专业工程师对会审中提出的问题进行逐条分析,明确责任及落实时间。

各专业工程师对设计交底中的重点内容进行讲解,并对各施工单位提出的问题进行解答。

各专业工程师对施工现场安全文明施工、成品保护等进行强调,要求各施工单位严格遵守相关规定。

各专业工程师对需要协调的问题进行讨论,明确解决方案并落实责任人。

各专业工程师对本次会议的纪要进行总结,明确会议的主要内容和要求。

参加单位:建设单位、设计单位、监理单位、施工单位;图纸会审内容:各专业工程师对图纸进行逐条审核,提出问题和建议;图纸会审要求:各专业工程师要认真审核图纸,提出问题和建议,并明确责任和落实时间。

各专业工程师对会审中提出的问题进行逐条分析:建筑专业:建筑图与结构图的标注不一致,楼梯梯段净宽标注不一致等;结构专业:结构设计不合理,构造措施不当等;水电专业:水管走向与实际不符,电气管线布置不合理等;针对以上问题,各专业工程师要认真分析,明确责任和落实时间,确保问题得到及时解决。

同时,对于其他未提及的问题和建议,各专业工程师也要认真对待,及时处理。

各专业工程师对设计交底中的重点内容进行讲解:参加单位:建设单位、设计单位、监理单位、施工单位;设计交底内容:各专业工程师对设计图纸进行讲解,并对现场实际情况进行分析和讨论;设计交底要求:各专业工程师要认真讲解设计图纸,并对现场实际情况进行分析和讨论,确保各方对设计方案有充分了解和认识。

同时,对于现场实际情况与设计图纸不符的情况,要及时提出和处理。

(1)楼梯间墙面砖排版与踏步数量不匹配,导致与设计图不符。

建议按照踏步数量重新排列砖块,保证与原设计图一致。

(2)部分吊顶灯具的安装位置不合理,存在安全隐患。

建议对灯具安装位置进行重新规划,确保安全使用。

(3)部分墙面涂料颜色与原设计图纸存在差异,建议对涂料颜色进行调整,以达到原设计效果。

图纸会审纪要内容

图纸会审纪要内容

图纸会审纪要内容今天,小编给大家介绍的是图纸会审纪要内容,供大家阅读参考。

图纸会审纪要内容11、施工图会审的定义:图纸会审是指承担施工阶段监理的监理单位组织施工单位以及建设单位、材料、设备供货等相关单位,在收到审查合格的施工图设计文件后,在设计交底前进行的全面细致熟悉和审查施工图纸的活动。

2、图纸会审的目的:一是使施工单位和各参建单位熟悉设计图纸,了解工程特点和设计意图,找出需要解决的技术难题,并制定解决方案;二是为了解决图纸中存在的问题,减少图纸的差错,将图纸中的质量隐患消灭在萌芽之中。

3、图纸会审的内容:(1)是否无证设计或越级设计;图纸是否经设计单位正式签署。

(2)地质勘探资料是否齐全。

(3)设计图纸与说明是否符合当地要求。

(4)设计地震烈度是否符合当地要求。

(5)几个设计单位共同设计的图纸相互间有无矛盾;专业图纸之间、平立剖面图之间有无矛盾;标注有无遗漏。

(6)总平面与施工图的几何尺寸、平面位置、标高等是否一致。

(7)防火、消防是否满足。

(8)建筑结构与各专业图纸本身是否有差错及矛盾;结构图与建筑图的平面尺寸及标高是否一致;建筑图与结构图的表示方法是否清楚;是否符合制图标准;预埋件是否表示清楚;有无钢筋明细表或钢筋的构造要求在图中是否表示清楚。

(9)施工图中所列各种标准图册施工单位是否具备。

(10)材料来源有无保证,能否代换;图中所要求的条件能否满足;新材料、新技术的应用是否有问题。

(11)地基处理方法是否合理,建筑与结构构造是否存在不能施工、不便于施工的技术问题,或容易导致质量、安全、工程费用增加等方面的问题。

(12)工艺管道、电气线路、设备装置、运输道路与建筑物之间或相互间有无矛盾,布置是否合理。

(13)施工安全、环境卫生有无保证。

(14)图纸是否符合监理大纲所提出的要求。

4、会审的程序:图纸会审应开工前进行。

如施工图纸在开工前未全部到齐,可先进行分部工程图纸会审。

4.1图纸会审的一般程序:业主或监理方主持人发言→设计方图纸交底→施工方、监理方代表提问题→逐条研究→形成会审记录文件→签字、盖章后生效。

施工图审查记录

施工图审查记录

施工图审查记录在建筑工程中,施工图的审查是一个极其重要的环节。

它不仅关乎到建筑的质量,还涉及到施工过程中的安全以及建成后的使用效果。

因此,对施工图的审查必须严谨、细致,不能有丝毫马虎。

施工图审查记录是记录施工图审查过程中发现的问题及其处理结果的文档。

它主要包括以下内容:审查日期:记录审查的具体日期,以便于跟踪和管理。

审查人员:记录参与审查的人员名单,以保证审查的公正性和权威性。

审查内容:详细记录审查的项目、细节和问题点,以及相关的解决方案和建议。

审查结果:对审查出的问题进行汇总和分析,形成明确的结论和建议。

备注:可以记录其他与审查相关的信息,例如审查过程中的特殊情况、需要特别注意的事项等。

施工图审查记录的重要性体现在以下几个方面:确保建筑质量:通过详细的审查记录,可以发现并纠正施工图中的潜在问题,从而确保建筑的质量和安全性。

提高施工效率:通过提前发现和解决问题,可以避免在施工过程中出现不必要的停工和返工,从而提高施工效率。

保障施工安全:通过对施工图的细致审查,可以发现可能存在的安全隐患,从而采取相应的预防措施,保障施工过程的安全。

方便后期维护和管理:详细的审查记录可以为后期的维护和管理提供有力的参考依据,方便管理人员了解建筑的整体情况和使用状况。

为了确保施工图审查记录的有效性,我们需要从以下几个方面入手:制定合理的审查计划:在审查开始前,需要制定详细的审查计划,包括审查的内容、步骤、时间安排等,以确保审查的有序进行。

选择合适的审查人员:审查人员需要有专业的知识和丰富的经验,能够全面、准确地发现施工图中的问题。

做好现场记录:在审查过程中,需要做好现场记录,包括问题的描述、解决方案的建议等,以确保审查结果的准确性和可追溯性。

及时整理和汇总:在审查结束后,需要及时整理和汇总审查记录,形成完整的文档,以便于后期的查阅和管理。

施工图审查记录是建筑工程中不可或缺的一部分。

通过详细的记录,我们可以发现并解决潜在的问题,确保建筑的质量和安全性。

图纸会审记录(完整版)

图纸会审记录(完整版)

图纸会审会签表KJ-112项目工程百色市检察院技术侦查综合楼单位工程名称百色市检察院技术侦查综合楼会审时间2009年11月23日会审地点参加会审人员建设单位:百色市开发投资有限责任公司设计单位:广西南宁水利电力设计院监理单位:广西华蓝工程咨询管理有限公司施工单位:广西建工集团第二建筑工程有限责任公司主持人记录人建设单位:(公章)代表:设计单位:(公章)代表:监理单位:(公章)代表:施工单位:(公章)代表:图纸会审记录KJ-207工程名称百色市检察院技术侦查综合楼设计单位广西南宁水利电力设计院施工单位广西建工集团第二建筑工程有限责任公司图号对图纸存在的疑问设计答复结改-01筏板、号钢筋不到筏板边,只到剪力墙位置,是否应将钢筋伸至筏板基础边?伸至筏板基础边外缘。

结改-01防建-03(修)图中标注JK1、JK2尺寸与防建各对应基坑尺寸不一致,具体以那张图标注为准?按防建-03(修)标注施工。

结改-01防建-03(修)~×~1#集水坑及排水沟在防建-03(修)图上有标注,而在结改-01图中无标注,是否有此区域内的集水坑及排水沟?按防建-03(修)标注施工。

结改-01防建-03(修)结改-01标注有JK3,而防建-03(修)无标注?结改-01标注JK4是否存在坡度或者标注有误?若无坡度JK3与JK4如何连接?JK3为消防水池标注,JK4为水沟标注,按防建-03(修)标注施工。

结-08结构标高表中二层~三层是否标注错误,是否应为5.600而不是6.100?应为5.600。

结-08八层至九层标高为(27.500~31.100,层高为3.600),而层高标注为(3.900米),九层层高是3.900还是3.600,若为3.900则以上楼层标高均有误,各层标高应增加0.300米,梯盖层标高应为39.000米。

应为3.600。

结改-02图中表格底部标注“注:轴上的基础J-1、J-2基底标高为-3.500”是E轴上的基础在筏板回填土再做独立基础?还是标注有误?同时,E轴上的基础在筏板面上,而筏板面标高为-4.500,并且E轴上的基础大部分伸入筏板上的剪力墙,如何施工?建议直接在筏板留置插筋,可否?请设计答复。

图纸会审会议纪要 (最终版)

图纸会审会议纪要 (最终版)

奎阁临港片区排水干管(驴溪口至渠江污水管道)项目施工图设计文件会审会议纪要会议地点:广安经开区管委会518会议室日期:2017年02月22日9:00主持人:李济参会单位:规建局、财政局、经发局、环安局、恒源公司、重庆市政设计研究院、成都交大工程建设集团有限公司、浙江万里建设工程有限公司。

参会具体人员见会议签到表及照片。

会议议程:1、主持人介绍各单位参会人员;2、由施工单位就设计图疑问进行阐述,设计单位交底并答疑,相关单位发表意见,现就施工图设计交底及图纸会审相关问题记录如下:一、管道部分1、Y-1~Y-4段按照原设计施工回填后,覆盖层仅为-0.5m~0.5m厚。

存在问题:该段为新桥乡水磨村6组耕种农田,为不影响该段农田正常耕种,建议将两个倒虹吸处高程下调1.0m。

回复:各参会单位原则同意该处根据现场实际情况下调 1.0m,并由设计单位出具变更图。

2、原设计8#井至K1+600段管道跨越港前大道,并下穿港前大道路基及华蓥市禄市镇地段。

存在问题:我单位在前期测量放线后及业主前期征地过程中,发现8#井~27#井中因涉及港前大道及华蓥市禄市镇地块,为方便协调征地及施工,建议8#井至27#井(K1+600)段管道改线,并沿港前大道路基边线进行调整,需设计重新出图,并确定工程量。

回复:各参会单位同意改线方案,并由设计单位出具变更图,具体工程量根据变更后设计图重新计量。

3、8#井至27#井(K1+600)段按照上述第2条改线后,有310m经过港前大道深挖方段(测量出开挖深度为15m~20m),该段如果按照明挖施工,则会导致征地面积大量增加,还需开挖港前大道路基(宽约15m),且施工难度巨大。

存在问题:为减少征地面积、减小外部协调干扰、确保项目工期,建议该段变更为暗洞施工。

业主单位回复:不同意变更为暗洞施工,考虑在港前大道土石方开挖后再在道路边沟位置开挖,走道路路床下,由委领导协调交投公司解决。

4、经现场实际测量查勘发现,1#井与污水处理厂内计量器坐标对接相差约40m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
参加审核人员
(签章)
年月日
填表人:
16、9#、10#楼商业楼外雨水改为内雨水。
17、主楼强电预留管道3个弯度跨度太多,后期150电缆穿设不便。
18、7#、8#楼A2中户卫生间开关、脸盆与马桶之间100mm的墙体是否取消
19、所有楼栋电井竖立桥架强电200*100是否改为400*100,
20、消防通道商铺电表箱改为后墙安装、
21、进户电缆3*10是否改为3*10铜单,电缆圆盘太长不好施工
2、7、8#地下室底板、外墙防水材料未确定,基础架空层防水材料及做法、一层施工洞留置与浇筑,负一层建筑图,通风是否?详细做法。
3、所有楼栋外墙保温是否确定?能否满足当前要求?厂家?
4、7#、8#楼四层平面图标高?JS-06
5、7#、8#楼标准层中,A1套型主卧室内门少垛?主卫少垛(剪力墙处)。避难间南墙意图?
10、所有楼栋套内安装是否按照图纸布置?
11、7#、8#平面标注两个H轴?
12、所有楼栋阳台是否全封闭?
13、7#、8#楼SS-05平面图标注?
14、7#楼GS-06,LL1是否与主楼板墙相连接。
15、7#GS-04,1轴交P轴承台桩位与9#不符,27轴交P轴与S7#不符。7#、8#承台1轴交L轴承台不同。
图纸答疑记录
工程名称
汉源天下二期工程
设计单位
徐州市建筑设计研究院有限责任公司
建设单位
砀山县新城置业房地产开发有限公司
图纸名称或图号
主要问题及解决意见
5#、6#、7#、8#、9#、10#楼建筑、结构、水电
5#、6#、7#、8#楼图纸问题
1、5#、6#、7#、8#做法,是否更改?
22、电表箱主线三相五线制低压密集母线槽由供电部门提供,是否改为电缆,电表箱三层一区能否改动(图纸显示一层一个)
23、水电图不显示外雨水
24、入户电箱规格大小平均22路,根据参考尺寸有点小DS-7
25、楼顶部雨水不详。
26、消防电梯排水泵
27、所有楼栋斜屋面天沟能否取消?
主持单位
砀山县新城置业房地产开发有限公司
6、所有楼栋机房层是否有变动?7#、8#负一层电梯是否使用?用,出详细做法(预留孔、预埋件)电梯厂家尽快联系。
7、7#、8#卧室飘窗窗台能否取消?
8、5#、6#、7#、8#楼南北立面空调井是否增加空调板一道?图纸标注甲方自理支架。
9、7#、8#楼一层合用前室中,ZMLC1和ZLDC1能否更改,难以满足人流量。东墙能否取消?
