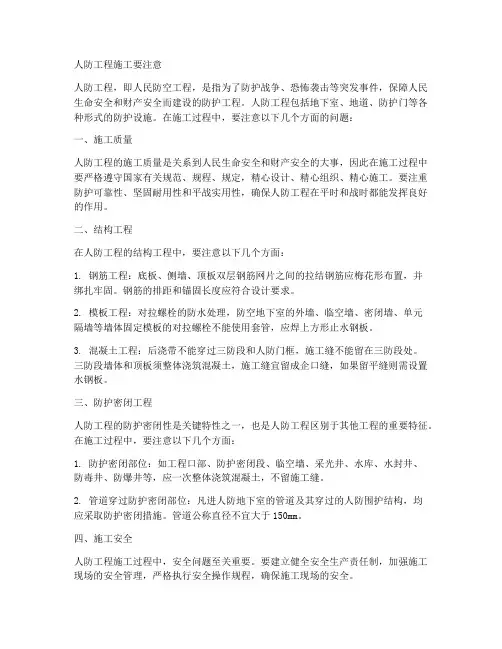

人防工程施工注意事项(各专业)

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

人防工程施工注意事项(建筑部分)

1.防护单元内部不应设置沉降缝、伸缩缝。

2.密闭通道、防毒通道、洗消间、虑毒室、扩散室等房间、通道,其墙面、顶面、地坪均应平整光洁、易于清洗。

3.人防地下室顶板不允许用水泥砂浆粉刷或找平。

4.进、排风房(包括机房、隔音套间、集气室、虑毒室、竖井、扩散室等各个房间)与人防配电间地坪应作防尘处理。

5.风房、配电间管理门与排风机房集气室检查门为甲级防火门,进风机房集气室检查门相对机房内开,排风机房集气室检查门相对机房外开。

6.非活置式人防门下有门槛,门槛与地坪建筑高差应≧150mm;活置式人防门下无门槛,门框下边与建筑地坪同高。人防门框锚钩应深入结构层内。

7.当防护密闭门设置于竖井内时,其门扇外表面不得突出竖井内墙面,防爆波活门应嵌入墙内。

8.在距人防门框四周20mm范围内墙面粉刷层不得超出门框角钢面。

9.平战转换预制构件应与工程同步做好,并设置构件的存放位置。

10.出入口式战时封堵处在非人防侧预留沟槽,预埋件锚钩应伸入结构层内;战时封堵框平时应采用刷漆或加钢丝网用水泥砂浆粉刷的处理方式,处理完毕后在两侧墙体标识“战时封堵”字样。

联系人:徐强、季翔

Tel:86631661—8603、8618

(每工作日上午8:30—9:00)

人防工程施工注意事项(结构部分)

1.钢筋砼结构构件纵向受力钢筋的锚固长度1aF=1.051a。

2.地下室基础底板上层筋必须从地基反梁上层主筋下部穿过,顶板下层筋必须从顶板反梁下层主筋上部穿过。3.人防区顶、底板必须设拉结筋(形式“S”型,≧Ф6,@≦500mm梅花形布置)。

4.人防门洞四角必须设置加强筋:长度1000mm,斜45°绑扎,墙厚≦400mm,每角2Ф16;墙厚>400mm,每角3Ф16。

5.被止水钢板割断的附墙柱箍筋应搭接焊在止水钢板上。

6.人防门框墙及临空墙(均为钢筋砼内墙)模板对拉螺杆不允许穿PVC套管,且螺杆中部应设止水片。7.人防门洞四周必须形成暗柱、暗梁,暗柱、暗梁箍筋最小规格为Ф12。

8.梁与边柱交接处,外墙与顶、底板交接处钢筋构造要求为:

①边柱外侧纵向钢筋伸入地、顶梁内的锚固长度应≧1.5 laF,

②当顶板厚度<外墙厚度时,顶板上排筋伸入外墙内锚固长度应从钢筋折弯处算起,并满足≧1.7 laF,

③当顶板厚度≧外墙厚度时,外墙外侧纵向钢筋伸入顶板内锚固长度应≧1.5 laF,

④外墙外侧纵向钢筋伸入底板内锚固长度应≧1.5 laF。

9.外墙通风采光窗洞,两侧应形成暗柱,暗柱箍筋最小规格为Ф6,@≦200mm,四角设置加强筋,每角2Ф12,长度800mm,斜45°绑扎。

10.防护密闭门门框墙受力主筋规格不应小于Ф12,@≦250mm。

11.被穿墙管割断的墙筋应点焊在穿墙管上。

12.战时封堵预埋件锚钩规格要求:①单排,Ф16,@≦300mm,l=200mm,焊接高度4mm(适用于97图集入口封堵);②双排,Ф16,@≦300mm,l=200mm,焊接高度4mm,且钢槽带锚钩(适用于97图集连通口封堵);

③双排,Ф10,@≦300mm,l=200mm,焊接高度6mm(适用于04图集出入口封堵);④双排,上下为Ф16,@≦300mm,两侧为Ф10,@≦200mm(适用于04图集连通口封堵);⑤双排,Ф8,@≦200mm,l=200mm,焊接高度6mm(适用于通风采光窗封堵)。

联系人:徐强、季翔

Tel:86631661—8603、8618

(每工作日上午8:30—9:00)

人防工程施工注意事项(通风、给排水部分)

一.通风

1.口部(门框墙)风预埋管为直接预埋管,外径为配合尺寸。风管预埋管以δ≧3钢板卷制,其外径为Ф215、Ф315、Ф445、Ф566,当外径大于600的预埋风管以δ≧5钢板卷制。预埋管长度为700,两端出砼墙200;中间双面满焊密闭肋(δ≧5,b≧50),不焊法兰。不得用现成的钢管截断代替。在防爆波活门对面墙上的预埋风管应焊接90°虾米弯头朝下。浇混凝土后预埋管内外除锈刷两道防锈漆两道红色调和漆。

2.临空墙上的风预埋管为直接预埋管,当直径≤600,或长边≤600,用δ≧6的钢板制作,两端出墙200,中间双面满焊密闭肋(δ≧5,b≧50),且两端焊接L40×4的法兰满焊。当直径>600,或长边>600,用δ≧8的钢板制作,两端出墙200,中间双面满焊密闭肋且两端焊接L50×5的法兰满焊。

3.测压管以DN15镀锌钢管煨制、焊接,不得丝接。买入墙砼,在砼中管段任意部位焊接密闭肋(δ=5,b=50),井侧或非人防侧标高:人防顶板下0.5m,出墙100,丝接堵头;机房或防化值班室侧标高、机房地坪上2.0m,出墙100,丝接DN15闸阀。出墙管段刷两道红色调和剂。

4.通风、空气调节系统的风机及风管应采用不燃材料制作。

5.镀锌钢板风管外表宜刷漆:送风管道两道银粉漆,排风、排烟管道两道黑色调和漆。从机房刷起,其他材料的风管亦可参照。

6.排烟风机两端软接头材料:耐燃温度≧280°;耐燃时间≧0.5h。

7.防火墙上的风口、风管应安装70°防火阀。

二.给排水

1.防爆地漏和管道均为DN80,是压力管道。管道材料为镀锌钢管,连接方式为丝接,需加麻丝,白厚漆。管道伸进集水坑100,焊接钢制弯头并接管至坑底200。管口标高低于地坪5~10,盖板应能在地漏支口内灵活转动,支口上黄油,盖板刷两道沥青漆。明露管道刷两道沥青漆。

2.出人防单元的管道,在人防侧安装P≧1.0Mpa,铜芯或不锈钢芯的焊接法兰闸阀,阀与墙、顶之间的管道连接为焊接,不得丝接或用丝扣管件。人防围护结构内侧距离闸门的近端面不宜大于200。

3.进入人防的给水管道,阀前材料应采用热镀锌钢管或钢塑复合管。

4.临空墙、门框墙、在室外地坪上的人防外墙上水套管做法:两端出墙100,中间双面满焊密闭肋(δ≧5,b≧50)。

5.穿越人防顶板的预埋管为预埋套管,预埋管中间上面满焊闭肋(δ≧5,b≧50)。套管出顶板上下100。6.与人防无关管道不得进入人防,例:地面的给水、下水、雨水、空调冷凝水管。

7.人防主体浇砼后不得随意打洞。

8.消防管道外表涂两道红色调和漆,其中消火栓管道@2000刷黄色环。

9.临空墙、门框墙、人防外墙两侧的消火栓箱只能明装。

联系人:顾维国

相关文档
最新文档
