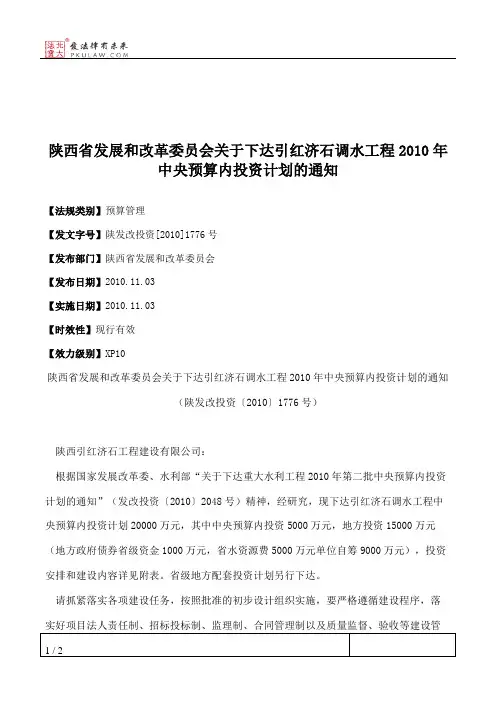

陕西省发展和改革委员会关于下达引红济石调水工程2010年中央预算内投资计划的通知
(陕发改投资〔2010〕1776号)
陕西引红济石工程建设有限公司:
根据国家发展改革委、水利部“关于下达重大水利工程2010年第二批中央预算内投资计划的通知”(发改投资〔2010〕2048号)精神,经研究,现下达引红济石调水工程中央预算内投资计划20000万元,其中中央预算内投资5000万元,地方投资15000万元(地方政府债券省级资金1000万元,省水资源费5000万元单位自筹9000万元),投资安排和建设内容详见附表。

省级地方配套投资计划另行下达。

请抓紧落实各项建设任务,按照批准的初步设计组织实施,要严格遵循建设程序,落实好项目法人责任制、招标投标制、监理制、合同管理制以及质量监督、验收等建设管
理制度,确保工程质量、进度和安全。

附件:2010年引红济石调水工程中央预算内投资计划表
二○一○年十一月三日
附件:
2010年引红济石调水工程中央预算内投资计划表
单位:万元
年。

浅谈建设西安市“引蓝济李”调水工程的可行性

浅谈建设西安市“引蓝济李”调水工程的可行性

浅谈建设西安市“引蓝济李”调水工程的可行性伴随着西安市已列入国家中心城市以及大西安的高速发展,加之西安市人才新政的实施,城市用水人口增量较大,导致本就资源性缺水的西安市供水形势更加严峻。

所以“开源节流”建设新水源工程就显得尤为重要。

本文就此对西安市建设“引蓝济李”调水工程的可行性展开探讨。

标签:调水工程;引水系统;可行性一、西安市李家河引水系统及蓝桥河基本情况西安市李家河引水系统是西安市继黑河引水系统之后第二大引水系统,是西安市又一生命线工程。

该系统主要包括早期建成的岱峪水库、鹿塬水库、杨家沟水库、红旗水库,新建的李家河水库,拟建的曹庙水库。

岱峪水库总库容420万立方米,鹿塬水库库容476万立方米,杨家沟水库库容518万立方米,红旗水库库容267.5万立方米。

早期建成的四个水库,水源已进人西安市东郊供水系统,主要向灞桥热电厂等用户供水。

新建成的李家河水库工程,总库容5260万立方米,坝址以上流域面积362平方公里,年均徑流量1.33亿立方米,主要是为西安市城东纺织区、灞桥区及蓝田县、临潼区供水。

拟建的曹庙水库位于蓝田县前卫镇曹庙村,设计总库容2000万立方米,坝址以上流域面积12.85平方公里,作为西安市李家河引水系统的调节水库,主要存蓄李家河、岱峪水库调蓄后的来水。

蓝桥河与辋川河同为灞河一级支流,根据两河距离及河床高程关系,修建拦河低坝、调水隧洞等将蓝桥河水引至李家河流域。

调水隧洞长约8公里,设计调水流量10m3/s,工程建成后设计年均向李家河调水约3754万立方米,扣除沿程输水损失5%后,多年平均净调水量3566.3万立方米。

初步估算总投资约4.8亿元(含鹿塬水库、杨家沟水库加坝工程)。

二、建设“引蓝济李”调水工程的理由一是从西安市李家河引水系统重要性看。

西安市李家河引水系统是继黑河引水系统之后建设的第二大引水系统,是西安市又一生命线工程,是西安经济社会持续发展的可靠保障。

建设“引蓝济李”调水工程符合《陕西省水利发展“十三五”规划》、《西安市水利建设规划(2003~2020年)》、《西安市供水规划》等规划,符合西安市第十五届人民代表大会第五次会议建设“引蓝济李”调水工程的决定。

西安市引乾济石调水工程---陕西省发展和改革委员会

西安市引乾济石调水工程---陕西省发展和改革委员会

水利水电建设工程西安市引乾济石调水工程竣工验收鉴定书二○○七年十一月西安市引乾济石调水工程竣工验收委员会西安市引乾济石调水工程竣工验收鉴定书验收主持单位:陕西省发展和改革委员会项目法人:西安市引乾济石调水工程建设管理处设计单位:西安市水利建筑勘测设计院铁道第一勘察设计院西安分院施工单位:中铁一局集团有限公司中铁五局集团有限公司中铁十二局集团有限公司中铁十八局集团有限公司陕西河海水电建筑工程有限公司中国华水水电开发总公司西安市源源工程有限责任公司西安市水利建设工程总公司西安市长安建筑工程总公司监理单位:西北水利水电工程建设监理中心质量监督单位:陕西省水利工程质量监督中心站西安市水利工程质量监督站运行管理单位:西安市引乾济石调水工程管理中心竣工验收日期:2007年11月1日至2007年11月2日竣工验收地点:陕西省西安市西安市引乾济石调水工程竣工验收鉴定书2007年11月1日至2日,省发改委在西安主持召开了西安市引乾济石调水工程(下称“引乾济石调水工程”)竣工验收会议。

会议成立了由省政府办公厅、省发改委、水利厅、国土资源厅、环保局、省水利工程质量监督中心站、西安市政府、办公厅、市发改委、水务局、财政局、审计局、城市建设档案馆、商洛市发改委、柞水县政府等单位代表以及特邀专家组成的西安市引乾济石调水工程竣工验收委员会。

竣工验收委员会听取了工程建设管理工作报告、技术预验收工作报告、工程质量评定报告及竣工财务决算审计报告,观看了有关声像资料,现场查验了工程,查阅了有关资料,进行了认真讨论和评审,依据《水利工程建设项目验收管理规定》(水利部30号令),参照《水利水电建设工程验收规程》(SL223—1999),形成竣工验收鉴定意见如下:一、工程概况(一)工程位置及主要建设内容引乾济石调水工程是省内南水北调工程规划实施的项目之一,是将汉江支流乾佑河水穿越秦岭调入渭河流域石砭峪水库。

陕西省发展计划委员会以陕计项目 [2003]890号文批准工程初步设计,确定年调水量为4697万 m3,概算总投资20100万元。

陕西省发展和改革委员会关于下达贫困县及严重缺水县城供水设施建

陕西省发展和改革委员会关于下达贫困县及严重缺水县城供水设施建

陕西省发展和改革委员会关于下达贫困县及严重缺水县城供水设施建设2009年第三批扩大内需中央预算内投资计划的通

【法规类别】预算管理
【发文字号】陕发改投资[2009]629号
【发布部门】陕西省发展和改革委员会
【发布日期】2009.05.13
【实施日期】2009.05.13
【时效性】现行有效
【效力级别】XP10
陕西省发展和改革委员会关于下达贫困县及严重缺水县城供水设施建设2009年第三批扩
大内需中央预算内投资计划的通知
(陕发改投资〔2009〕629号)
各市发展改革委、杨凌示范区发展改革局:
为了扩大内需促进经济增长,加快贫困县和严重缺水县城供水设施建设,改善群众生产生活条件,国家发展改革委以发改投资〔2009〕1052号文安排我省贫困县和严重缺水县城供水设施建设第三批扩大内需中央预算内投资计划10800万元。

现将计划下达给你们(具体项目见附表),并以下要求抓紧组织实施:
一、切实强化
1 / 1。

陕西省发展和改革委员会关于引红济石调水工程可行性研究报告的批复

陕西省发展和改革委员会关于引红济石调水工程可行性研究报告的批复

陕西省发展和改革委员会关于引红济石调水工程可行性研究报告的批复文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2006.07.18•【字号】陕发改农经[2006]717号•【施行日期】2006.07.18•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文陕西省发展和改革委员会关于引红济石调水工程可行性研究报告的批复(陕发改农经〔2006〕717号)省水利厅:《关于报送陕西省引红济石调水工程可行性研究报告及审查意见的函》(陕水规计发[2005]295号)及《关于加快审批引红济石调水和南沟门水库工程的意见》(陕水规计发[2005]221号)收悉。

根据今年元月我委主持召开的引红济石调水工程可行性研究报告审查会意见,经研究,现批复如下:一、工程建设的必要性渭河流域关中地区城市集中、经济发达,是我省经济社会发展的核心地带,率先发展关中对支持和带动全省经济社会发展具有重要意义。

近年来渭河径流大幅度减少,水质污染严重,咸阳、杨凌等城市已形成严重的地下水超采漏斗,引发地面沉降、地下水污染等环境地质问题,水资源短缺成为关中地区经济社会发展的重要制约因素。

引红济石调水工程是国务院批准的《渭河流域近期重点治理规划》和我省水资源开发利用规划、“十一五”规划确定的重点水源项目,系将汉江支流褒河上游的红岩河水跨流域调入渭河支流石头河,经现有石头河水库调蓄后,向咸阳、杨凌等城市供水,并可适当补充渭河生态水量,对缓解区域水资源供需矛盾,改善渭河生态环境,促进区域经济社会可持续发展具有重要作用。

同意建设引红济石调水工程。

二、工程建设任务、规模和标准引红济石调水工程的任务是给咸阳、杨凌等城镇生活和工业供水。

工程由红岩河(坝址年径流量1.415亿立方米)年调入石头河水量9210万立方米,经石头河水库结合自产水量(坝址年径流量3.64亿立方米)进行调蓄后,水库年均供水量2. 66亿立方米,除保持向西安城市供水0.95亿立方米、向原岐眉灌区37万亩农田灌溉补水0.45亿立方米外,新增向咸阳、杨凌等城市供水1.26亿立方米。

陕西省发展和改革委员会、省水利厅关于加快做好大型灌排泵站更新改造项目前期工作的通知

陕西省发展和改革委员会、省水利厅关于加快做好大型灌排泵站更新改造项目前期工作的通知

陕西省发展和改革委员会、省水利厅关于加快做好大型灌排泵站更新改造项目前期工作的通知文章属性•【制定机关】陕西省发展和改革委员会,陕西省水利厅•【公布日期】2009.04.26•【字号】陕发改农经[2009]474号•【施行日期】2009.04.26•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文陕西省发展和改革委员会、省水利厅关于加快做好大型灌排泵站更新改造项目前期工作的通知(陕发改农经〔2009〕474号)宝鸡、渭南市发展改革委、水利(水务)局,省宝鸡峡管理局、交口抽渭管理局、泾惠渠管理局:根据十七届三中全会决定和2009年中央1号文件精神,为加强水利基础设施建设,提高农业综合生产能力,促进农业增效、农民增收和农村经济发展,国家从今年起扩大了大型灌排泵站更新改造项目的规模和范围,并已安排下达我省东雷一期抽黄、交口抽渭、宝鸡峡引渭、冯家山水库等4个灌区灌排泵站更新改造项目投资计划1.25亿元,其中中央投资1亿元。

为促使工程建设顺利进行,争取国家更大支持,按照国家发展改革委、水利部有关要求,经研究,现就做好我省大型灌排泵站更新改造项目前期工作有关事项通知如下:一、项目前期工作的主要任务大型灌排泵站更新改造项目前期工作在规划的基础上按可行性研究和初步设计按两个阶段进行,严格执行项目建设程序。

目前,我省东雷一期抽黄等8个灌区初步列入国家大型灌排泵站更新改造规划,下一步需按国家要求做好修改完善工作。

纳入更新改造规划的泵站按打捆方式以灌区为单位编制工程可行性研究报告,每个泵站必须按照《泵站安全鉴定规程》(SL316-2004)由具有资格的单位进行安全鉴定。

工程初步设计以单座泵站为单位进行编制,有关市和项目法人单位(灌溉管理单位)要按照批复的可研报告,在全面安排开展各泵站初步设计工作的基础上,综合考虑各泵站老化损坏程度、更新改造效益、建设条件是否具备等因素,区分轻重缓急,优先完成近期亟待更新改造泵站的初步设计工作,确保年度投资计划安排的需要。

陕西省发展和改革委员会、省水利厅关于改进水土保持项目投资管理

陕西省发展和改革委员会、省水利厅关于改进水土保持项目投资管理

陕西省发展和改革委员会、省水利厅关于改进水土保持项目投资管理方式的通知【法规类别】水土保持【发文字号】陕发改农经[2010]563号【发布部门】陕西省发展和改革委员会陕西省水利厅【发布日期】2010.05.17【实施日期】2010.05.17【时效性】现行有效【效力级别】地方规范性文件陕西省发展和改革委员会、省水利厅关于改进水土保持项目投资管理方式的通知(陕发改农经〔2010〕563号)各设区市发展改革委、水利(水务)局,杨凌示范区发展改革局、水务局:根据国家发展改革委、水利部《关于改进中央补助地方小型水利项目投资管理方式的通知》(发改农经[2009]1981号)精神,结合我省水土保持项目建设和管理实际,现就改进我省水土保持项目投资管理方式有关事项通知如下:一、简化前期工作程序,规范项目管理(一)完善工程建设规划。

水土保持项目前期工作由过去的规划、可行性研究报告和初步设计三个阶段变更为规划、实施方案两个阶段执行(水土保持淤地坝工程前期工作程序另行规定),上一阶段的批准文件是开展下一阶段工作的依据。

水土保持工程类别包括小流域综合治理、坡耕地水土流失综合整治和大中型淤地坝工程等。

水土保持工程规划由各级水行政主管部门会同有关部门制订,规划要明确工程建设目标、任务、布局、范围等内容。

规划一经批准,应遵照执行,经批准的规划需要修改时,应经原批准机关同意。

(二)认真做好项目实施方案。

项目实施方案由可行性研究报告和初步设计合并而成,达到初步设计深度,按项目类型以项目区或小流域为单元进行编制。

项目选择和规划要遵循以下原则:①项目区优先选择水土流失严重、坡耕地比例高的地区;②坚持水土流失治理与改善当地农村生产、生活条件相结合,促进当地农村经济发展,增。

陕西省发展和改革委员会、陕西省水利厅关于下达水土流失重点治理

陕西省发展和改革委员会、陕西省水利厅关于下达水土流失重点治理

陕西省发展和改革委员会、陕西省水利厅关于下达水土流失重点治理工程2009年第四批扩大内需中央预算内投资计划的通知【法规类别】预算管理【发文字号】陕发改投资[2009]1457号【发布部门】陕西省发展和改革委员会陕西省水利厅【发布日期】2009.09.30【实施日期】2009.09.30【时效性】现行有效【效力级别】XP10陕西省发展和改革委员会、陕西省水利厅关于下达水土流失重点治理工程2009年第四批扩大内需中央预算内投资计划的通知(陕发改投资[2009]1457号)有关市发展改革委、水利(水务)局:根据国家发展改革委、水利部《关于下达重大水利项目2009年第四批扩大内需中央预算内投资计划的通知》(发改投资[2009]1849号)精神,经研究,现下达水土流失重点治理工程2009年第四批扩大内需中央预算内投资6300万元,其中西安市76万元、宝鸡市309万元、咸阳市423万元、渭南市164万元、铜川市188万元、延安市2257万元、榆林市1883万元、汉中市1000万元。

具体项目和投资安排详见附表。

请接通知后,按照国家发展改革委、水利部《水土保持工程建设管理办法 》和省上批准的工程初步设计(实施方案),抓紧组织实施。

扩大内需中央投资必须优先保证用于项目建设工程措施、林草措施等直接费用,尽快形成实物工作量;要切实加强项目建设管理,确保工程质量、进度和投资效益;本次投资计划执行情况纳入旬报制度范围,请各地按规定及时向省级有关部门报送相关信息。

附件:1、水土流失重点治理工程2009年第四批扩大内需中央预算内投资计划总表; 2、水土流失重点治理工程2009年第四批扩大内需中央预算内投资计划表二○○九年九月三十日附件1:水土流失重点治理工程2009年第四批扩大内需中央预算内投资计划总表年计划中央资金 地方配套主要建设内容6300.00 2161.10 建设淤地坝83座,其中:新建骨干坝25座,加固骨干坝11座,新建中型坝23座,加固中型坝10座,新建小型坝14座。

陕西省发展和改革委员会关于提前下达2024年部分中央和省级财政以工代赈任务计划的通知

陕西省发展和改革委员会关于提前下达2024年部分中央和省级财政以工代赈任务计划的通知

陕西省发展和改革委员会关于提前下达2024年部分中央和省级财政以工代赈任务计划的通知文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2023.11.24•【字号】陕发改县域〔2023〕2107号•【施行日期】2023.11.24•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】财政其他规定正文陕西省发展和改革委员会关于提前下达2024年部分中央和省级财政以工代赈任务计划的通知各设区市发展改革委:为贯彻落实省委、省政府关于实现巩固拓展脱贫攻坚成果、全面推进乡村振兴的部署要求,统筹做好2024年以工代赈工作,经研究,现将2024年部分中央和省级财政衔接推进乡村振兴补助资金以工代赈任务计划(以下简称以工代赈任务计划)提前下达你们,并就有关事项通知如下。

一、总体要求深入学习贯彻习近平总书记来陕考察重要讲话重要指示和关于以工代赈工作的重要指示精神,落实《国家以工代赈管理办法》《关于进一步坚守“赈”的初心充分发挥以工代赈政策功能的意见》和《中共陕西省委、陕西省人民政府关于实现巩固拓展脱贫攻坚成果同乡村振兴有效衔接的实施意见》《陕西省“十四五”以工代赈实施方案》《陕西省财政衔接推进乡村振兴补助资金管理办法》等政策文件要求,深刻把握以工代赈“工程是手段、赈济是目的”“项目建设是平台载体、群众务工是根本目标”的政策内涵,精准选择项目,认真组织实施,加强项目管理,充分发挥以工代赈资金项目带动低收入群众就业增收实效。

二、分解下达本批任务计划安排中央财政以工代赈资金20795万元,省级财政以工代赈资金4000万元,支持项目110个,计划带动就业5882人,发放劳务报酬不低于8349万元。

其中,中央财政以工代赈资金计划带动就业5022人,发放劳务报酬不低于7021万元。

市级发展改革部门要会同有关方面,认真做好计划分解下达、资金安排等工作。

(一)支持范围。

主要投向欠发达地区,向国家和省级乡村振兴重点帮扶县、革命老区、产粮大县、受自然灾害影响较大地区以及易地搬迁后续扶持任务较重等地区倾斜。

陕西省发展和改革委员会关于西安市辋川河引水李家河水库工程初步设计的批复

陕西省发展和改革委员会关于西安市辋川河引水李家河水库工程初步设计的批复

陕西省发展和改革委员会关于西安市辋川河引水李家河水库工程初步设计的批复文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2012.09.03•【字号】陕发改农经〔2012〕1326号•【施行日期】2012.09.03•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利其他规定正文陕西省发展和改革委员会关于西安市辋川河引水李家河水库工程初步设计的批复西安市发展改革委:你委《关于报送西安市辋川河引水李家河水库工程初步设计的报告》(市发改字[2009]100号)、《关于报送西安市辋川河引水李家河水库工程初步设计概算投资变化说明的报告》(市发改字[2010]140号)、《关于报送西安市辋川河引水李家河水库工程初步设计报告的请示》(市发改字[2012]162号)以及西安市政府《关于辋川河引水李家河水库工程资金的承诺函》(市政函[2012]56号)均悉。

经研究,并征求省水利厅意见和委托省投资项目评审中心评审,现就该工程初步设计批复如下:一、工程任务、规模和设计标准本工程任务是向西安市浐河以东地区城镇生活和工业供水,兼有发电效益。

供水范围包括西安市东部的洪庆组团、纺织城组团、阎良区、蓝田县城以及白鹿原区域5乡镇(灞桥区的狄寨、蓝田县的孟村、安村、前卫、长安区的炮里),规划供水人口69.6万人。

工程设计水平年2020年,设计供水保证率90%。

基本同意李家河水库正常蓄水位880m,死水位839m,设计洪水位880m,校核洪水位881.29m;水库总库容5260万m3,调节库容4400万m3,死库容610万m3。

李家河水库与已成的岱峪水库联合调节,年可向城镇生活和工业供水7093m3,其中李家河水库供水6187万m3,岱峪水库供水906万m3,供水保证率达到90%。

工程向洪庆组团、纺织城组团、蓝田县城、5个乡镇及阎良区的配置水量分别为1835万m3、1617万m3、320万m3、701万m3和2620万m3。

陕西省发展和改革委员会关于西安市第五污水处理厂工程初步设计的批复

陕西省发展和改革委员会关于西安市第五污水处理厂工程初步设计的批复

陕西省发展和改革委员会关于西安市第五污水处理厂工程初步设计的批复文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2008.08.25•【字号】陕发改投资〔2008〕1212号•【施行日期】2008.08.25•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水污染防治正文陕西省发展和改革委员会关于西安市第五污水处理厂工程初步设计的批复西安市发展改革委:《关于上报西安市第五污水处理厂工程初步设计审查的请示》(市发改字[2008]127号)收悉。

2008年6月24日,我委组织省、市有关部门和特邀专家在西安召开了西安市第五污水处理厂工程初步设计审查会议。

会后,设计单位根据会议审查意见对设计文件进行了补充修改。

经研究,原则同意该工程初步设计。

现批复如下:一、建设规模及服务范围新建污水处理厂一座,日处理污水20万吨,远期达到40万吨,服务区域45平方公里。

二、生产工艺及进出水标准污水处理采用预处理+初沉池+A/A/O二级生化处理+紫外线消毒处理工艺,污泥处理采用重力浓缩+中温一级厌氧消化+机械浓缩脱水工艺,除臭工艺采用离子除臭技术。

进水水质:COD≤480mg/L,BOD5≤240mg/L,SS≤300mg/L,TN≤65mg/L,NH3-N≤45mg/L,TP≤6.0mg/L;出水水质:COD≤60mg/L,BOD5≤20mg/L,SS≤20mg/L,TN≤20mg/L,NH3-N≤8mg/L,TP≤1.0mg/L,达到《城镇污水处理厂污染排放标准》(GB18918-2002)一级B标准,出水经灞河排入渭河。

三、工艺流程及设备选型同意污水处理工艺流程设计和主要设备选型。

污水经进水渠道、粗格栅间及进水泵房、细格栅间、曝气沉砂池、初沉池、生物池、二沉池、紫外线消毒车间等处理达标后排入灞河。

污泥经重力浓缩、厌氧消化、机械浓缩脱水处理后由建设管理单位集中收集处置。

四、总平面及建筑结构基本同意厂区总平面设计。

陕西省发展和改革委员会关于太白县引红济石水源地生态治理工程可行性研究报告的批复

陕西省发展和改革委员会关于太白县引红济石水源地生态治理工程可行性研究报告的批复

陕西省发展和改革委员会关于太白县引红济石水源地生态治理工程可行性研究报告的批复
文章属性
•【制定机关】陕西省发展和改革委员会
•【公布日期】2009.03.24
•【字号】陕发改规划[2009]338号
•【施行日期】2009.03.24
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】价格
正文
陕西省发展和改革委员会关于太白县引红济石水源地生态治
理工程可行性研究报告的批复
(陕发改规划〔2009〕338号)
宝鸡市发改委:
宝市发改规字[2008]1070号收悉。

为进一步加强秦岭水系生态环境治理,提高秦岭水源涵养功能,保证城市供水安全,经研究,同意太白县引红济石水源地生态治理建设工程。

现就可行性研究报告有关内容批复如下:
一、项目建设地址
治理区段在红岩河上游黄风山至龟川河与牛家河交汇处的太白县生态产业园区内。

二、建设内容和规模
治理河道3.6公里,新修堤防3.04公里,护岸4.11公里,修建翻板闸3座,景观水面6.2万平方米,绿化河道两岸14.3万平方米,栽植水源涵养林1.1万株,。

三、总投资及资金来源
该项目总投资2144万元,资金来源为地方配套、企业自筹、银行贷款和申请政府专项资金补助。

四、项目建设期
项目建设期为2年,即2008年12月开始,2010年底建成。

五、项目建设单位
太白县生态产业园管理委员会。

请据此批复,抓紧做好有关设计等工程建设前期工作,争取早日开工建设。

二OO九年三月二十四日。

陕西省发展和改革委员会关于乾县2013年规模化节水灌溉增效示范项目实施方案的批复

陕西省发展和改革委员会关于乾县2013年规模化节水灌溉增效示范项目实施方案的批复

陕西省发展和改革委员会关于乾县2013年规模化节水灌溉增效示范项目实施方案的批复文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2014.06.16•【字号】陕发改农经〔2014〕712号•【施行日期】2014.06.16•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文陕西省发展和改革委员会关于乾县2013年规模化节水灌溉增效示范项目实施方案的批复咸阳市发展改革委:你委和市水利局《关于上报乾县规模化节水灌溉增效示范项目实施方案的报告》(咸发改〔2014〕299号)收悉。

经研究并征求省水利厅意见,现批复如下:一、项目建设的必要性乾县2013年规模化节水灌溉增效示范项目区涉及位于注泔镇注泔村、城关镇丈八村,区内耕地面积0.9万亩,主要种植经济果林。

其中注泔项目区属纯井灌区,丈八项目区水源为黑豹峪水库,由于田间渠道和渠系建筑物损毁严重,且渠道多为土渠,渠道输水损失较大。

为了推广先进适用的节水灌溉技术,提高用水效率,促进项目区农村经济发展和农民增收,同意建设乾县2013年规模化节水灌溉增效示范项目。

二、工程规模及主要建设内容同意工程规模为发展节水灌溉面积6100亩,其中注泔项目区为管道接输水软管穴灌4100亩,丈八项目区为管道接输水软管穴灌350亩、滴灌1650亩。

丈八、注泔项目区分别采用黑豹峪水库、地下水作为灌溉供水源。

工程主要建设内容为新打机井2眼,配套旧井2眼,新建出水桩552个,砌筑阀门井117座,新建浮船式泵站1座,新建200m3调蓄池2座,铺设主输水钢管3.36 km,埋设低压输水管道55.12km,滴灌带24.6万m。

三、工程投资及工期核定工程概算总投资900万元,其中中央预算内投资720万元,其余180万元由你市和项目县筹措解决。

项目建设期1年。

请据此进一步优化设计方案,完善项目建设管理体制和运行机制,抓紧组织实施。

附件:乾县2013年规模化节水灌溉增效示范项目概算表陕西省发展和改革委员会2014年6月16日。

陕西省发展和改革委员会关于咸阳市石头河水库供水工程净水厂项目调整概算的批复

陕西省发展和改革委员会关于咸阳市石头河水库供水工程净水厂项目调整概算的批复

陕西省发展和改革委员会关于咸阳市石头河水库供水工程净水厂项目调整概算的批复文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2013.01.09•【字号】陕发改农经〔2013〕37号•【施行日期】2013.01.09•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文陕西省发展和改革委员会关于咸阳市石头河水库供水工程净水厂项目调整概算的批复咸阳市发展改革委:你委与市水利局联合报送的《关于调整咸阳市石头河水库供水工程净水厂项目概算的请示》(咸发改〔2011〕683号)悉。

经研究并征求省水利厅意见,现批复如下:一、我委于2006年批复咸阳市石头河水库供水工程净水厂项目初步设计(陕发改农经〔2006〕968号),核定概算总投资18789.09万元。

净水厂项目于2007年5月开工建设,2010年2月向城区试供水,2011年12月全面建成。

鉴于工程建设期间主要建筑材料和设备价格上涨、施工图设计工程量增加、征地补偿等项目政策性费用增加等原因,同意对该项目投资概算进行调整。

二、净水厂项目调整概算建设投资依据实际完成工程量和施工合同价格核算,勘察设计、建设监理等其它费用以合同为依据,结合财务实际支出情况和建设管理有关规定核算,建设期贷款利息据实计列。

核定项目调整概算总投资为26472.16万元,比原批概算总投资增加7683.07万元(详见附表)。

三、咸阳市石头河水库供水工程净水厂项目投资由咸阳中环制水有限公司通过注入资本金和银行贷款筹措解决,建设资金已全部到位,项目全面建成。

请你市按照国家有关规定尽快做好工程竣工验收各项准备工作,及早使工程投入正常运行。

附件:咸阳市石头河水库供水工程净水厂项目调整概算表陕西省发展和改革委员会2013年1月9日。

陕西省发展和改革委员会关于引红济石调水工程引水枢纽设计变更的批复-陕发改农经[2009]1811号

陕西省发展和改革委员会关于引红济石调水工程引水枢纽设计变更的批复-陕发改农经[2009]1811号

陕西省发展和改革委员会关于引红济石调水工程引水枢纽设计变更的批复正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 陕西省发展和改革委员会关于引红济石调水工程引水枢纽设计变更的批复(陕发改农经〔2009〕1811号)省水利厅:你厅《关于报送引红济石调水工程引水枢纽方案变更设计审查意见的函》(陕水规计发[2009]251号)收悉。

经研究,批复如下:一、变更设计的必要性引红济石调水工程主要包括低坝引水枢纽和穿越秦岭的输水隧洞两大部分,低坝引水枢纽位于太白县城西南约8km的红岩河上。

我委原批复(陕发改农经[2008]584号)低坝引水枢纽由拦河坝、冲砂闸、进水闸和输水暗渠四部分组成,拦河坝采用混凝土重力式溢流坝,坝顶全长99.2m,溢流坝段长52.5m,堰顶高程1471.5m,最大坝高15.5m;输水暗渠沿坝后左岸岸坡布置,连接进水闸和输水隧洞,全长507.09m,设计输水流量13.5 立方米/s,断面为3.0×3.0m钢筋混凝土箱形结构。

由于该方案蓄水后将淹没姜眉二级公路2.5km及钢筋混凝土交通桥1座,以及部分耕地、林地和通讯、电力等专项设施,输水暗渠建设也将造成较多占地和植被破坏,为了尽量避免对姜眉公路交通以及生态环境的影响,减少工程占地,节省工程投资,同意对引水枢纽初步设计进行变更。

二、变更设计方案基本同意引水枢纽坝址不变,将混凝土重力式溢流坝方案变更为混凝土闸坝方案,正常蓄水位维持1471.5m不变,泄洪闸底板高程为1467.5m,比原设计溢流坝堰顶高程1471.5m低4m,相应设计洪水位为1471.53m(P=3.33%),校核洪水位为1472.46m(P=1%);将绕岸坡布置的输水暗渠取直变更为隧洞,与输水隧洞连接。

陕西省发展和改革委员会关于引红济石调水工程输水隧洞项目招标实施方案的批复

陕西省发展和改革委员会关于引红济石调水工程输水隧洞项目招标实施方案的批复

陕西省发展和改革委员会关于引红济石调水工程输水隧洞项目招标实施方案的批复文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2006.09.06•【字号】陕发改农经[2006]914号•【施行日期】2006.09.06•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文陕西省发展和改革委员会关于引红济石调水工程输水隧洞项目招标实施方案的批复(陕发改农经〔2006〕914号)省水利厅:你厅《关于上报引红济石输水隧洞工程招标实施方案的报告》(陕水建发[2006]77号)收悉。

根据《陕西省实施〈中华人民共和国招标投标法〉办法》等招投标管理规定,经研究,批复如下:一、同意将引红济石调水工程输水隧洞项目的施工和监理分别划分为四个标项进行招标。

施工标项Ⅰ为输水隧洞0+009.56-3+000段(上游进口段)施工,施工标项Ⅱ为2#支洞及输水隧洞3+000-5+560段施工,施工标项Ⅲ为输水隧洞5+560-8+600段施工,施工标项Ⅳ为输水隧洞8+600-19+825.94段施工。

监理标项的划分与4个施工标项相对应。

二、工程施工Ⅰ、Ⅱ、Ⅲ标项的投标人须具备水利水电工程施工总承包一级以上(含一级)资质或水工隧洞工程专业承包一级资质,施工Ⅳ标项的投标人须具备水利水电工程施工总承包一级以上(含一级)资质或隧洞(隧道)工程专业承包一级资质。

四个施工标项的投标人均须具有长隧洞施工经验,符合有关安全生产管理的规定要求。

工程监理标项的投标人须具备水利水电工程建设监理甲级资质。

三、工程监理和施工全部采用公开招标方式进行,招标公告必须在省级以上指定媒体发布。

具体招标工作由项目法人(陕西省引红济石工程建设有限公司)委托具有相应招标代理资格的中介机构组织完成。

四、原则同意评标委员会组建和招标工作的安排意见。

评标、定标必须严格按照国家发改委等七部委《评标委员会和评标方法暂行规定》等要求进行。

评标专家必须从我委公布的评标专家库名单中抽取,项目主管部门或行政监督部门的人员不得参加评标。

陕西省发展和改革委员会、陕西省财政厅、陕西省水利厅关于西安市

陕西省发展和改革委员会、陕西省财政厅、陕西省水利厅关于西安市

陕西省发展和改革委员会、陕西省财政厅、陕西省水利厅关于西安市大中型水库库区和移民安置区基础设施建设和经济
发展规划的批复
【法规类别】财政综合规定
【发文字号】陕发改农经[2009]1356号
【发布部门】陕西省发展和改革委员会陕西省财政厅陕西省水利厅
【发布日期】2009.09.02
【实施日期】2009.09.02
【时效性】现行有效
【效力级别】XP11
陕西省发展和改革委员会、陕西省财政厅、陕西省水利厅关于西安市大中型水库库区和移民安置区基础设施建设和经济发展规划的批复
(陕发改农经[2009]1356号)
西安市发展改革委、水务局、财政局:
你们《关于上报西安市大中型水库库区和移民安置区基础设施建设和经济发展规划的请示》(市发改字[2009]90号)收悉。

根据《国务院关于完善大中型水库移民后期扶持政策的意见》(国发〔2006〕17号)、国家发展改革委《关于陕西省大中型水库库区和移民安置区基础设施建设和经济发展规划纲要的复函》(发改农经[2008]1357号)和《陕西省大中型水库库区和移民安置区基础设施建设和经济发展规划纲要》等有关文件
精神,经研究,基本同意该规划,并就有关问题批复如下:
一、基本同意规划范围为西安市10个区县、 55个乡(镇)的2。

陕西省发展和改革委员会、省水利厅关于下达2012年西安市辋川河引

陕西省发展和改革委员会、省水利厅关于下达2012年西安市辋川河引

陕西省发展和改革委员会、省水利厅关于下达2012年西安市辋川河引水李家河水库等水利工程中央预算内投资计划的通

【法规类别】预算管理
【发文字号】陕发改投资[2012]1144号
【发布部门】陕西省发展和改革委员会陕西省水利厅
【发布日期】2012.08.11
【实施日期】2012.08.11
【时效性】现行有效
【效力级别】XP10
陕西省发展和改革委员会、省水利厅关于下达2012年西安市辋川河引水李家河水库等水
利工程中央预算内投资计划的通知
(陕发改投资〔2012〕1144号)
西安、宝鸡市发展改革委、水务(水利)局,省水文局:
根据国家发展改革委、水利部《关于下达2012年重大水利工程第一批中央预算内投资计划的通知》(发改投资〔2012〕2127号)精神,经研究,现下达中央预算内投资9916万元,其中西安市2000万元,宝鸡市2000万元,省水文局5916万元,专项用于西安市辋川河引水李家河水库等水利工程建设。

具体项目投资安排和建设内容详见附表。

请接通知后,抓紧落实各项建设条件,按照批准的初步设计(实施方案)组织实施。

项目实施要严格遵循建设程序,落实好项目法人责任制、招标投标制、工程监理制和合同管理制,确保工程质量、进度和安全。

本批投资计划执行及项目建设进展情况实行季报制度,请按规定及时报送相关信息。

附件:2012年西安市辋川河引水李家河水库等水利工程中央预算内投资计划表
二○一二年八月十一日
附件:
2012年西安市辋川河引水李家河水库等水利工程中央预算内投资计划表单位:万元
年计。

引乾济石 工程调水方案

引乾济石 工程调水方案

引乾济石工程调水方案在古代,中国有许多干旱地区,缺水是一个常见的问题。

为了解决这一问题,人们通过引水渠道和堵石的方式,开展了各种工程调水方案,其中引乾济石是最为有效的一种。

引乾济石的原理是将水源引入到干旱地区,然后用石头堵塞水渠,形成一个小型水库,以储存水源,然后在需要的时候,打开水渠,释放储存的水资源,以解决干旱地区的水资源问题。

引乾济石,其实是一种通过人工手段,将水源引入到干旱地区的一种工程调水方案。

通过引水渠道和石头的堵塞,可以将水源储存起来,然后在需要的时候,释放水资源,满足人们的生活和农业用水需求。

这种调水方案被广泛应用于古代的干旱地区,对改善当地的水资源状况起到了积极的作用。

引乾济石的实施,需要经过一系列的准备工作和施工过程。

首先,需要进行水源的调查和勘测,确定适合引水的水源。

然后,需要修建引水渠道,将水源引入到干旱地区。

接下来是堵石的工程,需要选择适合的石头,将水渠堵塞起来,形成一个水库。

最后,需要进行水库的管理和维护,以确保储存的水资源在需要的时候能够顺利释放。

在古代,引乾济石被广泛应用于干旱地区的工程建设中。

通过引水渠道和堵石的方式,成功地储存了大量的水资源,解决了干旱地区的水资源问题。

这种工程调水方案,不仅极大地改善了当地的水资源状况,也提高了当地的生产力和居民的生活质量。

随着现代科技的发展,引乾济石这种古代的工程调水方案已经逐渐被淘汰。

现代社会采用更加先进的水利工程技术,如水库、引水泵等,来解决干旱地区的水资源问题。

尽管引乾济石的技术已经过时,但其提出的理念和原理,对于我们思考如何有效利用水资源,解决干旱地区的水资源问题,仍然具有重要的启示意义。

总之,引乾济石是一种古代的工程调水方案,通过引水渠道和堵石的方式,将水源引入到干旱地区,储存水资源,然后在需要的时候释放。

这种调水方案被广泛应用于古代的干旱地区,解决了当地的水资源问题。

尽管现代社会采用了更加先进的水利工程技术,但引乾济石提出的理念和原理,仍然具有重要的启示意义。

陕西省发展和改革委员会关于做好2021年重点流域水环境综合治理中央预算内投资计划草案申报工作的通知

陕西省发展和改革委员会关于做好2021年重点流域水环境综合治理中央预算内投资计划草案申报工作的通知

陕西省发展和改革委员会关于做好2021年重点流域水环境综合治理中央预算内投资计划草案申报工作的通知文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2020.11.26•【字号】陕发改区域〔2020〕1648号•【施行日期】2020.11.26•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】自然生态保护正文陕西省发展和改革委员会关于做好2021年重点流域水环境综合治理中央预算内投资计划草案申报工作的通知各设区市发展改革委、韩城市发展改革委、杨凌示范区发展改革局、西咸新区创新发展局,神木市、府谷县发展改革局:根据国家发展改革委地区经济司通知要求,请在前期项目储备基础上,抓紧编制2021年重点流域水环境综合治理中央预算内投资计划草案,现将有关工作通知如下:一、申报项目范围黄河流域和汉江、丹江流域的水环境综合治理项目,须从在线审批监管平台获取项目代码和办理相关审批手续,通过重大项目库纳入三年滚动投资计划。

二、申报项目类型黄河流域支持项目类型:河道(湖库)水环境综合整治和城镇饮用水水源地治理,以及推进水环境治理的其他工程。

汉江、丹江流域支持项目类型:城镇污水处理、城镇垃圾处理工程,河道(湖库)水环境综合整治和城镇饮用水水源地治理,以及推进水环境治理的其他工程。

河湖连通、河道疏浚、河堤河坝等水利工程,以及景观绿化、道路桥梁等市政工程不属于支持范围。

三、申报条件1.各项审批手续已办理完毕,项目已取得可研或初设批复、土地审批、环评批复、选址规划许可等手续,可于2021年6月底前正式开工建设;2.建设内容符合支持范围,主要为城镇污水垃圾处理和以水环境治理为主的工程项目;3.项目规划设计以及采用技术工艺科学合理,项目要结合实际需求进行规划设计和选用技术工艺;4.地方配套资金到位。

为避免项目资金影响建设进度,地方必须先落实项目配套资金。

对于新开工项目,资金到位率要达到15%以上;对于续建项目,资金到位率要比上年度投资计划安排进度高10%以上;5.项目要建立法人责任制,法人明确,且必须为公司性质,不能为行政机关或事业单位;6.对于已安排过重点流域中央预算内投资的项目,上年度投资计划必须已基本执行完毕,且未完工才可申报;7.对于PPP项目,中央预算内投资必须作为政府出资部分,要确保国有权益明晰,申请资金不得超出政府出资范围,项目各项前期工作结束并已经开工建设。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水利水电建设工程西安市引乾济石调水工程竣工验收鉴定书二○○七年十一月西安市引乾济石调水工程竣工验收委员会西安市引乾济石调水工程竣工验收鉴定书验收主持单位:陕西省发展和改革委员会项目法人:西安市引乾济石调水工程建设管理处设计单位:西安市水利建筑勘测设计院铁道第一勘察设计院西安分院施工单位:中铁一局集团有限公司中铁五局集团有限公司中铁十二局集团有限公司中铁十八局集团有限公司陕西河海水电建筑工程有限公司中国华水水电开发总公司西安市源源工程有限责任公司西安市水利建设工程总公司西安市长安建筑工程总公司监理单位:西北水利水电工程建设监理中心质量监督单位:陕西省水利工程质量监督中心站西安市水利工程质量监督站运行管理单位:西安市引乾济石调水工程管理中心竣工验收日期:2007年11月1日至2007年11月2日竣工验收地点:陕西省西安市西安市引乾济石调水工程竣工验收鉴定书2007年11月1日至2日,省发改委在西安主持召开了西安市引乾济石调水工程(下称“引乾济石调水工程”)竣工验收会议。

会议成立了由省政府办公厅、省发改委、水利厅、国土资源厅、环保局、省水利工程质量监督中心站、西安市政府、办公厅、市发改委、水务局、财政局、审计局、城市建设档案馆、商洛市发改委、柞水县政府等单位代表以及特邀专家组成的西安市引乾济石调水工程竣工验收委员会。

竣工验收委员会听取了工程建设管理工作报告、技术预验收工作报告、工程质量评定报告及竣工财务决算审计报告,观看了有关声像资料,现场查验了工程,查阅了有关资料,进行了认真讨论和评审,依据《水利工程建设项目验收管理规定》(水利部30号令),参照《水利水电建设工程验收规程》(SL223—1999),形成竣工验收鉴定意见如下:一、工程概况(一)工程位置及主要建设内容引乾济石调水工程是省内南水北调工程规划实施的项目之一,是将汉江支流乾佑河水穿越秦岭调入渭河流域石砭峪水库。

陕西省发展计划委员会以陕计项目 [2003]890号文批准工程初步设计,确定年调水量为4697万 m3,概算总投资20100万元。

工程建成后,对解决西安市水资源短缺,增加城市生活和工业用水,补充生态环境用水,改善城市环境,保障和促进城市建设和经济社会的可持续发展具有重要作用。

引乾济石调水工程为Ⅳ等工程,主要由秦岭输水隧洞和岭南引水工程两大部分组成。

秦岭输水隧洞总长18.04km,断面为2.5×3.05米的城门洞型,最大输水流量8 m3/s。

岭南引水工程主要由乾佑河上游老林河、太峪河、龙潭河三处低坝引水枢纽和三条总长3.8km的引水洞涵及汇流池组成,引水枢纽均由浆砌石重力拦河坝、进水闸、冲砂闸等组成,坝高分别为13m、16m、13m。

(二)工程建设有关单位引乾济石调水工程建设项目法人为西安市引乾济石调水工程建设管理处。

设计单位为西安市水利建筑勘测设计院(岭南引水工程) 和铁道第一勘察设计院西安分院(秦岭输水隧洞)。

施工单位有中铁一局、五局、十二局、十八局集团有限公司、陕西河海水电建筑工程有限公司、中国华水水电开发总公司、西安市源源工程有限责任公司、西安市水利建设工程总公司和西安市长安水利建筑工程总公司。

经省发改委、省水利厅、西安市人民政府同意,西安市水务局委托铁道部工程管理中心组织实施秦岭输水隧洞工程。

西北水利水电工程建设监理中心承担工程建设监理。

陕西省水利工程质量监督中心站和西安市水利工程质量监督站联合监督工程质量。

西安市引乾济石调水工程管理中心负责工程的运行管理。

(三)工程施工过程引乾济石调水工程于2003年11月30日开工,2005年7月完工。

其中,秦岭输水隧洞工程于2003年11月30日开工,2004年12月26日全线贯通,2005年7月5日完工。

岭南引水工程老林河引水系统于2004年6月25日开工,2005年5月25日完工;龙潭河引水系统于2004年7月3日开工,2005年6月25日完工;太峪河引水系统于2004年6月20日开工,2005年6月25日完工;汇流池工程于2004年6月22日开工,2005年7月5日完工。

在施工过程中,发生的主要设计变更为:太峪河低坝由于基础下挖,坝高由12m调整为16m,溢流坝长由28m变更为22m;老林河低坝溢流坝长由45m变更为40m;龙潭河低坝开挖影响柞水县营盘镇引水坝的安全,坝轴线左右岸分别下移11.5m、9m;由于汇流池座落在坡积层及弃碴堆放体上,原设计为开挖换填,因介质不均,承载力不足,改为19根直径100cm总长389.6m的灌柱桩。

秦岭输水隧洞原计划衬砌2596m,开挖后根据地质情况,对部分衬砌类型作了调整,调整后衬砌长度为2137m。

建设单位按有关规定完善了主要设计变更审批手续;按照批准的环境影响评价报告,落实了相应环境保护措施。

施工过程中未发生重大质量与安全事故。

根据陕西省人民政府2003年第24次常务会议确定的“因引乾济石工程影响的有关水电站问题,由引乾济石调水工程协调指导小组统筹研究,妥善解决”的要求,在引乾济石调水工程协调指导小组的协调和指导下,陕西中宇资产评估有限责任公司受委托对影响较大的几座电站进行了评估。

经项目法人与柞水县委、县政府多次协商后,根据下游几座电站的性质,整体接收柞水县水电股份公司下辖界牌湾和盈丰两座电站(含接收安置职工54名),一次性买断塔尔坪电站,并以承债方式接收在建的石坪电站。

(四)工程完成情况引乾济石调水工程完成的主要建设内容有秦岭输水隧洞及老林河、太峪河、龙潭河三处低坝引水枢纽和三条引水洞涵、汇流池等,完成的主要工程量为:土石方42.28万m3,砼和钢筋砼3.65万m3,钢筋制安480t。

(五)建设征地补偿及移民安置引乾济石调水工程设计批复永久占地88亩,实际征用土地47.02亩,征用手续已按有关规定正在办理。

本工程不涉及移民安置问题。

二、概算执行情况及分析2003年10月21日,省发展计划委员会以陕计项目 [2003]890号文批准引乾济石调水工程概算总投资20100万元。

西安市发展计划委员会以市投发[2003]329号文下达了投资计划。

工程累计到位资金20000万元,其中贷款14000万元,省水利建设基金6000万元。

项目法人决算工程投资23846.55万元,其中实际完成投资21409.6万元,管理房装修及石坪电站续建尾留工程投资2436.95万元。

2007年1月9日至3月9日,西安市审计局对引乾济石调水工程竣工财务决算进行了审计并下发了《关于西安市引乾济石调水工程竣工财务决算的审计决定》(市审固决[2007]11号)。

审定引乾济石调水工程决算投资21188.92万元,形成交付使用资产21188.92万元;尾留的管理房装修需预算投资50万元;此外因工程建设受到影响的石坪电站续建工程需预算投资2386.95万元。

审计发现的问题已按审计决定处理完毕。

引乾济石调水工程决算投资超过概算的主要原因是建设期贷款利息增加和电站补偿。

三、阶段验收、单位工程验收及工程移交情况2005年9月21日至22日,由项目法人主持,设计、施工、监理、运行管理和质量监督单位参加,对老林河引水等9个单位工程进行了完工验收。

验收委员会认为:9个单位工程已按设计批准内容完成了全部建设任务,满足设计和有关规范要求,同意质量监督单位对工程质量的核定意见,通过单位工程验收。

2007年8月20日至21日,西安市水务局主持,市发改委、财政局及工程建设、设计、质量监督、运行管理等单位代表和特邀专家参加,对引乾济石调水工程进行了技术预验收。

技术预验收工作组认为:西安市引乾济石调水工程按照批准的设计内容按期完成了全部建设任务,设计方案合理,建设管理规范,投资控制较好。

档案材料总体齐全、完整;验收资料齐全。

初期运行情况正常,工程质量优良。

同意引乾济石调水工程通过技术预验收,建议在完善有关工作后按程序申请竣工验收。

引乾济石调水工程完工并具备初期运行条件后,已现状交由西安市引乾济石调水工程管理中心进行管理。

四、工程初期运用及工程效益工程达到通水条件后,于2005年7月26日进行了试通水,试通水一次成功并经受了当日20年一遇标准洪水考验(该洪水频率根据降雨量及洪水位由西安市水利建筑勘测设计院复核)。

截至2006年底,满负荷引水10余次,累计引水量2000余万 m3,工程运行正常。

五、工程质量鉴定省水利工程质量监督中心站和西安市水利工程质量监督站联合对引乾济石调水工程质量实施监督和质量等级核定,意见为:引乾济石调水工程划分为9个单位工程、72个分部工程。

分部工程质量全部合格,优良55个,主要分部工程质量优良,优良率76.4%; 9个单位工程质量全部合格,优良6个,主体工程质量优良,优良率66.7%。

依据《水利水电工程施工质量评定规程》(SL176-1996),引乾济石调水工程质量等级核定为优良。

六、存在问题及处理意见1、技术预验收中提出的有关问题已得到处理。

2、尽快完善土地征用手续;按有关规定完善环保专项验收手续。

3、建设资金缺口1188.92万元,尽快抓紧落实。

4、抓紧研究解决石坪电站建设遗留问题。

5、管理单位要加强工程的监测、管护和科学调度,进一步完善工程运行管理机制,确保工程安全运行,充分发挥工程效益。

七、验收结论竣工验收委员会评审认为:引乾济石调水工程按照批准的设计内容按期完成了全部建设任务,设计方案合理,建设管理规范,投资控制严格,资金使用基本符合有关规定;档案资料完整;验收资料齐全;初期运行情况正常;工程质量优良。

同意引乾济石调水工程通过竣工验收,交付使用。

八、西安市引乾济石调水工程竣工验收委员会签字表(略)九、被验收单位代表签字表(略)十、西安市引乾济石调水工程移交证书(略)。
