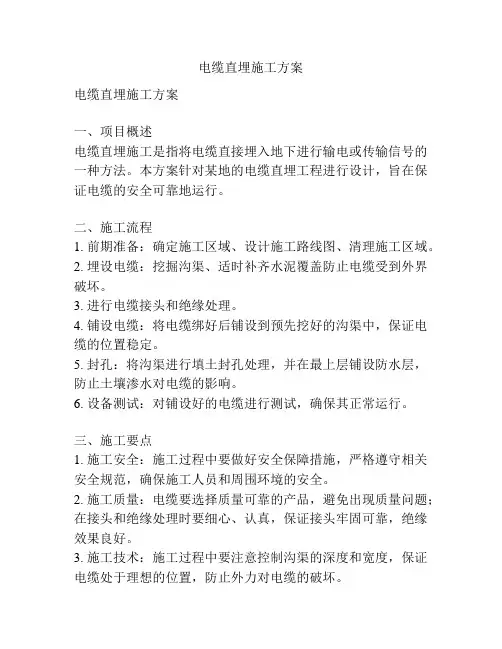

直埋电缆施工方案
一、编制说明及依据
施工依据及采用的标准、规范及资料如下:
《电力工程电缆设计规范》GB 50217-2007
《电气装置安装工程接地装置施工及验收规范》(GB50169-2016)
《电气装置安装工程质量检验及评定规程》(DLT5161—2016)
二、施工准备
1. 作业条件要求
(1) 电缆线路的安装工程应按施工图进行施工。
(2) 与电缆线路安装有关的建、构筑物的土建工程质量,应符合国家现行的建筑工程施工及质量验收规范中的有关规定。
2. 施工前准备
(1) 电缆的技术准备已完成。
(2) 敷设电缆的通道无堵塞。
(3) 敷设电缆施工机具及施工用料已准备好,防护盖板贮备充足,电缆敷设架搭设完毕,且符合安全要求。
(4) 电缆线路施工方案或施工组织设计已经编制。
(5) 电缆型号规格及长度与设计资料核对无误。
(6) 临时联络指挥系统的设置。
3. 技术准备
(1) 施工图纸、技术资料、相应施工图集、规范、规程齐全;施工方案编制完毕并经审批,并进行技术交底。
(2) 施工前应组织施工人员充分熟悉相关图纸及设计要求。用电缆线路的全长来定出每盘电缆的路径起始和终点的位置,然后将每盘电缆的路径分成各种类型的基本段。
(3) 施工前应对电缆进行详细检查。电缆的规格、型号、截面、电压等级、长度等均符合设计要求,外观无扭曲、损坏等现象。
4. 材料准备
(1) 电缆应具有出厂合格证、
(2) 对用于施工项目的电缆进行详细检查,其型号、电压、规格等应与施工图设计相符;电缆外观应无扭曲、坏损现象。
(3) 电缆外观完好无损,铠装无锈蚀、无机械损伤、无明显皱折和扭曲现象。橡套、塑料电缆外及绝缘层无老化及裂纹。
5. 劳动力准备
电缆敷设前,提前做好人员的准备工作,保证敷设电缆时人员满足施工要求,同时对进场人员进行技术交底。其中设安全员1人;技术员3人;工人20人。
6. 机具准备
(1) 根据确定的施工方案及施工进度计划,确定施工机具需用量。
(2) 组织施工机具设备的落实,保证按期进场。
(3) 主要施工机具设备的配备如下。
自卸车1台;轮式挖掘机1台;大绳2根(每根20米);安全帽30个;电缆标牌等若干。
三、施工顺序
1、工艺流程
准备工作—电缆沟开挖—电缆加热(冬季施工需要)—电缆敷设—隐蔽验收—覆砂盖砖—回填土—埋设标桩。
2、工艺流程细则
2.1 准备工作
(1) 按设计和实际路径计算每根电缆的长度,合理安排每盘电缆,减少电缆接头。
(2) 电缆线路所需敷设的电缆保护管应加工好并放置现场。电缆保护管的加工应符合以下要求:①管口应无毛剌和尖锐棱角,管口宜做成喇叭形。②电缆管在弯制后,不应有裂缝和显著的凹瘪现象;电缆管的弯曲半径不应小于所穿入电缆的最小允许弯曲半径。③金属管应在外表涂防腐漆或涂沥青。
(3) 电缆放线架应放置稳妥,钢轴的强度和长度应与电缆盘重量和宽度相配合。
2.2 电缆沟开挖及加热
(1) 根据设计要求放好开挖灰线。
(2) 现场技术负责人对施工人员进行交底。
(3) 开挖时,槽外堆土距离应符合规范要求。
(4) 沟槽底遇到树根、块石等杂物应清除干净;开挖完毕,注意做好排水以及防范雨水灌槽。
(5) 沿电缆路径开挖时如遇到特殊地物,根据现场情况合理避让(如电缆需要加长,控制在5%范围内)。
(6) 开挖完毕,因天气原因,用电热毯包裹电缆进行加热,避免敷设电缆弯曲时造成表皮破裂。
2.3 电缆敷设
(1) 本工程采用直埋敷设于地下电缆沟中,同沟并行敷设时,电缆与电缆相互净距不小于250mm。电缆与光缆之间的距离不小于250mm,光缆之间的距离不小于50mm,电缆或光缆距离沟壁的最小距离不小于100mm。
(2) 电缆敷设采用人工牵引,电缆敷设过程中,必须随时监控电缆的牵引力,防止电缆的牵引力超过电缆的允许牵引力,电缆的允许牵引力由厂家提供。
(3) 电缆敷设时,电缆应从盘的上端引出,不应使电缆在地面摩擦拖拉。电缆上不得有铠装压扁、电缆绞拧、护层折裂等未消除的机械损伤。
(4) 电缆在转弯处敷设时,必须满足电缆的转弯半径要求(一般为电缆直径的15倍,如果电缆生产厂家有明确要求,应根据厂家提供的资料确定地电缆的转弯半径)。
(5) 沿电缆全长的上、下紧邻侧铺以厚度不小于100mm的软土或砂层。
(6) 沿电缆全长应覆盖宽度不小于电缆两侧各50mm的保护板,防止电缆在运行中受到损坏,保护板宜采用混凝土盖板。
(7) 电缆与电缆交叉时,相互间距不小于0.5m。
(8) 电缆交叉穿越道路时应穿电缆截面1.5倍的钢管,电缆交叉穿越沼泽时应穿电缆截面1.5倍玻璃钢管。
(9) 直埋敷设的电缆接头配置,应符合以下规定:
①接头与邻近电缆的净距,不得小于0.25m.
②并列电缆的接头位置宜相互错开,且净距不宜小于0.5m。
③斜坡地形处的电缆接头的安置,应呈水平状。
④电缆头处,在其两侧1米开始的局部段,敷设的电缆长度要留有备用量。
(10) 电缆敷设经过的路径坡度超过30度时,采用固定装置进行固定,在斜坡开始及过沟溪最高水位处需将电缆加以固定,固定桩为松木,钢筋混凝土,角钢三种,松木规格为Φ180×2000,角钢桩规格为L75×6,L=2000mm。
(11) 电缆敷设应设置联络指挥系统,宜以无线电对讲机联络,手持扩音喇叭指挥。
(12) 冬季敷设电缆,温度达不到规范要求时,应将电缆提前加温。
2.4 隐蔽验收
电缆敷设完毕,应请项目业主、监理、项目部及质量监督部门作隐蔽工程验收,作好记录、签字。
2.5 回填土
(1) 回填土的土质要对电缆外护套无腐蚀性。
(2) 直埋电缆回填土前,应经隐蔽工程验收合格。
(3) 回填土应及时并分层夯实。
2.6 埋标桩
沿电缆路径直线间隔100m、转弯处、电缆接头处设明显的电缆标志桩。当电缆线路敷设在道路两侧时电缆桩埋在靠近路侧、间隔距离为20m。
四、质量检测检验应达到的标准及检测方法
1、质量检测检验应达到的标准
(1) 直埋电缆的电压等级、型号规格及路径符合设计要求,电缆本体质量是合格的。
(2) 电缆的埋置深度应符合列要下求:电缆表面距地面的距离不应小于0.7m,穿越农田时不应小于1m,且电缆应埋在冻土层以下。
(3) 在电缆线路路径上有可能使电缆受到机械性损伤、化学作用、地下电流、振动、热影响、腐植物质、虫鼠等危险的地段,均应依据规范要求采取保护措施。
2、检测仪表、检测方法
(1) 检测绝缘电阻:ZC型兆欧表
(2) 耐压及泄漏试验:高压试验设备
