财政支农资金投入和使用存在的问题及对策

财政支农资金投入和使用存在的问题及对策

财政支农资金是农业基础地位政策的体现和农业投入的具体实现形式,它为促进和加强财政支农资金管理,提高资金使用效益,改善农业发展环境,提高农业综合实力,促进农业可持续发展起到了至关重要的作用,并奠定了坚实的基础。但同时,财政支农资金在管理和使用等方面还存在一些问题,在某些环节上已制约了财政支农资金作用的正常发挥,影响了国家农业政策的切实贯彻落实。主要表现在以下七个方面:

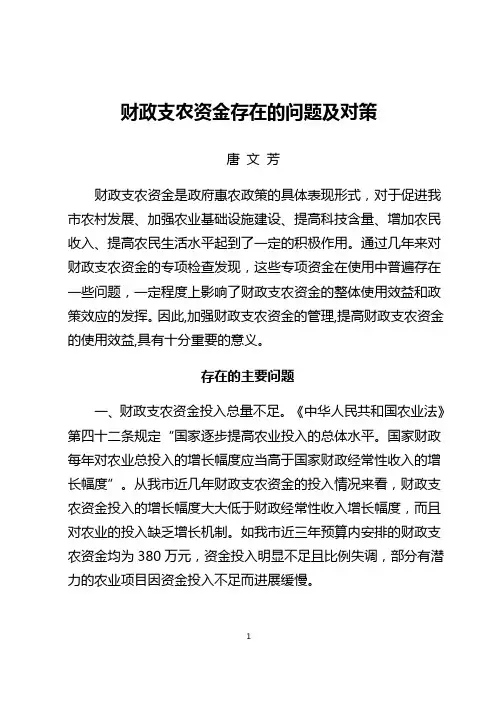

一是财政支农资金的投入总量不足,投资结构不合理。近几年,财政用于“三农”的投入数量不断增加,但年度间不均衡,财政支农支出占财政总收入或总支出的比重一直在一个比较低的水平徘徊(相对农村人口占全国总人口比重)。尽管,这几年为了保证财政支农投入的不断增加,中央采取了一系列措施,如《中华人民共和国农业法》规定,财政用于农业的总投入增长幅度要高于财政经常性收入的增长幅度;新增教育、卫生、文化支出主要用于农村;开辟新的支农资金渠道,国有土地出让金用于农业土地开发的比重

不得少于15%;运用各种手段调动和鼓励其他社会各方面资金投入农业农村等,但实际没有得到很好地执行。特别是一些地方财政支农投入不足,城乡财政资源配置不对称的状况没有彻底改观。表现为县级政府对农业资金投入绝对量呈现出不断增长的趋势,但相对规模却下降;县级政府缺乏投入增长机制,财政支农资金投入增长幅度低于财政经常性收入增长幅度。同时财政支农资金分配结构也存在一些问题,表现在对生产性投入低而对非生产性投入高,即用于农业主管部门的人员经费投入多,对农业基础设施、农业科技、农村社会化服务体系缺乏必要的资金投入。在农业基础设施、农业科技、农村社会化服务体系中,农业基础设施投资的份额较高,农林水等部门科技三项费用占农业支出的比重持续下降,有的县甚至未能安排。

二是财政支农资金使用分散且交叉重复并存,影响资金使用效果。集中体现在用于农业方面的资金,包括农业基本建设投资、农业科技支出、支持农业生产支出、农业综合开发资金等都存在使用上的分散和交叉重复并存的现象。分析原因,主要有两个方面,第一,农业的多功能性和

农业发展政策的多目标性。农业的多功能性决定农业发展既要考虑到实现食物供给、生产资料供给、资源的合理利用和环境效应,又要考虑到农民增收、农村稳定,因此,一段时间内或每年的农业发展政策必须同时确定多个目标,即使2004年中央1号文件以农民增收为主题,但政策目标仍呈多元化。具体到每个农口职能部门,当年的工作目标也是发散的。这必然导致国家财政支农资金要针对每项政策目标设立、分配。第二,体制转轨的不完全性。我国现行的财政支农政策都是从传统计划经济体制下延续下来,支农资金的科目分类、管理体制都是以部门块块为主。由于财政支农资金分属多个部门管理,各部门对政策的具体理解、执行和资金使用要求各不相同,政策之间缺乏有机的协调,各个部门在贯彻中央“三农”政策时都会在资金安排分配面面俱到。目前最突出的是发展改革委、科技、财政和农口各部门之间以及各部门内部机构之间分配管理的财政支农资金在分配上还没有形成一个有效的协调机制,基本上是各自为阵,资金使用分散和投入交叉重复现象比较严重。如在某县(区)审计调查发现,财政和国债资金1182万

元,被投放到167个项目中,平均每个项目资金投入7万元,并且项目还分散在这两县区所有的二十七个乡镇(街道)和十多个农口事业单位,致使数额可观的资金投向过于分散且无重点,致使扶贫资金的整体规模效益不明显。

三是财政管理体制不科学导致的财政支农财

力支解,平均分配资金,影响到了财政支农资金的政策支持效果。由于财政分配拨付制度存在缺陷,制约了支农资金发挥最大的效益。表现为县级财政双轨运行,上解基数过高,留用财力减少;县级政府预决算安排财政支农资金的比重均呈

下滑趋势,支农支出占一般预算支出的比例低;在一般预算支出中存在虚列支农资金的现象,年终结存资金不实或无资金结转,滞留、占用支农资金问题;另外由于支农资金来源分散,不利于监督管理,尤其是上级农业等主管部门直接拨入资金,脱离财政部门的监管,造成资金使用失控。四是受地方财力限制,农业项目配套资金难以落实,影响支农效果。现行财政体制规定,中央、省级农业综合开发项、国债项目、扶贫项目的资金安排,均需要地方财政及企业配套资金共同完成。为得到上级财政资金的支持,多数市、县(区)

政府在地方财力不堪重负的情况下,仍承诺对涉农项目进行资金配套,致使多数项目配套资金无法足额、及时拨付到位,严重影响了中央、省级农业项目工程的进度和质量。调查表明近年来,除少数发达地区外,我国县乡本级财政的支农能力有名无实,甚至是极其虚弱,财政支农主要依赖中央和省级财政。特别是欠发达的中西部地区和粮食主产区,县乡财政困难的问题日益普遍和严重化,县乡政府支农的实际能力已经普遍弱化,这不仅妨碍了农业和农村经济的发展,还严重制约着农业和农村的稳定运行。

五是支农资金项目管理模式落后,资金安排不科学。目前,支农项目投资的随意性和被动性很强,投资也不科学、不合理。这种投资方式不能给农民以稳定的心态从事农业产业,造成很大投机心理,缺少长期和长远的心理准备。目前,支农资金项目管理基本上是延续计划经济时期高度集中的模式,即投资、建设、管理、使用四位一体的管理方式,这种管理方式的弊端是使行政权力直接介入工程项目的实施,缺乏有效的监督,致使部分项目施工单位采用高套单价、多计工程量、偷工减料以及夹带未实施工程等手段虚

报冒领工程款;工程建设单位缺少相关专业技术人员和监管机构造成工程监管不到位;以及工程监理不作为或胡作为等,造成部分项目存在高估冒算,据对某市土地整理项目进行审计发现,项目工程高估冒算资金占工程概算达23%,使工程质量得不到保证,造成资源极大浪费,也易滋生腐败现象。

六是支农项目资金监管水平低下。首先是监管职能缺位,我国支农资金接受财政、审计、纪检等部门的监管,在实际工作中表现多头监管,责权划分不明确,部门配合不协调,责任落实不到位的现象。支农资金透明度低,缺乏完善的举报系统,社会公众舆论没有发挥应有的监督作用。其次是事前监管严重缺乏,主要表现有对项目立项过程监管、工程开工前执行“招投标、监理、合同管理、项目法人制”情况的监管、项目开工前对法人代表及项目单位财务人员上岗资质及业务情况的管理等事前监督工作淡化、甚至缺位。有些支农项目没有按照基本建设管理程序(如财政部门负责的支农项目)实行“四制”管理,即:项目法人制、工程招投标制、项目监理

相关文档
