通信设备地线的安装工艺规范

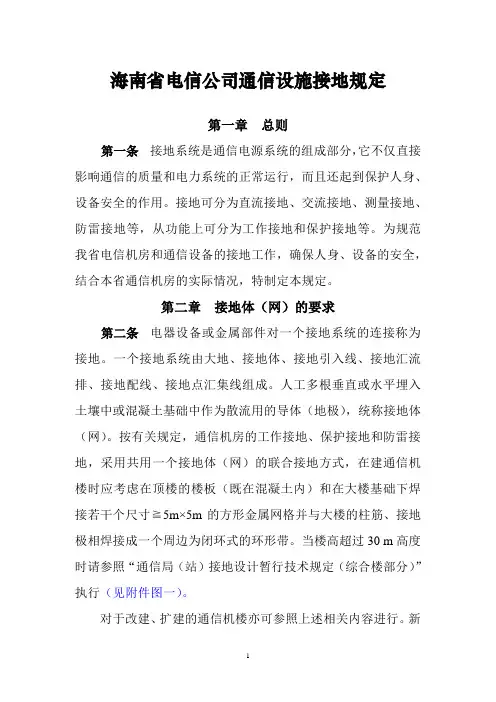

通信设施接地规定[定稿]0519
海南省电信公司通信设施接地规定第一章总则第一条接地系统是通信电源系统的组成部分,它不仅直接影响通信的质量和电力系统的正常运行,而且还起到保护人身、设备安全的作用。
接地可分为直流接地、交流接地、测量接地、防雷接地等,从功能上可分为工作接地和保护接地等。
为规范我省电信机房和通信设备的接地工作,确保人身、设备的安全,结合本省通信机房的实际情况,特制定本规定。
第二章接地体(网)的要求第二条电器设备或金属部件对一个接地系统的连接称为接地。
一个接地系统由大地、接地体、接地引入线、接地汇流排、接地配线、接地点汇集线组成。
人工多根垂直或水平埋入土壤中或混凝土基础中作为散流用的导体(地极),统称接地体(网)。
按有关规定,通信机房的工作接地、保护接地和防雷接地,采用共用一个接地体(网)的联合接地方式,在建通信机楼时应考虑在顶楼的楼板(既在混凝土内)和在大楼基础下焊接若干个尺寸≧5m×5m的方形金属网格并与大楼的柱筋、接地极相焊接成一个周边为闭环式的环形带。
当楼高超过30 m高度时请参照“通信局(站)接地设计暂行技术规定(综合楼部分)”执行(见附件图一)。
对于改建、扩建的通信机楼亦可参照上述相关内容进行。
新建的二层以下机房,可在开挖基础时参照“图二”和“图十一”金属网格的做法制作接地网(含无线基站),金属网格视机房面积大小做成≧5m×5m或2m×2m,在网格的交汇点打入接地体并进行焊接。
对于接地网的接地电阻达不到使用要求的(含租用楼房和普通民房),可在机房周边制作环形接地网,视面积大小可每隔2-3m打入一接地体。
如现场条件不允许,可采取向外延伸方式或采用降阻剂降低阻值。
接地电阻仍不符合要求的,可用定点钻孔深埋接地体和灌入降阻剂的办法加以解决。
第三条人工垂直接地体宜采用镀锌钢材,其材料规格为:2--2.5寸钢管壁厚3.5 mm;角钢50×50×5 mm;扁钢40×4 mm;圆钢直径8-10 mm。
通信设备工程施工规范
通信设备工程施工规范一、施工前准备1.1 施工前,应仔细核对施工图纸和设计文件,了解施工范围和要求。
1.2 确保所有施工人员具备相关资质和技能,确保施工安全。
1.3 准备施工所需的材料、设备和工具,确保施工进度和质量。
1.4 对施工现场进行必要的环境清理和准备工作,确保施工顺利进行。
1.5 安排专业人员对施工现场进行安全检查,确保施工过程中安全无事故。
二、施工现场管理2.1 划定施工区域,并设置警示标识,确保施工区域安全有序。
2.2 确保施工现场通风良好,保持空气清新,减少施工人员的健康风险。
2.3 对施工现场进行定期清理和整理,确保施工现场干净整洁。
2.4 严格控制施工现场的人员和车辆通行,防止施工过程中的交通事故。
2.5 对施工现场进行24小时监控,确保施工安全和质量。
三、施工流程3.1 安装通信设备之前,应根据施工图纸确定设备位置,并进行标示。
3.2 进行通信设备的基础施工,包括地基处理、基础浇筑等工作。
3.3 根据设计要求安装通信设备,确保设备的牢固和稳定。
3.4 进行通信设备的连接、调试和测试,确保设备正常运行。
3.5 对通信设备进行保养和维护,延长设备的使用寿命。
四、施工验收4.1 完成通信设备工程后,应进行验收,确保施工质量符合设计要求。
4.2 对通信设备进行功能测试,确保设备正常运行。
4.3 对施工过程中发现的问题和不足进行整改和处理,确保施工质量。
4.4 编制施工验收报告,包括施工情况、质量情况和存在的问题等内容。
4.5 完成验收后,办理相关手续,将工程移交给相关部门。
五、施工质量管理5.1 严格执行设计要求,确保施工工艺和质量符合标准。
5.2 对施工过程中出现的问题和纠纷及时进行处理,确保施工质量和进度。
5.3 对施工过程中发现的质量问题,及时整改和处理,确保工程质量。
5.4 做好施工记录和档案管理,确保施工质量可追溯。
5.5 进行施工阶段的安全评估和质量评估,及时发现和解决问题。
通信工程传输设备安装要求
《传输设备施工工艺标准》图解说明1)网络柜内安装设备时,应考虑下一次设备的安装和空间的合理运用。
上走线时,机柜内设备应自下而上安装;下走线时,机柜内设备应自上而下安装,安装必须牢固、平齐,以提高空间运用并避免后期的割接操作。
2)上架设备必须进行良好固定,重量较大或较为旁大的设备应采用托架保护。
3)机柜内的设备间的安装间隔至少预留2-3个安装孔的间距,重要参考因素为设备的散风系统及设备的发热情况。
4)设备的假面板必须完整。
5)有接地端子的设备、规定接地的设备必须严格进行设备接地,如综合(专业)接入设备,如互换机、路由器、ONU、传输设备等,DDF架、MDF架、ODF架等。
6)避免不必要的设备反复安装,如机房内已有2M DDF机架,则应避免在机柜内部再安装DDF模块。
7)对于需要进行接口转换的设备,严禁直接把设备放置于地板上。
如75欧姆转120欧姆转换模块等,则要把转换设备放于机架内部并尽量加以固定;或采用可上架固定的、模块化的设备。
8)所有机房电源插排严禁串联引接。
9)机柜进线孔必须用防火泥进行封堵。
10)机柜必须配足够的理线架11)用户端单点接入时必须配置综合柜,除非用户规定不加装综合柜。
1、传输机架安装应按照设计图纸施工,列内机架应互相靠拢,机架间隙不得大于3mm,列内机面平齐,无明显参差不齐现象。
2、机架顶应采用夹板与走线架(列槽道)上梁固定3、电缆在DDF架内布放时应顺直,出线位置准确,预留长度一致,绑扎整齐,间隔一致,绑扎头不应放在明显部位。
4、机架必须可靠接地,工作地线与保护地线应分开敷设,不能合用。
5、缆线、尾纤标记应符合《中国联通机房标签标记标准化规范》规定。
6、缆线在走线架上布放应顺直,排列整齐,拐弯均匀,不交叉,并在每根横铁上进行绑扎。
7、尾纤布放应整齐,无明显扭绞。
8、尾纤在走线架上布放内应加套管保护,并用活扣扎带绑扎均匀,通过绑扎后的尾纤应当顺直,不应当有明显的扭绞。
9、户外基站跳纤采用室外型尾纤或采用合用户外的保护套管进行布放。
地线的种类和作用及通信地线的安装工艺规范
地线的种类和作用及通信地线的安装工艺规范地线是保证电气设备安全可靠运行的重要组成部分之一,其作用主要是为了静电电荷的释放和绝缘子串跳闸时的过电压保护,在电网故障时起到良好的接地保护作用,避免电压激发蔓延,对人身安全的保护起到关键性的作用。
通信地线则是在通信系统中起到传输信号和保护设备安全可靠运行的重要组成部分,其安装工艺规范对于保证通信系统稳定运行至关重要。
地线的种类和作用地线主要分为华式地线和法式地线两种,其中华式地线是在地面上通过U型铁架或卡簧连接带电部位的金属体,地面直接用铜线连接,俗称"铁地线",适用于高电压电网介质绝缘均匀性好的场合,如中性点接地、闪络器接地、变电站接地等。
法式地线则是指电力系统中通过悬挂导线下的吊线及它的附加线路设施,接地的线路,常用于小电压不存在闪络现象的场合。
两种地线的种类不同,但作用都是为了静电电荷的释放和过电压保护。
通信地线的安装工艺规范1.选定合适的地点通信地线的安装应选定符合国家规定和地区环境的合适地点,并应避免在明火或易燃易爆场所附近安装。
2.地桩埋设通信地线的埋设地桩应采用板或是方形的钢筋混凝土桩,深度至少应埋到地面以下的80cm处,确保地桩的稳固性和承重能力。
3.通信地线的固定通信地线应选用耐腐蚀、强度高的扣式接头,将通信地线固定在地桩上,并按相应规范要求设备最少三点固定。
4.通信地线的铺设通信地线的铺设应顺应地形、避让障碍物的原则,如与管道、管沟或其他线路要保持一定的间距,通信地线的铺设所需要的道路,应按通信设备铺设规范规定的标准和要求进行。
5.通信地线的绝缘通信地线与地面之间应采用合适的绝缘材料隔离,绝缘部分应防潮、防晒、防腐蚀,确保通信地线稳定运行。
6.通信地线的接头通信地线接头应连接牢固,保证通信地线稳定运行。
接头应采用符合国家规定的可靠、耐腐蚀的接头器材,并应进行必要的防腐处理。
7.通信地线的检修和维护通信地线的检修和维护是保证通信设备运行良好的重要保证,在安装完毕后,应定期进行检修和清洗,对于发现通信地线存在损坏或失效的情况,应立即进行更换,确保通信地线的安全可靠运行。
通信设备工程安装施工要求规范
通信设备工程安装施工要求规范通信设备工程安装施工规范根据通信设备的类型,本规范分为程控交换设备、传输设备、电源设备、接入网设备、数据通信设备五个部分。
第一部分程控交换设备工程安装施工规范一安装工艺1 机架设备1.1 机房机架设备位置安装正确,符合安装工程设计平面图要求。
1.2用吊垂测量,机架安装垂直偏差度应不大于3mm。
1.3大列主走道侧必须对齐成直线,误差不大于5mm。
相邻机架应紧密靠拢;整列机面应在一平面上,无凹凸现象。
1.4各种螺栓必须拧紧,同类螺丝露出螺帽的长度应一致。
1.5 机架上的各种零件不得脱落或碰坏,漆面如有脱落应予补漆。
各种文字和符号标志应正确、清晰、齐全。
1.6 机架、列架必须按施工图的抗震要求进行加固。
1.7告警显示单元安装位置端正合理,告警标志清楚。
2 机台和外围终端设备2.1 机台位置应安装正确,台列安装整齐,机台边缘应成一直线,相邻机台紧密靠拢,台面相互保持水平,衔接处无明显高低不平现象。
2.2终端设备应配备完整,安装就位,标志齐全、正确。
3 总配线架及各种配线架3.1总配线架底座位置应与成端电缆上线槽或上线孔洞相对应。
跳线环位置应平直整齐。
3.2 总配线架滑梯安装应牢固可靠、滑动平稳,滑梯轨道拼接平正,手闸灵敏。
3.3总配线架及各种配线架(含数字配线架、中间配线架等)各直列上下两端垂直误差应不大于3mm,底座水平误差每米不大于2mm。
3.4配线架接线板安装位置应符合施工图设计,各种标志完整齐全。
3.5 配线架必须按施工图要求进行抗震加固。
3.6 总配线架直列告警装置及总告警装置设备安装齐全。
4 电缆走道及槽道4.1电缆走道及槽道的安装位置应符合施工图设计的规定,左右偏差不得超过50mm。
4.2安装走道应符合下列规定:1)水平走道应与列架保持平行或直角相交,水平度每米偏差不超过2mm;2)垂直走道应与地面保持垂直并无倾斜现象,垂直度偏差不超过3mm。
3)走道吊架的安装应整齐牢固,保持垂直,无歪斜现象。
地线怎么安装才标准
地线怎么安装才标准
地线的安装是电气工程中非常重要的一环,它直接关系到电气
设备的安全运行和人身安全。
下面我们就来详细介绍一下地线的安
装标准及方法。
首先,地线的选材非常重要。
一般来说,地线选用裸铜线或镀
锌钢线,其截面积应符合国家标准,并且应保持一定的柔韧性,以
便于安装和使用。
其次,地线的安装位置也需要特别注意。
地线应该与电气设备
的金属外壳紧密连接,并且要尽量减少弯曲,以保证其导电性能。
在安装地线时,应避免与其他线路或管道交叉,并且要远离腐蚀性
物质,以免影响地线的使用寿命。
接下来,我们来谈谈地线的安装方法。
首先要确保地线的连接
牢固可靠,一般情况下,地线连接应采用专用的接地夹或接地螺栓,确保与金属外壳的接触良好。
其次,地线的敷设要符合规范,一般
情况下,地线应沿着电气设备的金属外壳敷设,并且要保持一定的
间距,以免发生短路或者其他安全事故。
在地线安装完成后,还需要进行一定的测试工作,以确保地线的导电性能符合要求。
一般情况下,可以采用接地电阻测试仪进行测试,确保地线的接地电阻在规定范围内。
另外,还需要进行一些外观检查,确保地线的安装质量符合标准要求。
总的来说,地线的安装标准非常重要,它直接关系到电气设备的安全运行和人身安全。
在进行地线安装时,我们需要特别注意选材、安装位置、安装方法以及测试工作,确保地线的安装质量符合标准要求,从而保障电气设备的安全运行和人身安全。
希望本文对大家有所帮助,谢谢阅读!。
通信 电源线、信号线布线规范及接电要求
电源线、信号线布线规范及设备接电要求1.电源线、地线布放按施工图指引的路由和方向布放,在水平和垂直位置,电缆布放要平直不弯曲,绑扎要整齐、松紧要适度,转弯的地方要弯位适当、整齐、美观;电缆在走线槽中应布放顺直,无明显纽绞和交叉,电缆拐弯半径不应小于4cm。
;布放的电源线、地线一定要采用整段铜芯材料,必须是整条线料,严禁电缆中间接头。
设备地线、电源线余长要剪除,不能盘绕。
2.设备电源线、地线的线径需满足设备配电要求。
设备所配的电源线不宜剪除,允许盘绕。
机柜间有等电位连接要求时,等电位线应连接正确可靠。
3.电源线、地线现场压接线鼻时,应焊接或压接牢固。
电源线、地线线鼻和接线端子处无露铜现象,电源线、地线按规范填写标签并粘贴整齐可靠。
4.如传输设备有主备两路电源的,不可接线在同一电源开关上。
电源线、工作地、保护地线两端标签应清晰、正确。
5.保护地线接地方式、地阻值应符合基站联合接地电阻≤5欧姆。
6.电源线、地线与信号线分开布放,做到“三线”分离,距离不小于5cm。
双层走线架应将电源线与信号线分层布放。
电源线、地线与设备、整流机柜连接应牢固。
在露出外面的电源线应套有波纹管或绝缘套管保护。
7.电源整流柜处的传输设备(含IPRAN设备)供电端子应有明显标记,有2次下电开关时要接在2次下电的开关上,防止基站断电时或还能为传输设备供电一段时间。
8.数据接入、基站等接入类设备取电要接在一次下电端子上,保障重要设备业务安全。
9.将ODF、DDF设备直接引保护地线到设备,再由设备统一引一条保护地线到保护地线排。
光缆加强芯必须直接引地线到地线排。
所有接地地线的线径要求大于或等于16平方毫米。
10.电缆颜色要符合规定:蓝色接-48V,红色接GND,黄色或绿色接保护地。
11.设备风扇转动正常,电源线不能布放在散热孔上。
电源线的绑扎不能影响风扇防尘网的拔出,各内部电源线不应防碍正常维护工作。
12.2M线布线应整齐、美观,绑扎工艺良好,出机柜外1米内不应交叉和折线,机柜内2M线应绑在机柜走线区的固定梁上。
通信设备安装操作规程范文
通信设备安装操作规程范文第一章总则第一条为了规范通信设备的安装操作,保证通信设备的正常运行和使用,提供安全保障,制定本规程。
第二条本规程适用于通信设备的安装操作,包括硬件和软件的安装流程。
第三条通信设备安装操作应遵循安全、准确、快速、高效的原则,并严格按照相关规定和标准进行操作。
第二章安装前的准备工作第四条在进行任何安装操作之前,必须全面了解通信设备的技术要求和相关规范,以确保安装操作的合理性和安全性。
第五条安装操作人员应熟悉通信设备的技术手册和操作指南,掌握安装所需的知识和技能。
第六条安装操作前应仔细检查和核对所需的安装工具、材料和设备,确保完整、无损、符合要求。
第七条安装操作前应清理安装环境,保持整洁,清除杂物和障碍物,确保安全。
第三章安装步骤第八条安装操作应先进行现场勘测,确保安装位置的合理性和适用性。
第九条安装操作应严格按照通信设备的安装图纸和安装要点进行操作,确保正确安装。
第十条安装操作应根据通信设备的要求,正确接线、固定和连接各部件,确保连接质量和稳定性。
第十一条安装操作应注意各种设备的放置和摆放,确保通信设备的空间充足,并且避免干扰和损坏。
第四章安装后的测试和调试第十二条安装操作完成后,应进行必要的测试和调试,确保通信设备的正常运行和使用。
第十三条安装操作完成后,应进行设备的功能测试和参数的校验,确保符合要求。
第十四条安装操作完成后,应进行设备的连接测试和信号的传输测试,确保连接畅通和信号正常。
第十五条安装操作完成后,应进行设备的防雷、防水、防热测试,确保设备的安全和稳定性。
第五章安装使用的注意事项第十六条安装操作完成后,应关注通信设备的日常维护和保养,及时处理各类故障和问题。
第十七条安装操作完成后,应建立完善的安全管理制度和安全提醒机制,确保安全生产。
第十八条安装操作完成后,应定期进行设备的检查和巡视,确保设备的正常使用和维修。
第十九条安装操作完成后,应加强培训和教育,提升安装操作人员的技术素质和安全意识。
接地系统施工规范与安装流程
接地系统施工规范与安装流程接地系统对于建筑物的安全运行起着至关重要的作用。
正确施工和安装接地系统能保障设备的正常工作,有效预防电气事故的发生。
本文将介绍接地系统的施工规范和安装流程,以及主要步骤和要求。
一、接地系统施工规范1. 设计与规划接地系统的设计应由专业工程师进行,确保符合国家和地方的相关规范标准。
施工前应编制详细的设计方案,并经过审查与审批。
2. 材料选择接地系统所使用的材料应符合国家相关标准。
选择导体时要考虑导电性好且有抗腐蚀性的材料,如优质铜材。
连接件和接头必须可靠耐用,在使用寿命内保持良好的接触性能。
3. 接地棒安装接地棒是接地系统的重要组成部分。
按照设计要求,接地棒应埋设在建筑物地下,其埋深一般不得小于1.5米,并确保接地棒与周围土壤良好接触。
4. 接地网建设接地网是将建筑物内所有金属设备通过导线连接在一起,形成一个导电通路。
接地网应根据设计方案进行铺设,接地网的导体间距应符合相关要求。
5. 设备接地所有设备均应进行接地。
设备的接地线径和材料应符合设计要求,并采取可靠的接地方式,如接地线与设备金属外壳直接焊接等。
接地线的连接点应固定牢固,以确保电流能够顺利流入地下。
6. 焊接施工接地系统中的焊接工作应由具备相关资质的焊接人员进行。
焊接前应仔细检查接地线和接地棒的质量,确保焊接接头牢固可靠。
二、接地系统安装流程1. 方案设计根据建筑物的结构和电气设备的特点,制定接地系统的设计方案。
方案中包括接地系统的布置图纸、设备清单、施工工艺及安全措施等内容。
2. 材料准备根据设计方案,准备好所需的导线、接地棒、连接件等材料,并对其进行检查,确保质量良好。
3. 接地棒埋设根据设计要求,选择合适的位置,在建筑物周围或室内埋设接地棒。
埋设前应对地基进行处理,确保土壤的导电性良好。
4. 导线连接根据设计方案,将导线与接地棒、设备进行连接。
连接处要求牢固可靠,接触电阻小,并使用防腐蚀措施,延长使用寿命。
通信 电源线、信号线布线规范及接电要求
电源线、信号线布线规范及设备接电要求1.电源线、地线布放按施工图指引的路由和方向布放,在水平和垂直位置,电缆布放要平直不弯曲,绑扎要整齐、松紧要适度,转弯的地方要弯位适当、整齐、美观;电缆在走线槽中应布放顺直,无明显纽绞和交叉,电缆拐弯半径不应小于4cm。
;布放的电源线、地线一定要采用整段铜芯材料,必须是整条线料,严禁电缆中间接头。
设备地线、电源线余长要剪除,不能盘绕。
2.设备电源线、地线的线径需满足设备配电要求。
设备所配的电源线不宜剪除,允许盘绕。
机柜间有等电位连接要求时,等电位线应连接正确可靠。
3.电源线、地线现场压接线鼻时,应焊接或压接牢固。
电源线、地线线鼻和接线端子处无露铜现象,电源线、地线按规范填写标签并粘贴整齐可靠。
4.如传输设备有主备两路电源的,不可接线在同一电源开关上。
电源线、工作地、保护地线两端标签应清晰、正确。
5.保护地线接地方式、地阻值应符合基站联合接地电阻≤5欧姆。
6.电源线、地线与信号线分开布放,做到“三线”分离,距离不小于5cm。
双层走线架应将电源线与信号线分层布放。
电源线、地线与设备、整流机柜连接应牢固。
在露出外面的电源线应套有波纹管或绝缘套管保护。
7.电源整流柜处的传输设备(含IPRAN设备)供电端子应有明显标记,有2次下电开关时要接在2次下电的开关上,防止基站断电时或还能为传输设备供电一段时间。
8.数据接入、基站等接入类设备取电要接在一次下电端子上,保障重要设备业务安全。
9.将ODF、DDF设备直接引保护地线到设备,再由设备统一引一条保护地线到保护地线排。
光缆加强芯必须直接引地线到地线排。
所有接地地线的线径要求大于或等于16平方毫米。
10.电缆颜色要符合规定:蓝色接-48V,红色接GND,黄色或绿色接保护地。
11.设备风扇转动正常,电源线不能布放在散热孔上。
电源线的绑扎不能影响风扇防尘网的拔出,各内部电源线不应防碍正常维护工作。
12.2M线布线应整齐、美观,绑扎工艺良好,出机柜外1米内不应交叉和折线,机柜内2M线应绑在机柜走线区的固定梁上。
通信设备安装施工规范
通信设备安装施⼯规范通信设备安装规范及要求前⾔为了提⾼⼯程质量、确保设备安装符合技术规范要求,根据原邮电部和信息产业部对通信⼯程施⼯的相关要求,特颁发本施⼯要求,本要求主要依据以下参考⽂献:1、《通信电源设备安装⼯程验收规范》 YD 5079-992、《通信⼯程电源系统防类防雷技术规范》 YD 5078-983、《数字移动通信(TDMA)设备安装⼯程验收规范》YD 5067-98⽂中如有不详处以上述中华⼈民共和国通信⾏业标准为准。
⼀.系统设备施⼯安装、测试实施细则(⼀.)施⼯前的检查1、机房环境要求在安装⼯程开始以前,必须对机房的建筑和环境条件进⾏检查,具备下列条件可开⼯:1.1 机房及有关⾛廊等地段的⼟建⼯程已全部竣⼯,室内墙壁已充分⼲燥;1.2 机房地⾯负荷:每平⽅⽶≥450Kg;(须满⾜设备⼚家要求)。
1.3 机房净⾼:≥2.70M;(须满⾜设备⼚家要求)。
1.4 机房主要门的⼤⼩应满⾜设备的搬运要求,房门锁和钥匙齐全;1.5 机房的通风管道应清扫⼲净并通风,空⽓调节设备应安装完毕,性能良好;1.6 机房顶棚、墙、门、窗、地⾯应不脱落,不易起尘,不易集灰,并能尘砂侵⼊。
屋顶严格要求不漏⽔、不掉灰,装饰材料应⽤⾮燃烧材料或⾮易燃材料;1.7 各种沟槽应采取防潮措施,其边⾓应平整,地⾯与盖板应缝隙严密,照明与电⼒管线应尽量采⽤暗铺设;1.8 对机房活动地板进⾏专门检查,地板板块尺⼨符合安装设计要求,板块铺设严密坚固,每平⽅⽶⽔平误差≤2毫⽶,地板⽀柱接地良好,接地电阻和防静电设施符合说明书⾯要求;1.9 机房的防尘、温湿度、照明符合设计要求;1.10 机房地⾯应平整光洁,地槽和孔洞的数量、位置、尺⼨均应符合⼯艺设计的要求;1.11 机房的防震应符合设计规定;1.12 机房内要满⾜国家防⽕标准;1.13 电源已接⼊机房,应满⾜施⼯要求;1.14 设开箱场地和专⼈负责的堆放设备和材料的集中场地。
2、器材及设备检验要求2.1施⼯前,施⼯单位对运到⼯地的器材应进⾏清点和外观检查。
地网安装要求
地网天馈及设备安装施工规范一、地网工程(一)电缆下埋引入1、地埋电缆沟与基站地网沟连为体,沟深0.5-0.7米,同时作为基站地网的一组延伸辐射体。
电缆不得与地网扁铁缠绞,下埋长度应大于15m。
2、地埋铠装电力电缆两边均需用3米热镀锌钢管做引下及引上保护,且电力电缆屏蔽层在两边与基站地网做可靠接地,保护钢管用抱箍与市电终端杆和机房墙面必须作不少于3处的固定。
3、铠装电缆在终端杆作引接时必须做回水弯处理,做法:电缆先在电杆横担处绕缠两圈(不得超过三圈),电缆开口应朝下与架空电力线接。
4、地埋沟与机房散水坡相接处,须用水泥和砂石复原处理。
引入孔洞用防火泥做堵塞处理。
5、电力电缆引入需走专门预留孔洞引入,或在离配电箱安装位置较近处开墙洞引入,不得直接从馈线窗引入进机房,破墙处需恢复。
(二)交流配电箱安装1、配电箱须使用膨胀螺丝固定安装在市电进线孔侧并位于室内接地铜排的左侧下方,箱底距地面约1400mm左右为宜。
2、配电箱必须做接地处理,用16平方铜线配铜头与室内接地铜排可靠连接。
3、接头需用合适的铜鼻子并用夜压钳压紧接牢,三相电源线头需用红、绿、黄三色包扎。
4、配电箱安装必须牢靠,安装端正,箱面不得有施工灰土(三)防雷地网埋设1、地网采用闭合环形,在机房和铁塔塔座周围2-5米范围内开挖一圈宽约0.4米,深0.5-0.7米的沟(根据实际情况开挖),敷设40mm×4mm热镀锌扁钢作为机房地网的环形接地体。
2、在环行地网内每隔3米(不大于垂直接地体长度的2倍)埋设一根50mm ×50mm×5mm× 1500mm的热镀锌角钢做垂直接地体(如果岩石山土,每隔2米埋设一根1米角钢地桩),垂直接地体与环形接地体之间焊接连通,在焊接处用沥青作防腐处理,方便雷电流的泄放。
用接地扁钢电焊连接每个角钢接地极,接地扁钢连接必须搭接满焊(不可单点焊接),搭接长度不小于自身宽度的2倍,电焊四边焊接;3、地网凡电焊过的地方必须做防腐处理,首先清除焊渣,表面除锈,涂防锈漆或涂沥青防锈(涂上第一道沥青,包缠麻布或玻璃丝带,而后涂上第二道沥青方可回填土夯实封闭)。
地线的种类和作用及通信地线的安装工艺规范
地线的种类与作用地技术在现代电子领域方面得到了广泛而深入的应用。
电子设备的“地〞通常有两种含义:一种是“大地〞〔平安地〕,另一种是“系统基准地〞〔信号地〕。
接地就是指在系统与某个电位基准面之间建立低阻的导电通路。
“接大地〞是以地球的电位为基准,并以大地作为零电位,把电子设备的金属外壳、电路基准点与大地相连。
由于大地的电容非常大,一般认为大地的电势为零。
开始的时候,接地技术主要应用在电力系统中,后来,接地技术延伸应用到弱电系统中。
在弱电系统中的接地一般不是指真实意义上与地球相连的接地。
对于电力电子设备将接地线直接连在大地上或者接在一个作为参考电位的导体上,当有电流通过该参考电位时,接地点是电路中的共用参考点,这一点的电压为0V,电路中其他各点的电压上下都是以这一参考点为基准的,一般在电路图中所标出的各点电压数据都是相对接地端的大小,这样可以大大方便修理中的电压测量。
相同接地点之间的连线称为地线。
把接地平面与大地连接,往往是出于以下考虑:提高设备电路系统工作的稳定性,静电泄放,为工作人员提供平安保障。
接地的目的:平安考虑,即保护接地。
为信号电压提供一个稳定的零电位参考点〔信号地或系统地〕屏蔽保护作用。
一、接地的类型和作用不同的电路有不相同的接地方式,电子电力设备中常见的接地方式有以下几种:1、平安接地平安接地即将高压设备的外壳与大地连接。
一是防止机壳上积累电荷,产生静电放电而危及设备和人身平安,例如电脑机箱的接地,油罐车那根拖在地上的尾巴,都是为了使积聚在一起的电荷释放,防止出现事故;二是当设备的绝缘损坏而使机壳带电时,促使电源的保护动作而切断电源,以便保护工作人员的平安,例如电冰箱、电饭煲的外壳。
三是可以屏蔽设备巨大的电场,起到保护作用,例如民用变压器的防护栏。
2、防雷接地当电力电子设备遇雷击时,不管是直接雷击还是感应雷击,如果缺乏相应的保护,电力电子设备都将受到很大损害甚至报废。
为防止雷击,我们一般在高处〔例如屋顶、烟囱顶部〕设置避雷针与大地相连,以防雷击时危及设备和人员平安。
接地线的安装要求
接地线的安装要求接地线是指在电气系统中用于连接电气设备或电气设备外壳与地面的导体。
接地线的安装要求十分重要,不仅关系到电气设备的安全运行,还涉及到人身安全和防止雷击等方面。
以下是接地线安装的一些基本要求。
1.接地线的导体选择:接地线的导体应选用优质的铜材,具有良好的导电性能和耐腐蚀性。
通常采用裸铜线或镀锡铜线。
2. 接地线材料与截面积:接地线应选用无氧铜或再葫芦钢作为材料,截面积按照规定的要求进行选择,一般为16mm²至70mm²。
3.接地线的敷设方式:接地线应以直线方式敷设,避免锐角、弯曲等情况。
若需要穿越建筑物或隔离墙,则应采取防护措施,如穿过金属管道进行保护。
4.接地线的埋设深度:接地线的埋设深度应符合国家标准要求,一般为0.5m至1m。
对于特殊情况,如容易受损或暴露在外的接地线,可以进行加固或采取其他防护措施。
5.接地线的连接方法:接地线应使用专用的接地夹具进行连接,保证连接牢固可靠。
同时,应注意接地线之间的电气连通性,确保全面接通。
6.接地线与设备的连接:接地线与设备的连接应牢固可靠,使用专用的接地排,连接处不得存在松动、氧化等情况。
接地线与设备外壳的连接处应铭刻明显的“接地”标志。
7.接地线的测试和检查:接地线应定期进行测试和检查,确保其电阻值符合要求。
一般来说,接地电阻的值应小于4欧姆,以确保设备和人员的安全。
8.接地线的专用用途:对于一些特殊的环境或设备,如医疗设备、雷达设备等,可能需要采取特殊的接地措施。
在这些情况下,应遵循相关规范和标准进行设计和安装。
9.接地线的标识:接地线应进行标识,明确标示“接地”字样,并与其他电气线路区分开来,以避免误操作和混乱。
10.接地线的防腐措施:接地线应采取适当的防腐措施,以防止腐蚀和氧化。
在特殊环境中,可选用镀锌或热塑性塑料进行保护。
总之,接地线的安装是电气系统安全运行的重要保障措施之一、合理的安装要求能够确保接地线的导电性能和耐久性,从而有效防止电气设备的故障和人身伤害的发生。
通信机房布放及走线标准
一、通信机房的整体改造标准1、对机房平面布局要进行整体规划,各种设备应按功能和规划分区集中排列。
格局实际情况,尽可能采用多层走线架方式,尾纤用槽道方式敷设。
2、机房设备、机柜要有统一明显的标识牌,标签应位置一致、整齐、字迹清晰、端正、均匀、名称统一、含义简明。
3、通信设备排列整齐,垂直度误差不超过机架高度的0.1%。
4、每一条设备的地线必须根据设备要求使用合适的导线与接地铜线直接相连,不得以机架、走线架等设施代替接地连线。
设备间严禁进行底线串联连接。
5、机房接地引入线线径应大于16mm2(当机房市电引入线相线截面积大于35mm2时,机房接地引入线线径应大于市电引入线相线截面积的一半),布放时尽可能短,少弯折曲。
6、凡引入交流电供电设备,其机壳必须作保护接地。
7、凡交流配电设备的机架应接地,设备应有相应的分级防雷及浪涌吸收装置。
交流配电屏的中性线应与机架绝缘。
8、机架与部件接地底线要牢靠。
9、电源专用走线架一般采用宽度不小于300mm走线架;尾纤采用槽道方式敷设,槽道宽度一般采用100mm—200mm;信号专用走线架采用不小于400mm—600mm的走线架。
走线架的具体宽度根据机房种类选择。
单层走线架最好选用600mm宽走线架。
10、上层电源走线架与下层信号线走线架采用交错式悬挂方式,以避免电源线下线时与下层的信号线形成垂直交叉。
11、水平走线架应与列架保持平行或垂直相交,水平度每米偏差不超过5mm。
12、走线架吊挂的安装应符合三线整改设计要求,吊挂安装要牢固、整齐、无歪斜现象。
走线架吊挂安装间距原则上应为1.5-1.8米,施工时应避开消控烟感、烟管,楼层间弱点管及监控管线。
吊挂在安装时应尽可能的安装在房梁上。
13、电缆走线架穿过楼板或墙洞时,应加装子口保护。
电缆放绑完毕后,应有盖板封住洞口子口,盖板应采用阻燃材料,漆色应与地板或墙壁颜色一致。
14、沿墙安装单边或双边电缆走线架时,在墙上埋设的支持物应牢固可靠,沿水平方向的间隔距离均匀。
机房设备安装施工标准规范
通信设备工程安装施工规范根据通信设备的类型,本规范分为程控交换设备、传输设备、电源设备、接入网设备、数据通信设备五个部分。
第一部分程控交换设备工程安装施工规范一安装工艺1机架设备1.1机房机架设备位置安装正确,符合安装工程设计平面图要求。
1.2用吊垂测量,机架安装垂直偏差度应不大于3mm。
1.3大列主走道侧必须对齐成直线,误差不大于5mm。
相邻机架应紧密靠拢;整列机面应在一平面上,无凹凸现象。
1.4各种螺栓必须拧紧,同类螺丝露出螺帽的长度应一致。
1.5机架上的各种零件不得脱落或碰坏,漆面如有脱落应予补漆。
各种文字和符号标志应正确、清晰、齐全。
1.6机架、列架必须按施工图的抗震要求进行加固。
1.7告警显示单元安装位置端正合理,告警标志清楚。
2机台和外围终端设备2.1机台位置应安装正确,台列安装整齐,机台边缘应成一直线,相邻机台紧密靠拢,台面相互保持水平,衔接处无明显高低不平现象。
2.2终端设备应配备完整,安装就位,标志齐全、正确。
3总配线架及各种配线架3.1总配线架底座位置应与成端电缆上线槽或上线孔洞相对应。
跳线环位置应平直整齐。
3.2总配线架滑梯安装应牢固可靠、滑动平稳,滑梯轨道拼接平正,手闸灵敏。
3.3总配线架及各种配线架(含数字配线架、中间配线架等)各直列上下两端垂直误差应不大于3mm,底座水平误差每米不大于2mm。
3.4配线架接线板安装位置应符合施工图设计,各种标志完整齐全。
3.5配线架必须按施工图要求进行抗震加固。
3.6总配线架直列告警装置及总告警装置设备安装齐全。
4电缆走道及槽道4.1电缆走道及槽道的安装位置应符合施工图设计的规定,左右偏差不得超过50mm。
4.2安装走道应符合下列规定:1)水平走道应与列架保持平行或直角相交,水平度每米偏差不超过2mm;2)垂直走道应与地面保持垂直并无倾斜现象,垂直度偏差不超过3mm。
3)走道吊架的安装应整齐牢固,保持垂直,无歪斜现象。
4.3电缆走道穿过楼板孔或墙洞的地方,应加装子口保护。
通信设备地线的安装工艺规范
通信设备地线的安装工艺规范通信设备地线的安装工艺规范设备各功能模块良好的地线是整机稳定、可靠的基础;是防雷击、抗干扰的首要保障,因此设备的系统接地必须遵循以下原则:一、接地线的要求:1、设备使用工作接地、保护接地(包括屏蔽接地和配线架防雷接地)共同合用一组接地体的脸和接地方式。
2、外楼的金属部件均应做保护接地。
3、同轴电缆的外导体和屏蔽电缆屏蔽层两端,均应和所连设备的金属外壳的表面保护良好的电气接触。
4、接地装置所用材料的材质、规格、型号、数量、重量等应符合工程设计规定,无规定必须采用铜导体,以降低高频阻抗,接地线尽量粗和短。
5、新建局站应采用联合接地装置。
接地装置的位置、接地体的埋深及尺寸应符合施工设计图规定,并应尽量避免安装在腐蚀性强的地带。
6、接地体和连接线(一般为镀锌扁钢)各部件连接方法应符合规定。
接地体连接线与接地体焊接牢固,焊缝处应作防腐处理。
接地连接线(扁钢)在接头处的搭接长度应大于其宽度的2倍(如元钢,则为其直径的6倍以上)。
7、从接地体至机房的接地引入线应作防腐和绝缘处理。
接地引入线与室内接地汇集排连接的端头处应镀锡,与接地装置连接可靠。
8、接地引入线应由地网中心部位就近引出,与机房接地汇集排连通,地线引出处如有人孔装置,则引出线在人孔内应一般不应少于2根。
留有余长。
每根接地引入线总长不宜超过30m。
9、接地引入线不应敷设在污水沟下,也不宜与暖气管同沟敷设。
接地引入线穿越建筑物及其他可能使其受到损害处应加钢(塑料)管保护。
10、不得采用裸铝导体材料埋入地下作接地体、接地连接线和接地引。
入线11、接地汇集排安装位置应符合工程设计规定,安装端正、牢固、与有明显的标志。
接地引入线连接可靠并应12、所有交、直流配电设备的机架应从接地汇集排上引入保护接地线。
交流配电屏中的中性线汇集排应与机架绝缘。
严禁采用中性线作交流保护地线。
13、配线架应从接地汇集排上引入保护接地。
同时配线架与机房通信机架间不应通过走线架形成电气连通。
接地系统施工工艺要求
接地系统施工工艺要求一、引言接地系统是保障电气设备及人员安全的重要装置之一。
在建筑、工业生产和通信系统等各个领域中,接地系统的施工工艺要求是非常关键的。
本文将介绍接地系统施工的工艺要求,以确保接地系统的安全可靠性。
二、接地系统施工前的准备工作1. 施工方案设计:在进行接地系统施工前,必须制定详细的施工方案。
施工方案要包括接地系统的布置图、电缆穿管图等。
根据实际情况,应确定接地体的种类和数量,并合理布置接地点、接地网和接地体之间的连结。
2. 材料和设备准备:确保施工现场配备完整、合格的接地系统所需材料和设备。
包括接地线、接地体、接地极、接地阻抗测试仪器等。
3. 现场勘察:在施工前,应进行现场勘察,了解土壤的电阻率、含水量等情况,并根据勘察结果合理选择接地体的种类和布局方案。
三、接地系统施工工艺要求1. 接地体的安装(1)接地体应符合设计要求,材料应符合相关标准,安装位置应按照设计布局图要求确定。
(2)在安装接地体之前,必须进行地表土壤的腐蚀性检测,确保土壤不会对接地体产生腐蚀影响。
(3)接地体的安装深度应按照设计要求进行,一般不得少于1.5米。
(4)接地体的安装间距应符合设计要求,以确保接地系统的连通性和可靠性。
2. 接地线的铺设(1)接地线的规格和材料应符合设计要求,一般情况下采用软铜线或软铝线。
(2)接地线应保持良好的连续性,不得出现过长或中途断裂的情况。
接地线的连接应采用专用接地排或接地盒,且连接应牢固可靠。
(3)接地线的铺设应避免与其他线路交叉,避免过近引起干扰。
3. 接地系统的连接(1)接地体与接地极、接地极之间的连接应采用可靠的电焊方式。
焊点应牢固可靠,且电阻值不得超过设计要求。
(2)接地线与接地体的连接可采用螺栓紧固方式,确保连接紧固可靠。
4. 接地系统的测试(1)在接地系统施工完成后,必须进行接地阻抗测试。
接地阻抗测试仪器应符合相关标准要求,并由专业人员进行测试。
(2)测试结果应符合设计要求,接地系统的接地阻抗值应在允许范围内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
通信设备地线的安装工艺规范
通信设备地线的安装工艺规范
设备各功能模块良好的地线是整机稳定、可靠的基础;是防雷击、抗干扰的首要保障,因此设备的系统接地
必须遵循以下原则:
一、接地线的要求:
1、设备使用工作接地、保护接地(包括屏蔽接地和配线架防雷接
地)共同合用一组接地体的脸和接地方式。
2、外楼的金属部件均应做保护接地。
3、同轴电缆的外导体和屏蔽电缆屏蔽层两端,均应和所连设备的金
属外壳的表面保护良好的电气接触。
4、接地装置所用材料的材质、规格、型号、数量、重量等应符合工程设计规定,无规定必须采用铜导体,以降低高频阻抗,接地线尽量
粗和短。
5、新建局站应采用联合接地装置。
接地装置的位置、接地体的埋深及尺寸应符合施工设计图规定,并应尽量避免安装在腐蚀性强的地
带。
6、接地体和连接线(一般为镀锌扁钢)各部件连接方法应符合规定。
接地体连接线与接地体焊接牢固,焊缝处应作防腐处理。
接地连接线
(扁钢)在接头处的搭接长度应大于其宽度的2倍(如元钢,则为其
直径的6倍以上)。
7、从接地体至机房的接地引入线应作防腐和绝缘处理。
接地引入线与室内接地汇集排连接的端头处应镀锡,与接地装置连接可靠。
8、接地引入线应由地网中心部位就近引出,与机房接地汇集排连通,一般不应少于2根。
地线引出处如有人孔装置,则引出线在人孔内应留有余长。
每根接地引入线总长不宜超过30m。
9、接地引入线不应敷设在污水沟下,也不宜与暖气管同沟敷设。
接地引入线穿越建筑物及其他可能使其受到损害处应加钢(塑料)管保
护。
10、不得采用裸铝导体材料埋入地下作接地体、接地连接线和接地引
入线。
11、接地汇集排安装位置应符合工程设计规定,安装端正、牢固、与
接地引入线连接可靠并应有明显的标志。
12、所有交、直流配电设备的机架应从接地汇集排上引入保护接地线。
交流配电屏中的中性线汇集排应与机架绝缘。
严禁采用中性线作交流
保护地线。
13、配线架应从接地汇集排上引入保护接地。
同时配线架与机房通信
机架间不应通过走线架形成电气连通。
14、所有通信设备机架应从接地汇接排上引接保护接地线。
15、机房内空调等金属设施应引接保护地线。
16、通信局(站)内设备的接地应单独与接地汇接排相连,不得在一
条接地线上串几个需要接地的通信设备。
17、通信机房内接地线的布置方式,可采取辐射式或平面型。
机房内所有通信设备应从接地汇集排上就近引接地线,不得通过安装加固螺栓与建筑钢筋相碰而自然形成的电气接通。
18、通信局(站)内各类需要接地的设备与接地汇集排之间的连线,其截面应根据通过的最大负荷电流确定,一般应采用有塑料外套的多股绝缘铜线,严禁使用裸导线布放。
19、通信设备直流电源工作地应从接地汇集排上引入。
电缆线应走线方便、整齐、美观,与设备连线余留不宜过长,同时不应妨碍今后的
维护工作。
二、地线的布放要求:
1、接地电源线布放时,应保持其平直、整齐,绑扎间隔均匀、松紧合适,塑料带扎头(或麻线扎头)应放在隐蔽处。
外皮完整,中间严
禁有接头和急弯处。
2、接触良好,焊接光滑,严禁虚焊、漏焊、错焊。
3、截面在10mm2以下的接地电源线可与设备直接连接,即在电源线端头制作接头圈,线头弯曲方向应与紧固螺栓、螺母的方向一致,并在导线与螺母间加装平垫片和弹簧垫片,拧紧螺母。
4、截面在10mm2以上的多股接地电源线端头应加装接线端子并镀锡,接线端子尺寸与导线线径相吻合,用压(焊)接工具压(焊)接牢固,接线端子与设备的接触部分应平整、并在接线端子与螺母间应加装平
垫片和弹簧垫片,拧紧螺母。
5、接地电源线与设备端子连接时,不应使端子受到外界机械压力,
以免设备端子受损。
6、较粗的接地电源线进入设备的一端应将外皮剥脱,并缠扎塑料绝缘带,各电源线缠扎长度一致。
较细的电源线进入设备时在端头处可直接套上绝缘套管,套管松紧适度,长约2~3cm。
塑料绝缘带和绝缘套管的颜色如上节所述,以区分各种不同的电源线。
三、接地电阻值和测试
1、各类通信局(站)的接地电阻应符合下表的规定值。
2、接地电阻的测量
接地装置安装完毕,在回土前,应用接地电阻测量仪测量接地电阻,作好记录,并应认真检查。
雨后不宜立即测试。
测量仪与辅助地线棒之间的测试连线应选用绝缘铜线,不得使用裸导线。
四、接地装置回土
1、接地装置应按隐蔽工程处理,经检验合格后再回土。
2、回土时,要分层夯实,不应将石块、乱砖、垃圾等杂物填入沟内。
