5米深基坑土方施工组织设计
深基坑开挖专项施工组织方案(H>5m)
深基坑开挖专项施工方案(H>5m)一、工程概况及特点1、工程概况:本工程项目建设场地位于六盘水市盘县柏果镇,发电有限责任公司东南侧,与焦化厂紧邻。
拟扩建项目厂区总占地面积59.78 万m2,总建筑面积约248090m2,道路及广场占地面积95650m2,,绿化面积89670 m2。
拟建工程主要为工业用房、办公楼、堆煤场、场区道路及绿地建设等。
拟建项目平面呈东——西走向的不规则展布,主要分成1541、1564、1586三个场坪标高进行建设,各拟建物为先平场再进行建设。
场平后将在厂区内形成四段高大边坡,分别为:第一段为选煤前缘边坡,位于选煤工段前缘,长度约310m,最大高度约24m;第二段为前部边坡,位于炼焦工段前缘,长度约340m,最大高度约24.5m;第三段为中部边坡,位于化产工段前缘,长度约530m,最大高度约23m;第四段为后部边坡,位于深加工工段前缘,长度约525m,最大高度约21m。
2、工程特点:本项目工程挡墙基础开挖最深超过20m(墙前深度超过10m,墙后开挖放坡最高超过30m,此处开挖深度以墙顶处原地面综合计算开挖深度),距相邻建筑物水平距离0-4m(XM02段部分挡墙基础距原选煤主厂房水平距离4m,基础垂直高差4m;XM03段部分挡墙基础距输煤载桥基础水平距离-2.0-0m,基础垂直高差3-4m;QB01段部分挡墙基础距输煤载桥基础水平距离0-2.6m,基础垂直高差4-5m)二、方案编制依据1、《工程地质勘察报告》2、工程施工图设计3、施工采用规范、规程及国家和地方相关标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002)《混凝土工程施工质量验收规范》(GB 50204-2002)《建筑基坑支护技术规程》(JGJ 120-99)《钢筋焊接及验收规程》(JGJ 18-2003)《建筑边坡工程技术规范》(GB50330-2002)《岩土锚杆(索)技术规程》(CECS-22:2005)《锚杆喷射混凝土支护技术规范》(GB50086—2001)其他有关的规范、规程及图集三、施工准备工作基坑开挖的施工准备工作一般包括以下几方面内容:1.查勘现场,摸清工程实地情况。
高层住宅超过5米深基坑专家论证土方开挖专项施工方案
目录一、工程总体概况----------------------------------------------------------- 1二、编制依据--------------------------------------------------------------- 7三、施工准备--------------------------------------------------------------- 8四、土方开挖原则---------------------------------------------------------- 10五、土方开挖及基坑支护施工总体部署---------------------------------------- 11六、土方开挖施工---------------------------------------------------------- 11七、工期安排-------------------------------------------------------------- 15八、机械设备及劳动力计划-------------------------------------------------- 16九、基坑降排水------------------------------------------------------------ 17十、基坑监测-------------------------------------------------------------- 19 十一、应急措施------------------------------------------------------------ 20 十二、土方开挖安全要求---------------------------------------------------- 20 十三、土方开挖质量管理---------------------------------------------------- 21 十四、文明施工管理和环保要求---------------------------------------------- 21 十五、扬尘治理要求-------------------------------------------------------- 22十六、安全生产应急预案---------------------------------------------------- 25一、工程总体概况1.1工程概述本工程位于,总建筑面积 m2。
深基坑管理规定

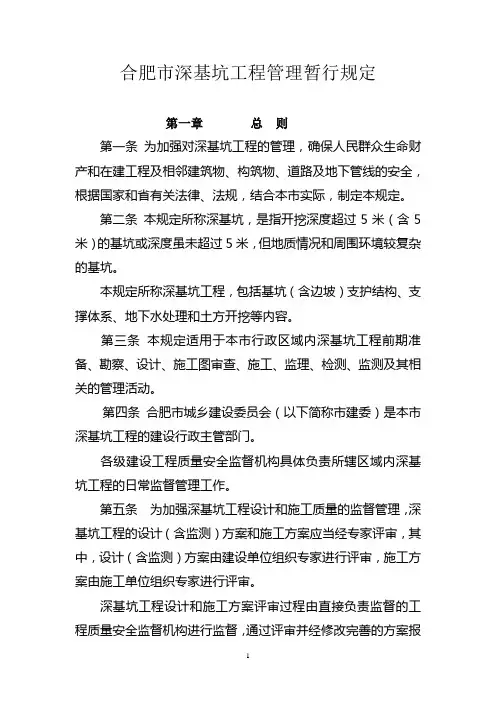

合肥市深基坑工程管理暂行规定第一章总则第一条为加强对深基坑工程的管理,确保人民群众生命财产和在建工程及相邻建筑物、构筑物、道路及地下管线的安全,根据国家和省有关法律、法规,结合本市实际,制定本规定。
第二条本规定所称深基坑,是指开挖深度超过5米(含5米)的基坑或深度虽未超过5米,但地质情况和周围环境较复杂的基坑。
本规定所称深基坑工程,包括基坑(含边坡)支护结构、支撑体系、地下水处理和土方开挖等内容。
第三条本规定适用于本市行政区域内深基坑工程前期准备、勘察、设计、施工图审查、施工、监理、检测、监测及其相关的管理活动。
第四条合肥市城乡建设委员会(以下简称市建委)是本市深基坑工程的建设行政主管部门。
各级建设工程质量安全监督机构具体负责所辖区域内深基坑工程的日常监督管理工作。
第五条为加强深基坑工程设计和施工质量的监督管理,深基坑工程的设计(含监测)方案和施工方案应当经专家评审,其中,设计(含监测)方案由建设单位组织专家进行评审,施工方案由施工单位组织专家进行评审。
深基坑工程设计和施工方案评审过程由直接负责监督的工程质量安全监督机构进行监督,通过评审并经修改完善的方案报送工程所在地质量安全监督机构,并由监督机构报市建委备案。
对符合下列条件的深基坑工程,由监督机构报请市级建设行政主管部门对评审过程进行监督。
(一)开挖深度超过8米或者地下室二层以上(含二层)的深基坑工程。
(二)深度虽未超过8米但地质条件和周围环境比较复杂及工程影响重大的深基坑工程。
第六条市建委负责建立全市深基坑工程评审专家库。
评审专家从专家库中抽取产生。
评审专家组成员应当由5名及以上符合相关专业要求的专家组成,专家组应当对设计(含监测)、施工方案作出明确的结论意见。
第二章深基坑工程的报建与许可第七条深基坑工程必须在取得《建筑工程施工许可证》后方可施工。
第八条建设单位应当按规定将深基坑工程进行招标,深基坑工程招标时,对符合下列条件的深基坑工程,必须依法发包给具有一级地基与基础工程专业承包资质并具有相应作业能力的施工企业承担。
5米深基坑土方施工方案
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录第一章编制依据 (3)第二章工程概况 (3)一、整体工程概况 (3)二、土方开挖工程概况 (4)土方开挖方式 (4)本工程采用大开挖形式,因为独立基础之间距离不到一米,底部是卵石,所以采用大开挖;分层开挖防冻; 基础埋深>-5.00M,为深基坑施工,开挖深度较大,基坑开挖深度超过地下水位线约2、5M须降水,施工过程中水平运输和垂直运输难度较大,必须统筹考虑深基坑的施工组织。
(4)采取的的措施: (4)1)、本工程基坑支护主要采用大放坡,大放坡的系数在本工程采用基坑放坡坡比一般为1.00~1.25,边坡采用阶梯式,梯段水平宽度>1.5米,以满足降水井布置要求。
(4)2)、首先进行开挖位置的地下降水,待开挖土方的地下水位及土壤含水率达到开挖条件后,方可进行土方开挖工作。
(4)3)基坑开挖分层按梯段开挖,每层的挖土厚度控制在2.0米左右。
(4)4)、因场地狭小基坑边缘不得留存回填土,所有回填土必须运到业主指定的存土场。
减少基坑外侧的荷载。
(4)5)、土方开挖完毕后,应立即进行垫层施工,防止地基、雪水及地下水浸泡、受冻,以保证基底的稳定性。
(4)6)、基坑土方开挖时作好基坑监测,而且应根据基坑监测数据来控制挖土速度、挖土方式,防止基坑失稳。
侧边坡,采用五彩布覆盖防止雨、雪水冲刷产生滑坡,彩条布上端用沙包双层码放压牢,下端用木方卷边记牢用重物坠之。
(4)7)作好排水措施,以便有效的及时的将雨、雪水排出基坑;基坑开挖后,或在基础施工过程中,土方还未回填,这时在基坑周围堆放高度大于等于500M M的挡水围堰,在基坑底部距沟底200M M距离设排水沟及集水坑,并设大功率的排水泵。
(5)8)作好基坑周围的安全围护措施,坚决避免高空坠物打击和高空坠落伤人的现象;在基坑四周一米范围内搭设栏杆,围设密目网,挂安全警示牌,夜间设警示灯。
5米深基坑土方施工方案
--------------------------------------------------------------------------------------------------------------------------------------------华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:---------------------------------------------------------精品文档--------------------------------------------------------------------------------------------------------------------------------------------目录目录2第一章编制依据3第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件5一、工程地质情况5二、水文地质情况错误!未定义书签。
第四章工程施工的重点与难点5一、工程施工的重点7二、工程施工的难点8第五章施工部署8一、施工顺序8二、主要管理人员配备9三、施工人员及主要机械配备9第六章施工进度计划10第七章施工工艺10一、施工工艺10二、基坑降水、排水13三、土方开挖顺序及相关技术措施13第八章施工质量保证措施15一、质量标准15二、成品保护16三、应注意的质量问题16第九章施工安全保证措施17一、安全生产目标17二、安全生产管理原则17三、土方施工安全措施18四、用电安全保证措施19五、机械安全保证措施19---------------------------------------------------------精品文档--------------------------------------------------------------------------------------------------------------------------------------------六、电(气)焊作业安全保证措施20七、雨天施工安全保证措施20八、环境保护措施21九、基坑临边安全防护措施21第十章施工监测及应急措施22一、施工监测22二、应急措施22第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。
5米深基坑土方施工方案
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录目录2第一章编制依据3第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件5一、工程地质情况5二、水文地质情况错误!未定义书签。
第四章工程施工的重点与难点5一、工程施工的重点7二、工程施工的难点7第五章施工部署7一、施工顺序7二、主要管理人员配备8三、施工人员及主要机械配备8第六章施工进度计划9第七章施工工艺9一、施工工艺9二、基坑降水、排水11三、土方开挖顺序及相关技术措施11第八章施工质量保证措施14一、质量标准14二、成品保护14三、应注意的质量问题14第九章施工安全保证措施15一、安全生产目标15二、安全生产管理原则15三、土方施工安全措施16四、用电安全保证措施17五、机械安全保证措施17六、电(气)焊作业安全保证措施18七、雨天施工安全保证措施18八、环境保护措施18九、基坑临边安全防护措施19第十章施工监测及应急措施19一、施工监测19二、应急措施20第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。
第二章工程概况一、整体工程概况本工程集控楼及行政办公楼采用一体化设计,集中控制楼区域纵向长度为43.50m,,横向宽度为16.2m,共为三层,标高分别为±0.000m、5.600m、11.600m。
标高±0.000m 层设有蓄电池室、化学药品库和加药间等;标高5.600m层为电气配电间和办公用房;标高11.600m层为集中控制室、电子设备间、工程师室、打印机室和会议办公等辅助用房。
深基坑(超过5m)安全专项施工方案
市政基础设施工程施工组织设计(方案)审批表市政管-7前航道片区(猎德东片)合流渠箱清污分流工程深基坑(超过5m)安全专项施工方案编制:审核:审批:中铁十二局集团有限公司前航道片区(猎德东片)合流渠箱清污分流工程项目经理部二零二零年三月目录一、编制依据 (1)二、工程概况 (1)2.1 工程简介 (1)2.2 施工平面布置 (3)三、工程地质情况 (3)3.1地形地貌 (3)3.2 水文条件 (3)3.3 气象条件 (4)3.4 地质条件 (4)四、总体施工安排 (6)4.1 施工总体安排 (6)4.2 施工工期安排 (6)五、主要危险源分析、辨识及采取的相应措施 (6)5.1 主要危险源分析、辨识 (6)5.2 针对主要危险源采取的相应措施 (7)5.3 其它危险源分析、辨识及采取的相应措施 (8)六、安全保证措施 (10)七、雨季施工措施 (12)八、施工监测 (13)8.1 工程的监测项目 (14)8.2 监测方案的确定 (14)九、应急救援预案 (16)9.1 基坑坍塌事故应急处置措施 (16)9.2 高处坠落、机械伤害事故应急处置措施 (17)深基坑(超过5m)安全专项施工方案一、编制依据⑴前航道片区(猎德东片)合流渠箱清污分流工程(程界西渠箱、美林海岸渠箱、员村四横路渠箱、建华路渠箱、天府路渠箱、绿茵路渠箱、员村南街渠箱)勘察-设计-施工总承包《招标文件》及《施工合同》;⑵施工设计图纸、设计技术交底及图纸会审纪要;⑶施工组织设计;⑷本工程现场踏勘实际地形、水文、地质勘探及交通条件等相关资料;⑸《建筑地基基础工程施工质量验收规范》(GB50202-2002)⑹《建筑机械使用安全技术规范》(JGJ33-2011);⑺《施工现场临时用电安全技术规范》(JGJ46-2005));⑻《建筑施工安全检查标准》(JGJ59-2011);⑼本公司实际的施工技术、能力及在市政工程施工行业积累的丰富经验。
5米深基坑土方施工方案
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录目录1第一章编制依据2第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件5一、工程地质情况5二、水文地质情况错误!未定义书签。
第四章工程施工的重点与难点5一、工程施工的重点7二、工程施工的难点7第五章施工部署7一、施工顺序7二、主要管理人员配备8三、施工人员及主要机械配备8第六章施工进度计划9第七章施工工艺9一、施工工艺9二、基坑降水、排水11三、土方开挖顺序及相关技术措施11第八章施工质量保证措施13一、质量标准13二、成品保护14三、应注意的质量问题14第九章施工安全保证措施15一、安全生产目标15二、安全生产管理原则15三、土方施工安全措施15四、用电安全保证措施17五、机械安全保证措施17六、电(气)焊作业安全保证措施17七、雨天施工安全保证措施18八、环境保护措施18九、基坑临边安全防护措施19第十章施工监测及应急措施19一、施工监测19二、应急措施19第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。
第二章工程概况一、整体工程概况本工程集控楼及行政办公楼采用一体化设计,集中控制楼区域纵向长度为43.50m,,横向宽度为16.2m,共为三层,标高分别为±0.000m、5.600m、11.600m。
标高±0.000m 层设有蓄电池室、化学药品库和加药间等;标高5.600m层为电气配电间和办公用房;标高11.600m层为集中控制室、电子设备间、工程师室、打印机室和会议办公等辅助用房。
5米深基坑支护方案
5米深基坑支护方案介绍在土木工程中,当需要在地面以下挖掘一定深度的基坑时,常需要采取不同的支护方案以确保基坑的稳定性和安全性。
本文将介绍一种适用于5米深基坑的支护方案,包括基坑土方开挖、支护结构设计以及施工方法等方面的内容。
基坑土方开挖在进行基坑土方开挖前,需要先进行详细的勘察和测量,以了解地质条件和地下水位等相关信息,并综合考虑周围环境情况。
对于5米深的基坑,一般可以通过机械挖掘进行土方开挖。
在进行土方开挖时,需要确保开挖的尺寸和边坡坡度符合设计要求。
同时,要注意土方开挖的排土方式,以保证施工现场的干净整洁,并避免土方碰撞到周围建筑物或管线等。
支护结构设计在进行5米深基坑的支护设计时,需要考虑以下几个因素:1. 土质类型对于不同类型的土质,其支护方案也会有所不同。
一般可以根据地质勘察中获取的土质信息,选择适当的支护结构类型。
2. 基坑形状和尺寸基坑的形状和尺寸也会对支护结构的选择产生影响。
通常,基坑的形状可以为长方形、圆形或不规则形状,相应地,需要选择合适的支护结构类型。
3. 基坑周围环境基坑周围的环境因素,如邻近建筑物、道路或管线等,也会对支护结构的选择和设计产生影响。
要确保支护结构不会对周围的建筑物和设施造成损坏或影响。
根据以上因素考虑,对于5米深基坑,一种常用的支护结构方案是采用混凝土板框支护。
混凝土板框支护是一种常见的支护方式,其支护结构由钢筋混凝土板和框架组成。
在支护结构的设计中,需要确定混凝土板的厚度、钢筋的布置和框架的间距等参数。
此外,还需要保证混凝土板和框架的施工质量,以确保支护结构的稳定性和耐久性。
施工方法在进行5米深基坑的施工时,需要按照以下步骤进行:1.土方开挖:使用适当的机械设备进行土方开挖,保持开挖尺寸和边坡坡度符合设计要求。
2.支护结构安装:在土方开挖完成后,按照支护结构设计要求,安装混凝土板和框架。
注意保证支护结构的准确位置和稳固性。
3.支护结构加固:根据需要,对支护结构进行必要的加固和补强。
深基坑(超过5m)安全专项施工方案
深基坑(超过5m)安全专项施工方案市政基础设施工程施工组织设计(方案)审批表工程名称:前航道片区(猎德东片)合流渠箱清污分流工程(程界西渠箱、XXX海岸渠箱、员村四横路渠箱、建华路渠箱、天府路渠箱、绿荫路渠箱、员村南街渠箱)施工单位:XXX分包单位审批内容及说明:已编制完成《深基坑(超过5m)安全专项施工方案》,请予以审批。
审批意见及结论:审批单位:审批人(签名):(公章)年月日深基坑(超过5m)安全专项施工方案目录一、编制依据二、工程概况2.1 工程简介2.2 施工平面布置三、工程地质情况3.1 地形地貌3.2 水文条件3.3 气象条件3.4 地质条件四、总体施工安排4.1 施工总体安排4.2 施工工期安排五、主要危险源分析、辨识及采取的相应措施市政基础设施工程施工组织设计(方案)审批表工程名称为前航道片区(猎德东片)合流渠箱清污分流工程(程界西渠箱、XXX海岸渠箱、员村四横路渠箱、建华路渠箱、天府路渠箱、绿荫路渠箱、员村南街渠箱),施工单位为XXX分包单位。
已编制完成《深基坑(超过5m)安全专项施工方案》,请予以审批。
审批意见及结论:审批单位:审批人(签名):(公章)年月日深基坑(超过5m)安全专项施工方案目录一、编制依据二、工程概况2.1 工程简介2.2 施工平面布置三、工程地质情况3.1 地形地貌3.2 水文条件3.3 气象条件3.4 地质条件四、总体施工安排4.1 施工总体安排4.2 施工工期安排五、主要危险源分析、辨识及采取的相应措施改写后的文章已经没有格式错误和明显问题的段落。
深基坑(超过5m)安全专项施工方案一、编制依据本施工方案基于前航道片区(猎德东片)合流渠箱清污分流工程(程界西渠箱、美林海岸渠箱、员村四横路渠箱、建华路渠箱、天府路渠箱、绿茵路渠箱、员村南街渠箱)勘察-设计-施工总承包《招标文件》及《施工合同》,施工设计图纸、设计技术交底及图纸会审纪要,施工组织设计,本工程现场踏勘实际地形、水文、地质勘探及交通条件等相关资料,以及相关规范和公司实际的施工技术、能力及在市政工程施工行业积累的丰富经验。
深基坑土方开挖施工方案(3篇)
第1篇一、工程概况本项目为某住宅小区深基坑土方开挖工程,基坑深度约为5.5米,占地面积约1000平方米。
土方开挖量约为5000立方米。
土方开挖完成后,需进行基坑支护和基础施工。
为确保工程质量和施工安全,特制定本施工方案。
二、施工准备1. 施工组织(1)项目经理负责整个施工过程的组织、协调和管理工作。
(2)项目技术负责人负责施工方案的编制、技术指导和现场监督。
(3)项目安全负责人负责施工现场的安全管理工作。
2. 施工材料(1)挖掘机:用于土方开挖。
(2)自卸汽车:用于土方运输。
(3)推土机:用于平整场地。
(4)搅拌机:用于混凝土搅拌。
(5)钢筋、水泥、砂石等建筑材料。
3. 施工设备(1)测量仪器:全站仪、水准仪等。
(2)防护用品:安全帽、安全带、防尘口罩等。
(3)施工工具:铁锹、镐头、撬棍等。
4. 施工现场布置(1)施工道路:设置环形道路,方便材料运输。
(2)材料堆场:设置材料堆场,分类存放各类材料。
(3)施工区域:划分施工区域,明确施工范围。
(4)安全警示:设置安全警示标志,提醒施工人员注意安全。
三、施工工艺1. 土方开挖(1)挖掘机开挖:采用挖掘机进行土方开挖,挖掘深度不得超过基坑深度。
(2)人工清理:挖掘机开挖后,人工清理基坑边缘及基坑内残留的土石。
(3)自卸汽车运输:将开挖出的土方用自卸汽车运输至指定地点。
2. 基坑支护(1)支护结构:采用钢板桩支护结构,钢板桩间距为1.0米。
(2)钢板桩施工:先进行基坑周边的钢板桩打入,然后进行基坑内钢板桩打入。
(3)支护结构验收:钢板桩打入后,进行支护结构验收,确保支护结构稳定。
3. 基坑降水(1)降水井布置:在基坑周边布置降水井,井间距为5.0米。
(2)井点降水:采用井点降水方法,降低基坑水位。
(3)降水效果验收:降水井投入使用后,进行降水效果验收,确保基坑水位降至设计要求。
四、施工质量控制1. 土方开挖质量(1)开挖深度:确保开挖深度符合设计要求。
5米深基坑土方施工方案
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录目录2第一章编制依据3第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件5一、工程地质情况5二、水文地质情况错误!未定义书签。
第四章工程施工的重点与难点5一、工程施工的重点7二、工程施工的难点7第五章施工部署7一、施工顺序7二、主要管理人员配备8三、施工人员及主要机械配备8第六章施工进度计划9第七章施工工艺9一、施工工艺9二、基坑降水、排水11三、土方开挖顺序及相关技术措施11第八章施工质量保证措施14一、质量标准14二、成品保护14三、应注意的质量问题14第九章施工安全保证措施15一、安全生产目标15二、安全生产管理原则15三、土方施工安全措施16四、用电安全保证措施17五、机械安全保证措施17六、电(气)焊作业安全保证措施18七、雨天施工安全保证措施18八、环境保护措施18九、基坑临边安全防护措施19第十章施工监测及应急措施19一、施工监测19二、应急措施20第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。
第二章工程概况一、整体工程概况本工程集控楼及行政办公楼采用一体化设计,集中控制楼区域纵向长度为43.50m,,横向宽度为16.2m,共为三层,标高分别为±0.000m、5.600m、11.600m。
标高±0.000m 层设有蓄电池室、化学药品库和加药间等;标高5.600m层为电气配电间和办公用房;标高11.600m层为集中控制室、电子设备间、工程师室、打印机室和会议办公等辅助用房。
5到15米深基坑开挖方案
5到15米深基坑开挖方案深基坑开挖是建筑施工中常见的一项工作,其目的是为了打造适应深基坑建设的稳定基础。
在本文中,将为您提供一种适用于5到15米深基坑开挖的方案,以确保工程顺利进行。
一、前期准备工作在进行深基坑开挖之前,需要进行一系列的前期准备工作,以确保施工的顺利展开。
首先,进行场地勘测和土壤测试,以了解基坑开挖所需的工程参数。
同时,制定详细的施工计划,包括施工时间、人员数量、机械设备等。
二、安全措施深基坑开挖是一项危险的工作,因此在施工过程中必须严格遵守各项安全规定,以确保工人的人身安全。
在基坑边缘设置围挡,并配备足够数量的安全网和警示标识。
此外,开挖现场应配备专业的监测设备,监测基坑的变形和土体稳定性。
三、土体支护措施深基坑开挖过程中,土体的支护是至关重要的。
根据土壤特性和基坑深度,选择合适的支护结构。
常用的支护方式包括钢支撑、混凝土墙和预应力锚杆等。
在挖掘的同时,要及时进行土体支护,以防止土体塌方和坑内水位的上升。
四、机械设备选择在深基坑开挖中,机械设备的选择非常重要。
一般而言,大型挖掘机是常用的开挖设备,其具有作业面积大、效率高的优点。
另外,还需配备合适的运土车辆,以快速清运挖出的土方。
五、排水系统基坑开挖过程中,地下水的排除是必不可少的。
在开挖前,需要合理规划排水系统。
根据地下水位和土壤渗透性,选择合适的排水方式。
可以采用明渠排水、井点排水等方式,确保基坑内的地下水位保持在安全范围内。
六、土方处理在深基坑开挖过程中,需要对挖出的土方进行处理。
根据土方的性质,可以选择回填、利用或者外运的方式处理。
需要注意的是,土方的处理必须符合环境保护的要求,严禁进行乱倒乱填等行为。
七、监测和维护深基坑开挖完成后,需要进行监测和维护工作。
通过监测设备,定期检测基坑的变形和沉降情况,及时采取相应的措施,保证基坑的稳定性。
同时,对基坑边缘的围挡和支护结构进行维护,确保其完好无损。
总结:在5到15米深基坑开挖过程中,我们需要进行前期准备工作,制定施工计划,并严格执行相应的安全措施。
5米深基坑土方施工方案
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:第一章编制依据第二章工程概况y I4« 14 ・・0 «I4 «I4 «I4I4« I4« I4« 14 «I4 «I4 «I4 «I4I4« I4« 14 «I4 «I44« I4« I4« I4« I4« 14«I4 «I4 tIHIHIHIHIM I4« 14«I4 «I4 «I4 tIHIHIHIM 4« 4・5本工程采用大开挖形式,因为独立基础之间距离不到一米,底部是卵石,所以釆用大开挖;分层开挖防冻;基础埋深>V.OOM,为深基坑施工,开挖深度较大,基坑开挖深度超过地下水位线约2、5M须降水,施工过程中水平运输和垂直运输难度较大,必须统筹考虑深基坑的施工组织。
采取的的措施: 1)、本工程基坑支护主要采用大放坡,大放坡的系数在本工程采用基坑放坡坡比一般为L00〜1.25,边坡采用阶梯式,梯段水平宽度>1.5米,以满足降水井布置要求。
2)、首先进行开挖位置的地下降水,待开挖土方的地下水位及土壤含水率达到开挖条件后,方可进行土方开挖工作。
3)基坑开挖分层按梯段开挖,每层的挖土疗度控制在2.0米左右。
4).因场地狭小基坑边缘不得留存回填土,所有回填土必须运到业主指定的存土场。
减少基坑外侧的荷载。
5). 土方开挖完毕后,应立即进行垫层施工,防止地基、雪水及地下水浸泡、受冻,以保证基底的稳定性。
6)、基坑土方开挖时作好基坑监测,而且应根据基坑监测数据来控制挖上速度、挖土方式,防止基坑失稳。
5米深基坑支护方案范文
5米深基坑支护方案范文1.1基本情况1绝对标高与相对标高。
⑴现场自然面相对标高-2.5m,⑵承台底标高-6.4m2周边环境:周围较开阔。
场地北侧有一贯穿现场的高五米土坡,距离基坑5.3m3地下水位根据地质报告及现场情况,需降水。
1.3、编制依据:1、某楼基础施工图纸;2、规划局现场测放的建筑界限与水准点;3、国家现行《土方与爆破工程施工及验收规范》、《建筑工程支护技术规程》《建筑工程安全生产技术》及相关规范;2.1确定方案本工程周边开阔,附近无地下管道,根据地址报告,本工程的土质分别为杂填土、粉质粘土、粉质粘土、粉质粘土、粉质粘土。
根据设计图纸,基坑从自然地面-2.5m至-6.4m所以本工程采取放坡退台开挖。
退台部分覆盖五彩防水布。
2.2支护方案针对本工程的特点,土方放坡开挖采取分三阶开挖,第一阶将场地北侧五米土坡挖2.5m第二阶段开挖2m第三阶段开挖1.8m基坑的长度及宽度为边轴线加一米作为施工作业区。
详见附图1.2.3安全围护三、土方开挖施工方案3.1施工准备1.制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑土方开挖图,确定开挖路线,基地标高、边坡坡度及土方堆放点。
2.完成测量控制网的设置,包括控制基线、轴线及水准基点,场地平整进行方格网桩的布置和标高设置,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核,进行土方工程的测量及定位放线,并经检查无误后作为施工控制的依据。
3.完成必须的临时设施,包括生产设施、生活设施机械进出道路及临时供水供电线路。
4.机械进场,进行检查维护,试运转,处于良好的工作状态。
3.2开挖方案2.挖土过程中放线员配合测量标高,当挖土快接近槽地时,用水准仪在槽底测定3某3,的方格控制网。
并撒上白灰点,以示标记。
3.开挖时机械挖土,人工修坡,开挖过程中,随时检查坡度是否正确。
4.开挖至设计标高,地基钎探后,尽快会同勘测、设计、甲方、质监站、监理等部门共同对槽底进行验槽,办理验槽手续。
深基坑土方开挖施工方案
深基坑土方开挖施工方案深基坑土方开挖施工方案一、施工目标:顺利、安全、高效地完成深基坑土方开挖工程。
二、施工内容:1. 确定开挖范围和施工平面布置,制定开挖方案和施工组织设计,编制详细的施工方案。
2. 对基坑四周进行加固,采用混凝土墙、钢支撑和地下连续墙等手段进行支护,确保基坑的稳定性。
3. 分段开挖,按照临时支护体系的设计,采用机械设备进行土方开挖。
对于较大块状的土石方,采用机械挖掘机进行掘进;对于较细小的土石方,采用挖斗抓取和铲刮的方式进行掘进。
4. 对于软土地层,采用抽水降水的方法进行处理。
在开挖过程中,及时排水,保持基坑内的干燥状态,防止土体塌方。
5. 对于较深的基坑,需要采取合理的回填处理,以提高基坑的稳定性。
回填时,严格控制土方质量,采用振实法进行夯实,确保土方的稠度和密实度。
三、施工方法和措施:1. 临时支护体系的设计和施工:基于土层的性质和基坑的规模,确定合适的支撑方式,如混凝土墙、钢支撑和地下连续墙等,确保基坑的稳定性。
2. 土方开挖机械设备:根据土质和工程要求,选取合适的挖掘机和抓斗进行土方开挖,确保开挖效率和质量。
3. 抽水降水:根据水文地质条件,确定合适的抽水降水方式,保持基坑内的干燥状态,防止土体塌方。
4. 回填处理:根据土方的性质和基坑的深度,确定回填方式和材料,采用机械夯实和人工夯实相结合的方式进行回填处理。
5. 安全措施:严格执行施工安全规范,进行安全技术交底和安全教育培训,配备合格的安全员和现场监督人员,确保施工过程中人员的安全。
四、施工时间计划和进度控制:根据工程要求和施工方案,制定详细的施工时间计划,合理安排施工工期,对施工过程进行严格的质量和进度控制,确保按时完成土方开挖工程。
五、质量控制:对土方开挖的质量进行严格检查和监控,定期进行现场检测和试验,确保土方开挖的稳定性和质量。
六、施工机械设备和材料:根据施工方案和工程要求,选用合适的挖掘机、抓斗、夯实机械和支护材料,确保施工质量和效率。
深基坑工程施工组织设计
深基坑工程施工组织设计一、工程概况深基坑工程是指在地下超过5米深度挖掘的工程,主要用于建筑、桥梁、地铁、隧道等工程的基础设施建设。
由于深基坑工程施工具有复杂性、危险性大、技术难度高等特点,因此在施工前需要进行详细的施工组织设计,规划和安排各项工作,以确保施工顺利进行。
二、施工组织设计原则1.安全第一:深基坑工程施工涉及到地下挖掘和大量土方工作,存在严重的安全隐患,因此安全是施工组织设计的首要原则。
必须严格遵守相关安全规定,加强安全教育和培训,提高员工安全意识,确保施工安全。
2.科学合理:施工组织设计必须科学合理,根据工程实际情况和施工条件,制定详细的施工方案和施工步骤,合理安排各项工作,确保施工质量和进度。
3.高效节约:深基坑工程施工周期较长,成本较高,因此施工组织设计需尽可能高效和节约,提高施工效率,控制成本。
合理利用资源,避免浪费,提高施工综合效益。
4.协调配合:深基坑工程施工涉及多个专业和单位的协同作业,必须加强各方之间的沟通和配合,确保各项工作顺利进行,避免因协调不善而影响施工进度。
5.质量保证:深基坑工程是建筑工程的基础工程,质量直接影响整个工程的安全和稳定性。
因此施工组织设计必须明确质量要求,加强质量监督和检验,确保施工质量。
三、施工组织设计内容1.工程概况包括工程名称、位置、规模、起止时间、建设单位、施工单位等基本情况。
2.施工概述包括施工范围、工程性质、技术难点、施工目标、主要施工内容等内容。
3.施工方案根据地质条件、设计要求和施工实际情况,制定详细的施工方案,包括任务分工、工期计划、工序安排、人力物力配备、安全防护措施等。
4.施工准备包括施工前期准备工作,如场地平整、设备检查、材料采购、人员培训等内容。
5.施工进度计划制定详细的施工进度计划,包括总体计划、分阶段计划、具体施工步骤和时间节点等,以确保施工按计划进行。
6.施工技术方案根据地下情况和设计要求,制定详细的施工技术方案,包括分块挖掘、支护设计、降水方案等内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录目录2第一章编制依据3第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件5一、工程地质情况5二、水文地质情况错误!未定义书签。
第四章工程施工的重点与难点5一、工程施工的重点7二、工程施工的难点7第五章施工部署8一、施工顺序8二、主要管理人员配备8三、施工人员及主要机械配备8第六章施工进度计划9第七章施工工艺9一、施工工艺9二、基坑降水、排水11三、土方开挖顺序及相关技术措施12第八章施工质量保证措施14一、质量标准14二、成品保护14三、应注意的质量问题15第九章施工安全保证措施15一、安全生产目标15二、安全生产管理原则15三、土方施工安全措施16四、用电安全保证措施17五、机械安全保证措施18六、电(气)焊作业安全保证措施18七、雨天施工安全保证措施18八、环境保护措施19九、基坑临边安全防护措施19第十章施工监测及应急措施 20一、施工监测20二、应急措施20第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。
第二章工程概况一、整体工程概况本工程集控楼及行政办公楼采用一体化设计,集中控制楼区域纵向长度为43.50m,,横向宽度为16.2m,共为三层,标高分别为±0.000m、5.600m、11.600m。
标高±0.000m 层设有蓄电池室、化学药品库和加药间等;标高5.600m层为电气配电间和办公用房;标高11.600m层为集中控制室、电子设备间、工程师室、打印机室和会议办公等辅助用房。
空调机房布置在24.900m层。
卫生间按需要分布在各层。
联合建筑物地上面积:13124㎡地上部分体积:60733m³,地下面积:1809㎡地下部分体积:8683m³。
办公区域分为7层,局部8层,标高分别为±0.000m、4.100m、8.000m、11.600m、17.100m、21.000m、24.900m、28.800m。
整个区域均有地下室,地下室标高为-4.800m。
二、土方开挖工程概况土方开挖方式本工程采用大开挖形式,因为独立基础之间距离不到一米,底部是卵石,所以采用大开挖;分层开挖防冻; 基础埋深>-5.00m,为深基坑施工,开挖深度较大,基坑开挖深度超过地下水位线约2、5m须降水,施工过程中水平运输和垂直运输难度较大,必须统筹考虑深基坑的施工组织。
采取的的措施:1)、本工程基坑支护主要采用大放坡,大放坡的系数在本工程采用基坑放坡坡比一般为1.00~1.25,边坡采用阶梯式,梯段水平宽度>1.5米,以满足降水井布置要求。
2)、首先进行开挖位置的地下降水,待开挖土方的地下水位及土壤含水率达到开挖条件后,方可进行土方开挖工作。
3)基坑开挖分层按梯段开挖,每层的挖土厚度控制在2.0米左右。
4)、因场地狭小基坑边缘不得留存回填土,所有回填土必须运到业主指定的存土场。
减少基坑外侧的荷载。
5)、土方开挖完毕后,应立即进行垫层施工,防止地基、雪水及地下水浸泡、受冻,以保证基底的稳定性。
6)、基坑土方开挖时作好基坑监测,而且应根据基坑监测数据来控制挖土速度、挖土方式,防止基坑失稳。
侧边坡,采用五彩布覆盖防止雨、雪水冲刷产生滑坡,彩条布上端用沙包双层码放压牢,下端用木方卷边记牢用重物坠之。
7)作好排水措施,以便有效的及时的将雨、雪水排出基坑;基坑开挖后,或在基础施工过程中,土方还未回填,这时在基坑周围堆放高度大于等于500mm的挡水围堰,在基坑底部距沟底200mm距离设排水沟及集水坑,并设大功率的排水泵。
8)作好基坑周围的安全围护措施,坚决避免高空坠物打击和高空坠落伤人的现象;在基坑四周一米范围内搭设栏杆,围设密目网,挂安全警示牌,夜间设警示灯。
本工程1层地下室区域深基坑开挖平面面积约1909平方米。
深基坑开挖深度为7.6m。
场地较平坦,地面高程约247.0m。
本基坑支护南侧土方开挖在地铁保护范围,为确保安全使用,对此段基坑侧壁土体变形、沉降应进行严格监控。
1、深基坑土方开挖剖面图见图1;2、基坑整体剖面图见图2。
第三章工程地质条件一、工程地质情况厂址所在地区三面环山,翠峦河由西向东贯流而下,形成东西向延伸的山间河谷盆地,地势宽阔而平坦。
地貌单元为平原,地形西高东低,海拔高程在243.17m~246.24m 之间。
勘察所揭露地层岩性自上至下依次分别为:①1素填土:杂色,由碎石、粘性土、灰渣等组成,稍湿,呈松散状态。
一般厚度为1.70m~3.50m,层底高程241.69m~243.56m。
该层土为前期灰场道路,场地内局部分布,未经处理不能作为建构筑物的天然地基持力层。
①粉煤灰:灰色,松散,以粉粒为主,局部为细粒。
近年人工堆积而成。
该层在勘测区分布广泛,一般厚度为0.50m~4.10m,层底高程240.03m~243.84m。
由于该层属于近年人工堆积而成,沉积年限短,密实程度差(标准贯入试验平均击数为6击),因此,未经处理不能作为建构筑物的天然地基持力层。
②粉质粘土:黄褐色,黑褐色,无摇振反应,干强度、韧性中等,稍有光泽,可塑。
局部为软塑。
该层土分布不连续,部分地段存在,局部相变为粉土,为原始地表土,层厚一般为0.40m~1.20m。
综合该层地基土的承载力特征值f ak=150kPa。
③圆砾:黄褐色,母岩成分以火成岩为主,一般粒径2.00mm~40.00mm左右,粒径2mm~5mm约占20%,粒径5mm~10mm约占10%,粒径10mm~20mm约占13%,粒径20mm~40mm约占20%,粒径大于40mm约占12%,最大粒径100mm左右,磨圆一般,分选一般,局部混有少量粘性土及粗砾砂,局部为卵石。
以中密状态为主,饱和。
该层在测区内分布均匀,为场地内主要地层一般厚度在.20m~5.30m之间,层顶埋深0.50m~4.10m,层顶高程240.03m~243.97m。
重型动力触探试验结果统计见表2.2。
表2.2 ③圆砾层重型动力触探试验成果统计表γ=21.0kN/m3,压缩模量为35Mpa,地基土的承载力征值fak为350kPa。
④凝灰岩:灰色,主要成分以钾长石、斜长石、角闪石为主,钾长石的含量大于斜长石的含量,凝灰质结构,块状构造。
钙质、泥质胶结,胶结较好。
强风化状态,岩芯呈土状、碎块状。
岩体坚硬程度为软岩,完整程度破碎,岩体的基本质量等级为Ⅴ级。
该层在勘测区内分布均匀,一般厚度为1.20m~6.80m,层顶埋深4.20m~7.70m,层顶高程236.57m~239.41m。
该层土标准贯入试验击数均大于50击。
结合可研阶段勘察资料,综合推荐该层地基土的压缩模量为45Mpa,承载力特征值f ak=400kPa。
⑤凝灰岩:灰色,主要成分以钾长石、斜长石、角闪石为主,钾长石的含量大于斜长石的含量,凝灰质结构,块状构造。
钙质、泥质胶结,胶结较好。
中等风化,岩芯呈短柱状。
岩体坚硬程度为较软岩,完整程度较破碎,岩体的基本质量等级为Ⅳ级。
本次勘察深度内大部分钻孔未穿透此层。
结合可研阶段勘察资料,综合推荐该层地基土的承载力特征值f ak=700kPa。
水文地质条件厂址区地下水属第四系孔隙潜水和基岩裂隙水,局部具微承压性质,含水层主要为圆砾层及强风化岩石,透水性较好,结合室内土工试验结果,推荐主要含水层圆砾层渗透系数k=0.5cm/s~2.0cm/s。
地下水与河水的水力联系密切,水位随季节变化很大,地下水位埋深一般为1.00m~4.30m,地下水位年变化幅度2.00m左右。
该地区的地下水补给来源为大气降水与河水侧向径流补给;排泄方式主要为蒸发、人工开采及地下径流等。
根据《中国地震动峰值加速度区划图》(GB18306-2001)和《中国地震动参数区划图》(GB18306-2001)可知,厂址地震动峰值加速度为0.05g(相对应的地震基本烈度为6度),地震动反应谱特征周期为0.35s。
设计地震分组为第一组。
根据场地地基土条件,场地土类型为中硬土,建筑场地类别为Ⅱ类。
属建筑抗震有利地段。
该地区的地基土标准冻结深度为2.40m,最大冻结深度为2.90m。
第四章工程施工的重点与难点一、工程施工的重点1、本工程地下工程部分主要是基坑支护、土石方、地下室结构三大专业工程,施工过程具有紧密的施工关联性和彼此超前施工的配合性。
基坑土方开挖与放坡修整施工同时进行,土方开挖过程的开挖步距及每次完成的挖土深度必须与边坡坡度施工标高为准,基坑内支撑结构等的施工紧密配合,分层交叉流水施工,直到设计基坑底。
2、本工程土方开挖关键是控制好分层开挖的标高,严禁超挖,并及时做好每层的临时降水、排水、防冻工作。
3、由于本工程涉及到冬季施工每层挖土都要进行覆盖,底用塑料膜覆盖、上用50mm防寒粘、用重物压牢以免被风刮起。
4、由于本工程场地窄小,施工全过程应严格按照施工部署方案进行,控制好出土临时运输道路的位置及坡度,并根据挖土进深及每层次挖土的标高、平面情况及时调整,确保安全和土方运输顺畅。
5、每层开挖时做好支护体、支撑结构及护坡的放线标识,做好保护措施,土方开挖过程必须派专人跟踪,严禁超挖及碰撞支付结构。
二、工程施工的难点1、本工程基坑土方开挖后在次受冻;基坑1-5轴南侧为新建建筑物原有基础,为确保基坑安全、原有建筑正常施工安全使用,在开挖过程中,需核查地下管线,及十五冶土方回填的挖出,因期施工已完成,土方要在梁下挖土,是否会影响基础,需甲方协调工作。
对此段基坑沉降应进行严格监控。
基坑监测是本工程施工的重要一环,施工过程应做好监测工作,采取信息化施工,随时掌握基坑情况,保证施工安全。
2、工程地点建筑物距离狭小,工地出入口紧挨主干道,应采取必要的安全生产、文明施工措施及疏导工作,将其影响程度降低到最低。
施工部署三、施工顺序基坑土方开挖分为先开挖冻土层2.4~2.9m,再开挖1.1~1.6m平台部位.基坑二个挖土施工段挖至基坑底部,留置200~300mm采用人工清理,以免扰动地基土质。
:第一施工段:基坑支护体系中-4.000m深基坑各层随土方开挖分层进行交叉施工。
第二施工段:做好运土坡道、基坑支护体系中-7.300m深基坑各层随土方开挖分层进行交叉施工。
