移动工程外市电引入工程
通讯基站外电引接(市电接入)施工方案

通讯基站外电引接(市电接入)施工方案施工方案1工程分部分项实施流程1.1移动通信机房用电报装按照当地的用电报装程序,向当地电业主管部门进行报装,并接受当地主管部门的检查监督。
1.2架空线路铺设施工准备→检查材料→技术安全交底→施工测量→电杆基坑及基础埋设→电杆组立和绝缘子安装→拉线安装→导线架设→接户线和进户线安装→检查验收1.3管道线路敷设施工准备→检查材料→技术安全交底→铺设PVC管或钢管→管道固定→穿电缆线→管口封堵→检查验收1.4直埋电缆敷设施工准备→检查材料→技术安全交底→按照线路的路径划线→挖电缆沟→敷设套管→绝缘测试→套管内敷设电缆→混凝土包封(如需要)→绝缘测试→回填夯实→检查验收1.5变压器安装施工准备→检查材料→技术安全交底→基础施工→变压器就位找正→变压器固定→检查验收2.施工方法及难点、重点技术措施2.1架空线路敷设2.1.1线路路径选择1)应根据农村发展规划相结合、方便机耕,少占农田。
2)路子短、交叉、逾越、转角少、接近道路、方便施工、运转和维修方便。
3)应尽量避开易受大水、雨水冲刷的中央,严禁逾越堆放可燃物,爆炸物的场院、房屋等中央立杆和地埋电缆。
2.1.2架空线路铺设表面光洁平整,壁厚均匀,无露筋,跑浆现象。
1)环形钢筋混凝土电杆,安装前应进行外观检查,且应符合下列规定:放置地平面检查时,应无纵向裂缝,横向裂缝地宽度不应超过0.1mm,预应力应无纵横向裂缝。
电杆的埋设深度,应进行倾覆稳定验算。
单回路的配电线路,电杆埋设深度不小于1.5m。
2)电杆须无裂纹、损伤,档距一般≤50米,架空电缆建议30米。
3)跨越道路时,离地面距离>6米,离山坡、斜坡距离>4米,离高压线时距离>5米,其他线路距离>1米。
4)水泥杆应用8米以上,跨公路10米以上,高山可用7米杆。
电杆埋设深度,一般为杆长的六分之一,参见如下:5)直线杆的横向位移不大于50毫米,电杆倾斜不应使杆梢的位移大于半个杆梢。
多场景基站外市电引入模板图纸

室外中国电信设备安装规范

安装工艺及技术要求(试行)
移动通信室外基站指的是直接暴露于气候影响之下采用室 外型设备建设的基站。移动通信室外基站的安装工艺及技术要求 如下:
一、安装环境
(一)站址应离以下场地 100 米以上
1.易燃、易爆品的仓库或材料堆积场。 2.在生产过程中容易发生火灾、爆炸危险的工厂、企业。 3.生产过程中散发较多粉尘或有腐蚀性排放物的工厂、企 业。 4.大功率无线发射台、大功率雷达站、高压电站和有电焊 设备、X 光设备或产生强脉冲干扰的热合机、高频炉的企业或医 疗单位。 (二)在加油站附近的基站与加油站(直线)间距应满足附 表 1 条件。 (三)在高压线附近的基站与高压线(直线)间距应满足附 表 2 条件。 如果在高压电线旁建设需设立铁塔的基站,则铁塔离高压线 的距离应当大于铁塔的高度。 (四)站点与高速公路用地(包括连接线、收费站)外缘距
2.其它要求 (1)室外站交流应就近接入,交流电源线载流量应至少有 50%的余量。 (2)交流电源线引入室外机柜内时,不能与光缆同一引入 孔,内部布放时按要求绑扎牢固,且用明显标牌提示危险。 (3)引入电源线在水泥杆和站台布放时,应用金属软管保 护,同时金属软管两端良好接地。 (4)交流电源线必须端接良好,不得有铜芯暴露在外。 (二)蓄电池配置 1.基站耗电 (1)RRU设备耗电情况 中兴及华为公司 RRU 设备功耗如附表 5 所示(目前 2 载波
-9-
八、基站平台、防盗铁笼制作及安装工艺要求
(一)基站平台工艺
1.落地式水泥平台工艺要求 (1)室外站机柜落地安装应设立机柜基座。 (2)传输及市电引入埋地,基座内应预留电源线、光电缆 引入管孔(洞)。 (3)水泥平台基础上层用 C20 混凝土灌注,下层用素土夯 实,表面用水泥砂浆抹平,混凝土中需做钢筋配筋网。 (4)水泥平台的大小应根据基站的实际环境情况进行建设: 水泥平台+防盗铁笼,水泥基础平台按照长边 2000mm~ 2500mm、短边 1500~1800mm;平台工艺要求参见附图 8。 2.H 杆架空平台工艺要求 (1)室外站机柜架空安装应安装在安全可靠的 H 杆站台内。 (2)站台的尺寸、材质及栽杆深度应结合室外机的重量、 体积和现场环境条件综合考虑。 (3)H 杆平台的工艺要求具体见附图 10、附图 11。 (二)防盗笼的制作及安装工艺见附图 9。 九、在本“要求”中未明确说明的工程内容要求,按《中国 电信广西公司移动基站建设施工规范(V1.0 版)》执行。 十、本“要求”由区公司移动建设部负责解释,自印发当日 起执行。
移动 市电引入工程方案

移动市电引入工程方案一、工程背景随着移动市电设备的普及和使用,城市的电力供应面临着新的挑战。
传统的电力供应模式已经无法满足移动市电的需求,供电设施老化、容量不足等问题显现出来。
这些问题不仅影响了市电设备的稳定运行,也给城市的日常生活和经济发展带来了不利影响。
因此,有必要采取有效措施,改善城市的电力供应情况,为移动市电设备提供更好的供电支持。
二、方案设计1. 能源供应移动市电设备的供电主要依赖于城市的电力系统。
因此,首先需要对城市现有的电力供应情况进行评估和分析,了解各个供电点的负荷情况、供电能力等关键信息。
根据评估结果,可以确定移动市电的实际需求,并进行相应的电力规划。
在保证城市正常用电的前提下,为移动市电设备提供足够的供电支持。
2. 配电设施配电设施是移动市电供电的重要组成部分。
为了确保供电的可靠性和稳定性,需要对城市的配电设施进行升级改造。
包括基础设施、变电站、配电线路等方面,确保设施的安全性和稳定性。
此外,还可以考虑引入先进的配电技术,以提高供电的效率和可靠性。
3. 安全管理在移动市电供电过程中,安全管理尤为重要。
为了确保供电的安全性和稳定性,需要建立健全的安全管理体系,包括安全监测、应急处置、安全培训等方面。
在供电过程中,定期对供电设施进行检查和维护,保证设施的正常运行。
4. 智能化管理智能化管理是移动市电引入工程方案的重要组成部分。
通过引入先进的监控技术和智能化管理系统,可以实现对供电设施的实时监测和远程控制。
这样可以及时发现和解决供电问题,提高供电的反应速度和可靠性。
三、施工实施在制定好移动市电引入工程方案之后,需要进行相应的施工实施。
这个阶段主要包括设施的改造升级、技术的引进和培训等方面。
在施工实施过程中,需要保证供电设施的安全运行和顺利转换。
同时,也需要考虑到供电设施的保护环境,确保施工实施过程中影响到城市正常生活和工作。
四、运营管理移动市电引入工程方案完成后,需要进行相应的运营管理。

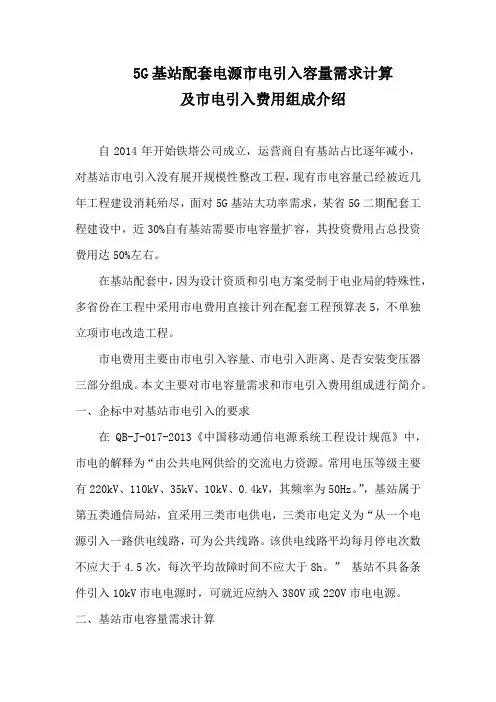

5G基站配套电源市电引入容量需求计算及市电引入费用组成介绍

5G基站配套电源市电引入容量需求计算及市电引入费用组成介绍自2014年开始铁塔公司成立,运营商自有基站占比逐年减小,对基站市电引入没有展开规模性整改工程,现有市电容量已经被近几年工程建设消耗殆尽,面对5G基站大功率需求,某省5G二期配套工程建设中,近30%自有基站需要市电容量扩容,其投资费用占总投资费用达50%左右。
在基站配套中,因为设计资质和引电方案受制于电业局的特殊性,多省份在工程中采用市电费用直接计列在配套工程预算表5,不单独立项市电改造工程。
市电费用主要由市电引入容量、市电引入距离、是否安装变压器三部分组成。
本文主要对市电容量需求和市电引入费用组成进行简介。
一、企标中对基站市电引入的要求在QB-J-017-2013《中国移动通信电源系统工程设计规范》中,市电的解释为“由公共电网供给的交流电力资源。
常用电压等级主要有220kV、110kV、35kV、10kV、0.4kV,其频率为50Hz。
”,基站属于第五类通信局站,宜采用三类市电供电,三类市电定义为“从一个电源引入一路供电线路,可为公共线路。
该供电线路平均每月停电次数不应大于4.5次,每次平均故障时间不应大于8h。
”基站不具备条件引入10kV市电电源时,可就近应纳入380V或220V市电电源。
二、基站市电容量需求计算交流供电系统要满足工程建设需求,应按满足近期符合,并应考虑一定的发展负荷需要配置。
在某省5G二期配套工程改造市电时,若现网市电容量满足5G新增需求,不进行改造(不考虑冗余);若现网市电不满足容量需求,需进行改造。
市电改造可市电扩容或新增一路市电进行改造;市电改造时应考虑后期的网络容量增加需求,市电增容按照整体预留25%需求进行改造,预留25%的市电容量用于后期网络容量需求。
市电改造时需同步考虑交流配电箱容量匹配。
1、5G设备功耗需求实例2、市电容量需求计算:市电容量(W)=[无线设备功耗(现有电流*1.2*53.6+当期工程需求)+传输设备功耗]+ (蓄电池组容量(AH)/10*2.35*24) /0.9+空调数量×匹数×736+500(照明、监控及其他)。
移动通信基站外电引入规范及指导意见

移动通信基站外电引入规范及施工指导意见青海省电信有限公司广东省电信规划设计院有限公司(联合编制)2009年6月目录1.1 概述 (1)1.2 基站交流容量及开关配置 (1)1.3 引入电缆线径选择 (2)1.4 电力电缆引入方式和防雷要求 (3)1.5 电缆埋设要求 (4)移动通信基站外电引入规范及指导意见本指导意见主要包括基站交流容量及开关的确定、引入电缆的选型,电缆的敷设及防雷工作等方面内容。
1.1 概述基站工程外市电引入的高压部分,一般均委托供电部门完成设计及施工,因此基站配套工程中的交流引入一般指低压引入部分,包括基站交流容量及开关的确定、引入电缆的选型,电缆的敷设及防雷工作等方面。
1.2 基站交流容量及开关配置(建议分成室外宏基站、共建共享宏基站、室外微基站等几种典型情况分别分析描述)宏基站机房交流耗电包括设备耗电、电池充电耗电、空调耗电、照明耗电等几方面。
设备耗电:目前青海电信采用中兴厂家设备其宏基站设备耗电最大为2kW;传输设备耗电可按0.5kW估算;即宏基站机房设备耗电约为2.5kW。
电池充电耗电:3G基站电池配置一般为400~1000Ah/48V蓄电池2组,电池充电系数各厂家一般设为1.5,则电池充电耗电约为5.76~14.40kW。
(电池容量差别是否有这么大,请根据设计等实际情况核实一下。
电池充电系数是1.5吗?)空调耗电:3G基站一般配置3匹空调2台,主备工作,耗电约为2kW。
机房照明耗电:可按0.2kW估算。
由上可知:宏基站机房交流耗电约为10.46`~19.10kW,约为20~36A/380V或60~109A/220V,外电引入容量一般按20kW考虑。
如考虑和其它运营商共机房及共电源系统时,其设备耗电按照6kW考虑(考虑移动和联通)时,宏基站机房交流耗电约为16.46`~25.10kW,约为31~48A/380V或94~143A/220V。
(此时电池容量是否也会增加?此时的外电引入容量也应增加)在三相电时,基站AC屏输入开关可统一配置63A/3P;在个别基站使用单相市电时,应根据该站实际情况,选择合适的输入开关容量。
移动工程外市电引入工程分解

移动工程外市电引入工程分解1. 简介在移动工程的建设中,为确保设备运行正常,需要进行电力接入,其中就涉及到了外市电引入工程。
该文档将对外市电引入工程进行详细的分解,从而使阅读者全面了解外市电引入工程的概念、流程和注意事项等相关内容。
2. 外市电引入工程概述外市电引入工程是指从建设工程所在地到电力供应地的电力引入工程。
在移动工程建设中,需要将引入电力连接到移动通信系统设备中,以保证这些设备的正常工作。
如果没有外市电力供应,则需要建设独立的发电设施。
3. 外市电引入工程流程外市电引入工程的流程主要包括规划、设计、批准、施工、试运行和验收等几个主要过程。
3.1 规划在规划阶段,需要对引入电力的电压等级、联网方式以及接口要求等进行明确的规划,以确保设备能够正常运行。
同时,还需要考虑供电方式和接地方式等问题。
3.2 设计在设计阶段,需要制定具体的方案,并进行工程量的估算。
该阶段需要注意的问题包括:•设计方案:需要使用专业的设计软件,根据规划阶段制定的要求进行设计方案的制定。
•材料和设备:需要根据设计要求,选择相应的电缆、电缆接头、开关柜、继电器等设备,测试设备的质量和性能。
•工序计划:需要确定施工计划,并为每个施工阶段确定详细的计划。
3.3 批准在完成设计方案和工程量估算之后,需要将其提交给相关监管部门进行审批。
该阶段需要注意的问题包括:•监管部门:需要确定提交设计方案的部门和审批程序。
•文件要求:需要按要求准备好设计方案、工程量估算表、工艺流程图、开关柜连接图等文件,以供监管部门审批。
3.4 施工在得到监管部门的批准之后,可以开始进行施工。
该阶段需要注意的问题包括:•施工标准:需要按照电力施工标准进行施工,并根据具体要求进行现场改动。
•质量控制:需要进行各种工序的质量检查,以确保施工过程中质量符合规定标准。
3.5 试运行在完成施工之后,需要对设备进行试运行。
该阶段需要注意的问题包括:•测试方法:需要按照测试方法进行各项测试,包括开关柜接线测试、设备运行测试、系统测试等。
施工技术规范书

**************************************** 中国联合网络通信有限公司周口市分公司2009年移动网工程配套工程技术规范书**************************************** 中国联合网络通信有限公司周口分公司2009年7月目录第一章项目概况 (3)1、项目概况2、项目说明第二章工程量及技术规范要求 (3)3、铁塔基础、机房、外电工程要求4、工程技术规范第三章工程质量 (5)5、工程质量第四章保险 (5)6、保险第五章税费和规费 (5)7、税费8、规费第六章工程验收、付款 (6)9、验收10、质保期10、付款第一章工程概况1、项目概况1-1 中国联合网络通信有限公司周口市公司2009年移动网工程,经中国联合网络通信有限公司批准建设。
1-2 本项目业主为中国联合网络通信有限公司周口市公司,并负责本项目基站配套工程施工的招标工作。
2、项目说明2-1基本概况:本次GSM网工程内容包括:铁塔基础施工;基站砖混机房建筑;基站外电引入、基站围墙主体建筑等。
2-2工期要求:按合同要求。
第二章技术规范要求3、铁塔基础工程要求3-1、基本要求3-1-1施工单位必须是经过有关部门认证的具有相应施工资质的正规施工单位,并应具有丰富的施工经验。
3-1-2施工中应严格执行建筑行业的各种相关法规、规范。
3-1-3工程所用的材料、器材的规格、质量均应为符合规定要求的合格产品,不得使用未经鉴定合格的器材。
3-1-4施工过程中,施工方要确保施工人员人身、机房中设备及业主的财产安全,如损坏财产或出现事故,由施工方承担全部责任。
3-1-5施工过程中,建设单位委派工地代表随工检验,发现问题及时处理。
3-1-6施工期间应做好与当地业主及电工的协调工作。
3-1-7施工完成后,施工方需将施工现场杂物清理完毕,打扫干净并处理好所遗留问题。
3-1-8工程验收时,施工单位应按要求向建设单位提交完整全面的竣工技术资料。
通信基站外市电引入设计方法创新应用研究

技术交流DOI:10.3969/j.issn.1006-6403.2023.09.013通信基站外市电引入设计方法创新应用研究[刘宇刚]为提高通信基站外市电引入设计质量,从目前通信设计院做通信基站设计时配置的人员和通信基站外市电引入技术特点出发,首次在通信基站外市电引入设计中使用“三化”设计方法,既可有效提高外市电引入设计质量,同时也解决了当前通信设计院做基站外市电引入设计的困难。
刘宇刚北京中网华通设计咨询有限公司,中级工程师,本科,学士学位,北京邮电大学,从事移动通信无线及电源配套专业的设计工作。
关键词:通信基站 外市电引入 设计方法 标准化 模块化 模板化摘要1 项目背景随着技术的发展通信基站承载的业务越来越多,对人们工作、生活的影响越来越大。
在整个移动通信网络中,通信基站是数据和信息的唯一入口,而通信基站运行的可靠性、稳定性很大程度上依赖于基站外市电引入的质量。
基站外市电引入如此重要,但之前行业内部分基站外市电引入并没有正规的设计方案,导致外市电引入设计质量无法保证,在各类检查和工程审计中图纸、预算等问题层出不穷。
我国通信基站点多面广、数量巨大,需要大量的外市电设计人员。
考虑到独立委托电力设计院勘察设计的成本问题,部分省份在传统的通信基站建设工程设计招标时增加要求投标人需要有电力设计资质并完成基站外市电引入设计。
目前行业内通信基站设计人员配置均以无线专业人员为主,土建专业、电源配套专业设计人员为辅,缺少外市电专业设计人员。
通信设计院虽有电力设计资质但配置大量外市电专业设计人员做基站外市电引入设计困难重重。
为了使现有通信基站无线专业和电源配套专业设计人员能快速上手基站外市电引入设计,创造性地提出“三化”设计方法,来提高外市电引入设计质量、解决当前通信设计院完成基站外市电引入设计的难题。
2 技术简介基站新建外市电宜引入一路优于三类或三类(平均月市电故障≤4.5次,平均每次故障持续时间≤8 h)的市电作为主用交流电源。
2022年一建《通信与广电工程管理与实务》试题 附答案

省(市区) 姓名 准考证号 ………密……….…………封…………………线…………………内……..………………不……………………. 准…………………答…. …………题…2022年一建《通信与广电工程管理与实务》试题 附答案考试须知:1、考试时间:180分钟,本卷满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号等信息。
3、请仔细阅读各种题目的回答要求,在密封线内答题,否则不予评分。
一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、电信设备底部应与地面加固,对于( )的抗震设防,设备应与楼板可靠联结。
A.6度及6度以上 B.7度及7度以上 C.8度及8度以上 D.9度及9度以上2、下列哪项( )数值越小越好。
A.天线增益 B.驻波比 C.交叉极化鉴别率 D.输出光功率3、光纤通信系统中存在非光纤自身原因的损耗有( ) A.吸收性损耗 B.非线性散射损耗 C.微弯损耗 D.瑞利散射损耗4、当抗震设防烈度为( )时,大区中心.省中心长途通信枢纽楼(站)和市内电话汇接局的蓄电池组的输出端与汇流条间应采用“母线软连接”连接。
A.6度和7度B.7度和8度C.8度和9度D.9度和10度5、SDH 设备光接收机灵敏度是指误码率达到( )时设备输入端口处的平均接收光功率的最小值。
A.1×10-12B.1×10-10C.I×l0-8D.1×10-66、交换系统工程初验时的障碍率测试可采用( ) A.模拟呼叫法 B.大话务量统计法 C.人机命令法 D.话务管魔法7、设置在汇接局(Tm)和端局( C5)的时钟是( ) A.第一级时钟 B.第二级时钟 C.第三级时钟 D.第四级时钟8、广播电视中心机房的空调通风系统采用( )的方式是最为合理的。
A.一面出风三面送风 B.一面出风一面送风 C.房顶出风地下送风 D.地下出风房顶送风9、广播电视工程中,进口材料.设备等,其技术标准.参数.规格.数量等应符合( )的约定。
3-1-5G C-RAN机房配套改造指导原则

5G C-RAN机房配套改造指导原则1C-RAN建设原则面向中远期,统一规划基带集中机房,分场景确定综合业务区内集中机房数量、BBU 集中度等。
C-RAN 集中业务区方案分为核心/密集城区、一般城区和郊区、发达乡镇、一般乡镇四类。
原则上农村地区不规划 C-RAN。
根据现有基站布局,并结合综合业务机房经验数据,基站集中度部署建议如下:核心/密集城区:集中的 BBU 数宜 5-18 个,每个 C-RAN 区覆盖面积约0.5-3 平方公里;一般城区、郊区:集中的 BBU 数宜 5-18 个,每个 C-RAN 区覆盖面积约 2-5 平方公里;发达乡镇:集中的 BBU 数宜 5-12 个,每个 C-RAN 区覆盖面积约 5-8 平方公里;一般乡镇:集中的 BBU 数宜 5-8 个,每个 C-RAN 区覆盖面积约 5-10 平方公里。
2机房选择及建设要求机房是承载 C-RAN 组网最基础的资源,布局合理机房资源是C-RAN 组网落地的关键。
机房应选在环境安全、交通方便、市电引入方便、进出维护方便、传输条件较好的场所。
C-RAN 机房首选汇聚机房或配套条件较好的接入机房,预留机房面积和动力配置。
C-RAN 机房的光缆路由必须具备双路由能力。
为避免因光缆中断导致过多数量的 RRU 同时退服,C-RAN 机房光缆出局红线内同路由不能超过规定距离(建议距离为 300 米),红线外严格双路由。
在当前条件下,新建集中化部署机房应确保有 GPS 天线安装位置并确保GPS 天线南面无阻挡。
3机房配套原则3.1机房及设备空间3.1.1机房空间要求集中化部署机房应结构良好,以矩形为主,避免选择形状不规则的机房。
新建集中化部署机房建议选择不小于 30 平方米面积的机房。
自建机房净高应不低于 3m;购置或租用的机房净高原则上应不低于 2.8m。
改造原有机房的,应根据远期规划目标合理评估可用面积。
3.1.2设备空间要求以满足当期规划需求为基本要求。
移动工程外市电引入工程备课讲稿

移动工程外市电引入工程附件4:外市电引入工程实施管理要求一、材料选择要求(二)高低压架空线路接户线导线允许的最小截面积(三)低压架空线路架空导线的选择1.应保证有足够的机械强度:架空导线本身有一定的重量,在运行中还要受到风雨、冰雪等外力的作用,因此必须具有一定的机械强度。
为了避免短线事故,铝导线的截面积一般不应小于16mm2。
2.导线截面积不应于太小:架空导线的材料应选用裸绞线,不要使用单股线或已断的绞线。
中性线的截面积不应小于相线截面积的1/2。
不同截面积或不同的导线连接时,应在电线杆上用过引线连接。
3.导线允许的载面量应能满足负载要求:导线的实际负载电流应小于导线的允许载流量。
铝绞线和钢芯铝绞线的允许载流量如下表。
4.低压接户线和进户线缆的选择进户线(也包括接户线)均应采用绝缘良好的铜芯或铝芯导线,不要用软线,并且不要有接头。
由于进户线一部分在室外,一部分在室内,因此不允许使用裸铜线。
二、施工要求(一)施工前的准备1.施工前应进行现场勘查。
包括具体施工场地、线路走向、电源点及施工前的协调。
对于有难度、有争议的施工,施工前应作充分的论证,尽量多地考虑各种有利于施工的情况。
2.室外作业,常遇到高空、带电、吊车装运、立杆等危险作业,各种作业必须依照其相应的操作规程,并综合现场因素,对现场发生的问题进行实际分析,灵活处理。
3.如遇挖沟、电缆埋地等作业,应提前通知相关单位或个人,以避免现场施工中发生不必要的损失。
4.现场需要指派一名有施工管理经验的技术人员作为现场负责人,现场负责人是保证工程施工顺利进行的必要条件。
由于受到条件限制通常将工作许可人和工作负责人职责合并到现场负责人的职责范围内(关于工作许可人和工作负责人具体职责请参阅《电业安全工作规程》)。
现场负责人根据现场施工的特点制定出适合本次施工安全的组织措施和技术措施,并作施工人员现场调配以达到控制施工进程、施工安全等目的。
5.电力施工人员必须持证上岗,如需要临时工人时,应在作业前对其进行必要的安全教育。
中国铁塔陕西省分公司标准工序规范——市电引入工程 - 副本(1)

三、施工要求 —— 市电引入监理要求
2)、电杆须无裂纹、损伤,档距一般 ≤50米,架空电缆建议30米。
3)、跨越道路时,离地面距离>6米 ,离山坡、斜坡距离>4米,离高压 线时距离>5米,其他线路距离>1 米。
水泥杆外观的检查
三、施工要求 —— 市电引入监理要求
4)、水泥杆应用8米以上,跨公路10米以上,高山可用7米杆。电杆埋设深度,一
三、施工要求 —— 市电引入工程问题分析(箱体线缆敷设) 3、市电引入工程问题分析
图1-1
图1-2
问题分析:箱体内未做标签标牌、未封堵、铠皮制作不符合要求(详见图1-1)。 要求:铠皮按照低压铠装电缆接地工艺。市电引入的电缆每段电缆的两端都应绑 扎标牌;配电箱的箱体接地线应绑扎标牌;配电箱内空开输出线应贴标签;工作 地、保护地的铜排接地引入线应绑扎标牌,室外地排的接地引接线应绑扎标牌。 配电箱体孔洞都必须用防火泥进行封堵处理,要求从内向外封堵(详见图1-2)。
3)、24V、48V直流配电屏或电源系统设备为95平方毫米;电力室直 流配电屏到自动长、市话交换机室和微波室为95平方毫米;电力室直流配 电屏到总配线架为50平方毫米;移动基站的电源系统设备为50平方毫米。
三、施工要求 —— 市电引入接地要求
2.6、交流保护接地线要求 交流保护地线最小面积: 相线截面积(S)S≤16平方毫米,保护线Sp=S 相线截面积(S)16<S≤35平方毫米时,保护线Sp=16平方毫米 相线截面积(S)>35平方毫米时,保护线Sp=1/2S
坑应有斜坡,回填土时应将土块打碎后夯实。拉线坑宜设防沉层。 10)、直线档每8根杆装人字拉,人字拉线应与线路方向垂直。
三、施工要求 —— 市电引入监理要求
11)、线夹舌板与拉线接触应紧密,受力后无滑动现象,线夹凸肚在尾线 侧,安装时不应损伤线股。拉线弯曲部分不应有明显松股,拉线断头处与拉 线主线应固定可靠,线夹处露出的尾线长度为300~500mm,尾线回头后与 本线应扎牢。拉线绑扎线应采用不大于3.2mm(#8或#10)镀锌铁线,扎线 长头为15圈,短头为5圈,扎线尾线应拧花。扎线短头离线尾留25mm,扎 线须均匀、紧密、美观。
外市电工程施工方法

外市电工程施工方法一、工程概述外市电工程是指在移动通信基站、数据中心、办公楼、仓储、营业用房等站点新建电力线路(含杆路、管道、电缆布放等)施工、高低压配电系统施工(包括高低压配电设备、变压器、母线、电表、电力监控设备等内容的安装与更换)。
本篇文章将详细介绍外市电工程施工方法及流程。
二、施工方法1. 前期准备(1)项目立项:根据需求方提供的站点信息,进行项目立项,明确工程规模、施工范围、预算等。
(2)选址规划:根据站点位置,进行选址规划,确定电力线路走向、高低压配电设备安装位置等。
(3)技术方案:根据工程规模和选址规划,制定技术方案,包括电力线路施工、高低压配电系统施工等内容。
(4)招投标:发布招投标公告,邀请有资质的施工单位参与投标,筛选中标单位。
2. 施工流程(1)施工前期:中标单位进行现场踏勘,与需求方沟通,明确施工要求。
(2)施工准备:中标单位根据施工要求,准备施工材料、设备、人员等。
(3)施工现场管理:中标单位设立施工现场管理团队,负责现场施工组织、协调、监督等工作。
(4)施工过程:按照技术方案和施工图纸,进行电力线路施工、高低压配电系统施工。
(5)质量控制:对施工过程进行质量控制,确保工程质量符合国家标准。
(6)安全监管:加强施工现场安全管理,防止安全事故发生。
(7)进度控制:按照施工计划,确保工程按时完成。
3. 施工要点(1)电力线路施工:按照设计图纸,进行杆路、管道、电缆布放等施工,注意电缆接头质量,确保电力线路安全可靠。
(2)高低压配电系统施工:按照设计图纸,安装高低压配电设备、变压器、母线等,注意设备接线正确,绝缘性能良好。
(3)配电设备安装:电表、空开等配电设备安装位置应符合设计要求,接线准确,确保设备正常运行。
(4)电力监控设备安装:根据需求,安装电力监控设备,确保电力系统运行稳定。
(5)施工材料:选用符合国家标准的材料,确保工程质量。
三、施工后期1. 工程验收:工程完成后,组织验收,确保工程质量符合国家标准。
2、基站配套配置原则

基站配套的配置原则 - - 蓄电池(一)
蓄电池选型配置考虑因数: 蓄电池使用不当,将直接影响电池以后的运行效果及使用寿 命,特别是基站电池受市电影响较大,更应注重其选用技巧。在 基站电池选型时应重点考虑负载性质及负荷大小、机房荷载要求 和电池基本支持时间3个因素。 (1)负载性质及负荷大小:包括主体设备用电量、传输设备用电量 和监控设备用电量。 (2)机房荷载要求:房屋经过处理后的荷载。出于安全考虑,当所 有设备安装完毕后不得超过建筑荷重。 (3)电池基本支持时间:主要指交流供电设备出现故障后的应急处 理时间,通常根据市电条件确定其支持时间,一般选择8~10h支 持时间。
目
录
一、基站配套的总体原则 二、基站配套的配置原则
三、天线支撑方式的选取
基站配套的总体原则
• 采用多种手段,最大程度减少配套的建设成本和运 营成本; • 新建基站配套应满足本期工程建设期网络需求,同 时需考虑后续工程需要和传输网、数据网的需求; • 在满足网络需求的前提下,优先选用一体化、分布 式设备,灵活选取配套建设方案; • 对于铁塔类站点,寻求共建共享的可能,有效的避 免重复建设,节约配套需求; • 对于架设方式的选取,需要达到有效覆盖区域的效 果;
高、低压配电设备,低压配电屏(保证)分路提供通信用交流电源, 保证电力室交流配电屏的用电。
基站配套的配置原则 - - 外市电引入(二)
基站外市电引入: a.宏基站可直接从变压器专线引入1路较可靠的380V市电,基站交流屏内应配置足够的不 同容量的空气开关及熔丝。 b.宏基站若附近无可靠的380V市电或市电距离太远,则需从附近的10KV线路引一路高压, 在基站侧增加专用变压器,由此变压器引380V电源。 c.一体化、分布式基站可以引入220V市电,对于市电稳定性较差或不具备引入条件的区域 可以考虑380V或专用变压器引入。 各新建基站的市电引入必须从新建基站建筑物的总配电屏(箱)单独引接,如新建基站建 筑物设可靠的双路市电的应从二路市电转换完成后的配电设备引接,且无需增设油机市电转 换开关箱;如新建基站的建筑物设一路市电且市电供应不可靠的应设油机市电转换开关箱, 作为移动油机与市电切换。 各新建基站设置一套电度计量表箱、油机市电转换开关箱,为方便使用和维护,要求安装 在配电室或底层适当的位置,交流电源经双路市电转换后或油机市电转换后引入移动机房的 交流配电箱再由交流配电箱,分配至各负载。另外各基站根据实际情况设置一套浪涌抑制器, 安装在移动机房的交流配电箱输入的前端。 • 对于单系统一体化基站,引入的市电容量要求5KW。 • 对于单系统基站,引入的市电容量要求10KW。 • 对于双系统基站,引入的市电容量要求15KW。 • 对于三系统基站,引入的市电容量要求20KW。
外市电施工规范

外市电引入工程实施管理要求一、材料选择要求(一)高低压架空线路导线允许的最小截面积值导线种类铝绞线及铝合金(mm ) 2 钢芯铝绞线(mm )2 钢线(mm )235KV 线路35 353—10KV 线路居民区非居民区35 25 25 16 16 163KV 以下线路16 16 10(二)高低压架空线路接户线导线允许的最小截面积敷设方式自电线杆引下沿墙敷设挡距(m) 《10 10~25 ≤6 最小截面积(mm )绝缘铝线绝缘铜线4.0 2.5 6.0 4.0 4.0 2.5 2 (三)低压架空线路架空导线的选择1.应保证有足够的机械强度:架空导线本身有一定的重量,在运行中还要受到风雨、冰雪等外力的作用,因此必须具有一定的机械强度。
为了避免短线事故,铝导线的截面积一般不应小于16mm2。
2.导线截面积不应于太小:架空导线的材料应选用裸绞线,不要使用单股线或已断的绞线。
中性线的截面积不应小于相线截面积的1/2。
不同截面积或不同的导线连接时,应在电线杆上用过引线连接。
3.导线允许的载面量应能满足负载要求:导线的实际负载电流应小于导线的允许载流量。
铝绞线和钢芯铝绞线的允许载流量如下表。
铝绞线导线温度为70°C 时户外截流量(A) 105 135 170 215 265 325 钢芯铝绞线导线温度为70°C 时户外载流量(A) 105 135 170 220 275 335- 1 -4.低压接户线和进户线缆的选择进户线(也包括接户线)均应采用绝缘良好的铜芯或铝芯导线,不要用软线,并且不要有接头。
由于进户线一部分在室外,一部分在室内,因此不允许使用裸铜线。
二、施工要求(一)施工前的准备1.施工前应进行现场勘查。
包括具体施工场地、线路走向、电源点及施工前的协调。
对于有难度、有争议的施工,施工前应作充分的论证,尽量多地考虑各种有利于施工的情况。
2.室外作业,常遇到高空、带电、吊车装运、立杆等危险作业,各种作业必须依照其相应的操作规程,并综合现场因素,对现场发生的问题进行实际分析,灵活处理。
基站外市电引入工程定额标准化研究

精心整理基站外市电引入工程定额标准化研究外市电引入费用较高,在基站电源专业的投资中,一般占比40%左右,有的甚至高达80%。
同时,因为电力行业的特殊性、地域上的差异性以及工程方案的复杂性,各地区设计中采用的定额依据、定额项目和定额标准均有不同,进而导致基站外市电引入工程基本上处于无序状态。
因此,网络部在安徽、甘肃、新疆、四川等14个省公司进行了调查,现就基本情况分析如下:一、 调查现状情况1. (1使用。
(2用。
(352%、10KW 2. (1主进行电费结算,不符合电力行业相关政策。
另外,业主一般会在常规电费上额外加成,所以导致转供电的电费高于直供电,且无法提供电力局开具的增值税发票。
(2) 从施工界面上说,无论是10KV 或380/220V 引入工程,电力局都要求负责电表及电表前设备及线路的安装,表后线的施工可由我方中标单位完成。
为了操作方便,我方基本上都是委托土建单位(无电力施工资质的土建单位会再次委托电力施工厂家来完成)或直接打包电力施工厂家来完成(报装及表前工程由第三方出面协调电力局完成)。
(3) 电力施工厂家的选择,要求有承装(修、试)电力设施许可证(承装类、承修类和承试应同时具备)四级及以上资质、电力工程施工总承包三级及以上资质或送变电工程专业承包三级及以上资质,并在当地省或地市电力局进行资信备案,而我方招标一般都会邀请在本地具备资信备案的厂家。
(4)工程方式主要有包工包料和包工甲供材两种。
而从结算方式来看,主要有两种模式,一是以项目为单位出预算表并审核结算;二是分片打包招标。
(5)入围的电力施工单位来源有电力局指定、竞争性谈判(具备施工资质的单位取价后谈判,按距离对引电价格进行分档)和公开招标(依据定额折扣低选取或者综合评标取最高分),与(1(2(3电缆一般在16(4各地在0.1~4.(1在0.53.5万/(2)基站外市电报装费用各地相差很大,有的只需要数百元左右,有的则需要1万元。
《中国移动 通信电源系统 工程设计规范 》(QB-J -017-2013)V1 0 0-修正版

7.4 UPS 电源系统组成及设备配置原则..........................................................................13
7.5 太阳能和风力发电系统组成及设备配置原则 .........................................................15
3 术语、定义和缩略语...............................................................................................................2
4 总则...........................................................................................................................................4
14
防火要求 ......................................................................................................................... 30
14.1 电源设备选型防火要求.........................................................................................30
5.4 供电要求.......................................................................................................................6
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件4:外市电引入工程实施管理要求一、材料选择要求(二)高低压架空线路接户线导线允许的最小截面积(三)低压架空线路架空导线的选择1.应保证有足够的机械强度:架空导线本身有一定的重量,在运行中还要受到风雨、冰雪等外力的作用,因此必须具有一定的机械强度。
为了避免短线事故,铝导线的截面积一般不应小于16mm2。
2.导线截面积不应于太小:架空导线的材料应选用裸绞线,不要使用单股线或已断的绞线。
中性线的截面积不应小于相线截面积的1/2。
不同截面积或不同的导线连接时,应在电线杆上用过引线连接。
3.导线允许的载面量应能满足负载要求:导线的实际负载电流应小于导线的允许载流量。
铝绞线和钢芯铝绞线的允许载流量如下表。
4.低压接户线和进户线缆的选择进户线(也包括接户线)均应采用绝缘良好的铜芯或铝芯导线,不要用软线,并且不要有接头。
由于进户线一部分在室外,一部分在室内,因此不允许使用裸铜线。
二、施工要求(一)施工前的准备1.施工前应进行现场勘查。
包括具体施工场地、线路走向、电源点及施工前的协调。
对于有难度、有争议的施工,施工前应作充分的论证,尽量多地考虑各种有利于施工的情况。
2.室外作业,常遇到高空、带电、吊车装运、立杆等危险作业,各种作业必须依照其相应的操作规程,并综合现场因素,对现场发生的问题进行实际分析,灵活处理。
3.如遇挖沟、电缆埋地等作业,应提前通知相关单位或个人,以避免现场施工中发生不必要的损失。
4.现场需要指派一名有施工管理经验的技术人员作为现场负责人,现场负责人是保证工程施工顺利进行的必要条件。
由于受到条件限制通常将工作许可人和工作负责人职责合并到现场负责人的职责范围内(关于工作许可人和工作负责人具体职责请参阅《电业安全工作规程》)。
现场负责人根据现场施工的特点制定出适合本次施工安全的组织措施和技术措施,并作施工人员现场调配以达到控制施工进程、施工安全等目的。
5.电力施工人员必须持证上岗,如需要临时工人时,应在作业前对其进行必要的安全教育。
每次作业前都应向每一个在现场的施工人员做好安全技术交底。
6.施工前应检查工具是否完好;所购置的材料是否满足要求。
7.现场难免会有意外的事情发生,如提前做好了预想和应急预案,则可以尽量避免或降低人身设备的事故。
因此施工前现场负责人应指定详细的突发事件处理预案,并做好应急措施的准备。
(二)施工中的要求1.参与重庆移动交换局外市电引入工程项目的作业人员,必须经过专业培训考试合格并取得《特种作业操作证》,并且还应按国家相关规定定期进行健康检查。
2.施工单位应根据场地条件、设备条件、施工人员、施工季节编制施工安全技术措施,作为施工组织设计的一部分,经审核后必须认真执行3.进场施工应做到有序,有条理地进行,码放材料应整齐,如遇现场要码放较多、较重的材料,码放时应派专人管理,且要保证有2个及其以上的人员在场。
4.现场负责人及其他人员应随时观察作业人员中的身体、心理状况是否适合本次施工,如果发现作业人员中有异常,应立即报告负责人,负责人依据实际情况可以停止该人员的作业甚至整个作业现场的工作。
如因为环境的变化(雷雨风等自然天气)影响,负责人可以停止局部或者整个工程。
5.施工时遵守移动公司进出机房的相关规定,并积极配合机房管理人员做好现场工作。
6.为保证整个通信系统不受影响和保护国家财产,遇室内带电作业、搭火等事项必须注意机房内设备的电气安全。
7.交换局用电应通过用电申请程序向国家电网申请,严禁未经过国家电力局允许私拉乱接电源线,对电网造成严重损失的单位和个人要追究相应的法律责任。
8.各工序的工作人员必须使用相应的劳动保护用品,严禁穿拖鞋、硬底鞋或赤脚上塔作业。
9.安全带必须经过检验部门的拉力试验并有相应的合格证书。
安全带的腰带、钩环、铁链都必须正常,用完后必须单独存放,不得与其它杂物放在一起。
施工人员的安全帽必须符合国家安全标准。
10.以线路投影线为基础的左右3米范围为施工区,非施工人员不得进入。
11.工作地点要设围栏,挂标志牌,工具和材料不得随意堆放在沟边或挖出的土坡上,以免落入地沟伤害人体。
沟边应留有走道。
12.施工现场应无障碍物。
如有沟渠、建筑物、悬崖、陡坎等必须采取有效的安全措施后方可施工。
13.在工地堆放器材,应选择不妨碍交通、行人较少、平整地面堆放,远离交通路口、消火栓,不宜堆积太高,应采取有效的防火、防盗等安全措施,并加设护栏以保材料安全。
14.在工地现场用车辆搬运器材时,必须指定专人负责安全,在公路上行车必须遵守交通规则。
15.在有挡土板的沟坑中作业时,应随时注意挡土板的支撑是否稳固,以免碰伤人员。
不得随便更动和拆除挡板和撑木。
16.在沟深1m以上的沟坑内工作时,必须头戴安全帽,以保安全。
17.手摇绞车、电动卷扬机、扒杆、吊杆、滑轮、钢丝绳等施工机具的安全系数必须符合国家相关安全规定。
18.电动转扬机、手摇绞车的稳装位置必须设在施工围栏区外。
19.遇到下列气候环境条件时严禁野外施工作业。
(1)地面气温超过40℃或低于-20℃;(2)五级风及以上;(3)沙尘、云雾或能见度低;(4)雨雪天气;(5)杆塔上有冰冻、霜雪尚未融化前;(6)附近地区有雷雨。
20.经医生检查身体有病不适应上塔的人员不得勉强上岗作业。
前一天或当天饮过酒的人,不得上岗作业。
21.高空作业人员上杆前必须检查安全帽和安全带各个部位有无伤痕,如发现问题严禁使用。
杆上作业时,必须将安全带固定在主体结构上,严防滑脱。
扣好安全带后,应进行试拉,确认安全后,方可施工。
如身体靠近杆身,安全带松驰,应随时检查挂钩是否正常,确认正常后再工作。
22.敷设电缆时,应有专人统一指挥。
电缆走动时,严禁用手搬动滑轮,以防压伤。
移动电缆接头盒一般应停电进行;如带电移动时,应先调查该电缆的历史记录,由敷设电缆有经验的人员,在专人统一指挥下,平正移动,防止绝缘损伤短路发生爆炸。
23.放电缆时,不得硬拉并设人看管缆盅,防止盘倒伤人;电缆盘不得在漆布上、地板上滚动。
24.开剖电缆时,不要用力过猛,当剖刀进行时,应避免刀滑伤手。
25.封焊线缆使用喷灯应遵守:(1)使用喷灯前应仔细检查,确保喷灯不漏气、漏油,加油不准装满,气压不可过高。
(2)不准在任何易燃物附近预热、点燃和修理喷灯,不准把喷灯放在火炉上加热。
(3)燃烧着的喷灯不准加油.加油时必须将火焰熄灭,待冷却后才能加油。
(4)喷灯应使用规定的油料,禁止随意替代。
(5)不准用喷灯烧水、烧饭等。
(6)喷灯用完后,必须及时放气,并开关一次油门,避免喷灯堵塞。
(7)使用卡式气体和灌气式喷灯时,必须仔细检查储气瓶,确保不漏气;严禁将储气瓶靠近火源或暴晒。
26.沿墙铺设电缆应注意:(1)严禁非作业人员进入墙壁线缆作业区域;在人员密集区应设安全警示标志,必要时应安排人员值守。
(2)在梯上作业时,要遵守梯上作业的相关规定,禁止将梯子架放在住户门口中。
(3)墙壁线缆在跨越街巷、院内通道等处,其线缆的最低点距地面高度应不小于4.5m。
(4)在墙上及室内钻孔布线时,如遇与电力线平行或穿越,必须先停电、后作业;墙壁线缆与电力线的平行间距不小于 15cm,交越间距不小于5cm。
(5)在墙壁上打孔应注意用力均匀。
(6)收紧墙壁吊线时,必须有专人扶梯且轻收慢紧,严禁突然用力;收紧后应及时固定。
27.启闭人孔盖应遵守:(1)启闭人孔盖应用钥匙,防止受伤。
(2)雪、雨天作业注意防滑,人孔周围可用砂土或草包铺垫。
(3)开启孔盖前,人孔周围应设置明显的安全警示标志和围栏,作业完毕,确认孔盖盖好后再撤除。
28.下人孔作业应遵守:(1)必须应排除井内浊气,送入新鲜空气,确认无易燃、有毒有害气体后再下孔作业;作业人员必须戴好安全帽,穿防水裤和胶靴。
(2)人孔内如有积水,必须先抽干;抽水时必须使用绝缘性能良好的水泵,排水管不得靠近孔口,应放在人孔外的下风处;在水泵未撤除前禁止进入人孔内作业,不能一边抽水一边作业。
(3)在孔内作业,孔外应有专人看守,随时观察孔内人员情况。
(4)作业期间应保持不间断的通风,并使用仪器对孔内气体进行适时检测;作业人员若感觉不适应立即呼救,并迅速离开人孔,待采取措施后再作业。
(5)严禁在孔内预热,点燃喷灯、吸烟和取暖,燃烧着的喷灯不准对人。
(6)在孔内需要照明时,必须使用带有漏电保护装置的行灯或带有空气开关的防爆灯。
(7)凿掏孔壁、石质地面或水泥地时,必须佩戴防护眼镜。
(8)传递工具、用具时,必须用绳索栓牢,小心传送。
(9)作业时遇暴风雨,必须在人孔上方设置帐篷,若在低洼地段,还应在人孔周围用沙袋筑起防水墙。
(10)上、下人孔时必须使用梯子,放置牢固.不准把梯子搭在孔内线缆上,严禁作业人员蹬踏线缆或线缆托架。
29.管道线缆敷设应遵守:(1)作业前,必须检查使用的各种机具,确保齐备完好;作业时,工具不准随意替代。
(2)线缆盘上拆除的护板和护板上的钉子必须砸倒,妥善堆放;缆盘两侧内外壁上的钩钉应拔掉。
(3)千斤顶须放平稳,其活动丝杆顶心露出部分,不准超出全丝杆的3/5;若不够高,可垫置专用木块或木板;有坡度的地方,底座下应铲平或垫平。
(4)在管道内使用引线或钢丝绳牵引线缆时,应戴手套。
(5)放缆时,使用的滑车(滑轮)、钩链应严格检查,防止断脱;孔内作业人员不得靠近管口。
(6)人工、机具牵引线缆时,速度应均匀。
30.敷设埋式线缆应遵守:(1)敷设埋式线缆时应统一指挥。
(2)线缆入沟时,严禁抛甩,应逐段敷设;穿过障碍或悬空时不准强行蹬踩落地。
(3)用机械敷设线缆,必须先清除路面上的障碍物,并在牵引机后,敷设主机前,设不妨碍作业视线的带孔挡板。
防止牵引钢丝绳崩断反弹。
(4)线缆路线如需通过铁路、公路、河堤,采用顶管法预穿钢管时,顶管前必须将顶管区域内的其他地下设备(如电力电缆、下水管、下水道、煤气管、其他通信线缆)的具体埋设位置调查清楚,避免发生人身和其他事故。
31.登杆工作前必须检查杆根是否牢固。
新立杆在杆基未完全牢固以前严禁攀登。
明显倾斜,杆根腐朽达1/3以上者,以及冲刷,起土,上扳的电杆应先行加固,或支好架杆,或打临时拉绳后再行上杆;凡需要松动导线、地线、拉线的电杆应先检查杆根并打好临时拉线或支好架杆后再行上杆。
数人同登一杆时,先登杆者不得先工作以防落物伤人。
应等各人选择好自已的位置后,才能工作。
上下杆时,勿紧跟前人,须等前一人到达工作位置或地面后,再开始第二人上、下杆。
32.杆上作业时,地面应有人监护。
材料,工具要用吊绳传进。
杆下若干米(参照高处坠落国家标准R值)内不准站人,现场工作人员应戴安全帽。
(H=2~5m R=3m;H=5~15m R=4m;H=15~30m R=5m;H>30m R=6m)33.杆上作业必须使用安全带。
安全带应系在电杆及牢固构件上,不得拴在横担木上。
