9沪昆客专湖南公司建设管理实践
沪昆简报(第9期)
中铁一局集团沪昆客专长昆湖南段项目经理部2010年12月1日本期导读1、12月份生产会扩音·项目经理部常务副经理李总要求做好五项工作2、质量安全管理·经理部既有线施工安全防护取证培训圆满结束四分部抓好员工培训为施工生产提供保障3、学习标准、贯彻标准、达到标准·中铁一局沪昆项目经理部举行隧道施工技术交底会中铁一局项目部召开物资设备管理工作暨培训会议4、施工快递·四项目分部7-2号拌和站通过监理验收12月份生产会扩音中铁一局沪昆客专项目经理部召开12月份月度生产会常务副经理李总要求做好五项工作11月30日,中铁一局沪昆客专长昆湖南段项目经理部召开了12月份月度生产会。
项目经理部常务副经理李新江要求做好五项工作。
第一,认真落实施工组织。
快速完成施工准备并及时达标,进入正式工程。
加强临时工程的排水系统,合理布局施工场地。
加强人力资源,尤其是技术力量的配备,特别是从事过高铁技术的人员。
完善各类设备的配套,关注后续施工设备的衔接工作,提前准备。
狠抓重点、控制工程和架梁通道工程的施工进度。
架子队的管理要真正落实到位,真正做到质量、安全受控。
落实好工厂化建设,要一次达标;水泥制品、钢筋网片、锚杆、钢格栅等施工用料必须实行工厂化加工生产。
下大力气组织好原材料进场工作,采取相应对策和手段解决参运阻工问题;进场的粉煤灰、砂石料必须每车必检。
第二,认真做好质量安全工作。
随着正式工程的逐渐展开,各单位要坚决做到服从监理,对监理工作积极配合,认真执行监理的指令。
提高防火意识,尤其是地处林区的工地一定要加强防火安全的宣传教育,贯彻、执行防火安全要求。
第三,持续提高环保意识。
正式工程逐步展开,环保要求越来越高,尤其是靠近水库、河流地段,首先要提前做好环保设施工程,妥善处理生活垃圾,确保环境不被破坏。
第四,加快征地拆迁资料、手续的完善。
第五,信息化建设加快步伐。
完善各分部的视频会议系统,加快实施重点工程、高危险工程的监控系统,以及重点隧道的识别系统建设。
沪昆高铁湖南段

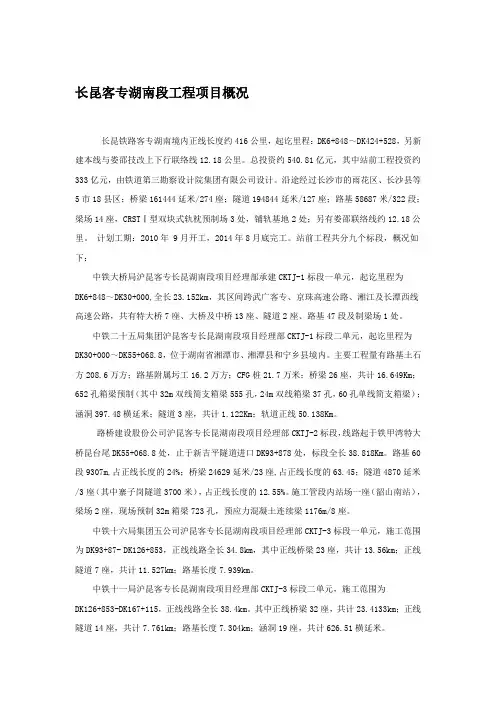

长昆客专湖南段工程项目概况长昆铁路客专湖南境内正线长度约416公里,起讫里程:DK6+848~DK424+528,另新建本线与娄邵技改上下行联络线12.18公里。
总投资约540.81亿元,其中站前工程投资约333亿元,由铁道第三勘察设计院集团有限公司设计。
沿途经过长沙市的雨花区、长沙县等5市18县区;桥梁161444延米/274座;隧道194844延米/127座;路基58687米/322段;梁场14座,CRSTⅠ型双块式轨枕预制场3处,铺轨基地2处;另有娄邵联络线约12.18公里。
计划工期:2010年 9月开工,2014年8月底完工。
站前工程共分九个标段,概况如下:中铁大桥局沪昆客专长昆湖南段项目经理部承建CKTJ-1标段一单元,起讫里程为DK6+848~DK30+000,全长23.152km,其区间跨武广客专、京珠高速公路、湘江及长潭西线高速公路,共有特大桥7座、大桥及中桥13座、隧道2座、路基47段及制梁场1处。
中铁二十五局集团沪昆客专长昆湖南段项目经理部CKTJ-1标段二单元,起讫里程为DK30+000~DK55+068.8,位于湖南省湘潭市、湘潭县和宁乡县境内。
主要工程量有路基土石方208.6万方;路基附属圬工16.2万方;CFG桩21.7万米;桥梁26座,共计16.649Km;652孔箱梁预制(其中32m双线简支箱梁555孔,24m双线箱梁37孔,60孔单线简支箱梁);涵洞397.48横延米;隧道3座,共计1.122Km;轨道正线50.138Km。
路桥建设股份公司沪昆客专长昆湖南段项目经理部CKTJ-2标段,线路起于铁甲湾特大桥昆台尾DK55+068.8处,止于新吉平隧道进口DK93+878处,标段全长38.818Km。
路基60段9307m,占正线长度的24%;桥梁24629延米/23座,占正线长度的63.45;隧道4870延米/3座(其中寨子岗隧道3700米),占正线长度的12.55%。
沪昆客专长昆湖南段IV标施工控制网加密技术方案
标段:CKTJ-IV标新建铁路沪昆客运专线长沙至昆明(湖南段)施工控制网加密技术方案中交一公局沪昆客专长昆湖南段项目经理部二O一O年十月新建铁路沪昆客运专线长沙至昆明(湖南段)施工控制网加密技术方案编写:审核:中交一公局沪昆客专长昆湖南段项目经理部二O一O年十月目录1 任务概述 (1)2 主要技术依据 (1)3 坐标系统 (2)3.1 平面坐标系统 (2)3.2 高程系统 (3)4 选点埋石 (3)4.1 选点 (3)4.1.1 平面控制点的选点 (3)4.1.2 水准点的选点 (4)4.2 点号编排 (5)4.3 标石规格 (5)4.4 标石中心标志 (7)4.5 点之记 (8)5 施工控制网加密采用的方法及精度 (9)5.1 平面控制网加密的方法和精度 (9)5.2 高程控制网加密的方法和精度 (9)6 施工控制网加密测量使用的仪器设备和人员组成 (10)6.1 拟投入使用的仪器设备 (10)6.2 拟投入的主要技术人员 (10)7 平面控制网加密的实施 (11)7.1 外业观测 (11)7.1.1 GPS施工控制网加密测量外业观测要求 (11)7.1.2 GPS测量网型设计 (12)7.1.3 GPS观测设站 (12)7.2 GPS数据处理 (13)7.2.1 基线处理 (13)7.2.2 GPS网平差计算 (14)8 高程控制网加密的实施 (16)8.1 外业观测 (16)8.1.1 水准测量的外业观测要求 (16)8.1.2 观测的时间和气象条件 (16)8.1.3 测站观测顺序和方法 (17)8.1.4 观测中应遵守的注意事项 (17)8.2 内业计算 (18)8.2.1 观测数据质量检核 (18)8.2.2 加密点间高差计算 (19)9 提交资料清单 (20)10 附件 (20)附件1:加密点点之记(模板) (21)沪昆铁路客运专线长昆湖南段施工控制网加密技术方案1任务概述沪昆铁路客运专线长昆湖南段IV标起止里程为DK167+155~DK217+366,全长50.211Km。
长昆(沪昆)铁路客专湖南段CKTJ-6标段
长昆(沪昆)铁路客专湖南段CKTJ-6标段标准化管理办法接口工程管理办法编制:审核:接口工程管理办法第一章总则第一条本办法所称接口,是指两个或两个以上的组织、设施、功能或计划安排相交,并且可能发生冲突或需要协调的部位。
一个接口至少与两方相关。
接口工程管理领导小组:组长:卫鹏华副组长兼接口管理办公室主任:潘南江组员:刘伟涛、雷崇忠、严学军、梁景一、以及专业接口工程师第四条各分部需配备专业的接口工程师,负责现场有关接口方面的工程质量和施工工艺,使接口工程达到设计和规范的要求,责任落实到人,严格按照设计图纸和施工流程实施,使接口工程程序化。
分部专业接口工程师:一分部:项目总工(石文林)、项目副总工(鲍广政);二分部:项目总工(李志成)、项目副总工(胡必富);对接口管理负责;第十条制定接口管理办法、程序和流程等细则,报公司接口管理工作办公室批准;第十一条严格按照有关接口的图纸、纪要等进行施工,不得无视或忽略接口工程,擅自施工。
接口的施工过程必须有明确的施工记录。
应对其工程范围内的全部接口工程质量负全责,并建立质量追究制度;第十二条统计、汇总现场形成的接口问题处理情况,重大问题报公司接口管理工作办公室;第十三条完成项目部接口管理工作办公室交办的其他有关接议,报管理工作办公室汇总后,由项目经理部领导和接口管理工作小组审核决定。
第六章基本程序第十八条各部门、各项目分部发现存在接口问题时,需提出接口申请,通知相关的接口责任部门。
接口申请应包括该接口的描述、与该接口有关系的其它方、要求解决的时间要求等内容。
第十九条各部门、各项目分部在接受到接口申请时,无论接受与否,均必须给出书面的意见,并报项目经理部接口管理工作办公室备案。
如果接受该接口申请,则通知与该接口有关系的各方在规定的时间内参加接口会议。
中铁大桥局沪昆客专长昆湖南段接口工程管理标准化实施方案

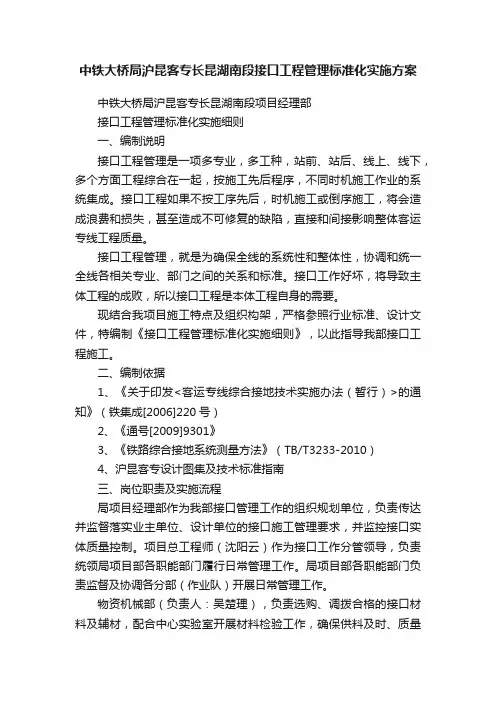

中铁大桥局沪昆客专长昆湖南段接口工程管理标准化实施方案中铁大桥局沪昆客专长昆湖南段项目经理部接口工程管理标准化实施细则一、编制说明接口工程管理是一项多专业,多工种,站前、站后、线上、线下,多个方面工程综合在一起,按施工先后程序,不同时机施工作业的系统集成。
接口工程如果不按工序先后,时机施工或倒序施工,将会造成浪费和损失,甚至造成不可修复的缺陷,直接和间接影响整体客运专线工程质量。
接口工程管理,就是为确保全线的系统性和整体性,协调和统一全线各相关专业、部门之间的关系和标准。
接口工作好坏,将导致主体工程的成败,所以接口工程是本体工程自身的需要。
现结合我项目施工特点及组织构架,严格参照行业标准、设计文件,特编制《接口工程管理标准化实施细则》,以此指导我部接口工程施工。
二、编制依据1、《关于印发<客运专线综合接地技术实施办法(暂行)>的通知》(铁集成[2006]220号)2、《通号[2009]9301》3、《铁路综合接地系统测量方法》(TB/T3233-2010)4、沪昆客专设计图集及技术标准指南三、岗位职责及实施流程局项目经理部作为我部接口管理工作的组织规划单位,负责传达并监督落实业主单位、设计单位的接口施工管理要求,并监控接口实体质量控制。
项目总工程师(沈阳云)作为接口工作分管领导,负责统领局项目部各职能部门履行日常管理工作。
局项目部各职能部门负责监督及协调各分部(作业队)开展日常管理工作。
物资机械部(负责人:吴楚理),负责选购、调拨合格的接口材料及辅材,配合中心实验室开展材料检验工作,确保供料及时、质量符合要求。
工程管理部(负责人:李燕青),负责接口技术管理工作,深入理解规范要求及设计意图,严格执行技术标准,协同精测队、各专业架子队做好接口管理过程控制及检验工作。
安全质量部(负责人:涂仁初),负责接口施工中的安全管理和质量控制。
中心实验室(负责人:张先树),负责对接口原材及辅材按规范要求进行检验。
沪昆铁路工程实施性施工组织设计管理办法

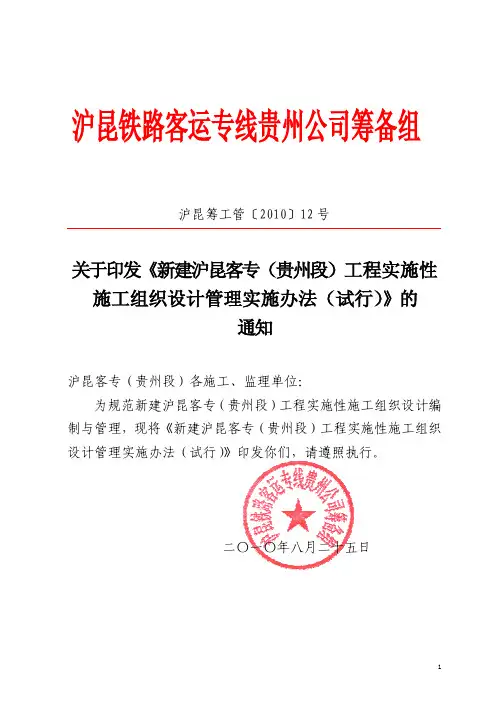

沪昆铁路客运专线贵州公司筹备组沪昆筹工管〔2010〕12 号关于印发《新建沪昆客专(贵州段)工程实施性 施工组织设计管理实施办法(试行) 》的 通知沪昆客专(贵州段)各施工、监理单位: 为规范新建沪昆客专(贵州段)工程实施性施工组织设计编 制与管理,现将《新建沪昆客专(贵州段)工程实施性施工组织 设计管理实施办法(试行) 》印发你们,请遵照执行。
二〇一〇年八月二十五日1新建沪昆客专(贵州段)工程实施性施工组织 设计管理实施办法(试行)第一章 总 则第一条 为规范新建沪昆客专(贵州段)实施性施工组织设 计的编制与管理, 根据铁道部 《铁路工程施工组织设计指南》 (铁 建设〔2009〕226 号),结合新建沪昆客专(贵州段)实际,制 定本办法。
第二条 实施性施工组织设计必须在工程项目开工前进行 编制,严禁边施工边编制或施工完毕后补编。
第三条 实施性施工组织设计一经批准, 必须作为指导施工 准备和组织施工的纲领文件。
第四条 本办法适用于沪昆铁路客运专线贵州公司筹备组 (以下简称“沪昆客专贵州筹备组” )和各参建单位。
第二章第五条实施施工组织设计的编制实施性施工组织设计由各标段施工单位总工程师牵头负责编制。
第三章实施性施工组织设计的编制依据和原则第六条 实施性施工组织设计的编制依据 (一) 国家、 铁道部、 贵州省政府的有关法律、 法规和条例、2规定; (二)国家和铁道部现行的铁路客运专线设计规范、施工指 南、验收标准、技术规程(暂规)等; (三)现行铁路客运专线施工、材料、机具设备等定额; (四)承发包合同、招投标文件; (五)经批准的可研、初步设计文件和设计技术交底资料、 纪要; (六)经批准的指导性施工组织设计; (七)现场详细的施工技术调查资料; (八)施工单位资源状况、施工技术水平及管理水平; (九)科学研究和实验成果; (十)其它相关依据。
第七条 实施性施工组织设计的编制原则 (一) 施工组织设计应符合相关规范、规程、施工工艺等 技术要求,合理安排施工顺序、注重与专业设计的结合、站前 站后及专业工程间的接口与配合。
某某路桥建设股份公司管理制度标准化
合同管理办法第一章总则第一条为加强路桥建设股份沪昆铁路客运专线长昆湖南段项目经理部(下简称“项目经理部”)建设项目合同管理工作,规范合同行为,根据《中华人民共和国合同法》结合项目实际,制定本办法。
第二条签订和履行合同应遵守国家法律法规,坚持平等、自愿、公平和诚实信用的原则,严格按照合同约定行使权利、履行义务。
第二章合同管理机构第三条项目经理部是合同管理的主体。
项目经理部是路桥集团为履行合同成立的管理机构,代表公司行使合同管理职责。
项目经理部设置合同管理领导小组。
项目经理为领导小组组长,负责合同管理中的重大决策,项目经理部分管领导为副组长,负责各部门的协调工作,项目经理部其他领导和各部门负责人为小组成员,协助做好各专业合同管理工作。
第四条实行合同归口管理。
计合部是项目经理部合同统一归口管理部门,在项目经理部授权范围内履行合同管理职责。
负责制定合同管理的相关制度,指导、检查、监督合同管理工作及合同履行情况,协调处理各类合同纠纷及有关索赔事宜。
第五条计合部是项目合同归口管理部门,配备专职合同管理人员,负责合同管理日常工作,建立合同管理台帐,妥善保管合同文本、相关文件、重要数据及证明材料。
第三章合同评审及程序第六条所有合同实行签订评审制度。
合同签订前,必须按以下程序办理项目合同评审。
由合同经办部门按第九条合同评审内容组织有关部门进行评审。
第八条合同评审可采用会议评审和会签评审两种方式进行。
不论采取何种方式评审,均应做出评审记录,并妥善保存。
未经评审的合同或协议不得签订。
第九条合同评审的主要内容:(一)合同是否符合法律、法规要求;(二)合同双方责任、权利、义务的规定是否明确、清楚;(三)解决争议的方法是否明确;(三)费用计算与支付方式是否正确、清楚;(五)合同乙方资信是否满足要求;第十条合同会签评审的流程:合同主办部门→相关部门→合同管理部门→合同管理领导小组→公司主管部门→合同主办部门按照会签评审意见修改或落实→项目经理。
企业信用报告_沪昆铁路客运专线湖南有限责任公司
基础版企业............................................................................................................................................17 5.11 股权冻结..................................................................................................................................................17 5.12 清算信息..................................................................................................................................................17 5.13 公示催告..................................................................................................................................................17 六、知识产权 .......................................................................................................................................................17 6.1 商标信息 ....................................................................................................................................................17 6.2 专利信息 ....................................................................................................................................................17 6.3 软件著作权................................................................................................................................................18 6.4 作品著作权................................................................................................................................................18 6.5 网站备案 ....................................................................................................................................................18 七、企业发展 .......................................................................................................................................................19 7.1 融资信息 ....................................................................................................................................................19 7.2 核心成员 ....................................................................................................................................................19 7.3 竞品信息 ....................................................................................................................................................20 7.4 企业品牌项目............................................................................................................................................20 八、经营状况 .......................................................................................................................................................20 8.1 招投标 ........................................................................................................................................................20 8.2 税务评级 ....................................................................................................................................................25 8.3 资质证书 ....................................................................................................................................................25 8.4 抽查检查 ....................................................................................................................................................26 8.5 进出口信用................................................................................................................................................26 8.6 行政许可 ....................................................................................................................................................26
(沪昆湘工管函【2014】164号)沪昆客专湖南公司关于长昆客专湖南段站房及雨棚研讨会会议纪要
沪昆铁路客运专线湖南有限责任公司沪昆湘工管函〔2014〕164号沪昆客专湖南公司关于长昆客专湖南段站房及雨棚研讨会会议纪要(2014年3月15日)2014年3月14~15日,沪昆客专湖南公司组织铁三院,悉地国际,广州瑞威经济发展有限公司,广州铁路文化广告总公司,甘肃铁科、长沙中大、西安铁一院、西南交大、北京铁研监理站,中铁电化局/通号公司联合体长昆客专湖南段项目相关人员(名单附后)召开了长昆客专湖南段站房及雨棚研讨会。
现将会议要求及明确事项纪要如下:一、四电设备用房及相关接口1.站房施工单位移交给站后“四电”施工单位的相关设备用房及管线具体为:通信机械室、信号继电器室、综合监控室/运转室、10kv变电所、通信信号专用变电所、电缆引入间、信息机房及防灾机房,室外综合管沟,室内相关桥架、沟槽、爬架、预留管洞、防雷接地、屏蔽、法拉第笼等。
2.站房施工单位向站后“四电”施工单位移交设备用房的最低标准为:门窗已安装完毕,墙面油漆(剩面漆)、吸音板、吊顶、空调末端、灯具、地面防尘漆等施工完成,静电地板可以等到设备安装完成后再铺贴。
四电房屋外墙为幕墙的,不能同时施工完成的站房,采用塑钢窗进行临时封闭处理。
3.铁三院建筑专业牵头,进一步核实站房内四电设备用房平面布置,“四电”设备布置图与站房施工图不一致的,请尽快完成变更手续。
4.结合现场实际情况、排水及通风等要求,铁三院进一步优化线侧下式站房综合管沟的设计。
5.中铁电化局/通号公司联合体与各站房施工单位进一步核对室外环形地网、各类沟、槽、管洞、桥架、爬架、检修口、防雷、综合接地及相关的预留预埋,各单位应加强沟通,确保设备安装及调试正常进行6.由站房施工单位牵头,对站台及站台雨棚各类管线进行初步统一初步部署,报设计单位确认。
7.铁三院3月25日前提供站房通信铁塔基础图。
8.铁三院3月 17日前确认湘潭北站站台接触网横梁与雨棚立柱接口位置。
9.综合管沟内的托架由站房施工单位施工。
沪昆客专长昆湖南段CKJL-3标风险源监理细则
沪昆客专长昆湖南段CKJL-3标联合体监理站风险管理实施细则编写单位:西安铁一院监理公司向莆铁路FJJL-7标监理部编制人:审批人:2010年10月1目录1.前言 (1)2.风险管理方针目标 (1)3.组织机构和职责 (2)3.1组织机构 (2)3.2管理职责及具体工作内容 (2)3.2.1施工单位是施工阶段隧道风险管理的责任主体,主要工作内容包括: (2)3.2.2监理单位的隧道、桥梁面积路基风险管理重点在监控与检查,主要工作职责 (7)4.风险评估管理的对象 (8)本标段风险评估与管理的对象 (8)4.1桥梁工程 (8)难点一:水中墩及深桩基础施工困难较大 (9)难点二:连续梁施工质量控制要求高 (9)难点三:施工工期紧张。
(9)4.2隧道工程 (9)难点一:对工程施工的组织、进度控制要求高 (10)难点二:对特殊地段段落长,处理难度大 (10)难点三:对工程风险的控制较难 (10)4.3路基工程 (12)5.修改初步设计残留风险评估 (13)6.专项施工方案(措施)报审 (13)7.施工阶段风险看板公示 (14)8.施工阶段风险信息管理 (14)施工阶段风险评估与管理流程图 (15)监理工作范围及重点监理工作流程监理地质控制要点、目标及手段监理工作方法与措施31.前言目前,沪昆客专长昆湖南段CKJL-3标段的建设正处在大干、快上、全面展开的阶段,工程已全面展开,风险管理形势日趋严峻。
鉴于目前的形势,为更好的保证施工安全,把沪昆客专湖南段CKJL-3标段建设又好又快地推向进行。
现依据《沪昆客专长昆湖南段CKJL-3标工程监理规划》《铁路隧道风险评估与管理暂行规定》(铁建设[2007]200号)、《长昆铁路客专风险评估与管理实施细则》开展工程施工阶段风险管理工作,特制定《西安铁一院监理公司沪昆客专长昆湖南段CKJL-3标工程施工阶段风险源监理实施细则》。
2.风险管理方针目标风险管理方针:预报为先、动态管理、严格程序、预防为主。
风险管理实施细则
沪昆铁路客运专线长昆湖南段CKTJ-V标风险管理实施细则编制:复核:审核:审批:中铁十二局集团沪昆客专长昆湖南段项目经理部二〇一〇年十二月施工阶段风险管理实施细则(报告)报审表施工合同段:沪昆客专CKTJ-V标编号:1 编制依据及目标 (1)2 管理机构及职责 (1)2.1 项目经理部管理机构 (1)2.2 项目经理部风险评估与管理职责 (2)2.3 风险评估与管理专家组主要职责 (3)2.4 项目经理部各部门职责 (3)2.5 项目分部经理部职责 (4)风险评估与管理 (4)3.1 风险评估与管理的过程 (4)3.2 施工阶段的风险评估与管理 (5)3.3 风险处理规定 (7)3.4 风险监测规定 (7)4 考核规定 (7)5 附则 (7)沪昆客专CKTJ-V标风险管理实施细则1 编制依据及目标1.1 开展风险评估与管理,有利于决策科学化,提高施工阶段的风险管理意识和风险管理能力,达到控制、降低和规避风险的目的,实现沪昆客专CKTJ-V标工程建设安全、质量、工期、环境和投资控制的目标。
1.2 为规范沪昆客专CKTJ-V标风险评估与管理工作,建立风险评估与管理体系,保证项目管理目标的实现,制订本细则。
1.3 本细则适用于沪昆客专CKTJ-V标施工阶段的风险评估与管理工作,各分部积极实施风险管理,结合工程实践,认真总结和积累资料,优化组合各种风险管理技术,对工程实施动态、风险控制跟踪管理。
1.4《铁路建设工程安全风险管理暂行办法》(铁建设[2010]162号)。
2 管理机构及职责2.1 项目经理部管理机构沪昆客专CKTJ-V标风险管理采用项目经理部、项目分部、工区、架子队四级管理体系。
为对沪昆客专CKTJ-V标风险有效管理成立风险评估与管理领导小组。
组长:项目经理副组长:项目经理部党委副书记、安全总监、项目总工程师。
组员:项目经理部各部室负责人、各项目分部经理。
项目经理部部层设立相应的风险评估与管理领导小组,成立专门的风险管理组织机构进行项目风险管理工作,人员由项目经理部领导和各部室负责人组成。
值班日报-公司召开沪昆客专湖南段建设推进动员会
值班日报第132期(总第168期)沪昆客专湖南公司综合部2012年9月13日公司召开沪昆客专湖南段建设推进动员会9月13日,公司召开沪昆客专湖南段建设推进动员会,会议由公司周荣董事长、总经理主持。
会上,周总传达学习了铁道部8月24日全路电视电话会议、8月30日全路建设动员会议、9月6日铁路建设推进座谈会、9月8日铁路建设项目推进会4次会议和盛光祖部长、卢春房副部长的重要讲话精神,要求各参建单位要认真传达学习,提高思想认识,具体做到“三个深刻认识”:一是深刻认识加快铁路建设是党中央、国务院的重要决策部署,加快铁路建设的宏观政策没有变;二是深刻认识铁道部对加快铁路建设的态度非常坚决,必须确保今年铁路建设任务圆满完成,确保“十二五”铁路建设目标完全兑现;三是深刻认识铁路建设正处在深入推进的关键阶段,面临难得机遇、严峻挑战和有利形势,要切实增强加快铁路建设的紧迫感和责任感。
周荣董事长、总经理就贯彻落实铁道部4次会议精神和部党组部署要求,对各参建单位进行了再动员、再部署。
周总要求各单位进一步提高认识,加强领导,强化措施,科学组织,抓住有利时机,立即掀起施工建设高潮,迅速形成关键年攻坚态势,加快推进工程建设进度,坚决完成沪昆客专湖南段今年的建设任务。
周总讲了五个方面要求:一、明确任务目标,真正掀起施工建设高潮1. 明确任务目标。
按照国家批准建设工期和铁道部施组审查批复意见,公司基于对建设形势和施组的总体把握,年初安排150亿投资计划目标不变。
年初下达各站前施工单位投资计划135.47亿元(其中杭长21.3亿元,长昆114.1亿元)不做调整,鼓励各单位多完成投资。
2. 坚定信心和决心。
各单位对完成今年建设任务必须树立坚定的信心和决心,充分认识完成任务的有利条件:一是年度目标是既定的。
虽然铁道部对沪昆客专湖南段年度投资计划进行了3次调整,但并未突破公司年初下达的投资计划,各施工单位只要认真按照公司年初下达的投资计划进行组织,今年沪昆客专湖南段完全可以完成铁道部下达的建设任务。
既有线施工安全管理办法
既有线施工安全管理措施第一章总则一、编制目的为了加强既有铁路线路的施工管理和施工安全管理,做到施工兼顾运输,确保行车和施工安全,特制定本办法。
二、编制依据《中华人民共和国安全生产法》、《铁路运输安全保护条例》、《建设工程安全生产管理条例》、《铁路交通事故应急救援和调查处理规定》、《铁路营业线施工及安全管理办法》等有关规定。
三、使用范围本办法适用于中铁十七局集团沪昆客专昆明至湖南段项目经理部管理的既有线建设项目在施工过程中的安全管理。
四、释义既有线建设是指对既有线设备稳定性的影响、设备使用和行车安全的各种施工。
主要项目如下:4.1线路及车站设备技术改造,新线引入、电气化改造等施工。
4.2跨越、穿越线路、站场,架设、铺设桥梁、人行过道、管道、渡槽和电力线路、通信线路、油气管道及其他设施建设。
4.3在线路安全保护区内设置、铺设管道、渡槽和电力线路、通信线路、油气管道及其他设施建设。
4.4在规定的安全区域内进行爆破作业,在线路隐蔽工程(含通信、信号、电力电缆径路)上作业,影响路基稳定的各种施工。
五、道德原则既有线施工必须坚持运输、施工兼顾的道德原则,加强施工计划管理,加强施工组织和施工期间的运输组织。
积极推广使用先进的施工设备和科学的施工方法,提高施工作业效率,按计划、有组织地进行各项施工。
六、安全政策坚持“安全第一、预防为主、综合治理”,影响新建线设备稳定、使用和行车安全的施工,必须纳入天窗时间安排,对于影响行车和施工安全的各个环节,都必须强化管理,确保行车和施工安全。
第二章建筑等级分类根据《铁路营业线安全生产管理办法》(铁办〔2008〕190号)规定,既有线施工等级分为三级。
一、Ⅰ水平施工1. 繁忙干线封锁 5小时及以上、干线封锁 6小时或更长或繁忙的干线和干线影响信号联锁 8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。
2. 繁忙的干线和干线大梁更换施工。
3. 繁忙干线和干线封锁 2小时及以上大型上覆铁路结构施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沪昆客专湖南公司建设管理实践周荣沪昆客专湖南公司目前负责4个铁路项目的建设管理工作,共计里程约1166公里,总投资约1396亿元,分别为在建项目杭长湖南段、长昆湖南段,新建项目怀邵衡铁路、黔张常铁路。
其中杭长湖南段92公里、投资145亿元,已确定今年9月开通;长昆湖南段416公里、投资541亿元,已确定今年底开通。
下面,我结合沪昆客专湖南公司这几年的建设管理实践,重点汇报四个方面:一、落实公司建设管理责任二、切实加强施工组织管理三、推行建设标准化管理四、加强公司管理队伍建设一、落实公司建设管理责任落实建设单位管理责任是搞好项目建设管理的重要前提和基本保证。
2003年铁道部令第11号《铁路建设管理办法》明确规定了建设单位14项主要职责。
关于建设单位的管理责任,卢春房副总经理在铁路建设电视电话会议作了深刻的阐述。
我们通过认真学习领会,深刻认识到,公司作为建设单位,是项目建设的组织者、管理者和实施者,在工程项目建设中居于核心地位,必须发挥核心作用,必须承担建设管理主体责任。
尤其是铁路建设实行项目法人制的模式,公司既是项目的建设单位,又是项目的法人单位。
作为项目法人的公司不同于过去的建设指挥部,不仅要承担资金筹措和工程建设任务,而且还要负责建成后的资产经营和还贷,对建设项目的资金运用、工程建设、经营管理、还本付息和资产保值增值等全过程负责。
围绕如何落实建设单位管理职责和责任,我们按照立项决策、勘察设计、工程实施和竣工验收4个阶段,对公司在建设各阶段的管理责任和主要工作内容进行了细化分解,归纳为“4个阶段66项工作”(其中:立项决策阶段8项,勘察设计阶段13项,工程实施阶段24项,竣工验收阶段21项)。
在责任细化分解的基础上,抓住各阶段的重点任务、工作关键,把握节奏、统筹兼顾、科学组织,按照公司管理十字要求:“组织、协调、监督、控制、服务”,强力推进各项重点工作,落实建设单位的管理责任。
(一)项目前期阶段,抓住三个重点落实建设管理责任立项决策阶段、勘察设计阶段可视为项目前期阶段。
在沪昆客专湖南段项目前期阶段,我们抓住三个重点,落实建设管理责任。
一是进入角色,强力推进可研报批前期工作。
我们经常要求施工单位要跑步进场,但实际上项目建设单位在明确任务后,更应以跑步进场的精神,积极推进项目前期各项工作。
因此2009年公司筹备组成立伊始,迅速进入工作状态,就项目前期工作主动与设计单位对接,拟定前期工作计划,分工包保明确责任领导和责任人,立即协调湖南省召开前期工作推进会,加强与部省有关部门和单位的沟通联系汇报,加快推进用地预审、环境评价、水土保持、节能评估、地灾评估、地震评估、规划选址等相关工作,加快了可研批复进程。
图1:可研报批前期阶段工作流程图二是抓住源头,切实做好设计协调工作。
强化建设单位意识,加强对设计工作的管理,组织协调好与地方有关协议签订、评估及地质勘察工作,包括征地拆迁、三电迁改、交叉跨越、地灾压矿、文物保护等协议及通航论证、防洪评估。
积极参与项目可研、初步设计、施工图设计的审查及报批等工作。
尤其针对初步设计工作,无论是在建的沪昆客专还是现在新建的怀邵衡铁路,我们公司在初设文件报送之前,涉及初设有关协议、评估、许可等外部条件工作均全部完成。
并结合现场调查和模拟施组编制,组织初设文件进行了“两上两下”的审查修改、优化完善,不断提升了初步设计文件的质量。
图2:初步设计阶段管理流程图针对施工图设计,我们重点加强施工图审核,组织制定了施工图审核管理办法,明确了施工图审核流程,沪昆客专在施工图审核中,公司及施工图审核单位共提出审核意见2400余条,其中重要意见62条,优化意见134条。
有效避免了施工图设计的差错漏碰,提高了设计的准确性,从设计源头上为工程建设奠定了良好的基础。
三是超前谋划,提前开展项目开工准备工作。
我们在抓好可研报批和勘察设计的同时,围绕落实10项开工条件,超前谋划,及早启动、逐一落实相关工作。
重点抓好:①组织编制指导性施工组织设计②落实征地拆迁实施方案③组织施工和监理招标④落实设计供图等工作。
图3:开工准备阶段管理流程图(二)项目开工建设阶段,解决好三大制约落实建设管理责任1. 解决好征地拆迁制约。
征地拆迁是影响工程建设的最主要因素。
我们按照省部纪要和征地拆迁实施协议,从公司领导、职能部门、现场指挥部组成强力的工作班子,按分工专职专责落实征地折迁。
充分利用先行用地的政策,对重点控制工程及施组安排关键线路上先开段工程向省级国土部门申报先行用地。
杭长先行用地2010年4月获得批复,2010年6月提供先行用地1285亩,占用地计划的34%;先行用地基本满足了先期开工的需要。
长昆先行用地2010年7月获得批复,2010年10月提供先行用地5150亩,占用地计划的36%,先行用地基本满足了先期开工的需要。
在办理先行用地的基础上,制定了全线各标段分期、分批交地计划,明确征地折迁时间、节点,督促落实征拆资金到位,全面推进全线征地拆迁工作,沪昆客专湖南段征地拆迁完全满足工程建设进度的要求。
2. 解决好设计供图制约。
按照施工组织安排,按轻重缓急,协调设计单位配置好设计资源,落实分期、分批供图计划。
协调好首批供图,重点落实取得先行用地工点能够保证供图,做到有地有图。
沪昆客专湖南段开工伊始,杭长湖南段提供了110个工点施工图,占站前工程202个工点总数的54%。
长昆湖南段提供了616个工点施工图,占站前工程1156个工点总数的53%。
避免了施工单位进场后等图施工的情况。
组织协调好施工图设计、咨询(审核)、出图、发图各个环节,设计供图满足工程进度要求。
3. 解决好物资供应制约。
兵马未动,粮草先行。
一是做好物资供应保障的超前谋划。
努力提高物资供应的计划性和超前性,合理调剂安排,保证水泥、外加剂、粉煤灰、砂石料以及钢材、防水材料等材料的供应。
二是加强重点物资的全程盯控。
针对钢材、水泥等重点物资建立专门台账,全过程盯控管理,提前做好应急预案和必要的现场储备,确保满足现场施工需要。
施工高峰期,沪昆客专湖南段每天消耗钢材超过一千吨,消耗水泥超过一万吨。
三是保障特殊物资材料供应。
对钢轨供应加强与铁总有关部门的汇报,采取专人驻厂协调;对桥梁支座、高速道岔、钢轨伸缩调节器、扣配件等特殊物资设备,提前组织厂家进行设计联络,解决生产中的技术问题,确保生产周期,确保及时供应。
(三)项目建设实施全过程,抓住7个关键落实建设管理责任在项目建设实施过程中,我们在7个关键环节上,注重建设单位责任的落实和作用的发挥。
1.投资计划管理。
我们修订了计划管理办法,采取以下措施:一是实行计划分级管理。
即现场指挥部负责月份计划的下达与管理,公司负责年度计划、季度计划下达与管理。
通过分级管理和分级下达使计划更具针对性和指导性。
二是实行计划刚性管理。
公司坚持投资计划与形象进度计划相匹配,根据建设阶段每年公布各单位投资计划目标和全线各标段重点控制工程的形象进度目标。
如2012年公司明确了34处连续梁、18处梁场的箱梁预制和架设、29个隧道的98个工作面为重点工程的进度计划控制目标。
2013年除公布确定重点桥隧和制架梁外,增加了道岔区路基填筑和无砟轨道施工进度目标。
对下达的计划刚性管理,没有极特殊情况不予调整。
三是严格计划考核兑现。
按照计划按理办法,月份考核由指挥部负责,季度和年度考核由公司负责,严格计划考核兑现,定期公布考核兑现结果。
如2013年的月份、上半年、三季度部分单位计划执行不好,投资和形象进度考核罚款达到2100万元。
到年度考核时,由于施工单位采取的措施得力,年度投资计划和形象进度要求总体兑现不错,按照考核管理办法返施工单位还罚款700万元,公司奖励施工单位1170万元。
在经济考核兑现的同时,将企业信用评价、激励约束考核,劳动竞赛等工作与其挂钩,通过严格计划执行考核,兑现奖罚,落实了计划刚性管理。
沪昆客专湖南段每年投资计划均超额完成铁道部下达的计划,形象进度全面满足建设目标总体要求。
2. 施组执行管理。
我们以指导性施工组织设计为龙头,紧紧抓住施组关键线路,以长轨铺设为主线,控制无砟轨道施工;以架梁工期为主线,控制下部工程施工。
重点落实总工期管理和控制、架梁工期的管理和控制、进度指标(工效)的管理和控制,随时掌握工程进展情况,适时优化指导性施工组织设计,同步落实施工单位实施性施工组织设计。
3.资源配置管理。
加强“劳、材、物、机、资金”等施工资源配置的管理控制。
在劳动力资源方面,检查督促各单位年度实施性施组和公司年度计划,兑现承诺,上足人员,特别是加大现场的技术力量和管理力量,加强架子队、作业队的组织和管理,确保现场人员完全满足现场施工生产需要。
在物资材料保障方面,公司在抓好甲供物资的同时,指导督促各单位做好自购物资材料的计划、采购、运输、储存、供应等环节的工作。
在机械设备配置方面,检查督促各单位按照公司批准的实施性施组和投标承诺,根据工程进程,落实设备进场。
强化机械设备的配套性、先进性。
特别对主要设备,如箱梁运架设备、无砟轨道施工设备等,提前跟踪落实。
包括注重落实设备的性能状态。
在建设资金筹措方面,我们高度重视资金保障工作,科学合理实施资金筹措。
一是积极争取部省支持。
加强向铁路总公司和湖南省政府领导和有关部门、单位的沟通汇报,做好计划资金拼盘,争取铁路资本金和征拆资金及时到位。
二是建立金融机构战略伙伴关系。
对于项目资金拼盘中商业银行贷款部分,在项目可研批复后就与五大银行签订协议,借助项目优势与其建立战略伙伴关系,通过筹资策略促使银行间形成竞争,除正常情况外,关键时候得到了金融机构的鼎力支持。
如2011年由于受国家宏观金融货币政策紧缩以及铁路建设大环境的影响,整个铁路建设系统资金筹措都非常困难,很多项目资金断链长达半年到一年。
几大银行帮助公司度过了难关,2011年9月份前银行到位贷款43.23亿元,完成当年银行贷款投资计划29.3亿元的147%,有力的保障了资金按时供应,基本接续上年底铁道部到位的资本金,避免了资金链断裂。
2011年沪昆客专湖南段基本没有停工。
三是提前准备年度资金。
每年四季度根据次年度投资计划超前谋划落实资金拼盘,及早与金融机构签订年度贷款协议。
四是动态调节资金到位。
根据资本金到位情况动态调整贷款资金到位时间。
如2013年6月,由于债券发行等影响资本金到位滞后,又遭遇银行百年不遇的钱荒,资金链随时可能中断,我们协调有关金融机构提前放贷,2013年7月初及时到位建行贷款7亿元、开行贷款4亿元,工行贷款2亿元,共计13亿元,满足了项目推进急需的资金需求。
截至2013年底,累计到位资金502亿元,其中:铁路资本金283.6亿元、地方征拆资本金32亿元、银行贷款186.4亿元,有效的保障了项目的顺利建设。
