铝单板吊顶施工方法
铝单板吊顶施工方法
铝单板吊顶施工方法一、施工准备1、认真熟悉图纸,根据施工方案决定的施工方法做好施工前的准备工作。
2、根据楼层标高水平线,用尺竖向量出顶棚设计标高,沿墙、柱四周弹顶棚标高水平线。
3、根据顶棚标高水平线,在墙上划好龙骨分档位置线。
4、根据设计要求,选用合适的龙骨、吊杆、连接件和固定件。
5、安装吊顶内的管道、空调风管及设备安装完成并验收完成后再进行吊顶安装。
二、操作工艺1、弹线定位:根据施工图,在室内地面标出吊顶灯线的位置(确定龙骨位置)。
悬吊的龙骨:首先将安装螺杆(或吊筋)与悬吊的木楞按设计要求进行捆绑,然后做临时固定,并确保装订平整。
在做了初步的固定后,要检查龙骨的整体平整度和起拱度,并同时将其他固定件固定好。
最后将预埋的电线管和预留的孔洞等划出来标清楚。
2、安装吊杆:按设计要求选择合适的吊杆(可采用圆钢或吊索),并确定合适的吊点位置和数量。
在吊点位置弹线,并打上膨胀螺栓,然后安装吊杆。
如果采用圆钢作为吊杆,应将圆钢调直并在端部套丝后打上螺栓连接。
如果采用吊索,应将吊索调直后在两端连接件上固定好。
3、安装主龙骨:根据设计要求选择合适的主龙骨(一般为C型轻钢龙骨),并按要求截取合适长度的主龙骨,一端与吊杆相连接,另一端按要求与次龙骨连接。
如果采用双层结构吊顶,还需在两层龙骨之间放置横撑龙骨。
4、安装次龙骨:根据设计要求选择合适的次龙骨(一般为U型轻钢龙骨),并按要求截取合适长度的次龙骨,一端与主龙骨相连接,另一端按要求与面板连接。
如果采用双层结构吊顶,还需在两层龙骨之间放置横撑龙骨。
5、安装边框龙骨:根据设计要求选择合适的边框龙骨(一般为L型轻钢龙骨),并按要求截取合适长度的边框龙骨,一端与吊杆相连接,另一端按要求与次龙骨连接。
6、安装支撑龙骨:根据设计要求选择合适的支撑龙骨(一般为十字型轻钢龙骨),并按要求截取合适长度的支撑龙骨,一端与次龙骨相连接,另一端按要求与支撑物连接。
如果采用双层结构吊顶,还需在两层支撑之间放置横撑支撑。
铝单板吊顶施工方法及工艺要求
铝单板吊顶施工方法及工艺要求铝单板作为一种新型装饰材料,具有重量轻、防火、隔音、防潮等优点,广泛应用于室内外装饰工程中。
在这里,我们主要介绍铝单板吊顶的施工方法及工艺要求。
一、概述铝单板吊顶是一种以铝合金为主要材料,覆盖在承重结构上的室内装饰吊顶,能起到隔音、隔热、防火、美观等效果。
铝单板吊顶的施工一般由以下四个环节构成:预处理、工艺安装、防护处理和维护保养。
二、施工方法铝单板吊顶的施工主要包括以下几个步骤:1.确定施工方案根据建筑物的实际情况和要求,确定铝单板吊顶的设计方案、覆盖面积、安装位置和方式等。
2.预处理在进行铝单板吊顶施工之前,需要对施工现场进行处理,包括清理施工区域的杂物、测量吊顶安装高度、确认吊顶结构等。
3.工艺安装铝单板吊顶施工的主要步骤为铝板制作、吊顶结构安装、铝板放置、定位、钻孔、固定等。
首先,将铝板制作成需要的尺寸和形状,并进行上色和表面处理。
然后,根据需要搭建吊顶结构,并按要求安装龙骨和轻钢龙骨,保证力学性能符合设计要求。
接着,在吊顶结构上按照设计方案和尺寸放置铝板,并进行定位、钻孔和固定。
最后,当铝板放置完毕之后,需要进行清理、检查和验收,确保铝单板吊顶网格的平整度及外观效果符合设计要求。
4.防护处理铝单板吊顶施工完成后还需进行材料防护处理,让铝板材料具有长期的使用寿命。
5.维护保养铝单板吊顶的维护保养需定期进行,具体的维护保养项目包括定期清理、查漏、检修、更换材料等。
三、工艺要求在铝单板吊顶施工时,应按以下工艺要求进行施工:1.选择质量好的材料,材料表面应平整、无烂边、无凹陷,无明显瑕疵;2.施工作业时,要按设计方案的尺寸进行放置铝单板,并注意二次污染的防护;3.组装吊顶系统必须牢靠,应确保吊顶的平整度、牢固度和物理性能,防止漏水、塌陷或坍塌发生;4.如果需要对铝单板进行添加材料、上漆等操作,应按照铝单板的生产厂家提供的工艺规范和要求操作;5.铝单板吊顶施工中,操作人员应该佩戴必要的防护用具和安全设施,做好安全生产工作。
铝单板吊顶施工方法及工艺要求
铝单板吊顶施工方法及工艺要求一、铝单板吊顶施工方法:1.准备工作:确定吊顶的设计、施工方案和材料规格;清理顶板上的污垢和灰尘,确保顶板干燥清洁;用木竖杆校平吊顶高度。
2.安装辅助带板:根据吊顶设计需要,在吊顶四周安装辅助带板,用来固定铝单板。
3.铝单板安装:根据设计图纸尺寸剪裁铝单板,使用专用吊架将铝单板固定在辅助带板上。
安装时注意板件之间的间隙和尺寸一致,确保整体外观的一致性。
4.连接拼接:铝单板的连接拼接通常采用螺栓连接,确保连接牢固稳定。
拼接处处置应平整光滑,无明显的凹凸。
5.检查调整:安装完毕后,检查吊顶板是否平整、牢固;调整铝单板位置,使其与框架保持水平。
6.验收交付:吊顶施工完毕后,进行最后的验收,检查吊顶的整体效果、质量和安装是否符合要求。
二、铝单板吊顶工艺要求:1.吊顶板材选用:根据吊顶的使用环境选择适当材质的铝单板,一般要求防火、防潮、防腐蚀等性能良好。
2.吊顶结构设计:吊顶的设计应符合建筑结构要求,考虑到强度、平整度、防火和装饰要求等。
3.板件连接方式:铝单板吊顶的板件连接处应牢固、平整,使用螺钉等紧固件进行连接,确保连接牢固、美观。
4.吊顶高度控制:吊顶板的垂直高度应根据设计确定,吊顶下面应保留一定的空间,方便日常维护和修理。
5.吊顶板安装:铝单板安装应确保整体外观平整,板件之间的连接应紧密,无明显缝隙。
6.验收标准:吊顶施工完毕后,应进行验收,主要检查吊顶的平整度、牢固度、外观质量等是否符合要求。
7.环境保护:在施工过程中,要注意环境保护,做好垃圾、废料的分类处理,尽量减少对环境的污染。
总结:铝单板吊顶是一种广泛应用于商业、办公和家居空间的装饰材料,它的施工方法及工艺要求是确保吊顶质量和外观的关键。
在施工过程中,要合理选择材料,设计合理的吊顶结构,严格控制板件的安装质量,注重细节处理,最终实现美观、牢固、环保的铝单板吊顶效果。
吊顶铝单板的施工方案及方法
吊顶铝单板的施工方案及方法吊顶铝单板的施工方案及方法1、工艺流程弹线→固定吊杆→安装和调平龙骨→安装并固定吊顶板2、施工方法1)弹线并固定边部材料:由地面标高基准点沿墙面引测至吊顶面设计高点,在吊顶平面四周弹出吊顶标高线。
如果吊顶有不同标高,即将变截面的位置线弹于楼板底面;然后沿吊顶标高线固定吊顶骨架的边龙骨,采用水泥钉或木楔、圆钉将其安装于墙(柱)面。
2)固定吊杆:根据不同的系列材料或具体板材品种,以及吊顶所要承受的荷载等因素,按设计规定及产品使用说明,确定吊点间距和吊杆种类及吊件。
3)安装和调平龙骨:将龙骨(U、C型轻钢龙骨、木龙骨、T型金属龙骨)安装就位,架设牢固并精心调平,拉纵横标高控制线,从顶棚的一端开始,依控制线调整其水平度,最后再精调一遍,准确无误时即将龙骨吊牢。
4)安装并固定吊顶板:在龙骨架验收合格后即可安装并固定铝条板面层。
从一个方向依次铺装,条板与覆面龙骨采用螺钉连接,边固定边嵌装,逐一进行。
3、施工保证措施1)活动式铝条板吊顶采用卡入式安装。
与铝条板相配套的带卡脚的金属龙骨,安装调平的基础上,将条板托起就位,从一个方向依次卡入安装。
先将铝条板的一边压入龙骨卡脚,再顺势将其另一边压入相应的卡脚内,条板卡入龙骨后自行回弹扩张,即完成卡装固定。
2)对于设计要求吊顶面闭缝处理时,如果采用的铝条板本身不具有兼作封缝的延伸边翼板,即需安装其配套的嵌条,安装时将其压入条板与条板之间的缝隙即可。
4、成品保护1)轻钢骨架、铝扣板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不爱潮、不生锈。
2)装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。
3)吊顶龙骨上严禁铺设机电管道、线路。
4)轻钢骨架及铝扣板安装应注意保护顶棚内各种管线,轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备件上。
5.质量标准1)保证项目:轻钢骨架和铝板的材质。
铝单板吊顶施工方法

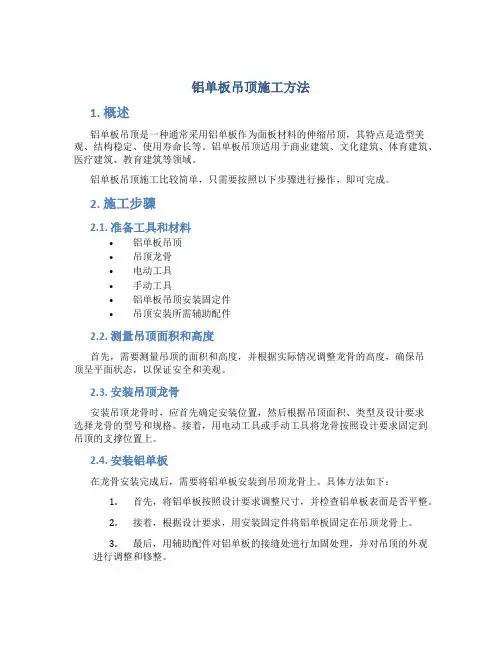

铝单板吊顶施工方法1. 概述铝单板吊顶是一种通常采用铝单板作为面板材料的伸缩吊顶,其特点是造型美观、结构稳定、使用寿命长等。
铝单板吊顶适用于商业建筑、文化建筑、体育建筑、医疗建筑、教育建筑等领域。
铝单板吊顶施工比较简单,只需要按照以下步骤进行操作,即可完成。
2. 施工步骤2.1. 准备工具和材料•铝单板吊顶•吊顶龙骨•电动工具•手动工具•铝单板吊顶安装固定件•吊顶安装所需辅助配件2.2. 测量吊顶面积和高度首先,需要测量吊顶的面积和高度,并根据实际情况调整龙骨的高度,确保吊顶呈平面状态,以保证安全和美观。
2.3. 安装吊顶龙骨安装吊顶龙骨时,应首先确定安装位置,然后根据吊顶面积、类型及设计要求选择龙骨的型号和规格。
接着,用电动工具或手动工具将龙骨按照设计要求固定到吊顶的支撑位置上。
2.4. 安装铝单板在龙骨安装完成后,需要将铝单板安装到吊顶龙骨上。
具体方法如下:1.首先,将铝单板按照设计要求调整尺寸,并检查铝单板表面是否平整。
2.接着,根据设计要求,用安装固定件将铝单板固定在吊顶龙骨上。
3.最后,用辅助配件对铝单板的接缝处进行加固处理,并对吊顶的外观进行调整和修整。
2.5. 检查吊顶质量在吊顶安装完成后,需要对吊顶的质量进行检查,确保铝单板吊顶的安全和稳定性。
要对吊顶的安装精度、固定度、厚度、表面质量等各方面进行检查。
3. 注意事项•在施工过程中,应遵循相关安全规定,注意施工过程中的安全和风险控制。
•在选择材料和配件时,应根据实际情况选择合适的材料和配件,确保吊顶的质量和安全。
•在进行吊顶安装和检修时,应注意对建筑结构的保护,避免对建筑结构造成损坏。
•在使用工具时,应严格按照工具使用说明书中的要求使用,并保证工具的使用安全和有效。
4.铝单板吊顶施工方法虽然比较简单,但也需要进行有效的计划和安排,确保施工质量和安全。
在安装吊顶的过程中,需要注意各项细节,遵循相关安全规定和标准,以保证吊顶的质量、稳定性和安全。
铝单板吊顶施工方案
铝单板吊顶施工方案1. 引言铝单板吊顶作为一种常见的室内装饰材料,具有轻便、防火、防腐蚀等特点,被广泛应用于商业建筑、办公场所等室内空间。
本文将介绍铝单板吊顶的施工方案,包括准备工作、安装步骤、材料及工具清单等内容。
2. 准备工作在开始铝单板吊顶的施工之前,需进行一系列的准备工作,包括准备材料和工具,以及施工环境的准备。
2.1 材料准备铝单板吊顶施工所需的主要材料包括铝合金材料、吊顶龙骨、螺丝等。
2.1.1 铝合金材料铝合金材料是铝单板吊顶的主要构建材料,具有轻便、耐用、耐腐蚀等特点。
根据实际需要选择不同规格的铝合金材料。
2.1.2 吊顶龙骨吊顶龙骨是铝单板吊顶的骨架,在安装吊顶时起到支撑和固定的作用。
龙骨材料通常选择镀锌钢材,根据实际需要选择不同尺寸的龙骨。
2.1.3 螺丝螺丝用于固定铝单板和吊顶龙骨,一般选择不锈钢螺丝,以提高耐腐蚀性能。
2.2 工具准备进行铝单板吊顶施工需要准备一些常用的工具,以便进行安装和调整。
2.2.1 手动工具•手电钻:用于钻孔和螺丝固定。
•锯子:用于切割铝合金材料和龙骨。
•手工锤:用于敲击和调整。
•手工工具箱:用于存放和携带工具。
2.2.2 必要设备•梯子:用于高处作业和安装。
•安全带:用于确保工人的安全。
2.3 施工环境准备在开始施工前,需要做好以下环境准备工作:•清理施工区域,确保施工场地整洁。
•检查天花板结构和承重能力,确保能够承受铝单板吊顶的重量。
•确保施工区域通风良好,并保持良好的工作环境。
3. 施工步骤铝单板吊顶的施工步骤主要包括准备工作、龙骨安装、铝单板安装等。
3.1 龙骨安装首先,在天花板上确定铝单板的大小和位置,再根据需要确定龙骨的位置。
然后,根据铝单板的尺寸,切割龙骨,使用螺丝将龙骨固定在天花板上。
根据实际需要,可以在需要加固的地方增加龙骨的数量。
3.2 铝单板安装在龙骨安装完成后,将预先制作好的铝单板放置在龙骨上,使用螺丝将其固定。
在安装铝单板时,需要注意板材之间的缝隙保持一致,以保证整体的美观。
铝单板吊顶施工方法
第一小节铝单板吊顶施工方法一施工准备1、技术准备编制施工方案,并对工人进行书面技术及安全交底。
2、材料要求本工程选用钩搭式铝板天花系统.1)罩面板选用2.5mm铝单板。
2)龙骨为30*30*2孔角镀锌钢龙骨、50*16*1.2J槽镀锌钢龙骨,本工程龙骨外观、表面质量须达到优等品要求。
(要求见后附表)顶棚装饰工程龙骨外观、表面质量单位:g/m23)零配件有L25*25铝边角、吊杆、膨胀螺栓、自攻螺钉。
3、作业条件1)吊顶工程在施工前应熟悉施工图纸及设计说明。
2)吊顶工程在施工前应熟悉现场。
3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
4)对吊顶内的管道、设备的安装及水管试压进行验收。
5)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件。
6)材料进场验收记录和复验报告,技术交底记录。
7)安装时室内湿度不宜大于70%。
二操作工艺1施工顺序施工准备——预检顶内各隐蔽项目——找平放线——安装吊杆——安装反支撑或转换层--安装孔角龙骨——安装J槽龙骨——拉线校正平直——安装铝单板。
2施工要点1)施工准备:首先确定施工部位,测量设计标高和实际标高是否相符,如果天棚标高受其他设施影响,即交报技术负责人落实解决。
根据确认下来的准确的1M线,在墙面上弹确定后的标高线。
2)吊杆采用Ф10吊杆,吊杆间距800-1000mm,固定吊杆的膨胀螺栓螺栓应完全拉紧,不能松动。
吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。
当吊杆与设备相遇时,应调整并增设吊杆。
3)由于吊杆长度超过1500mm,在安装龙骨前设置反支撑或转换层。
4)安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。
并通过熟悉图纸,与各方交底,掌握天棚上的灯具、疏散音箱、空调出(回)口、喷淋头、消防探头的具体位置,使主龙骨在吊放时尽量避开。
5)重型灯具及其他重型设备严禁安装在吊顶工程的龙骨上。
铝单板吊顶施工方案
铝单板吊顶施工方案铝单板吊顶施工方案一、施工准备在进行铝单板吊顶施工之前,需要做好以下准备工作:1. 确定吊顶设计方案和图纸,明确施工要求和细节。
2. 检查施工现场的准备工作是否完成,包括清理物体、打扫卫生等。
3. 准备所需施工工具和材料,如铝单板、吊顶龙骨、螺丝等。
二、施工流程铝单板吊顶的施工流程一般包括以下步骤:1. 定位和测量根据设计图纸,使用测量工具在吊顶安装位置做好定位,并进行准确的测量。
确保吊顶的位置和尺寸准确无误。
2. 安装吊顶龙骨根据设计要求和测量结果,在定位的位置上安装吊顶龙骨。
吊顶龙骨是支撑吊顶的重要结构,需要保证其安装牢固和水平。
3. 安装铝单板将铝单板按照设计要求和尺寸剪裁好,然后使用螺丝将其安装在吊顶龙骨上。
在安装过程中,要注意保持铝单板之间的间隙均匀,并确保铝单板的表面光滑。
4. 进行调整和修整安装完铝单板后,需要对吊顶进行调整和修整,确保吊顶的整体平整、美观。
在必要的情况下,还可进行一些装饰处理,如铝单板的喷涂等。
5. 清理和验收完成吊顶的安装后,要对施工现场进行清理,将施工过程中产生的垃圾和杂物清理干净。
然后进行吊顶的验收,确保吊顶的质量达到设计要求。
三、施工注意事项在进行铝单板吊顶施工时,需要注意以下几点:1. 施工前要仔细阅读吊顶的设计方案和图纸,确保理解施工要求和细节。
2. 施工现场要保持干净整洁,避免有杂物影响施工质量。
3. 在安装吊顶龙骨时,要保证其平整、垂直,并且结实可靠。
4. 安装铝单板时要注意保持板与板之间的间隙均匀,并确保板的表面光滑。
5. 在施工过程中要注意安全,做好个人防护措施,如佩戴手套、安全帽等。
6. 施工完成后要进行严格的验收,确保吊顶质量达到设计要求。
四、施工效果展示铝单板吊顶施工完成后,可以呈现出现代、简约、美观的效果。
铝单板的材质和工艺可以满足设计的需求,并且在日常使用中具有良好的耐用性和维护性。
五、总结铝单板吊顶施工方案是一项细致严谨的工作,需要根据设计要求和施工细节进行规范的操作。
吊顶铝单板的施工方案及方法
吊顶铝单板的施工方案及方法吊顶铝单板的施工方案及方法第一章:引言本文档旨在提供吊顶铝单板的施工方案及方法,以指导各方面人员在进行吊顶铝单板施工时的操作步骤。
第二章:工具和材料准备2.1 工具准备2.1.1 手动电钻2.1.2 手工锯2.1.3 卷尺2.1.4 刷子和滚筒2.2 材料准备2.2.1 铝单板2.2.2 螺丝和螺母2.2.3 铝扣板2.2.4 胶水和密封胶第三章:施工步骤3.1 准备工作3.1.1 对施工现场进行清理,确保地面整洁。
3.1.2 根据设计图纸规划施工区域。
3.2 安装支撑结构3.2.1 根据设计需求安装龙骨或金属框架。
3.2.2 按照设计要求设置吊顶的高度和直线度。
3.3 安装铝单板3.3.1 将铝单板按照设计尺寸剪裁。
3.3.2 使用手动电钻和螺丝将铝单板固定在支撑结构上。
3.4 调整铝单板3.4.1 使用卷尺和锤子调整铝单板的位置和水平度。
3.4.2 使用手工锯修剪边缘以保证整体的美观。
3.5 安装铝扣板3.5.1 根据需要,在铝单板的边缘安装铝扣板。
3.5.2 使用螺丝将铝扣板固定在铝单板上。
3.6 清理和检查3.6.1 清理施工现场并清除垃圾。
3.6.2 进行吊顶铝单板的检查,确保安装牢固和外观完美。
第四章:附件本文档附带以下附件:附件1:吊顶铝单板设计图纸附件2:铝单板尺寸剪裁表附件3:吊顶铝单板施工现场照片第五章:法律名词及注释本文中所涉及的法律名词及注释如下:- 吊顶:指安装在建筑物顶部的装饰材料,用于美化室内空间。
- 铝单板:由铝材经过剪裁和加工而成的单板材料,常用于建筑装修。
- 铝扣板:一种用于固定和装饰铝单板边缘的金属材料。
-------------------------------------------------------------------吊顶铝单板施工方案及方法第一章:背景介绍本文档提供了吊顶铝单板的施工方案及方法,旨在施工人员正确进行吊顶铝单板的安装工作。
铝单板吊顶施工方法
铝单板吊顶施工方法铝单板吊顶是一种广泛应用于建筑装饰领域的吊顶材料,由于其轻巧、耐用和美观的特点,越来越受到人们的青睐。
在进行铝单板吊顶施工时,合理的施工方法能够确保工程质量和施工效率。
本文将介绍一种常用的铝单板吊顶施工方法。
1. 施工准备在施工之前,需要进行一系列的准备工作。
首先,要进行详细的设计和测量,确定吊顶板的尺寸和布置,并制定出施工方案。
其次,要准备好所有施工所需的材料和工具,如铝单板、龙骨、吊钩、螺丝等。
另外,还要做好施工现场的准备,确保有足够的操作空间和安全设施。
2. 安装龙骨龙骨是支撑铝单板的主要结构,安装龙骨的质量和水平度将直接影响到吊顶的稳定性和美观度。
首先,要根据设计要求和尺寸,在天花板上标出龙骨的位置,并使用激光水平仪或水平仪来保证龙骨的水平安装。
然后,以适当的距离将U型钢按照设计要求固定在天花板上。
最后,在U型钢上安装横向的T型龙骨,确保龙骨之间的间距均匀。
3. 安装铝单板安装铝单板之前,需要对吊顶板进行预处理,如打孔、切割等。
然后,将铝单板放在龙骨上,根据设计要求和布置位置进行定位,并使用吊钩将铝单板固定在龙骨上。
为了保证吊顶的整体美观,要注意吊钩的位置和数量,尽量减少对铝单板表面的干扰。
此外,还要注意吊钩的安装牢固度,避免吊顶板松动或脱落。
4. 排列顺序在进行铝单板吊顶施工时,推荐按照下面的顺序进行排列:- 先安装边缘板:根据设计要求,先安装边缘板,确保吊顶的整体边缘线条流畅。
- 再安装主面板:根据设计要求,从吊顶的中心位置开始,逐渐向两侧安装主面板。
- 最后安装角板:根据设计要求,将角板安装在吊顶的角落处,起到装饰和固定作用。
5. 检查和调整在吊顶施工完成后,要进行全面的检查和调整。
首先,要检查吊顶的平整度和垂直度,确保吊顶板之间的接缝处平整平齐,并与墙体、柱子等垂直。
其次,要检查吊顶板之间的间隙,确保吊顶的整体美观。
如果有需要,可以进行适当的调整和修复。
总结铝单板吊顶施工是一个细致且需要耐心的过程,只有正确的施工方法和专业的施工团队才能确保施工质量和效率。
铝单板吊顶工程施工方案和措施
铝单板吊顶工程施工方案和措施1.1 施工准备1、材料要求:(1)选择板材规格尺寸符合设计要求,应有良好的耐腐蚀性能、较高的光洁度、较轻的材质、也有一定的强度;板面整洁、无翘角、碰伤、镀膜完好无划痕、无明显色差、阴阳角收边方正、宽窄均匀。
(2)按照设计要求选择光滑平直无锈蚀、具有较高的强度。
(3)本工程采用T型轻钢龙骨,其规格型号符合设计要求及国家相关标准。
2、主要施工机具:自攻枪、手枪钻、螺丝刀3、施工条件吊顶工程应在所有顶内隐蔽工程验收之后进行。
1.2 主要技术措施1、施工工艺流程弹线定位→固定吊杆→安装边龙骨→安装主龙骨→安装专用次龙骨与连接吊件→调整主次龙骨→隐检→吊顶板安装→吊顶板调整→收边清理2、施工准备:(1)施工前全面检查龙骨标高线、中心线和龙骨布置的弹线。
(2)检查复核龙骨是否调平调直,因为只有龙骨调平调直,才能保证板面大面积平直,保证吊顶饰面达到理想的装饰效果。
3、放线放线主要是按设计弹好吊顶标高线,龙骨布置线和吊杆悬挂点,作为施工基准。
吊顶标高线弹到墙上,龙骨布置线必须弹在板底。
4、吊杆安装将吊杆固定在吊顶板上,吊杆和吊杆的距离不大于1200mm。
5、龙骨安装吊杆与龙骨的连接,先将主龙骨与吊杆安装完毕,然后依次把次龙骨安装在主龙骨上。
当吊顶跨度大于10m时,要求跨中部分按照短跨的1/200起拱,大、中、小龙骨长度方向采用接插连接,接头处注意错开。
龙骨的安装,应按照预先弹好的位置,从一端依次进行到另一端。
对于检修孔、通风口等部位,在安装龙骨的同时,将尺寸及位置留出。
6、饰面板安装在已装好并经验收合格的龙骨下面,从顶棚一端开始安装铝板,铝板应在无应力状态下安装。
1.3 质量要求及验收标准1、金属吊顶板材表面应平直洁净、不得有污染、折断、缺棱掉角等缺陷,规格和颜色一致。
2、板面与骨架的固定必须牢固,不得松动。
3、接缝宽窄一致,嵌填密实。
1.4 成品保护措施安装时板面的保护膜不能撕掉,防止施工时板面漆膜被划伤和污染,灯具安装时灯位开孔合理,防止灯具安装时板面错缝不平整。
铝单板吊顶施工方法
铝单板吊顶施工方法(1)1、施工准备(2)1)材料要求(3)(1)龙骨为角镀锌钢龙骨、槽镀锌钢龙骨,铝单板、龙骨外观、表面质量须达到优等品要求。
(要求见后附表)(4)顶棚装饰工程龙骨外观、表面质量单位:g/m2(22)2)作业条件(23)(1)吊顶工程在施工前应熟悉施工图纸及设计说明。
(24)(2)吊顶工程在施工前应熟悉现场。
(25)(3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
(26)(4)对吊顶内的管道、设备的安装及水管试压进行验收。
(27)(5)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件。
(28)(6)材料进场验收记录和复验报告,技术交底记录。
(29)(7)安装时室内湿度不宜大于70%。
(30)2、操作工艺(31)1)施工顺序(32)施工准备——预检顶内各隐蔽项目——找平放线——安装吊杆——安装反支撑或转换层--安装孔角龙骨——安装J槽龙骨——拉线校正平直——安装铝单板。
(33)2)施工要点(34)(1)施工准备:首先确定施工部位,测量设计标高和实际标高是否相符,如果天棚标高受其他设施影响,即交报技术负责人落实解决。
根据确认下来的准确的1M线,在墙面上弹确定后的标高线。
(35)(2)吊杆采用钢筋吊杆,吊杆间距800-1000mm,固定吊杆的膨胀螺栓螺栓应完全拉紧,不能松动。
吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。
当吊杆与设备相遇时,应调整并增设吊杆。
(36)(3)由于吊杆长度超过1500mm,在安装龙骨前设置反支撑或转换层。
(37)(4)安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。
并通过熟悉图纸,与各方交底,掌握天棚上的灯具、疏散音箱、空调出(回)口、喷淋头、消防探头的具体位置,使主龙骨在吊放时尽量避开。
(38)(5)重型灯具及其他重型设备严禁安装在吊顶工程的龙骨上。
铝单板施工方案
铝单板吊顶施工方法:一、材料准备铝合金板材、龙骨、吊杆等。
所有材料按设计图纸并结合现场实际计算所需的种类规格和数量,留有余量一般为 5%-8%。
(1)轻钢龙骨,本工程所用的龙骨骨架主体有大,中,小龙骨;配件有吊顶挂件,连接件,挂插件等;零配件有吊杆,花篮螺钉,膨胀螺栓,射钉,自攻螺钉等;罩面板,胶粘剂。
(4)主要机具切割机具:金属型材切割机,手持式电动圆锯等。
钻孔机具:电动冲击钻,电锤等。
钉固机具:射钉枪,电动打钉枪等。
施工机具:钳子、冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线、墨斗等3、作业条件(1)各种管道及重型灯具吊杆安装完毕。
(2)顶棚内各种管线及管道,均应安装完毕,并已办理验收手续。
(3)吊顶房间墙面及地面的湿作业已完成。
(4)吊顶施工脚手架搭设完成。
(5)各种材料,全部配套备齐。
(6)安装完顶棚吊顶内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位臵。
(7)轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口进行构造处理,经鉴定后再大面积施工。
二、施工工艺1、工艺流程施工准备→测量放线定→位反向支撑吊杆及角钢安装→吊杆加工与加固→龙骨的安装与调平→安装铝单板→安装压条→分项、检验批验收。
2、操作工艺1)弹线用水准线在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为 500mm),从水准线量至吊顶设计高度加上金属板的厚度和折边的高度,用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线,同时,按吊顶平面图,在顶板弹出主龙骨的位臵。
主龙骨应从吊顶中心向两边分,最大间距为 1000mm,遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
2)固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
应设臵反向支撑,吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。
吊杆的一端同角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于 100mm 的丝杆,也可以买成品丝杆焊接.制作好的吊杆应做防锈处理.制作好的吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
铝单板吊顶施工方法
铝单板吊顶施工方法文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]铝单板吊顶施工方法(1)1、施工准备(2)1)材料要求(3)(1)龙骨为角镀锌钢龙骨、槽镀锌钢龙骨,铝单板、龙骨外观、表面质量须达到优等品要求。
(要求见后附表)(4)顶棚装饰工程龙骨外观、表面质量单位:g/m2(21)(22)2)作业条件(23)(1)吊顶工程在施工前应熟悉施工图纸及设计说明。
(24)(2)吊顶工程在施工前应熟悉现场。
(25)(3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
(26)(4)对吊顶内的管道、设备的安装及水管试压进行验收。
(27)(5)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件。
(28)(6)材料进场验收记录和复验报告,技术交底记录。
(29)(7)安装时室内湿度不宜大于70%。
(30)2、操作工艺(31)1)施工顺序(32)施工准备——预检顶内各隐蔽项目——找平放线——安装吊杆——安装反支撑或转换层--安装孔角龙骨——安装J槽龙骨——拉线校正平直——安装铝单板。
(33)2)施工要点(34)(1)施工准备:首先确定施工部位,测量设计标高和实际标高是否相符,如果天棚标高受其他设施影响,即交报技术负责人落实解决。
根据确认下来的准确的1M线,在墙面上弹确定后的标高线。
(35)(2)吊杆采用钢筋吊杆,吊杆间距800-1000mm,固定吊杆的膨胀螺栓螺栓应完全拉紧,不能松动。
吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。
当吊杆与设备相遇时,应调整并增设吊杆。
(36)(3)由于吊杆长度超过1500mm,在安装龙骨前设置反支撑或转换层。
(37)(4)安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。
并通过熟悉图纸,与各方交底,掌握天棚上的灯具、疏散音箱、空调出(回)口、喷淋头、消防探头的具体位置,使主龙骨在吊放时尽量避开。
铝单板吊顶施工方法具体是怎样的
铝单板吊顶施工方法具体是怎样的<一:铝单板吊顶施工方法详解>一、施工前准备1. 完成施工图纸的审核和确认。
2. 准备施工所需的工具和材料,包括铝单板、吊顶龙骨、型材等。
3. 检查施工场地的准备情况,确保没有障碍物和安全隐患。
二、吊顶龙骨的安装1. 根据设计要求,确定吊顶龙骨的位置和间距。
2. 使用螺丝和膨胀栓将吊顶龙骨固定在原有的天花板或墙面上。
3. 检查吊顶龙骨的水平度和平整度,调整并固定。
三、铝单板的安装1. 根据设计要求,确定铝单板的尺寸和排列方式。
2. 使用剪刀或锯片将铝单板剪裁成合适的尺寸。
3. 将铝单板插入吊顶龙骨的槽口中,并用螺丝固定。
四、铝单板的连接和拼接1. 根据设计要求,确定铝单板的连接方式,如平接、竖缝等。
2. 使用连接件将铝单板连接在一起,确保连接紧密。
3. 检查连接处的平整度和一致性,调整并固定。
五、吊顶平整度和表面处理1. 使用水平仪检查吊顶的平整度,调整吊顶龙骨和铝单板的位置,使得吊顶表面平整。
2. 对铝单板表面进行清洁和涂装处理,提高其防潮、防腐和耐磨性能。
六、施工验收和维护1. 完成铝单板吊顶的施工后,进行验收,确保吊顶的质量和效果符合设计要求。
2. 建立吊顶施工档案,记录施工过程和关键数据。
3. 定期检查和维护铝单板吊顶,确保其安全和可靠性。
<文档附件:>1. 施工图纸2. 吊顶龙骨规格表3. 吊顶连接件列表4. 铝单板清洁和涂装指南<法律名词及注释:>1. 施工图纸:根据设计和规范要求而进行的各种施工图2. 吊顶龙骨:用于支撑吊顶的横向和纵向构件3. 型材:用于连接和固定铝单板的金属材料4. 螺丝和膨胀栓:用于将吊顶龙骨固定在建筑结构上的紧固件<二:铝单板吊顶施工步骤详解>一、施工前准备1. 确认施工图纸并审核完毕。
2. 准备施工所需的工具和材料。
3. 观察施工场地,确保安全无障碍。
二、吊顶龙骨的安装1. 根据设计要求确定吊顶龙骨的位置和间距。
铝单板吊顶工程施工工艺示范文本
铝单板吊顶工程施工工艺(示范文本)
1.1工艺流程
龙骨布置与弹线T固定吊杆T安装转换层龙骨T安装与调平铝条板卡尺龙骨或铝单板勾搭龙骨T安装铝条板或铝单板T修边封口
1.2施工工艺
1、龙骨布置与弹线
D弹线:综合服务中心的排版、放线、施工尤为重要。
首先根据图纸尺寸核实现场结构尺寸,根据现场门洞口、阴阳角、独立柱结构尺寸排布吊顶排版图,确保墙面、地面、顶面通缝。
一切按照装饰国优奖、“扬子杯”高标准策划、管理及施工。
确定标高控制线,弹出10OOmm标高线及完成面线。
2)确定龙骨位置线:根据图纸要求用与安装型式配套的专用上层主龙骨,间距W1200,与铝合金条板配套专用下层副龙骨联结,其中铝合金条板15Omm宽间距60mm与配套专用龙骨固定。
3)固定吊杆:采用万能角钢转换层体系,万能角钢与顶棚采用膨胀螺栓,龙骨与吊杆的固定采用钻孔螺栓固定。
4)安装与调平龙骨:根据纵横标高控制线,通过红外线将综合服务中心顶面铝条板卡尺龙骨龙骨抄平。
2、铝合金条板安装:吊杆下挂铝条板卡尺龙骨,安装天花金属铝条板时,顺着翻边部位顺序轻压,将铝板两边完全卡进卡尺龙骨后,再推紧,严禁野蛮装卸。
保护板面面层不受碰撞或刮伤。
注意铝条板接头处插芯的安装。
3、端部处理:当周边靠墙边缘部分与铝板的模数不符时,需立即向项目管理人员及现场管理人员汇报。
由设计人员及项目管理人员提出处理方案,不可私自做出收口方案。
办公楼铝单板吊顶施工方法和技术措施
办公楼铝单板吊顶施工方法和技术措施办公楼铝单板吊顶施工方法和技术措施1、各种材料全部配套备齐。
(1)顶棚铝塑板安装前,应做完墙、地湿作业项目。
(2)搭好顶棚施工操作平台架子。
(3)轻钢骨架顶棚在大面积施工前,对顶棚的起拱高度、灯槽,通过排板图决定分块及固定方法,经鉴定认可后再大面积施工2、工艺流程:弹顶棚标高水平线→划龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装副龙骨→安装铝塑板→刷防锈漆→打胶、揭保护膜(1)弹顶棚标高水平线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、柱四周弹顶棚标高水平线。
(2)划龙骨分档线:按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线。
(3)安装主龙骨吊杆:弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与角码焊好,做完防锈处理后,可用膨胀螺栓与砼顶棚固定。
3、安装主龙骨:(1)配装吊杆螺母。
(2)在主龙骨上安装吊挂件(3)安装主龙骨:将组装好吊挂件的主龙骨,按分档线搁置使吊挂件穿入相应的吊杆螺栓,拧好螺母。
(4)主龙骨相接处装好连接件,拉线调整标高、起拱和平直。
(5)安装洞口附加主龙骨,按图集相应节点构造,设置连接卡固件。
(6)钉固边龙骨,采用自攻钉固定。
设计无要求时,钉间距为600mm。
4、安装次龙骨:(1)按已弹好的次龙骨分档线,卡放次龙骨吊挂件。
(2)吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在大龙骨上,间距为500-600mm。
(3)当次龙骨长度需延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。
边可错位搭接。
(4)在安装铝塑板前必须对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装大铝塑板。
在已装好并经验收的轻钢骨架下面,进行分块弹线,从顶棚中间顺通长次龙骨方向先装一行铝塑板作为基准,然后向两侧伸延分行安装,固定间距为150-170mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一小节铝单板吊顶施工方法
一施工准备
1、技术准备
编制施工方案,并对工人进行书面技术及安全交底。
2、材料要求
本工程选用钩搭式铝板天花系统.
1)罩面板选用2.5mm铝单板。
2)龙骨为30*30*2孔角镀锌钢龙骨、50*16*1.2J槽镀锌钢龙骨,本工程龙骨外观、表面质量须达到优等品要求。
(要求见后附表)顶棚装饰工程龙骨外观、表面质量单位:g/m2
3)零配件有L25*25铝边角、吊杆、膨胀螺栓、自攻螺钉。
3、作业条件
1)吊顶工程在施工前应熟悉施工图纸及设计说明。
2)吊顶工程在施工前应熟悉现场。
道、设备及其支架的标高进行交接检验。
4)对吊顶内的管道、设备的安装及水管试压进行验收。
5)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件。
6)材料进场验收记录和复验报告,技术交底记录。
7)安装时室内湿度不宜大于70%。
二操作工艺
1施工顺序
施工准备——预检顶内各隐蔽项目——找平放线——安装吊杆——安装反支撑或转换层--安装孔角龙骨——安装J槽龙骨——拉线校正平直——安装铝单板。
2施工要点
1)施工准备:首先确定施工部位,测量设计标高和实际标高是否相符,如果天棚标高受其他设施影响,即交报技术负责人落实解决。
根据确认下来的准确的1M线,在墙面上弹确定后的标高线。
2)吊杆采用Ф8吊杆,吊杆间距800-1000mm,固定吊杆的膨胀螺栓螺栓应完全拉紧,不能松动。
吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。
当吊杆与设备相遇时,应调整并增设吊杆。
3)由于吊杆长度超过1500mm,在安装龙骨前设置反支撑或转换层。
管道、设备及其支架的标高进行交接检验。
并通过熟悉图纸,与各方交底,掌握天棚上的灯具、疏散音箱、空调出(回)口、喷淋头、消防探头的具体位置,使主龙骨在吊放时尽量避开。
5)重型灯具及其他重型设备严禁安装在吊顶工程的龙骨上。
6)龙骨材质符合规范和设计要求,龙骨光滑平直,镀层饱满。
7)安装孔角龙骨时应起拱,一般为短跨的1/200(10m跨内水平线上中心提升1公分高),墙边第一根孔角龙骨距墙壁边缘≤200mm (排列到最后离墙距离超过200mm时应增加一根)接头要错开,不可与相邻龙骨接头在一条直线上,吊杆的方向也要错开,避免孔角龙骨向一边倾倒。
8)安装完孔角龙骨后,按照铝单板宽度确定J槽龙骨间距,用Ф6*16镀锌钢螺丝J槽龙骨将固定在孔角龙骨。
9)安装L型铝边角,与墙体用塑料胀管自攻螺钉固定,固定间距300MM。
10)安装饰面板:安装饰面板前应完成吊顶内管道和设备的调试及验收、办理隐蔽验收手续。
饰面板与龙骨应连接紧密,平面需平整,不得有不平,翘曲现象。
三质量要求
1主控项目
1)吊顶标高、尺寸、起拱和造型应符合设计要求。
检验方法:观察;尺量检查。
2)饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
检验方法:观察;检查产品合格证书、性能检测报告、进场验收记录和复验报告。
3)暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。
检验方法:观察;手扳检查;检查隐蔽工程验收记录和施工
记录。
4)吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。
金属吊杆、龙骨应经过表面防腐处理。
检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和隐蔽工程验收记录。
5)允许偏差项目:
2一般项目
1)饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。
检验方法:观察;尺量检查。
2)饰面板上的灯具、烟感器、喷淋头、风口等设备的位置应合理、美观,与饰面板的交接应吻合、严密。
检验方法:观察。
3)金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。
检验方法:检查隐蔽工程验收记录和施工记录。
4)吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。
检验方法:检查隐蔽工程验收记录和施工记录四容易产生的质量通病及防治措施
1拼板处不平整
防治措施:产生的原因主要是主龙骨未调平整,要在安装主龙骨时注意边安装边调平,只要主龙骨标高一致,板面的平整度就可以得到改善。
2接缝不均匀
防治措施:在铝单板侧边粘贴专用嵌缝胶条。
3板面产生挠度
防治措施:
要按规定在楼板底面弹好吊杆位置线,按饰面板规格尺寸确定合理的吊杆间距,以防止产生吊杆间距忽大忽小不均或间距过大,此措施可有效减少板面产生挠度问题。
1)本工程所用铝单板板面过大也会使板面产生挠度,解决措施为在铝单板后加背筋。
