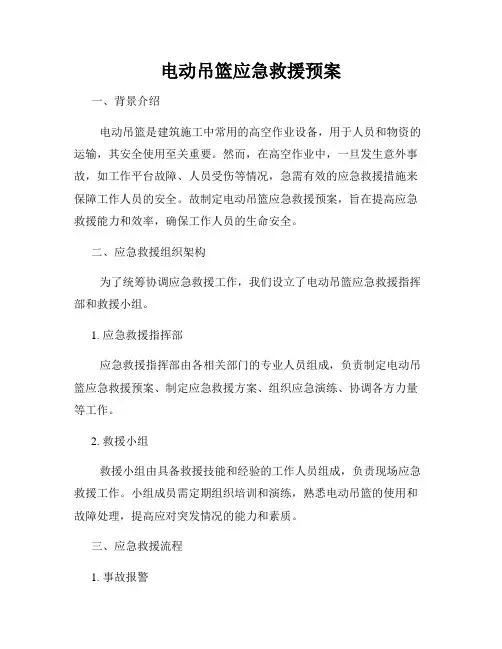

电动吊篮应急救援预案一、背景介绍电动吊篮是建筑施工中常用的高空作业设备,用于人员和物资的运输,其安全使用至关重要。
然而,在高空作业中,一旦发生意外事故,如工作平台故障、人员受伤等情况,急需有效的应急救援措施来保障工作人员的安全。
故制定电动吊篮应急救援预案,旨在提高应急救援能力和效率,确保工作人员的生命安全。
二、应急救援组织架构为了统筹协调应急救援工作,我们设立了电动吊篮应急救援指挥部和救援小组。
1. 应急救援指挥部应急救援指挥部由各相关部门的专业人员组成,负责制定电动吊篮应急救援预案、制定应急救援方案、组织应急演练、协调各方力量等工作。
2. 救援小组救援小组由具备救援技能和经验的工作人员组成,负责现场应急救援工作。
小组成员需定期组织培训和演练,熟悉电动吊篮的使用和故障处理,提高应对突发情况的能力和素质。
三、应急救援流程1. 事故报警一旦发生电动吊篮意外事故,工作人员应立即拨打事故报警电话通知应急救援指挥部,并提供准确详细的事故信息。
2. 应急救援指挥部响应应急救援指挥部接到报警后,立即启动应急救援预案,并指派专业救援小组前往事故现场展开救援工作。
3. 现场救援救援小组到达现场后,首先要做好现场安全防护,确保自身安全。
随后,通过专业设备进行安全救援,如使用高空救援器材协助被困人员下降到安全位置,给予伤员紧急救治等。
4. 伤员处理在救援过程中,对受伤人员需第一时间给予紧急救治,包括止血、包扎、急救人员输送等。
伤员可被送往医疗机构继续救治。
5. 救援结束一旦事故得到有效控制,伤员被转移到安全区域,救援小组撤离现场,救援工作即告结束。
应急救援指挥部需对救援过程进行总结和评估,并提出改进意见,以提升应急救援能力。
四、应急演练和培训为了提高救援小组的应急救援能力和反应速度,定期的应急演练和培训是必不可少的。
1. 应急演练按照预先编制的应急演练方案,定期组织各类救援演练。
演练内容包括困人救援、高空装备使用、医疗急救等,以检验救援小组的操作能力和配合默契度。

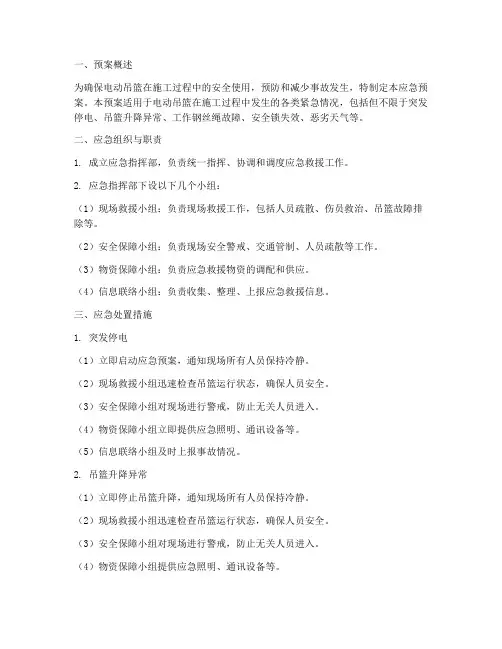

电动吊篮应急预案措施
一、预案概述为确保电动吊篮在施工过程中的安全使用,预防和减少事故发生,特制定本应急预案。
本预案适用于电动吊篮在施工过程中发生的各类紧急情况,包括但不限于突发停电、吊篮升降异常、工作钢丝绳故障、安全锁失效、恶劣天气等。
二、应急组织与职责1. 成立应急指挥部,负责统一指挥、协调和调度应急救援工作。
2. 应急指挥部下设以下几个小组:(1)现场救援小组:负责现场救援工作,包括人员疏散、伤员救治、吊篮故障排除等。
(2)安全保障小组:负责现场安全警戒、交通管制、人员疏散等工作。
(3)物资保障小组:负责应急救援物资的调配和供应。
(4)信息联络小组:负责收集、整理、上报应急救援信息。
三、应急处置措施1. 突发停电(1)立即启动应急预案,通知现场所有人员保持冷静。
(2)现场救援小组迅速检查吊篮运行状态,确保人员安全。
(3)安全保障小组对现场进行警戒,防止无关人员进入。
(4)物资保障小组立即提供应急照明、通讯设备等。
(5)信息联络小组及时上报事故情况。
2. 吊篮升降异常(1)立即停止吊篮升降,通知现场所有人员保持冷静。
(2)现场救援小组迅速检查吊篮运行状态,确保人员安全。
(3)安全保障小组对现场进行警戒,防止无关人员进入。
(4)物资保障小组提供应急照明、通讯设备等。
(5)信息联络小组及时上报事故情况。
3. 工作钢丝绳故障(1)立即停止吊篮运行,通知现场所有人员保持冷静。
(2)现场救援小组迅速检查吊篮运行状态,确保人员安全。
(3)安全保障小组对现场进行警戒,防止无关人员进入。
(4)物资保障小组提供应急照明、通讯设备等。
(5)信息联络小组及时上报事故情况。
4. 安全锁失效(1)立即停止吊篮运行,通知现场所有人员保持冷静。
(2)现场救援小组迅速检查吊篮运行状态,确保人员安全。
(3)安全保障小组对现场进行警戒,防止无关人员进入。
(4)物资保障小组提供应急照明、通讯设备等。
(5)信息联络小组及时上报事故情况。
5. 恶劣天气(1)立即停止吊篮运行,通知现场所有人员保持冷静。
电动吊篮应急救援预案
电动吊篮应急救援预案一、引言电动吊篮是一种常用的高空作业设备,在建筑施工、维修和清洁等领域有着广泛的应用。
然而,由于高空作业存在一定的风险,一旦发生紧急情况,及时的救援措施变得至关重要。
本文将针对电动吊篮应急救援预案展开讨论,确保在发生意外情况时能够及时、有效地进行救援。
二、事前准备1. 确保吊篮安全运行:在使用电动吊篮前,必须进行充分的检查和维护,包括检查设备的结构、固定装置、传动系统、安全防护装置等,确保吊篮能够安全、稳定地运行。
2. 培训人员:所有使用电动吊篮的人员都应接受专业培训,了解吊篮的操作规程和安全要求,熟悉各种救援装备和应急措施,提高应对突发事件的能力。
三、突发事件的应急救援预案1. 火灾事故如果发生火灾事故,立即切断电源,使用灭火器进行初期火灾扑救,同时报警并通知相关部门。
如果火势无法控制,尽快将吊篮移离现场,保持人员安全。
在救援人员到达之前,吊篮内的人员应该佩戴防护用品,并寻找安全的避难点。
针对这种情况,必须定期进行火灾逃生演练,提高人员自救能力。
2. 突发气候状况在恶劣的天气条件下,如大风、暴雨、大雪等,吊篮操作人员应及时停止作业并撤离现场,确保人员安全。
操作人员需要掌握相关气象信息,提前做好预警和预防措施,避免受到突发气候状况的影响。
3. 人员受伤事故一旦有人员在高空作业过程中受伤,操作人员应立即切断电源,通过对伤者进行简单的急救,如止血、包扎等,同时报警并通知救援人员。
在等待救援过程中,吊篮内的人员应保持冷静,进行必要的安慰和支持。
4. 吊篮故障如果吊篮发生故障,操作人员首先应立即切断电源,并按照相关操作规程进行检查和修复。
如果无法解决问题,应及时报告维修部门,等待专业人员进行救援和修复。
5. 陷入危险区域如果吊篮不慎陷入危险区域,操作人员应立即停止运行,并切断电源。
如果可能,使用其他安全绳索进行紧急救援,确保人员安全。
在救援过程中,需要遵循专业的操作规程,确保救援的安全和顺利进行。
电动吊篮的应急预案
一、预案目的为确保电动吊篮施工过程中的安全,预防和减少事故发生,提高应急救援能力,特制定本预案。
二、预案适用范围本预案适用于所有使用电动吊篮的施工项目,包括吊篮的安装、使用、维护及拆除等环节。
三、事故类型及危害程度分析1. 事故类型:(1)吊篮坠落;(2)吊篮突然停电;(3)吊篮安全装置失效;(4)吊篮操作人员操作失误;(5)吊篮故障。
2. 危害程度:(1)人员伤亡;(2)财产损失;(3)影响施工进度;(4)破坏施工环境。
四、应急预案组织机构及职责1. 应急领导小组:负责组织、协调、指挥电动吊篮事故应急救援工作。
2. 应急救援小组:负责事故现场处置、人员救援、医疗救护、物资保障等工作。
3. 监督检查小组:负责对电动吊篮安全管理制度、应急预案执行情况进行监督检查。
五、应急处置措施1. 吊篮坠落:(1)立即切断电源,防止事故扩大;(2)组织人员将伤者救出,进行初步救治;(3)对坠落原因进行调查,查找安全隐患,采取措施消除。
2. 吊篮突然停电:(1)立即切断电源,防止事故扩大;(2)组织人员将伤者救出,进行初步救治;(3)检查电气系统,排除故障,恢复供电。
3. 吊篮安全装置失效:(1)立即切断电源,防止事故扩大;(2)组织人员将伤者救出,进行初步救治;(3)检查安全装置,修复或更换,确保吊篮安全使用。
4. 吊篮操作人员操作失误:(1)立即停止吊篮运行,防止事故扩大;(2)对操作人员进行培训,提高操作技能;(3)加强现场监管,防止类似事故再次发生。
5. 吊篮故障:(1)立即切断电源,防止事故扩大;(2)组织人员将伤者救出,进行初步救治;(3)对吊篮进行检查、维修,确保吊篮安全使用。
六、应急救援物资及设备1. 应急救援物资:急救药品、医疗器械、通讯设备、防护用品等。
2. 应急救援设备:救援车辆、救援梯、救生艇等。
七、应急演练1. 定期组织应急演练,提高应急救援队伍的实战能力。
2. 演练内容包括:事故报警、应急救援、人员疏散、伤员救治等。

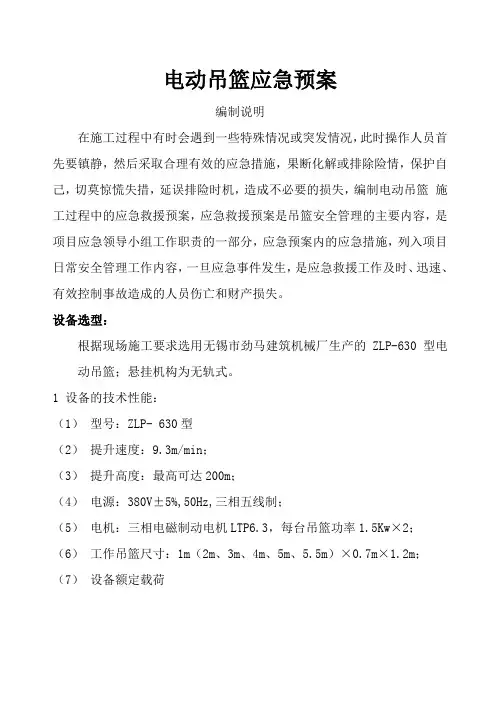

电动吊篮应急预案
电动吊篮应急预案编制说明在施工过程中有时会遇到一些特殊情况或突发情况,此时操作人员首先要镇静,然后采取合理有效的应急措施,果断化解或排除险情,保护自己,切莫惊慌失措,延误排险时机,造成不必要的损失,编制电动吊篮施工过程中的应急救援预案,应急救援预案是吊篮安全管理的主要内容,是项目应急领导小组工作职责的一部分,应急预案内的应急措施,列入项目日常安全管理工作内容,一旦应急事件发生,是应急救援工作及时、迅速、有效控制事故造成的人员伤亡和财产损失。
设备选型:根据现场施工要求选用无锡市劲马建筑机械厂生产的ZLP-630型电动吊篮;悬挂机构为无轨式。
1 设备的技术性能:(1)型号:ZLP- 630型(2)提升速度:9.3m/min;(3)提升高度:最高可达200m;(4)电源:380V±5%,50Hz,三相五线制;(5)电机:三相电磁制动电机LTP6.3,每台吊篮功率1.5Kw×2;(6)工作吊篮尺寸:1m(2m、3m、4m、5m、5.5m)×0.7m×1.2m;(7)设备额定载荷(8)钢丝绳:工作钢丝绳:4×25W+1WS-Φ8.3 GB8902—88镀锌航空钢丝绳;安全钢丝绳:4×25W+1WS—Φ8.3 GB8902—88镀锌航空钢丝绳;(9)安全锁: LSG-20型配630型吊篮。
(10)电源电缆:橡套电缆YC—3×2.5+2×1.5;(11)工作原理:吊篮为电动爬升式,工作篮沿钢丝绳与由提升机带动上下升降,不收卷钢丝绳,可停止在任一高度(200 m以内)工作;(12)设备自重: 3m标准篮体重380㎏;4m标准篮重400㎏。
2 设备的安全性能(1)当提升系统出现故障而导致吊篮下降速度超过25m/min时,安全锁将自动锁定在安全钢丝绳上,使吊篮在不超出100mm的距离内自动停止下降,或一端吊篮倾斜超过8°时安全锁自动锁止,保证人机安全。

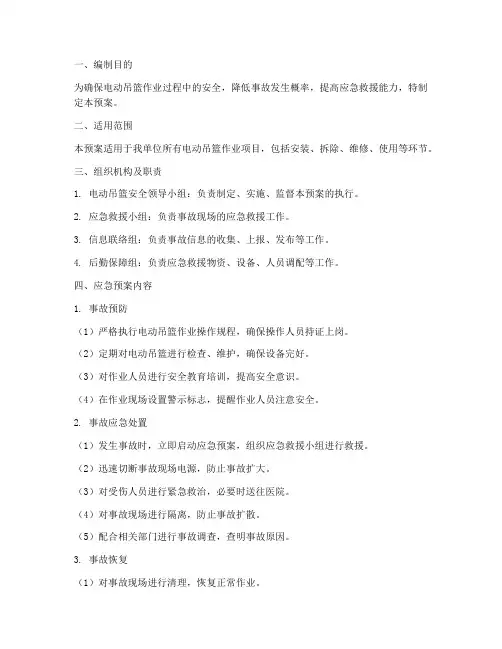

电动吊篮安全应急预案
一、编制目的为确保电动吊篮作业过程中的安全,降低事故发生概率,提高应急救援能力,特制定本预案。
二、适用范围本预案适用于我单位所有电动吊篮作业项目,包括安装、拆除、维修、使用等环节。
三、组织机构及职责1. 电动吊篮安全领导小组:负责制定、实施、监督本预案的执行。
2. 应急救援小组:负责事故现场的应急救援工作。
3. 信息联络组:负责事故信息的收集、上报、发布等工作。
4. 后勤保障组:负责应急救援物资、设备、人员调配等工作。
四、应急预案内容1. 事故预防(1)严格执行电动吊篮作业操作规程,确保操作人员持证上岗。
(2)定期对电动吊篮进行检查、维护,确保设备完好。
(3)对作业人员进行安全教育培训,提高安全意识。
(4)在作业现场设置警示标志,提醒作业人员注意安全。
2. 事故应急处置(1)发生事故时,立即启动应急预案,组织应急救援小组进行救援。
(2)迅速切断事故现场电源,防止事故扩大。
(3)对受伤人员进行紧急救治,必要时送往医院。
(4)对事故现场进行隔离,防止事故扩散。
(5)配合相关部门进行事故调查,查明事故原因。
3. 事故恢复(1)对事故现场进行清理,恢复正常作业。
(2)对事故原因进行分析,制定整改措施。
(3)对事故责任人进行追责,追究相关责任。
五、应急响应程序1. 事故报告事故发生后,事故现场负责人立即向应急救援小组报告,应急救援小组接到报告后,立即启动应急预案。
2. 应急救援应急救援小组根据事故情况,组织人员进行救援,确保事故得到及时处理。
3. 信息发布应急救援小组将事故情况及时上报上级领导,并向外界发布相关信息。
4. 应急结束事故得到妥善处理后,应急救援小组宣布应急结束。
六、附则1. 本预案由电动吊篮安全领导小组负责解释。
2. 本预案自发布之日起实施。
3. 如遇特殊情况,本预案可进行修订。
电动吊篮应急处置方案
电动吊篮应急处置方案电动吊篮是建筑工地常用的升降设备,能够提高建筑工人的工作效率。
但是在使用中,如果出现突发情况,不仅会影响工程的进展,还会对工人的生命安全造成威胁。
因此,建筑施工单位应该制定电动吊篮应急处置方案,以确保安全高效的处理突发事件。
一、应急处置预案1.突然停电造成电动吊篮突然停电的原因有很多,可能是电源故障、电路故障、设备故障等。
出现这种情况,应按以下步骤进行处理:•建立临时联络机制:暂停吊篮的作业,通知电工和维修人员进行检修和维护,同时向物业进行报告。
•紧急解救人员:在操作人员受到危险的情况下,应当运用相应的急救知识进行处理,将操作人员垂直移动到安全地点,保持冷静。
•暂停机器、处理好现场:处理好相关工程、切断电源,检查设备的电气线路及其隐患部位。
2.吊篮卡死有时电动吊篮会因故障或操作不当造成卡死现象,这时需要采取以下措施:•紧急解救:第一时间发现卡死现象后,先将吊篮固定住,然后通过调整机器布局或利用其他设备,将吊篮除卡。
•停止操作:对于无法解决的卡死现象,应立即停止吊篮操作,并通知相关维修人员进行维护和检修。
•及时报告:将卡死情况及解决方案上报相关部门(物业、建设单位主管部门等),避免类似情况再次发生。
3.繩索断裂电动吊篮使用的钢丝绳或钢缆有可能由于年限、操作不当等多种原因导致断裂,出现这种情况应采取以下步骤:•及时通知:第一时间通知吊篮上的人员做好安全防护,避免在吊篮中出现危险情况,同时通知相关人员前往现场紧急处理断线事宜。
•停止操作:断线情况发生,应立即停止吊篮操作,对吊篮进行处置和维护,同时尽快更换断线绳索,确保工作安全。
•提醒警惕:断线事件的发生提示我们要升高警惕,加大安全检查,以避免危险事件的再次发生。
二、事故处理建筑工地不可避免存在一些事故的发生,对于电动吊篮的事故处理,需要按照下面的步骤进行:1.实时响应一旦第一时间发现电动吊篮有事故发生,项目负责人要第一时间及时现场实地处理,封锁事故区域,确保场地内所有人员的安全。
电动吊篮安全应急救援预案
一、预案目的为确保电动吊篮在施工过程中发生安全事故时能够迅速、有效地进行应急救援,最大限度地减少人员伤亡和财产损失,特制定本预案。
二、适用范围本预案适用于所有电动吊篮施工过程中可能发生的各类安全事故,包括但不限于:1. 吊篮坠落;2. 吊篮内人员坠落;3. 吊篮设备故障;4. 电气火灾;5. 高空作业人员意外伤害等。
三、应急救援组织与职责1. 应急救援领导小组由公司主要负责人担任组长,相关部门负责人为成员,负责统一指挥、协调应急救援工作。
2. 应急救援队伍由公司安全管理部门、工程部门、设备管理部门等相关部门人员组成,负责现场救援、伤员救治、物资保障等工作。
3. 各部门职责(1)安全管理部门:负责组织制定和实施本预案,对应急救援工作进行监督检查。
(2)工程部门:负责组织现场救援工作,确保救援工作顺利进行。
(3)设备管理部门:负责提供救援所需设备,确保设备完好。
(4)医疗救护部门:负责伤员救治,提供医疗救护支持。
四、应急救援措施1. 吊篮坠落(1)立即启动应急预案,组织救援队伍迅速赶赴现场。
(2)确认坠落原因,采取相应措施防止事故扩大。
(3)对坠落人员实施救援,如有人员受伤,立即进行救治。
(4)对现场进行清理,确保救援工作顺利进行。
2. 吊篮内人员坠落(1)立即启动应急预案,组织救援队伍迅速赶赴现场。
(2)确认坠落原因,采取相应措施防止事故扩大。
(3)对坠落人员实施救援,如有人员受伤,立即进行救治。
(4)对现场进行清理,确保救援工作顺利进行。
3. 吊篮设备故障(1)立即启动应急预案,组织救援队伍迅速赶赴现场。
(2)确认故障原因,采取相应措施排除故障。
(3)对现场进行清理,确保救援工作顺利进行。
4. 电气火灾(1)立即启动应急预案,组织救援队伍迅速赶赴现场。
(2)切断电源,防止火势蔓延。
(3)对火灾进行扑救,确保火势得到控制。
(4)对现场进行清理,确保救援工作顺利进行。
5. 高空作业人员意外伤害(1)立即启动应急预案,组织救援队伍迅速赶赴现场。
电动吊篮应急救援预案
电动吊篮应急救援预案一、总则(一)编制目的为了有效预防和应对电动吊篮在使用过程中可能发生的各类安全事故,保障施工人员的生命安全,减少财产损失,特制定本应急救援预案。
(二)编制依据依据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等相关法律法规,以及电动吊篮的使用说明书和相关技术标准。
(三)适用范围本预案适用于本公司在建筑施工中使用电动吊篮作业时发生的各类安全事故的应急救援。
(四)应急救援原则1、以人为本,安全第一。
在应急救援过程中,始终将保障施工人员的生命安全放在首位。
2、预防为主,综合治理。
加强对电动吊篮的日常检查和维护,消除安全隐患,从源头上预防事故的发生。
3、快速反应,协同作战。
一旦发生事故,要迅速启动应急预案,各部门和人员要密切配合,协同作战,高效处置。
二、应急救援组织机构及职责(一)应急救援组织机构成立以项目经理为组长的应急救援领导小组,成员包括技术负责人、安全员、施工员、设备管理员等。
(二)应急救援领导小组职责1、负责制定和修订电动吊篮应急救援预案。
2、组织开展应急救援演练,提高应急救援能力。
3、负责事故现场的应急救援指挥工作,协调各部门和人员的救援行动。
4、及时向上级主管部门报告事故情况,并按照上级指示做好相关工作。
5、负责事故的调查和善后处理工作。
(三)各成员职责1、项目经理:全面负责应急救援工作的组织和指挥,及时做出决策。
2、技术负责人:提供技术支持,制定救援方案。
3、安全员:负责现场安全管理,协助救援工作,防止事故扩大。
4、施工员:组织施工人员参与救援,维护现场秩序。
5、设备管理员:负责检查和维修救援所需的设备。
三、预防与预警(一)预防措施1、电动吊篮在使用前必须进行全面的检查和验收,确保设备完好无损,各项安全装置齐全有效。
2、对操作人员进行严格的培训和考核,使其熟悉电动吊篮的操作规程和安全注意事项。
3、定期对电动吊篮进行维护和保养,及时更换磨损的零部件。
4、在施工过程中,加强对电动吊篮的日常巡查,发现问题及时处理。
《电动吊篮应急预案5篇》
《电动吊篮应急预案5篇》第一篇:电动吊篮应急预案吊篮安全事故应急预案1、事故类型和危害程度分析在施工过程中,可能发生高层吊篮施工事故主要体现在:(1)吊篮作业中突然安全限位装置失控,发生撞击护栏及相邻吊篮或坠物,或违反安全规程操作,造成重大事故(如钢丝绳断裂);(2)自然灾害(如雷电、沙尘暴、地震强风、强降雨、暴风雪等)对设施的严重损坏。
(3)吊篮拆装和提升过程中发生的人员伤亡事故。
(4)运行中的电气设备故障或线路发生严重漏电。
2、应急处置基本原则更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。
坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。
3、组织机构及职责3.1应急组织体系组长:副组长:组员:3.2指挥机构及职责组长职责:(1)决定是否存在或可能存在重大紧急事故,要求应急服务机构提供帮助并实施场外应急计划,在不受事故影响的地方进行直接控制;(2)复查和评估事故(事件)可能发展的方向,确定其可能的发展过程;(3)指导设施的部分停工,并与领导小组成员的关键人员配合指挥现场人员撤离,并确保任何伤害者都能得到足够的重视;(4)与场外应急机构取得联系及对紧急情况的处理作出安排;(5)在场(设施)内实行交通管制,协助场外应急机构开展服务工作;(6)在紧急状态结束后,控制受影响地点的恢复,并组织人员参加事故的分析和处理。
副组长(即现场管理者)职责:(1)评估事故的规模和发展态势,建立应急步骤,确保员工的安全和减少设施和财产损失;(2)如有必要,在救援服务机构来之前直接参与救护活动;(3)安排寻找受伤者及安排非重要人员撤离到集中地带;(4)设立与应急中心的通讯联络,为应急服务机构提供建议和信息。
电动吊篮使用应急救援预案
电动吊篮使用应急救援预案一、预案目的为确保电动吊篮在高处作业过程中的安全使用,预防事故的发生,提高应对突发事件的组织能力和救援能力,制定本应急救援预案。
本预案旨在指导各部门在发生电动吊篮事故时,迅速、有序、有效地开展应急救援工作,最大限度地减少人员伤亡和财产损失。
二、预案适用范围本预案适用于公司所有电动吊篮的使用、维修、检查和管理工作。
三、应急救援组织机构1. 应急救援指挥部:负责组织、指挥整个应急救援工作,对应急救援工作进行总体协调和指挥。
2. 现场救援小组:负责现场救援工作,包括伤员救助、现场疏导、事故调查等。
3. 医疗救护小组:负责伤员的紧急救治和转送工作。
4. 安全监控小组:负责对现场安全情况进行监控,及时向指挥部提供安全信息。
5. 通信联络小组:负责应急救援过程中的通信保障工作。
6. 后勤保障小组:负责应急救援过程中的物资供应和后勤保障工作。
四、应急救援措施1. 事故预防(1)加强电动吊篮的日常检查和维护,确保设备安全性能良好。
(2)对操作人员进行安全技术培训,使其熟练掌握操作技能和安全知识。
(3)制定严格的安全操作规程,并监督操作人员严格遵守。
(4)加强作业现场的安全管理,确保作业环境安全。
2. 事故发生时的应急处理(1)立即启动应急救援预案,报告应急救援指挥部。
(2)现场救援小组迅速到达现场,进行伤员救助和现场疏导。
(3)医疗救护小组对伤员进行紧急救治,并转送至附近医院。
(4)安全监控小组对现场安全情况进行监控,及时向指挥部提供安全信息。
(5)通信联络小组确保应急救援过程中的通信畅通。
(6)后勤保障小组提供应急救援过程中的物资供应和后勤保障。
3. 事故调查与处理(1)事故发生后,现场救援小组应立即对事故现场进行保护,收集相关证据。
(2)安全监控小组对事故原因进行调查,分析事故原因,提出整改措施。
(3)根据事故调查结果,对事故责任人员进行处理。
(4)将事故处理结果报告给应急救援指挥部。
电动吊篮应急救援预案
电动吊篮应急救援预案随着城市建筑的快速发展,电动吊篮在高层建筑施工中得到了广泛应用。
然而,由于电动吊篮工作环境复杂,存在一定的风险,一旦发生紧急情况,对于乘坐其中的人员来说,急需采取应急措施,保障他们的生命安全和身体健康。
本文将针对电动吊篮的应急救援预案进行探讨。
一、紧急情况识别与报警1. 触发情景:在使用电动吊篮作业过程中,出现以下情况之一时,应立即识别为紧急情况:意外事故、设备故障、自然灾害等。
2. 报警手段:一旦紧急情况发生,乘坐吊篮的人员应立即启动各种报警设备,如应急呼叫按钮、手持对讲机等,将紧急情况及时报告给现场负责人和相关救援部门。
二、应急逃生措施1. 吊篮内部设备:电动吊篮内部应配备相应的应急逃生设备,如应急绳索、应急灯、灭火器等。
乘坐吊篮的人员应被训练掌握如何正确使用这些设备。
2. 逃生动作要点:在紧急情况下,乘坐吊篮的人员应立即脱离危险区域,使用应急绳索沿着吊篮外部铁丝绳或钢管等逃离吊篮。
保持冷静,并按照相关救援人员的指示有序行动。
三、救援人员组织与指挥1. 专业救援队伍:建立一支专业的电动吊篮应急救援队伍,成员具备相应的救援知识和技能,并持有相关证书。
2. 救援人员分工:根据救援现场情况,救援人员应合理分工,确保高效的救援行动。
其中包括指挥人员、营救人员、通信联络人员等。
四、事故后的处理与善后工作1. 事故调查与记录:对发生的紧急情况进行详细的调查,并及时记录有关信息,以便事后分析原因,改善工作条件。
2. 事故报告与通知:对发生的紧急情况应及时向相关部门报告,并配合有关部门进行事故处理工作。
3. 事后心理疏导:对于参与紧急救援的人员,应提供必要的心理疏导和支持,帮助他们缓解紧张情绪,恢复正常工作状态。
五、应急演练与培训1. 定期演练:定期组织电动吊篮的应急演练,通过场景模拟和紧急情况模拟,让乘坐吊篮的人员熟悉应急逃生措施和操作流程。
2. 培训教育:对参与吊篮作业的人员进行应急逃生知识的培训,包括使用逃生设备的方法和逃生动作要点等。
电动吊篮应急救援预案
电动吊篮应急救援预案一、预案背景在建筑施工过程中,电动吊篮作为高空作业的主要工具,其安全问题备受关注。
意外事件的发生可能导致工人受伤、生命危险甚至死亡。
因此,建立一套完善的电动吊篮应急救援预案,能够及时应对各种突发情况,最大限度地保障工人的安全,是至关重要的。
二、预案目标本预案的目标是确保电动吊篮救援工作的高效进行,并最大限度地减少工人伤亡事故。
具体目标如下:1. 快速、有效地组织和指挥电动吊篮救援行动;2. 保证救援人员的安全,最大限度减少二次事故;3. 实现现场救援设备和人员的及时调度和布置;4. 提高工人的自救和互救能力,降低事故风险。
三、应急救援组织架构为了保证电动吊篮应急救援行动的高效进行,应设立相应的救援组织架构。
1. 领导小组:由施工单位最高领导及有关人员组成,负责制定、指导和协调应急救援工作。
2. 应急救援指挥部:负责制定具体的应急救援方案,指挥和调度救援行动,并依次设立指挥部主任、副主任、各部门负责人等岗位。
3. 救援人员:包括救援队伍、现场指挥人员、医疗救护人员等。
四、应急救援流程1. 应急预警在电动吊篮发生事故或意外前,应设立预警机制,通过监控设备、巡查等手段及时发现异常,并立即采取相关措施,确保预警信息的及时有效传达。
2. 发起应急救援一旦发生电动吊篮事故,应急救援指挥部应立即启动应急预案,组织救援人员前往现场进行救援。
同时,与相关部门联系,以协调救援资源和支援。
3. 现场安全保障在救援人员到达现场后,首先要确保自身安全。
对现场进行全面评估,确定存在的危险因素,并采取相应措施,确保救援人员和被救援人员的安全。
4. 救援方案制定与实施根据现场情况和应急救援需求,救援指挥部制定详细的救援方案,并指导救援人员实施。
方案中包括救援队伍的划分、救援设备的调度、行动路线的确定等。
5. 救援行动执行救援人员按照救援方案执行救援行动。
在救援过程中,需保持良好的沟通和协作,做到快速反应、高效行动。
电动吊篮事故应急救援预案
电动吊篮事故应急救援预案一、编制依据根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《建筑施工安全生产标准化规定》等相关法律法规,结合公司实际情况,制定本应急救援预案。
二、事故风险分析1. 高处坠落:吊篮在运行过程中,由于悬挂系统、钢丝绳、安全锁等故障导致吊篮失控,造成作业人员高处坠落。
2. 触电事故:电动吊篮的电源线、控制箱等电气设备发生故障,导致作业人员触电。
3. 机械伤害:吊篮内作业人员在使用工具、材料时,不小心造成自身或他人的机械伤害。
4. 火灾事故:吊篮内电气设备故障引发火灾,或作业人员在使用明火作业时引发火灾。
5. 碰撞事故:吊篮在运行过程中与建筑物、障碍物发生碰撞。
6. 天气原因:极端天气(如强风、暴雨、冰雹等)导致吊篮事故。
三、组织机构及职责1. 应急救援指挥部:负责组织、协调、指挥事故应急救援工作。
2. 现场救援小组:负责现场救援工作,包括伤员救助、事故现场保护、事故调查等。
3. 医疗救护小组:负责伤员的紧急救治和转院工作。
4. 通信联络小组:负责事故现场的通信保障工作。
5. 安全监控小组:负责对施工现场的安全监控,及时发现事故隐患。
四、应急救援流程1. 高处坠落事故应急救援流程:(1)发现事故:立即按下紧急停止按钮,停止吊篮运行。
(2)救援人员到达现场:立即展开救援,将伤员脱离危险区域。
(3)医疗救护:对伤员进行现场急救,如心肺复苏、止血、包扎等。
(4)转院治疗:将伤员转送至医院治疗。
(5)事故调查:对事故原因进行调查,并提出整改措施。
2. 触电事故应急救援流程:(1)发现事故:立即切断电源,停止吊篮运行。
(2)救援人员到达现场:立即对触电者进行救援,使用绝缘棒将触电者与电源分离。
(3)医疗救护:对触电者进行现场急救,如心肺复苏、止血、包扎等。
(4)转院治疗:将触电者转送至医院治疗。
(5)事故调查:对事故原因进行调查,并提出整改措施。
3. 机械伤害事故应急救援流程:(1)发现事故:立即停止吊篮运行。
电动吊篮使用应急预案
电动吊篮使用应急预案关键信息项:1、应急响应级别2、应急指挥机构及职责3、预防措施4、应急处理流程5、善后处理措施6、培训与演练计划1、总则11 目的为了有效应对电动吊篮在使用过程中可能出现的各类紧急情况,保障人员生命安全和减少财产损失,特制定本应急预案。
12 适用范围本预案适用于在电动吊篮使用过程中发生的各类突发事件。
2、应急响应级别21 一级响应出现人员重伤或死亡、重大财产损失、吊篮严重损坏导致无法正常使用等情况,启动一级响应。
22 二级响应发生人员轻伤、部分财产损失、吊篮出现故障但可修复等情况,启动二级响应。
23 三级响应出现一般性的吊篮操作问题、轻微故障等,启动三级响应。
3、应急指挥机构及职责31 应急指挥中心成立以项目负责人为组长的应急指挥中心,负责全面指挥和协调应急处置工作。
311 组长职责全面负责应急指挥工作,制定应急决策,协调各方资源。
312 副组长职责协助组长开展工作,负责现场指挥和具体处置方案的实施。
32 救援小组负责现场救援工作,包括解救被困人员、急救伤员等。
33 技术保障小组分析事故原因,提供技术支持,制定修复方案。
34 后勤保障小组提供物资、设备、交通等后勤保障支持。
4、预防措施41 吊篮设备定期检查制定严格的检查制度,定期对吊篮的结构、电气系统、安全装置等进行检查。
411 检查频率每周至少进行一次全面检查,每月进行一次深度检查。
412 检查内容包括吊篮的钢结构是否变形、腐蚀,电气线路是否破损、短路,安全锁是否灵敏可靠等。
42 操作人员培训所有操作人员必须经过专业培训,考核合格后方可上岗。
421 培训内容包括吊篮的操作规程、安全注意事项、应急处理方法等。
422 定期复训操作人员每半年进行一次复训,强化安全意识和操作技能。
43 安全交底在每次使用前,对操作人员进行安全交底,明确工作任务和安全要求。
5、应急处理流程51 事故报告一旦发生事故,现场人员应立即向应急指挥中心报告。
电动吊篮应急预案
电动吊篮应急预案一、前言电动吊篮作为一种高空作业设备,在建筑施工、装修装饰等领域得到了广泛应用。
然而,由于其作业环境的特殊性和复杂性,在使用过程中可能会发生各种意外情况。
为了有效应对这些突发状况,保障作业人员的生命安全和减少财产损失,特制定本电动吊篮应急预案。
二、适用范围本预案适用于在使用电动吊篮进行作业过程中,可能发生的吊篮坠落、吊篮故障、人员伤亡、火灾等突发事件的应急处理。
三、应急组织机构及职责(一)应急指挥小组成立以项目经理为组长,安全负责人为副组长,各部门负责人为成员的应急指挥小组。
职责:全面负责应急救援工作的指挥和协调,制定应急救援方案,组织实施救援行动,及时向上级汇报事故情况。
(二)抢险救援组由技术人员、作业人员组成。
职责:负责事故现场的抢险救援工作,采取有效措施控制事故的扩大,营救被困人员。
(三)医疗救护组联系附近医疗机构的医护人员组成。
职责:对受伤人员进行现场急救和转运,确保受伤人员得到及时有效的医疗救治。
(四)后勤保障组由物资管理人员和后勤人员组成。
职责:负责应急救援物资的采购、储备和调配,为救援工作提供后勤保障。
(五)通讯联络组由办公室人员组成。
职责:负责与相关部门和单位的联络沟通,及时传递事故信息和救援进展情况。
四、预防措施(一)吊篮设备的选型和安装选用符合国家标准和规范要求的电动吊篮设备,并由具备资质的专业人员进行安装和调试。
(二)定期检查和维护制定吊篮设备的定期检查和维护计划,对吊篮的结构、电气系统、安全装置等进行全面检查,及时发现和排除安全隐患。
(三)作业人员培训对吊篮作业人员进行岗前培训,使其熟悉吊篮的操作方法、安全注意事项和应急处理措施,考核合格后方可上岗作业。
(四)现场安全管理在吊篮作业现场设置明显的安全警示标志,严禁无关人员进入作业区域。
加强对作业现场的监督检查,及时纠正违规操作行为。
五、应急响应程序(一)事故报告当发生电动吊篮事故时,现场作业人员应立即向项目经理报告,项目经理在接到报告后,应在第一时间内向公司领导和相关部门报告,并及时拨打 119、120 等应急救援电话。
电动吊篮安全生产救援预案
一、预案目的为确保电动吊篮作业过程中发生安全事故时,能够迅速、有效地进行救援,最大限度地减少人员伤亡和财产损失,特制定本预案。
二、适用范围本预案适用于公司所有电动吊篮作业现场发生的安全事故。
三、组织机构及职责1. 成立电动吊篮安全生产救援指挥部,由公司总经理担任指挥长,副总经理担任副指挥长,各部门负责人为成员。
2. 救援指挥部下设以下小组:(1)现场救援组:负责现场事故处理、人员救援、物资调配等工作。
(2)医疗救护组:负责伤员救治、现场救护等工作。
(3)通信保障组:负责救援现场通信联络、信息报送等工作。
(4)后勤保障组:负责救援现场物资供应、车辆调度等工作。
四、救援流程1. 发生事故后,现场人员立即向救援指挥部报告,救援指挥部接到报告后,立即启动应急预案。
2. 现场救援组迅速赶到事故现场,进行现场勘查、人员救援、物资调配等工作。
3. 医疗救护组对伤员进行救治,同时将伤员送往医院。
4. 通信保障组确保救援现场通信联络畅通,及时向救援指挥部报告救援进展情况。
5. 后勤保障组负责救援现场物资供应、车辆调度等工作。
6. 救援指挥部根据救援进展情况,调整救援方案,确保救援工作顺利进行。
五、注意事项1. 救援过程中,确保现场安全,防止次生灾害发生。
2. 伤员救治过程中,注意保护伤员隐私。
3. 救援结束后,对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
4. 救援过程中,如遇特殊情况,救援指挥部有权调整救援方案。
六、预案培训与演练1. 公司定期组织全体员工进行预案培训,提高员工的安全意识和应急处置能力。
2. 公司每年至少组织一次预案演练,检验预案的可行性和有效性。
3. 演练过程中,各小组要严格按照预案要求,确保演练顺利进行。
本预案自发布之日起实施,如遇国家法律法规、政策调整,将根据实际情况进行修订。
电动吊篮应急预案
一、预案说明本预案旨在针对电动吊篮施工过程中可能发生的各类安全事故,制定一套有效的应急处置措施,确保人员安全、设备完好,降低事故损失。
本预案适用于所有使用电动吊篮的施工项目。
二、事故类型及危害程度分析1. 事故类型:(1)电动吊篮突然停电;(2)电动吊篮升降过程中失控;(3)电动吊篮悬吊平台倾斜过大;(4)电动吊篮钢丝绳卡住;(5)电动吊篮一端钢丝绳断裂;(6)因恶劣天气导致的吊篮事故。
2. 危害程度:(1)人员伤亡;(2)设备损坏;(3)财产损失;(4)工期延误。
三、应急处置基本原则1. 安全第一,预防为主;2. 保护人员安全优先,保护环境优先;3. 常备不懈,统一指挥;4. 高效协调,持续改进。
四、应急处置措施1. 电动吊篮突然停电(1)立即切断电源,防止触电事故;(2)检查电路,确认故障原因;(3)如需停电返回地面,操作人员应立即将吊篮降至地面;(4)恢复正常供电后,经检查确认无误后方可继续使用。
2. 电动吊篮升降过程中失控(1)立即按下紧急停止按钮,切断电源;(2)操作人员应迅速找到吊篮,确保人员安全;(3)如吊篮处于高空,应立即通知救援人员;(4)待吊篮降至地面后,进行故障排查和维修。
3. 电动吊篮悬吊平台倾斜过大(1)立即停止吊篮升降,切断电源;(2)检查悬吊平台支撑结构,确认原因;(3)调整悬吊平台,确保平衡;(4)恢复正常后,继续使用。
4. 电动吊篮钢丝绳卡住(1)立即停止吊篮升降,切断电源;(2)操作人员应迅速找到吊篮,确保人员安全;(3)通知专业人员对钢丝绳进行检查和维修;(4)恢复正常后,继续使用。
5. 电动吊篮一端钢丝绳断裂(1)立即停止吊篮升降,切断电源;(2)操作人员应迅速找到吊篮,确保人员安全;(3)通知专业人员对钢丝绳进行检查和更换;(4)恢复正常后,继续使用。
6. 因恶劣天气导致的吊篮事故(1)立即停止吊篮升降,切断电源;(2)操作人员应迅速找到吊篮,确保人员安全;(3)通知相关部门对吊篮进行检查和维修;(4)待天气好转后,恢复正常使用。
电动吊篮救援预案演练
一、演练目的为了提高我公司应急救援队伍的实战能力,确保在发生紧急情况时能够迅速、有效地进行救援,保障人员生命安全,特制定本电动吊篮救援预案演练。
二、演练背景某建筑工地在进行高空作业时,一名工人不慎从电动吊篮中坠落,情况危急。
现场管理人员发现后,立即启动应急救援预案,组织救援。
三、演练组织1. 演练指挥:成立演练指挥部,由公司总经理担任总指挥,各部门负责人担任副总指挥。
2. 演练组:分为救援组、医疗救护组、警戒组、后勤保障组、通讯联络组等。
3. 演练时间:XX年XX月XX日4. 演练地点:XX建筑工地四、演练内容1. 救援组(1)接到报警后,迅速组织人员赶赴现场。
(2)了解坠落工人情况,确定救援方案。
(3)使用电动吊篮将坠落工人吊起,并将其安全送至地面。
2. 医疗救护组(1)现场对坠落工人进行初步检查,评估伤情。
(2)根据伤情,及时进行救治,并联系医院做好转运准备。
3. 警戒组(1)对现场进行警戒,防止无关人员进入。
(2)对救援区域进行隔离,确保救援工作顺利进行。
4. 后勤保障组(1)提供救援所需的物资、设备。
(2)保障救援现场的水、电、通讯等需求。
5. 通讯联络组(1)及时向指挥部汇报救援进展情况。
(2)确保救援现场通讯畅通。
五、演练步骤1. 演练开始,现场模拟坠落事故。
2. 救援组接到报警后,迅速组织人员赶赴现场。
3. 医疗救护组对坠落工人进行初步检查,评估伤情。
4. 救援组使用电动吊篮将坠落工人吊起,并将其安全送至地面。
5. 医疗救护组对坠落工人进行救治,并联系医院做好转运准备。
6. 警戒组对现场进行警戒,防止无关人员进入。
7. 后勤保障组提供救援所需的物资、设备。
8. 通讯联络组及时向指挥部汇报救援进展情况。
9. 演练结束,各部门总结经验教训,完善应急救援预案。
六、演练总结通过本次电动吊篮救援预案演练,检验了我公司应急救援队伍的实战能力,提高了员工的安全意识和应急处理能力。
各部门要认真总结经验教训,进一步完善应急救援预案,确保在发生紧急情况时能够迅速、有效地进行救援,保障人员生命安全。
电动吊篮安全生产救援预案
一、预案背景电动吊篮作为一种高空作业设备,在建筑、装修、清洁等领域广泛应用。
然而,由于操作不当、设备故障等原因,电动吊篮事故时有发生,给人员生命财产安全带来严重威胁。
为有效应对电动吊篮事故,保障人员生命财产安全,特制定本预案。
二、预案目的1. 建立健全电动吊篮安全生产救援体系,明确救援职责和程序,提高应急救援能力。
2. 最大限度地减少事故损失,确保人员生命财产安全。
3. 提高员工的安全意识和应急处置能力。
三、预案适用范围本预案适用于公司所有电动吊篮事故的应急救援工作。
四、组织机构及职责1. 应急指挥部应急指挥部负责应急救援工作的全面领导和指挥,下设以下工作组:(1)现场救援组:负责现场救援行动的组织、指挥和实施。
(2)医疗救护组:负责伤员的救治和转运。
(3)后勤保障组:负责应急救援物资的调配、保障和现场物资的供应。
(4)通讯联络组:负责应急救援信息的收集、传递和发布。
(5)宣传报道组:负责应急救援工作的宣传报道。
2. 现场救援组现场救援组负责现场救援行动的组织、指挥和实施,具体职责如下:(1)迅速了解事故情况,确定救援方案。
(2)组织救援力量,确保救援行动有序进行。
(3)采取有效措施,确保被困人员生命安全。
(4)及时向上级报告救援进展情况。
3. 医疗救护组医疗救护组负责伤员的救治和转运,具体职责如下:(1)对伤员进行初步评估,确定救治方案。
(2)对伤员进行紧急救治,确保生命体征稳定。
(3)将伤员转运至指定医院进行进一步救治。
4. 后勤保障组后勤保障组负责应急救援物资的调配、保障和现场物资的供应,具体职责如下:(1)根据救援需要,及时调配应急救援物资。
(2)保障现场物资供应,确保救援行动顺利进行。
(3)协助现场救援组进行物资管理。
5. 通讯联络组通讯联络组负责应急救援信息的收集、传递和发布,具体职责如下:(1)及时收集应急救援信息,向上级报告。
(2)向现场救援组、医疗救护组、后勤保障组等提供信息支持。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大秦建设集团有限责任公司电动吊篮应急救援预案编制人:审核人:审批人:2013---8----1发布 2013---8---6实施大秦建设集团有限责任公司千户高层项目部目录一、编制依据 (3)二、工程概况 (3)三、高处作业吊篮简介 (3)四、吊篮稳定性验算 (6)五、吊篮的布置方法 (9)六、施工准备 (9)七、安装过程和方法 (10)八、吊篮验收 (13)九、吊篮使用 (14)十、吊篮拆卸 (15)十一、安全措施 (16)十二、环保措施 (16)十三、应急预案 (16)附件一高处作业吊篮安全技术交底卡附件二高处作业吊篮安全操作规程附件三高处作业吊篮机构静载实验验收表一、编制依据《高处作业吊蓝》(GB19155-2003)《高处作业吊篮》(JG/T15032-93)《高处作业吊篮安全规则》(JG5027-92)《高处作业吊篮用安全锁》(JG5034-93)《高处作业吊篮用提升机》(JG55033-93)《起重机安全规程》(GB6067-85)《起重机用钢丝绳检验和报废使用规范》(GB5972-2006)《高处作业吊篮性能试验方法》(JG/T5025-1992)《建筑施工高处作业安全技术规范》(JGJ80-91)《施工现场机械设备检查技术规程》(JGJ160-2008)《建筑施工工具式脚手架安全技术规范》(JGJ202-2010)二、工程概况工程名称:胶州湾财富中心.财富公寓楼建设地点:胶州市郑州东路18号建设单位:青岛香江创富房地产有限公司施工单位:青岛世纪阳光建筑装饰工程有限公司建筑概述:建筑面积约1190m2 ,建筑物高度约84.4米。
吊篮布置:本工程外墙施工选用电动吊篮,具体布置情况详见吊篮部署图(附件一、附件二)及根据施工需要临时调整。
2、吊篮整机主要由五部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。
①悬挂机构:架设于建筑物屋面上,由两套独立的钢结构架及钢丝绳组成。
钢结构架由钢结构件通过螺栓或销子连接而成。
每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。
钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。
型号为Φ8.3,破断拉力不小于53.8KN。
钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实用规范》GB5972的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准即更新钢丝绳。
②悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承载作业人员及施工器材。
③提升装置:每个悬吊平台两端各装有一台提升机。
提升机采用电磁制动电机和离心限速装置及手动滑降装置。
电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。
离心限速装置能保证平台下滑速度不大于1.5倍额定提升速度。
手动滑降装置在电气故障或停电以及紧急情况下操纵吊篮平台下降,具体方法是:用置于提升机手柄内的拨杆插入电磁制动器(电机风罩内)拨叉的孔内,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。
④安全装置:包括安全锁及安全钢丝绳。
安全锁属于防倾斜型,每个平台两端各装有一把及和安全钢丝绳,当工作钢丝绳断裂或平台一端倾坠时,能自动锁住安全钢丝绳防止平台下降。
⑤电气系统:包括电缆、限位器、漏电保护器及其它控制开关。
3、ZLP-630型电动吊篮在下列环境下应能正常工作:(1)、环境温度-20-+40度。
(2)、环境相对温度不大于90%(25度)。
(3)、电源电压偏离额定值±5%。
(4)、工作处风速不大于8.3m/s(相当于4级风力)。
4、吊篮在动力实验时应有超载25%额定载重量能力。
5、吊篮在静力试验时,应有超载50%额定载重量能力。
6、吊篮额定释放不大于10m/min。
7、手动滑降装置应灵敏可靠,下降速度不应大于1.5倍的额定速度。
8、悬吊平台在工作中的纵向倾斜度不应大于8度。
9、ZLP-630型电动吊篮具有以下五道安全防护装置:①、爬升式提升机:采用了性能先进可靠的三相异步制动电机,确保系断电后自动刹车,不会出现溜车现象。
②、行程开关(又称限位开关):在操作中为防止篮体冲顶,篮体两侧各装一个限位器,一旦有冲顶现象,限位器自动触动钢丝绳上端的限位挡板,吊篮自动停止运动。
③、安全锁:当工作钢丝绳突然切断或电机发生故障出现超速下滑意外动作时,篮体倾斜在3-8度内,安全锁自动迅速动作,能在瞬时将篮体锁在备用安全钢丝绳上,确保人生命安全。
④、电器系统有急停开关和总开关:操作者因操作失误,当松开按钮盒上的红色急停开关或关上电源总开关,切断电源吊篮立即停止运动。
⑤、漏电断电器(又称漏电保护器):它可以在电器设备(或线路)发生漏电或接地故障时,能在人体尚未触电之前就把电源切断,或者当人体接触带电体时,能在0.1秒内切断电源,确保人生命安全。
四、吊篮稳定性验算ZLP630吊篮支架安装时,前梁外伸长度为a时。
前后支架之间距离4600mm,其最大额定承载重量G额=630kg,钢丝绳自重G钢丝绳自重=25kg/100m。
K=G·b/F·a≧2式中:K--抗倾覆安全系数G--配重、插杆、后支架的质量(kg)F--悬吊平台、提升机、电气控制系统、钢丝绳、额定载重量、风压值等重量总和(kg)a--前梁伸出部分长度(m)b--配重点到前支点的距离(m)吊篮的风荷载标准值计算如下:荷载参数(为安全起见,依据组装6m吊篮,施工高度为90m计算)(1)根据产品使用说明书:6m钢平台重量(包括提升机、安全锁、电控箱)为820kgGK1=820kg=8.2KN(2)每台吊篮共计4根钢丝绳,每根钢丝绳长度按照100m考虑,按照0.25kg/m计取GK2=100×4×0.25=100kg=1KN(3)、每台吊篮1根电缆线,按照0.30kg/m计取GK3=100×1×0.30=30kg=0.30KN(4)、恒载标准值:GK=GK1+GK2+GK3=4.80+1.00+0.30=6.1KN(5)、活载标准值:说明书前梁伸出长度1.7m时,允许载重量为630kg=6.3KN规范中规定施工活荷载取1KN/㎡,允许载重量为0.76×6×1=4.56KN本工程吊篮允许载重量取4.50KN,也满足吊篮使用说明书要求即QK=4.50KN(6)风荷载标准值:Q WK=ωK×FωK=βzuzusω0风振系数βz=1高度变化系数uz=1.54(按照C类取值)体形变化系数us=0.3(参照外架无安全网时0.276)根据规范要求:工作状态取ω0=0.5KN/㎡,非工作状态取ω0=1.915+(73-60)÷30×0.165=1.987KN/㎡工作状态时:ωk=βzuzusω0=1×1.54×0.3×0.50=0.231KN/㎡非工作状态时:ωk=βzuzusω0=1×1.54×0.3×1.987=0.918KN/㎡吊篮受风面积 F=6×1.42=8.52㎡工作状态时:Qwk=ωk×F=0.231×8.52=1.968KN非工作状态时:Qwk=ωk×F=0.918×8.52=7.821KN(7)、钢丝绳验算钢丝绳竖向荷载标准值Q1工作状态时Q1=(GK+QK)/2=(6.1+4.56)/2=5.33KN非工作状态时Q1=GK/2=6.1/2=3.05KN钢丝绳竖向荷载标准值Q2吊篮在工作状态时,风荷载Q2==QWK/2=1.968/2=0.984KN吊篮在非工作状态时,风荷载Q2=QWK/2=7.821/2=3.911KN(8)、钢丝绳所受拉力Q DQ D=K√Q12+Q22 K----安全系数取9工作状态时Q D=K√Q12+Q22 =48.780KN非工作状态时:Q D=K(√Q12+Q22)=44.638KN选用4×31SW+NF-8.3钢丝绳,其最小破断力为53KN>48.780KN,满足要求!吊篮抗倾覆验算抗倾覆安全系数=T×L2/(QD×L1)T----每个支架配重块重量,20块×0.25KN/块=5KNL1---悬挂横梁前支架支撑点至吊篮吊点的长度(m)L2---悬挂横梁前支架支撑点至后支架支撑点之间的长度(m)QD---吊篮动力钢丝绳所受拉力(KN),取48.780KN÷9=5.42KN抗倾覆安全系数=T×L2/(QD×L1)=5×4.6/(5.42×1.5)=2.829>2(抗倾覆安全系数)吊架的抗倾翻能力符合标准要求。
屋顶吊架对楼面的压力=F×(a+b)/b(F:钢丝绳拉力)=(25×2+480+630+782.1)/2×(1.5+4.1)/4.6 =12.876KN(局部承压)楼顶设计荷载:3.5kN/㎡。
吊篮支架所占面积4㎡+4㎡=8㎡。
楼面承载计算:3.5KN×4㎡+3.5KN×4㎡=28KN。
楼顶建筑结构应力计算对吊篮支撑处的作用力是可以承载的,因此楼板承载力满足吊篮施工要求。
五:吊篮的布置方法1、吊篮平面布置实际安装时,吊篮的具体安接位置、平台长度以及吊篮数量和时间先后等,需结合下述因素困地制宜:1)、施工作业面及施工工艺需要2)、施工单位根据材料组织、劳动力安排和施工进度情况作出的具体要求; 3)、吊篮安装的可操作性。
4)、悬挂吊篮的支架支点处结构的承载能力应大于所选择吊篮各工况的荷载最大值。
2、吊篮悬吊平台内侧与建筑物的间隙为20cm,以尽可能满足完成墙面的施工需要。
六:施工准备1、吊篮进场可根据场地大小,分批进场。
要求现场预备380V电源。
人员组织:2、材料组织(1)按照项目部要求,按时组织吊篮材料入场。
(2)安装前,工人班组对吊篮各个零部件进行检查,避免使用不合格产品。
3、吊篮安装安全技术交底。
吊篮管理人员向工人班组进行交底,交底内容包括吊篮安装技术及质量要求和吊篮安装安全注意事项。
七:安装过程和方法1、安装流程转运材料→组装悬挂机构钢结构件→压放配重块→安装并垂放镀锌钢丝绳→组装平台→安装提升机安全锁→安装电器系统→自检并确认部件安装正确完整→试运行→提升机运行正常→验收合格,交付使用。
2、吊篮系统的安装图①将悬挂机构零部件转运到屋面上。
拼装悬挂系统的三节臂杆(前臂、中臂和后臂),连接部位装好销轴及开口销,拧紧连接螺栓。
②调整前臂伸出女儿墙的长度a,在保证吊篮运行与建筑物所需空隙的前提下,满足悬吊平台靠近建筑物的一侧与墙的间隙为20cm。
③使拼装后的悬挂臂杆前支点和后支点之间的距离b为臂杆悬挑长度a的两倍以上。
